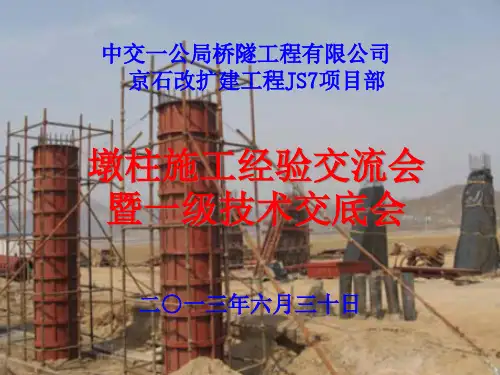

墩柱钢筋加工施工技术交底
- 格式:doc
- 大小:200.50 KB
- 文档页数:3
分项工程施工安全技术交底单(三级)单位工程分项工程工程数目xxx 特大桥交底时间墩柱系梁工程工程部位墩柱、系梁接受班组下构一队560 根进度要求2018.3 ~工程部管理部一、施工准备工作工程技术人员对施工图纸进行复核计算(包含墩柱中心桩位、高程和坐标)。
经审查无误后才进行现场施工。
系梁基坑依据要求回填后平坦压实,合理堆放资料和机具,保证大型起重、砼泵车及运输机械的停放。
墩柱施工前清理墩柱范围内承台混凝土表面并进行凿毛办理,调直承台预留钢筋。
利用全站仪正确立出墩柱的中心标高、中轴线、周围边线及支立模板边施线,并加防备桩以备墩柱中心复位用。
依据测出的墩周线,复测墩柱底标高,工采纳高标号沙浆在墩柱外边线抹带并利用水平尺找平,使带高一致,以利支模。
墩身施工前,应付其施工范围内基础顶面的混凝土进行凿毛办理,并将技表面松懈层、石屑等清理洁净;对分节段施工的墩身,其接缝亦应作同样的术凿毛和洁净办理。
施工时采纳定型钢模。
上一节段施工时,已浇节段的混凝交土强度应不低于。
二、施工丈量底量组复核墩柱中心地点坐标,桩顶凿毛后即可进行丈量放样,同一桥墩两个墩柱一次性放样以保证其横向处在同一轴线上,保证地点正确,同时对基础进行复测。
丈量时( 1)定出墩身纵、横轴线及基线;(2)测出墩身中心线并对各拐点复核;( 3)检查墩身平面地点及顶标高;(4)钢尺复核。
三、施工工艺流程丈量放线→搭设脚手架→钢筋制安→模板安装→浇筑混凝土→保养。
先施工中系梁以下部分,再搭设支架施工中系梁,而后施工墩柱上半部分。
墩身施工时,人员上下的上下通道采纳爬梯,为了保证爬梯的稳固,每4.5 米高与墩身加固一次,以利于施工和检查人员上下行走、安全便利,在模板上安装可挪动施工平台,并方便拆掉。
墩墩身身安全通道设置四、墩身钢筋加工安装(2)钢筋接头工艺1、钢筋的加工墩身主筋采纳Φ 28 螺纹钢筋,采纳镦粗直螺纹接头,镦粗直螺纹接头连结履行《镦粗直螺纹钢筋连结接头》(JG 163-2004 )标准,并依据有关规定做好试验查验工作。
桥梁墩柱施工(钢筋加工)安全技术交底1:一、施工准备1.1施工单位施工单位负责与监理单位进行沟通,确保施工工作的顺利进行。
1.2施工人员所有施工人员必须接受相关安全培训并获得合格证书。
1.3施工材料确保所使用的钢筋符合相关标准,并进行验收。
二、施工流程2.1基坑开挖根据设计要求开挖基坑,并进行检查确保基坑的稳定性。
2.2钢筋布置根据设计图纸的要求,进行钢筋布置,并注意钢筋的间距和连接方式。
2.3钢筋加工根据设计图纸的要求进行钢筋的加工,包括剪切、弯曲等工艺。
2.4钢筋预埋将加工好的钢筋预埋到墩柱内,并注意与模板的安装配合。
2.5钢筋焊接根据需要进行钢筋的焊接,并确保焊缝的质量和牢固性。
三、安全措施3.1安全防护施工现场必须设置良好的安全防护措施,包括安全网、安全帽等。
3.2施工机械使用施工机械时必须进行安全检查,并由专人操作。
3.3作业操作施工人员必须熟悉作业操作规程,并注意遵守相关安全规定。
四、质量要求4.1钢筋加工质量钢筋加工必须符合设计要求,包括尺寸、形状等。
4.2钢筋连接质量钢筋连接必须牢固可靠,焊接缝质量必须符合相关标准。
五、附件本文档所涉及的附件见附件列表。
六、法律名词及注释1.施工单位:指承担工程施工的法人或组织。
2.监理单位:指对施工过程进行监督和管理的单位。
3.钢筋:指用于加固混凝土构件的金属材料。
2:一、施工准备1.1施工单位施工单位必须与设计单位合作,确定施工方案和施工工艺。
1.2施工人员施工人员必须熟悉施工工艺,具备相关证书和培训资质。
1.3施工材料施工单位必须采购符合国家标准的钢筋,并进行验收。
二、施工流程2.1基坑开挖依据设计图纸要求进行基坑开挖,并注意基坑的斜坡稳定性。
2.2钢筋布置依据设计图纸进行钢筋布置,确保钢筋的间距和覆盖层满足要求。
2.3钢筋加工依据设计图纸对钢筋进行剪切、弯曲等加工,并进行验收。
2.4钢筋预埋将加工好的钢筋预埋到墩柱内,并注意预埋长度和位置。
墩柱施工安全技术交底一、引言墩柱施工作为大型工程建设中的重要环节,其安全技术交底显得尤为重要。
本文将从施工前准备、施工过程中的安全措施以及施工后的安全管理三个方面,对墩柱施工的安全技术进行详细介绍。
二、施工前准备1. 梳理工程图纸:在施工前,施工人员应仔细梳理工程图纸,了解墩柱的尺寸、结构、材料等相关信息。
2. 定位测量:在进行墩柱施工前,需进行定位测量,确定墩柱的准确位置,并标示出相应的参考点和基准点。
3. 设备检查:对使用的设备进行全面检查,确保设备完好无损,并定期维护保养,防止设备故障对施工造成影响。
4. 安全措施制定:在施工前,应制定相应的安全措施,如设置安全警示标志、搭建安全防护设施、确定施工期间的交通管制措施等。
5. 材料准备:对所需材料进行充分准备,确保材料的质量合格,并按照施工计划进行合理的储存和管理。
三、施工过程中的安全措施1. 墩柱基础施工安全措施:a. 施工区域划定:在墩柱基础施工过程中,应设置明确的施工区域,并采取防止他人进入施工区域的措施,如设置围挡和安全警示标志等。
b. 地质勘察:在进行墩柱基础施工前,需进行地质勘察,了解地基情况,并针对性地采取相应的基础处理措施,以确保墩柱的稳定性。
c. 地下管线排查:施工前需进行地下管线的排查工作,避免损坏管线导致安全事故的发生。
2. 墩柱主体施工安全措施:a. 施工作业面悬挂安全网:在墩柱主体施工过程中,悬挂安全网是一项重要的安全措施,能够有效防止人员和物品坠落,造成伤亡事故。
b. 设立临边防护栏杆:墩柱主体施工中,需要设立临边防护栏杆,确保工作人员的安全,并避免意外摔落。
3. 墩柱封顶施工安全措施:a. 施工过程中监督检查:在墩柱封顶施工过程中,应设置专人进行监督检查,确保作业过程符合安全规范。
b. 确保作业平稳有序:在施工过程中,要注意控制施工现场的人员数量,并合理组织施工作业,确保整个过程平稳有序。
四、施工后的安全管理1. 暂时封闭施工区域:施工结束后,需暂时封闭施工区域,并采取相应的安全措施,防止未授权人员进入施工区域。
施工部位桥梁墩柱日期交底内容:墩柱施工一、施工工艺及要求1.准备阶段:测量人员放出墩柱中线及墩身柱模板边线,复核模板底高程,将墩柱与承台交界面的混凝土面凿毛,凿毛露出的新鲜混凝土面积不得低于总面积75%,凿毛后的混凝土面用清水冲洗干净,但不得有积水。
搭设盘扣式脚手架,脚手架搭设场地平整、坚实,脚手架搭设必须设置扫地杆与剪刀撑,垂直偏差不得大于3.5cm,脚手架高度随作业高度进行架设,且高出墩柱作业面1.5m,作业平台满铺脚手板并设挡脚板。
2.墩柱钢筋加工安装:墩身钢筋在加工厂统一加工,钢筋在钢筋加工厂统一下料,用平板车用至现场,钢筋焊接接头质量要符合规范要求,主筋间距偏差不得大于±20mm,箍筋间距偏差不得大于±10mm,保护层垫块每平方米不得少于4个,并均匀分布。
最外层钢筋保护层厚度不小于3cm,立柱最外层16箍筋末端必须焊接闭合,双面焊焊接长度为5d,单面焊焊接长度为10d。
内层Φ12箍筋末端可焊接闭合(焊接长度同前),也可弯成135°弯钩,并伸向核心混凝土之内6d以上。
相邻箍筋的接头,沿竖向其位置交替布置。
立柱主筋在墩底2.0m范围内不得进行连接。
直径≥Φ25的刚进采用机械连接,接头采用镦粗直螺纹接头。
3.墩柱模板安装:墩柱模板采用定型钢模板,模板表面平整度要求不得大于3mm,模板与混凝土的接触面必须清理干净并涂刷脱模剂,模板底用水泥砂浆找平,模板安装必须稳固牢靠,相邻两块模板接缝采用填缝剂填实,以保证接缝严实不漏浆,清理干净模板内的积水与杂物,墩柱模板安装完毕后,测量人员对模板进行校核,模板前后、左右距墩身中心线允许偏差不得大于10mm,相邻模板错台不得大于1mm,模板内净空符合设计要求。
交底人:图号:接收单位:接收负责人:施工部位桥梁墩柱日期4.墩柱C40混凝土浇筑:墩柱混凝土拌合站集中拌制,混凝土坍落度控制在160—180,浇筑采用泵车泵送入模方式,一次浇筑完成,泵管下端连接串筒,串筒下端距混凝土面不得大于2m,以保证混凝土不发生离析,墩柱混凝土分层浇筑,分层振捣,分层厚度不大于40cm,尽量减少新老混凝土的温差与间歇时间,防止出现冷缝,墩柱混凝土浇筑完成后,及时修整,抹平混凝土面,待定浆后再抹第二遍并压光,抹面时严禁洒水,并防止过度操作影响混凝土质量。
桥梁墩柱施工技术交底一、施工组织1、人员、设备准备墩柱由专业施工队进行施工,根据墩柱工程数量及施工进度计划安排,配备技术先进、种类齐全的施工机械设备,做到配套合理、满足工程进度和质量标准的要求。
并考虑设备完好率和雨季、夜间施工等不利因素影响而需增加的设备数量。
2、具体施工组织根据T梁施工顺序安排墩柱施工。
墩柱分为两种形式:矩形、圆形柱式桥墩,均考虑采用大面积定型钢模板。
本工程施工时根据墩柱高度不同可以分多次浇筑。
地势条件较好的桥墩采用砼运输车配送、20T汽车吊吊运料斗灌注。
为方便施工,用钢管脚手架搭立施工工作平台及人员上下通道。
施工顺序紧跟承台施工。
根据墩柱的不同形式、不同高度分别安排施工,矮墩柱一次装模一次浇注,高墩柱分次装模分次浇注。
二、施工工艺流程说明具体工艺如下:图:矩形及圆形柱式桥墩柱施工工艺流程图三、具体施工方案(一)施工准备工作工程技术人员对施工图纸进行复核计算(包括墩柱中心桩位、高程和坐标)。
经审核无误后才进行现场施工。
墩柱施工场地的四周应平整压实,合理堆放材料和机具,确保大型起重、砼泵车及运输机械的停放。
墩柱施工前清理墩柱范围内承台混凝土表面并进行凿毛处理,调直承台预留钢筋。
利用全站仪准确定出墩柱的中心标高、中轴线、四周边线及支立模板边线,并加防护桩以备墩柱中心复位用。
根据测出的墩周线,复测墩柱底标高,采用高标号砂浆在墩柱外边线抹带并利用水平尺找平,使带高一致,以利支模。
(二)矩形及圆形柱式桥墩施工1、支架及工作平台a.支架采用钢支架,为了使支架立于稳固可靠的地基上,防止不均匀沉陷造成梁体开裂,因此支架地基要进行夯实,上面铺设截面为30cm×20cm的方木,支架立于方木上。
b.在墩台身周围搭建脚手架及工作平台。
脚手架采用碗式支架搭设,立杆间距≯1.5m,横杆步距≯1.2m,剪刀撑自架体端头起以与地面45~60度角每3m一组连续布置。
为了满足工作需要搭设双排架,工作平台以上设1.5m高的安全护栏网。
一、交底目的为确保墩身钢筋绑扎施工过程中的安全,提高施工质量,防止事故发生,特进行本次安全技术交底。
二、交底内容1. 施工人员要求(1)参加墩身钢筋绑扎施工的人员必须经过专业培训,具备相应的操作技能和安全生产知识。
(2)施工人员必须身体健康,无高血压、心脏病、贫血、癫痫等不适合高空作业的疾病。
2. 施工现场安全措施(1)施工现场必须设置安全警示标志,明确警示内容。
(2)高空作业人员必须佩戴安全帽、安全带等防护用品。
(3)施工区域周边设立隔离设施,禁止无关人员进入。
(4)施工过程中,禁止抛掷物品,防止伤人。
3. 施工工艺及注意事项(1)钢筋下料前,必须核对图纸,确保钢筋规格、形状、数量符合要求。
(2)钢筋加工场地应保持整洁,材料堆放整齐,不得占用消防通道。
(3)钢筋绑扎过程中,严禁使用破损、变形的钢筋。
(4)绑扎钢筋时,应先绑扎主筋,再绑扎箍筋,确保钢筋位置准确。
(5)绑扎过程中,应随时检查钢筋间距、保护层厚度等,确保符合设计要求。
(6)绑扎完毕后,应进行自检,发现问题及时整改。
4. 施工机械及工具安全(1)施工过程中使用的机械、工具必须符合国家相关标准,定期进行检查、维护。
(2)机械操作人员必须持证上岗,熟悉机械性能及操作规程。
(3)施工过程中,机械操作人员必须遵守操作规程,确保安全。
5. 环境保护及文明施工(1)施工过程中,注意保护施工现场环境,减少扬尘、噪音等污染。
(2)施工区域周边应设置围挡,防止施工垃圾外溢。
(3)施工人员应文明施工,遵守施工现场管理制度。
三、交底时间及地点本次安全技术交底时间为:____年____月____日,地点:____。
四、交底人及签字交底人:____签字:____备注:请施工人员认真阅读本安全技术交底,严格遵守各项安全规定,确保施工安全。
墩柱施工技术交底一、墩柱施工前准备1、技术准备(1)施工前应熟悉图纸,了解设计意图,进行现场核对,并做好施工组织设计。
(2)对进场的道路、电源、水源进行检查和布置。
(3)施工前应进行测量放样,核定墩柱位置及高程。
(4)对各种施工用材料进行调查试验,确定材料供应方案。
2、材料要求(1)水泥:墩柱混凝土所用的水泥应符合施工图纸的规定,且不得低于325号。
(2)粗骨料:应采用质地坚硬的卵石或碎石,其粒径宜小于30mm。
(3)细骨料:应采用质地坚硬的粗砂或中砂,其细度模数应大于2.3。
(4)钢筋:墩柱所用的钢筋应符合施工图纸的规定,应有出厂证明书及复试报告单。
钢筋应具有足够的强度和数量。
(5)支模用的木板、钢管、扣件等应符合施工安全要求。
3、施工机具准备(1)拌和机械:采用强制式搅拌机。
(2)运输机械:混凝土运输采用翻斗车或输送泵。
(3)起重机械:根据需要选用不同吨位的起重机。
(4)其它机械:如平板振捣器、插入式振捣器等。
二、墩柱施工工艺流程及操作要点1、工艺流程施工准备→测量放样→模板安装→钢筋绑扎→混凝土浇筑→养护。
2、操作要点(1)测量放样:在已平整好的场地上进行测量放样,确定墩柱的中心位置及高程。
(2)模板安装:根据设计图纸安装模板,确保模板的稳定性和强度。
(3)钢筋绑扎:按照设计图纸要求绑扎钢筋,确保钢筋的数量、直径和间距符合要求。
(4)混凝土浇筑:混凝土应按照设计配合比进行拌和,浇筑时应分层进行,每层厚度不宜过大,以利于充分振捣密实。
混凝土浇筑时应连续进行,避免出现施工缝。
在浇筑过程中应注意观察模板、钢筋等是否变形或移动,发现问题应及时处理。
(5)养护:混凝土浇筑完成后应及时进行养护,保证混凝土表面湿润,防止出现干缩裂缝。
一般养护时间不得少于7天。
三、安全措施及注意事项1、施工前应对操作人员进行安全技术交底,加强安全意识教育。
2、模板安装时应遵守高空作业安全规定,并设专人指挥。
3、钢筋加工及绑扎时应遵守操作规程,避免出现工伤事故。
墩柱施工技术交底一、施工准备(1)测量放样:首先要对设计图纸进行全面的审核、核算、测量仪器进行标定,确保测量精度。
对施工完的桩基中心坐标进行复测,并放出立柱轮廓线,确保立柱在同一方向不会出现偏差,测出地系梁顶面标高,控制好立柱高度,做好测量放样资料报监理批准后,方可进行下一道工序。
(2)模板制作模板根据全线的桥墩柱直径和施工总工期安排采用定型的钢模板。
组合钢模板拼装符合现行国家标准《组合钢模板技术规范》(GB214)各种螺栓连接件符合国家现行有关标准。
由模板加工厂加工制作好后,拉至施工地点,模板进场后进行预拼装,检查模板各部尺寸,模板接缝及平整度。
检验合格后方可投入施工使用。
二、施工顺序施工工艺流程为:扎筋—→立模—→预埋pvc管(施工系梁)—→砼浇筑—→养护。
三、施工工艺流程图(后附)四、施工方案(一)、钢筋制做及安装圆柱墩的墩身主筋在钢筋加工场下好料,下料时,一定要根据墩身高度来统一计划下料,并且要符合施工规范要求,墩台身钢筋笼在加工棚集中下料焊接、绑扎成型,用吊车安装,墩台身钢筋与桩基础主筋连接,原则上墩身主筋采用滚扎螺纹套筒连接,接头按1米距离间隔错开,保证同一截面接头数不大于50%。
主筋和箍筋在工棚内加工制作,吊运上墩绑扎,箍筋搭接位置间隔错开。
在设有中系梁的位置,距离墩柱顶下1.12m横向布设一道φ110mm pvc管,待以后穿φ100mm钢棒施工盖梁所用。
1、钢筋按型号成批进场后,先进行钢筋的力学试验及焊接试验,合格后再进行制作。
首先组织有关技术人员对图纸进行校核,并学习相关钢筋制作绑扎的技术规范,再对每处钢筋制作机械进行调试。
2、墩柱钢筋笼在钢筋棚集中加工成半成品再用运输车运到现场进行绑扎。
3、焊工须持有焊工证方可进行施工,钢筋接头采用搭接端部预先折向一侧,使钢筋接合在同一轴线上,双面焊接长度不小于5d,单面焊接长度不小于10d,各种焊接材料的性能符合《钢筋焊接及验收规程》规定。
墩柱施工技术交底测量放样施工前对测量控制网进行复测,并对其进行严密平差。
墩身施工时,根据现场实际情况,选择平面测量控制方法(见下图),计算墩身各控制点的平面坐标,上报监理工程师获得确认后,采用徕卡TC702全站仪,利用坐标法对墩身进行放样,即:用全站仪照准后视点,采用两测回放样测量,测量前需要进行预估,测量精度必须控制在容许范围内(垂直度控制在5mm以内)。
施工方法1钢筋工程首先利用全站仪对墩身的平面位置进行放样定点,常规绑扎墩身以及墩身的预埋钢筋,并严格按图纸和规范布置钢筋和控制钢筋间距。
施工过程中注意以下几点:(1)钢筋露天堆置时,垫高并加遮盖,并按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆存,不混杂,而且设立识别标志。
钢筋具有出厂质量保证书和试验报验单,对不同型号的钢筋均抽取试样做力学性能试验。
(2)钢筋的表面洁净,使用前将表面的油渍、漆皮、铁锈等清除干净。
钢筋平直,无局部弯折。
钢筋的弯制和末端的弯钩应符合设计及规范要求。
(3)墩身钢筋主筋采用直螺纹连接,钢筋和连接套筒施工前加工成型后运至现场连接。
直螺纹施工中注意以下几点:钢筋加工时:a.钢筋下料时不得用热加工方法切断;钢筋端面宜平整并与钢筋轴线垂直,不得有马蹄形或扭曲;钢筋端部不得有弯曲,出现弯曲应调直。
b.钢筋丝头加工时,不得在没有切削液的情况下加工;应使用水性切削润滑液,不得使用油性切削润滑液。
c.标准型钢筋丝头有效丝扣长度不得小于1/2连接套筒长度,即30mm。
d.钢筋丝头加工完毕经检验合格后,应立即带上保护帽或拧上套筒,防止装卸钢筋时损坏丝头。
钢筋连接时:a.在进行连接时,钢筋规格与连接套筒规格一致。
b.钢筋连接时用工作扳手将钢筋丝头在套筒中央位置相互顶紧。
c. 钢筋连接完毕后,套筒两端外露有效丝扣,且每端外露有效丝扣不得超过2扣。
(4)在同一断面上接头数不超过主筋数量的50%,前后错开100cm以上。
(5)钢筋严格按图纸要求进行安装,确保钢筋位置准确,间距满足要求,安装过程中主筋上每隔一米设置塑料垫块以保证混凝土保护层厚度符合设计要求,防止露筋。
