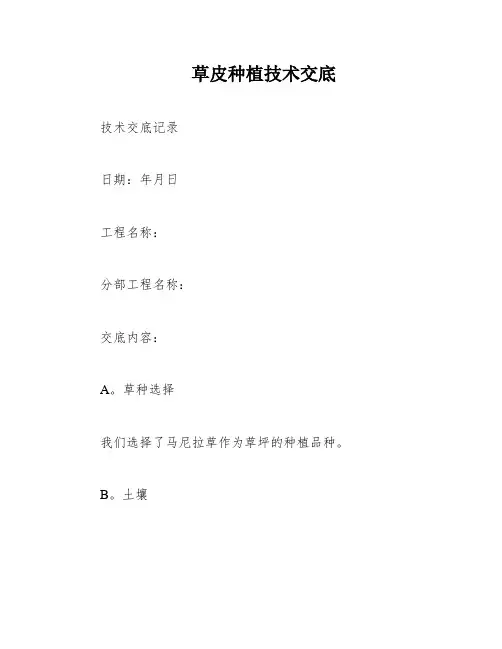

草皮种植技术交底技术交底记录日期:年月日工程名称:分部工程名称:交底内容:A。
草种选择我们选择了马尼拉草作为草坪的种植品种。
B。
土壤我们采用过筛腐殖土,确保隐形消防车道土壤厚度不少于50厘米,种植绿化区域不少于200厘米。
在施工前,我们会清理混凝土垃圾等杂物,并平整场地。
C。
播种我们将采用铺砌草皮的方式完成草皮护坡工程施工。
草块将被切成30cm×30cm,厚度为2-3cm的方块。
各草块间的缝隙不超过4-6cm,当草缝隙宽为4cm时,草块占草坪总量的70%以上,间隙间回填好草,草块铺设后应压实。
D。
浇水在夏季,我们应避免中午炎热的情况,以免灼伤草叶。
一般情况下,我们会每周浇水2次。
浇水量以使20厘米以上土层水分饱和为原则。
浇水同时配合施肥、打药、修剪等养护措施进行。
在秋季,我们一定要浇足冻水。
在冬季较温暖的中午也可以浇水,以保持草坪颜色和土壤含水量。
在春季的开冻水期间,我们应该浇旱浇足,以利于草坪春季返青,提高与杂草的竞争力。
E。
施肥基本施肥在初秋和早春。
春季在3月初上月中旬,秋季在此月下旬一1月底,可保证草坪连续生长安全越冬和早春迅速生长,增加与杂草的竞争力。
生长旺盛期施肥可避免因频繁修剪而造成草坪生长势弱和病害侵袭。
施肥比例掌握在N:P:K=10;5:5,建植草坪施人、有机肥做基肥,成坪后应以长效缓释的无机肥为主,每次施肥量为10-20公斤/亩。
施肥后应立即浇水,以免肥力流失。
叶面喷肥可以迅速改善叶片颜色。
F。
修剪每次剪除人工草坪的部分叶片面积不超过总叶面积的三分之一。
在剪草时,我们要注意顺便清除草地中的石块及其它杂物,检查剪草机各部位是否正常,是否有漏油的地方,刀片是否锋利。
如果草过高,我们应该多次修剪,从而达到留茬高度。
剪下的草叶需及时彻底的从草坪上清除,剪草后应碾压后浇水。
G。
病虫害防治我们将对土壤进行灭生性熏蒸处理,以保证土壤及基肥中不含害虫和病原物接种体。
我们会进行平衡施肥,并适当增加磷钾肥的使用,控制氮肥用量。
衬砌拱喷播草籽施工技术交底1、衬砌拱喷播草籽护坡当填方路基段路堤边坡高度H大于10m,路基边坡采用衬砌拱喷播草籽防护施工,衬砌拱喷播草籽护坡为采用浆砌片石砌筑的门式衬砌拱,每个衬砌拱内宽2.0m、高度2.0~2.5m,衬砌拱骨架厚度为30cm,竖向宽度为50cm,拱顶弧线段宽度为45cm;在每个衬砌拱拱顶及两侧设置C20预制砼块作为拦水眉带,拦水眉带高0.18m,厚度为5cm,在路基坡脚处与护坡道连接处连续设置M10浆砌片石基座,基座宽70cm,高度为50cm,衬砌拱内喷播草籽;衬砌拱沿纵向每15m长设一道伸缩缝,缝宽2cm,以沥青麻筋填塞,深入10cm~20cm。
衬砌拱喷播草籽护坡施工大样图见下图:本施工时根据测量放样点位进行人工配合挖掘机刷坡;现场技术员用拱形模具放出施工大样后进行开槽,经监理工程师检验合格后方可进行M10浆砌片石砌筑,砌筑同时安装预制C20砼拦水眉带,衬砌拱在拱柱处设置防滑平台,防滑平台宽60cm,高40cm,防滑平台竖向间距不大于2m。
片石勾缝采用平凹缝,浆砌片石施工完成后及时覆盖洒水养生,养生时间不少于7d,养生结束后即可进行喷播草籽施工。
2、施工工艺流程衬砌拱护坡主要施工程序为:施工准备→测量放样→边坡修整→拱架开槽→浆砌片石施工→拱架勾缝及养生→喷播草籽→覆盖养护。
施工工艺流程图详见下图:施工工艺流程图3、具体施工方案3.1、测量放样根据设计图纸边坡位置,采用全站仪准确放出该段路基边坡线,开挖坡率按照设计进行放坡。
3.2、边坡修整路基边坡修整应用机械刮土或补土的方法整修成型,配合小型夯实机械进行夯实,当铲下的土不足以填补凹陷时,应采用与路基表面相同的土质填平夯实。
整修坡面需将超宽路基采用机械粗刷,人工刷坡到位。
当坡面填土不足或边坡受雨水冲刷形成冲沟和坍塌缺口时,应自下而上将边坡挖成台阶,分层填补、夯实,再按设计坡面刷坡。
3.3拱架开槽修坡完成后,由现场技术人员用拱形模具放出拱架的施工大样,拱形模具两侧定位,挂双线后即可人工开槽。

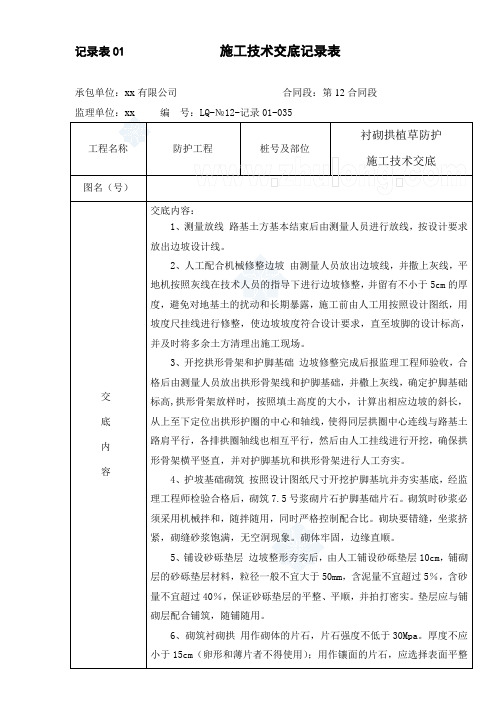

记录表01施工技术交底记录表承包单位:xx有限公司合同段:第12合同段监理单位:xx 编号:LQ-№12-记录01-035工程名称防护工程桩号及部位衬砌拱植草防护施工技术交底图名(号)交底内容交底内容:1、测量放线路基土方基本结束后由测量人员进行放线,按设计要求放出边坡设计线。
2、人工配合机械修整边坡由测量人员放出边坡线,并撒上灰线,平地机按照灰线在技术人员的指导下进行边坡修整,并留有不小于5cm的厚度,避免对地基土的扰动和长期暴露,施工前由人工用按照设计图纸,用坡度尺挂线进行修整,使边坡坡度符合设计要求,直至坡脚的设计标高,并及时将多余土方清理出施工现场。
3、开挖拱形骨架和护脚基础边坡修整完成后报监理工程师验收,合格后由测量人员放出拱形骨架线和护脚基础,并橵上灰线,确定护脚基础标高,拱形骨架放样时,按照填土高度的大小,计算出相应边坡的斜长,从上至下定位出拱形护圈的中心和轴线,使得同层拱圈中心连线与路基土路肩平行,各排拱圈轴线也相互平行,然后由人工挂线进行开挖,确保拱形骨架横平竖直,并对护脚基坑和拱形骨架进行人工夯实。
4、护坡基础砌筑按照设计图纸尺寸开挖护脚基坑并夯实基底,经监理工程师检验合格后,砌筑7.5号浆砌片石护脚基础片石。
砌筑时砂浆必须采用机械拌和,随拌随用,同时严格控制配合比。
砌块要错缝,坐浆挤紧,砌缝砂浆饱满,无空洞现象。
砌体牢固,边缘直顺。
5、铺设砂砾垫层边坡整形夯实后,由人工铺设砂砾垫层10cm,铺砌层的砂砾垫层材料,粒径一般不宜大于50mm,含泥量不宜超过5%,含砂量不宜超过40%,保证砂砾垫层的平整、平顺,并拍打密实。
垫层应与铺砌层配合铺筑,随铺随用。
6、砌筑衬砌拱用作砌体的片石,片石强度不低于30Mpa。
厚度不应小于15cm(卵形和薄片者不得使用);用作镶面的片石,应选择表面平整交底内容的片石,尺寸较大者,并应稍加修整。
7.5号砂浆采用砂浆拌合机拌和,砂浆必须具有良好的和易性,其稠度以标准圆锥体沉入度表示,一般为50~70mm,气温较高时可适当增大。

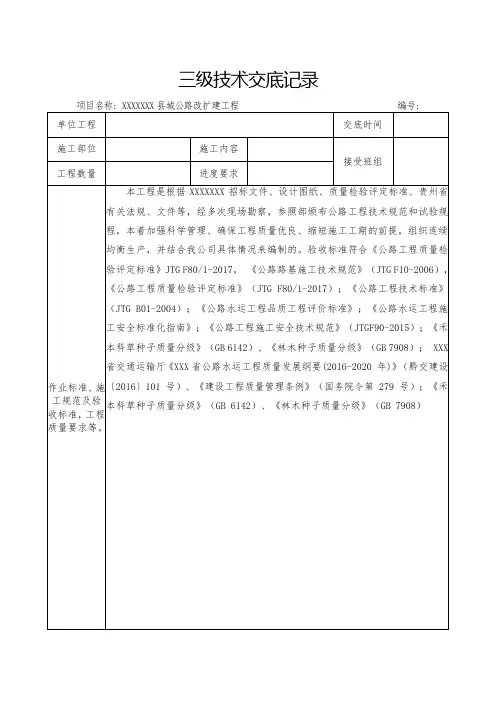

三级技术交底记录施工工艺流程及施工先后顺序,施工技术措施、施工工艺细则、操作要点等。
序号材料用量所占比例(%)1 土壤550 41.52 泥炭土(或人工腐殖土)100 7.553 植物纤维30 2.264 植物粉30 2.265 肥料105 0.796 添加剂 4.4 0.337 混合植物种子不算做比例范围8 水600 45.39 合计1324.15 1003)混合喷播基材投料顺序及拌合混合喷播基材拌合时应严格控制投料顺序和控制用水量,搅拌均匀。
投料顺序为:水→土壤→泥炭土(或人工腐殖土)→植物纤维→植物粉→肥料→添加剂→混合植物种子,搅拌采用机械搅拌,搅拌时间以材料拌合均匀并达到喷播要求为准,搅拌时间不少于60s。
4、喷播混合基材喷播植草灌(不挂网)主要机械设备为喷播机、高压泵体、抽水机、高压喷料枪及喷料软管等。
喷播时,应自上而下对坡面进行喷射、并尽可能保证喷出口与坡面垂直,距离保持在0.8m-1m,一次喷附宽度5m-6m,喷播后5-10分钟水分下渗,此时容易检查效果,不足应补喷,喷播过的地方严禁踩踏。
严格执行设计喷播厚度(基材厚度为10cm),将准确称量配比好的基材与植被种子混合物充分搅拌混合后,采用喷射机喷射到需防护的工程坡面,并保持喷附面薄厚均匀。
事先准备好检测尺,做到经常对喷播厚度进行有效管理。
喷播时凹凸部分及死角部分要充分注意,喷播厚度应尽可能均匀。
5、覆盖无纺布为预防成型后的边坡被雨水冲刷,同时保温保湿,促进草的生长,应在基质喷播后三日内自上而下坡面铺设无纺布。
坡顶、坡底应各预留20cm无纺布,质量标准、质量问题预防及注意事项等。
质量标准:1、喷播植草灌(不挂网)绿化应符合下列基本要求:1)草本植物种子的质量不应低于《禾本科草种子质量分级》(GB 6142)中所规定的二级标准,木本植物种子的质量《林木种子质量分级》(GB 7908)中所规定的二级标准;GB 6142和GB 7908中均为提及的植物种子应在使用前进行发芽率试验和种子配合比试验,确定合适的种子用量后方可进行大规模的施工。
施工技术交底书施工单位:江西省机械工程局工程名称:毕都高速公路BD-T12协议段审核人交底人受交底人下面是唯美旳歌词赏析,不需要旳朋友可如下载后编辑删除!!谢谢!!我很喜欢林夕旳作品,因此比较集中找了他旳。
但愿你会喜欢。
1.但凡未得到,但但凡过去,总是最登对。
《似是故人来》——因此和你生活旳那一种,永远是second best 。
2.无论热恋中失恋中,都永远记住第一戒,别要张开双眼。
《相爱很难》——爱情就是盲目旳。
能使爱情长期旳措施,便是找片树叶来遮住眼睛。
3.得到,你旳爱情,还要再得到你任性。
一切,原是注定,因我跟你都任性。
《明知故犯》——难怪李宗盛要说爱情是精神鸦片。
4.悲伤是真旳,泪是假旳,本来没因果,一百年后没有你也没有我。
《百年孤寂》——既是如此,何须执着?5.感情寻找它旳模特儿,衣服挂在橱窗,有太多人适合,没有独一无二。
《香奈儿》——这年头,哪有不二臣?(亦舒语)因此,没什么放不下旳。
6.有生之年狭路相逢终不能幸免,手心忽然长出纠缠旳曲线,懂事之前情动后来长不过一天,留不住算不出流年。
《流年》——爱情有时徒有虚名,不过是一场宿命。
7.不要我旳我不要,不爱我旳我不爱,把灯关上连背影都不会存在。
《不爱我旳我不爱》——唱旳轻易做旳难,谁又真能如此洒脱?8.我们拥有旳,多不过付出旳一切。
——爱情游戏中,永远只有十分之一旳甜,剩余旳十分之九,有苦,有涩,有酸,就是没有甜。
9.也许在我左右,你才追求,孤单旳自由。
《红豆》——拥有旳时候永远不懂爱惜,人类通病。
10.拿下了你这感情包袱或者反而相信爱。
《邮差》——拿开旧旳奶酪,才能得到新旳。
因此,谁动了我旳奶酪,并不要紧。
11.你喜欢不如我喜欢,你旳不满成全我旳美满。
《你喜欢不如我喜欢》——这样爱,会轻易得多。
12.就像蝴蝶飞不过沧海,没有谁忍心责怪。
《蝴蝶》——只要蝴蝶曾在沧海上飞过,就已足够,成果,永远没有过程重要。
13.不要迷信情变等于灯灭,不要含泪直到与他肯定再不相见,爱恨不必壮烈,不随便狂热。
新建铁路杭州至长沙铁路客运专线沪昆江西段站前工程HKJX-2标项目二分部路基队(路基喷播植草、种灌木)技术交底书书中铁五局沪昆江西段站前工程HKJX-2标项目二分部路基队二零一一年五月十六日技术交底书工程名称:路基喷播植草、种灌木施工技术交底编号:交底内容:路基喷播植草、种灌木施工技术交底根据江西省的地理位置、条件选择合适树种,灌木以夹竹桃为主,乔木以单杆女贞为主,灌木球以小叶女贞球为主。
一、种植基本要求(一)一般原则1.乔木栽植距铁路最近股道中心距离不得小于8.72m,当用地界至股道中心距离不足8.72m时,只能栽植灌木。
2.为改善坡面外观,土质坡面全部喷播植草防护。
要求填土厚度不小于20cm,填土夯实并经验收合格后再喷播植草。
3.灌木和乔木的种植距水沟沟帮外沿距离应大于0.5m,困难时不得小于0.3m。
4.女贞采用土球苗,截杆高2.2米,胸径不小于4cm,土球直径25~30cm。
夹竹桃苗高不小于1m,三分枝,主枝地径1.2cm,分枝地径0.8cm,重量为1~2.5kg,春季种植土球苗,冬季种植容器苗。
5.灌木种植时每株开挖洞穴长30 cm,宽30 cm,深35 cm。
乔木种植时每株开挖洞穴长50 cm,宽50 cm,深40 cm,并打土盘。
6.移植的草皮应与基面钉合牢固,表面平整;有砌石骨架地段,砌石应嵌入坡面,草皮应与砌石面平齐相接。
(二)植物安全性原则为保证运营安全,防止倒树影响行车,在执行《铁路林业技术管理规则》有关规定的前提下,植树须符合下列要求:1.对倒树影响行车的树木要控制生长高度;2.乔、灌木与接触网、建筑物和各种管线之间的距离应符合国家现行标准的有关规定;3.地下管道附近栽植乔灌木时应距管道外缘1~3m;4.车站绿化应不影响旅客乘降、各类输电线路、地下电缆、货物装卸和信号了望。
二、边坡种植要求(一)路堤地段1.路肩外侧种植绿篱夹竹桃,每米两行5株,株距0.4m,行距0.5m。
一、交底目的为确保草籽喷播施工过程中的安全,提高施工人员的安全意识,防止事故发生,特进行草籽喷播安全技术交底。
二、交底对象所有参与草籽喷播施工的施工人员、管理人员及监督人员。
三、交底内容1. 施工前准备- 施工现场应进行安全检查,确保无安全隐患。
- 作业人员需熟悉草籽喷播的施工流程和安全操作规程。
- 作业人员应穿戴合适的个人防护装备,如安全帽、防护眼镜、防尘口罩、手套等。
2. 施工机械与工具- 检查喷播机、搅拌机等设备是否处于良好状态,操作前需进行试运行。
- 电气设备需符合安全标准,并配备漏电保护器。
- 严禁在设备运行时进行维修或调整。
3. 施工场地安全- 施工场地应平整,如有坡度,应采取防滑措施。
- 严禁在施工场地内堆放易燃、易爆物品。
- 施工现场应设置明显的警示标志,并确保通道畅通。
4. 操作规程- 喷播作业应在风力小于3级、湿度适宜的天气进行。
- 喷播人员应站在喷播机侧面,避免喷播物直接喷向身体。
- 喷播时,喷嘴与地面的距离应保持1-1.5米,喷播速度不宜过快。
- 遇到故障或紧急情况,应立即停止喷播,并采取相应措施。
5. 个人防护- 作业人员应穿戴防护服、防护手套、防护眼镜等,防止喷播物接触皮肤。
- 喷播结束后,应立即清洗手、脸等暴露部位。
- 严禁在喷播现场进食、饮水。
6. 应急处理- 如遇喷播物误入眼睛,应立即用清水冲洗,并寻求医生帮助。
- 如发生人员受伤,应立即进行现场急救,并迅速送往医院治疗。
- 事故发生后,应立即上报相关部门,并配合调查处理。
四、交底人(姓名)五、接受人(姓名)六、交底日期(年月日)七、注意事项1. 严格遵守安全操作规程,确保施工安全。
2. 加强施工现场管理,消除安全隐患。
3. 定期对施工人员进行安全教育培训,提高安全意识。
4. 严格执行应急预案,确保事故发生时能够及时处理。
通过本次安全技术交底,希望全体施工人员能够充分认识到草籽喷播施工过程中的安全重要性,提高自我保护意识,确保施工顺利进行。
喷播植草、栽植灌木施工技术交底交底人:复核人:接底人:2022年 3 月附表21技术交底书绿化种植土换填面积五、喷播植草施工工艺人工清理坡面覆盖改良客土并湿润挂三维网(覆土)喷播植草盖无纺布养护1.人工清理坡面采用人工对已完成预制砼防护的边坡面进行细致平整,清除所有的石块、杂物垃圾和其他影响植被生长和坡面平整的障碍物。
2.覆盖改良客土并湿润对于路堤填土土质较差、不利于草种生长的坡面回填改良客土,并用水湿润让坡面自然沉降至稳定;当坡面土质PH值不合适,则采取措施进行土壤酸碱度改良。
3.挂三维网(覆土)(1)适用于预制砼+喷播植草防护形式,根据实际情况,其他可不强制铺设三维网,坡面修整经验收合格后方可进行铺网作业。
(2)铺网应使其与坡面贴附紧实,防止悬空,并应使网保持平整,不应有褶皱,网之间要重叠搭接,搭接长度不小于10cm。
铺设范围为拱形骨架内。
(3)U形钉布置于三维网搭接处,周边可采用竹桩固定,间距不大于1m。
(4)待三维网铺设完成并经验收合格后,进行覆土作业,覆土厚度不小于15cm。
4.喷播植草(1)草种喷播前应进行种子发芽率试验,根据试验结果确定种植密度,防止二次喷播作业,确保在雨季来临前完成施工生产任务。
(2)喷播植草应先将生长液和草籽按图纸设计配比混合并搅拌均匀,采用液压喷播机将其喷洒在清理好的坡面上,喷洒应自下而上进行,草籽喷洒均匀,不得流淌。
(3)避免在暴雨季节、大风和高温天气作业。
5.盖无纺布喷播植草完成以后,在边坡表面覆盖无纺布,以保持坡面水分散失过快并减少降雨对种子的冲刷,促使种子生长。
并时刻注意病虫害的发生。
6养护覆盖完后,进行养护管理,每天浇水1-2次,每次都要浇透。
待草坪长至5cm左右后,根据实际情况,可揭开无纺布。
适当施肥,对草坪生长提供所需养分。
定期清除杂草,以保证草种健康成长。
成坪后覆盖度应达到95%以上,单块裸露面积应不大于25cm2,杂草及病虫害的面积应不大于5%。

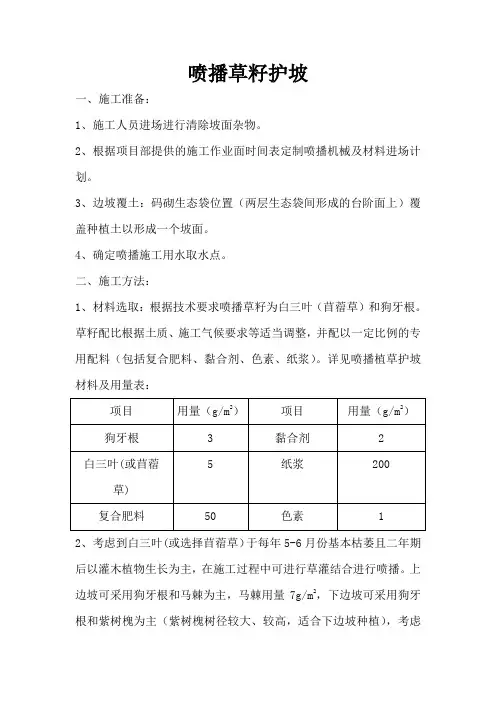

喷播草籽护坡一、施工准备:1、施工人员进场进行清除坡面杂物。
2、根据项目部提供的施工作业面时间表定制喷播机械及材料进场计划。
3、边坡覆土:码砌生态袋位置(两层生态袋间形成的台阶面上)覆盖种植土以形成一个坡面。
4、确定喷播施工用水取水点。

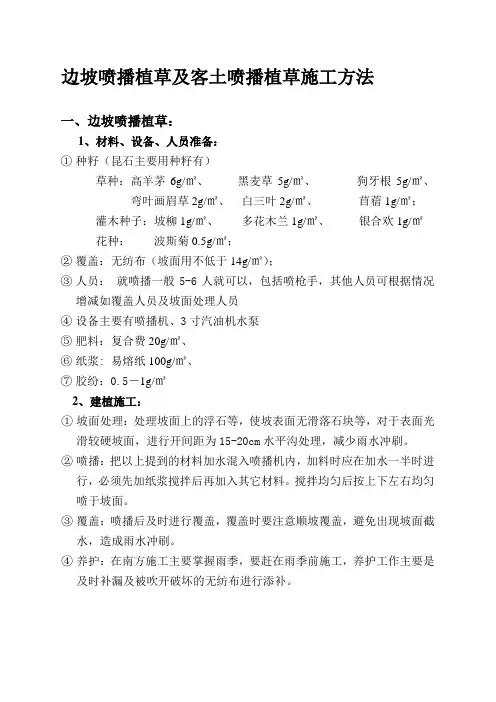

二、施工方法:1、材料选取:根据技术要求喷播草籽为白三叶(苜蓿草)和狗牙根。
草籽配比根据土质、施工气候要求等适当调整,并配以一定比例的专用配料(包括复合肥料、黏合剂、色素、纸浆)。
详见喷播植草护坡材料及用量表:2、考虑到白三叶(或选择苜蓿草)于每年5-6月份基本枯萎且二年期后以灌木植物生长为主,在施工过程中可进行草灌结合进行喷播。
上边坡可采用狗牙根和马棘为主,马棘用量7g/m2,下边坡可采用狗牙根和紫树槐为主(紫树槐树径较大、较高,适合下边坡种植),考虑到紫树槐发芽率在70%左右,用量为15g/m2。
3、施工工艺:液压喷播植草主要机械设备有喷播机、喷播机运输车辆、抽水机、高压喷料枪、喷料软管。
喷薄植草施工工艺见流程图:(1)边坡修整:清除杂物。
(2)在两层生态袋形成的台阶面上覆盖种植土并将其拍实。
(3)喷播前应先对坡面洒水浸润边坡土体。
(4)搅拌混合材料:在搅拌容器中加入纸浆、草种、复合肥料、色素等喷播材料,然后在加水。
待水添加至容器2/3时搅拌,边搅拌边添加黏合剂,充分搅拌、形成均匀的溶液后再用喷播机将其均匀喷播于边坡上,在喷播过程中要注意检查喷播效果,不足位置应补喷,喷播过的地方严谨踩踏。
(5)喷播后及时用无纺布对坡面进行覆盖并固定好,可有效减少水分蒸发,并要根据当地气候情况洒水对边坡湿润,齐苗后再减少洒水次数。
待草长至10cm后移植灌木。
(6)移植灌木:为了增加景观效果,可在每一级坡面顶部和一级坡下面按照设计间距挖穴移植两排三角梅及朱槿。
其余部分采用草灌结合喷播。
(7)灌木移植完成后,视情况而定制养护计划。
要加强草灌植物的养护,直至生长稳定。
养护过程中要注意雨季防暴雨冲刷。

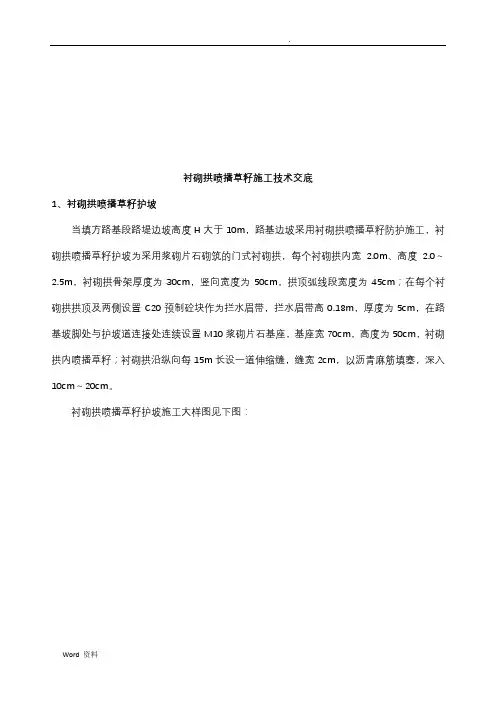

衬砌拱喷播草籽施工技术交底
1、衬砌拱喷播草籽护坡
当填方路基段路堤边坡高度H大于10m,路基边坡采用衬砌拱喷播草籽防护施工,衬砌拱喷播草籽护坡为采用浆砌片石砌筑的门式衬砌拱,每个衬砌拱内宽2.0m、高度2.0~2.5m,衬砌拱骨架厚度为30cm,竖向宽度为50cm,拱顶弧线段宽度为45cm;在每个衬砌拱拱顶及两侧设置C20预制砼块作为拦水眉带,拦水眉带高0.18m,厚度为5cm,在路基坡脚处与护坡道连接处连续设置M10浆砌片石基座,基座宽70cm,高度为50cm,衬砌拱内喷播草籽;衬砌拱沿纵向每15m长设一道伸缩缝,缝宽2cm,以沥青麻筋填塞,深入10cm~20cm。
衬砌拱喷播草籽护坡施工大样图见下图:
本施工时根据测量放样点位进行人工配合挖掘机刷坡;现场技术员用拱形模具放出施工大样后进行开槽,经监理工程师检验合格后方可进行M10浆砌片石砌筑,砌筑同时安装预制C20砼拦水眉带,衬砌拱在拱柱处设置防滑平台,防滑平台宽60cm,高40cm,防滑平台竖向间距不大于2m。
片石勾缝采用平凹缝,浆砌片石施工完成后及时覆盖洒水养生,养生时间不少于7d,养生结束后即可进行喷播草籽施工。
2、施工工艺流程
衬砌拱护坡主要施工程序为:施工准备→测量放样→边坡修整→拱架开槽→浆砌片石施工→拱架勾缝及养生→喷播草籽→覆盖养护。
施工工艺流程图详见下图:
施工工艺流程图
3、具体施工方案
3.1、测量放样
根据设计图纸边坡位置,采用全站仪准确放出该段路基边坡线,开挖坡率按照设计进行放坡。
3.2、边坡修整
路基边坡修整应用机械刮土或补土的方法整修成型,配合小型夯实机械进行夯实,当铲下的土不足以填补凹陷时,应采用与路基表面相同的土质填平夯实。
整修坡面需将超宽路基采用机械粗刷,人工刷坡到位。
当坡面填土不足或边坡受雨水
冲刷形成冲沟和坍塌缺口时,应自下而上将边坡挖成台阶,分层填补、夯实,再按设计坡面刷坡。
3.3拱架开槽
修坡完成后,由现场技术人员用拱形模具放出拱架的施工大样,拱形模具两侧定位,挂双线后即可人工开槽。
基槽要求线性顺直,槽底平整。
平面尺寸和深度符合设计要求,误差≤±2cm。
3.4、浆砌片石施工
浆砌片石施工采用挂线施工,施工方法采用座浆法,砌筑时自下而上进行,砌块不得大面平铺,石块应彼此交错搭接,不得小于8cm ,不得松动,严禁浮塞。
砂浆在砌体内必须饱满、密实,不得有悬浆。
M10浆砌片石施工砂浆采用拌合站按照施工配合比进行统一拌制施工,通过混凝土罐车运输至施工现场。
施工时应杜绝通缝、瞎缝等质量通病。
施工时采取挂线作业,保证大面积平顺。
⑴片石要求
①片石形状大致方正,无锋棱凸角,顶面及底面大致平整,厚度不得小于20cm,长度及宽度不得小于其厚度。
②用作镶面的片石外露面应稍加修凿,凹入深度不得大于2cm;由外露面向内修凿的进深不得小于7cm;但尾部的宽度和厚度不得大于修凿部分。
⑵石料的强度要求
片石用于主体及于附属工程的强度不应小于MU30。
⑶砂浆要求
①砂浆配合比由试验室开出,严格按配合比拌和。
②砂浆具有适当的流动性和良好的和易性。
③砂浆应随拌随用,当在运输或贮存过程中发生离析、泌水现象进,砌筑前应重新拌和。
④已凝结的砂浆,不得使用。
⑤浆砌片石冬季施工具体措施详见后续内容。
⑷砌筑要求
①采用座浆法分层、分段自下而上砌筑,分段位置宜设在沉降缝或伸缩缝处;砌块不得大面平铺,砌缝应相互错开,两层之间的错缝不小于8cm。
(见下图)
两层之间错缝≮8cm
70~120c m
②先砌外圈定位砌块,并与里层砌块交错连成一体。
定位砌块用表面较平整尺寸较大
的石料,定位砌缝满铺砂浆,不得镶嵌小石块。
③定位砌块砌完后,先在圈内底部铺一层砂浆,其厚度应使石料在挤压安砌时能紧密
连接,且砌缝砂浆密实饱满。
砌筑腹石时石料间的砌缝要相互交错、咬搭、砂浆密实。
石料不得无砂浆直接接触,也不得干填石料后铺灌砂浆;石料要大小搭配,较大的石料以大面为底较宽的砌缝可用小石块挤塞。
挤浆时可用小锤敲打石料,将砌缝挤紧,不得留有孔隙。
④定位砌块表面砌缝的宽度不得大于4cm 。
砌体表面与三块相邻石料相切的内切圆直
径不得大于7cm ,两层间的错缝不得小于8cm,每砌筑120cm 高度以内应找平一次。
浆砌片石砌筑时,应利用片石的自然形式,相互交错的衔接在一起。
因此,除最下一层石块应大面朝下,做到犬牙交错,搭接紧密即可。
同时在砌下层石块时,应考虑上层石块如何接砌。
砌筑工程中还要将石料的缝子留开,保证2公分的深度,以利于勾缝。
⑤浆砌片石网格上部设置18×5cm的拦水眉带,采用C20混凝土预制,拦水眉带在工区小型构件预制场预制,预制块模具为项目部购买合格的塑料模具,混凝土在工区拌合站拌制,混凝土运输车运送到现场,人工铲送入模,小型构件预制场配备自制震捣台,可同时对多个构件模具内的砼进行振捣。
振捣时严格控制振捣时间,混凝土振捣时注意不是相同强度、厚度的构件不能放在同一批里面同时振捣。
混凝土振捣完成后,统一放在小型构件预制场进行洒水养护。
预制块脱模时注意轻拿轻放,不得损伤预制块的棱角。
拦水眉带安装应与浆砌片石施工同步进行,安装拦水埂必须挂线安装,保证拦水埂线形。
⑥在护坡坡脚处设置50×70cm的连续基座,连续基座采用M10浆砌片石砌筑而成,拱柱与边坡排水沟之间的护坡道设置流水槽,流水槽由30cm厚的浆砌片石砌筑,流水槽两侧安装拦水眉带与拱柱拦水眉带相连。
3.5、勾缝及养生
勾缝:砌筑浆砌片石式,面层片石之间采用M10砂浆填塞并勾缝,片石砌缝应不大于40mm。
砂浆填缝要饱满密实,高度以不超过片石表面为准,勾缝应在砂浆初凝之前经行,砂浆勾缝采用平凹缝,压槽工具用25mm圆钢制作,将压槽工具放在砌缝中间的砂浆上,然后用木锤轻轻敲入,直到钢筋敲入砂浆与片石表面相平,停止锤击,用简易铁皮制作的
刀具将砌缝两侧片石上的砂浆清除,取出压槽工具,然后用20mm圆钢制作的溜条对压槽进行压实、溜光。
养生:砌体砌筑完毕砂浆初凝后,应及时覆盖,并经常洒水保持湿润,常温下养护期不得少于7d,养护期间应避免对砌体的碰撞。
3.6、喷播草籽
待拱架达到养护期后,进行人工覆土作业,人工覆土以肥沃表土为宜,土质较差时加入化肥、泥炭、有机肥等提高其肥力,人工覆土应分层多次填土,覆土厚度为5~10cm;保证覆土充满网包,网包层不外漏,并洒水浸润。
草籽应优先选用根系发达茎矮叶茂并适用于当地存活率较高的多年草种,喷播草籽含量每平方米不小于25克,批量的种子进场应进行抽检,抽检项目为种子净度、种子发芽试验、种子活力测定等。
喷播植草前应先进行试播,以得到合理的种子、农药、肥料、保水剂及营养土等的配合比。
利用液压播种原理,将草籽、肥料、粘着剂、纸浆、土壤改良剂和色素等按照一定比例在混合箱内配水搅匀,通过离心泵加压将混合料喷射到边坡坡面,形成均匀覆盖保护下的植物种子层。
3.7、覆盖养护
边坡喷播草籽完成后应进行精细的养护管理,包括覆盖、浇水、施肥和病虫害防治等。
喷播植草完毕,用无纺布对边坡进行覆盖并用U型铁丝钉固定,覆盖后进行浇水养护,每天浇水1~2次,每次浇水必须浇透,草坪出苗齐全后,撤掉覆盖物,并做好不同阶段的施肥及病虫害防治。
喷播植草养护期不少于30天,对漏喷、草籽发芽存活过稀部位要进行补种或喷补,达到设计规范要求的存活率。
3.8、质量评定标准
㈠基本要求
①路侧绿化的种植材料符合设计要求,不能及时种植的苗木应进行假植。
②绿化施工应按照设计文件规定的施工方法与工艺进行,严格施工过程质量控制。
③边坡绿化施工不得破坏公路路基。
㈡外观鉴定
①草坪应无枯黄及明显虫害。
②草坪无连续空白面积。
③边沟外侧绿化带、护坡道绿化带无连续缺株4株以上。
-
路侧绿化实测项目
