光交接箱施工规范方案2018年.10
- 格式:doc
- 大小:424.50 KB
- 文档页数:7
光交箱基座施工规范方
案
Hessen was revised in January 2021
光交箱基座施工规范方案
光交箱基座及其连接管网相关技术要求规范如下:
一、光交箱基座:光交箱基座采用#100水泥砂浆砖砌体构建,其厚度为120cm;内壁采用1:水泥砂浆抹面,其厚度为2cm;方框中心留进线孔,进线孔厚度、宽度根据光交箱长度调整,深度为40cm;制作完成后用黄沙水泥全部粉刷一遍,呆干透后安装距离钻孔安装即可。

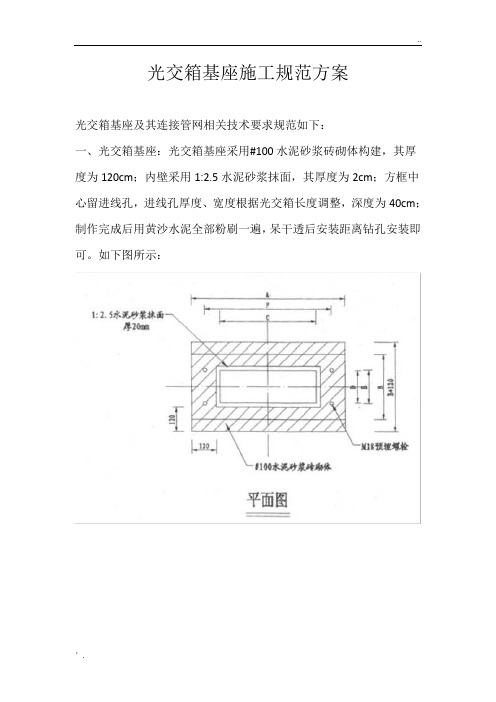

如下图所示:
挖掘道路位置平面示意图
交警
部门
意见
科室
意见
分管
领导
批示
主要
领导
批示
光交箱基座地表部分需高于地面30cm,膨胀螺栓应高于光交箱基座,其图例中字母标示分别为:A——光交箱宽带;B——光交箱厚度;C——基座进线孔宽度;D——基座进线孔厚度;E——前后固定螺栓中心距离;F——左右固定螺栓中心距离。
使用字母标示中A、B、C、D、E、F为通用符号,其尺寸大小应该根据光交箱实际大小做调整,其余尺寸不变;电信光交箱型号其相应规格尺寸如下:
光缆交接箱——1460*760*620(高x宽x厚)。
光缆交接箱施工方案一、施工前准备编制详细的施工方案,明确施工任务、目标、技术要求及安全措施。
组织施工人员熟悉图纸,了解现场环境,进行必要的技术交底和安全培训。
准备必要的施工工具、测试仪表、安全设施等。
协调好与相关部门的沟通,如电力、市政等,确保施工过程中的协作。
二、设备及材料检查对所采购的光缆、交接箱、接续器材等材料进行开箱检查,确保其符合设计要求。
检查材料的数量、规格、质量等,确保无损坏、无缺失。
对不合格的材料进行退换,并做好相关记录。
三、现场勘查与布置对施工现场进行详细勘查,了解地形、地貌、交通等情况。
确定光缆的走向、埋深、保护措施等。
布置施工区域,设置警示标志,确保施工安全。
四、光缆敷设与保护根据设计要求,进行光缆的敷设工作。
确保光缆的弯曲半径符合规范要求,避免过度弯曲导致光缆损坏。
对光缆进行必要的保护措施,如埋地、穿管等,确保其安全稳定。
五、交接箱安装定位根据设计要求,确定交接箱的安装位置。
安装交接箱底座,确保其稳固可靠。
将交接箱固定在底座上,确保其位置准确、稳定。
六、光缆接续与测试使用合格的接续器材,按照规范要求进行光缆的接续工作。
接续完成后,进行光缆的测试工作,包括衰减、长度、时延等指标。
确保测试结果符合设计要求,记录测试数据。
七、系统调试与验收对整个光缆交接箱系统进行调试,确保其功能正常、性能稳定。
邀请相关部门进行验收,提供必要的测试数据和资料。
根据验收意见进行整改,直至达到验收标准。
八、完工后清理与记录对施工现场进行清理,移除废弃材料和垃圾。
恢复现场环境,确保施工现场整洁有序。
整理施工记录,包括施工进度、质量问题、验收结果等。
归档施工资料,为后续维护和管理提供依据。
本施工方案旨在确保光缆交接箱施工过程中的安全、质量和进度。
施工人员应严格遵守本方案要求,确保施工质量和安全。
同时,加强与相关部门的沟通和协作,确保施工顺利进行。
光交箱基座施工规范方案
光交箱基座及其连接管网相关技术要求规范如下:
一、光交箱基座:光交箱基座采用#100水泥砂浆砖砌体构建,其厚度为120cm;内壁采用1:2.5水泥砂浆抹面,其厚度为2cm;方框中心留进线孔,进线孔厚度、宽度根据光交箱长度调整,深度为40cm;制作完成后用黄沙水泥全部粉刷一遍,呆干透后安装距离钻孔安装即可。
如下图所示:
挖掘道路位置平面示意图
交警
部门
意见
科室
意见
分管
领导
批示
主要
领导
批示
光交箱基座地表部分需高于地面30cm,膨胀螺栓应高于光交箱基座8.5cm,其图例中字母标示分别为:A——光交箱宽带;B——光交箱厚度;C——基座进线孔宽度;D——基座进线孔厚度;E——前后固定螺栓中心距离;F——左右固定螺栓中心距离。
使用字母标示中A、B、C、D、E、F为通用符号,其尺寸大小应该根据光交箱实际大小做调整,其余尺寸不变;电信光交箱型号其相应规格尺寸如下:
光缆交接箱——1460*760*620(高x宽x厚)。
光交箱基座施工规范方案
光交箱基座及其连接管网相关技术要求规范如下:
一、光交箱基座:光交箱基座采用#100水泥砂浆砖砌体构建,其厚度为120cm;内壁采用1:水泥砂浆抹面,其厚度为2cm;方框中心留进线孔,进线孔厚度、宽度根据光交箱长度调整,深度为40cm;制
作完成后用黄沙水泥全部粉刷一遍,呆干透后安装距离钻孔安装即可。
如下图所示:
挖掘道路位置平面示意图
交警
部门
意见
科室
意见
分管
领导
批示
主要
领导
批示
光交箱基座地表部分需高于地面30cm,膨胀螺栓应高于光交箱基座,其图例中字母标示分别为:A ------- 光交箱宽带;B ---- 光交箱厚度;C――基座进线孔宽度;D――基座进线孔厚度;E前后固定螺栓中心距离;F——左右固定螺栓中心距离。
使用字母标示中A、B、C、D、E、F为通用符号,其尺寸大小应该根据光交箱实际大小做调整,其余尺寸不变;电信光交箱型号其相应规格尺寸如下:
光缆交接箱一一1460*760*620 (高x宽x厚)。
光交箱基座施工规范方案(总
3页)
-CAL-FENGHAI.-(YICAI)-Company One1
-CAL-本页仅作为文档封面,使用请直接删除
光交箱基座施工规范方案
光交箱基座及其连接管网相关技术要求规范如下:
一、光交箱基座:光交箱基座采用#100水泥砂浆砖砌体构建,其厚度为120cm;内壁采用1:2.5水泥砂浆抹面,其厚度为2cm;方框中心留进线孔,进线孔厚度、宽度根据光交箱长度调整,深度为40cm;制作完成后用黄沙水泥全部粉刷一遍,呆干透后安装距离钻孔安装即可。
如下图所示:
挖掘道路位置平面示意图
光交箱基座地表部分需高于地面30cm,膨胀螺栓应高于光交箱基座8.5cm,其图例中字母标示分别为:A——光交箱宽带;B——光交箱厚度;C——基座进线孔宽度;D——基座进线孔厚度;E——前后固定螺栓中心距离;F——左右固定螺栓中心距离。
使用字母标示中A、B、C、D、E、F为通用符号,其尺寸大小应该根据光交箱实际大小做调整,其余尺寸不变;电信光交箱型号其相应规格尺寸如下:光缆交接箱——1460*760*620(高x宽x厚)。
光交箱接地规范文件一、为啥要接地。
嗨,小伙伴们!光交箱接地可重要啦。
你想啊,要是不接地,就像人在雷雨天不找个地方躲一样危险。
一旦遇到雷击或者电气故障产生漏电,那光交箱里面那些娇贵的设备可就惨咯,可能会被瞬间烧坏,就像烤糊的面包一样,整个通信网络说不定也会跟着瘫痪。
接地就像是给光交箱穿上一层保护铠甲,把那些危险的电流安全地导走。
二、接地材料的选择。
1. 接地体。
咱先说接地体。
这接地体就像光交箱的接地小卫士,一般可以选择热镀锌角钢或者钢管。
就像挑水果一样,得挑质量好的。
热镀锌的材料耐腐蚀,就像穿了一件防锈的外套,能在土里待很久还很结实。
角钢的话,规格大概50mm×50mm×5mm就挺合适,钢管可以选直径50mm、壁厚3.5mm左右的。
这大小就像给光交箱量身定做的鞋子,不大不小刚刚好。
2. 接地线。
接地线也不能马虎。
多股铜芯线是个很棒的选择,就像一群小伙伴手拉手一样,导电性能好得很。
截面积呢,不能小于16mm²。
你想啊,要是太细了,电流通过的时候就像小水流过窄窄的管道,容易堵住,也就是电阻太大啦。
三、接地体的安装。
1. 接地体的埋设深度。
2. 接地体的间距。
接地体之间也要保持一定的距离,不能太亲密哦。
两根接地体之间的间距一般要大于5米。
要是离得太近,它们之间可能会互相影响,就像两个人挤在一个小空间里,都施展不开,接地效果就不好了。
四、接地线的连接。
1. 与光交箱的连接。
接地线和光交箱连接的时候,要连接牢固。
就像系鞋带一样,要是松松垮垮的,可就起不到作用了。
可以使用螺栓连接,而且要加上防松垫圈,这样不管怎么震动,它都不会松动。
连接的地方最好还能涂上导电膏,这导电膏就像润滑油一样,能让电流跑得更顺畅。
2. 与接地体的连接。
接地线和接地体连接的时候,也要确保可靠。
焊接是个不错的方法,就像把两根小棍牢牢地粘在一起。
焊接处要饱满,不能有虚焊的情况。
如果是采用螺栓连接的话,也要按照上面说的加上防松垫圈。
光交接箱设计原则及施工规范光交接箱是光纤通信系统中非常重要的设备,其设计原则和施工规范直接影响到光纤通信系统的可靠性和稳定性。
下面将从设计原则和施工规范两方面详细阐述光交接箱的要求。
一、光交接箱的设计原则:1.可靠性原则:光交接箱必须具备高度的可靠性,能够适应各种恶劣的环境条件,保证通信系统的正常运行。
在设计过程中,应选择高品质、可靠的材料和元器件,并进行严格的技术造型和工艺要求。
2.兼容性原则:光交接箱应具备良好的兼容性,能够适应不同类型和规格的光缆、光纤接头盒和配件,以便满足不同工程的需求。
在设计过程中,应充分考虑光缆的入口、出口位置及规格,保证光缆的方便连接和布线。
3.安全性原则:光交接箱必须具备良好的安全性,能够防止外界灰尘、水分和其他有害物质的侵入,保证光缆和光纤的安全运行。
在设计过程中,应设置合适的密封结构和固定装置,避免光缆的松动和断裂。
4.扩展性原则:光交接箱应具备较强的扩展性,能够满足未来系统容量扩展和技术升级的需求。
在设计过程中,应事先考虑到系统的可扩展性并预留足够的空间和接口,以便于后续的改造和升级。
5.维护性原则:光交接箱的设计应便于维护和管理,方便对光缆和光纤接头进行检修和清洁。
在设计过程中,应合理布置光缆的入口和出口位置,并设置合适的连接接口和标识,以方便后续的维护工作。
二、光交接箱的施工规范:1.安装位置:光交接箱应安装在通信设备的近旁,并且能够方便操作和管理。
在选择安装位置时,应考虑设备的重量和尺寸,并保证有足够的空间进行布线和维护。
2.布线要求:光交接箱的布线应符合规范要求,避免光缆过度弯曲、拉紧或损坏。
光缆的入口和出口位置应合理设置,并在入口处设置光缆防剪结构,保证光缆的安全。
3.连接接口:连接接口的选择和安装应符合相关技术规范,以保证光纤的传输性能。
在连接接口上,应使用合适的接头和配件,并进行压接或熔接等工艺操作。
4.密封和防护:光交接箱的密封和防护措施应做好,以保证设备的安全和可靠运行。
光交接箱设计原则及施工规范光缆交接箱是用于光纤网络中主干光缆与配线光缆节点处的接口设备,它用于室外光缆的连接、配线和调度,并通过光纤活动连接器和跳线将光缆和光缆中各纤芯进行灵活连接。
1.光交接箱覆盖区域界限应符合下列要求:➢应按照自然地理条件,结合接入点密度与最佳容量、原有管线资源的合理利用等因素综合考虑,将就近的接入点划在一个交接区里。
➢交接区的边界应以河流、湖泊、铁道、公路干线、城市主要街道、公园、高压走廊及其它妨碍线路穿行的大型障碍物为界,交接区的地理分界线力求整齐。
➢交接区的划分要以近期为主,兼顾远期发展,服务面积不宜过大。
2.交接箱配线光缆的容量确定光缆交接箱配线容量可以参照下面公式进行计算:光缆交接箱配线容量(芯)=最终光接入点数×2×有效接入点率;式中的有效接入点率取50%。
因接入接入点的不确定性,光缆配线容量仅作为计算交接箱容量的依据,而不作为工程设计和施工实际容量。
光缆配线工程的设计按业务需求、分期分布实施。
3. 交接箱主干光缆的容量确定光缆主干的确定应根据光缆的配线容量按一定的比例进行配置,但考虑到主干接入的不确定性,主干容量选取时,应根据接入接入点的配线容量按一定比例计算,同时又要考虑主干不确定性因素,进行适度冗余。
主干与配线的比例一般取K=1:1.2~1.5。
主干不确定性因子L取1.2。
主干光缆容量(芯)=配线容量(芯)×K×L。
考虑到主干光缆路由资源的充分利用,避免重复建设,主干光缆的布设可以一次到位。
4.交接箱的选定与市话电缆接接箱类似,光缆交接箱是一种为主干层光缆、配线层光缆提供光缆成端、跳接的交接设备。
光缆引人光缆交接箱后,经固定、熔接、配纤后,使用跳纤将主干层光缆和配线层光缆连通。
交接箱的使用期是同网络使用期一样,通常约20-25年。
选择高品质的室外箱体使其具有高强度、抗冲击、耐腐蚀和具有保温隔热功效可减缓箱内外温度剧烈变化,能有效防止箱体内由于气候骤变而引起的水气凝结。
通信工程光交箱安装规范光交箱是传输管线工程中常用的设备,下面是光交箱的安装规范。
光交箱基座的体积为144光交0.262m³、288光交0.354m³、576光交0.55m³,砂浆抹面比例为1:2.5,面积为1.24m²。
一、光交箱安装条件1.工作温度范围在-40℃至+60℃。
2.相对湿度不超过95%(+40℃时)。
3.大气压力在70~106kPa之间。
4.箱体金工件与接地装置之间的耐电压应大于3000V (DC)1min,无击穿和飞弧现象。
5.箱体金工件与接地装置之间的绝缘电阻应大于2×104M 欧姆/500V(DC)。
二、光交箱箱体的安装1.光交接箱应安装在地形、地势平坦、安全的位置。
2.室外交接箱应采用混凝土底座,底座与人孔(手孔)之间应采用管道连接,不得砌成通道式。
底座与管道、箱体之间应采取密封防潮措施。
3.交接箱箱体的安装要求:3.1 交接箱安装必须坚实、牢固、安全可靠,箱体应水平竖直,箱门应有完好的锁定装置,箱体底部应用4个螺钉固定(根据不同箱体而定)。
3.2 落地式光交箱的安装位置必须确保箱门双向完全打开,不能有杂物或建筑物挡住。
3.3 交接箱装配应配备齐全的零部件,端子应牢固。
3.4 交接箱编号、光缆及纤芯编号等标志应正确、完整、清晰、整齐。
3.5 光交接箱标签尺寸为90mm×30mm,字体字号为黑体,标题字号为四号,正文字号为五号,标签内容为光交名称、二维码,需粘贴在光交箱门内面上方。
(详情请见《揭阳移动传输资源二维码标签规范V1.0(试行)》)三、光交接箱基座的安装要求1.基座高度可根据各地区地势情况而定,一般防雨的高度为300mm。
2.交接箱基座距离人孔、手孔一般不超过10米,但必须要求铺设镀锌钢管或塑料管,不得采用小通道方式。
3.交接箱基础浇筑:交接箱基础要求为10cm厚、150#的混凝土基础,浇基础前应清理杂物。
光交箱箱体美化施工方案一、项目背景与目标随着城市建设的不断推进和通信技术的迅猛发展,光交箱作为通信网络的重要节点,其外观和内部管理的规范化、美观化显得尤为重要。
本方案旨在通过对光交箱箱体的全面美化施工,提升箱体外观形象,优化内部线缆布局,加强防水防尘及安全防护措施,为通信网络的高效稳定运行提供有力保障。
二、施工方案内容清洗外观(1)使用专业清洗剂和软质毛刷对光交箱箱体进行彻底清洗,去除表面的污垢、尘埃和油渍。
(2)对于难以清洗的部位,可采用高压水枪或蒸汽清洗机进行清洗。
(3)清洗后,用清水冲洗干净并用干净毛巾擦干,确保箱体表面无残留水渍。
整理内部线缆(1)打开光交箱箱体,对内部线缆进行梳理,清除废弃线缆和杂物。
(2)对剩余线缆进行分类整理,使用扎带、固定夹等工具进行固定,确保线缆整齐有序。
(3)对于过长的线缆,可进行裁剪或盘绕处理,以减少杂乱感。
防水防尘处理(1)检查箱体密封性能,如有密封不良处,应及时更换密封条或进行密封处理。
(2)在箱体内部关键部位安装防水防尘装置,如防水挡板、防尘滤网等。
(3)对箱体外部易受风雨侵蚀的部位,可喷涂防水防尘涂料,增强箱体防护能力。
加固安全防护(1)对光交箱箱体进行结构检查,如有损坏或变形处,应及时修复或更换。
(2)加强箱体的防盗措施,如安装防盗锁具、监控摄像头等。
(3)对箱体内部电气设备进行安全检查,确保设备正常运行且无安全隐患。
制定整治计划(1)根据光交箱箱体的实际情况,制定详细的整治计划,明确施工内容、时间节点和责任人。
(2)定期对整治计划进行评估和调整,确保整治工作有序进行。
准备必要资源(1)提前采购所需的清洗剂、专业工具、线缆固定夹、密封条等施工材料。
(2)根据整治计划,合理安排施工人员和车辆等资源。
开展清洗整理工作(1)按照清洗外观的步骤和要求,对光交箱箱体进行彻底清洗。
(2)根据整理内部线缆的方案,对箱体内部线缆进行有序整理。
实施防水防尘措施(1)按照防水防尘处理的步骤和要求,对光交箱箱体进行防水防尘处理。
光交接箱施工规范
●接地装置
因在光交接箱开通业务的均是业务大客户或重要的接入点,在光缆使用安全方面特别要加强。
光缆交接箱的接地装置也是马虎不得的。
当一条配线光缆以架空或墙壁吊线形式布放时,就可能引雷进箱体。
接地装置对雷击所产生的瞬间大电流若不能及时泻流,就会在光缆固定点产生高温发热,甚至烧焦,从而影响正常的通信。
这方面光缆交接箱生产厂家并没有引起重视,一般只使用镀锌铁线将各固定点串联,经螺栓固定后直接引入地,这是不足够的。
在实际安装时执行以下措施,一般的雷未伤害是可避免的。
(1)焊接处应涂沥青。
(2)接地体连接线和卡箍要保证有可靠的电气接触。
(3)接地体与电力线焊接(用银化黄铜气焊条气焊)再引到地线排用螺丝连接。
(4)水平接地体焊接处应四面焊接,搭接处应大于250mm。
4.主要特点
由箱体、底座、熔配一体单元架、熔配一体模块、光缆固定接地保护装置、绕线单元组件、走线槽组件等组成,其完善的结构设计使得光缆的固定、接地、熔接、尾纤的盘绕、固定、熔接、富余光纤的盘绕、连接、调度、分配、测试等操作都非常方便可靠。
光缆交接箱是熔配一体模式。
采用SMC箱体,防护等级IP65,能抵受剧变的气候和恶劣的工作环境;
可实现光缆的直熔并具有富余光纤的盘贮功能;
熔接盘可抽出至箱体外操作;
适用于带状光缆和非带状光缆;
卡接式安装FC两种适配器,操作简便快捷;
适配器与箱体正面成30°角,既保证的光纤的弯曲曲率半径不小于40mm,又可避免光纤中的弧光灼伤眼睛;
光纤的分配和调度均为全正面化操作;
最大容量:符合设计要求。
性能指标:
使用条件
环境温度:-5℃~+40℃
贮运温度:-25℃~+55℃
相对湿度:≤85%(+30℃时)
大气压力:70KPa~106KPa
光电性能
连接器损耗(包括插入、互换、重复)≤0.5dB
插入损耗:≤0.2dB
互换性附加损耗:≤0.2dB
重复性附加损耗:≤0.1dB(插拔1000次后)。
回波损耗:FC/PC≥40dB FC/UPC≥50dB FC/APC≥60dB
插拔耐久寿命大于1000次。
机架高压防护地与机架间绝缘电阻大于1000MΩ(500V/DC)。
1.3.2.8机架高压防护地与机架间通以直流电3000V历时1分钟不击穿且无飞弧现象发
生。
适用性能指标
标称工作波长:850nm、1310nm、1550nm。
光纤活动连接器:符合GB/T12707-1991标准规定。
光纤、光缆应符合GB/T11819-1989和GB/T7424-1987的规定。
密封性能
防尘:优于GB4208/IP65级要求。
防水:80KPa水压,±60°冲击箱体15分钟,水珠不能进入箱内。
箱体承受负荷能力
箱壳能承受不小于1000N的正向压力。
侧表面能承受不小于500N的正向压力。
门铰链能承受不小于300N的垂直于门的压力。
抗冲击能力:在X、Y、Z三个轴向各施以速度峰值为300m/s,持续时间为6ms 的冲击力,无任何损坏和损伤。
5.光交接箱技术规范要求
交接箱的使用环境:
①在地形、地势安全平坦,发展能相对稳定时
②室外交接箱应才采用混凝土底座,底座与人(手)孔间采用管道连通,不得砌成通道式。
底座与管道、箱体间应有密封防潮措施。
交接箱及基座的安装规范:
(1)交接箱安装必须坚实、牢固、安全可靠,箱体横平竖直,箱门应有完好
的锁定装置。
(2)交接箱装配应零配件齐全,端子牢固。
(3)交接箱编号、光缆及纤芯编号等标志应正确、完整、清晰、整齐。
落地式交接箱安装位置的选择,应和交接箱基座、人孔、手孔配套安装。
基座高度可根据各地区地势情况而定。
一般防雨的高度300mm为宜。
1、交接箱基座距离人孔、手孔一般要求不超过10米,但必须要求铺设镀锌钢管或塑料管,不得采用小通道方式。
2、交接箱基础浇筑:交接箱基础要求为10cm厚、150#的混凝土基础,浇基础前应清理杂物。
3、交接箱基础砖砌体:砌体采用标号为100#的砂浆,砖砌体砂浆饱和度不底于80%,四周墙角、底边、窗口需要抹八字,墙体宽度为24cm。
4、基座砂浆抹面:批荡在没有特殊的情况下一般采用标号为100#的砂浆,内批荡厚度达到1.5cm,外批荡厚度达到2cm,抹墙体要严密、贴实、光滑、不空鼓、无飞刺、无断裂。
如井四周有泛水等特殊情况,要加大水泥标号和加厚外批或加防漏剂。
5、基座预埋铁:穿钉的规格、位置符合设计规定,在交接箱的基座四角上有预先铸好的地脚螺丝(螺栓M12X30)用来固定交接箱。
并在基座中央预留一个长方洞(822mm×622mm)作光缆的出入口。
6、交接箱与基座接触处,应抹“八字灰”,以防进水。
●密封方法:
箱体的性能达到了室外环境的要求,那么光缆交接箱内部被侵蚀的最后途径就是光缆进孔。
显然,如果进孔密封不好,人井中的大量潮气会直接涌入箱体内,对箱内部件甚至光无源器件造成直接损害。
通常,工程上采用松香加石蜡(1:1)混合密封的方法,也有使用玻璃胶、橡皮泥或专用合成密封材料的。
如采用"非凝固型防火泥(SealingPutty)"能有效的防止火、灰尘、潮气从人井内进入交接箱。
但是不论使用什么材料,都必须具有凝结快速、不溶于水、温度性能好、不干燥龟裂等基本性能。
同时规范化的施工和箱体底座的防潮处理,均能进一步保证箱体的密封。
光交接箱安装示意总图
柜体安装
水泥基座的安装调试举例说明:
预制水泥基座,如图一所示:
●水泥基座外形尺寸(长×宽×高)为810mm×410mm×400mm,地基中心留550mm ×150mm×400mm的进线孔。
●预埋地脚螺钉,保证地脚螺钉的中心距离为617mm×165mm,螺钉高出水平面50mm(也可采用膨胀螺栓固定)。
●将箱体放在水泥基座上,其固定孔与预埋地脚螺钉对齐放置,然后将地脚螺钉锁紧,安装时应使箱体与水泥基座保持垂直水平。
●在已有水泥基座的情况下,用4个M12×100膨胀螺钉固定即可。
底座安装调试,如图二所示:
●当配套安装时,箱体可根据用户实际情况将底座首先固定于水泥基座上,再用4个M12×100螺钉将箱体固定底座连接。
●当光缆交接箱架空时,则提供相匹配的交接箱站台。
