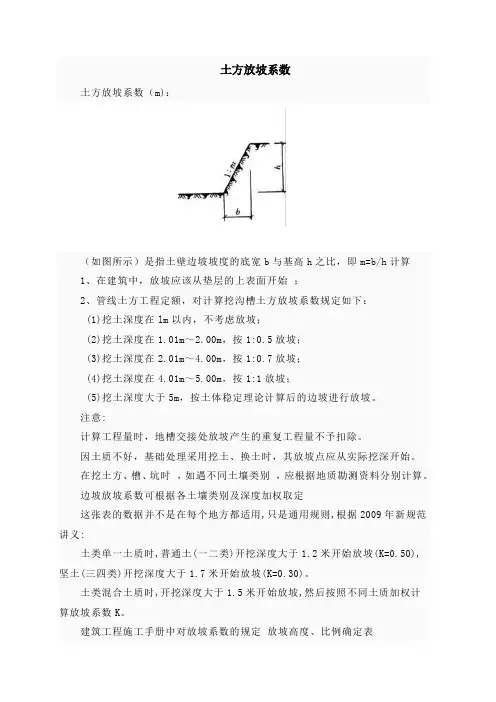

土方放坡系数土方放坡系数(m):(如图所示)是指土壁边坡坡度的底宽b与基高h之比,即m=b/h计算1、在建筑中,放坡应该从垫层的上表面开始;2、管线土方工程定额,对计算挖沟槽土方放坡系数规定如下:(1)挖土深度在lm以内,不考虑放坡;(2)挖土深度在1.01m~2.00m,按1:0.5放坡;(3)挖土深度在2.01m~4.00m,按1:0.7放坡;(4)挖土深度在4.01m~5.00m,按1:1放坡;(5)挖土深度大于5m,按土体稳定理论计算后的边坡进行放坡。
注意:计算工程量时,地槽交接处放坡产生的重复工程量不予扣除。
因土质不好,基础处理采用挖土、换土时,其放坡点应从实际挖深开始。
在挖土方、槽、坑时,如遇不同土壤类别,应根据地质勘测资料分别计算。
边坡放坡系数可根据各土壤类别及深度加权取定这张表的数据并不是在每个地方都适用,只是通用规则,根据2009年新规范讲义:土类单一土质时,普通土(一二类)开挖深度大于1.2米开始放坡(K=0.50),坚土(三四类)开挖深度大于1.7米开始放坡(K=0.30)。
土类混合土质时,开挖深度大于1.5米开始放坡,然后按照不同土质加权计算放坡系数K。
建筑工程施工手册中对放坡系数的规定放坡高度、比例确定表注:1.沟槽、基坑中土壤类别不同时,分别按其土壤类别、放坡比例以不同土壤厚度分别计算;2.计算放坡工程量时交接处的重复工程量不扣除,符合放坡深度规定时才能放坡,放坡高度应自垫层下表面至设计室外地坪标高计算。
体积计算公式圆柱体:体积=底面积×高长方体:体积=长×宽×高正方体:体积=棱长×棱长×棱长.锥体: 底面面积×高÷3台体: V=[ S上+√(S上S下)+S下]h/3球缺体积公式=πh2 (3R-h)÷3球体积公式:V=4πR3/3棱柱体积公式:V=S底面×h=S直截面×l (l为侧棱长,h为高)棱台体积:V=〔S1+S2+开根号(S1*S2)〕/3*h注:V:体积;S1:上表面积;S2:下表面积;h:高挖方放坡系数及计算公式(1)挖方形或长方形地坑放坡工程量计算:计算公式:V:(B1+2C+KH)×(B2+2C+KH)×H+1/3K2H3式中:V=挖土方体积(立方米);H=地坑深虔度米);B1=基础长度(米)B2==基础宽度(米)C=工作面宽度(米)K=坡度系数1/3K2H3=角锥体体积。
市政工程里面排水管道的沟槽土方计算挖方:基础断面*沟槽长基础断面=(上宽+下宽)*高/21、确定沟槽长(主管设计图示延长米,不扣井,构筑物,管道交接处(井、构筑物加宽工作面土方不再另行计算;支管两检查井中心线间距-0.1;)2、上宽=下宽+高度*放坡系数*2下宽=管道基础+设计或施工方案要求加宽工作面3、高(设计地面高程-管底标高-管壁厚-基础-垫层)追问每个桩号都不一样,它那个高怎么确定回答那段管道之间的平均高程(两个地面设计高程/2-管底高程/2,其他的就照我之前说的那样确定)梯形的面积你会算嘛?V=S(梯形)*LL:外沟槽按中心线计算;内沟槽按净长线计算追问面积会计算。
但何为外沟槽、内沟槽?中心线、净长线如何计算?回答你把图纸发给我,我给你标出来追问麻烦你说的详细一点,非常感谢!回答你发的这个图是剖面图的嘛,平面图呢?中心线就是轴线之间的距离,净长线就是中心线减去一个基础的宽度单边放坡宽度/放坡深度。
比如:挖深3m,每边放坡宽度0.9m,放坡系数=0.9/3=0.3根据目前用的《建筑工程消耗量标准》在第一章:土方工程:沟槽开挖放坡系数土壤类别放坡起点(m)人工挖土机械挖土在坑上作业在坑内作业一、二类土1.20 1:0.5 1:0.33 1:0.75三类土 1.50 1:0.33 1:0.25 1:0.67四类土 2.00 1:0.25 1:0.10 1:0.33破度系数:指坡面水平方向的投影长度与它在垂直方向的投影长度的比值,与坡度互为倒数。
坡度系数用K表示,即K=b/a首先,土方边坡坡度=H/B(基坑高度/放坡宽度)然后,(定额中)放坡系数=1/(B/H)所以,m=B/H称为坡度系数DN300的污水管道开挖沟槽,开挖深度为3.2米,边坡坡度为1:0.75,请问如何计算土方量?问题补充:在规范GB50268中DN300的管道工作面宽度不应该是一边300MM吗,那底边宽度应该是600+管子外径,不止0.8米吧,如果是需要焊接的钢管,焊口工作坑开挖土方应该如何计算进去呢?满意回答规范GB50268, DN3001、底口宽度为 8002、上口宽度=底口宽度+2*边坡率*深度3、工作面=【(底口宽度+上口宽度)*深度】/24、土方量=工作面*长度注:工作面可以取平均值来略算。
土方放坡系数土方放坡系数(m):(如图所示)是指土壁边坡坡度的底宽b与基高h之比,即m=b/h计算1、在建筑中,放坡应该从垫层的上表面开始;2、管线土方工程定额,对计算挖沟槽土方放坡系数规定如下:(1)挖土深度在lm以内,不考虑放坡;(2)挖土深度在1.01m~2.00m,按1:0.5放坡;(3)挖土深度在2.01m~4.00m,按1:0.7放坡;(4)挖土深度在4.01m~5.00m,按1:1放坡;(5)挖土深度大于5m,按土体稳定理论计算后的边坡进行放坡。
注意:计算工程量时,地槽交接处放坡产生的重复工程量不予扣除。
因土质不好,基础处理采用挖土、换土时,其放坡点应从实际挖深开始。
在挖土方、槽、坑时,如遇不同土壤类别,应根据地质勘测资料分别计算。
边坡放坡系数可根据各土壤类别及深度加权取定这张表的数据并不是在每个地方都适用,只是通用规则,根据2009年新规范讲义:土类单一土质时,普通土(一二类)开挖深度大于1.2米开始放坡(K=0.50),坚土(三四类)开挖深度大于1.7米开始放坡(K=0.30)。
土类混合土质时,开挖深度大于1.5米开始放坡,然后按照不同土质加权计算放坡系数K。
建筑工程施工手册中对放坡系数的规定放坡高度、比例确定表注:1.沟槽、基坑中土壤类别不同时,分别按其土壤类别、放坡比例以不同土壤厚度分别计算;2.计算放坡工程量时交接处的重复工程量不扣除,符合放坡深度规定时才能放坡,放坡高度应自垫层下表面至设计室外地坪标高计算。
体积计算公式圆柱体:体积=底面积×高长方体:体积=长×宽×高正方体:体积=棱长×棱长×棱长.锥体: 底面面积×高÷3台体: V=[ S上+√(S上S下)+S下]h/3球缺体积公式=πh2 (3R-h)÷3球体积公式:V=4πR3/3棱柱体积公式:V=S底面×h=S直截面×l (l为侧棱长,h为高)棱台体积:V=〔S1+S2+开根号(S1*S2)〕/3*h注:V:体积;S1:上表面积;S2:下表面积;h:高挖方放坡系数及计算公式(1)挖方形或长方形地坑放坡工程量计算:计算公式:V:(B1+2C+KH)×(B2+2C+KH)×H+1/3K2H3式中:V=挖土方体积(立方米);H=地坑深虔度米);B1=基础长度(米)B2==基础宽度(米)C=工作面宽度(米)K=坡度系数1/3K2H3=角锥体体积。

一公里水渠排水坡度计算公式
建筑排水用水渠是建筑物排水的理想选择,这些水渠通常由管道或沟槽组成,
其设计和施工恰当对建筑物的顺利排水非常重要。
计算每公里水渠的排水坡度是建筑排水设计的关键因素之一。
传统方法是笼统地调整水排坡度,但计算结果可能存在偏差,进而影响建筑物排水效果。
因此,每公里水渠排水坡度的准确计算显得尤为重要。
根据规律,水渠的坡度
计算按照以下公式进行:S=(P-N)/L,其中S为每公里水渠排水坡度,P为水渠出
流面和入流面的高度差,N为受控水位(上游水位)和平水位(下游水位)的差值,L为水渠的长度(公里)。
如此计算才能精确把握水渠发挥的洪水排出作用,避免水位上涨和下降,保证
建筑物排水系统制度性可靠。
在施工中,应确定正确的水排坡度,既要满足工程需求,又要考虑安全及施工成本等因素,以保证工程质量。
每公里水渠排水坡度的计算公式,既是评价水渠设计和施工质量的重要指标,
也是实现排水目的的重要前提条件,需要专业的知识和技能来完成。
有效的计算、合理的施工,能使建筑物排水系统工作良好,可以有效保证建筑物排水制度的可靠性和安全性。

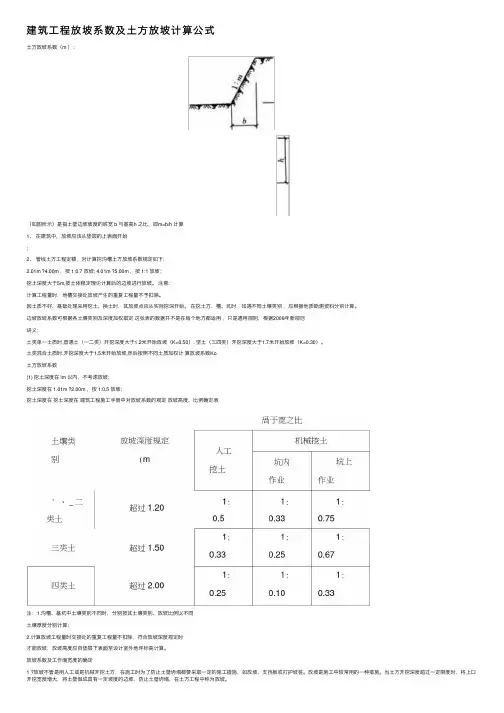

建筑⼯程放坡系数及⼟⽅放坡计算公式⼟⽅放坡系数(m ):(如图所⽰)是指⼟壁边坡坡度的底宽 b 与基⾼h 之⽐,即m=b/h 计算1、在建筑中,放坡应该从垫层的上表⾯开始;2、管线⼟⽅⼯程定额,对计算挖沟槽⼟⽅放坡系数规定如下:2.01m ?4.00m ,按 1:0.7 放坡; 4.01m ?5.00m ,按 1:1 放坡;挖⼟深度⼤于5m,按⼟体稳定理论计算后的边坡进⾏放坡。
注意:计算⼯程量时,地槽交接处放坡产⽣的重复⼯程量不予扣除。
因⼟质不好,基础处理采⽤挖⼟、换⼟时,其放坡点应从实际挖深开始。
在挖⼟⽅、槽、坑时,如遇不同⼟壤类别,应根据地质勘测资料分别计算。
边坡放坡系数可根据各⼟壤类别及深度加权取定这张表的数据并不是在每个地⽅都适⽤,只是通⽤规则,根据2009年新规范讲义:⼟类单⼀⼟质时,普通⼟(⼀⼆类)开挖深度⼤于1.2⽶开始放坡(K=0.50), 坚⼟(三四类)开挖深度⼤于1.7⽶开始放坡(K=0.30)。
⼟类混合⼟质时,开挖深度⼤于1.5⽶开始放坡,然后按照不同⼟质加权计算放坡系数Ko⼟⽅放坡系数(1) 挖⼟深度在 lm 以内,不考虑放坡;挖⼟深度在 1.01m ?2.00m ,按 1:0.5 放坡;挖⼟深度在挖⼟深度在建筑⼯程施⼯⼿册中对放坡系数的规定放坡⾼度、⽐例确定表注:1.沟槽、基坑中⼟壤类别不同时,分别按其⼟壤类别、放坡⽐例以不同⼟壤厚度分别计算;2.计算放坡⼯程量时交接处的重复⼯程量不扣除,符合放坡深度规定时才能放坡,放坡⾼度应⾃垫层下表⾯⾄设计室外地坪标⾼计算。
放坡系数及⼯作⾯宽度的确定1 ?放坡不管是⽤⼈⼯或是机械开挖⼟⽅,在施⼯时为了防⽌⼟壁坍塌都要采取⼀定的施⼯措施,如放坡、⽀挡板或打护坡桩。
放坡是施⼯中较常⽤的⼀种措施。
当⼟⽅开挖深度超过⼀定限度时,将上⼝开挖宽度增⼤,将⼟壁做成具有⼀定坡度的边坡,防⽌⼟壁坍塌,在⼟⽅⼯程中称为放坡。
(1)放坡起点。
放坡起点,就是指某类别⼟壤边壁直⽴不加⽀撑开挖的最⼤深度。

排水管有坡度计算沟槽土方计算公式排水管的坡度计算是为了确保排水管内的水能够流动到出水口,避免水流倒灌或积水。
沟槽土方计算则是为了确定开挖沟槽时所需的土方量。
首先,我们来看一下排水管的坡度计算公式。
排水管的坡度可以通过以下公式来计算:
坡度(%)=(水平距离差/水平距离)×100
其中,水平距离差是排水管起点和终点之间的高度差,水平距离是排水管起点和终点之间的水平距离。
例如,如果排水管起点与终点之间的高度差为2米,水平距离为40米,则计算排水管的坡度为:
坡度(%)=(2/40)×100=5%
这意味着每100米排水管的水平距离,高度将下降5米。
根据排水管的材料和直径,有一定的坡度范围,以确保水能够顺利地流动而不会过快或过慢。
一般来说,下水道的坡度范围为0.3%至3%,道路排水的坡度范围为2%至5%。
接下来,我们来看一下沟槽土方计算公式。
沟槽土方计算是确定沟槽的开挖量,以便为排水管或其他地下设施提供足够的空间。
沟槽土方计算需要考虑沟槽的横断面形状和尺寸。
常见的沟槽形状有梯形、V形和半圆形。
根据沟槽形状的不同,土方计算公式也有所区别。
如以梯形为例,横断面面积可以通过以下公式计算:
横断面面积=(上底+下底)×高度/2
其中,上底和下底分别代表梯形横断面的上边和下边的长度,高度代表两边线段之间的距离。
沟槽土方量可以通过以下公式计算:
土方量=横断面面积×沟槽长度
根据具体的工程要求和实际情况,还需要考虑沟底的平整度和挖掘的余量等因素,从而进行合理的调整。
土方放坡系数土方放坡系数(m):(如图所示)是指土壁边坡坡度的底宽b与基高h之比,即m=b/h计算1、在建筑中,放坡应该从垫层的上表面开始;2、管线土方工程定额,对计算挖沟槽土方放坡系数规定如下:(1)挖土深度在lm以内,不考虑放坡;(2)挖土深度在1.01m~2.00m,按1:0.5放坡;(3)挖土深度在2.01m~4.00m,按1:0.7放坡;(4)挖土深度在4.01m~5.00m,按1:1放坡;(5)挖土深度大于5m,按土体稳定理论计算后的边坡进行放坡。
注意:计算工程量时,地槽交接处放坡产生的重复工程量不予扣除。
因土质不好,基础处理采用挖土、换土时,其放坡点应从实际挖深开始。
在挖土方、槽、坑时,如遇不同土壤类别,应根据地质勘测资料分别计算。
边坡放坡系数可根据各土壤类别及深度加权取定这张表的数据并不是在每个地方都适用,只是通用规则,根据20XX年新规范讲义:土类单一土质时,普通土(一二类)开挖深度大于1.2米开始放坡(K=0.50),坚土(三四类)开挖深度大于1.7米开始放坡(K=0.30)。
土类混合土质时,开挖深度大于1.5米开始放坡,然后按照不同土质加权计算放坡系数K。
建筑工程施工手册中对放坡系数的规定放坡高度、比例确定表注:1.沟槽、基坑中土壤类别不同时,分别按其土壤类别、放坡比例以不同土壤厚度分别计算;2.计算放坡工程量时交接处的重复工程量不扣除,符合放坡深度规定时才能放坡,放坡高度应自垫层下表面至设计室外地坪标高计算。
体积计算公式圆柱体:体积=底面积×高长方体:体积=长×宽×高正方体:体积=棱长×棱长×棱长.锥体: 底面面积×高÷3台体: V=[ S上+√(S上S下)+S下]h/3球缺体积公式=πh2 (3R-h)÷3球体积公式:V=4πR3/3棱柱体积公式:V=S底面×h=S直截面×l (l为侧棱长,h为高)棱台体积:V=〔S1+S2+开根号(S1*S2)〕/3*h注:V:体积;S1:上表面积;S2:下表面积;h:高挖方放坡系数及计算公式(1)挖方形或长方形地坑放坡工程量计算:计算公式:V:(B1+2C+KH)×(B2+2C+KH)×H+1/3K2H3式中:V=挖土方体积(立方米);H=地坑深虔度米);B1=基础长度(米)B2==基础宽度(米)C=工作面宽度(米)K=坡度系数1/3K2H3=角锥体体积。
土方放坡系数土方放坡系数(m):(如图所示)是指土壁边坡坡度的底宽b与基高h之比,即m=b/h计算1、在建筑中,放坡应该从垫层的上表面开始;2、管线土方工程定额,对计算挖沟槽土方放坡系数规定如下:(1)挖土深度在lm以内,不考虑放坡;(2)挖土深度在1.01m~2.00m,按1:0.5放坡;(3)挖土深度在2.01m~4.00m,按1:0.7放坡;(4)挖土深度在4.01m~5.00m,按1:1放坡;(5)挖土深度大于5m,按土体稳定理论计算后的边坡进行放坡。
注意:计算工程量时,地槽交接处放坡产生的重复工程量不予扣除。
因土质不好,基础处理采用挖土、换土时,其放坡点应从实际挖深开始。
在挖土方、槽、坑时,如遇不同土壤类别,应根据地质勘测资料分别计算。
边坡放坡系数可根据各土壤类别及深度加权取定这张表的数据并不是在每个地方都适用,只是通用规则,根据2009年新规范讲义:土类单一土质时,普通土(一二类)开挖深度大于1.2米开始放坡(K=0.50),坚土(三四类)开挖深度大于1.7米开始放坡(K=0.30)。
土类混合土质时,开挖深度大于1.5米开始放坡,然后按照不同土质加权计算放坡系数K。
建筑工程施工手册中对放坡系数的规定放坡高度、比例确定表放坡系数及工作面宽度的确定1.放坡不管是用人工或是机械开挖土方,在施工时为了防止土壁坍塌都要采取一定的施工措施,如放坡、支挡板或打护坡桩。
放坡是施工中较常用的一种措施。
当土方开挖深度超过一定限度时,将上口开挖宽度增大,将土壁做成具有一定坡度的边坡,防止土壁坍塌,在土方工程中称为放坡。
(1)放坡起点。
放坡起点,就是指某类别土壤边壁直立不加支撑开挖的最大深度。
放坡起点应根据土质情况确定。
综合基价中对挖土方、地槽、地坑的放坡起点进行了综合取定,详见表5―2。
(2)放坡系数。
将土壁做成一定坡度的边坡时,土方边坡的坡度,以其高度H 与边坡宽度B之比来表示。
故称K为坡度系数。
综合基价中,对挖土方、地槽、地坑等在各种情况下的坡度系数进行了综合取定,供预算编制时使用。
土石方工程一、人工平整场地:S=S底+2*L外+16二、挖沟槽:1.垫层底部放坡:V=L*(a+2c+kH)*H2.垫层表面放坡V=L*{(a+2c+KH1)H1+(a+2c)H2}v=(垫层宽度+工作面的宽度+放坡系数乘以深度)乘以管沟长度*管沟深度放坡系数=一二类土是0.5 三类土是0.33 四类土是0.25三、挖基坑(放坡)方形: V=( a+2c+KH)* ( b+2c+KH)*H+1/3*K2H3圆形: V=∏/3*h*(R2+Rr+r2)V坑=(a+2c+kh)*(b+2c+kh)*h+1/3k*k*h*h*h其中,a、b为边长,c为工作面,k为放坡系数,h为挖深,不放坡时K按0计算就可以了。
V槽=(a+2c+kh)*h*L其中,a为基础底宽,c为工作面,k为放坡系数,h为挖深,L为基槽长度,不放坡时K按0计算就可以了放坡系数§5.3房屋建筑工程预算的列项计量一、基础及主体工程的列项与计量编制房屋建筑工程预算,通常是把单位工程分解为分部分项工程,按照建筑工程预算定额的口径,首先列出预算分项子目,然后根据定额所规定的工程量计算规则和施工图纸,计算分项工程量。
建筑安装工程量是以物理计量单位或自然计量单位所表示的各个分部分项工程的数量,物理计量单位以公制量度,如长度以米(m),面积以平方米(m2),体积以立方米(m3),重量以吨(T)或公斤(kg)等计量。
自然计量单位以台、套、组、个等计量。
在计算工程量时,必须熟悉施工图纸上标注的各部位的尺寸和设备明细表列明的各种设备的数量,熟悉建筑工程所在地区的预算定额及其各分部分项工程子目的名称,了解工程量计算时所包含的工序内容和计量单位。
一、基础及主体工程的列项与计量(一)土石方工程的列项与计量1.土石方工程的主要项目土石方工程包括土方和石方的开挖、运输和弃置(或回填)等。
根据开挖规模的大小,一般规定,一幢房屋(或一座构筑物)内全部土石方挖方量超过5000立方米,以及不属于房屋建筑范围内的单项土石方工程,都视作大型土石方工程,单独编制工程预算。
土方放坡系数土方放坡系数(m):(如图所示)是指土壁边坡坡度的底宽b与基高h之比,即m=b/h盘算1.在建筑中,放坡应当从垫层的上概况开端 ;2.管线土方工程定额,对盘算挖沟槽土方放坡系数划定如下:(1)挖土深度在lm以内,不斟酌放坡;(2)挖土深度在1.01m~2.00m,按1:0.5放坡;(3)挖土深度在2.01m~4.00m,按1:0.7放坡;(4)挖土深度在4.01m~5.00m,按1:1放坡;(5)挖土深度大于5m,按土体稳固理论盘算后的边坡进行放坡.留意:盘算工程量时,地槽交代处放坡产生的反复工程量不予扣除.因土质不好,基本处理采取挖土.换土时,其放坡点应从现实挖深开端.在挖土方.槽.坑时 ,如遇不合泥土类别 ,应依据地质勘测材料分离盘算.边坡放坡系数可依据各泥土类别及深度加权取定这张表的数据其实不是在每个地方都实用,只是通用规矩,依据2009年新规范课本:土类单一土质时,通俗土(一二类)开挖深度大于1.2米开端放坡(K=0.50),坚土(三四类)开挖深度大于1.7米开端放坡(K=0.30).注:1.沟槽.基坑中泥土类别不合时,分离按其泥土类别.放坡比例以不合泥土厚度分离盘算;2.盘算放坡工程量时交代处的反复工程量不扣除,相符放坡深度规准时才干放坡,放坡高度应自垫层下概况至设计室外埠坪标高盘算.体积盘算公式圆柱体:体积=底面积×高长方体:体积=长×宽×高正方体:体积=棱长×棱长×棱长.锥体: 底面面积×高÷3台体: V=[ S上+√(S上S下)+S下]h/3球缺体积公式=πh2(3R-h)÷3球体积公式:V=4πR3/3棱柱体积公式:V=S底面×h=S直截面×l (l为侧棱长,h为高)棱台体积:V=〔S1+S2+开根号(S1*S2)〕/3*h注:V:体积;S1:上概况积;S2:下概况积;h:高挖方放坡系数及盘算公式(1)挖方形或长方形地坑放坡工程量盘算:盘算公式:V:(B1+2C+KH)×(B2+2C+KH)×H+1/3K2H3式中:V=挖土方体积(立方米);H=地坑深虔度米);B1=基本长度(米)B2==基本宽度(米)C=工作面宽度(米)K=坡度系数1/3K2H3=角锥体体积.(2)挖圆形地坑放坡算式:V=1/3πH(R12+R22+RlR2)式中:V一挖土体积(立方米)H~地坑深度(米)R1一坑底半径(米)R2一坑上口半径,R2=R1十KH(米)K一坡度系数土方放坡盘算公式土石方工程一.人工平整场地:S=S底+2*L外+16二.挖沟槽:1.垫层底部放坡:V=L*(a+2c+kH)*H2.垫层概况放坡V=L*{(a+2c+KH1)H1+(a+2c)H2}三.挖基坑(放坡)方形: V=( a+2c+KH)*( b+2c+KH)*H+1/3*K2H3圆形: V=∏/3*h*(R2+Rr+r2)放坡系数承台盘算公式1. 【AB+ab+(A+a)(B+b)】*h2/6+ABh1挖基坑多用于需全体大开挖的举座基本.自力基本.装备基本等土方工程.(1) 四面放坡基坑土方量盘算基坑土方量的盘算可近似地按棱柱体(即高低底为两个平行的平面,所有的极点都在两个平行平面上的多面体)体积公式盘算.V=(1÷6)H(A1+4A0+A2) (1)式中V——四面放坡基坑土方量(体积)(m3);H——基坑深度(m);A1.A2——基坑上.下底面积(m2);A0——基坑中截面((1÷2)H处)面积(m2).(2)圆形放坡基坑土方量盘算圆形放坡基坑土方量按下式盘算.V=(1÷3)πH (R21+R1R2+R22) (2)式中 V ——圆形放坡基坑土方量(体积)(m3);R1.R2——圆形基坑上.下底半径(m);π——3.14;H——基坑深度(m).多用于建筑物的条形基本.渠道.管沟等土方工程量.基槽土方量盘算,可沿其长度偏向分段进行盘算,各段土方量之和,即为总土方量.如该段内基槽横截面外形.尺寸不变时,其土方量即为该段横截面面积乘以该段基槽长度,一般双方放坡按下式盘算V=H(B+mH)L (3)式中V——双方放坡基槽该段土方量(体积)(m3);H——基槽深度(m);B——基槽槽底宽度(m);L——该段基槽长度(m);m——坡度系数,m= C/H,当m=0,则暗示基槽垂直开挖不放坡;C——基槽一边坡底宽(m).如该段内横截面的外形.尺寸有变更时,也可近似地用棱柱体的体积公式按下式盘算.Vi=(1÷6)Li(Ai1+4Aoi+Ai2)(4)式中Vi——基槽该段土方量(体积)(m3);Li——该段基槽长度(m);Ai1.Ai2——该段基槽两头横截面面积(m2);Aoi——该段基槽中截面(1/2Li)面积(m2).。
