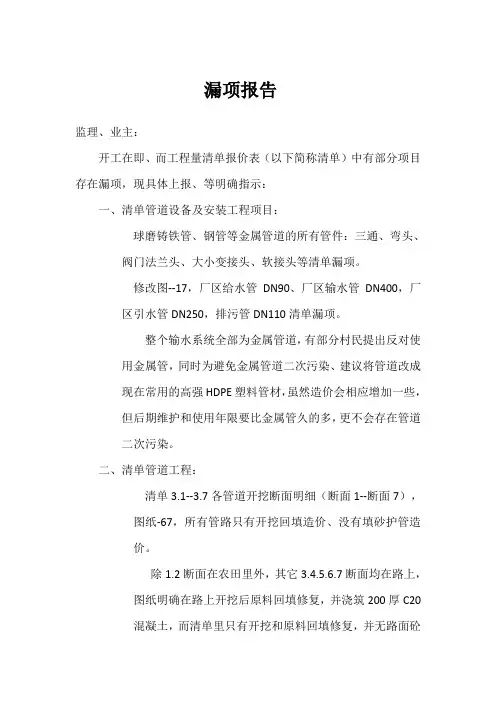

漏项报告监理、业主:开工在即、而工程量清单报价表(以下简称清单)中有部分项目存在漏项,现具体上报、等明确指示:一、清单管道设备及安装工程项目:球磨铸铁管、钢管等金属管道的所有管件:三通、弯头、阀门法兰头、大小变接头、软接头等清单漏项。
修改图--17,厂区给水管DN90、厂区输水管DN400,厂区引水管DN250,排污管DN110清单漏项。
整个输水系统全部为金属管道,有部分村民提出反对使用金属管,同时为避免金属管道二次污染、建议将管道改成现在常用的高强HDPE塑料管材,虽然造价会相应增加一些,但后期维护和使用年限要比金属管久的多,更不会存在管道二次污染。
二、清单管道工程:清单3.1--3.7各管道开挖断面明细(断面1--断面7),图纸-67,所有管路只有开挖回填造价、没有填砂护管造价。
除1.2断面在农田里外,其它3.4.5.6.7断面均在路上,图纸明确在路上开挖后原料回填修复,并浇筑200厚C20混凝土,而清单里只有开挖和原料回填修复,并无路面砼或者沥青切割、砼或者沥青破碎、砼或者沥青浇筑的造价。
断面图7中除了并联引水管和输水管,还并联了取水口两台大功率潜水泵的控制电缆及套管,清单中只表示了PE套管的造价3.9元每米,却没标示3x50+1x25铜芯电缆的造价、且整个700X2线路只有一个电缆井,无法满足电缆敷设要求。
三、土建结构工程:混凝土项无模板和钢管架的造价。
四、大门围墙绿工程:图-62围墙没有设置基础,直接在干砌石墙顶砌筑,不具备必要的牢固度,需在干砌石墙顶设置砼板带,既当干砌石墙顶加固用、也当围墙基础用。
基础石墙高度有3米,考虑到后部回填也有3米、剪力和土压力巨大、是否需要改成浆砌。
厂区未设置门卫室、电动大门管线控制箱布局未设置。

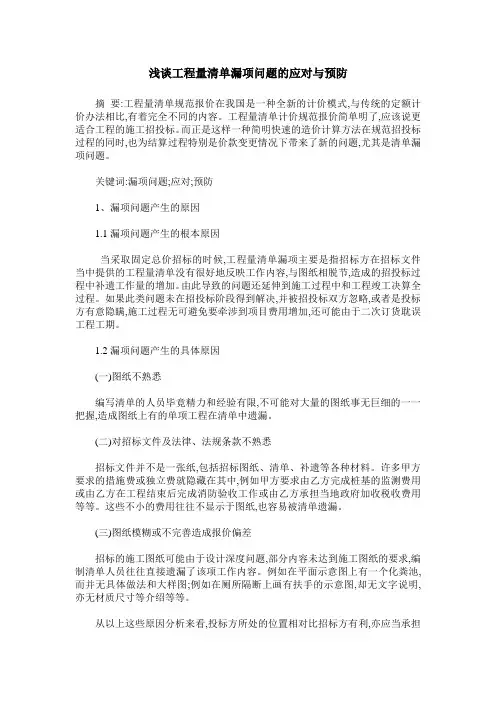

浅谈工程量清单漏项问题的应对与预防摘要:工程量清单规范报价在我国是一种全新的计价模式,与传统的定额计价办法相比,有着完全不同的内容。
工程量清单计价规范报价简单明了,应该说更适合工程的施工招投标。
而正是这样一种简明快速的造价计算方法在规范招投标过程的同时,也为结算过程特别是价款变更情况下带来了新的问题,尤其是清单漏项问题。
关键词:漏项问题;应对;预防1、漏项问题产生的原因1.1漏项问题产生的根本原因当采取固定总价招标的时候,工程量清单漏项主要是指招标方在招标文件当中提供的工程量清单没有很好地反映工作内容,与图纸相脱节,造成的招投标过程中补遗工作量的增加。
由此导致的问题还延伸到施工过程中和工程竣工决算全过程。
如果此类问题未在招投标阶段得到解决,并被招投标双方忽略,或者是投标方有意隐瞒,施工过程无可避免要牵涉到项目费用增加,还可能由于二次订货耽误工程工期。
1.2漏项问题产生的具体原因(一)图纸不熟悉编写清单的人员毕竟精力和经验有限,不可能对大量的图纸事无巨细的一一把握,造成图纸上有的单项工程在清单中遗漏。
(二)对招标文件及法律、法规条款不熟悉招标文件并不是一张纸,包括招标图纸、清单、补遗等各种材料。
许多甲方要求的措施费或独立费就隐藏在其中,例如甲方要求由乙方完成桩基的监测费用或由乙方在工程结束后完成消防验收工作或由乙方承担当地政府加收税收费用等等。
这些不小的费用往往不显示于图纸,也容易被清单遗漏。
(三)图纸模糊或不完善造成报价偏差招标的施工图纸可能由于设计深度问题,部分内容未达到施工图纸的要求,编制清单人员往往直接遗漏了该项工作内容。
例如在平面示意图上有一个化粪池,而并无具体做法和大样图;例如在厕所隔断上画有扶手的示意图,却无文字说明,亦无材质尺寸等介绍等等。
从以上这些原因分析来看,投标方所处的位置相对比招标方有利,亦应当承担相应责任。
因为施工企业长期从事专业技术工作,有经验的承包商理所应当发现招标文件及清单中的问题和漏洞。

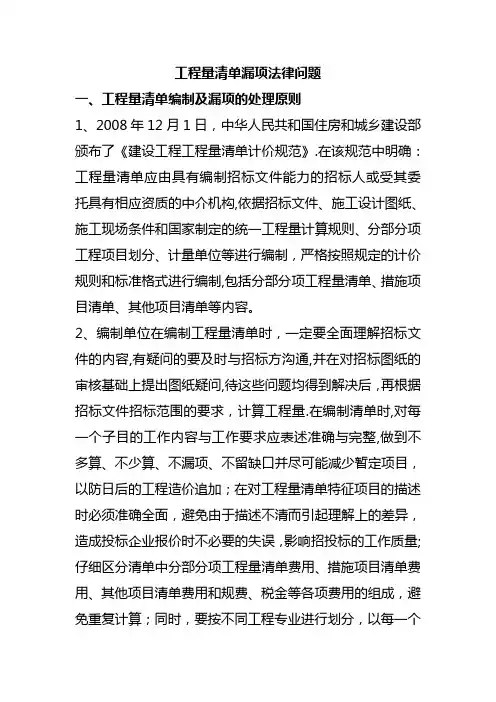

工程量清单漏项法律问题一、工程量清单编制及漏项的处理原则1、2008年12月1日,中华人民共和国住房和城乡建设部颁布了《建设工程工程量清单计价规范》.在该规范中明确:工程量清单应由具有编制招标文件能力的招标人或受其委托具有相应资质的中介机构,依据招标文件、施工设计图纸、施工现场条件和国家制定的统一工程量计算规则、分部分项工程项目划分、计量单位等进行编制,严格按照规定的计价规则和标准格式进行编制,包括分部分项工程量清单、措施项目清单、其他项目清单等内容。
2、编制单位在编制工程量清单时,一定要全面理解招标文件的内容,有疑问的要及时与招标方沟通,并在对招标图纸的审核基础上提出图纸疑问,待这些问题均得到解决后,再根据招标文件招标范围的要求,计算工程量.在编制清单时,对每一个子目的工作内容与工作要求应表述准确与完整,做到不多算、不少算、不漏项、不留缺口并尽可能减少暂定项目,以防日后的工程造价追加;在对工程量清单特征项目的描述时必须准确全面,避免由于描述不清而引起理解上的差异,造成投标企业报价时不必要的失误,影响招投标的工作质量;仔细区分清单中分部分项工程量清单费用、措施项目清单费用、其他项目清单费用和规费、税金等各项费用的组成,避免重复计算;同时,要按不同工程专业进行划分,以每一个单位工程为对象,显示工程的分项工程的名称、工程量以及单位,并且编制工程量清单编制说明,将投标方需注意的地方进行明确解释。
3、《建设工程工程量清单计价规范》(GB50500—2003)规定:4。
0.9合同中综合单价因工程量变更需调整时,除合同另有约定外,应按照下列办法确定:(1)工程量清单漏项或者设计变更引起新的工程量清单项目,其相应综合单价由承包人提出,经发包人确认后作为结算的依据。
(2)工程量清单漏项或者设计变更引起新的工程量增减,属合同约定幅度以内的,应执行原有的综合单价。
属合同约定幅度以外的,其增加部分的工程量或减少后剩余部分的工程量的综合单价由承包人提出,经发包人确认后,作为结算的依据。
关于固定总价招投标工程量清单漏项的处理意见和建议致:贵州兴义电力发展有限公司据悉贵公司在本次招投标结束尚未签订施工合同前发现工程量清单存在漏项,现本所律师依据有关法律规定就招投标阶段及施工阶段工程量清单漏项的预防及处理方式提出如下指导性意见和建议,供贵公司在此次及以后的招投标参考。
一、关于工程量清单漏项问题在招投标阶段的预防及处理(一)招投标过程中的预防及处理针对工程量清单编制时漏项的问题,招标文件经常会有几种要求投标人处理的办法。
1、在清单后附表直接增加项目。
2、在主要材料价格表中列明可能要采用的材料单价,作为评分时专家打分的一个依据。
(1)招标人提供的主要材料价格表应包括详细的材料编码、材料名称、规格型号和计量单位等。
(2)所填写的单价必须与工程量清单计价中采用的相应材料的单价一致。
投标方进行补充是应该被绝大部分招标文件允许的。
投标人这样做,对业主至少有两点好处:一是今后若发生了类似项目的变更,就有了套价的依据,而且这个价由于竞争的原因不会高;二是总价报死报价,如果投标人在清单后面增加了一些项目,而总价又具有竞争力,那说明其他清单的综合单价也不高。
如果招标文件规定投标人应该补充而投标人考虑竞争的原因没有做补充项,绝大部分招标文件会认为该漏项费用已计入其他项目。
(二)通过招标文件进行预防和处理合同价款支付方式是合同中核心的条款,《建设工程施工合同》示范文本通用条款第23条“合同价款及调整”中在选用“固定价格合同”时就明确提示双方在专用条款中要对固定总价下的风险范围、风险费用的调整和计算等做出明确的约定,以避免日后引发纠纷。
在投标方容易以清单无列项的理由向甲方进行索赔,从而使甲方承担其提供清单漏项的风险的基础上,甲方为了规避这种风险,达到在一次投标报价中完成其提供图纸的工程建设,在招标文件中可以做如下说明:所提供的工程量清单应与招标文件、合同条款、技术规范及图纸等文件结合起来查阅与理解,招标人提供的工程量清单中所列工程数量仅作为投标的共同基础和最终结算与支付的依据,而投标人必须按设计图纸进行施工。

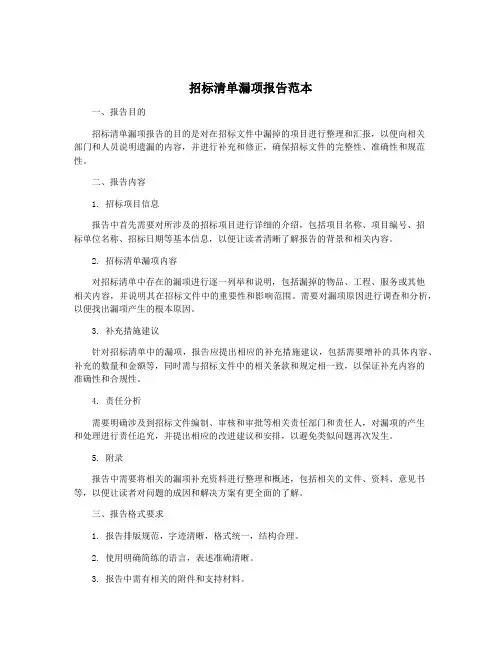

招标清单漏项报告范本编制单位:(公司名称)日期:(报告日期)一、报告目的本报告旨在发现在招标清单中可能存在的漏项或遗漏的项目,并提出合理的补救方案,以确保招标过程的公平、公正和合规性。
二、报告范围本报告覆盖了招标清单涉及的所有项目和细项。
三、报告内容及分析1. 报告内容通过对招标清单的仔细审阅和对比,发现在清单中存在的可能漏项或遗漏的项目,并进行逐一列举和分析。
2. 分析方法采用对比分析和专业人员实地勘察的方式,以确保发现的漏项是真实存在的,而非误解或错误的理解。
4. 发现的漏项情况(1)项目名称:(项目名称)可能漏项原因分析:对比实地勘察发现,该项目在招标清单中未被列明。
补救方案建议:提交补充材料,以确保该项目能够被考虑在内。
(2)项目名称:(项目名称)可能漏项原因分析:招标清单中对该项目的要求不够明确,容易被忽略。
补救方案建议:修改招标文件,明确该项目的要求和需求。
(3)项目名称:(项目名称)可能漏项原因分析:提供的招标清单中存在疏漏,未将该项目包含其中。
补救方案建议:就该漏项向招标单位进行补充汇报,并提出补充文件以充分说明该项目的存在和需要。
5. 综合分析和建议通过对发现的漏项进行分析,得出了以下建议:(1)建议对招标清单进行仔细审查和比对,以确保所有项目都被准确列明。
(2)建议加强与招标方的沟通,明确招标文件中每个项目的需求和要求,避免疏漏。
四、报告结论经过对招标清单的仔细审阅和分析,发现了可能存在的漏项或遗漏的项目。
通过提出合理的补救方案和建议,确保漏项得到及时发现和处理,维护了招标过程的公平、公正和合规性。
五、报告附录1. 实地勘察报告2. 招标清单3. 补充文件六、编制人及审核人编制人:(姓名)日期:(日期)审核人:(姓名)日期:(日期)以上为招标清单漏项报告范本,经编制单位编制并审核确认,希望对您的工作有所帮助。

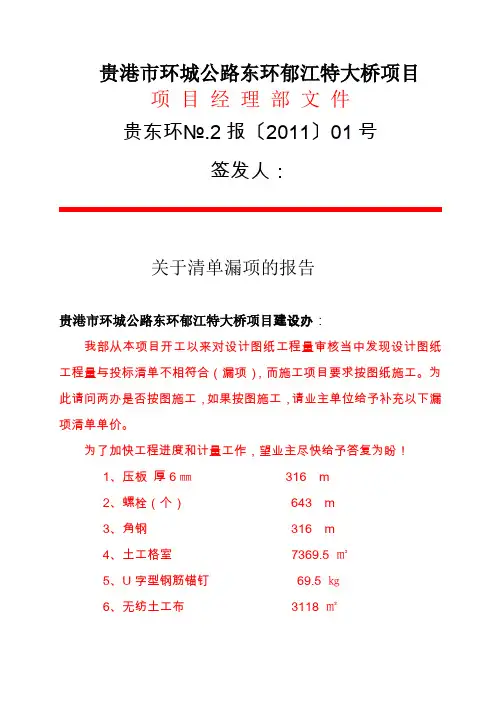

贵港市环城公路东环郁江特大桥项目
项目经理部文件
贵东环№.2报〔2011〕01号
签发人:
关于清单漏项的报告
贵港市环城公路东环郁江特大桥项目建设办:
我部从本项目开工以来对设计图纸工程量审核当中发现设计图纸工程量与投标清单不相符合(漏项),而施工项目要求按图纸施工。
为此请问两办是否按图施工,如果按图施工,请业主单位给予补充以下漏项清单单价。
为了加快工程进度和计量工作,望业主尽快给予答复为盼!
1、压板厚6㎜316 m
2、螺栓(个)643 m
3、角钢316 m
4、土工格室7369.5 ㎡
5、U字型钢筋锚钉69.5 ㎏
6、无纺土工布3118 ㎡
7、有纺土工布12750 ㎡
8、复合土工膜8476 ㎡
特此报告
广西路桥公路司
2011年 6月23日
2。
工程量清单漏项法律问题一、工程量清单编制及漏项的处理原则1、2008年12月1日,中华人民共和国住房和城乡建设部颁布了《建设工程工程量清单计价规范》。
在该规范中明确:工程量清单应由具有编制招标文件能力的招标人或受其委托具有相应资质的中介机构,依据招标文件、施工设计图纸、施工现场条件和国家制定的统一工程量计算规则、分部分项工程项目划分、计量单位等进行编制,严格按照规定的计价规则和标准格式进行编制,包括分部分项工程量清单、措施项目清单、其他项目清单等内容。
2、编制单位在编制工程量清单时,一定要全面理解招标文件的内容,有疑问的要及时与招标方沟通,并在对招标图纸的审核基础上提出图纸疑问,待这些问题均得到解决后,再根据招标文件招标范围的要求,计算工程量。
在编制清单时,对每一个子目的工作内容与工作要求应表述准确与完整,做到不多算、不少算、不漏项、不留缺口并尽可能减少暂定项目,以防日后的工程造价追加;在对工程量清单特征项目的描述时必须准确全面,避免由于描述不清而引起理解上的差异,造成投标企业报价时不必要的失误,影响招投标的工作质量;仔细区分清单中分部分项工程量清单费用、措施项目清单费用、其他项目清单费用和规费、税金等各项费用的组成,避免重复计算;同时,要按不同工程专业进行划分,以每一个单位工程为对象,显示工程的分项工程的名称、工程量以及单位,并且编制工程量清单编制说明,将投标方需注意的地方进行明确解释。
3、《建设工程工程量清单计价规范》(GB50500—2003)规定:4。
0。
9合同中综合单价因工程量变更需调整时,除合同另有约定外,应按照下列办法确定:(1)工程量清单漏项或者设计变更引起新的工程量清单项目,其相应综合单价由承包人提出,经发包人确认后作为结算的依据。
(2)工程量清单漏项或者设计变更引起新的工程量增减,属合同约定幅度以内的,应执行原有的综合单价.属合同约定幅度以外的,其增加部分的工程量或减少后剩余部分的工程量的综合单价由承包人提出,经发包人确认后,作为结算的依据。
工程量清单漏项问题解决1. 漏项问题产生的原因按照土木工程合同类型分类中,常用的合同类型包括固定单价合同和固定总价合同。
?建立工程价款结算暂行方法?〔财建「2004」369号〕第八条对固定总价适用范围做出更为详细的规定:“合同工期较短且工程总价较低的工程,可以采用固定总价合同方式〞。
实践中承发包双方选择签订固定总价合同往往不只是基于工程实际特点,更多时候由于一方面承发包双方认为固定总价合同易于工程价款的最终结算,假设在施工中发包方不改变合同约定的施工内容,合同约定的固定价款就是承发包双方最终的结算价款,结算简便且节省了计量核价工作;另一方面发包方也想通过签订固定总价合同将合同履行过程的大局部风险转移给承包方承当,从根本上控制工程造价不突破预算。
因此基于合同中建立方的优势地位和对于竣工结算的考虑,签订固定总价合同对承包方来说,所要承当的风险比建立方更多。
当采取固定总价招标的时候,工程量清单漏项主要是指招标方在招标文件当中提供的工程量清单没有很好地反映工作内容,与图纸相脱节,造成的招投标过程中补遗工作量的增加。
由此导致的问题还延伸到施工过程中和工程竣工决算全过程。
如果此类问题未在招投标阶段得到解决,并被招投标双方忽略,或者是投标方有意隐瞒,施工过程无可防止要牵涉到工程费用增加,还可能由于二次订货耽误工程工期。
编写清单的人员毕竟精力和经历有限,不可能对大量的图纸事无巨细的一一把握,造成图纸上有的单项工程在清单中遗漏。
例如对某整个装饰物品的漏项或者数间教室的石膏板吊顶的数量只算了其中一间。
2.对招标文件及法律、法规条款不熟悉招标文件并不是一张纸,包括招标图纸、清单、补遗等各种材料。
许多甲方要求的措施费或独立费就隐藏在其中,例如甲方要求由乙方完成桩基的监测费用或由乙方在工程完毕后完成消防验收工作或由乙方承当当地政府加收税收费用等等。
这些不小的费用往往不显示于图纸,也容易被清单遗漏。
3.对施工工艺、施工流程或施工标准不熟悉在一项清单组项中,要完成多个定额内容或一个施工流程包括多个施工步骤。

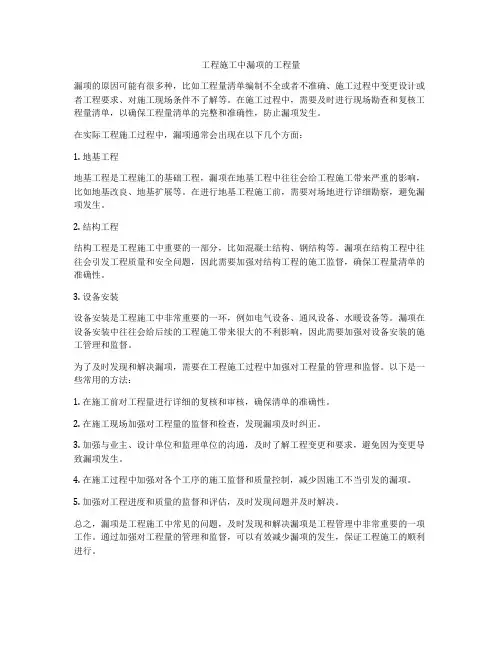

工程施工中漏项的工程量漏项的原因可能有很多种,比如工程量清单编制不全或者不准确、施工过程中变更设计或者工程要求、对施工现场条件不了解等。
在施工过程中,需要及时进行现场勘查和复核工程量清单,以确保工程量清单的完整和准确性,防止漏项发生。
在实际工程施工过程中,漏项通常会出现在以下几个方面:1. 地基工程地基工程是工程施工的基础工程,漏项在地基工程中往往会给工程施工带来严重的影响,比如地基改良、地基扩展等。
在进行地基工程施工前,需要对场地进行详细勘察,避免漏项发生。
2. 结构工程结构工程是工程施工中重要的一部分,比如混凝土结构、钢结构等。
漏项在结构工程中往往会引发工程质量和安全问题,因此需要加强对结构工程的施工监督,确保工程量清单的准确性。
3. 设备安装设备安装是工程施工中非常重要的一环,例如电气设备、通风设备、水暖设备等。
漏项在设备安装中往往会给后续的工程施工带来很大的不利影响,因此需要加强对设备安装的施工管理和监督。
为了及时发现和解决漏项,需要在工程施工过程中加强对工程量的管理和监督。
以下是一些常用的方法:1. 在施工前对工程量进行详细的复核和审核,确保清单的准确性。
2. 在施工现场加强对工程量的监督和检查,发现漏项及时纠正。
3. 加强与业主、设计单位和监理单位的沟通,及时了解工程变更和要求,避免因为变更导致漏项发生。
4. 在施工过程中加强对各个工序的施工监督和质量控制,减少因施工不当引发的漏项。
5. 加强对工程进度和质量的监督和评估,及时发现问题并及时解决。
总之,漏项是工程施工中常见的问题,及时发现和解决漏项是工程管理中非常重要的一项工作。
通过加强对工程量的管理和监督,可以有效减少漏项的发生,保证工程施工的顺利进行。

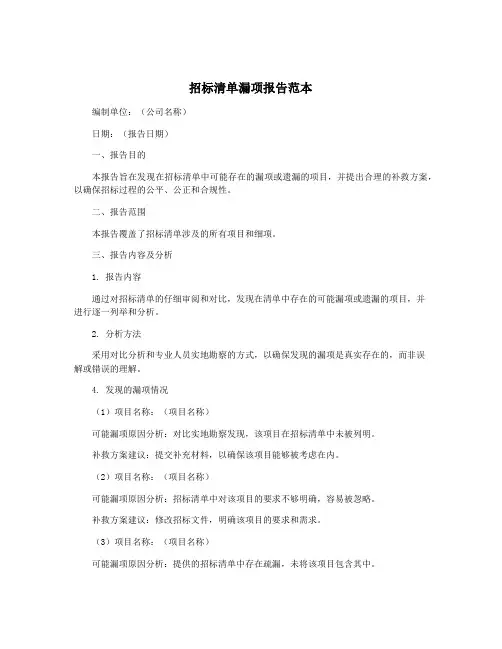

招标清单漏项报告范本一、报告目的招标清单漏项报告的目的是对在招标文件中漏掉的项目进行整理和汇报,以便向相关部门和人员说明遗漏的内容,并进行补充和修正,确保招标文件的完整性、准确性和规范性。
二、报告内容1. 招标项目信息报告中首先需要对所涉及的招标项目进行详细的介绍,包括项目名称、项目编号、招标单位名称、招标日期等基本信息,以便让读者清晰了解报告的背景和相关内容。
2. 招标清单漏项内容对招标清单中存在的漏项进行逐一列举和说明,包括漏掉的物品、工程、服务或其他相关内容,并说明其在招标文件中的重要性和影响范围。
需要对漏项原因进行调查和分析,以便找出漏项产生的根本原因。
3. 补充措施建议针对招标清单中的漏项,报告应提出相应的补充措施建议,包括需要增补的具体内容、补充的数量和金额等,同时需与招标文件中的相关条款和规定相一致,以保证补充内容的准确性和合规性。
4. 责任分析需要明确涉及到招标文件编制、审核和审批等相关责任部门和责任人,对漏项的产生和处理进行责任追究,并提出相应的改进建议和安排,以避免类似问题再次发生。
5. 附录报告中需要将相关的漏项补充资料进行整理和概述,包括相关的文件、资料、意见书等,以便让读者对问题的成因和解决方案有更全面的了解。
三、报告格式要求1. 报告排版规范,字迹清晰,格式统一,结构合理。
2. 使用明确简练的语言,表述准确清晰。
3. 报告中需有相关的附件和支持材料。
4. 报告中需注明报告起草人、审核人和批准人。
四、报告范本示例招标清单漏项报告1. 项目信息项目名称:XX招标项目项目编号:XXX-XXX招标单位名称:XXX公司招标日期:XXXX年XX月XX日2. 招标清单漏项内容在对招标清单进行审核过程中,发现漏项情况如下:- 漏掉了XX物品,涉及项目施工进度和质量控制;- 漏掉了XX工程,对项目工期安排和成本控制有重要影响;- 漏掉了XX服务,与项目后期维护和管理相关。
3. 补充措施建议针对上述漏项情况,建议增补相关物品、工程和服务,确保招标文件的完整性和规范性,同时要与相关部门进行沟通和协商,明确具体实施方案和时间安排。
重庆建工第八建设有限公司

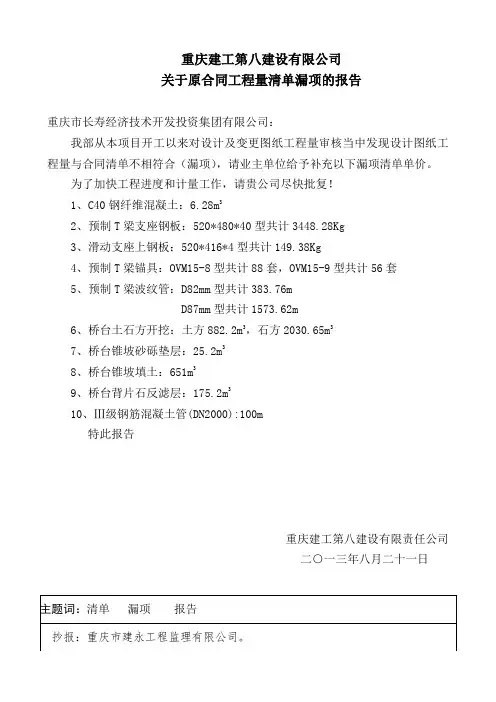

关于原合同工程量清单漏项的报告
重庆市长寿经济技术开发投资集团有限公司:
我部从本项目开工以来对设计及变更图纸工程量审核当中发现设计图纸工程量与合同清单不相符合(漏项),请业主单位给予补充以下漏项清单单价。
为了加快工程进度和计量工作,请贵公司尽快批复!
1、C40钢纤维混凝土:6.28m3
2、预制T梁支座钢板:520*480*40型共计3448.28Kg
3、滑动支座上钢板:520*416*4型共计149.38Kg
4、预制T梁锚具:OVM15-8型共计88套,OVM15-9型共计56套
5、预制T梁波纹管:D82mm型共计383.76m
D87mm型共计1573.62m
6、桥台土石方开挖:土方882.2m3,石方2030.65m3
7、桥台锥坡砂砾垫层:25.2m3
8、桥台锥坡填土:651m3
9、桥台背片石反滤层:175.2m3
10、Ⅲ级钢筋混凝土管(DN2000):100m
特此报告
重庆建工第八建设有限责任公司
二○一三年八月二十一日
主题词:清单漏项报告
抄报:重庆市建永工程监理有限公司。
工程量清单编制过程中漏项问题分析研究作者:王晓英郭鹏来源:《城市建设理论研究》2014年第25期摘要:2013版《建设工程工程量清单价计价规范》(以下简称《规范》)编制并实施以后,工程项目造价管理新要求也被同时提出,工程造价管理工作变得更严。
基于工程量清单在工程项目建设与造价管理中的重要性,本文从工程量清单编制问题入手,对编制过程中可能会出现的漏项的问题作详细分析,研究探讨了漏项编制的解决措施,供相关人士参考。
关键词:工程量清单;编制;漏项;注意问题;分析中图分类号:K826.16 文献标识码:A2013版的工程量清单编制规范比2008版要求更严,规范中涉及的内容也更多,更能为工程项目管理提供可靠资料,确保工程项目计价的准确性。
但要注意的是,目前国内部分单位在使用工程量清单计价模式对工程造价进行管理时,很容易因疏忽大意出现工程量清单编制漏项问题,导致清单计价准确性受影响,损害相关企业的经济利益。
为此,工程量清单编制一定要严格按照2013版《规范》要求,做到合理编制,避免漏项发生。
一、工程量清单编制中的漏项问题1、几种常见的工程量清单漏项问题工程项目清单计量中,容易发生漏项问题的主要有两个地方,一是清单项目,二是清单数量。
[1]结合工程项目清单计量实践,发现工程量清单计量工作中常见的清单漏项问题主要包括以下几种:(1)清单编制内容与招标文件中涉及的内容不相符,出现工程量清单编制漏项。
(2)清单编制不重视细节,造成部分项目型号、规格不明确,导致清单漏项。
(3)措施项目编制失误,引发漏项。
常见事故有,清单编制人员工作实践时没有对拟建项目的实际情况进行了解与考察,也没有提前对拟建项目进行组织安排,从而导致拟建项目的造价计量工作被忽略,造成工程量清单编制漏项。
(4)少计或多计了招标文件、施工图纸中涉及的内容。
部分招标单位对招标文件的内容编制不全,从而导致工程量清单编制的参考资料不全,造成清单漏项。
另外,编制人员在对工程量进行汇总时也可能会因为疏忽而出现漏项、数据统计错误、输入错误等问题。
工程量清单漏项法律问题一、工程量清单编制及漏项的处理原则1、2008年12月1日,中华人民XX国住房和城乡建设部颁布了《建设工程工程量清单计价规X》。
在该规X中明确:工程量清单应由具有编制招标文件能力的招标人或受其委托具有相应资质的中介机构,依据招标文件、施工设计图纸、施工现场条件和国家制定的统一工程量计算规则、分部分项工程项目划分、计量单位等进行编制,严格按照规定的计价规则和标准格式进行编制,包括分部分项工程量清单、措施项目清单、其他项目清单等内容。
2、编制单位在编制工程量清单时,一定要全面理解招标文件的内容,有疑问的要及时与招标方沟通,并在对招标图纸的审核基础上提出图纸疑问,待这些问题均得到解决后,再根据招标文件招标X围的要求,计算工程量。
在编制清单时,对每一个子目的工作内容与工作要求应表述准确与完整,做到不多算、不少算、不漏项、不留缺口并尽可能减少暂定项目,以防日后的工程造价追加;在对工程量清单特征项目的描述时必须准确全面,避免由于描述不清而引起理解上的差异,造成投标企业报价时不必要的失误,影响招投标的工作质量;仔细区分清单中分部分项工程量清单费用、措施项目清单费用、其他项目清单费用和规费、税金等各项费用的组成,避免重复计算;同时,要按不同工程专业进行划分,以每一个单位工程为对象,显示工程的分项工程的名称、工程量以及单位,并且编制工程量清单编制说明,将投标方需注意的地方进行明确解释。
3、《建设工程工程量清单计价规X》(GB50500-2003)规定:4.0.9合同中综合单价因工程量变更需调整时,除合同另有约定外,应按照下列办法确定:(1)工程量清单漏项或者设计变更引起新的工程量清单项目,其相应综合单价由承包人提出,经发包人确认后作为结算的依据。
(2)工程量清单漏项或者设计变更引起新的工程量增减,属合同约定幅度以内的,应执行原有的综合单价。
属合同约定幅度以外的,其增加部分的工程量或减少后剩余部分的工程量的综合单价由承包人提出,经发包人确认后,作为结算的依据。
工程量清单漏项工程量清单漏项法律问题一、工程量清单编制及漏项的处理原则1、2008年12月1日,中华人民共和国住房和城乡建设部颁布了《建设工程工程量清单计价规范》。
在该规范中明确:工程量清单应由具有编制招标文件能力的招标人或受其委托具有相应资质的中介机构,依据招标文件、施工设计图纸、施工现场条件和国家制定的统一工程量计算规则、分部分项工程项目划分、计量单位等进行编制,严格按照规定的计价规则和标准格式进行编制,包括分部分项工程量清单、措施项目清单、其他项目清单等内容。
2、编制单位在编制工程量清单时,一定要全面理解招标文件的内容,有疑问的要及时与招标方沟通,并在对招标图纸的审核基础上提出图纸疑问,待这些问题均得到解决后,再根据招标文件招标范围的要求,计算工程量。
在编制清单时,对每一个子目的工作内容与工作要求应表述准确与完整,做到不多算、不少算、不漏项、不留缺口并尽可能减少暂定项目,以防日后的工程造价追加;在对工程量清单特征项目的描述时必须准确全面,避免由于描述不清而引起理解上的差异,造成投标企业报价时不必要的失误,影响招投标的工作质量;仔细区分清单中分部分项工程量清单费用、措施项目清单费用、其他项目清单费用和规费、税金等各项费用的组成,避免重复计算;同时,要按不同工程专业进行划分,以每一个单位工程为对象,显示工程的分项工程的名称、工程量以及单位,并且编制工程量清单编制说明,将投标方需注意的地方进行明确解释。
3、《建设工程工程量清单计价规范》(GB50500-2003)规定:4.0.9合同中综合单价因工程量变更需调整时,除合同另有约定外,应按照下列办法确定:(1)工程量清单漏项或者设计变更引起新的工程量清单项目,其相应综合单价由承包人提出,经发包人确认后作为结算的依据。
(2)工程量清单漏项或者设计变更引起新的工程量增减,属合同约定幅度以内的,应执行原有的综合单价。
属合同约定幅度以外的,其增加部分的工程量或减少后剩余部分的工程量的综合单价由承包人提出,经发包人确认后,作为结算的依据。
第1篇一、项目背景某项目为我国某地区政府投资建设的大型公共设施项目,项目总投资约XX亿元,建设周期为XX年。
该项目招标阶段采用公开招标方式,招标文件由XX招标代理机构编制。
在招标过程中,由于种种原因,招标工程量清单中存在一定数量的错漏项。
为确保项目顺利实施,提高投资效益,现对招标工程量错漏项进行分析。
二、错漏项分析1. 工程量计算错误(1)面积计算错误:在招标工程量清单中,部分分部分项工程的面积计算存在错误,如屋面防水层面积、室内外地面面积等。
这些错误可能导致工程量过大或过小,进而影响工程投资。
(2)体积计算错误:在招标工程量清单中,部分分部分项工程的体积计算存在错误,如混凝土构件体积、土方体积等。
这些错误可能导致工程量过大或过小,进而影响工程投资。
2. 工程量漏项(1)遗漏分部分项工程:在招标工程量清单中,部分分部分项工程被遗漏,如临时设施、设备安装等。
这些遗漏可能导致实际施工过程中增加额外的工程量和费用。
(2)遗漏材料、构配件:在招标工程量清单中,部分材料、构配件被遗漏,如钢筋、水泥、木材等。
这些遗漏可能导致实际施工过程中增加额外的采购费用。
3. 工程量重复计算(1)重复计算分部分项工程:在招标工程量清单中,部分分部分项工程被重复计算,如屋面防水层、地面防水层等。
这些重复计算可能导致工程量过大,进而影响工程投资。
(2)重复计算材料、构配件:在招标工程量清单中,部分材料、构配件被重复计算,如钢筋、水泥、木材等。
这些重复计算可能导致工程量过大,进而影响工程投资。
4. 工程量标准不统一在招标工程量清单中,部分分部分项工程量计算标准不统一,如混凝土构件的厚度、土方工程的挖填深度等。
这些不统一可能导致工程量计算结果存在较大差异,进而影响工程投资。
三、错漏项原因分析1. 编制人员经验不足:招标工程量清单的编制人员可能缺乏相关工程实践经验,导致在工程量计算过程中出现错误。
2. 设计变更:在招标过程中,由于设计变更等原因,部分工程量计算错误或漏项。
