旋挖桩施工技术交底.doc
- 格式:doc
- 大小:528.00 KB
- 文档页数:12
旋挖桩安全技术交底关键信息项:1、工程名称:____________________________2、施工单位:____________________________3、交底日期:____________________________4、旋挖桩施工流程及要求5、安全风险及预防措施6、施工人员安全责任与义务11 旋挖桩施工流程及要求111 施工准备施工前必须对场地进行平整,清除杂物,确保施工场地坚实、平整。
测量放线,确定桩位,桩位偏差应符合相关规范要求。
安装调试旋挖钻机,确保设备性能良好,运转正常。
112 钻进成孔旋挖钻机应缓慢钻进,控制钻进速度,避免过快或过慢。
钻进过程中要密切关注地质变化,及时调整钻进参数。
保持孔内水位稳定,防止坍孔。
113 清孔成孔后应及时进行清孔,清除孔底沉渣。
清孔后的泥浆指标应符合设计要求。
114 钢筋笼制作与安装钢筋笼的制作应符合设计及规范要求,主筋间距、箍筋间距等偏差应在允许范围内。
钢筋笼安装时应保证垂直,避免碰撞孔壁。
115 混凝土灌注灌注前应再次检查孔底沉渣厚度,不符合要求时应重新清孔。
混凝土灌注应连续进行,不得中断,控制好灌注速度和混凝土坍落度。
12 安全风险及预防措施121 机械伤害旋挖钻机操作人员必须经过专业培训,持证上岗。
定期对设备进行检查、维护和保养,确保设备安全装置完好有效。
在设备运转过程中,严禁人员靠近或触摸旋转部件。
122 坍塌事故根据地质情况,合理设计护壁方案,并严格按照方案施工。
加强对孔壁的监测,发现异常及时采取措施。
遇到恶劣天气,应停止施工。
123 触电事故施工现场的电气设备必须符合安全要求,做好接地、接零保护。
严禁私拉乱接电线,电线应架空或埋地敷设。
定期对电气设备进行检查和维护。
124 物体打击施工现场必须设置警示标志,禁止无关人员进入作业区域。
作业人员应佩戴安全帽,高处作业时应系好安全带。
严禁从高处抛掷工具、材料等物品。
13 施工人员安全责任与义务131 遵守安全规章制度施工人员必须严格遵守国家和地方的安全生产法律法规,以及施工现场的安全规章制度。
1、施工范围:商铺桩共计547 根桩;桩径φ800mm,设计有效桩长32m;2、地层情况:主要为粉土、粉质粘土;3、施工工艺:成孔混凝土灌注桩;4、主要施工材料:(1)混凝土:C40 高强度商品砼、抗渗等级P10;(2)钢筋:HRB400E8、HRB400E16(甲供);(3)注浆管:33.7*3.2 普通钢管(甲供,俗称DN25 管)、注浆管接头:42.4*3.2mm 普通钢管(俗称DN32 管);(4)水泥:普通硅酸盐水泥,强度42.5;1、地上、地下障碍物都处理完毕,达到“三通一平”。
施工用临时设施准备就绪。
2 、对场地标高进行测量,请监理对场地现状标高见证、签字确认。
3、根据场地标高推算出成孔深度,提前根据成孔深度计划护筒、混凝土浇筑导管等辅材设备。
4、根据施工顺序及部署提前对道路进行铺垫硬化。
1(1)桩位定位:进行,成孔前对桩位进行定位后用白灰或木桩进行点位标记,护筒埋设后在对护筒中心进行二次定位,桩位偏差允许范围50mm。
(2)垂直度:≤1%100 ,成孔前检查机器校准气泡是否对中,并从机械90 °垂直方位进行观测。
(3)沉渣厚度:≤本项目灌注桩为摩擦桩,规范要求沉渣厚度≤100mm ,本项目设计要求沉渣厚度50mm(以设计为准50mm)。
(4)护筒埋设:孔口护筒埋设长度根据现场实际情况调整,《建筑桩基技术规范》(JGJ 94-2008)第83 页,粉土砂土层护筒预埋深度不小于1.5m。
(5)泥浆使用与指标:泥浆采用氢氧化钠或膨润土进行配置泥浆,泥浆性能指标控制在1.05~ 1.25 ,根据现场成孔情况调整配比,原则最大比重不得大于1.25;本项目泥浆循环使用,循环方式采用泥浆泵抽,不得任意挖沟,每台旋挖机械必须配备两台泥浆泵,一台从泥浆池抽至孔口成孔时用于护壁,一台在混凝土浇筑时对翻出来的泥浆抽排回泥浆池。
(6)混凝土浇筑:混凝土浇筑前对孔深进行测量,并计划好导管长度,导管下放长度控制距离孔底25~40cm混凝土浇筑过程中,下导管时,导管埋设深度控制在2~6 米;和混凝土充盈系数设计要求 1.1,业主技术要求充盈系数1.268;结合技术要求及业主要求,本项目充盈系数资料数据为1.26~1.3 混凝土超灌高度为0.5 ;(7)桩顶标高:商铺桩±0.00 绝对标高=4.2m;场地绝对标高为2.887~3.277m,平均标高3.067m ,本区域桩顶标高如下图:-3.0m -3.1m - 1.0m (8)后注浆:水灰比0.45~0.65 ,桩端注浆压力为1.2~4Mpa ,单桩注浆量桩径800mm 的不小于为1.6 ,桩端以上12m 处注浆量不小于0.48 桩灌注48 可进行后注浆2(1)长度:钢筋笼每节长度12m ,有效笼长32m ,锚固段560mm;(2)保护层:保护层厚度55mm ,钢筋笼理论外径690mm;(3)配筋:螺旋筋8@100(加密区上部4m)、8@200(非加密区);主筋416(底部至以上 12m)、816(底部 12m 以上),均匀布置;(4)注浆管:φ33.7*3.2mm,注浆管为4 根(2 根桩端压浆导管,2 根桩侧压浆导管),桩侧注浆管长度为底部 12 米以上,桩端注浆管长度至孔底,底部用钢板焊接封堵,并打梅花眼。
旋挖桩施工技术交底旋挖桩施工技术交底一、工程概况本工程为大型基础设施建设,涉及到大量旋挖桩施工。
为了确保施工质量和安全,技术部门特此编制旋挖桩施工技术交底,以便现场施工人员进行操作。
二、施工流程1、施工准备:确认施工场地平整、道路畅通,并按照规定要求设置排水设施。
2、测量放线:根据设计图纸进行测量放线,确定桩位。
3、埋设护筒:在桩位处埋设护筒,确保其垂直度并固定。
4、钻孔:使用旋挖机进行钻孔,根据地质情况控制钻进速度。
5、验孔:对钻孔进行验收,确保孔径、孔深及垂直度符合设计要求。
6、钢筋笼制作与安装:按照设计要求制作钢筋笼,并将其吊放入孔中。
7、浇筑混凝土:在护筒口浇筑混凝土,确保桩身质量。
8、桩体检测:对已完成的桩体进行质量检测,确保其承载力符合设计要求。
三、施工要点1、钻孔前,应对桩位进行精确测量,确保其位置准确。
2、在钻孔过程中,应根据地质情况控制钻进速度,避免对周边环境造成影响。
3、钢筋笼的制作和安装应符合设计要求,确保其质量。
4、浇筑混凝土时,应保证连续浇筑,确保桩身质量。
5、在施工过程中,应及时记录相关数据,为质量检测提供依据。
四、安全注意事项1、施工前,应对现场进行检查,确保设备、工具等安全可靠。
2、操作人员应严格按照操作规程进行施工,确保自身安全。
3、在施工过程中,应设置安全警示标志,确保现场安全。
4、定期对设备进行检查和维护,确保其正常运行。
五、维护与保养1、定期对设备进行检查和维护,确保其正常运行。
2、在使用过程中,应避免设备长时间超负荷运行。
3、停放设备时,应将其放置在干燥、通风的地方。
4、对设备进行定期保养,延长其使用寿命。
六、总结本篇文章详细介绍了旋挖桩施工的流程、要点以及安全注意事项,并对设备的维护与保养进行了详细说明。
希望现场施工人员认真阅读并按照要求进行操作,确保施工质量和安全。
也希望各位同事在施工过程中相互配合,共同努力,确保工程顺利完成。
一级技术交底记录表记录中应反映出泥浆的变化情况;钻至设计高程时,由现场监理工程师与施工单位相关人员共同测定孔深,并做好记录,以此作为终孔标高的依据和后续施工沉淀判定标准。
(6)成孔验收钻孔桩成孔后,应及时进行验孔;验孔主要检查:孔深、孔径、倾斜度、沉淀厚度、泥浆比重等;成孔质量标准如下表:成孔质量标准序号项目允许偏差检测方法1 孔的中心位置(mm)群桩:100;单排桩:50 全站仪:每桩检查2 孔径(mm)不小于设计桩径探孔器:每桩检查3 倾斜度(%)钻孔:<1;挖孔:<0.5 钻杆垂线法:每桩检查4 孔深(m)摩擦桩:不小于设计规定支承桩:不设计深度超深不小于0.05测绳量:每桩检查5 沉淀厚度(mm)摩擦桩:符合设计要求,当设计无要求时,对于直径≤1.5m的桩,≤200;对桩径>1.5m或桩长>40m或土质较差的桩,≤300;支承桩:不大于设计规定,设计未规定时≤50。
沉淀盒或标准测锤:每桩检查6 清孔后泥浆指标相对密度:1.03-1.1;黏度:17-20Pa•s;含砂率:<2%;胶体率:>98%。
泥浆四件套:每桩检查(7)清孔现场孔桩清孔采用旋挖钻机进行清孔,达到设计标高后,及时检查孔深、孔径等是否满足成孔质量,满足要求方能开始清孔;在吊入钢筋骨架后,灌注水下混凝土之前,应再次检查孔内泥浆性能指标和孔底沉淀厚度,如超过规定,应进行第二次清孔,符合要求后,方可灌注水下混凝土。
二次清孔(如下图所示)通过导管连接注水管至孔底进行增压清孔,具体方法:导管伸入到距离孔底20-30cm,在导管顶部安装连接阀,连接注水管,形成循环系统,导管内持续注水增压,以达到把孔底沉淀冲起来的效果,使孔底沉淀处于悬浮状态,从而保证混凝土浇筑过程中,孔底沉淀满足要求。
清孔示意图(8)下钢筋笼1)钢筋笼验收:首先由工程质量管理部对钢筋笼进行现场验收,设计图纸要求的钢筋笼直径和长度,主筋规格和数量、间距,箍筋的规格和间距,加劲箍的规格、间距,定位筋的规格、尺寸和数量等均应严格按照设。
旋挖桩施工技术交底在今天的施工现场,我们要聊聊旋挖桩施工技术。
这个技术可谓是现代建筑的一颗明珠,使用得当,可以让我们的工程质量大大提升。
大家可能会问,旋挖桩到底是什么?它是通过一种特殊的钻头,在地面下旋转挖掘,形成桩基。
这种方法不仅效率高,而且对于地质条件的适应性也很强,简直是施工界的一剂良药。
接下来,我们先从基本概念入手,聊聊旋挖桩的工作原理。
它的核心其实就是一个旋转的钻头,像个巨大的螺丝刀,深入地面,伴随着强劲的动力,将土壤逐层挖出。
这种方式相比传统的桩基施工,噪音小、振动小,周围环境也不容易受到影响。
大家都知道,施工现场如果噪音大,邻居可就要“上诉”了。
所以,旋挖桩技术恰恰解决了这个难题,堪称施工中的“隐形守护者”。
当然,了解原理之后,我们还得关注一下施工过程中的关键环节。
首先,施工前的准备工作是重中之重。
地质勘察、桩位放样这些环节马虎不得。
大家一定要清楚,只有了解了地下的真实情况,才能制定出合理的施工方案。
否则,施工过程中可能就会遇到意想不到的麻烦,后果可想而知。
1.1 地质勘察,这是整个施工的“基石”。
通过专业设备,我们可以准确判断土壤的类型、密实程度以及地下水位。
这些信息不仅可以帮助我们选择合适的钻头,还能决定旋挖桩的深度和数量。
大家可千万别小看这一步骤,忽视了它,后期的施工就会如同“无米之炊”,事倍功半。
1.2 然后就是桩位放样,这一步就像是给我们的旋挖桩画地图。
使用精确的仪器,确定每一个桩的位置,确保每一根桩都能在预定的地方扎根。
这一环节的准确性直接关系到后续施工的顺利进行,所以绝不能马虎。
进入实际施工阶段,旋挖桩的施工过程充满了技术细节和挑战。
2.1 首先,机器的调试必不可少。
旋挖机的动力系统、旋转速度和进给速度都要进行细致的调整,确保能够适应现场的各种情况。
每一步都得小心翼翼,像是在为一场表演做准备。
2.2 随后,钻头开始进入土层,随着旋转的深入,土壤一层一层被挖出。
这个过程就像是在剥洋葱,越往里走,越能感受到地下土壤的复杂性。

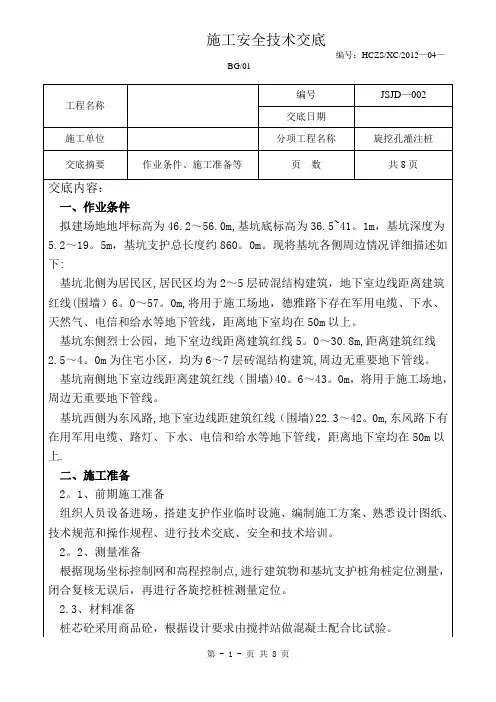

完整版)旋挖施工安全技术交底安全技术交底记录工程名称:改建铁路昆明枢纽扩能改造工程乘务值班及候乘楼施工单位:XXX昆明枢纽铁路站后二标工程指挥部交底提要:旋挖桩施工安全技术交底编号01旋挖桩施工安全技术交底一、旋挖钻机施工人员应注意以下要求:1.进入现场必须遵守安全生产十大纪律;2.树立“安全第一,预防为主”的意识,做到不伤害别人、不伤害自己、不被别人伤害;3.操作人员必须了解设备的构造和性能,熟悉操作方法和保养要求;4.正确规范操作机械,谨慎驾驶,确保机械无损。
5.严格把守驾驶关,工作时间严禁喝酒,严禁酒后登机操作,不得随意让非本机驾驶员登机操作;二、旋挖钻机拼装时重点检查项目应符合以下要求:1.各行走装置和动力装置完好;2.各连接件(螺丝、插销)牢固无松动;3.拔杆安装垂直,连接牢固无松动;4.钻杆料斗安装正确,连接牢固无松动;三、旋挖钻机行走时应注意以下要求:1.应在平坦坚实的地面上行走;2.应与沟渠、基坑保持安全距离,防止倾翻;3.履带响声异常或卡住时应立即刹车,停车行走,下机检查;四、旋挖钻机作业时应注意以下要求:1.应在平坦坚实的地面上作业,应与沟渠、基坑保持安全距离,防止倾翻或下滑;大雨、雾、雪和六级以上大风等恶劣天气时应停止作业。
2.预留足够的机械操作作业面(机身旋转半径范围内),操作时必须注意周围是否有人和障碍物,在机械回转半径范围内严禁人员逗留,听从专人指挥;3.检查护筒位置是否准确、护筒是否垂直,检查钻孔位有无地下障碍物(基础、管线),钻孔中注意保护地下相关设施等;4.钻孔前应检查机械是否有障碍,严禁机械带病作业;5.应根据地质情况选择钻头和料斗,并根据钻进情况更换;6.成孔时应根据地质和钻进情况加压,不得为赶进度而盲目加压造成机械损坏。
7.钻孔时若机架摇晃、移动、偏斜或钻头内发生有节奏响声时,应立即停钻,经处理后方可继续施钻,未查明原因不得强行启动;8.按要求做好施工记录,并对下一班做好交接;五、旋挖钻机停放应注意以下要求:1.应在平坦坚实的地面上停放,尽量停放在无其他机械作业和行驶的地方,应与沟渠、基坑保持安全距离,防止倾斜;2.应关好电源、锁好门窗,防止机械失窃;3.完工时,机械应及时退场,放在基地仓库,做好防碰防雨保护。
旋挖桩工程施工安全技术交底一、前言旋挖桩作为一种常见的地基处理方法,在建筑工程中应用广泛。
然而,由于旋挖桩施工涉及到一系列的机械设备和工作操作,安全问题一直是工程施工中不能忽视的重要因素。
为了确保旋挖桩工程施工过程中的安全,提高工作人员的安全意识和技能水平,进行安全技术交底是非常必要的。
二、旋挖桩工程施工安全技术交底的目的1. 提高工作人员的安全意识:通过安全技术交底,使工作人员对旋挖桩工程施工中存在的危险性有所了解,并能正确判断和处理各种安全问题。
2. 确保施工现场的安全:通过安全技术交底,确保旋挖桩施工现场的安全措施得到充分执行,减少事故发生的概率。
3. 保护工作人员的生命财产安全:通过安全技术交底,提高工作人员对自身安全的防范能力,降低事故发生时的损失。
三、旋挖桩工程施工中的安全注意事项1. 施工前的准备工作:在进行旋挖桩施工前,必须对施工现场进行彻底的检查和准备,包括但不限于以下几个方面:- 施工现场的地质勘探工作要完善,了解地下水位、软土层和岩石层等情况,避免因岩石或地下水突出等原因导致事故发生;- 确认施工现场的周边环境是否安全,有无高压线、燃气管道等隐患;- 检查旋挖机、泥浆系统等工作设备是否正常,确保其能够正常运行;- 组织人员进行安全教育和培训,确保他们具备相关的安全知识和技能,能够正确使用施工设备。
2. 施工现场的安全防护措施:在旋挖桩施工现场必须设置相应的安全防护措施,包括但不限于以下几个方面:- 设置明显的警示标志,提醒施工人员和周边人员注意安全;- 设置安全护栏和警戒线,限制施工区域的进入;- 配备必要的安全防护用品,如安全帽、防护绳等,确保施工人员的人身安全;- 安排专人负责施工现场的安全管理,确保施工工序符合安全要求。
3. 操作规范和技术要求:在旋挖桩施工操作过程中,应严格按照相关的操作规范和技术要求进行操作,包括但不限于以下几个方面:- 严禁超负荷操作,要合理控制施工机械的负荷;- 严禁操作人员携带可燃、易燃物品进入施工现场;- 严格遵守交通规则,确保机械设备的安全运行;- 在挖孔作业中,要注意避免旁路人员进入作业区域,防止因坍塌等意外事故的发生;- 勿将施工机械停放在斜坡上,以免发生滑坡事故。
一、交底对象全体旋挖桩施工人员、管理人员、监理人员。
二、交底时间[具体日期]三、交底地点[具体地点]四、交底内容1. 施工现场安全管理(1)进入施工现场必须遵守安全生产纪律,树立“安全第一,预防为主”的意识,做到不伤害自己、不伤害他人、不被他人伤害。
(2)施工人员必须持证上岗,严禁酒后作业,非作业人员或项目管理人员一律禁止进入施工现场。
(3)作业人员进入现场必须正确佩戴好安全帽、安全带等安全防护用品。
(4)施工现场应设置明显的安全警示标志,危险地段应设置安全防护设施。
2. 施工设备操作安全(1)操作人员必须了解设备的构造和性能,熟悉操作方法和保养要求。
(2)正确规范操作机械,谨慎驾驶,确保机械无损。
(3)严格把守驾驶关,工作时间严禁喝酒,严禁酒后登机操作,不得随意让非本机驾驶员登机操作机械设备。
3. 施工过程安全(1)钻孔过程中,应确保泥浆池围挡及时,防止人员落泥浆池淹溺。
(2)施工过程中,没有有效的接地措施;设备接线处损坏或无防触电保护措施,三级漏电保护措施;电焊线、电缆线等破损漏电;没有对电器设备定期检查维修等都可能会造成施工人员触电伤亡。
(3)钻孔过程中,钻机的吊运、拼装、吊装吊索具不规范,人员未撤离等;吊装钢筋笼、钻机、钻头等,吊装作业不规范,易造成起重伤害事故。
(4)钻孔过程中,应控制钻机速度,根据地质变化调整,以保证安全运转。
4. 环境保护(1)采用冲抓或冲击钻孔时,当钻头接近护筒底缘时,应减速、平稳提升,不得碰撞护筒和挂护筒底缘。
(2)钻孔使用的泥浆,宜设置泥浆循环进化系统,并注意防止或减少环境污染。
5. 应急预案(1)发生人员落泥浆池淹溺、触电伤害、起重伤害、机械伤害等事故时,应立即启动应急预案,采取相应措施进行救援。
(2)发生环境污染事故时,应立即采取措施进行处理,防止污染扩大。
五、交底要求(1)施工人员要认真听取交底内容,做好笔记,确保理解并掌握。
(2)施工过程中,严格执行安全技术交底内容,确保施工安全。
桩基旋挖钻施工安全技术交底一、工作场所危险因素分析1、钻机和小型机具造成的机械伤害;2、现场临时用电,易发生触电事故伤害;3、施工过程中现场空洞、基坑造成的坠落事故;4、施工过程中造成的物体打击和车辆伤害安全隐患;5、起重吊装过程中造成的起重伤害;5、焊接过程中造成的灼伤等。
二、机械作业安全操作规程旋挖钻机安全操规程1、施工场地要合理布置,平整场地,清除杂物。
2、在操作前或操作期间,操作手禁止饮酒、服药或吃任何可能消弱操作能力的食物。
3、钻机开始钻进前,操作手勿必观察了解工作区域地层断面图4、工作中,所有钻机工作人员必须带安全帽、穿工作服和工作鞋。
5、启动前,操作手必须完成本班例保的相应内容。
6、启动时,应先让发动机怠速运转2分钟、冬季5分钟、检查仪器各仪表、指示灯是否正常,如无异常,方可正常钻进。
7、操作中,禁止盲目加压,提升压力应控制在300帕左右,旋转压力控制在100帕左右。
8、经常注意钢丝绳在主卷扬筒上是否排列有序,若有错乱,应重新绕排。
9、经常注意活接头的工作情况,如发现钢丝绳有扭转现象,应检查活接头,必要时,应更换。
10、经常注意钻杆工作情况,如有收不回或放不出的现象时或有其他异常情况时,应立即报告当班领导,切忌盲目处理。
11、工作中,任何红灯(指示灯不正常亮时)均应停机检查,查明原因,修好后方可继续工作。
12、在使用甩土马达时,应先按住手柄上的电控按钮,待系统压力升至15帕后,再缓慢操作手柄至最大位置;停止时,应先慢退回手柄,再松开按钮。
严禁在手柄还没有回位的情况下,突然松开电控按钮。
13、工程完工后,必须对钻机进行清洗,尤其注意清洗钻杆内部的沉渣。
14、在雨季作业,工作现场必须有排水措施。
15、遇有六级以上大风或雷雨天气时,应放倒桅杆、关闭电源、停止任何作业。
汽车吊司机安全操作规程1、起重设备司机必须经过专业训练,并经有关部门考核批准后,发给合格证件,方准单独操作。
严禁无证人员动用起重设备。
目录一、编制依据.............................................. 错误!未定义书签。
二、工程概况 (2)三、施工工艺 (2)四、工程施工进度方案和保证措施 (6)五、工程质量保证体系及措施 (7)六、平安文明施工措施及方案 (9)一、编制依据1.X市市政工程设计研究院提供施工图纸2.《建筑地基根底设计标准》〔GBJ50007-2021〕3.《建筑桩基技术标准》〔JGJ94-2021〕4.《建筑地基根底工程施工质量验收标准》〔GB50202-2021)6.《混凝土结构工程施工及验收标准》〔GB50204-2021〕7.《建筑工程施工质量验收统一标准》〔GB50300-2021〕8.《工程测量标准》〔GB50026-2021〕9.《建筑施工平安检查标准》〔JGJ59-2021〕10.《混凝土强度检验评定标准》〔GB50164-2021〕二、工程概况海明河调蓄池工程施工,场址位于二环东路菊花村立交的西北角,现状绿化带中。
工程范围:白龙路、人民东路以南,东郊路以北,二环东路以西,环城东路以东地域,工程效劳面积4.66km²。
调蓄池规划容积2.8万m³,尺寸79.35m×56.4m×11.7m,施工深度12-14m,规划占地11767㎡。
三、施工工艺1、钢筋混凝土钻孔灌注桩施工工艺及方法1.1施工工艺1.1.1钢筋混凝土钻孔灌注桩施工工艺施工打算—测量放线定位桩—旋挖钻机就位—人工或机器挖1-3m—埋设护筒—复测、校正桩位与护筒中心偏差—开钻—泥浆护壁—清孔—监理验收—安放钢筋笼—安放导管—清孔-监理验收—浇筑混凝土—起拔护筒1.1.2其他施工工艺设置泥浆池—送浆—钢筋笼制作施工完钢筋混凝土钻孔灌注桩后,旋挖钻机移至下一桩位,渣土、泥浆外运。
1.2施工方法1.2.1桩位放样:依据本工地的实际桩位情况我们要按从整体到局部的原则进行桩位放样,采取同排桩位跳开施工这样可以进行统筹施工,不至于延误下一个施工程序。
旋挖桩作业安全技术交底一、作业前准备在进行旋挖桩作业前,必须进行认真的作业前准备工作,以确保作业的安全性。
具体工作内容如下:1. 安全培训在作业前,应对相关人员进行安全培训,以增强其安全意识,防范事故的发生。
培训内容应包括但不限于安全操作规程、应急处理、人员防护措施等。
2. 员工检查在作业前,必须进行员工身体检查,确保身体状况符合作业要求。
对于有特殊病史或体质的员工,必须进行额外检查或聘请专业医师进行评估。
3. 设备检查在作业前,应对旋挖桩设备进行检查,确保其机械结构和技术指标符合设备使用标准。
对于发现的任何异常,必须进行及时修理或更换。
4. 周边环境评估在作业前,必须对周边环境进行评估,特别是与地下设施相关的安全风险。
如水、气管线等,必须排除任何可能影响作业安全的因素。
二、现场作业安全措施对于旋挖桩现场作业,必须采取相应的安全措施,确保作业人员的人身安全以及周边环境的安全。
具体的安全措施如下:1. 安全隔离在作业前,必须对作业区域进行安全隔离,确保非作业人员无法进入作业现场。
同时,还要设置警告标志,对作业人员和周边人员进行安全提示。
2. 施工标准在作业现场,必须遵守相关施工标准,如PGBA007-2005《旋挖钻机作业安全规程》等。
作业人员必须按照标准程序和流程进行操作,确保作业安全。
3. 人员防护在作业现场,必须对作业人员进行人员防护。
特别是对于旋挖钻机的操作人员,在进行作业时必须佩戴防护帽、安全鞋、安全带等防护设施。
4. 机械防护在作业现场,必须对旋挖钻机等机械设备进行防护。
特别是钻杆和钻头的旋转部分,必须设置防护罩,防止作业人员误伤。
5. 警示标识在作业现场,必须设置清晰的警示标识,以提醒作业人员注意安全。
应当在危险区域设置禁止示意,并在必要的地方设置防护栏杆等围护措施。
6. 废土处理在作业现场,必须对废土进行妥善处理,避免对周边环境造成影响。
同时,还要设置专门的废土储存区,避免浪费和环境污染。
【最新整理,下载后即可编辑】【最新整理,下载后即可编辑】(旋挖机)钻孔灌注桩安全技术交底土);(2)桩身纵向钢筋应该尽量减少接头,接头时纵筋应采用焊接,在同一截面内的接头数量不得超过25%,两接头间距大于1000mm,箍筋及加强筋应与纵筋焊接牢固。
钢筋焊接采用单面焊,焊缝搭接长度不少于10d。
焊接时钢筋焊接接头的类型及质量按现行施工验收规范执行。
同一构件中相临纵筋焊接接头相互错开。
焊接接头连接区段的长度不得小于35d(d为纵筋较大直径)且不小于500mm。
(3)安装声测管(7#、33#、70#、91#、134#、188#桩)2.安装混凝土导管砼采用导管灌注,导管内径为200mm,螺丝扣连接。
(1)检查导管外观,导管内壁应圆滑、顺直、光洁和无局部凹凸。
局部沾有灰浆处应清理干净,有局部凸凹的导管不予使用。
(2)导管试拼、编号根据护筒顶标高,孔底标高,考虑垫木高度,计算导管所需长度对导管进行试拼(标准导管长度一般为4m、3m、2.5m、2m、1m、0.5m),符合长度要求后,对导管进行编号。
试拼时最上端导管用单节长度较短的导管(0.5m),最底节导管采用单节长度较长的导管(4.0m)。
(3)导管采用吊车配合人工安装,导管安放时,眼观,人工配合扶稳使位置居钢筋笼中心,然后稳步沉放、防止卡挂钢筋骨架和碰撞孔壁。
安装时用吊车先将导管放至孔底,然后再将导管提起40cm,使导管底距孔底40cm。
(4)导管高度确定后,用枕木调整导管卡盘高度,用卡盘将导管卡住。
3.安装漏斗待导管连接完毕后,将漏斗与导管连接密实,如图所示:4.浇筑混凝土(1)每车混凝土灌注前检测混凝土出场、入模的坍落度和出场、入模温度,坍落度应在180~220 之间,温度应在5℃度以上。
(2)人工配合吊车、料斗卸料入模。
砼按一定厚度浇筑,必须在下层砼初凝或能重塑前浇筑完成上层砼。
每层浇筑厚度不超过30cm。
施工过程中要防止砼在输送时产生离析,使砼入模后灰浆和骨料分离,影响到砼成品的外观和内在质量。
旋挖桩基施工技术交底一、引言旋挖桩是一种常用的桩基施工技术,广泛应用于建筑工程、桥梁工程、港口工程等。
旋挖桩的施工技术对于保证工程质量、提高施工效率至关重要。
本文将对旋挖桩基施工技术进行详细的交底,旨在帮助施工人员全面了解旋挖桩的施工过程和技术要点。
二、旋挖桩施工工艺概述旋挖桩施工是利用旋挖设备将土壤连续挖掘出来形成孔洞,再将钢筋混凝土灌注到孔洞内,经过固结硬化形成桩基。
旋挖桩施工的主要工艺包括桩洞成孔、清理孔底、灌注桩混凝土、钢筋布置等。
下面将详细介绍各个工艺环节的施工要点。
2.1 桩洞成孔2.1.1 设备准备在施工前,需要确保旋挖设备的各项参数符合要求,并进行必要的试运转和检查。
2.1.2 桩位标定确定桩洞的位置,使用测量仪器进行定位,并做好标记。
2.1.3 开始成孔将旋挖设备移至桩位上,将钻头安装到设备上,并开始进行桩洞的成孔。
根据设计要求,控制桩径和桩深,确保形成良好的桩体。
2.1.4 土质记录在成孔过程中,要记录各个深度的土质情况,并进行编号,方便后续的工程施工。
2.2 清理孔底2.2.1 清理工具准备根据实际情况选择合适的清理工具,如清底斗、取心器等。
2.2.2 清理过程使用清理工具将孔底的杂物、泥土等清除干净,保持孔底清洁。
2.3 灌注桩混凝土2.3.1 配合比调试根据设计要求和土质情况,调试出合适的桩混凝土配合比。
2.3.2 灌注开始将调试好的桩混凝土送至施工现场,准备灌注。
2.3.3 灌注过程控制在灌注过程中,要控制好灌注速度和压力,确保混凝土均匀充实。
2.4 钢筋布置2.4.1 钢筋准备根据设计要求,预先准备好所需的钢筋材料。
2.4.2 布筋过程根据设计要求,按照钢筋图纸进行钢筋的布置,确保钢筋的位置和间距符合要求。
三、施工安全注意事项在旋挖桩施工过程中,需要严格遵守相关的施工安全规范,确保施工人员的人身安全和工程质量。
以下是一些施工安全的注意事项:1.操作人员必须具备相关的证书和培训资格,熟悉旋挖设备的使用和维护。

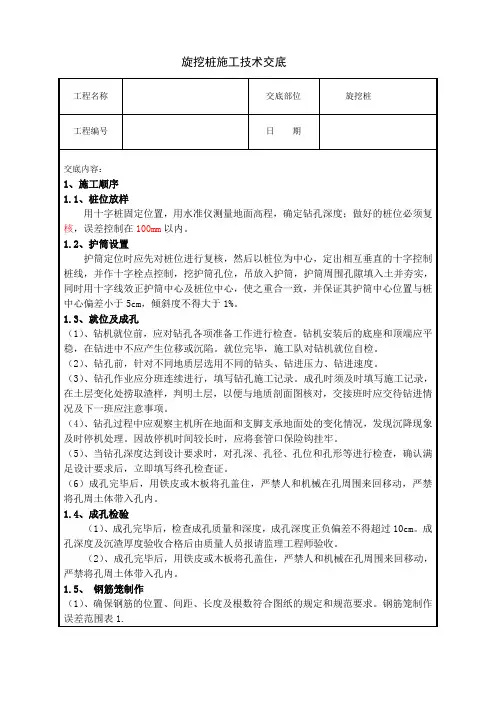

技术交底书交底单位名称:编号:交底人:复核人:接收人:旋挖钻孔桩施工技术交底1、施工工艺流程旋挖钻钻孔桩施工工艺流程图2、施工方法2.1、施工准备2.1.1、施工放样测设线路中心,放出桩位,测出地表标高,平整工作面。
2.1.2、清障、平整场地施工前先改移地下管线、架空线等,拆除构筑物,然后平整场地并用压路机碾压密实。
陆地钻孔作业平台平面尺寸不得小于10m×20m。
同时做好作业场地排水工作,在施工红线内挖设好临时排水沟,确保施工场地不积水。
2.1.3、安全防护正式钻孔前,要在施工范围内拉线或彩钢板围护,并设警示标志,设专人防护,阻止非施工人员进入。
2.1.4、桩位复测测量班根据设计图纸用全站仪精确放出桩基中心,插竹钉标识。
各桩位采用点位图编号标示,便于记录和防止漏桩。
施工放样结束,自检合格后,及时向监理工程师报验。
2.2、埋设护筒钻孔前设置坚固、不漏水的钢护筒,护筒直径比设计桩径大20cm,护筒顶面高出施工平台0.5m。
护筒顶面中心与设计桩位偏差不得大于5cm,倾斜度不得大于1%。
护筒埋置深度符合下列规定:黏性土不小于1m,砂类土不小于2m。
当表层土松软时将护筒埋置到较坚硬密实的土层中至少0.5m。
岸滩上埋设护筒,在护筒四周回填黏土并分层夯实。
为便于泥浆循环在护筒顶端留有高30cm,宽20cm的出浆口。
钻孔时孔内水位高出护筒底面0.5m或地下水位以上1.5-2.0m。
水中桩用锤击、加压、振动等方法下沉护筒。
一般护筒底埋入河床面以下1m,必要时打入不透水层,顶面应高出施工时的水面不小于1m。
在水中平台上下沉护筒,由导向设备控制护筒位置。
2.3、钻机就位及钻孔2.3.1、钻机就位前,应对钻孔各项准备工作进行检查,要求施工场地平整、坚实。
为保持钻机的垂直度,可通过控制器可使钻杆前俯100°,后仰60°,左右摆 80°。
在钻进过程中,如钻机倾斜率在0.3°以内,可自行调节垂直度。
钻机安装后的底座和顶端应平稳,在钻进中不应产生位移或沉陷。
就位完毕,施工队对钻机就位自检。
2.3.2、钻孔前,按施工设计所提供的地质、水文资料绘制地质剖面图,挂在钻台上。
针对不同地质层选用不同的钻头、钻进压力、钻进速度及适当的泥浆比重。
2.3.3、旋挖钻机一般采用筒式钻头。
采用干式旋挖施工时,在孔内将钻头下降到预定深度后,转钻头并加压,旋起的土挤入钻筒内,泥土挤满钻筒后,反转钻头,钻头底部封闭并提出孔外,然后自动开启钻头底部开关,倒出弃土成孔。
旋挖钻进过程中可根据需要向孔内注水,以冷却和润滑钻头。
采用泥浆护壁成孔时,可在钻进过程中或将钻头提出钻孔外后,向孔内注浆,泥浆液面不得低于护筒底部。
2.3.4、钻孔作业应分班连续进行,填写钻孔施工记录,交接班时应交待钻进情况及下一班应注意事项。
应经常对钻孔泥浆及钻机对位进行检测,不符合要求时,应及时改正。
应经常注意地层变化,在地层变化处应捞取样渣保存。
2.3.5、钻孔过程中应观察主机所在地面和支脚支承地面处的变化情况,发现沉降现象及时停机处理。
因故停机时间较长时,应将套管口保险钩挂牢。
2.4、清孔钻孔达到要求深度后,用检孔器进行检孔。
孔径、孔垂直度、孔深检查合格后,立即填写终孔检查证,并经驻地监理工程师认可,方可进行孔底清理和灌注混凝土的准备工作,否则重新进行扫孔。
采用干式旋挖成孔时,利用旋挖钻机自身的筒式钻头上的旋挖叶片和外罩筒配合清孔,并以自制小抓斗辅助,确保孔底虚碴厚度不超过设计和规范要求。
采用泥浆护避成孔时,清孔采用换浆法。
钻孔达到设计标高后,停止进尺,将钻头提出,然后注入净化泥浆置换孔内含碴的泥浆,清孔时,孔内水位需保持在地下水位以上1.5~2.0m。
严禁用增加深度的方法代替清孔。
当从孔内取出泥浆(孔底、孔中、孔口)测试的平均值与注入的净化泥浆相近,测量孔底沉碴厚度符合技术规范要求及设计要求,即停止清孔作业,放入经监理工程师检查合格后的钢筋笼。
清孔结束后,孔底沉碴厚度:摩擦桩不得大于150mm,柱桩不得大于50mm。
2.5、钢筋笼骨架的制作安装对于较短的桩基,钢筋笼宜制作成整体,一次吊装就位。
对于孔深较大的桩基,钢筋笼需要现场焊接的,钢筋笼分段长度不宜少于5米,以减少现场焊接工作量。
2.5.1、钢筋骨架保护层的设置方法:钢筋笼主筋接头采用双面搭接焊,每一截面上接头数量不超过50%,接头应错开50cm以上。
加强箍筋与主筋连接全部焊接。
钢筋笼的材料、加工、接头和安装,符合要求。
钢筋骨架的保护层厚度可用焊接钢筋“耳朵”见下图。
设置密度按竖向每隔2m设一道,每一道沿圆周布置4个。
骨架的运输使用特制加长平板车。
2.5.2、骨架的起吊和就位钢筋笼制作完成后,骨架安装采用汽车吊,为了保证骨架起吊时不变形,对于长骨架,起吊前应在加强骨架内焊接十字撑,以加强其刚度。
采用两点吊装时,第一吊点小钩设在骨架的下部,第二点大钩设在骨架长度的中点到上三分点之间。
对于长骨架,起吊前应在骨架内部临时绑扎两根杉木杆以加强其刚度。
起吊时,先提第一点,使骨架稍提起,再与第二吊点同时起吊。
待骨架离开地面后,第一吊点停吊,继续提升第二吊点。
随着第二吊点不断上升,慢慢放松第一吊点,直到骨架同地面垂直,停止起吊。
解除第一吊点,检查骨架是否顺直,如有弯曲应整直。
当骨架进入孔口后,应将其扶正徐徐下降,严禁摆动碰撞孔壁。
然后,由下而上地逐个解去绑扎杉木杆的绑扎点及钢筋十字支撑。
当骨架下降到第二吊点附近的加强箍接近孔口,可用木棍或型钢(视骨架轻重而定)等穿过加强箍筋的下方,将骨架临时支承于孔口,孔口临时支撑应满足强度要求。
将吊钩移到骨架上端,取出临时支承,将骨架徐徐下降,骨架降至设计标高为止。
将骨架临时支撑于护筒口,再起吊第二节骨架,使上下两节骨架位于同直线上进行焊接,全部接头焊好后就可以下沉入孔,直至所有骨架安装完毕。
并在孔口牢固定位,以免在灌注混凝土过程中发生浮笼现象。
骨架最上端定位,必须由测定的孔口标高来计算定位筋的长度,并反复核对无误后再焊接定位吊环或固定杆,。
在钢筋笼上拉上十字线,找出钢筋笼中心,根据护桩找出桩位中心,钢筋笼定位时使钢筋笼中心与桩位中心重合。
钢筋笼入孔后定位误差:平面位置偏差不大于10cm,底面高程偏差不大于±10cm。
然后在定位钢筋骨架顶端的顶吊环下面插入两根平行的工字钢或槽钢,在护筒两侧放两根平行的枕木(高出护筒5cm左右),并将整个定位骨架支托于枕木上。
2.5.3、钢筋骨架的制作和吊装的允许偏差钻孔桩钢筋骨架允许偏差2.6、导管试压及安装2.6.1、导管试压导管采用φ25-30钢管,每节2~3m,配1~2节1~1.5m的短管,钢导管内壁光滑、圆顺,内径一致,接口严密。
导管使用前应全部预拼装、编号并进行水密承压和接头抗拉试验。
进行水密试验的水压不应小于孔内水深1.5倍的压力,也不应小于导管壁和焊缝可能承受灌注砼时最大内压力p的1.3倍,p=r c h c-r w H w式中:p为导管可能受到的最大内压力(kPa);r c为砼拌和物的重度(24kN/m3);h c为导管内砼柱最大高度(m),以导管全长或预计的最大高度计;r w为井孔内水或泥浆的重度(kN/m3);H w为井孔内水或泥浆的深度(m)。
导管接头一律采用丝扣连接,并采用橡胶垫圈增强密封。
导管底标高按实际孔底悬空250 ~ 400mm控制。
2.7、二次清孔浇筑水下混凝土前应检查沉渣厚度,沉渣厚度应满足设计要求;当设计无要求时:柱桩不大于5cm;摩擦桩不大于10cm。
如沉渣厚度超出规范要求,则利用导管进行二次清孔。
2.8、灌注水下混凝土2.8.1、首灌计算计算和控制首批封底混凝土数量,下落时有一定的冲击能量,能把泥浆从导管中排出,并能把导管下口埋入混凝土不小于1m深。
足够的冲击能量能够把桩底沉渣尽可能地冲开,是控制桩底沉渣,减少工后沉降的重要环节。
首批灌注砼的数量公式V≥πD2/4(H1+H2)+πd2/4h1;h1=H w r w/r C;导管底口与孔底的距离为25-40cm,H1表示砼桩底到导管底口的高度,H2表示首批灌注砼的最小深度(导管底口到砼面的高度)为1m,h1表示泥浆底部到砼面的高度,保证导管埋入砼中的深度不小于1m。
2.8.2、箭球、拨栓或开阀打开漏斗阀门,放下封底砼,首批砼灌入孔底后,立即探测孔内砼面高度,计算出导管内埋置深度,如符合要求,即可正常灌注。
2.8.3、浇灌桩基混凝土采用罐车运输配合导管灌注,灌注开始后,应紧凑连续地进行,严禁中途停工。
在灌注过程中,应防止混凝土拌和物从漏斗顶溢出或从漏斗外掉入孔底,使泥浆内含有水泥而变稠凝结,致使测探不准确;应注意观察管内混凝土下降和孔内水位升降情况,及时测量孔内混凝土面高度,正确指挥导管的提升和拆除;导管的埋置深度应控制在2~4m。
同时应经常测探孔内混凝土面的位置,即时调整导管埋深。
导管提升时应保持轴线竖直和位置居中,逐步提升。
如导管法兰卡挂钢筋骨架,可转动导管,使其脱开钢筋骨架后,再移到钻孔中心。
拆除导管动作要快,时间一般不宜超过15min。
要防止螺栓、橡胶垫和工具等掉入孔中。
要注意安全。
已拆下的管节要立即清洗干净,堆放整齐。
循环使用导管4~8次后应重新进行水密性试验。
在灌注过程中,当导管内混凝土不满,含有空气时,后续混凝土要徐徐灌入,不可整斗地灌入漏斗和导管,以免在导管内形成高压气囊,挤出管节间的橡皮垫,而使导管漏水。
当混凝土面升到钢筋骨架下端时,为防钢筋骨架被混凝土顶托上升,可采取以下措施:〔1〕尽量缩短混凝土总的灌注时间,防止顶层混凝土进入钢筋骨架时混凝土的流动性过小。
〔2〕当混凝土面接近和初进入钢筋骨架时,应使导管底口处于钢筋笼底口3m以下和1m以上处,并慢慢灌注混凝土,以减小混凝土从导管底口出来后向上的冲击力;〔3〕当孔内混凝土进入钢筋骨架4m~5m以后,适当提升导管,减小导管埋置长度,以增加骨架在导管口以下的埋置深度,从而增加混凝土对钢筋骨架的握裹力。
混凝土灌注到接近设计标高时,要计算还需要的混凝土数量(计算时应将导管内及混凝土输送泵内的混凝土数量估计在内),通知拌和站按需要数拌制,以免造成浪费。
在灌注将近结束时,由于导管内混凝土柱高减小,超压力降低,而导管外的泥浆及所含渣土稠度增加,相对密度增大.如在这种情况下出现混凝土顶升困难时,可在孔内加水稀释泥浆,并掏出部分沉淀土,使灌注工作顺利进行。
在拔出最后一段长导管时,拔管速度要慢,以防止桩顶沉淀的泥浆挤入导管下形成泥心。
因为耐久性混凝土粉煤灰掺量较大,粉煤灰可能上浮堆积在桩头,加灌高度应考虑此因素。
为确保桩顶质量,在桩顶设计标高以上应加灌100cm以上,以便灌注结束后将此段混凝土清除。
在灌注混凝土时,每根桩应至少留取一组试件,对于桩长较长、桩径较大、浇筑时间很长时,根据规范要求增加。
