深圳福田香格里拉酒店塔楼外架搭设方案
- 格式:doc
- 大小:251.00 KB
- 文档页数:14
深圳福田香格里拉大酒店幕墙设计吕绍德【摘要】本文介绍了深圳福田香格里拉大酒店幕墙设计,叙述幕墙设计施工的难点、重点及解决思路..【期刊名称】《门窗》【年(卷),期】2010(000)005【总页数】5页(P1-5)【关键词】幕墙设计;单元式幕墙;可调支座设计【作者】吕绍德【作者单位】深圳华加日铝业有限公司【正文语种】中文1 前言1.1 工程概述深圳福田香格里拉大酒店位于深圳市福田中心区益田路与福华一路交界东南侧。
建筑物高度为191m,地下3层,塔楼地上40层,裙楼地上3层。
主要用途:地下3层为汽车库、生活和消防水池、水泵房、酒店内部人员办公及生活用房等。
裙楼首层为酒店接待大堂、电梯大堂、特色餐厅、酒吧及咖啡廊等。
裙楼2层为大宴会厅和中餐厅。
裙楼3层为宴会厅、多功能室及商务中心。
4层为健身中心、游泳池和网球场。
塔楼5层为按摩水疗室。
塔楼6层~39层为客房,其中11层和24层为避难及机电层。
塔楼40层为观光餐厅。
顶层为设备和电梯机房层。
塔楼天面177m设有环绕四周的大型灯架、双面密封的铝合金板反光墙。
图1为深圳福田香格里拉大酒店实景图。
1.2 主要幕墙系统幕墙系统包括单元式玻璃幕墙系统、框架式直弧玻璃幕墙系统、钢板肋拉索点支式玻璃幕墙系统、干挂石材幕墙系统等。
2 单元式玻璃幕墙系统2.1 建筑要求如图2所示,整个塔楼6层~40层水平方向和高度方向均为曲线造型。
水平方向,幕墙的外边线是由12段不同半径的曲线对称围合而成;高度方向,6层~27层为标准层,但从27层开始,幕墙开始逐层内缩,每层的曲线半径逐步变小。
建筑外表面要带有凸出大小不一样的弧形竖向装饰条和横向装饰条,在竖直方向,每隔一定距离装有LED灯饰。
2.2 系统特点及难点塔楼采用的是单元式玻璃幕墙系统,建筑的曲线造型给单元式幕墙系统的开发设计带来了较大的难度,水平方向上建筑四个角的弧度与大面的不一样,尤其是27层以上的幕墙,在水平弯曲的同时还要内收,对幕墙系统的设计提出更高的要求。
香格里拉大酒店工程总承包管理方案香格里拉大酒店是全球知名的五星级酒店品牌之一。
它始创于1971年,总部设在香港,并在全球范围内拥有数百家酒店,包括于1983年开业的香格里拉大酒店。
该酒店位于深圳市福田区华强北商圈,是深圳市最著名和最受欢迎的五星级酒店之一。
随着它的日益壮大和繁荣,它的建设和扩张工程也需要更加高效和有效的管理方案和解决方案。
本文将探讨一种关于香格里拉大酒店工程总承包管理方案的解决方案,包括管理措施,成本控制策略和质量保证计划。
管理措施香格里拉大酒店工程总承包管理方案的管理措施包括:1. 组建专业工程管理团队香格里拉大酒店的工程总承包管理团队应该由专业人员组成,他们应该有完整的管理知识和相关经验,以便更好地理解和控制物资、人员和工程方案方面的问题。
这个团队应该由一个总工程师领导,团队成员可以包括机电工程师、结构工程师、建筑工程师、土木工程师、质量控制员等人员。
2. 制定详细的工程计划香格里拉大酒店工程总承包管理方案需要制定一个详细的工程计划,以确保所有工程项目按时按质完成。
这个计划应该包括时间表、目标、标准和工程程序等,从而降低因建设延误而导致的额外成本开支。
3. 实施供应链管理措施为了更好地管理供应链,应该为材料、工厂设备和产品建立一个供应商数据库,采取一定的供应链管理措施,与供应商建立长期可靠的合作关系,及时管控成本,掌握物流变化。
4. 建立透明化的沟通平台为确保所有团队成员沟通畅通,建立高效透明的沟通平台非常重要。
流程和程序的透明性,可以随时了解工作进展情况,及时解决问题。
通过此平台团队成员之间可以在工程计划、进度、时间表、质量控制和问题解决方面进行沟通和交流。
成本控制策略成本控制策略是香格里拉大酒店工程总承包管理方案的重要组成部分。
下面是一些可供考虑的策略:1.材料的精选和替代通过材料精选和替代,可以确保整个项目花费持续保持在正确的水平上。
精选的材料必须符合质量标准,并且在价格、质量、持久性和可靠性方面具有一定的优势。
1裙房、塔楼柱模:采用18厚九夹板作面板,50×100mm 木方作小楞、2Φ48×3.5mm 钢管加固、φ14对拉螺栓以及“3”型卡等组成;加固参数:木枋间距201㎜,外楞间距为300㎜,对拉螺杆横向和纵向间距均为300。
5.5.2.4.2电梯井筒模:5.5.2.4.2.1电梯井均采用筒模方案:采用集中操作式电梯井筒模,可以避免普通模板因刚度不足、楼层接槎处和阴角部位不严密而出现的质量问题。

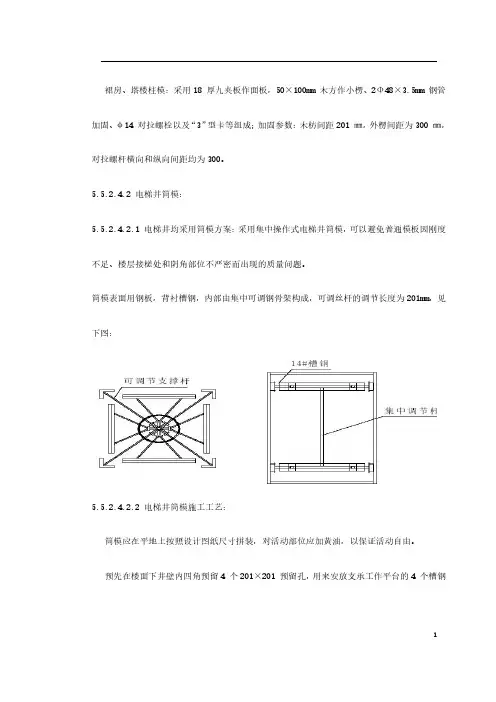

筒模表面用钢板,背衬槽钢,内部由集中可调钢骨架构成,可调丝杆的调节长度为201mm,见下图:5.5.2.4.2.2电梯井筒模施工工艺:筒模应在平地上按照设计图纸尺寸拼装,对活动部位应加黄油,以保证活动自由。
预先在楼面下井壁内四角预留4个201×201预留孔,用来安放支承工作平台的4个槽钢支腿,预留孔位置留设尽量避开暗柱主筋。
用塔吊将筒模吊入电梯井并下落在工作平台的槽钢上。
按照轴线位置张开筒模,校正使其垂直,并拧紧筒模定位板。
绑扎墙体钢筋,安装井壁外模板及预留孔洞盒,筒模与外模板装上带套管的穿墙螺杆,然后进行加固。
浇筑混凝土。
待砼强度达到75%后,松动内侧可调节螺丝杆,即可提升筒模,在筒模表面刷油后即可进行下层电梯井的施工。
5.5.2.4.3梁板模板:梁模板底模采用九夹板,小楞采用50×100mm木方,支柱采用可调节顶托和φ48×3.5钢管配合。
因裙房及塔楼层高大于4米时均为高支模,立杆间距不超过800,水平杆间距不超过1.5米,木枋间距180。
塔楼层高为3.40、3.60、2.20米时,立杆间距不超过1000,水平杆间距不超过1.5米,木枋间距300。
当梁高超过800mm时另加对拉穿梁螺栓,螺栓通过"3"型卡、螺帽与加固肋等连接,螺栓横向间距为600mm,竖向排距视梁的具体高度确定,梁高为800~1000加一道,1000~1201加23两道。
南山皇冠假日酒店-主楼工程酒店44~46层局部悬挑架施工方案南山世贸中心项目经理部中建〖酒店44~46层局部悬挑架施工方案〗目录第1章酒店顶部概况 (1)1.1 总体概况 (1)1.2 整体思路 (1)1.3 编制依据 (1)第2章材料准备及外架布臵 (2)2.1 材料准备 (2)2.2 外架布臵 (2)第3章搭设要求 (6)3.1 钢管搭设要求 (6)3.2 安全网搭设要求 (7)第4章悬挑脚手架计算 (8)4.1 计算模型 (8)4.2 承载力计算 (8)4.3 施工荷载 (9)4.4 支架稳定性验算 (9)4.5 悬挑架承载力验算 (9)第5章脚手架安装、使用、拆除规定 (10)5.1 一般规定 (10)5.2 搭设规定 (10)5.3 拆卸规定 (11)5.4 脚手架使用与保护 (11)5.5 施工注意事项 (12)第1章酒店顶部概况1.1 总体概况烟台南山皇冠假日酒店-主楼工程地下2层,地上48层,总高度182.90m。
本工程主体结构外架采用导座式附着升降脚手架,满足了4至44层结构安全防护的要求。
44、45、46层东侧和西侧的外围结构与标准层相比有所变化,东西两侧梁板均向外悬挑。
45层(160.55m)西侧烟井梁板悬挑长度2700mm,46层(164.30m)层西侧烟井梁板悬挑长度4500mm(45层、46层西侧是同一处上下重叠悬挑),46层东侧观光电梯梁板悬挑长度1700mm。
1.2 整体思路由于局部悬挑造成升降式脚手架在44、45、46层无法整体提升,悬挑部位与升降架体采取分离的方式,并用悬挑式脚手架作为安全维护和悬挑部分结构的模板支撑。
其余部位保持升降脚手架不变。
为保证悬挑脚手架搭设符合规范要求,特编制此方案。
1.3 编制依据南山世贸中心酒店工程设计图纸;《建筑施工手册》(第四版);《建筑施工脚手架实用手册》;《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001;《建筑施工安全检查标准》JGJ59-99;第2章材料准备及外架布置2.1 材料准备1、工字钢: I20a2、6×19钢丝绳φ18(公称抗拉强度1850N/㎜2)3、槽钢[104、支撑钢管φ75、φ48×3.55、φ22圆钢(筋制作预埋吊环)6、扣件:直角扣件、旋转扣件、对接扣件7、脚手板:采用1100×600的双向焊接钢筋网片,钢筋间距50,钢筋型号及规格为:HPB235φ68、绿色密目安全网、水平兜网2.2 外架布臵1、西侧平面布臵在酒店西侧,44层结构面,即157.050m楼面上,采用I20a悬挑,外悬挑长度3700,结构内伸入长度2500,间距1000;在工字钢的端部,采用[10槽钢与所有的工字钢焊接,形成一个钢平台,槽钢间距1000。
一、编制依据嘉里建设大厦工程施工设计图纸;《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001);《钢结构设计规范》(GBJ17);《建筑结构荷载规范》(GBJ9)。
二、工程概况深圳福田香格里拉酒店由中天王董国际工程设计顾问有限公司设计,香格里拉大酒店有限公司和嘉里置业(深圳)有限公司投资。
深圳福田香格里拉酒店工程主体为42层,裙楼5层,标准层高3.4m,外立面结构复杂。
三、材料要求1、钢管:立杆、斜杆、横杆均采用φ48×3.5mm焊接钢管,其质量必须符合有关规范有求,新钢管必须有出厂合格证、检验报告,钢管必须平直光滑,两端切口平直。
钢管表面锈蚀深度、外径、壁厚偏差、弯曲等缺陷必须在规范限制范围之内。
1、扣件要有出厂合格证、试验报告,在使用前必须逐一进行检查、保养,不得有变形、裂纹,出现滑丝的的螺栓必须更新。
2、安全网要有出厂合格证,不得使用已经腐烂的安全网,当对其质量有怀疑时,要做冲击破坏试验。
3、型钢采用16#槽钢,同时应有出厂合格证、原材料质量保证书,进场后需进行复检,其材质必须符合要求。
4、悬挑槽钢预埋钢筋直径不低于20,斜拉钢丝绳预埋钢筋直径不低于14,并按要求加工制作。
5、钢丝绳必须严格按照设计要求购买,钢丝绳进场前,应认真核实其产品合格证。
四、施工布署和结构布置深圳福田香格里拉酒店脚手架工程分五段搭设,第一段为裙楼落地双排架,其它四段为悬挑脚手架。
悬挑钢梁分别设置在第六层、第十六层、第二十六层、第三十四层。
悬挑脚手架分别从第6层、第16层、第26层第34层开始搭设,四段脚手架断开。
每段悬挑脚手架搭设高度控制在40米以内。
塔楼第一段脚手架在第6、12层卸荷,第二段脚手架分别在第16、22层卸荷。
第三段脚手架在第26层、30层卸荷。
第四段在34、38层卸荷悬挑架底部采用16#槽钢悬挑梁,悬挑梁水平间距1.5米,局部1.6米,详见平面布置图。
伸出建筑结构外长度一般为1.2m,有挑板最长悬挑长度约为1.6 m,每根槽钢伸出墙外的一端须用钢丝绳斜拉到建筑物结构上 ,另一端通过楼面上的预埋钢筋环或预埋螺栓与楼面固定,当内排立杆离结构梁边距离大于350㎜时,该内排立杆处的槽钢也必须设置钢丝绳卸荷。
若置放槽钢梁时可能遇有墙体或其他建筑结构阻挡时应事先须预留洞口或其他技术措施。
每段脚手架中间卸荷时均采用Ф14钢丝绳卸荷,相隔一根立杆在内外立杆处,用Ф14钢丝绳一端拉结在结构梁柱上,另一端拉结在立杆。
每段脚手架卸荷时双排架上下无须断开,双排架内立杆离墙距离一般情况下为250mm,若有飘板和突出外墙结构时须留出相应的位置,这时槽钢悬挑梁也须相应增长。
所有钢丝绳须用手动葫芦或紧线钳张拉紧,并要求与水平面夹角须大于60度。
钢丝绳连接每处设置三个钢丝绳绳夹,绳夹夹座应扣在钢丝绳的工作段上,钢丝绳夹间的距离不小于100mm。
在所有钢丝绳所兜的主节点处紧邻节点直角扣件上方立杆上再扣一个抗滑扣件。
槽钢底部用木板全密封,并用密目安全平网兜底,其上每隔7.2m再满铺一层脚手板直到作业层, ,踢脚板也随脚手板一并进行安装。
裙楼脚手架从地下室顶板搭设至塔楼6层底板处,以上部分从6层开始悬挑搭设。
电梯井内脚手架为:两墙净距≤3.0m时采用满堂架,每5层卸荷一次。
净距>3.0m时同外脚手架,其分段情况同外脚手架。
顶段及底段连墙件为2步3跨;密目式阻燃安全网。
五、劳动力组织及进度计划安排搭架进度以满足总承包进度要求为准,每次提前超出作业面高度1.8m,每搭设一层操作时间为一~二天,劳动力投入约为30人。
实际人数按主体施工进度要求再作进一步调整以满足施工进度要求。
六、施工技术要求1、脚手架搭设尺寸要求立杆横距0.8m、纵距1.5m,裙楼脚手架内立杆与墙面净距0.4m,其它脚手架内立杆与墙面净距0.3m,脚手架步距1.8m(净尺寸)。
连墙件竖向间距为每楼层层高,90米以下水平间距为三跨立杆(4.5 m),90米以上水平间距为两跨立杆(3m),呈梅花形布置。
2、立杆搭设要求1)立杆底端之上200mm内遍设扫地杆,纵向扫地杆采用直角扣件固定在距底座上表面200 mm内的立杆上,横向扫地杆用直角扣件固定在紧靠纵向扫地杆下方的立杆上,悬挑架处加设类似于扫地杆的大横杆两道。
2)在地下室顶板或屋面板为支撑点的立杆底部加设50×100mm垫板。
3)立杆要求全部用对接扣件连接,同时须符合以下的要求:立面上的对接扣件交错布置,两根相邻立杆的接头不能设在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离大于500 mm;各接头中心至主节点的距离小于步距的1/3。
4)当搭至有连墙件的构造点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,应及时设置连墙件。
3、小横杆(横向水平杆)搭设要求1)、主节点处必须设置一根横向水平杆,用直角扣件与立杆连接且严禁拆除。
2)小横杆伸出外立面150mm,靠墙一端的外伸长度100mm。
4、大横杆(纵向水平杆)搭设要求2)横杆在同一步中四周交圈,用直角扣件与内外角部立杆固定。
3)小横杆跨中需再搭设一道大横杆以支撑脚手板。
5、连墙件搭设要求1)、连墙件的连墙杆采用Φ48×3.5钢管,连墙杆与脚手架、连墙杆与建筑物的连接采用双扣件连接,连墙杆与建筑物连接如下图:2)、均匀布置,呈梅花形;连墙件靠近主节点设置,偏离主节点的距离小于300 mm。
3)、连墙件必须从底步第一根纵向水平杆处开始设置。
4)、连墙件中的连墙杆要求水平并垂直于墙面设置,当不能水平设置6)当脚手架施工操作层高出连墙件二步时,应采取临时稳定措施,直到上一层连墙件搭设完后方可根据情况拆除。
7)连墙件竖向间距为每楼层层高,90米以下水平间距为三跨立杆(4.5 m),90米以上水平间距为两跨立杆(3.0 m),呈梅花形布置。
6、剪刀撑搭设要求1)剪刀撑沿脚手架两端和转角处起从底到顶,整个墙面满设剪刀撑。
每道剪刀撑宽度6m(4跨),与水平杆的交角在45°~60°之间。
2)剪刀撑采用搭接,搭接长度大于1m,采用3个以上旋转扣件固定,端部扣件盖板的边缘至杆端距离大于等于100 mm。
7、横向斜撑搭设要求1)横向斜撑在拐角和中间必须设置。
2)在同一节间,由底至顶层呈之字型连续布置;3)采用旋转扣件固定在与之相交的横向水平杆的伸出端上,旋转扣件中心线至主节点的距离小于150mm。
8、扣件安装要求1)螺栓拧紧扭力矩大于40N·m,且小于65 N·m。
2)对接扣件开口朝上或朝内。
3)各杆件端头伸出扣件盖板边缘的长度不小于100mm。
9、脚手板搭设要求1)钢筋网片脚手板要垂直于纵向水平杆方向铺设,且采用对接平铺,四个角用直径1.2mm的镀锌钢丝固定在纵向水平杆上。
2)脚手架与建筑物外墙之间的间隙每3层用脚手板封闭一次,脚手板应与横杆可靠连接。
3)在拐角、斜道平台口处的脚手板,须与横向水平杆可靠连接,防止滑动。
10、作业层、斜道的栏杆和挡脚板的搭设要求1)栏杆和挡脚手板均搭设在外立杆的内侧。
2)栏杆上皮高度为1.0m。
3)挡脚板为180mm宽的胶合板或铁皮制作。
11、型钢搭设方法1)型钢采用16#槽钢。
2)型钢水平间距1.5m,长度为2.5~3.5m(挑板处为4.0m,剪力墙部分为3.5m)。
3)型钢外端用钢丝绳与上一层或上二层连接,详细连接构造详见附图。
4)伸入建筑物的一端同预埋钢环固定。
具体连接方法详见附图。
12、电梯井内脚手架搭设要求内墙间距不大于3.0m处于搭设的脚手架从最低层开始每6层卸荷一次,在上一层并用φ14钢丝绳与脚手架拉紧。
13、防护棚及上料平台搭设要求1)6层、16、26、34层处用钢管和钢丝绳搭设伸出建筑物外墙4m的悬挑防护棚,搭设时与预留在剪力墙上的洞口相联,钢管纵横向间距为1.5×0.8m。
2)防护棚搭设为双层,第一层用安全网、竹笆或竹架板满铺,第二层间距为0.5m-0.6m高,采用模板满铺,防护棚的临边搭设1.0m高的二道防护栏杆,用安全网封闭。
3)防护棚均用预埋洞口拉接直径φ14钢丝绳卸荷,间距为3.0m 一根,拉结松紧应一致。
4)上料平台从外架挑出1.5m,宽度3m,其下用钢管支撑,各上料平台不得在同一立杆间距内,必须上下错开。
5)防护棚及上料平台从建筑物直接向外搭设,不得和外架连接。
13、其他要求1)脚手架外侧全部采用钢管围拦加密目式阻燃安全网,安全网用铁丝与横杆扎紧,间距不大于500mm。
2)立杆垂直度偏差不大于H/800,且不大于±100mm。
3)纵向水平杆高差不大于总长度的1∕300,且不大于±20mm。
4)横向水平杆偏差不大于±10mm。
5)立杆横距偏差不大于±20mm,立杆纵距偏差不大于±50mm。
6)埋入砼内的钢管及铁件必须在砼具有足够强度后方可加载,且不得影响结构安全及征得监理、总包方同意下方可进行。
二、防电、防雷措施1、用电措施双排架是由钢管等金属构件搭设而成,它们都是良导电体,所以,在高、低压线路下方均不得搭设双排架。
双排架的外侧边缘与外电架空线路的边线之间必须保持安全操作距离。
最小安全操作距离应不小于下表所列数值。
当条件限制达不到规定的最小距离时,必须采取防护措施,如增设屏障或防护架等,并悬挂醒目的警告标志牌。
2、防雷措施双排架是高耸的金属构架,又紧靠在钢筋混凝土结构之旁,二者都是极易遭受雷击的对象,因此避雷措施十分重要。
1)双排架若在相邻建筑物、构筑物防雷和塔吊防雷保护范围之外,则应安装防雷装置,防雷装置的冲击接电电阻值不得大于30Ω。
2)避雷针是简单易作的避雷装置之一,它可用直径25~48mm,壁厚不小于3mm的钢管或直径不小于12 mm的圆钢制作,顶部削尖,设在房屋四角双排架的立杆顶部上,高度不小于1m,并将所有最上层的大横杆全部接通,形成避雷网络。
3)在建筑电气设计中,随着建筑物主体的施工,各种防雷接地线和引下线都在同步施工,建筑物的竖向钢筋就是防雷接地的引下线,所以双排架一次工作完成时,在每组架上只要找一至两处,用直径大于16mm 的圆钢把架体与建筑物主体结构的竖直钢筋焊接起来(焊缝长度应大于接地线直径的6倍)。
使架体良好接地,就能达到防雷的目的。
4)当双排架处于拆除时,架体已处在楼顶避雷针的伞形防雷区内,故无需在升降架上再另设防雷装置。
外架边缘与电力线路的最小安全操作距离注:斜道严禁搭设在有外电线路的一侧。
三、脚手架的搭设与拆除1、脚手架搭设1)立杆→小横杆→大横杆→剪刀撑→网片脚手板→栏杆→安全网→间隙封闭2)脚手架随结构施工向上搭设,一次搭设高度不应超过相邻连墙件以上两步。
2、脚手架拆除1)拆除前全面检查脚手架的扣件连接、连墙体、支撑体系等是否符合安全要求并根据检查结果,补充完善施工组织设计中的拆除顺序,经主管部门批准方可实施。
