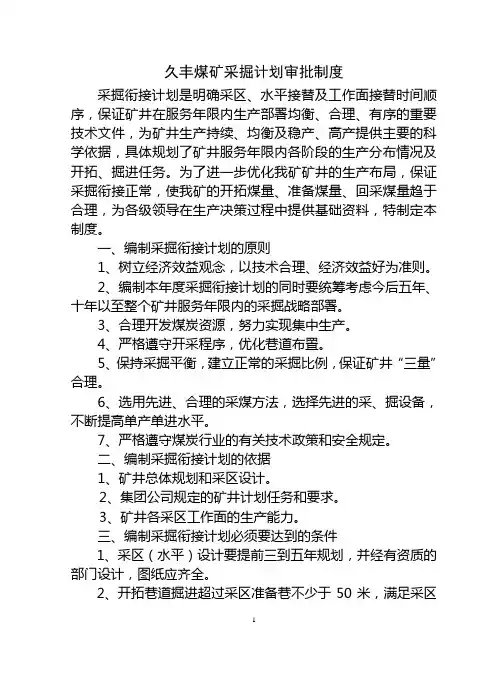

久丰煤矿采掘计划审批制度采掘衔接计划是明确采区、水平接替及工作面接替时间顺序,保证矿井在服务年限内生产部署均衡、合理、有序的重要技术文件,为矿井生产持续、均衡及稳产、高产提供主要的科学依据,具体规划了矿井服务年限内各阶段的生产分布情况及开拓、掘进任务。
为了进一步优化我矿矿井的生产布局,保证采掘衔接正常,使我矿的开拓煤量、准备煤量、回采煤量趋于合理,为各级领导在生产决策过程中提供基础资料,特制定本制度。
一、编制采掘衔接计划的原则1、树立经济效益观念,以技术合理、经济效益好为准则。
2、编制本年度采掘衔接计划的同时要统筹考虑今后五年、十年以至整个矿井服务年限内的采掘战略部署。
3、合理开发煤炭资源,努力实现集中生产。
4、严格遵守开采程序,优化巷道布置。
5、保持采掘平衡,建立正常的采掘比例,保证矿井“三量”合理。
6、选用先进、合理的采煤方法,选择先进的采、掘设备,不断提高单产单进水平。
7、严格遵守煤炭行业的有关技术政策和安全规定。
二、编制采掘衔接计划的依据1、矿井总体规划和采区设计。
2、集团公司规定的矿井计划任务和要求。
3、矿井各采区工作面的生产能力。
三、编制采掘衔接计划必须要达到的条件1、采区(水平)设计要提前三到五年规划,并经有资质的部门设计,图纸应齐全。
2、开拓巷道掘进超过采区准备巷不少于50米,满足采区准备巷道开工的需要。
3、准备巷道掘进提前一个月超过回采巷道开口位置不少于200米,为各系统的调整、完善及回采巷道的开口准备提供足够的时间。
4、回采工作面形成采煤系统到正式生产前,必须保证至少三个月的“坑透”、钻探、巷探、整理巷道和工作面的准备时间。
四、编制采掘衔接计划的内容1、以文字形式叙述采掘衔计划编制说明,内容应包括:①年度计划矿井产量(回采煤量、掘进煤量)和总进尺(开拓、准备、回采)在矿井各采区的具体安排;②矿各生产采区(水平)的剩余储量、可采储量、采区生产能力、服务年限、结束时间;③替采区(水平)的可采储量、采区生产能力、服务年限,以及到接替采区(水平)首采工作面形成系统所需要的开拓巷道量、准备巷道量、回采巷道量和月安排各进尺量、完成时间等;④年初、年末(或编制期间)全矿及各采区的开拓煤量、准备煤量、回采煤量,规划期间的开拓、准备、回采进尺及构成的开拓、准备、回采煤量;⑤矿井开拓、生产掘进率及采区掘进率、全矿井的万吨掘进率;⑥矿采掘队伍设置情况;⑦矿井、采区生产能力,提出影响矿井、采区生产能力的制约因素和解决办法,如采掘能力、通风能力、供电能力、运输能力等。
山西朔州平鲁区西易煤矿有限公司2014下半年2015年度采掘衔接计划二零一四年十月山西朔州平鲁区西易煤矿有限公司2014年下半年2015年度采掘衔接计划根据西易煤矿目前矿井采掘情况,进一步加强开拓布局,保证生产的正常衔接,坚持正规的采掘顺序。
兼顾长远发展,实现矿井的可持续发展,特制订西易煤矿采掘衔接计划。
一、衔接计划(一)回采工作面计划1、采煤工作面情况及接替顺序:E9104采煤工作面顺槽全长380米,已推进270米,剩余80米。
工作面长120米;接替顺序:E9105面。
2、2014年下半年与2015年工作面月度计划及产量:11月17日预计E9014面回采完毕;产量:14万吨11月19日~12月18日 E9104面撤出,E9105面安装;12月19日~12月25日 E9105面试生产;12月26日~1月25日预计产量9万吨;1月26日~2月10日预计产量4万吨;2月11日~3月5日春节放假及复工复产前准备工作;3月6日~8月3日预计E9105工作面回采完毕,产量 60万吨;8月5日~9月5日 E9105工作面设备回撤,支架升井。
(二)掘进工作面计划我矿2014年下半年及2015年度掘进计划是按机组进行分类计划的,计划安排三个掘进队。
掘进一队(150机组)计划掘进二采区胶带大巷,开掘煤库、联络巷、翼4203工作面回风顺槽及切眼;掘进二队(135机组)计划掘进开拓二采区轨道大巷,开掘联络巷、二采区采区水仓、避难硐室、采区变电所;(另一机组)计划掘进二采区回风大巷,措施联络巷、开掘北翼4203运输顺槽;炮掘联络巷(3条)。
掘进具体计划如下:1、150机组:10月1日~11月10日二采区胶带巷扩刷180米,掘进90米;11月11日~11月18日掘二采区胶带巷与二采区轨道巷的2#联络巷及搬家;11月19日~11月25日掘二采区轨道下山巷80m;11月26日~12月25日二采区轨道巷预计掘240米;12月26日~1月25日二采区轨道巷预计掘230米2015年1月26日~2月10日二采区轨道巷预计掘40米掘到1#联络巷一定位置后再退回二采区胶带巷原先位置;2月11日~3月5日春节放假及复工复产前的装备工作;3月6日~6月10日二采区胶带巷从原先位置掘650米到边界保安煤柱线;6月11日~7月10日二采区预计开掘一煤库、联络巷;7月11日~10月11日开掘E4203工作面回风顺槽920米;10月12日~11月12日预计掘E4203切眼120米;2、135机组9月26日~10月25日预计E9105回风顺槽及切眼掘到位;10月26日~11月4日 E9105回风顺槽设备搬家到二采区胶带巷;11月4日~11月9日二采区胶带巷距煤库160米处掘一规格为:长28米、宽4米、高3m的联络巷;11月10日~11月25日开掘二采区集中轨道巷150米;11月26日~12月26日二采区集中轨道巷预计掘240米;12月27日~2015年1月25日二采区集中轨道巷炮掘68米与副斜井贯通;1月26日~2月10日二采区集中轨道巷副斜井贯通后掉头回掘80米与2#联络巷施工头贯通位置;2月11日~3月5日春节放假及复工复产前准备工作;3月6日~5月25日二采区集中轨道巷从2#联络巷位置开掘,掘470米;5月26日~7月25日二采区集中轨道巷扩刷、起底砌碹部分220米;7月26日~8月4日施工集中胶带巷与轨道巷的联络巷;8月5日~10月20日二采区集中轨道巷预计掘650米到边界保安煤柱线位置;10月21日~春节放假前开掘采区水仓、避难硐室、采区变电所等。
习水县隆兴镇朱家沟煤矿采煤工作面接替方案(变更)专项设计贵州新思维矿业工程设计评估有限公司二○一二年八月习水县隆兴镇朱家沟煤矿采煤工作面接替方案(变更)专项设计设计:审核:项目负责:贵州新思维矿业工程设计评估有限公司二○一二年八月专项设计编制委托书习水县隆兴镇朱家沟煤矿委托贵州新思维矿业工程设计评估有限公司进行《习水县隆兴镇朱家沟煤矿采煤工作面接替(变更)专项设计》编制工作。
目录总说明 (1)第一章概况及建设条件 (5)第二章采煤方法及回采工艺 (17)第三章顶板控制 (22)第四章主要生产系统 (32)第五章安全技术措施 (98)第六章灾害预防及避灾线路 (125)附图目录:1.井上下对照图(1:2000)2.采区巷道布置及机械设备配备平面图(1:2000)3.采区巷道布置及机械设备配备剖面图(1:2000)4.通风系统及通风网络图5.井下避灾线路图6.井下运输系统图7.井下消防防尘系统及供水施救系统布置图8.井下隔爆水棚布置图9.井下排水系统图10.压风管路和压风自救系统布置图11.井上下通讯系统图12.抽放瓦斯系统图13.矿井人员定位读卡器布置图14.矿井安全监测监控系统传感器布置图15.矿井安全监测监控和人员定位系统布置图16.井上下供电系统图附件目录:1.贵州省国土资源厅2008年11月颁发的习水县隆兴镇朱家沟煤矿《采矿许可证》,证号:520000831054。
2. 贵州煤矿安全监察局颁发的«安全生产许可证»编号:黔MK安许证字(0833)。
3. 贵州省能源局颁发的«煤炭生产许可证»编号:205203210252。
4.工商营业执照:证号5200002207181。
5.贵州省能源局文件《关于对习水县隆兴镇朱家沟煤矿开采方案设计(变更)的批复》(黔能源煤炭[2011]753号);6.贵州煤矿监察局遵义监察分局文件《对习水县隆兴镇朱家沟煤矿安全设施设计(变更)的批复》(黔煤安监遵安审[2012]8号);7.贵州省能源局文件(黔能源煤炭[2011]643号)关于对习水县隆兴镇朱家沟煤矿C5、C8、C12煤层煤与瓦斯突出危险性鉴定报告的批复;8.贵州省能源局文件(黔能源煤炭[2011]791号)关于遵义市工业和能源委员会《关于呈报遵义市煤矿2011年度矿井瓦斯等级鉴定结果的报告》的批复;9.习水县隆兴镇朱家沟煤矿煤尘爆炸性鉴定报告及煤层自燃倾向性等级鉴定报告;总说明一、概述1.矿井位置、隶属关系朱家沟煤矿位于隆兴镇—五一公路旁,矿山公路与该公路相通,距208国道南西平距约4km, 距贵州仁赤高速公路北西平距约0.4km,距习水县城南西约17km,距习水电厂南西约20km,交通方便(详见交通位置图)。
曲靖富森矿业有限公司罗平篆长煤矿(2013年度)采掘接替计划说明书二〇一三年二月煤矿会审及审批意见说明:1、会审参与人员有:调度室主任、机电科科长、安全科科长、生产技术科科长、机电副矿长、安全副矿长和生产副矿长;2、最后由技术负责人或总工批准,矿长签署意见。
2013年度采掘接替计划备案表前言煤炭是我国能源安全的基石,对国家经济安全关系重大,根据市场对煤炭的需求,按照我矿地质情况和生产技术条件,统筹安排井下开采,保持我矿稳产高产,根据采煤的需要,合理安排掘进工作,编制该采掘接替计划。
1、指导思想为了使我矿有序生产,在生产过程中,以降低生产成本,推广运用新技术来提高产量,紧把安全门、严守质量关,顺利完成目标任务。
2、基本原则(1)、为避免超能力、超强度、超定员组织生产,根据我矿8万吨/年的核定生产能力, 2013年度计划生产原煤5万吨,此采掘计划必须依照这一指标进行编制。
(2)、为保持矿井“三量”平衡,采掘工作接替正常,采掘计划必须遵循“采掘并举、掘进先行”的原则。
3、参与人员矿长:陈学兵技术负责人:宋加良安全副矿长:王建、马传昌生产副矿长:赵跃谷机电副矿长:魏超海编制说明一、煤矿基本情况(一)矿井开拓:斜井开拓,中央并列式通风。
全部垮落法管理顶板。
开采深度1660—1830。
(二)采区布置:双翼开采,现有1902采煤工作面,布置在1690回风上山西边,再往西翼运输巷中段掘布置1904准备工作面,后往井底车场末端掘M14煤运输巷布置11401准备工作面。
详见采掘接替计划图。
生产系统:人工风镐落煤,单体液压支柱配合铰接顶梁支护顶板。
人工攉煤,搪瓷溜槽溜入刮板输送机运至一采区车场装入矿车,电机车运输到井底车场,绞车串车提升运至地面。
(三)采掘方法:单翼分煤层走向采煤,风镐落煤,全部垮落法管理顶板、风镐掘进。
1、煤层赋存情况产状:走向275°—285°;倾向南西185°—195°;倾角18°—30°之间,平均25°。

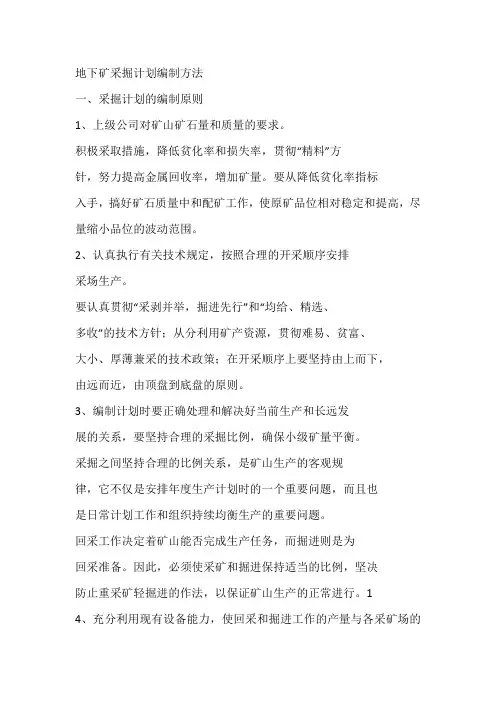

地下矿采掘计划编制方法一、采掘计划的编制原则1、上级公司对矿山矿石量和质量的要求。
积极采取措施,降低贫化率和损失率,贯彻“精料”方针,努力提高金属回收率,增加矿量。
要从降低贫化率指标入手,搞好矿石质量中和配矿工作,使原矿品位相对稳定和提高,尽量缩小品位的波动范围。
2、认真执行有关技术规定,按照合理的开采顺序安排采场生产。
要认真贯彻“采剥并举,掘进先行”和“均给、精选、多收”的技术方针;从分利用矿产资源,贯彻难易、贫富、大小、厚薄兼采的技术政策;在开采顺序上要坚持由上而下,由远而近,由顶盘到底盘的原则。
3、编制计划时要正确处理和解决好当前生产和长远发展的关系,要坚持合理的采掘比例,确保小级矿量平衡。
采掘之间坚持合理的比例关系,是矿山生产的客观规律,它不仅是安排年度生产计划时的一个重要问题,而且也是日常计划工作和组织持续均衡生产的重要问题。
回采工作决定着矿山能否完成生产任务,而掘进则是为回采准备。
因此,必须使采矿和掘进保持适当的比例,坚决防止重采矿轻掘进的作法,以保证矿山生产的正常进行。
14、充分利用现有设备能力,使回采和掘进工作的产量与各采矿场的运输能力、通风能力以及压气设备的能力相适应。
为此,在布臵工作面时既要防止工作面过于分散,又要避免工作面过分集中,导致运输能力和风量的不足,而使计划难于执行。
二、采掘计划编制方法进行总体布臵,并做好试算平衡工作。
要确保计划方案在技术上是可行的,经济上是合理的。
一般确定以下几个问题:第一、采掘工作面的布臵方案和确定;第二、各个计划的总任务以及各环节生产能力的平衡(风、水、电,以及凿岩机能力和运输能力);第三、各种技术经济指标的确定,包括劳动定额、材料消耗、凿岩机生产能力、采矿场生产能力和掘进速度等。
三、具体编制及有关计算方法、步骤1、以最终生产的需要的产品(精矿量或金属产品产量)为依据,首先要换算为原矿石产量指标,其换算公式为:q=(qz_β)÷【α_(1-P)_ε1__ε2_ε3】(吨)式中:q——一定质量的原矿石量(吨);qz——精矿或金属产品产量;β——精矿或金属产品中纯金属回收含量(%);α——全矿平均地质品位(%);P——贫化率(%);ε1——考虑运输损失后的回收系数;ε2——选矿实收率(%);ε3——冶炼厂实收率(%);2、开采多矿体时每个矿体分担的计划产量。
贵州国源矿业集团有限公司金沙县岚头镇红兴煤矿《采掘接续作业计划》编制人:苏本胜审核人:苏本胜技术负责人:苏本胜(代)编制单位:红兴煤矿技术科编制日期: 2013.12.19贵州国源矿业集团有限公司金沙县岚头镇红兴煤矿《采掘接续作业计划》第一章集团公司概况1、集团公司注册地、注册资金、所属煤矿基本情况、是否取得集团《安全生产许可证》、是否具备瓦斯防治能力等。
(附集团所属煤矿基本情况表)。
2、集团公司涉煤部门岗位设置情况。
3、集团涉煤管理机构架构图。
第二章煤矿开采现状第一节矿井概况1、矿井相关合法手续简述:《营业执照》、《采矿许可证》、《安全生产许可证》编号、有效期等,《开采方案设计》、《安全专篇》、《采区接替设计》批准时间及文号等基本情况。
(1)《营业执照》注册号:520000000006230;(2)《安全生产许可证》编号:(黔)MK安许证字(0584);(3)《采矿许可证》证号:5200000820332,有效期自2008年5月至2018年5月;(4)《安全生产许可证》证号:C520002011051120112433,有效期自2011年5月至2021年5月;(5)《开采方案设计》于2010年12月获得贵州省能源局文件黔能源发【2010】839号批复;(6)《采区优化安全设施设计》于2013年10月贵州淞源矿山开发技术咨询有限公司编制,经黔煤安监毕【2013】086号文件《关于对金沙县岚头镇红兴煤矿采区优化安全设施设计的批复》文件批复。
2、煤矿设计规模、性质、瓦斯等级鉴定结果、突出鉴定结果、煤层自然等级、煤尘爆炸性鉴定、质量标准化达几级等。
绝对瓦斯涌出量、相对瓦斯涌出量,是否按煤与瓦斯突出矿井管理。
矿井水文地质条件等级及涌水量等基本情况。
金沙县岚头镇红兴煤矿设计生产能力为30万吨/年,属生产矿井。
根据贵州省能源局文件《关于毕节地区工业和能源委员会<关于请求审批2011年度矿井瓦斯等级鉴定报告的报告>的批复》(黔能源煤炭【2011】792号)文件,矿井相对瓦斯涌出量0m³/t,绝对瓦斯涌出量为2.26m³/min,矿井瓦斯等级为高瓦斯矿井(建议补做2012年瓦斯等级鉴定);根据贵州省安全生产监督管理局、贵州煤矿安全监察局、贵州省煤炭管理局文件黔安监管办字【2007】345号“关于加强煤矿建设项目煤与瓦斯突出防治工作的意见”,金沙县岚头镇红兴煤矿在该文件划定的煤与瓦斯突出区域内,即C9煤层在+722以浅无突出危险性,C13煤层在+769以浅无突出危险性;根据贵州省煤田地质局实验室2008年6月20日提交的《金沙县岚头镇红兴煤矿4#、9#、13#煤层煤尘爆炸性鉴定报告》,C4、C9、C13号煤层煤炭自燃倾向等级为三类,属不易自燃煤层,但矿井延伸至+700m标高后见煤后,必须从新取样进行1次煤炭自燃倾向等级试验工作;根据贵州省煤田地质局实验室2008年6月20日提交的《金沙县岚头镇红兴煤矿4#、9#、13#煤层煤尘爆炸性鉴定报告》,C4、C9、C13号煤层煤尘无爆炸危险性,但矿井延伸至+700m标高后见煤后,必须从新取样进行1次煤炭煤尘爆炸危险性试验工作;2013年5月27日经县安监局沙土分局技术专家组验收,我矿达到质量标准化三级,并下达金煤标建【2013】1号文件《关于金沙县岚头镇红兴煤矿安全质量标准化等级评定的意见》的文件,评定我矿达到质量标准化三级;矿井水文地质条件复杂,主要以裂隙充水为主,兼有含煤岩系岩溶底板直接充水为主的矿床,主要为顶板中所含裂隙水、老空水以及采空区水,其次为底板岩溶水,必须加强矿井水文地质勘探与调查,做好预测预报工作,预计涌水量19~62m³/h;矿井按照煤与瓦斯突出矿井管理。

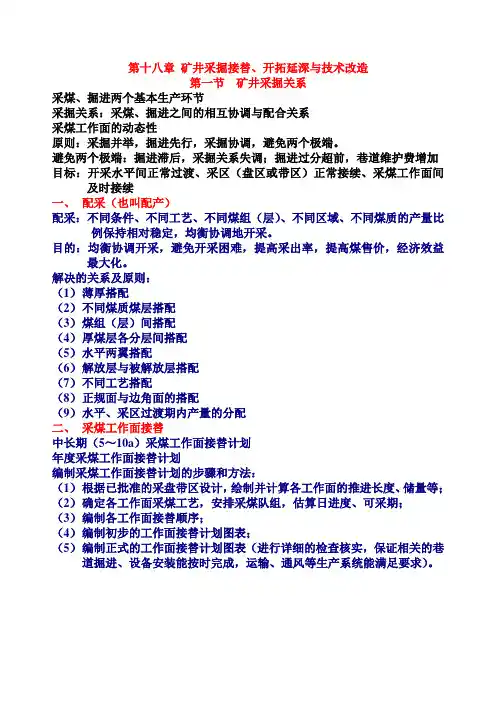

第十八章矿井采掘接替、开拓延深与技术改造第一节矿井采掘关系采煤、掘进两个基本生产环节采掘关系:采煤、掘进之间的相互协调与配合关系采煤工作面的动态性原则:采掘并举,掘进先行,采掘协调,避免两个极端。
避免两个极端:掘进滞后,采掘关系失调;掘进过分超前,巷道维护费增加目标:开采水平间正常过渡、采区(盘区或带区)正常接续、采煤工作面间及时接续一、配采(也叫配产)配采:不同条件、不同工艺、不同煤组(层)、不同区域、不同煤质的产量比例保持相对稳定,均衡协调地开采。
目的:均衡协调开采,避免开采困难,提高采出率,提高煤售价,经济效益最大化。
解决的关系及原则:(1)薄厚搭配(2)不同煤质煤层搭配(3)煤组(层)间搭配(4)厚煤层各分层间搭配(5)水平两翼搭配(6)解放层与被解放层搭配(7)不同工艺搭配(8)正规面与边角面的搭配(9)水平、采区过渡期内产量的分配二、采煤工作面接替中长期(5~10a)采煤工作面接替计划年度采煤工作面接替计划编制采煤工作面接替计划的步骤和方法:(1)根据已批准的采盘带区设计,绘制并计算各工作面的推进长度、储量等;(2)确定各工作面采煤工艺,安排采煤队组,估算日进度、可采期;(3)编制各工作面接替顺序;(4)编制初步的工作面接替计划图表;(5)编制正式的工作面接替计划图表(进行详细的检查核实,保证相关的巷道掘进、设备安装能按时完成,运输、通风等生产系统能满足要求)。
采煤工作面接续表面为单数1,右翼工作面为双数2示例:某双翼采区有两层煤,上煤层厚度2m,下煤层厚度7.5m,层间距5m,煤层倾角15°,分4个区段,共16个工作面,两翼推进长度相等,均为1000m,上煤层采用普采开采,月推进速度100m,下煤层采用综采放顶煤开采,月推进速度100m,编制采区工作面接替表。
红色:表示普采工作面,绿色:综采放顶煤工作面还要考虑护巷方法、采动影响再一种开采顺序:大扒皮式三、采区、盘区或带区接替采盘带区接替:相互衔接关系→正常合理的衔接关系→要编制采区、盘区或带区接续表目的:1、矿井能持续稳定协调的进行生产(正常接续),老采区、盘区或带区减产时,新采区、盘区或带区能投入生产,提前1a的富余时间;2、不同位置、不同煤组或煤层的采区、盘区或带区能得到合理的开采顺序,为生产安全、采掘、巷道维护等创造有利推进,尽可能提高采出率。

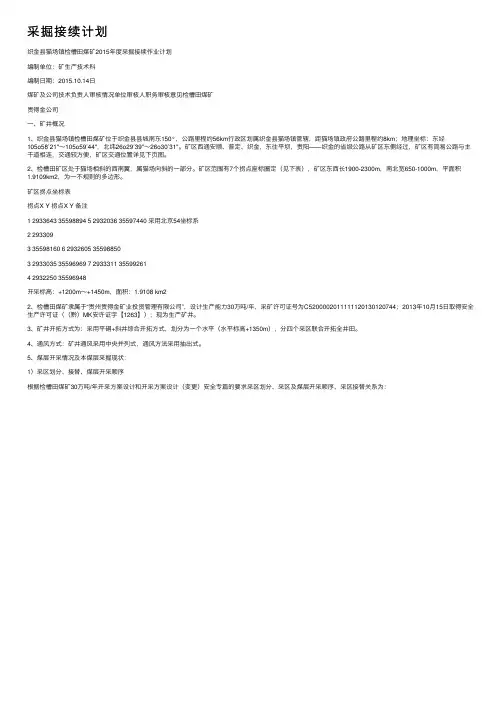

采掘接续计划织⾦县猫场镇检槽⽥煤矿2015年度采掘接续作业计划编制单位:矿⽣产技术科编制⽇期:2015.10.14⽇煤矿及公司技术负责⼈审核情况单位审核⼈职务审核意见检槽⽥煤矿贵得⾦公司⼀、矿井概况1、织⾦县猫场镇检槽⽥煤矿位于织⾦县县城南东150°,公路⾥程约56km⾏政区划属织⾦县猫场镇管辖,距猫场镇政府公路⾥程约8km;地理坐标:东经105o58′21"~105o59′44",北纬26o29′39"~26o30′31"。
矿区西通安顺、普定、织⾦,东往平坝,贵阳——织⾦的省级公路从矿区东侧经过,矿区有简易公路与主⼲道相连,交通较⽅便,矿区交通位置详见下页图。
2、检槽⽥矿区处于猫场相斜的西南翼,属猫场向斜的⼀部分。
矿区范围有7个拐点座标圈定(见下表),矿区东西长1900-2300m,南北宽650-1000m,平⾯积1.9109km2,为⼀不规则的多边形。
矿区拐点坐标表拐点X Y 拐点X Y 备注1 2933643 35598894 5 2932036 35597440 采⽤北京54坐标系2 2933093 35598160 6 2932605 355988503 2933035 35596969 7 2933311 355992614 2932250 35596948开采标⾼:+1200m~+1450m,⾯积:1.9108 km22、检槽⽥煤矿⾪属于“贵州贵得⾦矿业投资管理有限公司”,设计⽣产能⼒30万吨/年,采矿许可证号为C5200002011111120130120744;2013年10⽉15⽇取得安全⽣产许可证((黔)MK安许证字【1263】);现为⽣产矿井。
3、矿井开拓⽅式为:采⽤平硐+斜井综合开拓⽅式,划分为⼀个⽔平(⽔平标⾼+1350m),分四个采区联合开拓全井⽥。
4、通风⽅式:矿井通风采⽤中央并列式,通风⽅法采⽤抽出式。
5、煤层开采情况及本煤层采掘现状:1)采区划分、接替、煤层开采顺序根据检槽⽥煤矿30万吨/年开采⽅案设计和开采⽅案设计(变更)安全专篇的要求采区划分、采区及煤层开采顺序、采区接替关系为:①采区划分:在矿区范围内沿倾向划为⼀个⽔平(⽔平标⾼为+1350m),中部(西边以F2断层为界,东边以原检槽⽥煤矿14#煤层西部采空区边界为界)为⼀采区(+1350m⽔平以上为上⼭,+1350m ⽔平以下为下⼭),东部为⼆采区,西部为三采区。
……….煤业有限公司……煤矿2015年度采掘作业计划(2015年3月)矿井名称:………煤业有限公司………煤矿报告名称:2015年度采掘作业计划编制:生技科审查:计划扼要:采煤35000吨,进尺1850米批准人:批准日期:年月日…………煤业有限公司………煤矿………煤矿煤矿2015年度采掘作业计划采掘工作是煤矿企业生产经营活动的主要工作之一,采掘年度接替计划是矿井在年度内采掘活动的总体规划,计划能够反映采掘工作面各工序的时间和空间关系及各生产环节配合关系,为顺利实现矿井2015年采掘正常接替和安全生产,确保矿井长治久安,我矿按照相关部门要求,编制了《…………煤业有限公司………煤矿2015年采掘接续作业计划》。
一、总体目标结合矿井实际,合理、科学安排矿井采掘生产布局,通过合理安排采掘关系,保证“三量”平衡,确保矿井采掘工作面正常接替,使生产均衡稳定进行,坚决杜绝“三超”行为,确保矿井在2015年度中实现“系统完善、布局科学、安全确保、装备可靠,措施可行,指标完成”的预期目标。
二、编制依据本计划编制的主要依据有:矿井《安全专篇》、《扩建初步设计》、《探放水设计》、《瓦斯等级鉴定报告》、矿井生产能力核定和通风能力核定报告、上年度生产统计报表、地质及水文地质调查报告、实测的采掘工程平面图、储量计算图、井上下对照图、通风系统图、相关法律法规和上级安全生产管理制度等。
三、2014年度采掘计划执行情况2014年矿井一直合法正常生产,2014年度采掘工作面为:S1112、S1113、S1114、S1115采煤工作面,其中S1112于2014年九月采完,S1113采面于2014年8月结束,S1114于2014年12采完;掘进方面,632半煤岩巷北掘进了400米,540南、北运输大巷掘进了392米;截止2014年12月底,矿井采掘工作面基本情况如下:1、S1115采煤工作面尚剩余可采走向长130m,尚可回采煤炭储量6000吨。
大水头煤矿2014~2016年抽灭掘采接续情况说明二〇一三年九月十八日抽灭掘采接续计划编制说明一、2013年计划及预计完成1.原煤产量:年计划原煤产量210.0万t,其中回采煤量200.0万t,掘进煤量10.0万t;1~8月份完成原煤产量140.0万t,其中回采煤量133.5万t,掘进煤量6.5万t;9~12月份安排原煤产量70.0万t,其中回采煤量66.5万t,掘进煤量3.5万t;全年预计完成原煤产量210.0万t,其中回采煤量200.0万t,掘进煤量10.0万t。
2.掘进总进尺:年计划掘进总进尺7500m,煤巷6600m,岩巷900m,其中开拓进尺900m;1~8月份完成总进尺5180m,煤巷4330m,岩巷850m,其中开拓进尺480m;9~12月份安排总进尺2320m,煤巷1900m,岩巷420m,其中开拓进尺420m;全年预计完成总进尺7500m,煤巷6230m,岩巷1270m,其中开拓进尺900m;机掘进尺:年计划6600m,其中1~8月完成4330m,9~12月份安排1900m,全年预计完成6230m;煤巷锚网进尺:年计划6600m,其中1~8月完成4330m,9~12月安排1900m,全年预计完成6230m。
二、2014年建议计划1.原煤产量:年计划原煤产量210.0万t,其中回采煤量202.0万t,掘进煤量8.0万t。
⒉掘进进尺:年计划掘进总进尺7000m,煤巷5350m,岩巷1670m,其中开拓进尺1550m。
⒊单产:全矿综合单产8.78万t/月.个,工作面个数1.8个。
⒋单进:全矿综合单进98.59m/月.个,其中煤巷148.61m/月.个,岩巷47.14m/月.个。
⒌采煤机械化程度:100%。
⒍机掘进尺:5350m,综掘机械化程度100%。
三、2015年建议计划⒈原煤产量:年计划原煤产量210.0万t,其中回采煤量202.0万t,掘进煤量8.0万t。
⒉掘进进尺:年计划掘进总进尺7500m,煤巷6100m,岩巷1400m,其中开拓进尺1250m。
织金县后寨乡精选煤矿中长期采掘接续规划矿 长:总 工:编制日期:第一章 概述第一条 为加强和规范煤炭产业中长期生产规划及年度生产计划管理,建立科学、高效、有序的生产计划管理体系,提高矿井经营管理水平,保证生产工作可控在控,特制定本规划。
第二条 采掘接续规划的基本任务是根据集团公司的战略规划和工作任务,结合我矿的实际情况,科学安排矿井的采掘接续,确保“三量”平衡,合理使用人力、物力、财力。
第三条 计划按照时间区分为月度计划、季度计划、年度计划和中长期规划。
矿井中长期规划是确保矿井长期持续稳定生产的计划。
矿井的生产,要以中长期规划作指导。
中长期采掘规划是指矿井3年的采掘、生产计划,主要包括矿井各年度产量和进尺计划、重大的采掘接续、资源量变化等;年度计划是按照集团公司年度目标制定的具体执行计划,是中长期规划的年度分解,是指导矿井年度内生产持续和接续平衡的主要手段。
集团公司对各生产矿井通过年度计划,规定具体的生产指标要求,年度生产计划主要包括矿井产量计划、生产进尺计划、开拓进尺计划、采掘接续计划、专项资金计划等;季度计划是年度计划的季度分解,是对年度计划的具体落实和执行,季度计划可以根据矿井现场情况在确保全年总计划指标不变的前提下全年进行平衡。
月度计划是季度计划的月度分解,是对季度计划的具体落实和执行,月度计划可以根据矿井现场情况在确保季度计划指标不变的前提下全月进行平衡。
第四条 矿井中长期采掘规划一般每三年编制一次,每年根据第一季度实际情况进行修订。
第五条 中长期规划经公司批准后,各级单位必须层层贯彻,及时下达,把年度计划指标和保证完成计划的措施落实到班组。
第二章 矿井概况织金县后寨乡精选煤矿属于织金县后寨乡所辖。
批准井田面积为1.3374km2,主采煤层为M23和M27号煤层,开采方式为地下开采,精选煤矿核定生产能力为15万吨/年。
矿区距县城(运距)27.5Km左右,有省道由北东至南西直接通过矿区(织金至六枝),矿区至滇黔铁路六枝站运距约65km,交通方便。
