工程建设其他费用参考计算方法
- 格式:docx
- 大小:23.17 KB
- 文档页数:6
项目工程建设其他费用计算方法1.根据工程项目的规模和复杂程度进行估算。
在项目前期,可以根据类似项目的经验数据进行参考,结合具体的项目特点,对其他费用进行初步估算。
通过对项目的详细调研和细致的分析,可以进一步确定其他费用的具体数值。
2.采用比例法进行计算。
可以根据总投资额或工程造价的一定比例来确定其他费用的数值。
比如,可以按照总投资额的5%来计算其他费用的金额。
这种方法适用于没有具体数据的情况下进行初步估算,但需要根据实际情况进行调整。
3.结合具体费用项目进行计算。
可以根据工程项目中涉及的各个具体费用项目进行计算。
比如,可以根据项目管理的具体工作内容和工作量,结合项目所需的管理人员和技术人员的人工费用等,来计算项目管理费用。
同样地,可以根据工程监理的具体工作内容、监理人员的人工费用等,来计算工程监理费用。
这种方法需要对各个具体费用项目进行详细的调研和分析,对相关数据进行计算。
4.通过招标文件中的费用计算进行估算。
在进行工程项目招标时,招标文件一般会列出各个费用项目的计算方法和数值。
可以根据招标文件中的要求,结合项目的具体情况,对其他费用进行计算和估算。
5.参考相关标准和规范进行计算。
对于一些特定类型的工程项目,可能存在相关的标准和规范,可以根据这些标准和规范进行费用的计算。
比如,对于建筑工程项目,可以参考《建筑工程费用标准》进行计算。
在进行其他费用计算时,需要充分考虑项目的实际情况和具体要求,合理选择计算方法,并进行合理的调整和把控,以确保项目其他费用的准确性和合理性。
同时,还需要注意在计算过程中进行费用的合理分摊和预测,以避免因为费用估算不准确而带来的项目风险和成本增加。

工程建设其他费用计算方法一、建设项目总投资估算组成下表为“建设项目投资估算编审规程”(CECA/GC 1-2007)所规定。
二、工程建设其他费用计算方法1、建设管理费(1)建设单位管理费计费依据:“财政部关于印发《基本建设财务管理规定》的通知”(财建[2002]394号);计算方法:采用分段累计计算(2)工程监理费计算依据:发改委“建设工程监理与相关服务收费管理规定”(发改价格[2007]670号);计算方法:分档定额计费或人工日计费,采用专业调整系数调整。
(1)分档计费收费标准(采用插入法计算)(2)人工日费用标准(3)施工监理服务收费专业调整系数表(3)工程质量监督费财政部于2009年予以取消收费。
2、建设用地费按建设项目所在省(市、自治区)人民政府制定颁发的土地征用补偿费、安置补助费标准和耕地占用税、城镇土地使用税标准计算。
3、可行性研究费计费依据:《国家计委关于印发〈建设项目前期工作咨询收费暂行规定〉的通知》(计投资[1999]1283号);计算方法:分档定额计算或人工日计费,采用专业调整系数调整。
(1)按建设项目估算投资额分档收费标准单位:万元(2)按建设项目估算投资额分档收费的调整系数(3)工程咨询人员工日费用标准单位:元(4)工程咨询收费标准速查表单位:万元4、研究试验费按实际需要进行估算。
5、勘察设计费计费依据:国家计委《关于发布〈工程勘察设计收费管理规定〉的通知》(计价格[2002]10号);计算方法:以工程费用为计费额,分段计算(1)工程收费基价表单位:万元注:计费额>2000000万元的,以计费额乘以1.6%的收费率计算收费基价。
(2)工程设计收费专业调整系数表6、环境影响评价费计费依据:《关于规范环境影响咨询收费有关问题的通知》(计价格[2002]125号);计算方法:以估算投资为计费额,分段计算。
(1)建设项目环境影响咨询收费标准单位:万元(2)环境影响评价大纲、报告书编制收费行业调整系数(3)敏感性调整系数(4)按咨询服务人员工日计算建设项目环境影响咨询收费标准7、招标代理费国家计委(现为国家发改委)《招标代理服务收费管理暂行办法》(计价格[2002]1980号)招标代理服务收费标准注:1.按本表费率计算的收费为招标代理服务全过程的收费基准价格,单独提供编制招标文件(有标底的含标底)服务的,可按规定标准的30%计收。
工程建设其他费用计算方法工程建设项目的其他费用指的是除直接材料、直接劳务和直接机械设备租赁费之外的其他各类费用。
这些费用包括项目管理费、临时设施费、人工土方费、土建工程设备费、工程技术费、工程设计费、招标代理费、工程保险费、施工成本预备费、工程质量检测费、环境污染控制费、基金和奖励或处罚款等。
1.项目管理费:项目管理费是指为了保障项目有序进行所需的各种费用,包括项目经理工资、项目办公场所租赁、办公设备购置、会议费用、差旅费等。
项目管理费通常按照项目总投资的一定比例进行计算。
2.临时设施费:临时设施费是指为了项目建设期间所需的临时办公用房、工地用房、临时水电气、施工临时道路等设施所产生的费用。
临时设施费通常按照项目规模和工期的长短进行计算。
3.人工土方费:人工土方费是指进行土方工程所产生的人工费用,包括挖填方、平整土地等土方作业所需的人工费用。
人工土方费通常按照土方工程量和工人工资进行计算。
4.土建工程设备费:土建工程设备费是指土建工程中所需的各类小型机械设备所产生的费用,包括混凝土搅拌机、砂石搅拌机、升降机等设备的租赁和运行费用。
土建工程设备费通常按照设备种类和使用时间进行计算。
6.工程设计费:工程设计费是指进行项目工程设计所产生的费用,包括方案设计、施工图设计、专业设计等各类费用。
工程设计费通常按照项目总投资的一定比例进行计算。
7.招标代理费:招标代理费是指为了项目招标过程中所需的代理服务费,包括招标文件编制、投标人资格审查、中标结果公示等服务费用。
招标代理费通常按照项目总投资的一定比例进行计算。
8.工程保险费:工程保险费是指为了保障工程施工过程中可能发生的意外事故或损失所购买的保险费用。
工程保险费通常按照项目风险和工程规模进行计算。
9.施工成本预备费:施工成本预备费是指为了应对工程施工过程中可能发生的变更、调整和不可预见的费用而设立的预留费用。
施工成本预备费通常按照工程总投资的一定比例进行计算。
工程建设其他费用计算标准工程建设其他费用计算方法一、建设项目总投资估算组成下表为“建设项目投资估算编审规程”(CECA/GC 1-2007)所规定。
二、工程建设其他费用计算方法1、建设管理费(1)建设单位管理费计费依据:“财政部关于印发《基本建设财务管理规定》的通知”(财建[2002]394号);计算方法:采用分段累计计算(2)工程监理费计算依据:发改委“建设工程监理与相关服务收费管理规定”(发改价格[2007]670号);计算方法:分档定额计费或人工日计费,采用专业调整系数调整。
(1)分档计费收费标准(采用插入法计算)(2)人工日费用标准(3)施工监理服务收费专业调整系数表(3)工程质量监督费财政部于2009年予以取消收费。
2、建设用地费按建设项目所在省(市、自治区)人民政府制定颁发的土地征用补偿费、安置补助费标准和耕地占用税、城镇土地使用税标准计算。
3、可行性研究费计费依据:《国家计委关于印发〈建设项目前期工作咨询收费暂行规定〉的通知》(计投资[1999]1283号);计算方法:分档定额计算或人工日计费,采用专业调整系数调整。
(1)按建设项目估算投资额分档收费标准单(2)按建设项目估算投资额分档收费的调整系数(3)工程咨询人员工日费用标准单位:元(4)工程咨询收费标准速查表单位:万元4、研究试验费按实际需要进行估算。
5、勘察设计费计费依据:国家计委《关于发布〈工程勘察设计收费管理规定〉的通知》(计价格[2002]10号);计算方法:以工程费用为计费额,分段计算(1)工程收费基价表单位:万元注:计费额>2000000万元的,以计费额乘以1.6%的收费率计算收费基价。
(2)工程设计收费专业调整系数表6、环境影响评价费计费依据:《关于规范环境影响咨询收费有关问题的通知》(计价格[2002]125号);计算方法:以估算投资为计费额,分段计算。
(1)建设项目环境影响咨询收费标准单位:万元(2)环境影响评价大纲、报告书编制收费行业调整系数(3)敏感性调整系数(4)按咨询服务人员工日计算建设项目环境影响咨询收费标准7、招标代理费国家计委(现为国家发改委)《招标代理服务收费管理暂行办法》(计价格[2002]1980号)注:1.按本表费率计算的收费为招标代理服务全过程的收费基准价格,单独提供编制招标文件(有标底的含标底)服务的,可按规定标准的30%计收。

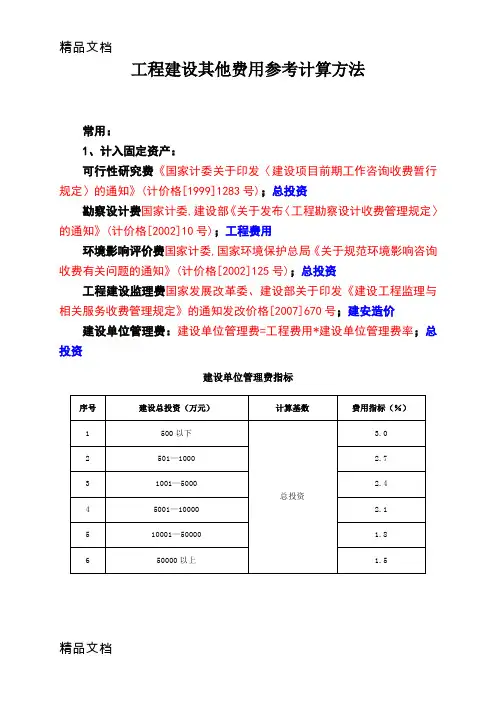

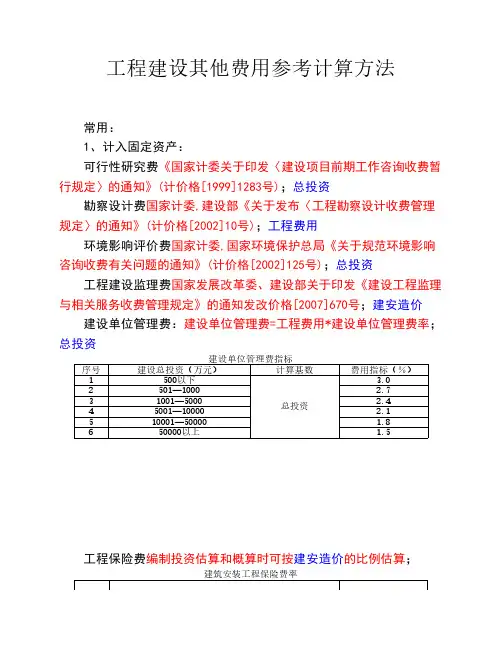

工程建设其他费用参考计算方法常用:1、计入固定资产:可行性研究费《国家计委关于印发〈建设项目前期工作咨询收费暂行规定〉的通知》(计价格[1999]1283号);总投资勘察设计费国家计委,建设部《关于发布〈工程勘察设计收费管理规定〉的通知》(计价格[2002]10号);工程费用环境影响评价费国家计委,国家环境保护总局《关于规范环境影响咨询收费有关问题的通知》(计价格[2002]125号);总投资工程建设监理费国家发展改革委、建设部关于印发《建设工程监理与相关服务收费管理规定》的通知发改价格[2007]670号;建安造价建设单位管理费:建设单位管理费=工程费用*建设单位管理费率;总投资建设单位管理费指标序号建设总投资(万元)计算基数费用指标(%)1500以下总投资3.02501—1000 2.7 31001—5000 2.4 45001—10000 2.1 510001—50000 1.8 650000以上 1.5工程保险费编制投资估算和概算时可按建安造价的比例估算;建筑安装工程保险费率序号工程名称保险费率(‰)1建筑工程1.1民用建筑住宅楼、综合性大楼、商场、旅馆、医院、学校等2-41.2其他建筑工业厂房、仓库、道路、码头、水坝、隧道、桥梁、管3-6道等2安装工程农业、工业、机械、电子、电器、纺织、矿山、石油、3-6化学及钢铁工业、钢结构桥梁等招标代理服务费国家计委关于印发《招标代理服务收费管理暂行办法》的通知(计价格[2002]1980号)工程费用2、计入无形资产:土地使用费3、计入递延资产:生产准备费开办费(职工培训费、办公及生活家具购置费)一、固定资产其他费用(一) 建设管理费1、以建设投资中的工程费用为基数乘以建设管理费率计算。
建设管理费 = 工程费用 × 建设管理费费率2、由于工程监理是受建设单位委托的工程建设技术服务,属建设管理范畴。
如采用监理,建设单位部分管理工作量转移至监理单位。
工程建设其他费用参考计算方法工程建设中的其他费用是指除了直接施工费用之外的各项费用,包括监理费、项目管理费、检测费、保险费、土地征用补偿费等。
其他费用的计算一般参考以下几个方面:1.工程量计算:首先需要对工程项目进行详细的测量与计量,确定各项工程量,比如土方开挖量、砌筑面积、安装设备数量等。
这些工程量是其他费用计算的基础。
2.监理费计算:监理是对工程进度、质量和投资进行监督管理的重要部分。
监理费的计算一般按照工程造价的一定比例来确定,比如按照工程造价的2%~3%来计算。
3.项目管理费计算:项目管理费是指对项目进行组织、协调和控制的费用,包括项目经理和相关人员的工资、办公设备费用等。
项目管理费的计算方法一般按照工程造价的一定比例来确定,比如按照工程造价的1%~2%来计算。
4.检测费计算:检测费是对工程施工过程中的质量进行监督检验的费用,包括材料检测、工程现场检测、试验费用等。
检测费一般根据工程量和检测项目的复杂程度来确定。
5.保险费计算:工程施工过程中需要购买相应的工程保险,包括施工责任保险、工地意外保险等。
保险费的计算方法一般按照工程造价的一定比例来确定,比如按照工程造价的0.5%~1%来计算。
6.土地征用补偿费计算:如果工程项目需要征用土地,就需要支付相应的补偿费。
土地征用补偿费的计算方法一般根据土地面积、土地性质、土地价格等因素确定。
7.税费计算:工程项目对应的税费包括增值税、企业所得税、土地使用税等。
税费的计算需要根据相关税法及政策来确定。
总体来说,其他费用的计算方法是根据各项费用的性质和相关指标来确定,通常以项目造价的一定比例作为基准进行计算。
具体计算方法需要根据项目特点和地区差异进行调整。
同时,还需要充分考虑各项费用之间的关联性和相互影响,以确定合理且可行的其他费用预算。

(完整版)⼆类费⽤-⼯程建设其他费⽤计算⼯程建设其他费⽤计算⽅法⼀、建设项⽬总投资估算组成下表为“建设项⽬投资估算编审规程”(CECA/GC 1-2007)所规定。
⼆、⼯程建设其他费⽤计算⽅法1、建设管理费(1)建设单位管理费计费依据:“财政部关于印发《基本建设财务管理规定》的通知”(财建[2002]394号);计算⽅法:采⽤分段累计计算(2)⼯程监理费计算依据:发改委“建设⼯程监理与相关服务收费管理规定”(发改价格[2007]670号);计算⽅法:分档定额计费或⼈⼯⽇计费,采⽤专业调整系数调整。
(1)分档计费收费标准(采⽤插⼊法计算)(2)⼈⼯⽇费⽤标准(3)施⼯监理服务收费专业调整系数表(3)⼯程质量监督费财政部于2009年予以取消收费。
2、建设⽤地费按建设项⽬所在省(市、⾃治区)⼈民政府制定颁发的⼟地征⽤补偿费、安置补助费标准和耕地占⽤税、城镇⼟地使⽤税标准计算。
3、可⾏性研究费计费依据:《国家计委关于印发〈建设项⽬前期⼯作咨询收费暂⾏规定〉的通知》(计投资[1999]1283号);计算⽅法:分档定额计算或⼈⼯⽇计费,采⽤专业调整系数调整。
(1)按建设项⽬估算投资额分档收费标准单位:万元(2)按建设项⽬估算投资额分档收费的调整系数(3)⼯程咨询⼈员⼯⽇费⽤标准单位:元(4)⼯程咨询收费标准速查表单位:万元4、研究试验费按实际需要进⾏估算。
5、勘察设计费计费依据:国家计委《关于发布〈⼯程勘察设计收费管理规定〉的通知》(计价格[2002]10号);计算⽅法:以⼯程费⽤为计费额,分段计算(1)⼯程收费基价表单位:万元注:计费额>2000000万元的,以计费额乘以1.6%的收费率计算收费基价。
(2)⼯程设计收费专业调整系数表6、环境影响评价费计费依据:《关于规范环境影响咨询收费有关问题的通知》(计价格[2002]125号);计算⽅法:以估算投资为计费额,分段计算。
(1)建设项⽬环境影响咨询收费标准单位:万元(2)环境影响评价⼤纲、报告书编制收费⾏业调整系数(3)敏感性调整系数(4)按咨询服务⼈员⼯⽇计算建设项⽬环境影响咨询收费标准7、招标代理费国家计委(现为国家发改委)《招标代理服务收费管理暂⾏办法》(计价格[2002]1980号)注:1.按本表费率计算的收费为招标代理服务全过程的收费基准价格,单独提供编制招标⽂件(有标底的含标底)服务的,可按规定标准的30%计收。
⼯程建设其他费⽤计算⽅法⼯程建设其他费⽤计算⽅法⼀、建设项⽬总投资组成⼆、⼯程建设其他费⽤计算⽅法1、建设⽤地费按建设项⽬所在省(市、⾃治区)⼈民政府制定颁发的⼟地征⽤补偿费、安置补助费标准和耕地占⽤税、城镇⼟地使⽤税标准计算。
2、⼯程建设管理费⼯程建设管理费=⼯程费×⼯程建设管理费费率⼯程建设管理费费率表注:(1)按建设项⽬规模(⼯程费)所属档次,采⽤直线内插法计算⼯程建设管理费。
(2)技术改造项⽬及改扩建项⽬的⼯程建设管理费费率以表内费率为基数乘以0.50~0.75.3、临时设施费临时设施费=⼯程费×临时设施费费率临时设施费费率表4、前期准备费按已签合同或实际发⽣额计列。
5、环境影响咨询费计费依据:《关于规范环境影响咨询收费有关问题的通知》(计价格[2002]125号);计算⽅法:以估算投资为计费额,分段计算。
(2)环境影响评价⼤纲、报告书编制收费⾏业调整系数6、劳动安全卫⽣评价费计算依据:劳动部1998年2⽉5⽇颁布实施的《建设项⽬(⼯程)劳动安全卫⽣预评价管理办法》(中华⼈民共和国劳动部令第10号)。
计算⽅法:⼀般按⼯程费⽤的0.1~0. 5%计取。
7、可⾏性研究报告编制费计费依据:《国家计委关于印发〈建设项⽬前期⼯作咨询收费暂⾏规定〉的通知》(计投资[1999]1283号);计算⽅法:分档定额计算或⼈⼯⽇计费,采⽤专业调整系数调整。
(3)⼯程咨询⼈员⼯⽇费⽤标准单位:元(4)⼯程咨询收费标准速查表单位:万元8、⼯程勘察设计费计费依据:国家计委《关于发布〈⼯程勘察设计收费管理规定〉的通知》(计价格[2002]10号);计算⽅法:以⼯程费⽤为计费额,分段计算基本设计收费=⼯程设计收费基价×专业调整系数×⼯程复杂程度调整系数×附加调整系数⼯程设计收费计费额,为经过批准的建设项⽬初步设计概算中的建筑安装⼯程费、设备与⼯器具购置费和联合试运转费之和。
工程建设其他费一、建设项目总投资组成序号名称计算方法备注1一类建安费(建筑+安装)2设备购置费3二类建设用地费4建设单位管理费/代建管理费/工程总承包管理费财建[2016]504号第八条/建办标函【2017】621号两个不能同时/工程费用×总承包管理费费率/一般为总造价的3%~4.5%5工程监理费原:发改价格【2007】670号,上下浮动20%现:发改价格【2015】299号,执行市场调节价6工程造价咨询费中价协【2013】35号,具体再看个地方7招标代理服务费计价格[2002]1980号发改价格[2011]534号8施工图审查费发改价格[2011]534号,具体看地方9前期工作咨询费编制和评估项目建议书原:计价格【1999】1283号现:发改价格【2015】299号,执行市场调节价3000万以下执行地方,具体有中价协颁布编制和评估可行性研究报告项目专题研究10研究试验费计标【85】352号,按实际需要计算11勘察设计费勘察费建办标函〔2019〕299号/建标〔2007〕164号可按第一部分工程费用的0.8~1.1%计列设计费计价格【2002】10号,上下浮动20%1000万元及以上的建设项目实行政府现:发改价格【2015】299号,执行市场调节价指导价12专项评介及验收费环境影响评价费计价格【2002】125号13节能评估及评审费参照可研报告收费标准1283号,具体参见地方14安全预评价及验收费参见各地方标准**15场地准备及临时设施费建标〔2011〕1号参考费率=0.7%~1.1%一般可按第一部分工程费用的0.5%~2.0%计列16引进技术和进口设备其他费17工程保险费经济合同法、国发【1983】35号/工程量清单第100章保监会备案相关保险条款:民建:建筑费2~4‰其他:建筑费3~6‰安装:建筑费3~6‰18联合试运转费工程费0.3%~1%19特殊设备安全监督费受检设备现场安装费的比例估算20施工队伍调遣费21市政公用设施费当地规定列取22专利及专有技术使用费可按单位产品单价*年设计产量*3%~5%23生产准备费工程费用1%~1.2%24预备费基本准备费建标〔2007〕164号/建标〔2011〕1号林计发〔2006〕156号市政公用工程:5%~8%林业建设项目:小水总〔2002〕116号于5%水利工程项目:10%~12% 29价差预备费30建设期利息21流动资金(4)建设单位管理费/代建费/工程总承包管理费计费依据:“财政部关于印发《基本建设项目建设成本管理规定》的通知”(财建[2016]504号);项目建设管理费总额控制数费率表单位:万元工程总概算费率(%)算例工程总概算项目建设管理费1000以下210001000×2%=201001-5000 1.5500020+(5000-1000)×1.5%=805001-10000 1.21000080+(10000-5000)×1.2%=14010001-50000150000140+(50000-10000)×1%=54050001-1000000.8100000540+(100000-50000)×0.8%=940100000以上0.4200000940+(200000-100000)×0.4%=1340(5)工程监理费国家发展改革委、建设部关于印发《建设工程监理与相关服务收费管理规定》的通知(发改价格[2007]670号)施工监理服务收费基价表序号计费额(万元)收费价(万元)150016.52100030.13300078.145000120.858000181.0610000218.6720000393.4840000708.2960000991.410800001255.8111000001507.0122000002712.5134000004882.6146000006835.6158000008658.416100000010390.1注:计费额大于 1000000 万元的,以计费额乘以 1.039%的收费率计算收费基价。
工程建设其余花费参照计算法工程建设其余花费参照计算方法一、固定财富其余花费(一) 建设管理费1、以建设投资中工程花费为基数乘以建设管理费率计算。
建设管理费= 工程花费× 建设管理费费率2、因为工程监理是受建设单位拜托工程建设技术服务,属建设管理范围。
如采纳监理,建设单位部分管理工作量转移至监理单位。
监理费应依据拜托监理工作范围和监理深度在监理合同中商定详细3、如建设管理采纳工程总承包方式,其总担保理费由建设单位与总包单位依据总包工作范围在合同中商定,从建设管理费中支出 .4、改扩建项目建设管理费率应比新建项目适合降低。
5、建设项目按同意设计文件所规定内容构成,工业项目经负荷试车考核(引进外国设备项目按合同商定试车查核期满 )或试运行期能够正常生产合格产品,非工业项目切合设计要求,能够正常使用时,应实时组织查收,移交生产或使用。
凡已超出同意试运行期,并已切合查收据件但未实时办理完工查罢手续建设项目,视同项目已交托生产,其花费不得从基建投资中支付,所实现收入作为生产经营收入,不再作为基建收入。
(二) 建设用地费1、依据征用建设用地面积、暂时用地面积,按省、市人民政府拟订颁发土地征用赔偿费、布置补贴费标准和耕地占用税、城镇土地使用税标准计算 .2、建设用地上建 (构 )筑物如需迁建,其迁建赔偿费应按迁建赔偿协议计列或按新建同类工程造价计算。
建设场所平坦中余物拆掉清理费在“场所准备及暂时设备费”上当算。
3、建设项目采纳“长租短付”方式租用土地使用权,在建设时期支付租地花费计入建设用地费,在生产经营时期支付土地使用费应进入运营成本中核算。
(三) 可行性研究费1、依照先期研究拜托合同计列,或参照《国家计委对于印发〈建设项当先期工作咨询收费暂行规定〉通知》(计投资 [1999]1283 号)规定计算。
2、编制预可行性研究报告参照编制项目建议书收费标准并可适合调增。
(四) 研究试验费1、依照研究试验内容和要求进行编制。
工程建设其他费用参考计算方法
附件二:
工程建设其他费用参考计算方法
一、固定资产其他费用
(一)建设管理费
1、以建设投资中的工程费用为基数乘以建设管理费率计算。
建设管理费=工程费用× 建设管理费费率
2、由于工程监理是受建设单位委托的工程建设技术服务~属建设管理范畴。
如采用监理~建设单位部分管理工作量转移至监理单位。
监理费应根据委托的监理工作范围和监理深度在监理合同中约定具体
3、如建设管理采用工程总承包方式~其总包管理费由建设单位与总包单位根据总包工作范围在合同中商定,从建设管理费中支出.
4、改扩建项目的建设管理费率应比新建项目适当降低。
5、建设项目按批准的设计文件所规定的内容组成~工业项目经负荷试车考核(引进国外设备项目按合同约定试车考核期满)或试运行期能够正常生产合格产品~非工业项目符合设计要求~能够正常使用时~应及时组织验收~移交生产或使用。
凡已超过批准的试运行期~并已符合验收条件但未及时办理竣工验收手续的建设项目~视同项目已交付生产~其费用不得从基建投资中支付~所实现的收入作为生产经营收入~不再作为基建收入。
(二)建设用地费
1、根据征用建设用地面积、临时用地面积~按省、市人民政府制定颁发的土地征用补偿费、安置补助费标准和耕地占用税、城镇土地使用税标准计算.
2、
建设用地上的建(构)筑物如需迁建~其迁建补偿费应按迁建补偿协议计列或按新建同类工程造价计算。
建设场地平整中的余物拆除清理费在“场地准备及临时设施费”中计算。
3、建设项目采用“长租短付”方式租用土地使用权~在建设期间支付的租地费用计入建设用地费~在生产经营期间支付的土地使用费应进入
营运成本中核算。
(三)可行性研究费
1、依据前期研究委托合同计列~或参照《国家计委关于印发〈建设项目前期工作咨询收费暂行规定〉的通知》(计投资[1999]1283号)规定计算。
2、编制预可行性研究报告参照编制项目建议书收费标准并可适当调增。
(四)研究试验费
1、按照研究试验内容和要求进行编制。
2、研究试验费不包括以下项目:
(1)应由科技三项费用(即新产品试制费、中间试验费和重要科学研究补助费)开支的项目。
(2)应在建筑安装费用中列支的施工企业对建筑材料、构件和建筑物进行一般鉴定、检查所发生的费用及技术革新的研究试验费。
.
(3)应由勘察设计费或工程费用中开支的项目.
(五)勘察设计费
依据勘察设计委托合同计列~或参照国家计委,建设部《关于发布〈工程勘察设计收费管理规定〉的通知》(计价格[2002]10号)规定计算。
(六)环境影响评价费
依据环境影响评价委托合同计列~或按照国家计委,国家环境保护总局《关于规范环境影响咨询收费有关问题的通知》(计价格[2002]125号)规定计算。
(七)劳动安全卫生评价费
依据劳动安全卫生预评价委托合同计列~或按照省、市劳动行政部门规定的标准计算。
(八)场地准备及临时设施费
1、场地准备及临时设施应尽量与永久性工程统一考虑。
建设场地的大型土石方工程应进入工程费用中的总图运输费用中。
2、新建项目的场地准备和临时设施费应根据实际工程量估算~或按工程费用的比例计算。
改扩建项目一般只计拆除清理费。
场地准备和临时设施费=工程费用× 费率+拆除清理费
3、发生拆除清理费时可按新建同类工程造价或主材费、设备费的比例计算。
凡可回收材料的拆除工程采用以料抵工方式冲抵拆除清理费。
4、此项费用不包括已列入建筑安装工程费用中的施工单位临时设施费用。
(九)引进技术和引进设备其他费
1、引进项目图纸资料翻译复制费:根据引进项目的具体情况计列或按引进货价(F.O.B)的比例估列,引进项目发生备品备件测绘费时按具体情况估列。
2、出国人员费用:依据合同规定的出国人次、期限以及相应的费用标准计算。
生活费按照财政部、外交部规定的现行标准计算~旅费按中国民航公布的票价计算。
3、来华人员费用:依据引进合同或协议有关条款及来华技术人员派遣计划进行计算。
来华人员接待费用可按每人次费用指标计算。
引进合同价款中已包括的费用内容不得重复计算。
4、银行担保及承诺费:应按担保或承诺协议计取。
投资估算和概算编制时可以担保金额或承诺金额为基数乘以费率计算。
5、引进设备材料的国外运输费、国外运输保险费、关税、增值税、外贸手续费、银行财务费、国内运杂费、引进设备材料国内检验费等按引进货价(F.O.B或C.I.F)计算后进入相应的设备材料费中。
6、单独引进软件不计关税只计增值税。
(十)工程保险费
1、不投保的工程不计取此项费用。
2、不同的建设项目可根据工程特点选择投保险种~根据投保合同计列保险费用~编制投资估算和概算时可按工程费用的比例估算。
3、不包括已列入施工企业管理费中的施工管理用财产、车辆保险费。
(十一)联合试运转费
1、不发生试运转或试运转收入大于(或等于)费用支出的工程~不列此项费用。
2、当联合试运转收入小于试运转支出时:
联合试运转费=联合试运转费用支出-联合试运转收入
3、联合试运转费不包括应由设备安装工程费用开支的调试及试车费用~以及在试运转中暴露出来的因施工原因或设备缺陷等发生的处理费用.
4、试运行期按照以下规定确定:引进国外设备项目按建设合同中约定的试运行期执行,国内一般性建设项目试运行期原则上按照批准的设计文件所规定的期限执行。
个别行业的建设项目试运行期需要超过规定试运行期的~应报项目设计文件审批机关批准。
试运行期一经确定~各建设单位应严格按规定执行~不得擅自缩短或延长。
(十二)特殊设备安全监督检验费
按照省、市安全监察部门的规定标准计算。
无具体规定的~在编制投资估算和概算时可按受检设备现场安装费的比例估算。
(十三)市政公用设施费
1、按工程所在地人民政府规定标准计列,
2、不发生或按规定免征项目不计取。
,十四,xx公共消防设施建设费
按有关规定计算。
,十五,防空地下室易地建设费
按有关规定计算。
,十六,招标代理服务费
按有关规定计算。
,十七,绿化工程补偿费用
按有关规定计算。
,十八,占道费
按有关规定计算。
,十九,墙改专项资金收缴
按有关规定计算。
二、无形资产费用
(一)专利及专有技术使用费
1、按专利使用许可协议和专有技术使用合同的规定计列,
2、专有技术的界定应以省、部级鉴定批准为依据,
3、项目投资中只计需在建设期支付的专利及专有技术使用费。
合同规定在生产期支付的使用费应在生产成本中核算。
4、一次性支付的商标权、商誉及特许经营权费按合同约定计列~合同约定在生产期支付的商标权或特许经营权费应在生产成本中核算。
5、为项目配套的专用设施投资~包括专用铁路线、专用公路、专用通讯设施、变送电站、地下管道、专用码头等~如由项目建设单位负责投资但产权不归属本单位的~应作无形资产处理。
三、其他资产费用(递延资产)
(一)生产准备及开办费
1、新建项目按设计定员为基数计算、改扩建项目按新增设计定员为基数计算:生产准备费=设计定员× 生产准备费指标(元/人)
2、可采用综合的生产准备费指标进行计算~也可以按费用内容的分类指标计算。
