背景资料:江苏无锡市政府2008年12月2日宣布,继上海、南京、杭州等城市之后,无锡日前经国务院等有关部门批准,开建城市轨道交通,长三角区域现代化综合大交通格局雏形渐显。
据悉,无锡此番获批开建的轨道一号线和二号线,总长五十六公里,总投资近二百五十五亿元人民币,为南北向和东西向“十字形”轨道交通网络,分别与沪宁城际铁路、京沪高速铁路“零换乘”,二0一五年建成通车,为该市建设史上最大市政项目。
随着长三角一体化上升为国家战略,作为中国区域经济中心之一,交通一体化成当务之急。
据了解,按照江苏省“十一五”规划,将新建城际轨道四百五十公里,重点建设沪宁城际轨道交通,开工建设宁杭城际轨道,启动宁镇扬城际轨道,加快完成南京地铁二号线,启动建设苏州、无锡地铁一号线和南京地铁三号线。
各线路具体方案公布轨道交通1号线为南北向交通骨干线,北起堰桥,南至雪浪,线路全长30.73公里,设车站25座。
线路连接中心城和南北部的城市重要地区,贯穿城市最重要的交通和商业发展轴,串联了北部惠山区行政中心、无锡火车站、三阳广场核心商业区及南部太湖新城无锡市新行政中心。
2009年3月前启动胜利门广场站、三阳广场站、市民广场站等先行站点建设,9月前启动轨道交通1号线全线建设,预计2014年通车。
轨道交通1号线不仅承担南北方向的大量交通需求,缓解现状交通问题,支援重要城市功能建设,并能促进无锡近期重要发展目标“南拓”的实现。
轨道交通2号线为东西向交通骨干线,西起梅园,东至安镇,线路全长25.38公里,设车站20座,估算投资104.94亿元。
线路连接中心城和西部地区以及锡东新城,沿无锡东西向发展轴布置,串联了西部滨湖区行政中心、东部锡山区行政中心、京沪高铁无锡站,并与1号线在三阳广场站形成换乘。
2号线建设2011年开工,预计2015年通车。
主要承担中心城区和新区、蠡湖新城以及对外交通枢纽的东西向交通,使中心城的功能得到进一步提高。
1、2号线总长56.11公里,投资近255亿元,70%国产化根据无锡市城市轨道交通线网规划,至远景年2050年,无锡市城市快速轨道交通网络将以主城区为核心,由“三主两辅”5条线构成放射+环形线网,其中1、2、3号线为骨架线路,三线呈放射状,4、5号线为辅助线路。
无锡地铁2号线轨道系统设计研究丁静波;王菁;曹亮;刘玮【摘要】Wuxi Metro Line 2 is an east-west trunk line, passing through 5 districts in Wuxi. The curve radius is small with steep slopes. Based on the analysis of engineering characteristics and investigations, system plan of the line 2 of Wuxi metro rail system is drawn out, covering underground lines, viaduct lines, parking lot and the depot. This paper focuses on fastener selection, bed drainage, various vibration types, seamless steelline and design scheme. Through the analysis of technical performances of different track structures, the design details are addressed and technical optimization scheme is proposed.%无锡地铁2号线是一条东西走向的主干线路,穿越无锡市5个区,线路曲线半径小,坡度大。
结合工程特点和调研分析,确定无锡地铁2号线轨道系统方案,内容涉及地下线、高架线及停车场和车辆段。
重点介绍扣件选型、道床排水、各种减振类型、无缝线路等设计方案,通过分析不同轨道结构形式的技术性能、适用性,细化了各专业配合设计内容,提出技术优化方案。
【期刊名称】《铁道标准设计》【年(卷),期】2015(000)001【总页数】5页(P29-32,33)【关键词】轨道系统;轨道减振;梯形轨枕;隔离减振垫;钢弹簧浮置板;无缝线路【作者】丁静波;王菁;曹亮;刘玮【作者单位】中铁工程设计咨询集团有限公司轨道工程设计研究院,北京100055;中铁工程设计咨询集团有限公司轨道工程设计研究院,北京 100055;中铁工程设计咨询集团有限公司轨道工程设计研究院,北京 100055;中铁工程设计咨询集团有限公司轨道工程设计研究院,北京 100055【正文语种】中文【中图分类】U231;U213.2无锡地铁2号线为东西向交通主干线路,西起梅园,东至安镇,线路全长26.3 km,其中高架线6.73 km,地下线19.56 km(含U形槽)。

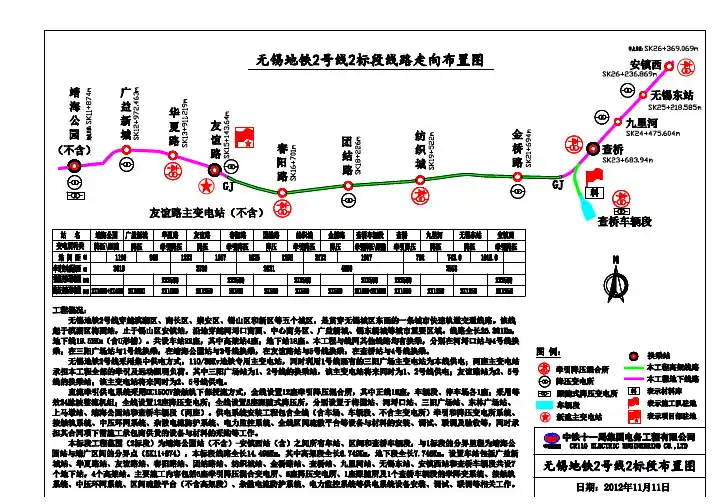

无锡市地铁2号线土建工程08标区间隧道手孔封堵及嵌缝施工方案编制:审核:批准:无锡市地铁2号线土建工程08标项目经理部二O一三年二月隧道手孔封堵及嵌缝施工方案一、工程概述无锡市地铁2号线土建工程08标区间工程包含三个盾构区间(靖海公园站~广益新城站,广益新城站~华夏路站,华夏路站~友谊路站)以及区间隧道的联络通道及泵站的施工。
靖广区间隧道左线847环,右线846环。
广华区间隧道左线589环,右线586环。
华友区间隧道左线806环,右线804环。
三条区间共计4478环。

目前,广华区间已双线贯通,华友区间右线贯通,左线推进至24环,靖广区间右线推进至745环,左线推进至31环。
根据管片防水施工图设计意图,隧道所有手孔均需做封堵,隧道上半环采用硫铝酸盐超早强(微膨胀)水泥充填手孔,塑料保护罩套于螺栓上;隧道下半环采用硫铝酸盐超早强(微膨胀)水泥充填手孔。
拱底块道床范围内的手孔不做充填处理,同时根据实际工况(如隧道转弯处、隧道推进中高程产生偏差等情况)对拱底局部手孔封堵数量做相应调整。
临近洞门20环及联络通道两个各10环范围全环施做嵌缝,其余嵌缝范围为拱顶45°和拱底90°范围,嵌缝材料采用聚硫密封胶,嵌缝作业在盾构千斤顶影响范围外及隧道稳定后进行。
二、编制依据1、《地下防水工程质量验收规范》(GB50208-2011)2、《地下工程防水技术规范》(GB50108-2008)3、《无锡地铁2号线管片防水施工图》三、嵌缝1、嵌缝施工操作流程图2、嵌缝作业步骤与工艺要求(1)、修补嵌缝槽管片管片在制作、运输和拼装时,其角部和边缘的嵌缝槽有时会破碎,严重的甚至露出钢筋。
这样地下水就会绕过接缝的弹性密封垫通过管片裂缝直接进入隧道,同时造成钢筋锈蚀,影响结构强度。
修补时应将损坏的管片修复至原来的尺寸,尤其是嵌缝槽的形状和尺寸。
(2)、清缝用钢丝刷或毛刷除去嵌缝槽内的泥沙杂物,用清水冲洗干净,并使其干燥。
