某市政给排水和道路工程预算决算实例
- 格式:xls
- 大小:530.50 KB
- 文档页数:1
引言概述:市政给排水工程预算是指对城市的给水供应和废水排放进行规划和预算工作。
本文将从不同角度对市政给排水工程预算进行详细的阐述,包括需求分析、设计与施工、设备采购、维护保养和风险管理等方面。
通过深入解读这些要点,希望能为相关工程的预算编制提供一些参考和指导。
正文内容:1. 需求分析:1.1 市政给排水工程规模估算:根据城市人口、用水需求和废水排放量等指标,科学合理地估算市政给排水工程的规模。
1.2 工程功能需求分析:根据城市的发展规划和实际需求,明确市政给排水工程的功能需求,包括供水、排水、雨水收集等功能的具体要求。
1.3 系统需求分析:对市政给排水工程的系统进行需求分析,包括配水系统、排水系统、泵站系统等的需求细化和分析。
1.4 城市管理需求分析:结合城市的管理要求和相关法规,对市政给排水工程的管理需求进行分析和考虑。
2. 设计与施工:2.1 工程设计:根据需求分析的结果,进行市政给排水工程的详细设计,包括主干管道的走向、管材选择、泵站的选址等方面的设计要求。
2.2 材料选择与采购:根据工程设计的要求,选择合适的材料进行采购,确保市政给排水工程的质量和可靠性。
2.3 施工组织与管理:合理组织施工队伍,严格按照设计要求进行施工,保证市政给排水工程的按时、按质完成。
2.4 现场安全与环保管理:加强现场安全管理,确保工程施工过程中的安全,同时注重环保措施的执行,减少对环境的影响。
3. 设备采购:3.1 供水设备采购:根据市政给排水工程的需求,选择合适的供水设备,如水泵、过滤设备等。
3.2 排水设备采购:选择符合规范要求的排水设备,如污水泵、沉淀池等。
3.3 自动化控制设备采购:对市政给排水工程进行自动化控制,选择合适的自动化设备,如PLC控制系统、远程监控设备等。
4. 维护保养:4.1 工程养护计划编制:根据市政给排水工程的特点和实际情况,制定合理的养护计划,包括设备的定期维护和管道的清洗保养等。
市政与公路道路工程定额计价实证对比分析摘要:依托湖北省襄阳市境内某新建道路项目,采用市政、公路定额计价体系进行了实证的对比分析,并指出两种计价模式下概算文件的编制要点,最后对道路工程的定额选用方面提出了相关建议。
关键词:市政工程;公路工程;定额计价1 研究的主要目标和意义市政道路工程往往配套有给排水、电力电信、绿化等单位工程,对于城市路网布局起着重要作用。
公路工程相比市政道路工程缺少复杂的配套设施,但在大件运输、重载交通方面有着独特的优势。
近年来,伴随着我国城镇化进程,一些区县的公路工程往往也附带了部分市政功能,市政定额与公路定额均使用此类项目。
本文依据《公路工程概算定额》[2018]、《湖北省市政工程消耗量定额及全费用基价表》[2018]、《襄阳市工程造价信息》、鄂建办[2020]42号文、鄂交建[2019]187号文等计价文件,对市政、公路计价模式下的道路项目进行实证对比研究,以期对建设项目造价编制提供更科学的依据。
2 市政与公路造价的计价模式比较2.1 不同计价模式的行业制度及规范依据湖北省住建厅于2018年结合本省的实际颁布了计价依据调整实施办法,对建安费组成、湖北省2018工程消耗定额、材料价格信息等具体调整方法进行了细化和明确。
公路工程定额计价主要依据交通运输部2018年部颁《公路工程概算定额》JTG∕T3831-2018、交办公路[2016])66号,规定了营改增后建安费的费用构成及计算、各费率标准的调整等事项。
2.2 不同计价定额的造价费用构成及计取探讨2.2.1 工程内容编排差异公路定额中的交通工程定额包括安全、电力电信、照明、绿化工程等内容,而在市政定额中,绿化工程、路灯工程等为独立分册。
公路项目常常位于偏远地区,交通不便,材料采买和运输不易,因此单独编制了材料采集加工和材料运输定额。
2.2.2 定额的工作内容差异公路工程定额中不包括混凝土的拌和运输,需要另套混凝土拌和、运输定额,而市政工程将机械拌和运输台班综合在一条定额内。
给排水预算实例本文档所涉及附件如下:附件1:给排水预算表格示例附件2:给排水设备清单附件3:给排水施工图纸本文档所涉及的法律名词及注释:1. 基建工程法:指的是土地、水利、交通、煤炭、电力、冶金、石油化工、轻工纺织等领域的基础设施建设项目法律法规的总称。
2. 环境保护法:我国旨在保护和改善环境质量,保护生态环境,保障人民健康的一部法律法规。
3. 建设工程招标投标法:我国关于建筑工程招标投标活动的法律法规,旨在规范招标投标行为,提高工程质量,保证工程进度。
给排水预算实例一、项目背景该项目位于某城市新开发区,总用地面积为100亩,用于建设高层住宅小区。
考虑到日益增长的人口需求和城市化进程,给排水系统的规划和建设显得十分重要。
二、工程范围1. 管道系统:包括供水管道、排水管道和雨水管道。
2. 设备系统:包括水泵、水箱、污水处理设备等。
3. 施工图纸:详细描述管道和设备的布局和连接方式。
三、工程预算1. 供水管道:根据设计要求,需要敷设直径为100mm的供水管道,长度共计2000米,根据市场行情,每米价格为30元,总预算为60000元。
2. 排水管道:根据设计要求,需要敷设直径为150mm的排水管道,长度共计3000米,根据市场行情,每米价格为40元,总预算为120000元。
3. 雨水管道:根据设计要求,需要敷设直径为200mm的雨水管道,长度共计4000米,根据市场行情,每米价格为50元,总预算为200000元。
4. 设备系统:根据设计要求,需要购买水泵、水箱、污水处理设备等,根据市场行情,设备总预算为100000元。
四、施工进度1. 管道系统施工:预计施工周期为3个月,其中供水管道施工周期为1个月,排水管道施工周期为1个月,雨水管道施工周期为1个月。
2. 设备系统安装:预计安装周期为1个月。
五、工程风险1. 地质风险:由于新开发区存在地质问题,需要进行地质勘察和加固工作,增加了预算和施工周期。
2. 环境风险:需要按照环保法规进行施工,避免对土壤和水源造成污染,增加了预算和施工难度。
实例某给排水预算全过程给排水预算全过程实例一、预算编制根据城市新建小区的给排水工程需要,我作为负责预算编制的工程师,按照以下步骤进行了预算编制工作:1.收集资料:首先,我收集了有关该小区给排水工程的设计文件及相关技术规范,包括给水管道、排水管道、泵站等方面的设计图纸和说明书,了解工程的具体要求和技术参数。
2.初步估算:在熟悉设计文件的基础上,我开始对工程进行初步的估算。
根据设计要求和相关参数,将工程划分为不同的工作量单元,如给水管道、排水管道、泵站等,对每个工作量单元进行数量、材料、设备及人工工时的初步估算,得出总体的工程预算金额。
3.编制详细清单:在完成初步估算后,我开始编制详细的工程清单。
根据设计文件中的材料和设备要求,结合市场行情和实际情况,逐项列出清单的名称、数量、单位、价格等信息,并进行详细的计算和填写。
4.定价:完成清单编制后,我对每个清单项进行定价。
根据市场行情和供应商的报价,结合工程的实际情况,对每个清单项的价格进行评估和确定。
5.统计汇总:完成定价后,我对所有的清单项进行统计和汇总,计算出每个工作量单元的总费用,并将其合并为整个给排水工程的总预算。
同时,我对预算进行检查和审查,确保数据的准确性和合理性。
二、预算审核在完成预算编制后,我将编制好的预算报告提交给相关部门进行审核,具体步骤如下:1.部门审查:首先,我将预算报告提交给给排水工程的设计部门进行审查。
设计部门会对预算报告中的材料和设备要求进行核对,确保其与设计文件的要求相符。
同时,他们还会对各项费用进行审查,确保预算金额的合理性。
如果有需要修改或调整的地方,设计部门会提出建议或意见。
2.财务审查:在通过设计部门的审查后,我将预算报告提交给财务部门进行审查。
财务部门会对预算中的费用进行评估和核对,确保费用的合理性和合规性。
他们会对清单项的定价进行验证,并检查预算报告中的计算和统计是否准确无误。
如果有需要修改或调整的地方,财务部门会提出建议或意见。
路床(槽)整形-说明一、本章包括路床(槽)整形、路基盲沟、弹软基础处理、铺筑垫层料等子目。
二、路床(槽)整形项目的内容,包括平均厚度10cm以内的人工挖高填低、整平路床,使之形成设计要求的纵横坡度,并应经压路机碾压密实。
三、边沟成型,综合考虑了边沟挖土的土类和边沟两侧边坡培整面积所需的挖土、培土、修整边坡及余土抛出沟外的全过程所需人工。
边坡所出余土弃运路基50m以外。
四、混凝土滤管盲沟定额中不含滤管外滤层材料。
五、粉喷桩定额中,桩直径取定50cm。
路床(槽)整形-工程量计算规则1、道路工程路床(槽)碾压宽度应算至路牙外侧15cm。
道路基层-说明一、本章包括各种级配的多合土基层等子目。
二、石灰土基、多合土基、多层次铺筑时,其基础顶层需进行养生,养生期按七天考虑,其用水量已综合在顶层多合土养生定额内,使用时不得重复计算用水量。
三、多合土基层中各种材料是按常用的配合比编制的。
当设计配合比与定额不符时,有关的材料消耗量可以调整,但人工和机械台班的消耗不得调整。
调整的方法如下:多合土的配合比为重量比,干紧容重为D(由实验室测定),石灰:粉煤灰:土=14:30:56,定额体积为V,W石灰=D*V*14%+定额损耗;W粉煤灰=D*V*30%+定额损耗;W土=D*V*56%+定额损耗。
配合比中的石灰W石灰为熟石灰的重量,还应根据生熟石灰的块末比查附录中的表换算为生石灰的用量。
四、石灰土基层中的石灰均为生石灰的消耗量。
土为自然方用量。
五、本章中设有"每增减"的子目,适用于压实厚度20cm以内。
压实厚度在20cm以上应按两层结构层铺筑。
道路基层-工程量计算规则1.道路工程路基应算至路牙外侧15cm,若设计图纸已标明各结构层的宽度,则按设计图纸尺寸计算各结构层的数量,相应路床(槽)宽度应与路基地层宽度相同。
2.道路工程石灰土、多合土养生面积计算,按设计基层、顶层的面积计算。
3.道路基层计算不扣除各种井位所占的面积。
道路工程预算实例解析实例一、某砼道路(区间道),长为100m,宽为10m,道路的总厚度为450mm,其中,中砂垫层300mm,砼面层150mm(强度等级为C15),两侧设置预制砼路边石(断面为120×250),如图所示。
试确定该工程的预算造价。

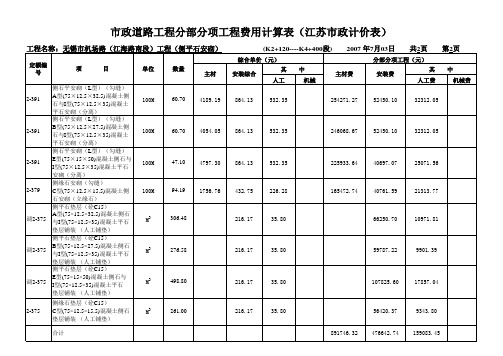

解:第一步熟悉施工图纸及有关资料第二步根据施工图纸的内容及综合基价中的工程量计算规则计算各分项工程的工程量序号定额编号工程项目工程量1 13-1人工挖路槽0.45×(10+0.12×2)×100=460.8(m3)2 13-5原土打夯(机械)(10+0.12×2)×100=1024(m3)3 13-8中砂路基(垫层)1024×0.3=307.2(m3)4 13-23砼路面100×10×0.15=150(m3)5 13-47预制砼路边石砌筑100×2=200(m)6 1-57余土外运460.8(m3)第三步套用《综合基价》,求得综合基价合计,主要材料用量及差价一、综合基价合计序号定额编号工程项目单位工程量定额编号定额单价定额合价1 13-1人工挖地槽10m346.08 13-171.66 3302.092 13-5原土打夯(机械)100m310.24 13-543.73 447.803 13-8中砂路基(垫层)10m330.72 13-8976.34 29993.164 13-23砼路面10m315 13-232122.82 31842.35 13-47预制砼路边石砌筑10m20 13-4727.81 556.26 1-57余土外运100m34.608 1-57911.36 4199.55合计:70341.30二、主要材料用量序号工程项目数量水泥碎石中砂1 砂垫层30.72×11.53 354.20m3三、主要材料差价第四步根据计算程序,确定工程预算造价一、划分工程类别根据定额第6页可知,该工程为四类工程。
某市区道路改造工程的竣工结算案例分析一、案例背景某市区道路改造工程经过正常的公开招投标程序,某施工企业中标,双方签订了固定单价合同(以投标单价为结算依据)。
合同约定风险范围以外合同价款调整方法1、由工程设计变更或招标人要求变动的内容引起的工程量清单中,已有项目的工程量的增加或减少,其相应综合单价不变,工程量据实增减;2、新增零星工程以实际签证为准,其价格由承包人提出,并经发包人认可后作为结算的依据。
二、争议焦点1、因图纸设计雨水管道为HDPE管道,管道垫层按苏S01-2004图集第81页120°砂垫层。
管沟回填为图集第83页,为砂砾回填到管顶400mm以下。
在施工过程中,施工单位在工程例会上向监理提出按苏01-2004图集第81页360°砂垫层做法施工,获得监理及甲方同意并实施。
争议焦点为:施工单位结算时要求按原设计断面计算,施工时改为360°砂垫层应为施工方合理优化,节约的工程费用应给施工单位;2、设计分隔带因线形改变需拆除,拆除后用灰土分层施工,为保障通行的需要根据甲方在例会上明确要求用商品砼填平并覆盖钢板保护。
争议焦点为:按建设单位要求做完后施工单位上报此项的变更签证,建设单位认为本工程招标时明确表明是旧路改造项目,施工单位在投标时就应该预见到保证道路畅通所需采取的措施,此项应包含在风险范围内,不同意签证此项工程量;3、为了赶工,施工期间灰土施工时遇到梅雨季节,灰土路基施工时根据甲方要求,采购花布覆盖,并由建设单位签字确认购买事实,并注明按规定结算。
争议焦点:该费用列入签证费用,还是不考虑?4、工程地点靠近学校,道路两侧均是居民区,因高考甲方要求根据政府通知停工三天。
争议焦点为:停工期间的工人窝工,机械停滞费用施工单位要求按实签证结算;5、原投标方案中考虑居民绕道出行,交叉路口封闭,施工时因居民反应强烈,建设单位要求施工方预留居民过路口,造成施工增加围栏封闭及增加施工难度(过路口要二次施工)。
