市政道路给水排水工程分部分项划分
- 格式:xls
- 大小:21.00 KB
- 文档页数:6
市政(道路)工程分部分项划分表(全套)城镇市政工程包括道路、给排水、桥梁、隧道、照明、绿化、电力管沟、交通信号等各单位工程。
在工程划分中,可以按照单位工程、子单位工程、分部工程、分项工程、检验批的方式进行划分。

道路工程的分部工程包括道路路基、路肩等。
路基可以分为土方路基、石方路基、路基处理等。
路基的基层可以采用石灰土基层、石灰粉煤灰稳定砂砾(碎石)基层、沥青碎石基层等。
面层可以采用沥青贯入式面层、水泥混凝土面层等。
人行道铺砌面层可以采用混凝土预制块人行道铺砌面层等。
墙体与顶板的施工可以按照预制安装或现浇的方式进行。
在检验批划分中,每侧流水施工段做一个检验批为宜。
广场与停车场的分项工程可以按照每侧流水施工段做一个检验批的方式进行划分。
道路面层的施工可以按照每个广场或自然划分的区段进行划分。
人行道的工程包括现浇钢筋混凝土人行道和预制安装钢筋混凝土人行地道结构。
在检验批划分中,每侧路段300~500米做一个检验批为宜。
挡土墙的施工可以采用装配式钢筋混凝土挡土墙或加筋挡土墙砌块与筋带安装的方式。
在检验批划分中,每座通道或分段做一个检验批为宜。

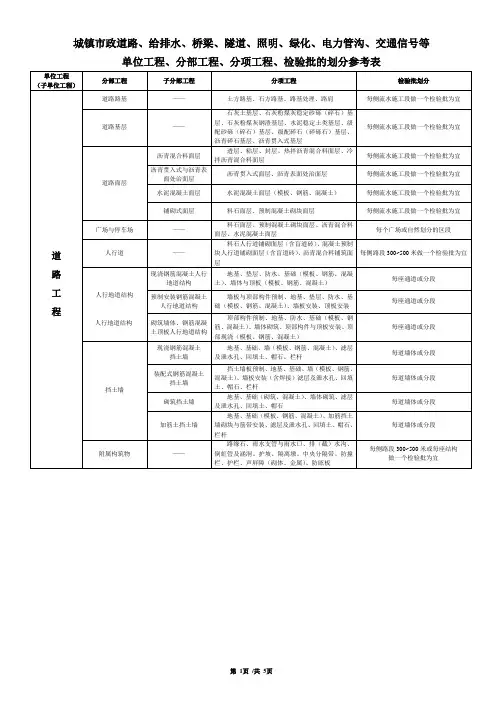

路缘石、雨水支管、雨水口、排水沟、倒虹管、涵洞、护坡、隔离墩、中央分隔带、防撞栏、护栏、声屏障、防眩板等都是道路工程中常见的构筑物。
在每座通道或分段、每道墙体或分段挡土墙、砌筑挡土墙、加筋土挡土墙以及附属构筑物等方面,需要进行检验批,以确保质量。

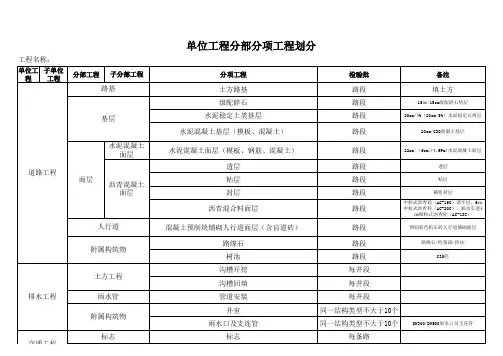

在单位工程、子单位工程、分部工程、子分部工程、分项工程等方面,需要对沟槽土方、基坑土方、预制管开槽施工、主体结构、管道基础、管道接口连接、管道铺设、管道防腐层、钢管阴极保护等进行检验批划分。
对于给水管道、排水管道、管渠工程、现浇钢筋混凝土管渠、装配式混凝土管渠、砌筑管渠、工作井、顶管管道等,可以按流水施工长度、排水管道按井段、给水管道按一定长度连续施工段或自然划分段(路段)等方式进行划分。
对于盾构、浅埋暗挖、定向钻、夯管、组对拼装沉管等工程,需要对管片制作、掘进及管片拼装、二次内衬、管道防腐层、垂直顶升等进行检验批划分。
市政道路工程分部、分项工程划分方案目录一、工程概况: (1)二、单位、分部、子分部、分项划分依据: (1)三、单位、分部、子分部、分项划分情况: (1)分部、分项工程划分方案一、工程概况:1.龙光二期起于光侨布龙线,终于龙观路,沿线经过石岩、大浪、福城、龙华四个街道。
城市主干路,设计速度为50km/h,红线宽度42m~60m,道路全长7.62km。
其中本项目为龙光二期道路二标段工程,起于光荣路口,终于平观路,起止桩号为K6+562.227~K11+920,道路全长约5.394km,沿线经过大浪、福城、龙华三个街道。
2.本工程包含的主要内容为道路、桥梁、隧道、综合管廊、给排水、电气、通信、照明、燃气、绿化、军用光缆和治安监控的迁改等工程。
其中含大中桥梁6座,人行天桥1座,通道1座,短隧道2座,综合管廊5.47km。
桥梁跨越现状路采用钢箱梁和预应力钢筋混凝土现浇箱梁。
二、单位、分部、子分部、分项划分依据:1.根据北京市市政工程设计研究总院有关本工程的设计图纸。
2.《园林绿化工程施工及验收规范》CJJ 82-20123.《城镇道路工程施工与质量验收规范》CJJ 1-20084.《城市桥梁工程施工与质量验收规范》CJJ 2-20085.《给水排水管道工程施工及验收规范》GB 50268-20086.《地下铁道工程施工质量验收标准》 GB.T 50299-20187.《城市综合管廊工程施工及验收规范》DB4401/ T 3-20188.《道路交通标志和标线》GB5768-2009国家现行相关的市政工程设计有关的规范、技术标准及规定;三、单位、子单位、分部、子分部、分项划分情况:。
XXX排水管网改造工程单位、分部、分项、检验批划分方案编制:审核:审批:编制单位(章):编制时间:年月日总监理工程师:监理单位(章):单位、分部、分项、检验批划分方案一、工程概况本工程为XXX排水管网改造工程,包括道路改造工程、污水管道工程、给水及绿化给水管道工程等6个单位工程。
1、道路工程:本工程位于XXX。
起点桩号为K0+000,终点桩号为K2+386.593,道路全长:2386.593m,道路施工范围为:K0+018.198~K2+342.32。
道路横断面为:3m人行道+2m非机动车道+2m机非分隔带+11m车行道+4m中央绿化带+11m车行道+2m机非分隔带++2m非机动车道+3m人行道。
2.给水排水管道工程:污水管道系统全部新建,原排水系统后期用于排放雨水。
新建污水管道位于道路中心线北侧 4.0米位置,污水主管道全长约2247m。
新建污水管起点自南环路与中路十字路口东侧约110米位置;终点至XXX十字路口位置。
污水管管径为d600、d800,管道采用120度混凝土基础,管基混凝土采用C20混凝土。
污水检查井采用Ф1000、Ф1250、Ф1500圆形钢筋混凝土污水检查井。
给水管道在道路中央绿化带内、道路中心线以北1m处布置,管径为DN300,直埋敷设,给水管道上每膈一定距离设DN150给水接户支管;间隔一定距离设计检修门井及阀门井,同时满足检修管段市政消火栓的数量不超过5个。
给水管为用K9级T型带内衬球墨铸铁管(亦需有外防腐涂层)。
管件亦选用配套球墨铸铁管件,柔性胶圈接口。
连接方式为承插式橡胶圈接口,阀门井内为法兰连接。
给水管道的阀门井均为砖砌结构。
给水管道采用90°混凝土基础插式橡胶接口)。
绿化给水管道仅在道路中夹分隔带内南侧设置,距离道路中心线1m,直埋敷设、绿化给水管道从本次设计DN3O0给水主管引出,在中央分隔带内敷设一条dn110绿化给水管,在绿化给水管道上间隔40米置快速取水阀。
市政工程分部分项划分表(全套)这是一份实用的标准文档,包括城镇市政道路、给排水、桥梁、隧道、照明、绿化、电力管沟、交通信号等单位工程、分部工程、分项工程、检验批的划分参考表。
在单位工程中,道路工程是其中一个子单位工程。
分部工程包括道路路基,其中子分部工程分项工程包括土方路基、石方路基、路基处理和路肩。

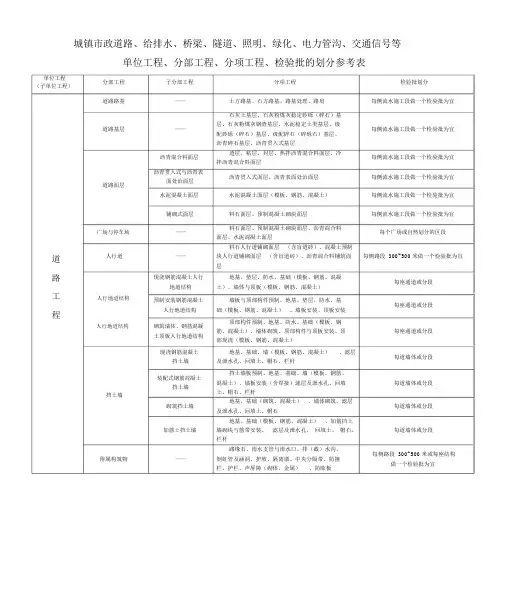

路基处理包括石灰土基层、石灰粉煤灰稳定砂砾(碎石)基层、石灰粉煤灰钢渣基层、水泥稳定土类基层、级配砂砾(碎石)基层、级配碎石(碎砾石)基层、沥青碎石基层和沥青贯入式基层。
路面处理包括透层、粘层、封层、热拌沥青混合料面层和冷拌沥青混合料面层。
路面材料包括沥青贯入式面层、沥青表面处治面层、水泥混凝土面层、料石面层、预制混凝土砌块面层、沥青混合料面层和水泥混凝土面层。
人行道铺砌面层包括料石人行道铺砌面层(含盲道砖)、混凝土预制块人行道铺砌面层(含盲道砖)、沥青混合料铺筑面层。
墙体与顶板(模板、钢筋、混凝土)涉及地基、垫层、防水、基础、墙板与顶部构件预制、地基、垫层、防水、基础、墙板安装和顶板安装。
每侧流水施工段做一个检验批为宜。
广场与停车场也需要进行检验批划分,每侧流水施工段做一个检验批为宜。
人行地道结构需要进行检验批划分,每侧路段300~500米做一个检验批为宜。
顶部构件预制、地基、防水、基础、墙体砌筑、钢筋混凝土顶板和现浇钢筋混凝土墙体都是人行地道结构的组成部分。
挡土墙需要进行检验批划分。
地基、基础、墙、滤层及泄水孔、回填土、帽石和栏杆都是挡土墙的组成部分。
挡土墙板预制、地基、基础、墙板安装(含焊接)、滤层及泄水孔、回填土、帽石和栏杆也是挡土墙的组成部分。
加筋挡土墙砌块与筋带安装、滤层及泄水孔、回填土、帽石和栏杆是挡土墙的另一种形式。
在道路工程中,有许多重要的构造物需要注意。
例如路缘石、雨水支管、雨水口、排水沟、倒虹管、涵洞、护坡、隔离墩、中央分隔带、防撞栏、护栏、声屏障(包括砌体和金属类型)、防眩板等。

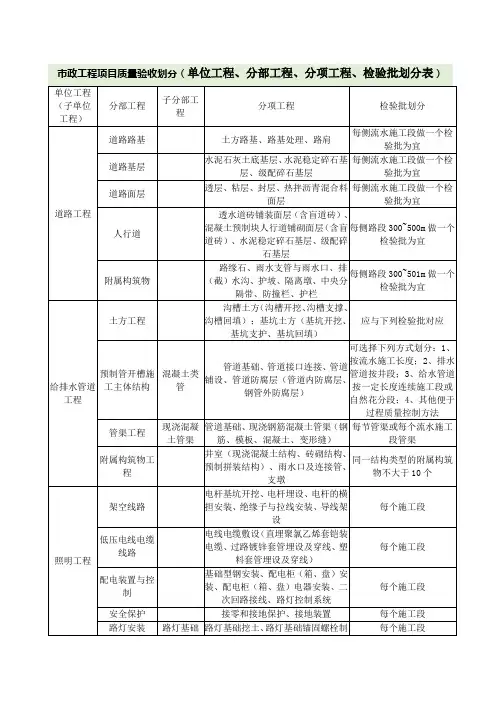

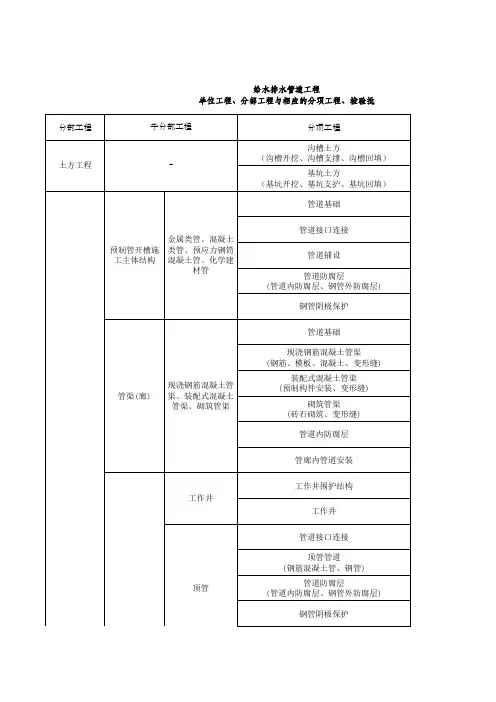

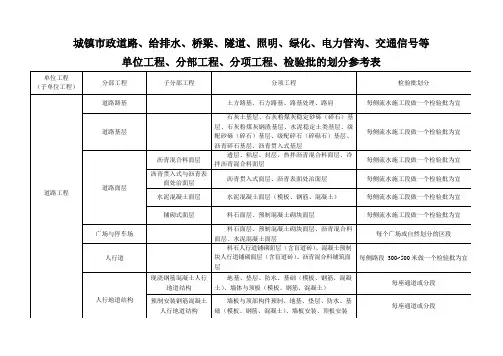

城镇市政道路、给排水、桥梁、隧道、照明、绿化、电力管沟、交通信号等单位工程、分部工程、分项工程、检验批的划分参考表单位工程(子单位工程)道路工程分部工程道路路基道路基层道路面层广场与停车场人行道人行地道结构人行地道结构挡土墙附属构筑物子分部工程分项工程检验批划分——土方路基、石方路基、路基处理、路肩每侧流水施工段做一个检验批为宜石灰土基层、石灰粉煤灰稳定砂砾(碎石)基——层、石灰粉煤灰钢渣基层、水泥稳定土类基层、级每侧流水施工段做一个检验批为宜配砂砾(碎石)基层、级配碎石(碎砾石)基层、沥青碎石基层、沥青贯入式基层沥青混合料面层透层、粘层、封层、热拌沥青混合料面层、冷每侧流水施工段做一个检验批为宜拌沥青混合料面层沥青贯入式与沥青表沥青贯入式面层、沥青表面处治面层每侧流水施工段做一个检验批为宜面处治面层水泥混凝土面层水泥混凝土面层(模板、钢筋、混凝土)每侧流水施工段做一个检验批为宜铺砌式面层料石面层、预制混凝土砌块面层每侧流水施工段做一个检验批为宜——料石面层、预制混凝土砌块面层、沥青混合料每个广场或自然划分的区段面层、水泥混凝土面层料石人行道铺砌面层(含盲道砖)、混凝土预制——块人行道铺砌面层(含盲道砖)、沥青混合料铺筑面每侧路段 300~500 米做一个检验批为宜层现浇钢筋混凝土人行地基、垫层、防水、基础(模板、钢筋、混凝每座通道或分段地道结构土)、墙体与顶板(模板、钢筋、混凝土)预制安装钢筋混凝土墙板与顶部构件预制、地基、垫层、防水、基每座通道或分段人行地道结构础(模板、钢筋、混凝土)、墙板安装、顶板安装砌筑墙体、钢筋混凝顶部构件预制、地基、防水、基础(模板、钢筋、混凝土)、墙体砌筑、顶部构件与顶板安装、顶每座通道或分段土顶板人行地道结构部现浇(模板、钢筋、混凝土)现浇钢筋混凝土地基、基础、墙(模板、钢筋、混凝土)、滤层每道墙体或分段挡土墙及泄水孔、回填土、帽石、栏杆装配式钢筋混凝土挡土墙板预制、地基、基础、墙(模板、钢筋、混凝土)、墙板安装(含焊接)滤层及泄水孔、回填每道墙体或分段挡土墙土、帽石、栏杆砌筑挡土墙地基、基础(砌筑、混凝土)、墙体砌筑、滤层每道墙体或分段及泄水孔、回填土、帽石地基、基础(模板、钢筋、混凝土)、加筋挡土加筋土挡土墙墙砌块与筋带安装、滤层及泄水孔、回填土、帽石、每道墙体或分段栏杆路缘石、雨水支管与雨水口、排(截)水沟、每侧路段 300~500 米或每座结构——倒虹管及涵洞、护坡、隔离墩、中央分隔带、防撞做一个检验批为宜栏、护栏、声屏障(砌体、金属)、防眩板第1页/共5页单位工程(子单位工程)给排水管道工程分部工程子分部工程分项工程检验批划分土方工程沟槽土方(沟槽开挖、沟槽支撑、沟槽回填);应与下列检验批对应基坑土方(基坑开挖、基坑支护、基坑回填)可选择下列方式划分:预制管开槽施工金属类管、混凝土类管道基础、管道接口连接、管道铺设、管道防1、按流水施工长度; 2、排水管道管、预应力钢筒混凝腐层(管道内防腐层、钢管外防腐层)、钢管阴极保按井段;给水管道按一定长度连续施工主体结构土管、化学建材管护段或自然划分段(路段); 4、其他便于过程质量控制方法现浇钢筋混凝土管管道基础、现浇钢筋混凝土管渠(钢筋、模板、混凝土、变形缝)、装配式混凝土管渠(预制构件安每节管渠(廊)或每个流水施工段管渠(廊)工程渠、装配式混凝土管装、变形缝)、砌筑管渠(砖石砌筑、变形缝)、管管渠(廊)渠、砌筑管渠道内防腐层、管廊内管道安装工作井工作井围护结构、工作井每座井管道接口连接、顶管管道(钢筋混凝土管、钢顶管顶进:每100 米;顶管管)、管道防腐层(管道内防腐层、钢管外防腐层)、垂直顶升:每个顶升管钢管阴极保护、垂直顶升盾构管片制作、掘进及管片拼装、二次内衬(钢筋、盾构掘进:每 100环;二次内衬:每施混凝土)、管道防腐层、垂直顶升工作业断面;垂直顶升:每个顶升管不开槽施工主体结构浅埋暗挖土层开挖、初期衬砌、防水层、二次内衬、管暗挖:每施工作业断面;道防腐层、垂直顶升垂直顶升:每个顶升管定向钻管道接口连接、定向钻管道、钢管防腐层(内每 100米防腐层、外防腐层)、钢管阴极保护夯管管道接口连接、夯管管道、钢管防腐层(内防每 100米腐层、外防腐层)、钢管阴极保护组对拼装沉管基槽浚挖及管基处理、管道接口连接、管道防每 100 米(分段拼装按每段,且不腐层、管道沉放、稳管及回填大于 100 米)沉管工程基槽浚挖及管基处理、预制钢筋混凝土管节制预制钢筋混凝土沉管作(钢筋、模板、混凝土)、管节接口预制加工、管每节预制钢筋混凝土管道沉放、稳管及回填桥管工程管道接口连接、管道防腐层(内防腐层、外防每跨或每 100米;分段拼装按每跨腐层)、桥管管道或每段,且不大于100 米附属构筑物工程井室(现浇混凝土结构、砖砌结构、预制拼装同一结构类型的附属构筑物不大于结构)、雨水口及支连管、支墩10 个第2页/共5页单位工程子分部工程分项工程检验批划分分部工程(子单位工程)扩大基础基坑开挖、地基、混凝土垫层、现浇混凝土(模板每个基坑与支架、钢筋、混凝土)、砌体、土方回填沉入桩预制桩(模板、钢筋、混凝土、预应力混凝土)、每根桩钢管桩、沉桩地基与基础灌注桩机械成孔、人工挖空、钢筋笼制作与安装、混凝土每根桩灌注桩沉井沉井制作(模板与支架、钢筋、混凝土、钢壳)、每节、座浮运、下沉就位、清基于填充地下连续墙成槽、钢筋骨架、水下混凝土每个施工段承台模板与支架、钢筋、混凝土每个承台砌体墩台石砌体、砌块砌体每个砌筑段、现浇混凝土墩台模板、钢筋、混凝土、预应力混凝土浇筑段、墩台预制混凝土柱(模板、钢筋、混凝土、预应力混凝预制混凝土柱施工段或每个墩台、土)、安装每个安装段(件)台背填土填土盖梁模板与支架、钢筋、混凝土、预应力混凝土每个盖梁支座垫石混凝土、支座安装、挡块混凝土每个支座索塔现浇混凝土索塔(模板与支架、钢筋、混凝土、预每个浇筑段、每根钢构件应力混凝土)、钢构件安装锚锭锚固体系制作、锚固体系安装、锚锭混凝土(模板每个制作件、安装件、基础与支架、钢筋、混凝土)、锚索张拉与压浆支架上浇筑混凝土梁模板与支架、钢筋、混凝土、预应力混凝土每孔、联、施工段(板)装配式钢筋混凝土梁预制梁(板)(模板与支架、钢筋、混凝土、预应每片梁(板)力混凝土)、安装梁(板)桥0#段(模板与支架、钢筋、混凝土、预应力混凝土)、悬臂浇筑预应力混凝悬浇段(挂篮、模板、钢筋、混凝土、预应力混凝每个浇筑段梁土梁土)工悬臂拼装预应力混凝0#段(模板与支架、钢筋、混凝土、预应力混凝土)、每个拼装段土梁梁段预制(模板与支架、钢筋、混凝土)程顶推施工混凝土梁台座系统、导梁、梁段预制(模板与支架、钢筋、每节段混凝土、预应力混凝土)、顶推梁段、施加预应力钢梁钢梁加工、现场安装每个制作段、孔、联桥跨承重结构钢梁安装、预应力钢筋混凝土梁预制(模板与支架、结合梁钢筋、混凝土、预应力混凝土)、预制梁安装、混每段、孔凝土结构浇筑(模板与支架、钢筋、混凝土、预应力混凝土)砌筑拱圈、现浇混凝土拱圈、劲性骨架混凝土拱圈、拱部与拱上结构装配式混凝土拱部结构、钢管混凝土拱(拱肋安装、每个浇筑段、制作段、安装段、施工段混凝土压注)、吊杆、系杆拱、转体施工、拱上结构0#段混凝土浇筑、悬臂浇筑混凝土主梁、支架上浇斜拉桥的主梁与拉索筑混凝土主梁、悬臂拼装混凝土主梁、悬拼钢箱梁、每个浇筑段、制作段、安装段、施工段支架上安装钢箱梁、结合梁、拉索安装悬索桥的加劲梁与缆索鞍安装、主缆架设、主缆防护、索夹和吊索安装、每个制作段、安装段、施工段索加劲梁段拼装顶进箱涵工作坑、滑板、箱涵预制(模板与支架、钢筋、混每坑、每制作节、顶进节凝土)、箱涵顶进排水设施、防水层、桥面铺装层(沥青混合料铺装、桥面系混凝土铺装 - 模板、钢筋、混凝土)、伸缩装置、地每个施工段、每孔袱和缘石与挂板、防护设施、人行道隔声与防眩装置、梯道(砌体:混凝土 - 模板与支架、每砌筑段、浇筑段、安装段、每座构筑附属结构钢筋、混凝土:钢结构)、桥头搭板(模板、钢筋、物混凝土)、防冲刷结构、照明、挡土墙等装饰与装修水泥砂浆抹面、饰面板、饰面砖和涂装每跨、侧、饰面引道应符合《城镇道路工程施工与质量验收规范》CJJ1-2008 的有关规定第3页/共5页单位工程子分部工程分项工程检验批划分分部工程(子单位工程)冲孔灌注桩(冲孔施工、灌注桩钢筋笼、灌注桩混凝土浇筑)、水泥旋喷桩施工、水泥搅拌桩施工、深基坑支护钢筋混凝土冠梁(钢筋、模板、混凝土浇筑)、钢每根或每个施工段柱支撑制作、钢柱安装、钢筋混凝土系梁支撑(模板与支架、钢筋、混凝土浇筑)深基坑支护土方开挖土方开挖、边坡处理按分层开挖深度不大于 1 米为宜边坡土钉墙(边坡喷射混凝土、绑扎钢筋网、安装及土方工程边坡防护土钉墙锚固钢筋、边坡再次喷射混凝土)、锚杆施每层施工段工(钻孔、安装锚杆、高压注浆)降水井钻孔、无缝钢管开孔加工、无缝钢管外包铁井点降水丝网和塑料网、无缝钢管安装、钢管外周边降水井每个施工段内填充碎石砾料、安装潜水泵、连接排水管道、安基坑开挖装降水控制系统底板垫层混凝土、底板垫层混凝土结构(钢筋、模隧道工程隧道主体结构板、混凝土浇筑)、侧墙现浇混凝土结构(钢筋、模板及支撑、混凝土浇筑)、楼板现浇混凝土结构地下人行通道结构每个部位的每个施工段(钢筋、模板及支撑、混凝土浇筑)、顶板现浇混水泵房主体结构隧道主体结构工程凝土结构(钢筋、模板及支撑、混凝土浇筑)、底板压重混凝土、中央防撞墙、混凝土护墙等施工段橡胶止水带、水泥砂浆找平层、底板防水层、防水工程底板防水保护层、外墙壁防水层、外墙壁防水保护每个部位的每个施工段层、顶板上部防水层隧道回填闭口段隧道两侧回填、顶板上路基回填每侧流水施工段做一个检验批为宜附属结构检修道、排水沟、排水管、搭板楼梯、雨蓬、护栏、每个部位的每个施工段各种预埋管件、通风设施等道路及附属工程应符合《城镇道路工程施工与质量验收规范》CJJ1-2008 的有关规定装饰与装修饰面板、饰面砖、涂装、不锈钢件、玻璃等按部位和做法划分单位工程分部工程子分部工程分项工程检验批划分(子单位工程)预制钢筋混凝土管片制作(预埋件、模具、钢筋、管片工程管片制作及拼装混凝土)、预制钢件混凝土管片拼装及安装、钢管每个施工段片制作、钢管片拼装及安装盾构掘进管片防水管片自防水、防水密封条安装每个施工段盾构工作井盾构始发工作井、盾构接收工作井、中间井每个井隧道工程盾构施工盾构基座设置、临时钢管片组装、反力架安装、盾盾构掘进施工构组装调试、盾构掘进施工、盾构拆卸、吊运管片、每个施工段出渣土壁后注浆注浆调制、注浆作业每个施工段隧道防水接缝防水、特殊部位防水每个施工段单位工程子分部工程分项工程检验批划分分部工程(子单位工程)架空线路电杆基坑开挖、电杆埋设、电杆的横担安装、每个施工段绝缘子与拉线安装、导线架设低压电线电缆线路电线电缆敷设(直埋聚氯乙烯护套铠装电缆、每个施工段过路镀锌套管埋设及穿线、塑料套管埋设及穿线)基础型钢安装、配电柜(箱、盘)安装、配电配电装置与控制柜(箱、盘)电器安装、二次回路结线、路灯控制每个施工段照明工程系统安全保护接零和接地保护、接地装置每个施工段路灯基础挖土、路灯基础锚固螺栓制作、路灯路灯基础基础锚固螺栓安装、路灯基础模板、路灯基础混凝每个施工段路灯安装土浇筑中杆灯和高杆灯制作,中杆灯和高杆灯安装;路灯安装单挑灯、双挑灯和庭院灯制作,单挑灯、双挑灯和每个施工段庭院灯安装第4页/共5页单位工程分部工程子分部工程分项工程检验批划分(子单位工程)喷淋及滴灌系统沟槽开挖、喷淋及滴灌系统安装、沟槽回填绿化工程种植土铺设及整型回填种植土、外观整型按中央分隔带花槽、路边花基、外侧绿化带等每个施工段划分为宜植树及种花草植穴挖掘、植树填土、树体临时加固、栽花种草、修剪、浇水、维护单位工程分部工程子分部工程分项工程检验批划分(子单位工程)沟槽开挖、地基处理、混凝土垫层、管沟砌筑、砌筑电力管沟安装电缆沟支架、管沟墙体顶部压梁(钢筋、模板、每个施工段混凝土浇筑)、管沟内抹灰、管沟上盖预制混凝土板、管沟两侧回填土、管沟检查井、管沟工作井电力管沟工沟槽开挖、地基处理、混凝土垫层、砌筑支承过路玻璃钢管敦、填筑石屑垫层浇水沉实、安放玻璃钢管与电力每个施工段程管沟连接、再填筑石屑垫层浇水沉实、再安放玻璃电力排管钢管、再填筑石屑垫层浇水沉实、再安放玻璃钢管、再填筑石屑垫层浇水沉实、铺设道路结构层过河引管电力排管机械引管钻机施工、制作过河管道、过河引管、每个施工段同两侧电力管沟连接单位工程分部工程子分部工程分项工程检验批划分(子单位工程)标线各种标线每个施工段分左右幅标志各种标志每个施工段分左右幅交通控制系统交通控制系统每个施工段交通工程交通信号装置交通信号装置每个施工段交通管线电线和电缆护管敷设、电线电缆穿线每个施工段交通控制箱配电系统交通控制箱配电系统、接零和接地保护、接地装置每个施工段其他设施车障柱、盲人过街声控设施每个施工段参照:《城镇道路工程施工与质量验收规范》CJJ 1-2008 ;《给水排水管道工程施工及验收规范》GB 50268-2008 ;《城市桥梁工程施工与质量验收规范》CJJ 2-2008 ;《城市道路照明工程施工及验收规程》CJJ89-2001 ;《城市绿化工程施工及验收规范》CJJ/T82-99 ;《道路交通标志和标线》 GB 5768-1999第5页/共5页。
市政工程各个单位、分部分项等工程划分表(全套)基本建设项目可以由单项工程或多个单项工程组成。
单项工程是指在一个建设工程项目中,具有独立的设计文件,竣工后能够独立发挥生产能力或效益的工程项目。
一个单项工程或多个单项工程合在一起构成一个建设的项目。
单位工程具有独立的设计文件,具备独立施工条件并能形成独立使用功能,但竣工后不能独立发挥生产能力或工程效益的工程,是构成单项工程的组成部分。
单位工程合在一起就形成一个单项工程。
单位工程的划分应按照以下原则确定:首先,具备独立施工条件并能形成独立使用功能的建筑物或构筑物为一个单位工程。
其次,建筑规模较大的单位工程,可将其能形成独立使用功能的部分划分为若干个子单位工程。
例如,在公路工程中,完整的一个标段的道路工程通常是一个独立发挥功能(或效益)的设施,即称为单项工程。
在建筑工程中,某工厂建设项目,一座完整的办公楼也是一个独立发挥效益(或功能)的设施,也称为单项工程。
若公路工程划分标段的话,每个标段的路基工程、路面工程就是单位工程。
建筑工程中办公楼单项工程,其包含的土建工程、采暖工程、通风工程、照明工程以及热力设备及安装工程、电气设备及安装工程等都可称为单位工程。
与单项工程不同的是,单位工程竣工后不能独立发挥其生产能力或价值。
分部工程是指按专业性质、建筑部位确定的建筑单位。
分部工程是建筑物的一部分或是某一项专业的设备。
分部工程合在一起就形成一个单位工程,是单位工程的组成部分。
分部工程一般是按单位工程的结构形式、工程部位、构件性质、使用材料、设备种类等的不同而划分的工程项目。
当分部工程较大或较复杂时,可按材料种类、施工特点、施工顺序、专业系统和类别等划分成若干子分部工程。
分项工程是指按主要工种、材料、施工工艺、设备类别等进行划分的建筑单位。
分项工程是指分部工程的组成部分,是施工图预算中最基本的计算单位,它又是概预算定额的基本计量单位,故也称为工程定额子目或工程细目,将分部工程进一步划分的。
市政道路工程分部、分项划分方案市政道路工程分部、分项工程划分方案一、工程概况:龙光二期道路二标段工程起于光荣路口,终于平观路,全长约5.394km。
工程包含道路、桥梁、隧道、综合管廊、给排水、电气、通信、照明、燃气、绿化、军用光缆和治安监控的迁改等工程。
其中含大中桥梁6座,人行天桥1座,通道1座,短隧道2座,综合管廊5.47km。
桥梁跨越现状路采用钢箱梁和预应力钢筋混凝土现浇箱梁。
二、单位、分部、子分部、分项划分依据:根据XXX有关本工程的设计图纸,以及国家现行相关的市政工程设计规范、技术标准及规定。
三、单位、子单位、分部、子分部、分项划分情况:子单位工程:龙光二期道路工程二标段分部工程:道路工程子分部分项工程:路基单位工程土方工程是道路工程中的重要部分,需要对每条路或路段的处理段、路肩进行检验批。
在处理路基时,需要进行填土、模板与支架、钢筋、混凝土、预应力混凝土等工作。
每个盖梁、墩台、承台都需要进行施工和安装,包括地基与基础、灌注桩、扩大基础和附属构筑物等。
同时,还需要进行排水沟、护坡、基坑开挖、土方回填、机械成孔、钢筋笼制作与安装、混凝土浇注等工作。
每条路或路段都需要进行路缘石、雨水支管与雨水口、挡土墙等设施的安装。
在道路工程中,人行道面层可以采用热拌沥青混合料面层、混凝土预制块铺砌面层(含盲道砖)、沥青混合料面层以及石灰粉煤灰稳定砾石(碎石)垫层等。
每条路或路段都需要进行水泥稳定土类基层、透层、粘层和封层等工作。
同时,还需要进行料石人行道铺砌面层(含盲道砖)和透水铺地砖等工作。
除了土方工程和道路面层,道路工程还包括主体结构工程、电气工程、给水排水工程、顶管工程、附属构筑物、装饰与装修等。
每个盖梁、墩台、承台都需要进行模板与支架、钢筋、混凝土、预应力混凝土等工作。
电气工程中需要进行路灯安装、电缆铺设、井室等工作。
给水排水工程中需要进行雨水口及支连管、不开槽施工等工作。
顶管工程中需要进行顶管管道(钢筋混凝土管)、工作井、管道接口连接等工作。
