胀管工艺方案
- 格式:pdf
- 大小:118.87 KB
- 文档页数:5
胀管通用工艺规程一、胀接说明1 胀接胀接是换热管与管板的主要联接形式之一,它是利用胀管器伸入换热管管头内,挤压管子端部,使管端直径扩大产生塑性变形,同时保持管板处在弹性变形范围内。
当取出胀管器后,管板孔弹性变形,管板对管子产生一定的挤紧压力,使管子与管板孔周边紧紧地贴合在一起,达到密封和固定连接的目的。
由于管板与管子的胀接消除了弹性板与塑性管头之间的间隙,可有效地防止壳程介质的进入而造成的缝隙腐蚀。
当使用温度高于300℃时,材料的蠕变会使挤压残余应力逐渐消失,连接的可靠性难以保证。
因此,在这种工况下,或预计拉脱力较大时,可采用管板孔开槽的强度胀接。
胀接又分为贴胀和强度胀。
2 胀管率胀管率是换热管胀接后,管子直径扩大比率。
贴胀与强度胀的主要区别在于对管子胀管率 (管子直径扩大比率) 的控制不同,对冷换设备换热管来说,强度胀要求的胀管率H为1~2.1%,而贴胀要求的胀管率H为0.3~0.7%。
3 贴胀贴胀是轻度胀接的俗称,贴胀是为消除换热管与管板孔之间的缝隙,以防止壳程介质进入缝隙而造成的间隙腐蚀。
由于贴胀时胀管器给管子的胀紧力较小,管子径向变形量也就比较小。
因此换热管与管板孔之间的相对运动的摩擦力就比较小,所以它不能承受较大的拉脱力,且不能保证连接的可靠性,仅起密封作用。
贴胀时,管孔不需要开槽。
4 强度胀强度胀是指管板与换热管连接处的密封性和抗拉脱强度均由胀接接头来保证的连接方式。
强度胀接的管板孔要求开胀管槽,一般开两道胀管槽。
以使管子材料在胀接时嵌入胀管槽内,由此来增加其拉脱力。
特别是当使用温度高于300℃时,材料的蠕变会使挤压残余应力逐渐消失,连接的可靠性下降,甚至发生管子与管板松脱,这时采用强度胀接,其抗拉脱力就比贴胀要大得多。
胀管前应用砂轮磨掉表面污物和锈皮,直至呈现金属光泽,清理锈蚀长度应不小于管板厚度的2倍。
管板硬度应比管子硬度高HB20~30,以免胀接时管板孔产生塑性变形,影响胀接的紧密性。
1 胀管工艺规程编制审核2管子与管板“焊、胀”连接工艺一、原理及适用条件本工艺的实施步骤是焊-胀。
它巧妙地运用胀接过程的超压过载技术通过对管与管板的环形焊缝进行复胀造成应变递增而应力不增加即让该区域处于屈服状态在焊缝的拉伸残余应力场中留下一个压缩残余应力体系。
两种残余应力相互叠加的结果使其拉伸残余应力的峰值大减二次应变又引起应力的重新分布结果起到调整和均化应力场的效果最终将残余应力的峰值削弱到预定限度以下。
本工艺适用于管子与管板的胀、焊并用连接型列管式换热器的工厂或现场加工。
管板厚度范围为16100mm材质为碳钢者就符合GB150-98第二章2.2条的规定若采用16Mn时就分别符合GB3247—88和GBI51—99中的有关规定换热管束应符合GB8163、GB9948-88、GB6479-86、GB5310-85的规定。
二、焊、胀工艺一准备工作1、对换热管和管板的质量检查1管子内外表面不允许有重皮、裂纹、砂眼及凹痕。
管端头处不得有纵向沟纹横向沟纹深度不允许大于壁厚的1/10。
管子端面应与管子轴线垂直其不垂直度不大于外径的2。
2换热管的允许偏差应符合表1-1要求。
3管孔表面粗糙度Ra不大于12.5μm表面不允许纵向或螺旋状刻痕。
管孔壁面不得有毛刺、铁屑、油污。
4管孔的直径允许偏差应符合表1-2规定。
3 换热管的允许偏差表1-1 Ⅰ级换热器Ⅱ级换热器材料标准外径×厚度mm 外径偏差mm ?诤衿 頼m 外径偏差mm 壁厚偏差mm19×2 25×2 25×2.5 ±0.2 ±0.4 32×3 38×3 45×3 ±0.3 12 10 ±0.45 15 10 碳钢GB8163-87 57×3.5 ±0.8 ±10 ±1 12 10 抽查区域应不小于管板中心角60。
胀管工艺方案范文胀管工艺是一种通过应用力的方式,将金属管子的一侧加热,使其膨胀,并通过机械力的作用将其胀开到所需的尺寸的一种 metalworking 技术。
胀管工艺主要应用于制造各种管道、管件、法兰等铜、铝、钢以及其他金属材料的加工过程中。
本文将介绍一个胀管工艺方案,旨在提高生产效率,降低成本,并保证产品质量。
一、方案背景和目标胀管工艺主要用于管子的加工过程中,传统的胀管工艺存在一些问题:1.生产效率低:传统的胀管工艺需要多次重复的加热和冷却过程,耗时耗力,影响生产效率。
2.成本高:加热和冷却的能源消耗较大,加工设备和材料的成本也较高,造成生产成本增加。
3.产品质量不稳定:传统的胀管工艺容易因为工人技术水平和操作误差等原因导致产品尺寸不稳定,影响产品质量。
因此,我们的目标是设计一个胀管工艺方案,以提高生产效率,降低成本,并保证产品质量。
二、方案内容1.引入自动化设备:使用自动化设备来替代传统的手工操作,可以提高生产效率,减少人力成本,并降低由于人为因素导致的产品质量不稳定问题。
2.优化加热方式:传统的胀管工艺中,常使用火焰喷枪或电磁加热来加热管子,但存在能源消耗大、加热不均匀等问题。
可以考虑采用高频感应加热的方式,通过电磁感应将管子加热,加热均匀且能源消耗较少。
3.设计合理的工艺参数:根据不同的管材和尺寸,设计合理的加热温度、加热时间、压力等工艺参数,以确保胀管效果稳定。
4.引入在线检测系统:在胀管过程中,引入在线检测系统,对产品的尺寸、形状等进行实时监测并反馈给操作人员,及时调整工艺参数,以保证产品质量。
5.严格质量控制:建立严格的质量控制制度和标准,对每一批次的产品进行抽检,确保产品质量达到标准要求。
6.建立技术培训机制:对操作人员进行定期的技术培训,提高其技术水平和操作能力,以减少操作误差。
三、方案效益采用上述胀管工艺方案,可以带来多方面的效益:1.提高生产效率:引入自动化设备和优化加热方式可大幅提高生产效率,减少生产时间和人力成本。
引言:胀管施工工艺是一种常用的管道连接方法,具有施工简单、连接牢固等优点。
本文将从材料准备、工具器具、施工步骤、注意事项和效果评估五个方面详细介绍胀管施工工艺的具体内容。
概述:胀管施工工艺是一种利用压力将金属管道扩张,将连接管道或配件插入其中并实现连接的技术方法。
它广泛应用于建筑、石化、供水、暖通等领域。
本文将分别从材料准备、工具器具、施工步骤、注意事项和效果评估五个方面介绍胀管施工工艺。
正文内容:一、材料准备1.胀管工具:包括手持胀管器、电动胀管器等,根据实际需要选择合适的工具。
2.管道和配件:选择合适的材质和规格的管道和配件,确保其质量合格。
3.胀管药剂:根据材料的要求选用适当的药剂,常见的有胀管凝固剂和防腐剂。
二、工具器具1.手持胀管器:手持胀管器是一种常用的胀管工具,适用于小口径管道的胀管作业。
使用时需要掌握合适的力度和速度,避免过分用力导致管道变形。
2.电动胀管器:电动胀管器是一种高效的胀管工具,适用于大口径管道的胀管作业。
使用时需要注意电源稳定和转速控制,避免对管道造成损坏。
三、施工步骤1.准备工作:清洁管道和配件表面,确保无油、无尘和无杂质。
2.胀管操作:将胀管工具插入管道一段长度,以适当的力度和速度推进,直至达到胀管要求的直径。
3.连接管道:将需要连接的管道或配件插入胀管管道中,确保插入深度合适。
4.固定管道:使用合适的固定装置固定管道,确保连接牢固。
5.检查验收:对胀管连接进行检查,确保胀管质量符合要求。
四、注意事项1.安全注意:在使用胀管工具时要注意安全,避免因操作不当造成人身伤害。
2.材料选用:根据工程要求选择合适的材料,确保其质量和可靠性。
3.施工环境:确保施工环境干燥、清洁,避免灰尘和杂质对管道连接造成影响。
4.施工操作:掌握合适的力度和速度,避免过度胀管或胀管不足导致连接不牢固。
5.质量检查:在施工完成后进行质量检查,确保连接的牢固性和密封性。
五、效果评估胀管施工工艺连接的管道具有牢固、密封性好的特点,能够满足工程的要求。

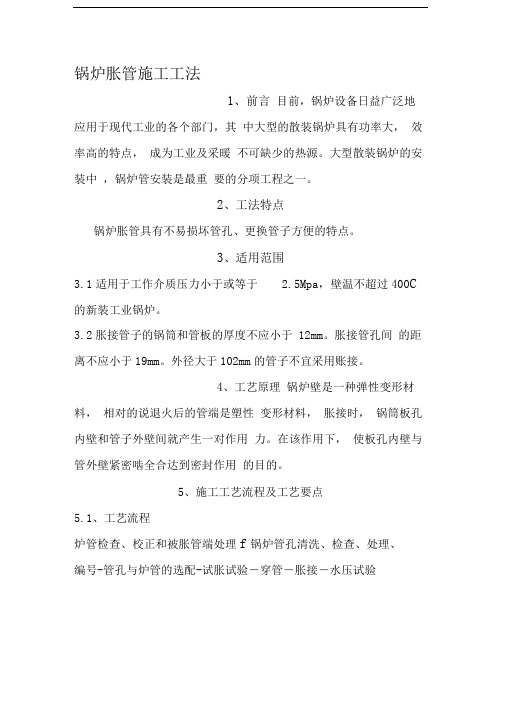

锅炉胀管施工工法1、前言目前,锅炉设备日益广泛地应用于现代工业的各个部门,其中大型的散装锅炉具有功率大,效率高的特点,成为工业及采暖不可缺少的热源。
大型散装锅炉的安装中,锅炉管安装是最重要的分项工程之一。
2、工法特点锅炉胀管具有不易损坏管孔、更换管子方便的特点。
3、适用范围3.1适用于工作介质压力小于或等于 2.5Mpa,壁温不超过400C 的新装工业锅炉。
3.2胀接管子的锅筒和管板的厚度不应小于12mm。
胀接管孔间的距离不应小于19mm。
外径大于102mm的管子不宜采用账接。
4、工艺原理锅炉壁是一种弹性变形材料,相对的说退火后的管端是塑性变形材料,胀接时,锅筒板孔内壁和管子外壁间就产生一对作用力。
在该作用下,使板孔内壁与管外壁紧密啮全合达到密封作用的目的。
5、施工工艺流程及工艺要点5.1、工艺流程炉管检查、校正和被胀管端处理f锅炉管孔清洗、检查、处理、编号-管孔与炉管的选配-试胀试验―穿管―胀接―水压试验5.1.1、安装对流管和水冷壁管程序如图:5.1.2、胀管工艺程序及质量控制如图:5.2、施工工艺要点5.2.1、管端退火处理当管子硬度值HB > 170时或管子硬度〉板孔壁处的硬度时,管端均需作退火处理温度控制在600〜650C,恒温10-15分钟。
管端退火处理方法一般有反射法,铅溶法及电加热法等。
我们采用的是铅溶法管端退火法:(1)配备温度监测仪器,退火过程对退火温度进行适时监控。
(2)布置加热铅浴箱、缓冷石棉灰保温棚和搭设退火管架。
(3)将适量铅块置于退火铅浴箱内,并对铅浴箱进行加热。
⑷铅块完全溶解(温度约为350〜400 C)后,将适量退火管子一端插入铅液中进行加热,控制插入深度不少于100 mm。
(5)加热铅浴箱,使铅液温度升温至600 C后,控制铅液温度不超过650 C,持续时间不少于15 min;而后取出退火管子,清除挂铅插入干燥石棉灰中缓冷保温8 h 以上。
(6)抽查退火后的管端硬度5.2.2 胀管5.2.2.1、管子的试胀试胀的目的就是在本工程的锅筒与管子的材质、退火质量、打磨质量等特定条件下,确定出在保证胀接质量前提下的较小的胀管率;检验胀管器是否合格,也检验胀接工艺的适用性,检验退火质量和管端处理质量; 同时让胀接操作人员熟悉整套章节工艺过程5.2.2.2、热面管子的胀接一、胀接的准备工作:(1)工机具和辅料:线坠、石笔、15cm 不锈钢板尺、白的确良布、丙酮、电动胀管器和胀头、胀管外径千分卡尺、千分表、36V 低压手灯、钢锯、0 号砂布、木锤、小麻绳、活动扳手、梳形板、深度游标卡尺和固定管排用的角钢支架。
胀管工艺工业锅炉的对流管束以及前、后水冷壁与锅筒的连接一般采用胀接法进行安装。
胀接是利用金属的弹性变形和塑性变形的物理性质,通过胀管器的外力作用,将管子胀在另一个物体上,实现两个物体的连接并达到承压和密封的目的的一种连接方法,它多用于工作压力小于2.5MPa的工业锅炉的受热面安装工程。
一、管子的退火管端退火的目的是为了提高管子塑性,防止胀接时管端产生裂纹。
所谓管端退火就是将胀接管管端加热至600~650℃,经过保温、缓慢冷却等过程,使管端的金相组织发生变化,使得管端硬度降低,塑性增加。
退火过程中,要注意以下几点:(1)退火温度一定不可超过650℃;(2)加热管端的时间要足够;(3)管端冷却一定要缓慢;(4)保温用石棉灰要干燥。
如上述四点注意事项没有做到,退火工作就可能失败,还需重新退火。
当管端硬度比锅筒管孔硬度低时,可以省掉退火工序。
否则,还要对管端进行退火处理。
管端和管孔的硬度测量,应在锅炉安装之前随机抽样进行,样本总数不低于10%。
这样做,可以使施工作业指导书的编制更符合现场的实际情况。
退火后,要填写《管端退火记录》。
二、管子的放样与管端打磨管子的放样在放样平台上进行。
就是把某一规格的管子放进样板中。
如果能自然放进,说明该外形合格。
否则,就不合格,须进行冷调或热调。
管子的放样,力争误差最小,当弯管的角度较小时,变形的补偿能力差,放样不准确,易造成胀管不严,严重时,水压试验会产生泄漏。
然后还要做以下工作:1、测量管端伸出锅筒管孔的长度,伸出长度应符合下表规定。
多余部分应锯掉;短于规定数值时,应该从弯头以远800mm处进行换管。
换管的管子一定要用锅炉厂带来的备用管。
换管的管端应是经过退火的。
管子公称外径32~6570~102正常910伸出长度最大1112最小78管端伸出管孔的长度2、仔细检查每根管子裂纹、重皮、锈蚀凹坑等缺陷。
当缺陷严重时,应进行有缺陷管段的换管工作。
3、因胀接管端有氧化皮、锈蚀斑点、刻痕等污物和缺陷,胀接之前要将其彻底清除,以保证胀接质量。
胀管技术施工工法一、前言胀管技术施工工法是一种用于土方工程的施工方法,通过将金属管材嵌入土壤中进行膨胀来增加地基的稳定性和承载能力。
本文将详细介绍胀管技术施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点胀管技术施工工法的特点可以总结为以下几点:1.适应性广:胀管技术适用于各种土质,包括黏土、砂土、粉土和砾石等。
因此,无论在城市地基处理、桥梁基础加固还是海底隧道施工等方面,胀管技术都具有广泛的应用前景。
2.施工速度快:胀管技术施工简便,可以快速完成。
与传统的地基处理方法相比,胀管技术施工速度更快,能够减少工期,提高工效。
3.施工成本低:胀管技术所需的机具设备相对简单且成本较低,而且施工过程中减少了人工操作,从而降低了施工成本。
4.环保可持续:胀管技术是一种无振动、无噪音、无污染的施工方法,对环境没有危害。
同时,胀管材料可以回收利用,能够实现施工过程中的资源循环利用。
三、适应范围胀管技术适用于以下几个方面的工程:1.地基处理:胀管技术可以用于改善地基的稳定性和承载能力,尤其在软弱土层地区具有广泛应用。
2.基础加固:胀管技术可以增加桥梁、隧道和建筑物等基础的承载能力,提高工程的安全性和稳定性。
3.地下管道施工:胀管技术可以用于铺设地下管道,如给水管道、下水道、煤气管道等,减少地面开挖和破坏。
4.海底隧道施工:胀管技术可以用于海底隧道的施工,通过在海底土层中嵌入胀管来增加隧道的稳定性和承载能力。
四、工艺原理胀管技术施工工法的工艺原理是通过胀管材料的膨胀力来增加地基的稳定性和承载能力。
具体来说,胀管施工工法在施工前需要先进行钻孔,将金属管材嵌入土体中,并填注压浆材料以提高管材与土体的粘结力。
然后,在管材内注入高压液体,使管材膨胀,并与土壤发生挤压作用,从而提高地基的稳定性和承载能力。
五、施工工艺胀管技术的施工工艺可以分为以下几个阶段:1.现场准备:确定施工地点和孔径,清理施工地面,搭建施工平台和围护结构。
胀管技术施工工法胀管技术施工工法一、前言胀管技术是一种用于土木工程中刚性管道铺设的施工工法。
该工法以其简单易行、施工效率高、施工质量可靠的特点,被广泛应用于各类管道工程,特别是城市供排水管道工程。
二、工法特点胀管技术通过在施工现场使用特制的胀管器具,将预先制作好的刚性管道胀入地下,形成连续稳定的管道结构。
与传统的开挖和埋设方法相比,胀管技术具有以下特点:1. 减少开挖范围:胀管器具的特殊构造使得可以直接在地下进行管道铺设,无需大面积开挖,减少对周围环境和交通的影响。
2. 提高施工效率:胀管技术采用机械化操作,施工速度较快,可以大幅缩减施工周期,提高工程效率。
3. 保证施工质量:胀管技术可以精确控制管道的铺设位置和倾斜角度,保证了施工质量的可靠性和稳定性。
4. 降低施工成本:相对于传统的开挖和埋设方法,胀管技术可以节约人力、物力和时间,降低施工成本。
三、适应范围胀管技术适用于各种刚性管道的铺设,包括供水管道、排水管道、燃气管道等。
其适应的地质条件包括粉质土、黏土、砂质土和软岩等。
但对于岩石地层和较硬的土层,胀管技术的应用会受到一定的限制。
四、工艺原理胀管技术的工艺原理主要是通过运用强大的推力和旋转力,将胀管器具沿预设的管道轨迹向地下推进,同时在推进过程中及时回转管道,以确保管道的正确位置和角度。
五、施工工艺胀管技术的施工过程一般包括以下几个阶段:1. 预处理:根据设计要求,对施工区域进行勘测、测量和地质探查,确定施工的具体方案和施工参数。
2. 地面准备工作:清理施工区域,确保施工现场的安全和整洁。
3. 胀管器具安装:安装胀管器具,包括推进台车、胀管头和胀管杆等,对设备进行检查和调试。
4. 推进施工:根据管道轨迹和设计要求,通过推车控制器操控推进操作,进行胀管推进。
同时,根据需要进行调整或旋转管道,以保证其位置和角度的准确性。
5.胀管后处理:在完成推进后,进行管道连接、消除管间隙以及填补周围填土等后处理工作,以确保管道的连续性和稳定性。
胀管通用工艺规程一、胀接说明1 胀接胀接是换热管与管板的主要联接形式之一,它是利用胀管器伸入换热管管头内,挤压管子端部,使管端直径扩大产生塑性变形,同时保持管板处在弹性变形范围内。
当取出胀管器后,管板孔弹性变形,管板对管子产生一定的挤紧压力,使管子与管板孔周边紧紧地贴合在一起,达到密封和固定连接的目的。
由于管板与管子的胀接消除了弹性板与塑性管头之间的间隙,可有效地防止壳程介质的进入而造成的缝隙腐蚀。
当使用温度高于300℃时,材料的蠕变会使挤压残余应力逐渐消失,连接的可靠性难以保证。
因此,在这种工况下,或预计拉脱力较大时,可采用管板孔开槽的强度胀接。
胀接又分为贴胀和强度胀。
2 胀管率胀管率是换热管胀接后,管子直径扩大比率。
贴胀与强度胀的主要区别在于对管子胀管率 (管子直径扩大比率) 的控制不同,对冷换设备换热管来说,强度胀要求的胀管率H为1~2.1%,而贴胀要求的胀管率H为0.3~0.7%。
3 贴胀贴胀是轻度胀接的俗称,贴胀是为消除换热管与管板孔之间的缝隙,以防止壳程介质进入缝隙而造成的间隙腐蚀。
由于贴胀时胀管器给管子的胀紧力较小,管子径向变形量也就比较小。
因此换热管与管板孔之间的相对运动的摩擦力就比较小,所以它不能承受较大的拉脱力,且不能保证连接的可靠性,仅起密封作用。
贴胀时,管孔不需要开槽。
4 强度胀强度胀是指管板与换热管连接处的密封性和抗拉脱强度均由胀接接头来保证的连接方式。
强度胀接的管板孔要求开胀管槽,一般开两道胀管槽。
以使管子材料在胀接时嵌入胀管槽内,由此来增加其拉脱力。
特别是当使用温度高于300℃时,材料的蠕变会使挤压残余应力逐渐消失,连接的可靠性下降,甚至发生管子与管板松脱,这时采用强度胀接,其抗拉脱力就比贴胀要大得多。
胀管前应用砂轮磨掉表面污物和锈皮,直至呈现金属光泽,清理锈蚀长度应不小于管板厚度的2倍。
管板硬度应比管子硬度高HB20~30,以免胀接时管板孔产生塑性变形,影响胀接的紧密性。
GB151-1999标准中规定,强度胀接适用于设计压力≤4MPa、设计温度≤300℃、无剧烈振动、无过大温度变化及无应力腐蚀的场合;强度焊接适用于振动较小和无间隙腐蚀的场合;胀、焊并用适用于密封性能较高、承受振动或疲劳载荷、有间隙腐蚀、采用复合管板的场合。
由此可见,单纯胀接或强度焊接的连接方式使用条件是有限制的。
胀、焊并用结构由于能有效地阻尼管束振动对焊口的损伤,避免间隙腐蚀,并且有比单纯胀接或强度焊具有更高的强度和密封性,因而得到广泛采用。
目前对常规的换热管通常采用“贴胀+强度焊”的模式;而重要的或使用条件苛刻的换热器则要求采用“强度胀+密封焊”的模式。
胀、焊并用结构按胀接与焊接在工序中的先后次序可分为先胀后焊和先焊后胀两种。
1 先胀后焊管子与管板胀接后,在管端应留有15mm长的未胀管腔,以避免胀接应力与焊接应力的迭加,减少焊接应力对胀接的影响,15mm的未胀管段与管板孔之间存在一个间隙(见图1)。
在焊接时,由于高温熔化金属的影响,间隙内气体被加热而急剧膨胀。
据国外资料介绍,间隙腔内压力在焊接收口时可达到200~300MPa 的超高压状态。
间隙腔的高温高压气体在外泄时对强度胀的密封性能造成致命的损伤,且焊缝收口处亦将留下肉眼难以觉察的针孔。
目前通常采用的机械胀接,由于对焊接裂纹、气孔等敏感性很强的润滑油渗透进入了这些间隙,焊接时产生缺陷的现象就更加严重。
这些渗透进入间隙的油污很难清除干净,所以采用先胀后焊工艺,不宜采用机械胀的方式。
由于贴胀是不耐压的,但可以消除管子与管板管孔的间隙,所以能有效的阻尼管束振动到管口的焊接部位。
但是采用常规手工或机械控制的机械胀接无法达到均匀的贴胀要求,而采用由电脑控制胀接压力的液袋式胀管机胀接时可方便、均匀地实现贴胀要求。
采用液袋式胀管机胀接时,为了使胀接结果达到理想效果,胀接前管子与管板孔的尺寸配合在设计制造上必须符合较为严格的要求。
只有这样对于常规设计的“贴胀+强度焊”可采用先胀后焊的方式,而对特殊设计的“强度胀+强度焊”则可采用先贴胀,再强度焊,最后强度胀的方法。
筑龙hu l o ng .c o m锅炉胀管施工工艺标准1 适用范围本工艺标准适用于工业锅炉受热面的胀接施工。
2 施工准备 2.1 材料2.1.1 管道的型号、规格、材质应符合现行国家标准的规定。
2.2 机具、设备2.2.1 机具:远红外退火炉、电动胀管器、手动胀管器、电动磨管机等。
2.2.2 量具:布氏硬度计、游标卡尺、内径百分表、外径百分表、水准仪、不锈钢板尺、线坠等。
2.3 作业条件2.3.1 上、下锅筒已经安装完毕。
2.3.2 上、下锅筒间脚手架已搭设完毕,下锅筒底部的脚手架已全铺木板。
2.3.3 管道清点、分类码放完毕。
2.3.4 校管平台已经搭设完毕。
2.3.5 现场电源、水源满足作业需要。
2.3.6 质量记录表格准备齐全。
3 操作工艺 3.1 工艺流程3.2 操作方法 3.2.1 试胀3.2.1.1 在正式胀接前应进行试胀,以检查胀管器的质量和管材的胀接性能; 3.2.1.2 试胀工作应按锅炉制造厂提供的与锅炉同钢号的胀接试件上进行;3.2.1.3 在试胀工作中,要对试样进行比较性检查,检查胀口部分是否有裂纹,胀接过渡部分是否有剧烈的变化,喇叭口根部与管孔壁的结合状态是否良好等,然后检查管孔壁与管道外壁的接触表面的印痕和啮合状况。
根据检查结果,确定合理的胀管率。
3.2.2 管道外观检查3.2.2.1 管道内外表面不应有重皮、裂纹、压扁、严重锈蚀等缺陷,当管道表面有沟纹、麻点等其它缺陷时,缺陷深度不应使管壁厚度小于公称壁厚的90%; 3.2.2.2 管道胀接端的外径偏差:公称外径为32~42mm 的管道,不应超过±0.45mm ;公称外径为51~102mm 的管道,不应超过外径的±1% 。
3.2.2.3 胀接管口的端面倾斜度,不应大于管道公称外径的2%。
3.2.3 平台放样校管3.2.3.1 在地面上铺方木与型钢支架,用水平仪找平后,在其上铺10~12mm 钢板拼装平台,筑龙网w ww .z hu l o ng .c o m平台的平面度误差不大于5mm 。
胀管工艺流程及原理英文回答:Tube expansion is a process used in various industries, including manufacturing, construction, and plumbing, tojoin or seal tubes together. It involves expanding the end of a tube to fit another tube or fitting, creating a secure and leak-proof connection. The process is commonly used in HVAC systems, heat exchangers, and hydraulic systems.The tube expansion process typically involves the use of a tube expander, which is a tool designed to enlarge the diameter of the tube end. The expander is inserted into the tube, and then expanded using a hydraulic or mechanical force. This expansion creates a tight fit between the tube and the fitting, ensuring a strong connection.There are several methods used for tube expansion, including hydraulic expansion, mechanical expansion, and thermal expansion. Hydraulic expansion is the most commonmethod and involves using hydraulic pressure to expand the tube. Mechanical expansion, on the other hand, utilizes a mechanical force, such as a hammer or a mandrel, to expand the tube. Thermal expansion involves heating the tube and then expanding it while it is hot.The choice of tube expansion method depends on various factors, such as the type of tube material, the desired level of expansion, and the application requirements. Each method has its advantages and disadvantages. For example, hydraulic expansion offers precise control over the expansion process and is suitable for a wide range of tube materials. Mechanical expansion, on the other hand, is more suitable for thick-walled tubes and can provide a higher level of expansion. Thermal expansion is often used for joining dissimilar materials, as it allows for a secure bond between the materials.In addition to the method used, the tube expansion process also involves several steps. First, the tube end is prepared by removing any burrs or sharp edges. Then, the expander is inserted into the tube and expanded to thedesired diameter. The expansion is carefully controlled to avoid over-expansion or damage to the tube. Once the expansion is complete, the tube is inspected for anydefects or imperfections. Finally, the expanded tube is joined with another tube or fitting using welding, brazing, or other joining methods.Tube expansion is a critical process in many industries, as it ensures the integrity and reliability of tube connections. It allows for the efficient transfer of fluids or gases and helps to prevent leaks or failures. Theprocess requires skilled technicians who are familiar with the specific requirements of each application and canensure proper expansion and joining of the tubes.中文回答:胀管工艺是在制造、建筑和管道等多个行业中使用的一种工艺,用于连接或密封管道。
铝胀管工艺
铝胀管工艺是将铝锭加热至熔点,并通过高压使其通过特定形状的模具产生变形,使其形成所需的管形状的过程。
铝胀管工艺主要分为以下几步:
1. 材料准备:铝锭按比例配料,并进行熔炼以消除气体和杂质。
2. 铝锭预热:将铝锭加热到一定温度,使其变得更加柔软,以便于塑性变形。
3. 胀管:将预热铝锭放入模具中,通过高压胀管机进行压制和拉伸,使其成为所需的管形状。
4. 冷却:将胀制好的铝管进行冷却和固化,以便于后续加工和使用。
5. 后续处理:根据需要,可以对铝管进行切割、打孔、刻印等加工处理。
铝胀管工艺具有高效、低能耗、环保等优点,被广泛应用于汽车、航空航天、建筑等各个领域。
引言概述:在工程制造领域中,胀管工艺是一项广泛应用的技术。
胀管工艺主要用于将管道连接头与管道本体进行可靠、牢固的连接。
本文将围绕胀管工艺展开详细探讨,包括其基本原理、工艺步骤以及应用范围。
正文内容:一、胀管工艺的基本原理1.胀管工艺的定义与作用2.胀管工艺的基本原理解析二、胀管工艺的工艺步骤1.准备工作:材料准备、设备准备2.加热和预热:加热的目的与方法3.胀管操作:使用合适的工具进行胀管4.冷却和固化:冷却过程中的注意事项5.检查与测试:对胀管工艺进行检测和验证三、胀管工艺的应用领域1.建筑工程领域中的应用:水暖管道、空调管道等2.工业制造领域中的应用:机械设备管道、汽车零部件等3.航空航天领域中的应用:飞机管道连接等4.能源领域中的应用:石油管道、天然气管道等5.其他领域中的应用:电力行业、化工行业等四、胀管工艺的优点与不足1.优点:连接牢固、耐用性好、工艺简单等2.不足:设备与材料的要求较高、操作技术要求较高等五、胀管工艺方案的选择与优化1.根据实际应用需求确定合适的胀管工艺方案2.优化胀管工艺方案以提高生产效率和质量3.胀管工艺的自动化与智能化趋势总结:通过对胀管工艺进行深入的研究与探讨,我们可以得出结论:胀管工艺是一种重要的连接方式,广泛应用于各个领域。
胀管工艺在使用过程中,需要按照一定的步骤和原则进行操作,以确保连接的牢固性和质量。
同时,随着技术的不断发展,胀管工艺方案将会越来越智能化和自动化,提高生产效率和质量。
因此,在实际应用中,我们应根据需要选择合适的胀管工艺方案,并对其进行优化,以满足生产需求。
胀管施工工艺第一章总则本工艺编制依据:1.《蒸汽锅炉安全技术监察规程》1996年276号;2.《工业锅炉胀接技术条件》ZJB980001—87;3.《低压水管锅炉胀接施工规程》.本工艺适用于工业锅炉管子与锅筒、管板胀接。
第二章胀管前的工量准备为了保证胀管质量,在胀管前必须做好工具、量具、操作人员确定工作。
4.胀管器胀管器选取必须符合ZJB980001-87规定,胀管器的胀珠、胀杆表面应光滑,不应有沟纹、撞伤、斑痕等现象;检查前清洗零件,同时查看各零件配合是否正确,胀杆不能弯曲,圆锥度一般为1:25,胀珠圆锥度为胀杆圆锥度的一半。
胀杆与胀珠装配时,其轴线有1。
5~2°的夹角,胀杆与胀珠基本上能保持线接触,以保证胀接质量。
5.自行制作管子夹具及靠模、排管、角铁靠样,能牢固稳定管子即可。
6.选用自行制作的“车床式”管子接头打磨机械,一端用龙门钳固定管头,露出长度200mm,实际打磨100~200mm,打磨靠装在滑动块上的电机带动三块活动砂轮块,根据向心旋转力打磨表面,依据滑块掌握打磨光度.7.管子内径用半圆锥清理干净。
8.管孔打磨用内圆磨包细砂纸进行.9.其他工具有小木锤、线锤、内径百分表、游标卡尺、不带丝化纤布、CCL4或汽油。
第三章管孔和管子第一节汽包上管孔的检查10。
汽包的内部装置应拆除,以便清洗和检查汽包管孔。
检查时应先清洗掉管孔壁上的防护涂料,检查管孔壁的加工质量,不得有砂眼、凹痕、边缘毛刺和纵向刻痕;纵向或螺旋形刻痕的深度不得大于0.5mm,宽度不得大于1mm,刻痕到孔边的距离不得小于孔壁厚度的1/3,并且不得小于4mm。
管孔壁如有锈蚀,应用细砂布等不致使孔壁产生明显刻痕的工具,将孔壁处理至发出金属光泽。
当距离胀管时间较长时,应涂好防锈油。
11。
用内径千分表测量每个管孔的直径、圆锥度和椭圆度,记在展开图或记录表上,其偏差不得超过表1的规定。
当偏差超过本规定时,应与锅炉使用单位协商处理.12. 有缺陷的管孔在缺陷未消除前不得胀管,消除较小的缺陷一般可用刮刀修刮。
一、绪论:
现代锅炉特别是大型高压锅炉很少采用胀接这种方式,但是对低、中压锅炉还常采用。
胀接是将管子依靠胀管器扩张管口固定在汽包或联箱上、管口成塑性变形而管孔处于弹性变形范围之内,由于管孔的弹性变形将管口紧紧固死而达到紧固连接目的。
管子胀管有扩管和翻边二个过程,以保证孔壁之间的严密性和加强之间的连接,这样管子不但能经受内部介质的压力,而且还能承受一定的拉伸荷重。
二、胀管前的准备:
1、胀管器的检查
在胀管之前,应对胀管器进行清洗检查,并抹上润滑油,主要检查内容是:
(1)胀管器规格是否符合胀管内径的要求;
(2)胀杆和胀珠有无弯曲、斑点、锈坑、裂纹等;
(3)有无脱珠情况,各胀珠倾斜角度是否一致。
2、管孔与管子的检查
(1)汽泡或联箱孔应清洗干净并用砂布打光直至显示光泽,并检查管孔壁的加工质量;表面不应有凹痕、毛刺和纵向沟纹、环向沟纹离管壁边缘距离≮4㎜,沟纹深度≯0.5㎜,宽度≯1㎜为合格。
(2)用内径千分表测量管孔的内径,圆锥度和椭圆度,做好记录,不得超过国家标准要求。
(3)对流管束外形尺寸应通过放样检查及矫正,校管平台应平整牢固,放样尺寸偏差不应大于1㎜校正后的管子与放样实线应吻合,局部间隙不应大于2㎜,并应进行试装检查。
(4)管子外观检查不应有重皮、裂纹、压扁和严重锈蚀,如有此缺陷时,缺陷深度<10%的管壁厚度,否则,应提交业主与制造厂研究处理及鉴证。
外径偏差不应超过电建规(锅炉机组篇)附录F的规定。
(5)管子材质应符合设计要求,并检查管口的硬度和壁厚。
(6)管口端面应与管中心垂直,偏斜值不应大于2%的管外径。
3、管子通球试验与管口处理
(1)管子端口硬度超过HB170,同时高于管孔壁的硬度时应对管端进行退火。
退火方法采用铅溶法,退火长度不少于100㎜,加热温度控制在600~650℃。
保温采用干石灰粉进行。
(2)退火后的管端内外壁100㎜范围内应进行打磨,直致显示出金属光泽。
并测量出打磨后的管外径尺寸,与管孔直径选配编号,管外径应比孔径小 0.5㎜左右为宜。
(3)胀管前应逐根进行通球试验,其通球直径应遵守《工业锅炉安装工程施工及验收规范》GB50273-98的规定,通球采用压缩空气进行,但应采取通球的装接球的安全措施。
4、试胀
(1)正式胀管前必须准备试样(板、管)进行试胀,以确定胀管程度,试样钢板及管件的厚度、孔径、材质、加工精度与正式胀管相同。
试胀程度选取1.3~1.7%为好。
(2)试漏、破口检查各胀管程序的管口质量,选取最佳胀管程度。
三、胀管
1、排管
(1)汽包、联箱等安装定位复检合格后进行配管,配管时应根据管孔、管端口直径大小进行选配编号进行(管外径比管孔径小0.5㎜左右为宜)。
(2)胀接面经锉磨并清除油污擦干后,先装好基准管(汽包两端)管端伸出管孔长度和偏差应按《工业锅炉安装工程施工及验收规
范》GB50273-98中4.2.8的规定执行。
(3)基准管固定后,再按照由中间向两边胀管顺序进行排管。
(4)排管时应保持管排的平整度及管间距离,可采用排管架进行,装管时,为省人力,可用管卡将管子重量通过管卡支持在下汽包(或联箱)上。
2、胀管
(1)胀管方法:对于小管子,管壁薄的管子采用手工胀管,直径大,管壁厚的管子可采用电动胀管。
(2)胀管程序应是先胀基准管,再从中间向两边交错进行。
(3)胀管分固定胀管(初胀)和翻边胀管(复胀)两个过程,先固定胀管。
即将伸入管孔的管端扩胀到与孔壁相接触再扩大0.2~0.3㎜,待全部管子都进行固定胀管之后,再进行逐根管子的翻边胀管。
这时的管口扩大和翻边应一次完成,并应根据试胀所定的胀管程度(即胀管率)来控制。
(4)测量复查胀管程序,当采用内径控制法时,胀管程度应控制在1.3~2.1%范围之内。
当采用外径控制法时,胀管程度(即胀管率)应控制在1.0~1.8%的范围内,可用下式计算:
D4-d3
Hw=————×100%
d3
d1-d2-δ
Hn=—————×100%
d3
Hn——采用内径控制法时的胀管程度(胀管率%);
Hw——采用外径控制法时的胀管程度;
d1——胀完后的管子实测内径(㎜);
d2——未胀时的管子实测内径(㎜);
d3——未胀时的管孔实测直径(㎜);
d4——胀完后紧靠锅筒外壁处管子实测外径(㎜);
δ——未胀时管孔实测直径与管子实测外径之差(㎜)。
(5)胀管工作环境温度应有O℃以上。
四、质量检查与缺陷的处理
1、外观检查
(1)管子胀后无裂纹;
(2)胀口内壁不得有切口或挤出现象,应过渡平滑,严重的应换管;
(3)胀口不得有单边现象;
(4)胀口不得有过胀现象。
2、水压试验
(1)试验用水必须使用除盐水并加防腐剂,试压环境温度应高于5℃,试验水温应高于露点温度。
(2)试验用压力表应校正合格,表面刻度应是试验压力的1.5~3倍,宜选用2倍。
(3)试验升压应缓慢,升压速度一般≯0.2Mpa,升压至0.3~0.4Mpa时应停压检查,升压至工作压力时应再次检查,然后再升压至试验压力,保持五分钟降压至工作压力进行全面检查工作。
试验压力的规定:
部 位锅筒工作压力P(MPa)试验压力(MPa)
1、锅炉本体P<0.59 1.59,且不小于0.2 P=0.59~1.18P+0.29
P>1.18 1.25P
2、可分式省煤器 1.25P+0.49
(4)水压试验后卸压,降压速度≯0.2MPa。
当压力接近到零时应将排气阀打开。
对有过热器的锅炉应采取防冻措施。
(5)水压试验符合下列规定为合格。
a.压降<0.05MPa
b.胀口处无漏水现象,不应滴水球及水雾。
3、缺陷的处理
(1)胀管产生漏水现象,进行补胀,但一根管子补胀次数不应超过二次。
(2)胀管过度:胀管过度即是管孔及管壁均产生永久变形,降低了连接的牢固性和严密性,这一缺陷应把管子切除抽出管头,将管孔进行修整,然后换管。
(3)胀口偏挤:胀口偏挤就是管子在管孔外露出部分一面形成偏挤,另一面则显现平直。
如试水不漏时不处理,如偏挤严重且漏水则需切管换管处理。
(4)过渡区的突然转变严重且漏水则需换管重胀,一般可不处理。
(5)翻边的破裂——凡裂纹距孔壁3㎜以上时可有火焊进行补焊;若裂纹距孔壁3㎜以下时,则需换管重胀。
(6)胀管率超出控制范围时,超出的最大胀管率,采用内径控制法控制时,不得超过2.5%,在同一锅筒上的超胀管口数量不得大于胀接总数的4%,且不超过15个。
(7)凡补胀管的补胀次数不得超过二次。
