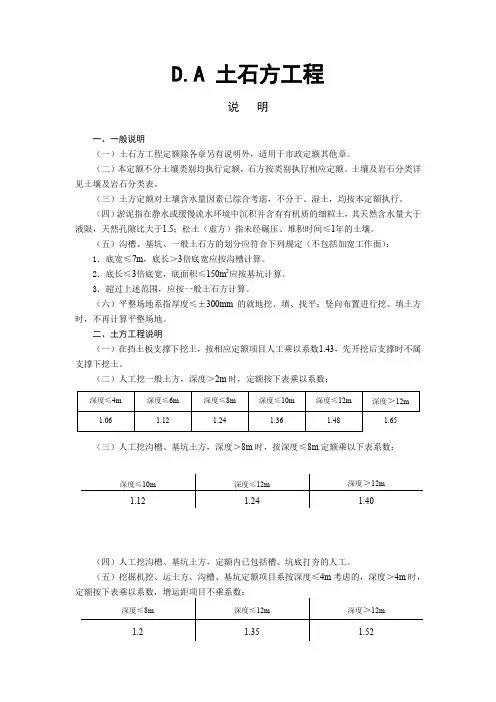

D.A 土石方工程说明一、一般说明(一)土石方工程定额除各章另有说明外,适用于市政定额其他章。
(二)本定额不分土壤类别均执行定额,石方按类别执行相应定额。
土壤及岩石分类详见土壤及岩石分类表。
(三)土方定额对土壤含水量因素已综合考虑,不分干、湿土,均按本定额执行。
(四)淤泥指在静水或缓慢流水环境中沉积并含有有机质的细粒土,其天然含水量大于液限,天然孔隙比大于1.5;松土(虚方)指未经碾压、堆积时间≤1年的土壤。
(五)沟槽、基坑、一般土石方的划分应符合下列规定(不包括加宽工作面):1.底宽≤7m,底长>3倍底宽应按沟槽计算。
2.底长≤3倍底宽,底面积≤150m2应按基坑计算。
3.超过上述范围,应按一般土石方计算。
(六)平整场地系指厚度≤±300mm的就地挖、填、找平;竖向布置进行挖、填土方时,不再计算平整场地。
二、土方工程说明(一)在挡土板支撑下挖土,按相应定额项目人工乘以系数1.43,先开挖后支撑时不属支撑下挖土。
(二)人工挖一般土方,深度>2m时,定额按下表乘以系数:深度≤4m深度≤6m深度≤8m深度≤10m深度≤12m深度>12m1.06 1.12 1.24 1.36 1.48 1.65(三)人工挖沟槽、基坑土方,深度>8m时,按深度≤8m定额乘以下表系数:深度≤10m深度≤12m深度>12m1.12 1.24 1.40(四)人工挖沟槽、基坑土方,定额内已包括槽、坑底打夯的人工。
(五)挖掘机挖、运土方、沟槽、基坑定额项目系按深度≤4m考虑的,深度>4m时,定额按下表乘以系数,增运距项目不乘系数:深度≤8m深度≤12m深度>12m1.2 1.35 1.52(六)机械挖、运淤泥、流砂,按上述挖掘机挖、运土方、沟槽、基坑相应定额进行深度调整后,再乘以系数1.5。
(七)机械土石方作业的坡度因素已综合考虑在定额内,坡度不同时,定额不做调整。
(八)挖土机在垫板上作业,定额不做调整,但未包括搭拆垫板的人工、材料、机械费。
清单与定额不同与相同部分平整场地不同,清单以底层建筑面积。
定额以底层建筑面积外扩2M。
、挖土方不同:清单以垫层底面积乘挖土深度,定额要加工作面,允许许情况下,要放坡。
内墙高度不同:清单算至板顶,定额算至板底雨蓬不同:清单以体积,定额以面积。
阳台不同:清单以体积,定额以面积清单与定额相同部分土石外运:挖土体积-回填土体积=基础砌体+垫层体积=室外地坪标高以下埋设的基础体积-室内地坪以上回填土体积场地回填:回填面积×平均厚度室内回填= S净*(室内外高差-地坪厚)基础回填:挖方体积-室外地坪标高以下埋设的基础体积(墙基、柱基、管基、垫层)地基强夯:设计图示尺寸m2基础垫层:设计图示尺寸m3地面垫层:V=S净h ,S净=S底-(L中T+L内t),扣除凸出地面构筑物、设备基础、室内管道、地沟所占体积;不扣除柱、垛、间壁墙、附墙烟囱及面积≤0.3 m2孔洞所占体积其他垫层:设计图示尺寸m3砖基础:V=LA-地(圈)梁、构造柱所占体积-∑>0.3 m2 孔洞面积×基础墙厚(b);H:基础设计深度;h大放脚折加高度L:外墙中心线,内墙净长线A=基础墙面积+大放脚面积=b(H+h)注:靠墙暖气沟的挑檐不增加,附墙垛基础突出部分体积并入基础界限砖基与砖墙:设计室内地坪石基、勒,砖围墙:室外地坪石勒墙:室内地坪石围墙:内外地坪标高不同时取较低者;内外标高间为挡土墙,挡土墙以上为墙身位于室内地坪±300以内,以不同材料为界;超过±300,以室内地坪为界砖墙:(墙长×墙高-∑>0.3 m2孔洞面积)×墙厚-∑构件体积(嵌入)墙长:外墙中心线,内墙净长线墙高:外墙:①斜屋面无檐口天棚者算至屋面板底②斜屋面有屋架且室内外均有天棚者,算至屋架下弦底面+200mm③斜屋面无天棚者有屋架算到屋架下弦底面+300mm④出檐宽度>600mm,按实砌高度⑤平屋面算至钢砼板面内墙:①位于屋架下弦者,算至屋架底②无屋架者算至天棚底+100mm③有钢砼楼板隔层者算至板底④有框架梁时算至梁底女儿墙:屋面板上表面算至女儿墙压顶下表面内外山墙:平均高度扣除:门窗洞口、过人洞、空圈、嵌入墙内的钢砼柱、梁、圈梁、挑梁、砖平碹、砖过梁及凹进墙内的壁龛、管槽、暖气管、消火栓箱、内墙板头等所占体积不增加:凸出墙面腰线、挑檐、压顶、窗台线、虎头砖、门窗套体积并入:凸出墙面的砖垛砖烟囱、砖水塔:筒壁平均中心线周长×厚度×高度;扣除各种孔洞钢砼圈梁、过梁等体积。
工程量计算书11374(总12页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--目录第一章:编制说明及施工图说明1.编制总说明2.施工图说明第二章:工程量计算表一:建筑面积计算表表二:门窗统计表表三:基数计算表表四:楼面预制构件统计表表五:工程量计算表表六:钢筋工程量计算表表七:钢筋工程量汇总表第三章:工料分析表表八:人工工日、机械台班、材料消耗分析表表九:人工、机械台班、材料消耗量汇总表第四章:工程造价计算分析表十:未计价材料费计算表表十一:主要材料价差调整表表十二:直接费计算表表十三:间接费计算表表十四:其他项目计算表表十五:定额直接工程费计算、调整表表十六:未计价材料费计算表表十七:主要材料价差调整表表十八:利税、税金调整表表十九:工程造价计算汇总表(土建)第一章编制说明及施工图说明一、编制总说明:1、工程概况:本工程为某公司四层砖混结构办公楼,建筑总面积。
具体做法可参见建筑设计说明。
2、投标报价范围包括:本司办公楼工程施工图范围内的建筑工程和装饰装修工程。
3、编制依据包括:(1) 本工程施工组织设计及所制定施工方案。
(2) 本工程现有建筑、结构施工图、图纸会审纪要、设计变更文件。
(3)《贵州省建筑装饰工程计价定额(2004)版》(4)人工费调整:2011年9月1日后执行黔建施通[2011]564号,黔建施通[2008]297号文安装专业人工费调增54%,其他专业调整57%,单独承包土石方工程调整%机械费调整:2011年9月1日后执行黔建施通[2011]564号。
(5)贵阳市2011年12月主要建筑材料市场指导价。
(6)关于印发《建筑安装工程费用项目组成的通知》[2003]206号。
(7)本工程施工合同,工程变更合同未计入。
(8)国家建筑相关法律、法规、及行政规章。
(9)图纸以外的相关措施费用及今后增加的工程数量按实签证,不包含在此次预算包干中。
附件2建设工程工程量清单计价规范(GB50500-2008)计价表式一、计价表格的组成我省工程量清单及计价表格包括封面、总说明、汇总表、分部分项工程量清单表等共32张,具体如下:1 封面1.1 工程量清单:封-11.2 招标控制价:封-21.3 投标总价:封-31.4 竣工结算总价:封-42 总说明3 汇总表3.1 工程项目招标控制价汇总表表-013.2 单位工程招标控制价汇总表:表-023.3 工程项目投标报价汇总表:表-033.4 单位工程投标报价汇总表:表-043.4 工程项目竣工结算汇总表:表-053.5 单位工程竣工结算汇总表:表-064 分部分项工程量清单表4.1 分部分项工程量清单及计价表:表-074.1.1 工程量清单综合单价计算表:表-07-14.1.2 工程量清单综合单价工料机分析表表-07-25 措施项目清单表5.1 措施项目清单与计价表(一):表-085.2 措施项目清单与计价表(二):表-095.2.1 措施项目清单综合单价计算表:表-09-15.2.2 措施项目清单综合单价工料机分析表表-09-26 其他项目清单表6.1 其他项目清单与计价汇总表:表-106.1.1 暂列金额明细表:表-10-16.1.2 材料暂估单价表:表-10-26.1.3 专业工程暂估价表:表-10-36.1.4 计日工表:表-10-46.1.5 总承包服务费计价表:表-10-56.2 索赔与现场签证计价汇总表:表-116.2.1 费用索赔申请(核准)表:表-11—16.2.2 现场签证表:表-11—27 人工、材料、机械价格表7.1 主要工日价格表:表-127.2 主要材料价格表:表-137.3 主要机械台班价格表:表-148 安全防护、文明施工措施项目费分析表:表-159 工程款支付申请(核准)表:表-16工程工程量清单招标人:(单位盖章)工程造价咨询人:(单位资质专用章)法定代表人或其授权人:(签字或盖章)法定代表人或其授权人:(签字或盖章)编制人:(造价人员签字盖专用章)复核人:(造价工程师签字盖专用章)编制时间:年月日复核时间:年月日封—1工程招标控制价招标控制价(小写):(大写):招标人:(单位盖章)工程造价咨询人:(单位资质专用章)法定代表人或其授权人:(签字或盖章)法定代表人或其授权人:(签字或盖章)编制人:(造价人员签字盖专用章)复核人:(造价工程师签字盖专用章)编制时间:年月日复核时间:年月日封—2投标总价招标人:工程名称:投标总价(小写):(大写):投标人:(单位盖章)法定代表人或其授权人:(签字或盖章)编制人:(造价人员签字盖专用章)编制时间:年月日封—3工程竣工结算总价中标价(小写):结算价(小写):(大写):(大写):发包人:(单位盖章)承包人:(单位盖章)工程造价咨询人:(单位资质专用章)法定代表人或其授权人:(签字或盖章)法定代表人或其授权人:(签字或盖章)法定代表人或其授权人:(签字或盖章)编制人:(造价人员签字盖专用章)核对人:(造价工程师签字盖专用章)编制时间:年月日复核时间:年月日封—4总说明工程名称:第页共页工程名称:第页共页表—01单位工程名称:单位:元工程项目投标报价汇总表工程名称:第页共页表—03单位工程投标报价汇总表单位工程名称:单位:元表—04工程名称:第页共页表—05单位工程名称:单位:元表—06分部分项工程量清单与计价表单位及专业工程名称:第页共页表—07工程量清单综合单价计算表单位及专业工程名称:第页共页表—07—1工程量清单综合单价工料机分析表单位及专业工程名称:第页共页表—07—2单位及专业工程名称:第页共页表—08单位及专业工程名称:第页共页表—09单位及专业工程名称:第页共页表—09—1措施项目清单综合单价工料机分析表单位及专业工程名称:第页共页表—09—2其他项目清单与计价汇总表单位工程名称:第页共页表—10暂列金额明细表单位工程名称:第页共页表—10—1材料暂估单价表单位工程名称:第页共页表—10—2专业工程暂估价表单位工程名称:第页共页表—10—3计日工表单位工程名称:第页共页表—10—4总承包服务费计价表单位工程名称:第页共页表—10—5索赔与现场签证计价汇总表工程名称:第页共页注:签证及索赔依据是指经双方认可的签证单和索赔依据的编号。
工程量清单计价表格一、封面:1 工程量清单:封—12 招标控制价:封—23 投标总价:封—34 竣工结算总价:封—4二、总说明:表—01三、汇总表:1 工程项目招标控制价/投标报价汇总表:表—022 单项工程招标控制价/投标报价汇总表:表—033 单位工程招标控制价/投标报价汇总表:表—044 工程项目竣工结算汇总表:表—055 单项工程竣工结算汇总表:表—066 单位工程竣工结算汇总表:表—07四、分部分项工程量清单表:1 分部分项工程量清单与计价表:表—082 工程量清单综合单价分析表:表—09五、措施项目清单表:1 措施项目清单与计价表(一):表—102 措施项目清单与计价表(二):表—11六、其他项目清单表:1 其他项目清单与计价汇总表:表—122 暂列金额明细表:表—12—13 材料暂估单价表:表—12—24 专业工程暂估价表:表—12—35 计日工表:表—12—46 总承包服务费计价表:表—12—57 索赔与现场签证计价汇总表:表—12—68 费用索赔申请(核准)表:表—12—79 现场签证表:表—12—8七、规费、税金项目清单与计价表:表—13八、工程款支付申请(核准)表:表—14_________________________________工程工程量清单工程造价招标人:________________________咨询人:_________________________(单位盖章) (单位资质专用章)法定代表人法定代表人或其授权人:__________________________或其授权人:__________________________(签字或盖章) (签字或盖章)编制人:__________________________复核人:__________________________ (造价人员签字盖专用章) (造价工程师签字盖专用章)编制时间:年月日复核时间:年月日封-1_________________________________工程招标控制价招标控制价(小写):__________________________________________________________ (大写):__________________________________________________________工程造价招标人:_________________________ 咨询人:_________________________ (单位盖章) (单位资质专用章)法定代表人法定代表人或其授权人:_________________________或其授权人:____________________________ (签字或盖章) (签字或盖章)编制人:__________________________复核人:__________________________ (造价人员签字盖专用章) (造价工程师签字盖专用章)编制时间:年月日复核时间:年月日封-2投标总价招标人:__________________________________________________________________ 工程名称:_________________________________________________________________ 投标总价(小写):_______________________________________________________ (大写):_______________________________________________________投标人:__________________________________________________________________(单位盖章)法定代表人或其授权人: _______________________________________________________________(签字或盖章)编制人:__________________________________________________________________(造价人员签字盖专用章)编制时间:年月日封—3_______________________________工程竣工结算总价中标价(小写):_____________________________ (大写):__________________________ 结算价(小写): ____________________________ (大写):__________________________工程造价发包人:____________承包人:____________咨询人:________________(单位盖章) (单位盖章) (单位资质专用章)选定代表人法定代表人法定代表人或其授权人:_____________ 或其授权人:______________ 或其授权人:__________ (签字或盖章) (签字或盖章) (签字或盖章)编制人:__________________________核对人:_________________________ (造价人员签字盖专用章) (造价工程师签字盖专用章)编制时间:年月日核对时间:年月日总说明工程名称:第页共页工程名称:第页共页序号单项工程名称金额(元)其中暂估价(元)安全文明施工费(元)规费(元)合计注:本表适用于工程项目招标控制价或投标报价的汇总。
任务8桩基工程计量与计价8.1桩基工程清单工程量计算8.1.1桩基工程清单工程量计算要点一、2013《房屋建筑与装饰工程工程量计算规范》主要清单项目打桩清单项目及计算规则灌注桩清单项目及计算规则二、工程量计算规则及要点1.预制钢筋混凝土方桩、预制钢筋混凝土管桩等项目计量单位为“米”时,工程量按图示桩长(包括桩尖)计算;计量单位为立方米时,按截面积乘以图示桩长(包括桩尖)计算;计量单位为“根”时,工程量以根数计算。
预制钢筋混凝土方桩、预制钢筋混凝土管桩项目以成品桩编制,应包括成品桩购置费,如果用现场预制,应包括现场预制桩的所有费用。
预制钢筋混凝土方桩、预制钢筋混凝土管桩工程内容有:工作平台搭拆、桩机竖拆、移位、沉桩、接桩、送桩、桩尖制作安装、填充材料、刷防护材料等。
2. 截(凿)桩头项目适用于规范附录B 和C 所列桩的截(凿)。
3.打试验桩和打斜桩应按相应项目单独列项,并在项目特征中注明试验桩或斜桩(斜率)。
4.项目特征中的桩长应包括桩尖,空桩长度=孔深-桩长,孔深为自然地面到设计桩底的深度。
5.项目特征中的桩截面(桩径)、混凝土强度等级、桩类型等可以直接用标准图代号或设计桩型进行描述。
8.1.2桩基工程清单工程量计算举例例8.1.1 某单独招标打桩工程,断面及示意如图所示,设计静力压预应力圆形管桩75根,设计桩长18m(9+9m),桩外径400mm ,壁厚35mm ,自然地面标高-0.45m ,桩顶标高-2.1m ,螺栓加焊接接桩,管桩接桩接点周边设计用钢板,根据当地地质条件不需要使用桩尖,成品管桩市场信息价为2500元/m3。
本工程人工单价、除成品管桩外其他材料单价、机械台班单价、企业管理费费率11%,利润费率6%,按《计价定额》执行不调整,机械进退场费为6500元,检验试验费费率0.2%,临时设施费费率1.0%,安全文明施工措施费按1.8%,工程排污费费率1‰,社会保障费费率1.2%,公积金费率0.22%,税金费率3.477%,其他未列项目暂不计取,应建设单位要求管桩场内运输按定额考虑。
工程量清单报价表格及填写说明一、一般规定1、工程量清单报价应包括按照招标文件规定,完成工程量清单所列项目的全部费用,包括分部分项工程费、措施项目费、其他项目费、规费和税金。
2、工程量清单投标报价应根据招标文件的有关要求和工程量清单、结合施工现场实际情况、拟定的施工方案或施工组织设计、投标人自身情况,依据企业定额和市场价格信息进行编制。
1、工程量清单报价应统一使用综合单价计价方法。
综合单价计价方法是指项目单价采用全费用单价的一种计价方法。
综合单价是指完成工程量清单中的一个规定计量单位项目所需的人工费、材料费、机械使用费、企业管理费、利润和风险费用之和。
2、工程量清单报价格式应与招标文件一起发至投标人。
3、“其他项目清单”和“零星工作项目表”以空白表格形式提供的,“其他项目清单计价表”、“零星工作项目计价表”中小计和合计栏均以“0”计价。
二、工程量清单报价格式工程量清单报价应采用统一格式。
工程量清单报价格式应由下列内容组成:1、封面2、编制说明3、投标总价4、工程项目总价表5、单项工程费汇总表6、单位工程费汇总表7、分部分项工程量清单计价表8、措施项目清单计价表9、他项目清单计价表10、零星工作项目计价表11、分部分项工程量清单综合单价分项表12、措施项目费分析表13、主要材料价格表14、分部分项工程量清单综合计算表15、措施项目费计算表(一)16、措施项目费计算表(二)以上(14-16)表式主要用于使用定额综合计价的地区。
分部分项工程量清单综合单价分析(计算)表、措施项目费分析(计算)表,应由招标人根据需要提出要求后填写。
附:工程量清单报价表工程工程量清单报价表投标人:(单位签字盖章)法定代表人:(签字盖章)造价工程师及注册证号:(签字盖执业专用章)编制时间:编制说明工程名称:第页共页投标总价建设单位:工程名称:投标总价(小写):(大写):投标人:(单位签字盖章)法定代表人:(签字盖章)编制时间:工程项目总价表工程名称:第页共页单项工程费汇总表工程名称:第页共页单位工程费汇总表工程名称:第页共页分部分项工程量清单计价表工程名称:第页共页措施项目清单计价表工程名称:第页共页其他项目清单计价表工程名称:第页共页零星工作项目计价表工程名称:第页共页分部分项工程量清单综合单价分析表工程名称:第页共页措施项目费分析表工程名称:第页共页主要材料价格表工程名称:第页共页分部分项工程量清单综合单价计算表工程名称:计量单位:项目编码:工程数量:项目名称:综合单价:23措施项目费计算表(一)工程名称:计量单位:项目编码:工程数量:项目名称:综合单价:23措施项目费计算表(二)工程名称:第页共页三、工程量清单报价编制一)、“封面”的填写:应按照规定的内容填写、签字、盖章。

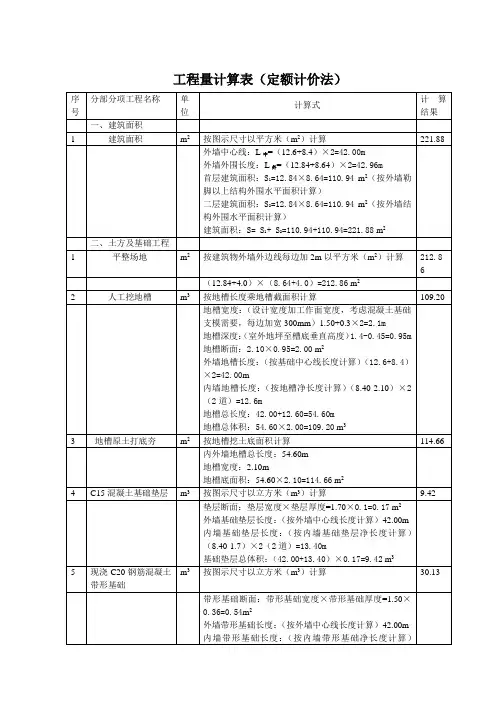

一、土石方工程清单编制例题例1:某工程外墙外边线尺寸为36.24m×12.24m,底层设有围护栏板的室外平台共4只,围护外围尺寸为3.84m×1.68m;设计室外地坪土方标高为-0.15m,现场自然地坪平均标高为-0.05m,现场土方多余,需运至场外5km处松散弃置,按规范编制该工程平整场地清单项目。
解:该工程按自然标高计算,多余土方平均厚度0.10m,按题意需考虑外运。
工程量计算:平整场地:S=36.24×12.24+3.84×1.68×4=469.38m2分部分项工程量清单表1-1序号项目编码项目名称计量单位工程数量1 010********* 平整场地,余土平均厚度0.1m,外运距离5km处松散弃置m2469.38例2:如图,某房屋工程基础平面及断面如图,已知:基底土质均衡,为二类土,地下常水位标高为-1.1m,土方含水率30%;室外地坪设计标高-0.15m,交付施工的地坪标高-0.3m,基坑回填后余土弃运5km。
试计算该基础土方开挖工程量,编制工程量清单。
解:本工程基础槽坑开挖按基础类型有1-1、2-2和J-1三种,应分别列项。
工程量计算:挖土深度=1.6-0.3=1.30 m1、断面1-1:L=(10+9)×2-1.1×6+0.38=31.78m (0.38为垛折加长度)V=31.78×1.4×1.3=57.84m3其中:湿土V=31.78×1.4×0.5=22.25m32、断面2-2:L=9-0.7×2+0.38=7.98mV=7.98×1.6×1.3=16.60m3其中:湿土V=7.98×1.6×0.5=6.38m33、J-1:V=2.2×2.2×1.3×3=18.88m3其中:湿土V=2.2×2.2×0.5×3=7.26m3图4-1根据工程量清单格式,编制该基础土方开挖工程量清单如下表:分部分项工程量清单表1-2序号项目编码项目名称计量单位工程数量1 010********* 挖1-1有梁式钢筋砼基槽二类土方,基底垫层宽度1.4m,开挖深度1.3m,湿土深度0.5m,土方含水率30%,弃土运距5km m357.842 010********* 挖2-2有梁式钢筋砼基槽二类土方,基底垫层宽度1.6m,开挖深度1.3m,湿土深度0.5m,土方含水率30%,弃土运距5km m316.603 010********* 挖J-1钢筋砼柱基基坑二类土方,基底垫层2.2m×2.2m,开挖深度1.3m,湿土深度0.5m,土方含水率30%,弃土运距5km m318.88例3:某工程室外排水管道WSI,工程量80m(含窨井),采用外径450mm水泥涵管直铺。
附件一:工程量清单及计价表一、工程量清单招标用表二、工程量清单计价用表工程量清单招标用表填表说明一、工程量清单招标用表由下列内容组成1、封面2、总说明3、分部分项工程量清单4、措施项目清单5、其他项目清单6、招标人材料购置费清单7、零星工作项目人工单价清单8、规费税金清单9、需评审的材料清单二、工程量清单的编制应符合下列规定1、工程量清单应由招标人或其委托的工程造价咨询单位编制。
2、工程量清单表中所有要求签字、盖章的地方,必须由规定的单位和人员签字、盖章。
3、总说明应按下列内容填写(1)工程概况:建设规模、工程特征、计划工期、施工现场实际情况、自然地理条件、环境保护要求等。
(2)工程招标和分包范围。
(3)工程量清单编制依据。
(4)工程质量、材料、施工等的特殊要求。
(5)其他需要说明的问题。
4、分部分项工程量清单依据《计价规范》进行编制,《计价规范》1未包括的项目,编制人可作相应补充,并报当地工程造价管理机构备案。
5、措施项目清单由编制人根据拟建工程的具体情况及合理的施工方案或施工组织设计,参照《计价规范》编制。
《计价规范》没有的项目,编制人可作补充。
6、其他项目清单及招标人材料购置费清单。
(1)其他项目清单中招标人部分应列明预留金金额和材料购置费。
(2)招标人材料购置费清单必须列明招标人自行采购材料的名称、规格型号、数量、单价和合价,其合计金额必须与其他项目清单材料购置费一致。
7、零星工作项目人工单价清单应依据《计价定额》的工种划分并结合拟建工程需要编制。
8、规费依据《计价定额》的规定并结合工程实际编制。
税金按工程所在地的费率计算。
2工程工程量清单招标人:(单位盖章)法定代表人或其授权人:(签字或盖章)工程造价咨询单位:(单位盖章)法定代表人或其授权人:(签字或盖章)造价工程师:(签字盖执业专用章)编制时间:3总说明4分部分项工程量清单5措施项目清单(一)6措施项目清单(二)7其他项目清单8招标人材料购置费清单9零星工作项目人工单价清单10规费税金清单11需评审的材料清单12工程量清单计价用表填表说明一、预算控制价(标底)、投标报价、结算价,其工程量清单计价用表由下列内容组成1、封面:包括预算控制价(标底)封面、投标报价封面、结算价封面2、总说明3、工程项目总价表4、单项工程费汇总表5、单位工程费汇总表6、分部分项工程量清单计价表7、措施项目清单计价表8、零星工作项目人工单价报价表9、规费清单计价表10、签证及索赔计价表11、分部分项工程量清单综合单价分析表(仅投标用)12、措施项目费分析表(仅投标用)13、主要材料价格表(仅投标用)14、需评审的材料价格表(仅投标用)二、工程量清单计价的编制和填写应符合下列规定:1、封面应按规定的内容填写、签字、盖章2、总说明应按下列内容填写(1)工程概况:依据计价内容,应载明建设规模、工程特征、计划工期、合同工期、实际工期、施工现场及变化情况、施工组织设计的特点、自然地理条件、环境保护要求等。
附件22.1定额计价及工程量清单计价通用表格计价和未计价材料进项税额计算表表1序号材料种类扣税基础扣减系数(%)进项税额(元)1 商品混凝土、砖、瓦、灰、砂、石、土对应的材料费用2.91扣税基础×扣减系数2 草类制品、棉、麻及制品、绳、纸及制品、毡类制品、水、天然气11.503 苗木8.804 除上述之外的其他材料14.53注:1.材料价格为不含税价格时,则不需扣减计算进项税额。
2.计价和未计价材料费扣税基础包含材料价差。
材料费进项税额计算表表2序号材料种类扣税基础扣减系数(%)进项税额(元)1 其他材料费、五金材料费、照明及安全费用、脚手架材料费、支架摊销费、校验材料费、检验材料费、滑轮绳卡摊销费、橡胶球摊销费、设备摊销费等对应的定额材料费用14.53 扣税基础×扣减系数1.1 1.2…2安装工程脚手架使用费定额费用10.90合计机械费进项税额计算表表3序号 费用名称扣税 基础 扣减系数(%) 进项税额 (元)1可分解费用的机械1.1 折旧费及大修理费 定额费用 14.53 扣税基础×扣减系数 1.2 经常修理费 定额费用 7.26 1.3 安拆费及场外运费 定额费用5.95 1.4 燃料动力费2 不可分解费用的机械 定额机械费10.173定额中其他机械费 4垂直运输通讯费、超高降效机械费、回程费、本机使用台班费、脚手架机械使用费、机具摊销费等 5通风空调系统调试费定额费用 10.90合计注:燃料动力费中的材料价格均按不含税价格计入。
组织措施费进项税额计算表表4注:二次搬运费按实签证计算时,应按不含税价格计取,不再采用扣减系数计算进项税额。
企业管理费、安全文明施工费、建设工程竣工档案编费住宅工程质量分户验收费进项税计算表表5序号 费用名称扣税基础扣减系数(%) 进项税额 (元)1 夜间施工费 对应的各项费用 5.09 扣税基础×扣减系数2 冬雨季施工增加费 7.993 已完工程及设备保护费 5.234 材料检验试验费 5.665 二次搬运费 4.76 6 包干费6.80 7工程定位复测、点交及场地清理费6.14序号费用名称扣税基础扣减系数(%)进项税额 (元)进项税额汇总计算表表6序号 项目名称金额(元)1 材料费进项税额2 机械费进项税额3 施工组织措施费进项税额4 企业管理费进项税额5 安全文明施工费进项税额6 建设工程竣工档案编制费进项税额7 住宅工程质量分户验收费进项税额 8总承包服务费进项税额合计1 企业管理费 对应的各项费用1.50 扣税基础×扣减系数2 安全文明施工费 8.853 建设工程竣工档案编制费 4.254 住宅工程质量分户验收费 1.98 5总承包服务费进项税额5.802.2定额计价工程费用计价程序表2008年《重庆市建设工程费用定额》工程费用计算程序表7序号 费用组成计算式说明备注一 直接费 1+2+3 1 直接工程费 1.1+1.2+1.31.1 人工费 1.1.1+1.1.2 1.含按计价定额基价计算的实体项目和技术措施项目费。
定额计价工程量计算表(doc 36页)
定额计价工程量计算表
序号定额
编号
项目名称单位数量
计算式 1 G1-283 平
整场地
1 G1-28
3
平整场地M2S=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
2 G1-1 人工挖土方M3V=
定额计价工程量计算表
序定额项目名称单位数量计算式
号编号
3 G1-28
1 土方回填
M3 V=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
4 G1-21
5 人工运土
M3 V=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
5 A1M5混水砂浆砌混水M3V=
-7 砖墙换陶粒砌块
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
6 A2-73
换有梁式满堂基础商
品混凝土C20换
C30
M3V=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
7 A2-80
换矩形柱商品混凝土
C20换C30
M3V=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
8 A2-83
换构造柱商品混凝土
C20换C30
M3V=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
9 A2-89
换过梁商品混凝土
C20换C30
M3V=
定额计价工程量计算表
序定额项目名称单位数量计算式
号编号
10 A2-11
3换整体楼梯商品混凝
土C20换C30
M2S=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
11 A2-11
7换压顶商品混凝土
C20换C30
M3V=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
12 A2-10有梁板商品混凝土M3V=
1换C20换C30
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
13 A2-12
1换台阶商品混凝土
C20换C30
M3V=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
14 A2-75 垫层商品混凝土
C15
M3V=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
15 A2-12
3 散水
M2S=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
16 A13-1 三七灰土垫层M3V=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
17 A13-2水泥砂浆找平层换M2S=
0换1:2
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
18 A13-1
4
水泥炉渣M3V=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
19 A6-6
换水泥珍珠岩保温层
换1:10
M3V=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
20 A13-2
1换水泥砂浆找平(填
充料上)
M2
S=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
21 A5-7 高聚物改性沥青防
水卷材M2
S=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
22 A7-41 矩形柱木模板木支
撑M2
S=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
23 A7-49 柱支撑高度超过
3.6M M2
S=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
24 A7-27 满堂基础木模板M2S=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
25 A7-30 垫层木模板M2S=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
26 A7-48 构造柱木模板M2S=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
27 A7-88 有梁板木模板M2S=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
28 A7-10
0 板支撑高度超过
3.6M
M2
S=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
29 A7-11
3 台阶木模板M2
S=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
30 A7-10
9 整体楼梯木模板M2
S=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
31 A7-60 过梁木模板M2S=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
32 A7-12
1 散水模板M2
S=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
33 A7-69 压顶模板M2S=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
34 A8-1 综合脚手架M2S=
定额计价工程量计算表
序号定额
编号
项目名称单位数量计算式
35 A9-1 垂直运输费M2S=。
