清单工程量与定额计价工程量计算规则对照表
- 格式:doc
- 大小:232.50 KB
- 文档页数:17
工程量清单计价和预算定额计价的区别定额法既定额计价,是根据国家或地方颁布的统一预算定额规定的消耗量及其单价,以及配套的取费标准和材料预算价格,计算出相应的工程数量,套用相应的定额单价计算出定额直接费,再在直接费的基础上计算各种相关费用及利润和税金,最后形成建筑产品的价格.工程量清单计价是由招标方给出工程量,投标方根据工程量清单组合分部分项工程综合单价,并计算出分部分项工程的费用,再计算出税金,最后汇总成总造价1、计价依据不同定额计价:统一的预算定额+费用定额+调价系数政府定价。
清单计价:企业定额市场竞争定价2、计价项目划分不同①定额计价模式中计价项目的划分以施工工序为主,内容单一(有一个工序即有一个计价项目)。
而清单计价模式中计价项目的划分分别以工程实体为对象,项目综合度较大,将形成某实体部位或构件必须的多项工序或工程内容并为一体,能直观地反映出该实体的基本价格。
子丑寅卯辰巳戊申酉戌亥如:砖砌化粪池按座综合了挖土方、作垫层、池底板、砌砖池、抹灰、回填等。
锚杆支护按㎡综合了钻孔、制浆、压浆、锚杆制作、张拉锚、喷射砂浆等工序或工程内容。
②定额计价模式中计价项目的工程实体与措施合二为一。
即该项目既有实体因素又包含措施因素在内。
而清单计价模式工程量计算方法是将实体部分与措施部分分离,有利于业主、企业视工程实际自主组价,实现了个别成本控制。
③定额计价模式的项目划分中着重考虑了施工方法因素,从而限制了企业优势的展现,而清单计价模式的项目中不再与施工方法挂钩,而是将施工方法的因素放在组价中由计价人考虑。
3、单价组成不同定额计价模式中使用的单价为“工料单价法”,即人+材+机,将管理费、利润等在取费中考虑。
清单计价模式中使用的单价为“综合单价法”,单价组成为:人工+材料+机械+管理费+利润+风险。
使用“综合单价法”更直观的反映了各计价项目(包括构成工程实体的分部分项工程项目和措施项目、其它项目)的实际价格,但现阶段当不包括“规费和税金”。
清单与定额不同与相同部分平整场地不同,清单以底层建筑面积。
定额以底层建筑面积外扩2M。
、挖土方不同:清单以垫层底面积乘挖土深度,定额要加工作面,允许许情况下,要放坡。
内墙高度不同:清单算至板顶,定额算至板底雨蓬不同:清单以体积,定额以面积。
阳台不同:清单以体积,定额以面积清单与定额相同部分土石外运:挖土体积-回填土体积=基础砌体+垫层体积=室外地坪标高以下埋设的基础体积-室内地坪以上回填土体积场地回填:回填面积×平均厚度室内回填= S净*(室内外高差-地坪厚)基础回填:挖方体积-室外地坪标高以下埋设的基础体积(墙基、柱基、管基、垫层)地基强夯:设计图示尺寸m2基础垫层:设计图示尺寸m3地面垫层:V=S净h ,S净=S底-(L中T+L内t),扣除凸出地面构筑物、设备基础、室内管道、地沟所占体积;不扣除柱、垛、间壁墙、附墙烟囱及面积≤0.3 m2孔洞所占体积其他垫层:设计图示尺寸m3砖基础:V=LA-地(圈)梁、构造柱所占体积-∑>0.3 m2 孔洞面积×基础墙厚(b);H:基础设计深度;h大放脚折加高度L:外墙中心线,内墙净长线A=基础墙面积+大放脚面积=b(H+h)注:靠墙暖气沟的挑檐不增加,附墙垛基础突出部分体积并入基础界限砖基与砖墙:设计室内地坪石基、勒,砖围墙:室外地坪石勒墙:室内地坪石围墙:内外地坪标高不同时取较低者;内外标高间为挡土墙,挡土墙以上为墙身位于室内地坪±300以内,以不同材料为界;超过±300,以室内地坪为界砖墙:(墙长×墙高-∑>0.3 m2孔洞面积)×墙厚-∑构件体积(嵌入)墙长:外墙中心线,内墙净长线墙高:外墙:①斜屋面无檐口天棚者算至屋面板底②斜屋面有屋架且室内外均有天棚者,算至屋架下弦底面+200mm③斜屋面无天棚者有屋架算到屋架下弦底面+300mm④出檐宽度>600mm,按实砌高度⑤平屋面算至钢砼板面内墙:①位于屋架下弦者,算至屋架底②无屋架者算至天棚底+100mm③有钢砼楼板隔层者算至板底④有框架梁时算至梁底女儿墙:屋面板上表面算至女儿墙压顶下表面内外山墙:平均高度扣除:门窗洞口、过人洞、空圈、嵌入墙内的钢砼柱、梁、圈梁、挑梁、砖平碹、砖过梁及凹进墙内的壁龛、管槽、暖气管、消火栓箱、内墙板头等所占体积不增加:凸出墙面腰线、挑檐、压顶、窗台线、虎头砖、门窗套体积并入:凸出墙面的砖垛砖烟囱、砖水塔:筒壁平均中心线周长×厚度×高度;扣除各种孔洞钢砼圈梁、过梁等体积。
江苏省清单计价与定额计价规则土建计算规则一、平整场地:建筑物场地厚度在±30cm以内的挖、填、运、找平。
1、平整场地计算规则(1)清单规则:按设计图示尺寸以建筑物首层面积计算。
(2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。
2、平整场地计算公式S=(A+4)×(B+4)=S底+2L外+16式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B ———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L外———建筑物外墙外边线周长。
该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。
二、基础土方开挖计算开挖土方计算规则(1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
(2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。
2、开挖土方计算公式:(1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。
(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。
式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。
.其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。
基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。
式中:V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。
三、回填土工程量计算规则及公式1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。
式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积2、室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中×墙厚+L内×墙厚)式中:底———底层建筑面积;L中———外墙中心线长度;L内———内墙净长线长度。

定额计价与清单计价的区别表对比内容定额计价工程量清单计价1计价组成的费用由直接工程费、间接费、利润、税金构成。
计价时先计算直接费,再以直接费(或其中的人工费)为基数计算各项费用、利润、税金,汇总为单位工程造价。
由工程量清单费用(=清单工程量项目综合单价)、措施项目清单费用、其他项目清单费用、规费、税金五部分构成单位工程造价。
实体与非实体费用分开列项。
2分项工程单价构成分项工程的单价是工料单价,即只包括人工、材料、机械费分项工程单价一般为综合单价,除了人工、材料、机械费,还要包括管理费(现场管理费和企业管理费)、利润和必要的风险费。
3单位工程项目划分工程项目划分即预算定额中的项目划分,一般土建定额有几千个项目,其划分原则是按工程的不同部位、不同材料、不同工艺、不同施工机械、不同施工方法和材料规格型号,划分十分详细。
工程项目划分较之定额项目的划分有较大的综合性,新规范中土建工程只有177个项目,它考虑工程部位、材料、工艺特征,但不考虑具体的施工方法或措施,如人工或机械、机械的不同型号等,同时对于同一项目不再按阶段或过程分为几项,而是综合到一起。
4计价依据定额计价的唯一依据就是定额工程量清单计价的主要依据是企业定额,包括企业生产要素消耗量标准、材料价格、施工机械配备及管理状况、各项管理费支出标准等。
只是现阶段有企业定额的施工企业屈指可数。
基本上参照计价定额进行调整成适合企业自身需要报价。
5工程施工造价风险全部由发包人承担分别承担各自风险,发包人承担招标的工程量风险和部分市场风险;承包人承担自身技术和管理风险,并有限的承担市场风险。
6运用范围各种投资均可使用,现阶段国有投资或以国有投资为主的项目不能使用。
国有投资或以国有投资为主的项目必须使用,其他投资的项目可以使用,一但使用就必须执行《建设工程工程量清单计价规范》的有关规定。
7竞争方面执行定额和相关配套文件,价格都是一个标准,不存在竞争问题。
在项目编码、项目名称、项目特征、计量单位、工程量计算规则统一的前提下,进行价格竞争、施工方案竞争。

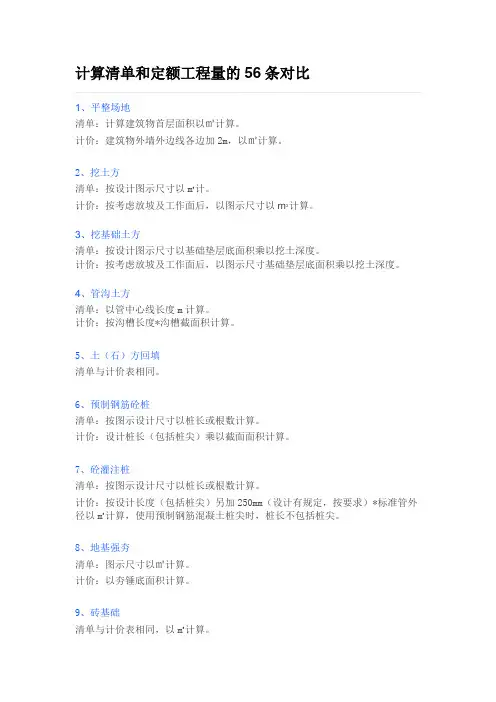

计算清单和定额工程量的56条对比1、平整场地清单:计算建筑物首层面积以㎡计算。
计价:建筑物外墙外边线各边加2m,以㎡计算。
2、挖土方清单:按设计图示尺寸以m3计。
计价:按考虑放坡及工作面后,以图示尺寸以m3计算。
3、挖基础土方清单:按设计图示尺寸以基础垫层底面积乘以挖土深度。
计价:按考虑放坡及工作面后,以图示尺寸基础垫层底面积乘以挖土深度。
4、管沟土方清单:以管中心线长度m计算。
计价:按沟槽长度*沟槽截面积计算。
5、土(石)方回填清单与计价表相同。
6、预制钢筋砼桩清单:按图示设计尺寸以桩长或根数计算。
计价:设计桩长(包括桩尖)乘以截面面积计算。
7、砼灌注桩清单:按图示设计尺寸以桩长或根数计算。
计价:按设计长度(包括桩尖)另加250mm(设计有规定,按要求)*标准管外径以m3计算,使用预制钢筋混凝土桩尖时,桩长不包括桩尖。
8、地基强夯清单:图示尺寸以㎡计算。
计价:以夯锤底面积计算。
9、砖基础清单与计价表相同,以m3计算。
10、实心墙砖(空心、砌块、石墙)清单与计价表相同,以m3计算。
11、带形基础(独立、满堂基础)清单与计价表相同,以m3计算。
12、矩形柱(异形柱)清单与计价表相同,以m3计算。
13、圈、过梁清单:按设计图示尺寸以m3计算。
计价:过梁长度按图示尺寸,图纸无明确表示时,按门窗洞口外围宽另加500mm 计算。
平板与砖墙上混凝土圈梁相交时,圈梁高应算至板底面。
14、直形墙(弧形墙)清单与计价表相同(外墙中心线、内墙净长线),以m3计算。
15、有梁板(无梁板、平板)清单与计价表相同,以m3计算。
16、雨篷、阳台板清单:图示尺寸以墙外部分以m3计算。
计价:伸出墙外的板底水平投影㎡计算。
17、楼梯清单:图示尺寸以水平投影㎡计算,不扣除宽度小于500mm的楼井。
计价:包括休息平台、平台梁、斜梁及楼梯梁,按水平投影㎡计算,不扣除宽度小于200mm的楼梯井。
18、散水、坡道清单与计价表相同,以㎡计算。
清单工程量与定额计价工程量计算规则对照表在建筑工程造价中,清单工程量和定额计价工程量的计算规则往往存在差异。
了解这些差异对于正确计算工程造价至关重要。
本文将对照列出清单工程量与定额计价工程量的计算规则,以便读者更好地理解和应用。
清单工程量:根据图纸尺寸计算挖填土方量,不扣减工作面和放坡系数。
定额计价工程量:根据实际施工情况考虑工作面和放坡系数,计算挖填土方量。
清单工程量:根据图纸尺寸计算基础体积,不扣减地梁、基础墙所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑地梁、基础墙所占体积。
清单工程量:按图纸标注的规格和数量计算钢筋工程量。
定额计价工程量:在清单工程量的基础上,需考虑搭接和弯曲调整系数。
清单工程量:根据图纸尺寸计算混凝土体积,不扣减钢筋所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑钢筋所占体积。
清单工程量:按图纸标注的规格和数量计算模板面积或体积。
定额计价工程量:在清单工程量的基础上,需考虑模板超高、支撑等因素。
清单工程量:根据图纸尺寸计算砌筑体积,不扣减门窗洞口所占体积。
定额计价工程量:在清单工程量的基础上,还需考虑门窗洞口所占体积。
清单工程量:按图纸标注的规格和数量计算装饰面积或体积。
定额计价工程量:在清单工程量的基础上,需考虑装饰线条、收口等因素。
清单工程量:根据图纸标注的规格和数量计算其他工程量。
定额计价工程量:在清单工程量的基础上,需考虑实际施工情况等因素。
清单工程量和定额计价工程量的计算规则存在差异,需要结合具体施工情况和合同约定进行计算。
在实际工作中,建议咨询专业造价人员以确保计算的准确性。
在建设工程项目中,定额与清单计价是两个核心概念,它们在工程管理和造价控制方面发挥着至关重要的作用。
本文将详细阐述这两个概念的定义、差异以及各自的适用范围,为工程建设领域的相关人员提供有益的参考。
建设工程定额是指在正常施工条件下,完成单位合格产品所必需的人工、材料、机械台班消耗量的标准。
