上海市房屋修缮工程预算定额解释
- 格式:doc
- 大小:44.50 KB
- 文档页数:4

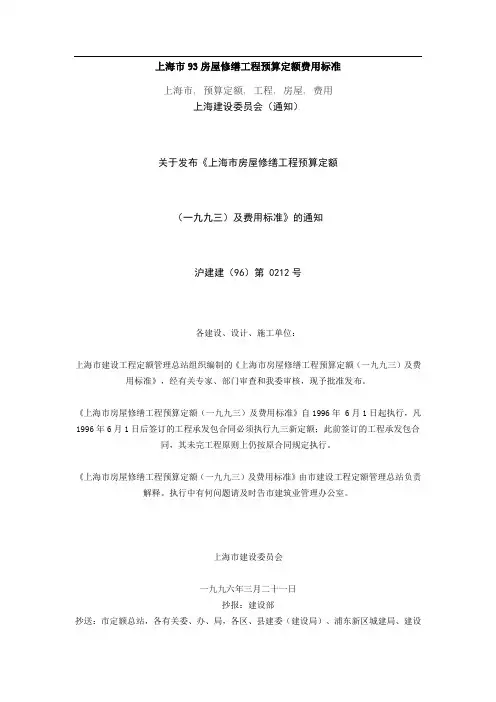

上海市93房屋修缮工程预算定额费用标准4上海市93房屋修缮工程预算定额费用标准上海市, 预算定额, 工程, 房屋, 费用上海建设委员会(通知)关于发布《上海市房屋修缮工程预算定额(一九九三)及费用标准》的通知沪建建(96)第0212号各建设、设计、施工单位:上海市建设工程定额管理总站组织编制的《上海市房屋修缮工程预算定额(一九九三)及费用标准》,经有关专家、部门审查和我委审核,现予批准发布。
《上海市房屋修缮工程预算定额(一九九三)及费用标准》自1996年6月1日起执行,凡1996年6月1日后签订的工程承发包合同必须执行九三新定额;此前签订的工程承发包合同,其未完工程原则上仍按原合同规定执行。
《上海市房屋修缮工程预算定额(一九九三)及费用标准》由市建设工程定额管理总站负责解释。
执行中有何问题请及时告市建筑业管理办公室。
上海市建设委员会一九九六年三月二十一日抄报:建设部抄送:市定额总站,各有关委、办、局,各区、县建委(建设局)、浦东新区城建局、建设银行市分行。
上海市房屋修缮工程预算定额费用标准(一九九三)本费用标准的项目划分以国家计划委员会、中国人民建设银行计标(1985)352号《关于改进工程建设概预算管理工作的若干规定》等三个文件以及建设部、中国人民建设银行建标(1993)894号《关于调整建筑安装工程费用项目组成的若干规定》为依据,结合上海市房屋修缮工程的实际情况进行编制。
费用标准(造价)由直接费(包括其他直接费)、综合间接费、开办费、利润、其他费用、调整费用、税金和工程造价计算顺序表八部分组成。
费用标准与《上海市房屋修缮工程预算定额(一九九三)》配套使用。
第一章直接费直接费由定额直接费和其他直接费组成一、定额直接费是指与每一单位房屋修缮工程施工直接有关(直接消耗于工程上)的费用,其内容:包括人工费、材料费。
定额直接费按《上海市房屋修缮工程预算定额(一九九三)》及有关规定计算。
二、其他直接费是指因进行房屋修缮工程施工需要,而发生的其他费用。
上海市93房屋修缮工程预算定额费用标准上海市, 预算定额, 工程, 房屋, 费用上海建设委员会(通知)关于发布《上海市房屋修缮工程预算定额(一九九三)及费用标准》的通知沪建建(96)第 0212号各建设、设计、施工单位:上海市建设工程定额管理总站组织编制的《上海市房屋修缮工程预算定额(一九九三)及费用标准》,经有关专家、部门审查和我委审核,现予批准发布。
《上海市房屋修缮工程预算定额(一九九三)及费用标准》自1996年 6月1日起执行,凡1996年6月1日后签订的工程承发包合同必须执行九三新定额;此前签订的工程承发包合同,其未完工程原则上仍按原合同规定执行。
《上海市房屋修缮工程预算定额(一九九三)及费用标准》由市建设工程定额管理总站负责解释。
执行中有何问题请及时告市建筑业管理办公室。
上海市建设委员会一九九六年三月二十一日抄报:建设部抄送:市定额总站,各有关委、办、局,各区、县建委(建设局)、浦东新区城建局、建设银行市分行。
上海市房屋修缮工程预算定额费用标准(一九九三)本费用标准的项目划分以国家计划委员会、中国人民建设银行计标(1985)352号《关于改进工程建设概预算管理工作的若干规定》等三个文件以及建设部、中国人民建设银行建标(1993)894号《关于调整建筑安装工程费用项目组成的若干规定》为依据,结合上海市房屋修缮工程的实际情况进行编制。
费用标准(造价)由直接费(包括其他直接费)、综合间接费、开办费、利润、其他费用、调整费用、税金和工程造价计算顺序表八部分组成。
费用标准与《上海市房屋修缮工程预算定额(一九九三)》配套使用。
第一章直接费直接费由定额直接费和其他直接费组成一、定额直接费是指与每一单位房屋修缮工程施工直接有关(直接消耗于工程上)的费用,其内容:包括人工费、材料费。
定额直接费按《上海市房屋修缮工程预算定额(一九九三)》及有关规定计算。
二、其他直接费是指因进行房屋修缮工程施工需要,而发生的其他费用。
上海市93房屋修缮工程预算定额费用标准上海市, 预算定额, 工程, 房屋, 费用上海建设委员会(通知)关于发布《上海市房屋修缮工程预算定额(一九九三)及费用标准》的通知沪建建(96)第 0212号各建设、设计、施工单位:上海市建设工程定额管理总站组织编制的《上海市房屋修缮工程预算定额(一九九三)及费用标准》,经有关专家、部门审查和我委审核,现予批准发布。
《上海市房屋修缮工程预算定额(一九九三)及费用标准》自1996年 6月1日起执行,凡1996年6月1日后签订的工程承发包合同必须执行九三新定额;此前签订的工程承发包合同,其未完工程原则上仍按原合同规定执行。
《上海市房屋修缮工程预算定额(一九九三)及费用标准》由市建设工程定额管理总站负责解释。
执行中有何问题请及时告市建筑业管理办公室。
上海市建设委员会一九九六年三月二十一日抄报:建设部抄送:市定额总站,各有关委、办、局,各区、县建委(建设局)、浦东新区城建局、建设银行市分行。
上海市房屋修缮工程预算定额费用标准(一九九三)本费用标准的项目划分以国家计划委员会、中国人民建设银行计标(1985)352号《关于改进工程建设概预算管理工作的若干规定》等三个文件以及建设部、中国人民建设银行建标(1993)894号《关于调整建筑安装工程费用项目组成的若干规定》为依据,结合上海市房屋修缮工程的实际情况进行编制。
费用标准(造价)由直接费(包括其他直接费)、综合间接费、开办费、利润、其他费用、调整费用、税金和工程造价计算顺序表八部分组成。
费用标准与《上海市房屋修缮工程预算定额(一九九三)》配套使用。
第一章直接费直接费由定额直接费和其他直接费组成一、定额直接费是指与每一单位房屋修缮工程施工直接有关(直接消耗于工程上)的费用,其内容:包括人工费、材料费。
定额直接费按《上海市房屋修缮工程预算定额(一九九三)》及有关规定计算。
二、其他直接费是指因进行房屋修缮工程施工需要,而发生的其他费用。
实用文案房屋修缮工程计算规则目录总则第一分部拆除工程第二分部土方工程第三分部砌筑工程第四分部砼和钢筋砼工程第五分部加固工程第六分部金属结构工程第七分部木结构、木装修工程第八分部屋面工程第九分部粉刷工程第十分部楼地面工程第十一分部门窗工程第十二分部沟路工程第十三分部油漆工程第十四分部玻璃裱糊第十五分部电气工程第十六分部水卫工程第十七分部通风工程第十八分部脚手架工程总贝y一、本规则是编制房屋修缮工程工程量清单的依据,是编制房屋修缮工程预算、结算和《上海市房屋修缮工程预算定额》相配套的计算规则,对本规则未表述的工程计量方法,应根据实际情况,依据项目特点,确定适当计量方法,并不得违反本规则,凡属上海地区内房屋修缮工程预算(结算)报价均以本计算规则计算工程量。
二、本规则以分部工程分别表述并根据《上海市房屋修缮工程预算定额》项目子目编排顺序进行编制的,项目计量单位均按《上海市房屋修缮工程预算定额》规定的计量单位。
三、本规则的计量尺寸,以图示表注或设计图纸能读出的尺寸为准,亦可根据施工方案现场查勘丈量尺寸为准。
工程量的计量单位表注、计算精确度及取值应按下列规定:1、以体积计算的为立方米(m3)分项计精确度取2位2、以面积计算的为平方米(m2)分项计算精确度取2位3、以长度计算的为米(m)分项计算精确度取2位4、以重量计算的为吨⑴ 分项计算精确度取3位5、以重量计算的为千克(kg)分项计算精确度取2位6以套、只、台、个计算的分项计算精确度取整数拆除工程一、拆除屋面按面积以平方米计算。
二、拆除搭建以建筑面积计算。
三、拆除屋架以榀计算。
四、拆除屋面保温层以实际面积计算。
五、拆除屋面防水层按展开面积以平方米计算。
六、拆除钢筋砼(砼)基础、柱、梁均按实体积以立方米计算;拆除钢筋砼墙、板以平方米计算;拆除天沟以延长米计算;拆除钢筋砼楼梯按投影面积以平方米计算(包括扶手栏杆);拆除雨蓬、晒台、阳台按面积以平方米计算。
七、拆除砖基础按实体积以立方米计算;拆除砖墙均按面积以平方米计算。
《上海市房屋修缮工程预算定额(2000)》问题解答2005-8-301.房屋修缮工程预算定额是否包括建筑垃圾外运费用?答:房屋修缮工程预算定额工作内容仅包括建筑垃圾堆放指定点和现场清理,不包括建筑垃圾外运费,发生垃圾清运应按实结算。
2.如何区分就地回填土和室内回填土?答:就地回填土和室内回填土子目的主要区别是填土土方由何种形式运入。
如果建筑物底层砌筑砖墙完毕后,利用余土进行回填,或者使用室内土方回填土,称就地回填土;如果土方是从门洞口或其他方式,由室外运入室内后,再进行回填土,称室内回填土。
3.在室内混凝土地坪项目中,何谓随捣随粉?面层能否套用水泥砂浆定额子目?答:随捣随粉是指浇捣混凝土地坪中,在混凝土拍实、刮平的同时,随时抹水泥砂浆面层,称随捣随粉。
基层和面层一次完成项目应套用随捣随粉定额子目(10-2-010),不能套用水泥砂浆定额子目。
4.干挂花岗石墙面定额项目设置为何要区分石材规格?答:因为花岗石板材规格大小直接影响单位平方米石材墙面的不锈钢连接件多少,适当划分石材规格大小,使定额项目中不锈钢连接件材料和硅酮耐候结构胶等材料的消耗量水平反映更加合理。
5.双面双层轻钢龙骨隔断新立门樘,门樘系用双层细木工板+九厘夹板+装饰夹板制作,应该套用筒子板定额子目,还是套用细木工板门樘子定额子目?答:应该套用细木工板门樘子定额子目。
通常轻钢龙骨隔断采用75系列,双层纸面石膏板12mm+9mm,实际宽度75+(12+9)×2=117mm, 取定门樘子宽度120mm,故套用细木工板门窗樘子(11-B-3)48×120定额子目。
如果细木工板门窗樘子宽度大于150 mm,应套用双层细木工板筒子板相应定额子目。
6.在沟路分部工程中“十三号”和“茄里”的项目分别是什么?答:所谓“十三号”,是指水泥下水嘴,一般位于明沟与雨水管出水口交接处。
“十三号”按大号和小号分类,大号是150×150mm, 小号是100×100mm。
上海房屋修缮工程预算定额(93)一、《上海市房屋修缮工程预算定额》((以下简称本定额),是在原有房屋修理工程预算定额的基础上,根据上海地区目前的实际情况修改、补充而定。
二、本定额分土建工程、特种工程两册,纳入上海地区概预算定额范围。
三、本定额适用于房屋修缮工程,房屋零星拆除工程、房屋改建工程,随同房屋修缮的零星扩建工程。
四、定额标准的人工消耗量是以1985年房屋修理工程劳动定额为基础,并作适当补充。
在劳动定额中一个项目分成几个档次时,则定额中采用平均或平均略高的定额工时计算。
五、本定额技术工(按4.6级)每工日为11.92元,普通工(按3.5级)每工日为11.01元,以上工资均包括5.25元/工日劳防福利费,每工日按8小时工作制计算。
六、定额中取定的材料消耗量,按历年来积累的修房资料和实际情况修改而定,定额中已包括材料的施工损耗及混凝土和砂浆的拌和工时。
七、本定额项目中,均不包括机械使用费、其机械使用费计算办法和标准按有关规定执行。
八、定额中仅列出各工程项目的主要材料消耗量,次要和零星材料综合在零料费(或五金费)和其他费中。
九、本定额不得因具体工程的施工现场环境、劳动组织、施工方法和材料损耗不同而任意变更,本定额来包括的项目应按照定额编制原则,可通过甲、乙双方共同研究,经测定后拟定一次性定额,报定额管理部门备案后,方可执行。
十、材料预算价格以《上海市建设工程材料预算价格》为依据,并根据房屋修缮工程修房特点,补充部分特殊规格材料价格。
十一、本定额不包括各种材料、构件、配件的检测和试验费用。
十二、本定额已包括200米以内材料与建筑垃圾的水平运输及建筑物在20米以内的垂直运输。
十三、运距计算口径和超距增加人工按下列规定:1.工地以单位工程(施工段)为计算单位,平面运距按材料堆放、仓储、垃圾堆放或混凝土、砂浆搅拌处,经过运输至单位上程内建筑物中心的平均距离计算。
垂直运距按室内设计地坪+/-0.00至屋面沿口或楼层面高度计算。
上海房屋修缮工程预算定额(93)一、《上海市房屋修缮工程预算定额》((以下简称本定额),是在原有房屋修理工程预算定额的基础上,根据上海地区目前的实际情况修改、补充而定。
二、本定额分土建工程、特种工程两册,纳入上海地区概预算定额范围。
三、本定额适用于房屋修缮工程,房屋零星拆除工程、房屋改建工程,随同房屋修缮的零星扩建工程。
四、定额标准的人工消耗量是以1985年房屋修理工程劳动定额为基础,并作适当补充。
在劳动定额中一个项目分成几个档次时,则定额中采用平均或平均略高的定额工时计算。
五、本定额技术工(按4.6级)每工日为11.92元,普通工(按3.5级)每工日为11.01元,以上工资均包括5.25元/工日劳防福利费,每工日按8小时工作制计算。
六、定额中取定的材料消耗量,按历年来积累的修房资料和实际情况修改而定,定额中已包括材料的施工损耗及混凝土和砂浆的拌和工时。
七、本定额项目中,均不包括机械使用费、其机械使用费计算办法和标准按有关规定执行。
八、定额中仅列出各工程项目的主要材料消耗量,次要和零星材料综合在零料费(或五金费)和其他费中。
九、本定额不得因具体工程的施工现场环境、劳动组织、施工方法和材料损耗不同而任意变更,本定额来包括的项目应按照定额编制原则,可通过甲、乙双方共同研究,经测定后拟定一次性定额,报定额管理部门备案后,方可执行。
十、材料预算价格以《上海市建设工程材料预算价格》为依据,并根据房屋修缮工程修房特点,补充部分特殊规格材料价格。
十一、本定额不包括各种材料、构件、配件的检测和试验费用。
十二、本定额已包括200米以内材料与建筑垃圾的水平运输及建筑物在20米以内的垂直运输。
十三、运距计算口径和超距增加人工按下列规定:1.工地以单位工程(施工段)为计算单位,平面运距按材料堆放、仓储、垃圾堆放或混凝土、砂浆搅拌处,经过运输至单位上程内建筑物中心的平均距离计算。
垂直运距按室内设计地坪+/-0.00至屋面沿口或楼层面高度计算。

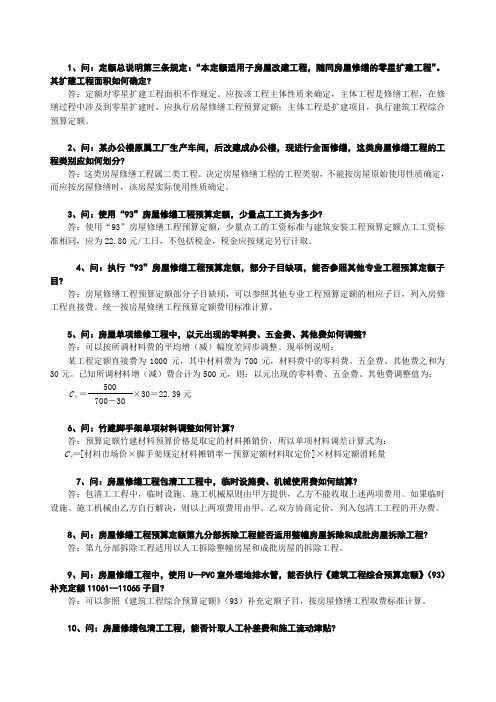

1、问:定额总说明第三条规定:“本定额适用子房屋改建工程,随同房屋修缮的零星扩建工程”。
其扩建工程面积如何确定?答:定额对零星扩建工程面积不作规定。
应按该工程主体性质来确定,主体工程是修缮工程,在修缮过程中涉及到零星扩建时,应执行房屋修缮工程预算定额;主体工程是扩建项目,执行建筑工程综合预算定额。
2、问:某办公楼原属工厂生产车间,后改建成办公楼,现进行全面修缮,这类房屋修缮工程的工程类别应如何划分?答:这类房屋修缮工程属二类工程。
决定房屋修缮工程的工程类别,不能按房屋原始使用性质确定,而应按房屋修缮时,该房屋实际使用性质确定。
3、问:使用“93”房屋修缮工程预算定额,少量点工工资为多少?答:使用“93”房屋修缮工程预算定额,少量点工的工资标准与建筑安装工程预算定额点工工资标准相同,应为22.80元/工日,不包括税金,税金应按规定另行计取。
4、问:执行“93”房屋修缮工程预算定额,部分子目缺项,能否参照其他专业工程预算定额子目?答:房屋修缮工程预算定额部分子目缺顼,可以参照其他专业工程预算定额的相应子目,列入房修工程直接费。
统一按房屋修缮工程预算定额费用标准计算。
5、问:房屋单项维修工程中,以元出现的零料费、五金费、其他费如何调整?答:可以按所调材料费的平均增(减)幅度差同步调整。
现举例说明:某工程定额直接费为1000元,其中材料费为700元,材料费中的零料费、五金费、其他费之和为30元。
已知所调材料增(减)费合计为500元,则:以元出现的零料费、五金费、其他费调整值为:C差=500×30=22.39元700-306、问:竹建脚手架单项材料调整如何计算?答:预算定额竹建材料预算价格是取定的材料摊销价,所以单项材料调差计算式为:C差=[材料市场价×脚手架规定材料摊销率-预算定额材料取定价]×材料定额消耗量7、问:房屋修缮工程包清工工程中,临时设施费、机械使用费如何结算?答:包清工工程中,临时设施、施工机械原则由甲方提供,乙方不能收取上述两项费用。
《上海市房屋修缮工程预算定额(2000)》问题解答1、在新砌砖墙项目中,墙体预留门窗洞,是否可套用新开门窗樘定额子目?答:不能套用新开门窗樘定额子目。
因为新开门窗樘子目指在原有砖墙上开凿门窗洞,而新砌砖墙中,墙体应预留门窗洞。
2、修补(斩粉)大面积墙面或平顶粉刷,应如何套用定额子目?答:粉刷分部工程中修补(斩粉)墙面粉刷定额子目,适用墙面或平顶粉刷局部修补(斩粉),又称小面积修补。
如果整垛墙面或平顶全部铲除原有粉刷,然后新做粉刷层,则应执行铲除墙面或平顶粉刷层定额子目,然后执行新做粉刷层定额子目。
3、在整体面层抹灰工程中,遇弧形或圆柱粉刷定额子目如何换算?答:如遇弧形或圆柱粉刷,应根椐粉刷材料种类套用相应定额子目,同时人工消耗量乘以1.6系数,材料消耗量不变。
4、在粉刷工程分部中,何谓门窗头线粉刷?答:门窗头线粉刷是指在门窗洞口处,用粉刷单独粉出门窗套,其门窗洞侧面粉刷与墙面粉刷不是同种材质,且此门窗套凸出墙面。
一般此门窗头线粉刷有多种造型。
(示图)无窗头线有窗头线窗洞口粉刷示意图5、架空地搁栅项目如何区分内施和外施?答:所谓内施是指施工人员在地垄内架设地搁栅;外施是指在尚未铺钉地板或原有地板已全部拆除情况下,再架设地板搁栅。
6、何为灯槽、灯带、灯孔、高低平顶旁板?答:灯槽指平顶内安装暗藏式统长灯管的凹槽、灯带指平顶内装置嵌入式统长灯管的方槽、灯孔指平顶内安装嵌入式格栅灯或筒灯等的洞口、高低平顶旁板指两不同平面平顶相交处采用细木工板材料连接挂板。
详细见附图:灯槽灯带灯孔高低平顶旁板7、在地砖地坪工程中,如遇到基层浇捣细石混凝土找平层,应如何换算定额子目?答:地砖地坪工程中遇到用细石混凝土找平层上贴地砖,则不存在水泥砂浆找平层,故在套用地砖定额子目时,应扣除1:3水泥砂浆的材料含量,同时扣除人工0.064工日/m2。
8、如何理解窨井加高超高按实换算概念?答:窨井加高是指室外路面地坪标高调整后,对原窨井进行加高的处理。
上海市建筑建材业市场管理总站
沪建市管[2005]5号
关于发布《上海市房屋修缮工程预算定额(2000)》
现浇钢筋砼、加固工程机制木模板等补充预算定额的通知
各有关单位:

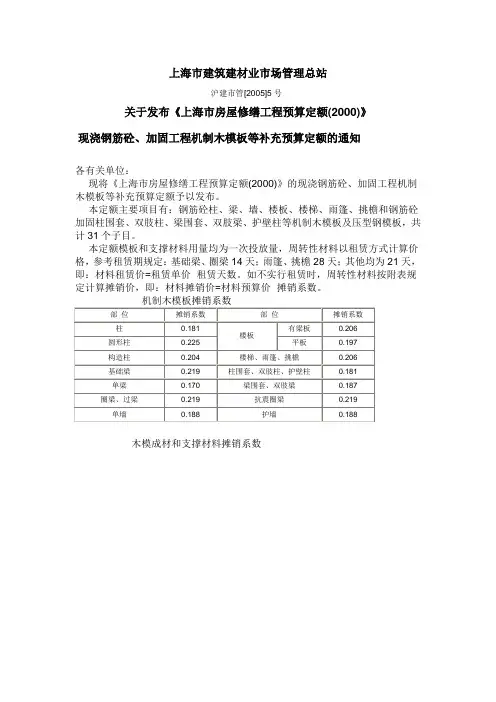

现将《上海市房屋修缮工程预算定额(2000)》的现浇钢筋砼、加固工程机制木模板等补充预算定额予以发布。
本定额主要项目有:钢筋砼柱、梁、墙、楼板、楼梯、雨篷、挑檐和钢筋砼加固柱围套、双肢柱、梁围套、双肢梁、护壁柱等机制木模板及压型钢模板,共计31个子目。
本定额模板和支撑材料用量均为一次投放量,周转性材料以租赁方式计算价格,参考租赁期规定:基础梁、圈梁14天;雨篷、挑檐28天;其他均为21天,即:材料租赁价=租赁单价×租赁天数。
如不实行租赁时,周转性材料按附表规定计算摊销价,即:材料摊销价=材料预算价×摊销系数。
木模成材和支撑材料摊销系数。
《上海市房屋修缮工程预算定额(2000)》问题解答1,在新砌砖墙项目中,墙体预留门窗洞,是否可套用新开门窗樘定额子目? 答:不能套用新开门窗樘定额子目.因为新开门窗樘子目指在原有砖墙上开凿门窗洞,而新砌砖墙中,墙体应预留门窗洞.2,修补(斩粉)大面积墙面或平顶粉刷,应如何套用定额子目? 答:粉刷分部工程中修补(斩粉)墙面粉刷定额子目,适用墙面或平顶粉刷局部修补(斩粉),又称小面积修补.如果整垛墙面或平顶全部铲除原有粉刷,然后新做粉刷层,则应执行铲除墙面或平顶粉刷层定额子目,然后执行新做粉刷层定额子目.3,在整体面层抹灰工程中,遇弧形或圆柱粉刷定额子目如何换算? 答:如遇弧形或圆柱粉刷,应根椐粉刷材料种类套用相应定额子目,同时人工消耗量乘以1.6 系数,材料消耗量不变.4,在粉刷工程分部中,何谓门窗头线粉刷? 答:门窗头线粉刷是指在门窗洞口处,用粉刷单独粉出门窗套,其门窗洞侧面粉刷与墙面粉刷不是同种材质,且此门窗套凸出墙面.一般此门窗头线粉刷有多种造型.(示图) 无窗头线有窗头线窗洞口粉刷示意图5,架空地搁栅项目如何区分内施和外施? 答:所谓内施是指施工人员在地垄内架设地搁栅;外施是指在尚未铺钉地板或原有地板已全部拆除情况下,再架设地板搁栅.6,何为灯槽,灯带,灯孔,高低平顶旁板? 答:灯槽指平顶内安装暗藏式统长灯管的凹槽,灯带指平顶内装置嵌入式统长灯管的方槽,灯孔指平顶内安装嵌入式格栅灯或筒灯等的洞口,高低平顶旁板指两不同平面平顶相交处采用细木工板材料连接挂板.详细见附图: 灯槽灯带灯孔高低平顶旁板7,在地砖地坪工程中,如遇到基层浇捣细石混凝土找平层,应如何换算定额子目? 答:地砖地坪工程中遇到用细石混凝土找平层上贴地砖,则不存在水泥砂浆找平层,故在套用地砖定额子目时,应扣除1:3 水泥砂浆的材料含量,同时扣除人工0.064 工日/m2. 8,如何理解窨井加高超高按实换算概念? 答:窨井加高是指室外路面地坪标高调整后,对原窨井进行加高的处理.定额子目取定窨井加高高度以30cm 为标准, 若超过规定高度按实计算, 每超高30cm 即: 为1 只,超高高度不足30cm,按 1 只考虑.《上海市房屋修缮工程预算定额(2000)》问题解答1,在彩色玻纤沥青板瓦屋面系列补充定额子目中,彩色玻纤沥青板瓦材料每平方米的耗用量与《市场信息》中沥青板瓦材料的每平方米的耗用量有何区别? 答:彩色玻纤沥青板瓦补充定额与《市场信息》中,彩色玻纤沥青板瓦材料的计量单位均为平方米,但补充定额子目中彩色玻纤沥青板瓦为实际材料的展开面积,而《市场信息》中彩色玻纤沥青板瓦信息价为屋面面积的单位价格,又称屋面面积报价(工程报价),故其沥青板瓦材料的单位平方米耗用量不同,在取定材料单价时应予以注意.2,在粉刷工程中,门窗洞侧面工程量如何计算? 答: 若门窗洞侧面粉刷使用材料与墙面相同, 则按展开面积并入墙面工程量计算, 若使用材料不同,且门窗头线突出墙面,则按门窗头线的周长以延长米计算,套用门窗头线定额子目.3,门窗筒子板工程量如何计算? 答:门窗筒子板工程量为筒子板宽乘筒子板长以平方米计算.其中:门窗有樘子筒子板宽为墙身厚度(包括粉刷层)减樘子宽度;门窗无樘子筒子板宽为墙身厚度(包括粉刷层).筒子板长为筒子板净长(周长),不包括基层厚度.其工程量按板宽乘周长以平方米计算.4,内墙面在原有乳胶漆面的基础上罩涂乳胶漆,且原表面乳胶漆未铲除,应如何套用定额? 答:在房屋修缮工程中,发生这种情况越来越多,由于原墙面底子较好,未产生任何质量问题,仅仅是墙面被污染,故墙面不需要进行批嵌,只需重新涂刷乳胶漆,遇到这种情况应套用新刷乳胶漆定额子目,同时扣除批嵌材料和批嵌人工, 即:批嵌人工0.03 工日/m2.5,马赛克,面砖外墙面改做涂料面层,施工中墙面表面处理剂外表未满批外墙腻子,应如何套用定额? 答:遇到此情况,仍套用外墙面满批腻子相应项目补充定额子目,但是,定额中人工,材料应作适当调整,定额材料消耗量中去除外墙腻子材料,同时扣除满批腻子人工0.025 工日/m2.6,修补墙面管线槽,应如何立项计算? 答:修补墙面管线槽,应按零星粉刷立项计算,套用定额子目时,单位人工乘1.5 系数.其工程量按实际管线槽长乘槽宽以修补面积计算.7,施工中运用施工吊篮,台班耗用量如何计算? 答: 目前在房屋修缮工程中由于施工吊篮操作灵活, 方便, 特别是在外墙面清洗, 外墙修理工程中已被广泛运用,遇到这种情况,吊篮的机械台班消耗量按施工组织设计或者实际耗用的台班数计算.8,在房屋修缮工程预算定额中,使用钢管脚手架和竹建脚手架如何套用定额? 答:在套用脚手架定额时,应注意脚手架搭设的标准(柱距),脚手架的柱距分 1.7m 和 1.5m.一般外墙装饰工程使用脚手架,即:非承重脚手架,其脚手架搭设的柱距为 1.7m,而砌筑砖墙使用脚手架,或者高层房屋施工脚手架,由于脚手架上要堆放砖块,承受较重的荷载,或者需承受脚手架自身荷载,即:称承重脚手架,其脚手架搭设的柱距为 1.5m.所以执行脚手架定额时,应根据脚手架使用性质或者搭设标准,套用相应脚手架定额子目.《上海市房屋修缮工程预算定额(2000)》问题解答1,问:为了围墙透绿的需要,小区围墙进行拆建应执行什么定额? 答:因为在围墙拆建过程中,施工工序包括拆除,砌墙,粉刷,制作安装栏杆,清理垃圾等内容,而部分围墙基础需要利用,部分基础需要翻做,部分基础需要新做,其施工工艺设计和施工组织安排,必须按照房屋修缮工程的施工特点进行设计和安排,所以应当执行房屋修缮工程预算定额.2,问:种植钢筋补充定额工作内容是否包括植筋的拉拔试验? 答:种植钢筋补充定额不包括植筋的拉拔试验,如果设计和施工要求植筋需做拉拔试验,其拉拔试验费用应另行计算.3,问:在修补粉刷工程中,原墙面粉刷实际厚度超过定额取定厚度,工程结算能否计取粉刷超厚费用? 答:修补墙面粉刷实际厚度超过定额取定厚度,工程结算可以计取粉刷超厚费用,其计算方法参见《上海市房屋修缮工程预算定额(2000)》粉刷工程分说明(各类粉刷平均厚度和超厚递加表).4,问:为什么房修定额将木隔墙装修面层分列密铺,分缝,镶贴和装饰线条等几种形式? 答: 因为木隔墙的装修设计追求个性化, 其表面形式变化的不确定性, 所以, 如果选用某一项典型的施工详图进行测算,其定额的适用性受到限制.定额将隔墙面层按施工方法(工序)作适当分离,如果在遇到设计平面造型多样情况下,可采用叠加形式分别计算工程量,套用相应定额子目,也可按照装修设计形式自行编制组合定额进行套用,虽然编制预算增加了工作量,但是增强定额子目的适用性.5,问:在旧墙面或平顶涂刷涂料中,基层处理如何区分起底一般和起底困难? 答:涂料墙面基层处理的基本界定:起底一般:通常指原有墙面或平顶涂层材料一般为水性涂料,而旧涂层起底一般比较容易;起底困难:通常指原有墙面或平顶涂层材料一般为油性涂料,而旧涂层起底比较困难,或者原涂层材料为水性涂料,经过长时间的油烟污染,而形成起底比较困难.6,问:室内墙面,平顶乳胶漆项目为什么要区分抹灰面乳胶漆和石膏板面乳胶漆? 答:因为抹灰面乳胶漆和石膏板面乳胶漆工作内容不一样.抹灰墙面的基层仅做满批腻子处理,而石膏板面的基层除满批腻子处理以外,板缝拼接必须做嵌缝处理和粘贴接缝带,而且满批腻子材料的耗用量有较大区别,所以内墙面涂刷乳胶漆的定额项目设置更符合施工实际情况.7,问:路面挖填土,如厚度大于30cm,如何计算? 答:沟路工程路面挖填土子目仅指厚度小于30cm 的路面挖填土,若实际厚度大于30cm 时,则套用定额第二分部土方工程中挖填土方定额子目.8,问:目前施工脚手架材料己逐步形成了材料租赁市场,如果脚手架材料价格采用租赁价格计价,在套用脚手架定额子目时,材料价格应如何计算? 答:在房屋修缮工程预算定额中,因为脚手架材料消耗量均以一次投入量考虑,所以脚手架使用的周转性材料可以按摊销价进行计价,也可以按材料租赁价格进行计价. 材料租赁计价公式: 脚手架材料费=材料投入量(定额量)×租赁单价×租赁天数.《上海市房屋修缮工程预算定额(2000)》解答上海市房屋修缮工程预算定额》2005-8-301.房屋修缮工程预算定额是否包括建筑垃圾外运费用?答:房屋修缮工程预算定额工作内容仅包括建筑垃圾堆放指定点和现场清理,不包括建筑垃圾外运费,发生垃圾清运应按实结算。
房修定额解释说明————————————————————————————————作者:————————————————————————————————日期:房修定额文字说明一、总说明1.本定额适用于各类房屋和附属设备修缮工程、翻修工程、加固工程、随同房屋修缮工程的零星(300m2以内)添建工程和拆除工程;不适用于新建、扩建工程和临时性工程;2.本定额不包括各种建筑材料、构件、配件检测和实验;3.本定额施工作业面高度:室外墙、柱高度按3.6m以内考虑,室内墙面、平顶按净高3.6m以内考虑,如实际超过上述高度可计取脚手架费用,零星修缮工程可按项目定额用工增加20%安全工时,其项目不再计取脚手架费用;4.本定额中已包括200m以内建筑材料与建筑垃圾的水平运输及建筑物在20m以内的垂直运输;5.运距计算口径和超距增加人工按下列规定:a.工地以单位工程(施工段)为计算单位,平面运距按材料堆放、仓储、垃圾堆放或混凝土、砂浆搅拌处至单位工程内建筑物中心的平均距离计算。
垂直按室内设计地坪土0.00至屋面檐口或楼层高度计算;b.施工水平运输按平均超运距计算,每超过50m按人工消耗定额增加1%计算,以此类推;c.垂直运输超过20m以上的过程,其超过部分按超高部分预算工日分档增加垂直运输超高降效人工。
d.增加降效人工系数表:30m/11% 45m/13% 60m/18% 75m/24% 90m/27% 105m/30% 120m/33% 135m/37% 150m/40%二、拆除工程1.拆除工程不包括修复拆除部分或部位;2.本定额均以人工拆除;3.拆除工程已包含一般安全措施,如采取特殊措施(如护栏、户网、坡道)或必须搭设脚手架施工的费用应另行计算;三、土方工程1.开挖地槽、柱基的的定额不包括排除地下障碍物、处理流沙、设置挡土板及其他排水设施,如发生工、料、机按实计算;2.挖土方项目是指槽底宽超过3m,或槽底面积超过20m2的挖土工程;3.土方工程定额均为人工操作;4.平整场地是指土方厚度在土30cm以内的挖、填、找平,其超出部分执行挖土方或回填土定额;5、室内回填土定额内包括30m以内的取土及分层夯实;四、砌筑工程1.砖柱不分柱基和柱身,两者的工程量合并计算套用砖柱的定额;五、钢筋砼工程说明1.现浇砼、柱、墙、板的模板高度按层高3.6m编制,层高超过3.6m时按末班支撑超高定额执行。
2000定额补充定额及解释2000定额补充定额上海市建筑建材业市场管理总站沪建市管[2008]88号关于发布轻型木屋架体系补充预算定额的通知各有关单位:现将《上海市房屋修缮工程预算定额(2000)》轻型木屋架等补充预算定额予以发布。
本定额主要内容有:轻型木屋架、木桁架、木支撑、木檩条、木墙骨架、木构架等,共计26个子目。
工程量计算规则:轻型木屋架、木桁架、老虎窗构架以实际数量按榀或只计算,轻型木支撑、木檩条按竣工木料以实体积计算,轻型木墙骨架按外围实际面积计算。
本定额适用于房屋修缮工程、改建工程。
本通知自2009年1月1日起施行。
本定额由上海市建筑建材业市场管理总站负责解释。
附:补充定额表.doc上海市建筑建材业市场管理总站二00八年十二月三十一日轻型木屋架工作内容:定位、安放锚杆、铺防水层、固定梁垫木、吊运、就位、临时搭接、安装等。
定额编号7-B-1 7-B-2 7-B-3 7-B-4项目计量单位轻型木屋架跨度B≤8m跨度8m<B≤11m跨度11m<B≤12m跨度B>12m 榀榀榀榀人工木工工日0.736 0.832 0.927 1.108材料轻型木屋架榀 1.0000 1.0000 1.0000 1.0000 木方m30.0015 0.0017 0.0019 0.0023 防腐木m30.0094 0.0092 0.0088 0.0141 防水卷材m20.8207 0.8027 0.7834 1.2349 锚杆螺栓φ12×370 套 2.1599 2.0996 2.0390 3.2623 抗拉锚固件件 2.0400 2.0400 2.0400 3.0600 大头钢钉38 kg 0.0514 0.0514 0.0514 0.0771 麻花钢钉80 kg 0.0382 0.0382 0.0382 0.2804机械备注轻型木屋架工作内容:定位、安放锚杆、铺防水层、固定梁垫木、吊运、就位、临时搭接、安装等。
上海市建设工程定额管理总站(通知)
沪建定(2001)第010号
关于发布房屋修缮工程外墙面涂料、外墙面清洗预算定额的通知
各有关单位:
现将房屋修缮工程外墙面涂料、外墙面清洗预算定额予以发布,并作如下说明:
一、旧外墙面乳胶漆、冲洗外墙面工程量按实做面积计算。
二、除房屋修缮工程预算定额已明确的主材外,增加外墙面乳胶漆、外墙面乳胶漆底漆、面砖清洗剂、石材清洗剂、玻璃清洁剂为主要材料。
三、本定额自发布之日起执行。
四、本通知由上海市建设工程定额管理总站解释。
上海市房屋修缮工程预算定额工程量计算规则一、定额工程量计算的基本原则1.定额工程量计算应符合国家相关标准和规范的要求。
2.定额工程量计算应客观、合理,并具有适用性。
3.定额工程量应综合考虑使用场所、施工条件、施工方法和维修周期等因素。
二、定额工程量计算的基本单位1.定额工程量计算一般以统计单位适合的单位为基本单位,如平方米、立方米、米、件等。
2.定额工程量计算中涉及到时间单位的,应与工期相匹配,如人时、机时等。
三、定额工程量的计算方法1.定额工程量的计算应基于标准装饰、设备和材料的使用量进行计算。
2.定额工程量的计算应考虑设备和工具的使用情况,并根据施工进度和施工条件进行适当调整。
3.定额工程量的计算应综合考虑工程质量和经济效益,确保修缮工程的可靠性、安全性和节约性。
4.定额工程量的计算应根据修缮工程的类型和复杂程度进行细化和分类,确保计算的准确性和可靠性。
四、定额工程量计算的标准1.定额工程量计算应参考有关国家标准和规范的要求,如《建筑工程量清单计价规范》、《工程量确定和计价》等。
2.定额工程量计算应参考修缮工程的实际情况和特点,结合工程类别和施工条件进行具体计算。
3.定额工程量计算应考虑修缮工程的质量等级和要求,确保修缮工程达到相应的技术规范和标准。
4.定额工程量计算应有一定的合理性和适应性,兼顾省时、省力、省材和经济效益。
总结起来,上海市房屋修缮工程预算定额工程量计算规则是根据国家相关标准和规范制定的,以确定工程量和成本,确保修缮工程的质量和经济效益。
计算方法基于标准装饰、设备和材料的使用量,并综合考虑施工进度和施工条件等因素。
计算标准参考有关国家标准和规范,并结合修缮工程的实际情况和特点进行具体计算,确保修缮工程的质量和要求。
定额工程量计算应具有合理性和适用性,兼顾节约资源和经济效益。
上海市房屋修缮工程预算定额工程量计算规则目录总则第一分部拆除工程第二分部第三分部第四分部第五分部第六分部第七分部第八分部第九分部第十分部第十一分部第十二分部第十三分部第十四分部第十五分部第十六分部第十七分部第十八分部土方工程砌筑工程砼和钢筋砼工程加固工程金属结构工程木结构、木装修工程屋面工程粉刷工程楼空中工程门窗工程沟路工程油漆工程玻璃裱糊电气工程水卫工程透风工程脚手架工程1 / 31总则一、本划定规矩是编制房屋补葺工程工程量清单的根据,是编制房屋补葺工程预算、结算和《上海市房屋补葺工程预算定额》相配套的计算划定规矩,对本划定规矩未表述的工程计量方法,应按照实际情况,根据项目特性,肯定恰当计量方法,并不得违背本划定规矩,凡属上海地域内房屋补葺工程预算(结算)报价均以本计算划定规矩计算工程量。
二、本规则以分部工程分别表述并根据《上海市房屋修缮工程预算定额》项目子目编排顺序进行编制的,项目计量单位均按《上海市房屋修缮工程预算定额》规定的计量单位。
三、本规则的计量尺寸,以图示表注或设计图纸能读出的尺寸为准,亦可根据施工方案现场查勘丈量尺寸为准。
工程量的计量单位表注、计算精确度及取值应按下列规定:1、以体积计算的为立方米(m3)分项计精确度取2位2、以面积计算的为平方米(m2)分项计算精确度取2位3、以长度计算的为米(m)分项计算精确度取2位4、以重量计算的为吨(t)分项计算精确度取3位5、以重量计算的为千克(kg)分项计算精确度取2位6、以套、只、台、个计算的分项计算精确度取整数2 / 31拆除工程一、拆除屋面按面积以平方米计算。
二、拆除搭建以建筑面积计算。
三、拆除屋架以榀计算。
4、撤除屋面保温层以实际面积计算。
5、撤除屋面防水层按睁开面积以平方米计算。
六、拆除钢筋砼(砼)基础、柱、梁均按实体积以立方米计算;拆除钢筋砼墙、板以平方米计算;拆除天沟以延长米计算;拆除钢筋砼楼梯按投影面积以平方米计算(包括扶手栏杆);拆除雨蓬、晒台、阳台按面积以平方米计算。
上海市房屋修缮预算定额一、引言房屋修缮是指对房屋进行保养、维修、改造等工作,以确保房屋的正常使用和增加其使用寿命。
在进行房屋修缮时,制定合理的预算定额非常重要,它可以帮助我们对修缮工作进行科学规划和有效控制。
本文将介绍上海市房屋修缮预算定额的相关内容。
二、房屋修缮预算定额的概念房屋修缮预算定额是指根据具体修缮工作的性质、规模和质量要求,结合市场行情和工程造价指标,对房屋修缮工作进行经济核算和预算编制的定额标准。
它可以包括材料费、人工费、设备费、管理费等多个方面的费用。
三、上海市房屋修缮预算定额的制定原则1. 参考市场行情:根据上海市的市场行情,结合修缮工作的实际情况,合理确定各项费用,确保预算定额的准确性和科学性。
2. 结合工程造价指标:根据上海市的工程造价指标,对不同类型、不同规模的修缮工作进行预算编制,确保预算定额的合理性和可行性。
3. 考虑质量要求:根据修缮工作的质量要求,确定相应的费用标准,保证修缮工作的质量和安全。
4. 提高效率:在制定预算定额时,要考虑到工作的效率,合理安排时间和人力资源,提高修缮工作的效率和质量。
四、上海市房屋修缮预算定额的具体内容1. 材料费:根据修缮工作所需的材料种类和数量,结合市场价格,计算出材料费用。
材料费是修缮工作的基础,要确保材料的质量和合理使用。
2. 人工费:根据修缮工作所需的人力资源,结合工时和工资标准,计算出人工费用。
人工费是修缮工作的重要组成部分,要合理安排工人的工作时间和工资待遇。
3. 设备费:根据修缮工作所需的设备和机械,结合租赁费用和使用时间,计算出设备费用。
设备费是修缮工作的必备条件,要确保设备的性能和使用安全。
4. 管理费:根据修缮工作的管理工作量和管理人员的工资标准,计算出管理费用。
管理费是修缮工作的管理保障,要确保管理工作的科学性和规范性。
五、上海市房屋修缮预算定额的编制流程1. 确定修缮工作的性质和规模:根据房屋的实际情况,确定修缮工作的性质和规模,明确修缮的目标和要求。
上海市房屋修缮预算定额2016上海市房屋修缮预算定额2016什么是上海市房屋修缮预算定额2016?•上海市房屋修缮预算定额2016 是指上海市政府针对房屋修缮工程制定的一套具体预算标准。
•目的是为了规范房屋修缮过程中的费用支出,保证修缮工程的质量和合理性。
修缮预算定额的重要性•保证公道合理的费用支出,防止修缮工程中的不当浪费。
•为相关房屋修缮工程提供参考标准,确保质量和效果。
修缮预算定额的内容修缮预算定额包括但不限于以下方面: 1. 人工费:对各项修缮工序的人工费用进行明确标定,确保工人的合理收入。
2. 材料费:详细列出所需材料的名称、规格和单价,确保材料的成本合理。
3. 设备费:修缮过程中所需的设备费用进行明确标定,如租赁设备等。
4. 管理费:对工程管理人员的薪资和工作费用进行核算,确保管理工作的顺利进行。
5. 其他费用:包括手续费、税费、运输费等,对辅助性费用进行适当安排和标定。
修缮预算定额的编制与执行1.编制:上海市政府委托专业机构进行修缮预算定额的编制工作,通过对市场行情、实际工程数据的调研,综合计算得出准确的预算数值。
2.执行:修缮工程进行前,需要根据修缮预算定额,进行合理安排和预算核算。
同时,监督单位对修缮过程的费用支出进行审核和验收。
总结上海市房屋修缮预算定额2016 是为了规范和合理化房屋修缮费用支出的重要标准制定。
通过准确编制和执行,可以有效控制修缮费用,提高修缮工程的质量和效率。
这一制度的实施对于维护房屋修缮市场的健康发展具有重要意义。
上海市房屋修缮预算定额的优势1.规范性:上海市房屋修缮预算定额提供了一套统一的标准,使得修缮工程的费用支出与质量具有可比性和可控性。
2.合理性:定额中明确列出各项费用,并进行合理计算和核算,防止不合理的费用支出和浪费。
3.可参考性:修缮预算定额为相关修缮工程提供参考标准,帮助业主、施工单位和监督单位进行成本控制和工程管理。
4.透明性:修缮预算定额明确列出各项费用,减少纠纷的发生,并为修缮工程的审计和验收提供依据。
《上海市房屋修缮工程预算定额(2000)》问题解答1,在新砌砖墙项目中,墙体预留门窗洞,是否可套用新开门窗樘定额子目? 答:不能套用新开门窗樘定额子目.因为新开门窗樘子目指在原有砖墙上开凿门窗洞,而新砌砖墙中,墙体应预留门窗洞.2,修补(斩粉)大面积墙面或平顶粉刷,应如何套用定额子目? 答:粉刷分部工程中修补(斩粉)墙面粉刷定额子目,适用墙面或平顶粉刷局部修补(斩粉),又称小面积修补.如果整垛墙面或平顶全部铲除原有粉刷,然后新做粉刷层,则应执行铲除墙面或平顶粉刷层定额子目,然后执行新做粉刷层定额子目.3,在整体面层抹灰工程中,遇弧形或圆柱粉刷定额子目如何换算? 答:如遇弧形或圆柱粉刷,应根椐粉刷材料种类套用相应定额子目,同时人工消耗量乘以1.6 系数,材料消耗量不变.4,在粉刷工程分部中,何谓门窗头线粉刷? 答:门窗头线粉刷是指在门窗洞口处,用粉刷单独粉出门窗套,其门窗洞侧面粉刷与墙面粉刷不是同种材质,且此门窗套凸出墙面.一般此门窗头线粉刷有多种造型.(示图) 无窗头线有窗头线窗洞口粉刷示意图5,架空地搁栅项目如何区分内施和外施? 答:所谓内施是指施工人员在地垄内架设地搁栅;外施是指在尚未铺钉地板或原有地板已全部拆除情况下,再架设地板搁栅.6,何为灯槽,灯带,灯孔,高低平顶旁板? 答:灯槽指平顶内安装暗藏式统长灯管的凹槽,灯带指平顶内装置嵌入式统长灯管的方槽,灯孔指平顶内安装嵌入式格栅灯或筒灯等的洞口,高低平顶旁板指两不同平面平顶相交处采用细木工板材料连接挂板.详细见附图: 灯槽灯带灯孔高低平顶旁板7,在地砖地坪工程中,如遇到基层浇捣细石混凝土找平层,应如何换算定额子目? 答:地砖地坪工程中遇到用细石混凝土找平层上贴地砖,则不存在水泥砂浆找平层,故在套用地砖定额子目时,应扣除1:3 水泥砂浆的材料含量,同时扣除人工0.064 工日/m2. 8,如何理解窨井加高超高按实换算概念? 答:窨井加高是指室外路面地坪标高调整后,对原窨井进行加高的处理.定额子目取定窨井加高高度以30cm 为标准, 若超过规定高度按实计算, 每超高30cm 即: 为1 只,超高高度不足30cm,按 1 只考虑.《上海市房屋修缮工程预算定额(2000)》问题解答1,在彩色玻纤沥青板瓦屋面系列补充定额子目中,彩色玻纤沥青板瓦材料每平方米的耗用量与《市场信息》中沥青板瓦材料的每平方米的耗用量有何区别? 答:彩色玻纤沥青板瓦补充定额与《市场信息》中,彩色玻纤沥青板瓦材料的计量单位均为平方米,但补充定额子目中彩色玻纤沥青板瓦为实际材料的展开面积,而《市场信息》中彩色玻纤沥青板瓦信息价为屋面面积的单位价格,又称屋面面积报价(工程报价),故其沥青板瓦材料的单位平方米耗用量不同,在取定材料单价时应予以注意.2,在粉刷工程中,门窗洞侧面工程量如何计算? 答: 若门窗洞侧面粉刷使用材料与墙面相同, 则按展开面积并入墙面工程量计算, 若使用材料不同,且门窗头线突出墙面,则按门窗头线的周长以延长米计算,套用门窗头线定额子目.3,门窗筒子板工程量如何计算? 答:门窗筒子板工程量为筒子板宽乘筒子板长以平方米计算.其中:门窗有樘子筒子板宽为墙身厚度(包括粉刷层)减樘子宽度;门窗无樘子筒子板宽为墙身厚度(包括粉刷层).筒子板长为筒子板净长(周长),不包括基层厚度.其工程量按板宽乘周长以平方米计算.4,内墙面在原有乳胶漆面的基础上罩涂乳胶漆,且原表面乳胶漆未铲除,应如何套用定额? 答:在房屋修缮工程中,发生这种情况越来越多,由于原墙面底子较好,未产生任何质量问题,仅仅是墙面被污染,故墙面不需要进行批嵌,只需重新涂刷乳胶漆,遇到这种情况应套用新刷乳胶漆定额子目,同时扣除批嵌材料和批嵌人工, 即:批嵌人工0.03 工日/m2.5,马赛克,面砖外墙面改做涂料面层,施工中墙面表面处理剂外表未满批外墙腻子,应如何套用定额? 答:遇到此情况,仍套用外墙面满批腻子相应项目补充定额子目,但是,定额中人工,材料应作适当调整,定额材料消耗量中去除外墙腻子材料,同时扣除满批腻子人工0.025 工日/m2.6,修补墙面管线槽,应如何立项计算? 答:修补墙面管线槽,应按零星粉刷立项计算,套用定额子目时,单位人工乘1.5 系数.其工程量按实际管线槽长乘槽宽以修补面积计算.7,施工中运用施工吊篮,台班耗用量如何计算? 答: 目前在房屋修缮工程中由于施工吊篮操作灵活, 方便, 特别是在外墙面清洗, 外墙修理工程中已被广泛运用,遇到这种情况,吊篮的机械台班消耗量按施工组织设计或者实际耗用的台班数计算.8,在房屋修缮工程预算定额中,使用钢管脚手架和竹建脚手架如何套用定额? 答:在套用脚手架定额时,应注意脚手架搭设的标准(柱距),脚手架的柱距分 1.7m 和 1.5m.一般外墙装饰工程使用脚手架,即:非承重脚手架,其脚手架搭设的柱距为 1.7m,而砌筑砖墙使用脚手架,或者高层房屋施工脚手架,由于脚手架上要堆放砖块,承受较重的荷载,或者需承受脚手架自身荷载,即:称承重脚手架,其脚手架搭设的柱距为 1.5m.所以执行脚手架定额时,应根据脚手架使用性质或者搭设标准,套用相应脚手架定额子目.《上海市房屋修缮工程预算定额(2000)》问题解答1,问:为了围墙透绿的需要,小区围墙进行拆建应执行什么定额? 答:因为在围墙拆建过程中,施工工序包括拆除,砌墙,粉刷,制作安装栏杆,清理垃圾等内容,而部分围墙基础需要利用,部分基础需要翻做,部分基础需要新做,其施工工艺设计和施工组织安排,必须按照房屋修缮工程的施工特点进行设计和安排,所以应当执行房屋修缮工程预算定额.2,问:种植钢筋补充定额工作内容是否包括植筋的拉拔试验? 答:种植钢筋补充定额不包括植筋的拉拔试验,如果设计和施工要求植筋需做拉拔试验,其拉拔试验费用应另行计算.3,问:在修补粉刷工程中,原墙面粉刷实际厚度超过定额取定厚度,工程结算能否计取粉刷超厚费用? 答:修补墙面粉刷实际厚度超过定额取定厚度,工程结算可以计取粉刷超厚费用,其计算方法参见《上海市房屋修缮工程预算定额(2000)》粉刷工程分说明(各类粉刷平均厚度和超厚递加表).4,问:为什么房修定额将木隔墙装修面层分列密铺,分缝,镶贴和装饰线条等几种形式? 答: 因为木隔墙的装修设计追求个性化, 其表面形式变化的不确定性, 所以, 如果选用某一项典型的施工详图进行测算,其定额的适用性受到限制.定额将隔墙面层按施工方法(工序)作适当分离,如果在遇到设计平面造型多样情况下,可采用叠加形式分别计算工程量,套用相应定额子目,也可按照装修设计形式自行编制组合定额进行套用,虽然编制预算增加了工作量,但是增强定额子目的适用性.5,问:在旧墙面或平顶涂刷涂料中,基层处理如何区分起底一般和起底困难? 答:涂料墙面基层处理的基本界定:起底一般:通常指原有墙面或平顶涂层材料一般为水性涂料,而旧涂层起底一般比较容易;起底困难:通常指原有墙面或平顶涂层材料一般为油性涂料,而旧涂层起底比较困难,或者原涂层材料为水性涂料,经过长时间的油烟污染,而形成起底比较困难.6,问:室内墙面,平顶乳胶漆项目为什么要区分抹灰面乳胶漆和石膏板面乳胶漆? 答:因为抹灰面乳胶漆和石膏板面乳胶漆工作内容不一样.抹灰墙面的基层仅做满批腻子处理,而石膏板面的基层除满批腻子处理以外,板缝拼接必须做嵌缝处理和粘贴接缝带,而且满批腻子材料的耗用量有较大区别,所以内墙面涂刷乳胶漆的定额项目设置更符合施工实际情况.7,问:路面挖填土,如厚度大于30cm,如何计算? 答:沟路工程路面挖填土子目仅指厚度小于30cm 的路面挖填土,若实际厚度大于30cm 时,则套用定额第二分部土方工程中挖填土方定额子目.8,问:目前施工脚手架材料己逐步形成了材料租赁市场,如果脚手架材料价格采用租赁价格计价,在套用脚手架定额子目时,材料价格应如何计算? 答:在房屋修缮工程预算定额中,因为脚手架材料消耗量均以一次投入量考虑,所以脚手架使用的周转性材料可以按摊销价进行计价,也可以按材料租赁价格进行计价. 材料租赁计价公式: 脚手架材料费=材料投入量(定额量)×租赁单价×租赁天数.《上海市房屋修缮工程预算定额(2000)》解答上海市房屋修缮工程预算定额》2005-8-301.房屋修缮工程预算定额是否包括建筑垃圾外运费用?答:房屋修缮工程预算定额工作内容仅包括建筑垃圾堆放指定点和现场清理,不包括建筑垃圾外运费,发生垃圾清运应按实结算。
2.如何区分就地回填土和室内回填土?答:就地回填土和室内回填土子目的主要区别是填土土方由何种形式运入。
如果建筑物底层砌筑砖墙完毕后,利用余土进行回填,或者使用室内土方回填土,称就地回填土;如果土方是从门洞口或其他方式,由室外运入室内后,再进行回填土,称室内回填土。
3.在室内混凝土地坪项目中,何谓随捣随粉?面层能否套用水泥砂浆定额子目?答:随捣随粉是指浇捣混凝土地坪中,在混凝土拍实、刮平的同时,随时抹水泥砂浆面层,称随捣随粉。
基层和面层一次完成项目应套用随捣随粉定额子目(10-2-010),不能套用水泥砂浆定额子目。
4.干挂花岗石墙面定额项目设置为何要区分石材规格?答:因为花岗石板材规格大小直接影响单位平方米石材墙面的不锈钢连接件多少,适当划分石材规格大小,使定额项目中不锈钢连接件材料和硅酮耐候结构胶等材料的消耗量水平反映更加合理。
5.双面双层轻钢龙骨隔断新立门樘,门樘系用双层细木工板+九厘夹板+装饰夹板制作,应该套用筒子板定额子目,还是套用细木工板门樘子定额子目?答:应该套用细木工板门樘子定额子目。
通常轻钢龙骨隔断采用75 系列,双层纸面石膏板12mm+9mm,实际宽度75+(12+9)×2=117mm, 取定门樘子宽度120mm,故套用细木工板门窗樘子(11-B-3)48×120 定额子目。
如果细木工板门窗樘子宽度大于150 mm,应套用双层细木工板筒子板相应定额子目。
6.在沟路分部工程中“十三号”和“茄里”的项目分别是什么?答:所谓“十三号”,是指水泥下水嘴,一般位于明沟与雨水管出水口交接处。
“十三号”按大号和小号分类,大号是150×150mm, 小号是100×100mm。
所谓“茄里”,是指人行道与机动车道相交的路边雨水井,其规格580×480mm 和450×400mm 两种。
7.旧钢门窗油漆的基层处理如何区分修出白、半出白和全出白?答:修出白:一般指钢门窗油漆起壳、脱落处和钢门窗锈蚀处需要铲清,而其它油漆完好部位无需铲除油漆。
半出白:除钢门窗油漆起壳、脱落处和钢门窗锈蚀处需要铲清外,还应铲除门窗框料正面油漆。
全出白:铲除钢门窗的全部油漆,包括正面和侧面,以及门窗框料凹槽处。
