施工流程、流向、施工区段的划分
- 格式:docx
- 大小:14.05 KB
- 文档页数:2

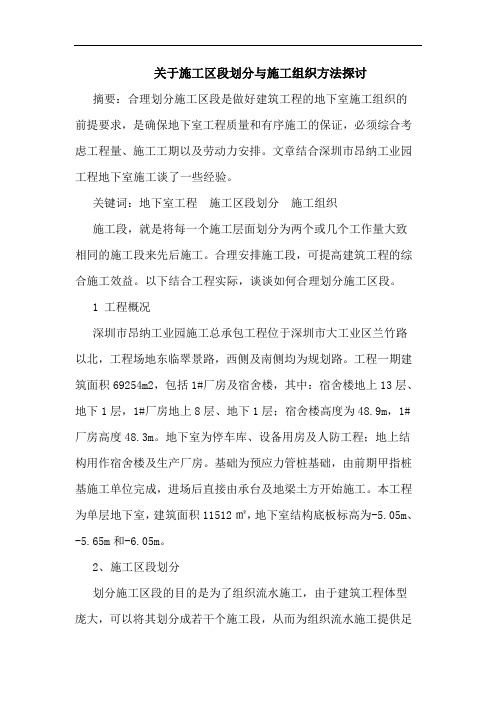

关于施工区段划分与施工组织方法探讨摘要:合理划分施工区段是做好建筑工程的地下室施工组织的前提要求,是确保地下室工程质量和有序施工的保证,必须综合考虑工程量、施工工期以及劳动力安排。
文章结合深圳市昂纳工业园工程地下室施工谈了一些经验。
关键词:地下室工程施工区段划分施工组织施工段,就是将每一个施工层面划分为两个或几个工作量大致相同的施工段来先后施工。
合理安排施工段,可提高建筑工程的综合施工效益。
以下结合工程实际,谈谈如何合理划分施工区段。
1 工程概况深圳市昂纳工业园施工总承包工程位于深圳市大工业区兰竹路以北,工程场地东临翠景路,西侧及南侧均为规划路。
工程一期建筑面积69254m2,包括1#厂房及宿舍楼,其中:宿舍楼地上13层、地下1层,1#厂房地上8层、地下1层;宿舍楼高度为48.9m,1#厂房高度48.3m。
地下室为停车库、设备用房及人防工程;地上结构用作宿舍楼及生产厂房。
基础为预应力管桩基础,由前期甲指桩基施工单位完成,进场后直接由承台及地梁土方开始施工。
本工程为单层地下室,建筑面积11512㎡,地下室结构底板标高为-5.05m、-5.65m和-6.05m。
2、施工区段划分划分施工区段的目的是为了组织流水施工,由于建筑工程体型庞大,可以将其划分成若干个施工段,从而为组织流水施工提供足够的空间。
在一般情况下,一个施工区段在同一时间内,只安排一个专业工作队施工,各专业工作队遵循施工工艺顺序依次投入作业,同一时间内在不同的施工区段上平行施工,使流水施工均衡地进行。
划分施工段时应把握以下四个原则:1、施工段的数目要合理。
过多,会降低效率,延缓工期;过少,则不利于充分利用工作面,可能造成窝工。
2、施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合。
3、各个施工段上的劳动量要大致相等,相差不宜超过15%。
4、组织具有层间关系的流水施工时,每层施工段数目应满足m ≥n。
本工程由宿舍和厂房组成,两者之间存在变形缝,由此可将将地下结构划分为a、b两个大区,其中a区为宿舍楼区,b区为厂房区。
第一节施工段的划分与施工顺序一、施工区段的划分总体施工本着连续、均衡、流水、展开等原则安排并进行施工区域的划分。
本装饰工程划分两个施工段,划分如下:第1施工段:一层及二层装饰工程;第2施工段:三十一层装饰工程.二、专业工种划分根据图纸设计及甲方指定承包内容,分设以下11个专业施工班组:第1组——瓦工组:负责水泥砂浆找平、块料面层粘贴等工作;第2组——天花组:负责天花工程龙骨安装、吊顶面板的加工与安装等工作;第7组——涂料组:负责饰面油漆、饰面乳胶漆涂刷等工作;第8组——架子组:负责脚手架的搭拆、清理等工作;第9组-—电焊组:负责二次钢结构、墙柱面骨架、栏杆的制作安装等工作;第10组—-不锈钢组:负责不锈钢装饰施工等工作;第11组-—杂工组:负责拆除、垃圾清运、材料运输等工作;以上每个施工组设一个组长,负责本施工班组的施工管理,各施工组在项目部的统筹安排下进行有计划的作业。
三、施工顺序1、按施工工序要求:也就是说:要满足先上后下、先湿后干、先顶墙后地面;先预埋、后封闭、再装饰的总工序要求。
其中:在预埋阶段,先通风、消防、后水暖管道、再电气线路;在封闭阶段,先墙面、后顶面、再地面;在装饰阶段,先面板、后油漆、再裱糊。
各施工区段在组织分项工程施工时,应先抢吊顶抓墙面,及时安排楼地面,限时完成楼梯间,穿插施工木制品。
在具体实施时,各施工区段应按照划分的区域分别自上而下分区域进行流水作业施工,每个施工楼层划分细部的流水段。
对一些主出入门、造型楼梯等各专业工种均交汇的部位,由于工作面紧张、相互干扰多,相应施工难度较大,因此,要作为施工指挥的重点,要求各工序都必须配足人力、物力,争时间抢速度,进行立体交叉作业,减少人工降效,提高施工质量.在主通道、公共走廊等楼地面施工时安排必须的封闭时间以确保工程质量。
2、从空间上安排第二节主要装饰材料做法室5洽谈室600x600仿莎安娜米色玻化砖A 6更衣室300x300防滑地砖A 7监控室600x600抗静电地板B2 8卫生间300x300防滑地砖A 9员工休息区600x600仿莎安娜米色玻化砖A 10楼梯间600x600仿莎安娜米色玻化砖A二层地面装饰部分11经理办公室及办公区600x600仿莎安娜米色玻化砖A 12理财沙龙区理财室多功能室强化复合木地板B1 13监控室、机房600x600抗静电地板B1 14会议室600x600仿莎安娜米色玻化砖A 15库房、凭证库、印刷品库600x600仿莎安娜米色玻化砖A 16信贷部、公司部、个人部600x600仿莎安娜米色玻化砖A三十一层地面装饰部分17大会议室600x600抗静电块毯B1 18党委会议室高档羊毛地毯B1 19行长室、副行长室实木复合地板B1 20行长休息室实木复合地板B1 21经理办公室800x800仿莎安娜米色玻化砖A 22文印室、远程工作站800x800仿莎安娜米色玻化砖A 23操作室、储藏室、值班室800x800仿莎安娜米色玻化砖A 24库房、资料室、男女更衣室800x800仿莎安娜米色玻化砖A25综合办公区、运营部800x800仿莎安娜米色玻化砖A 26接待区灰木纹石材A 27会议室600x600仿莎安娜米色玻化砖A 28强电机房素水泥地面A 29弱电机房600x600抗静电地板B1一层天花装饰部分30客户等候区及非现金区(1)米白色金属板吊顶A (2)米白色微孔金属板吊顶(3)纸面石膏板造型顶乳胶漆3124小时自助银行(1)米白色金属板吊顶A (2)米白色微孔金属板吊顶(3)纸面石膏板造型顶乳胶漆(4)日光灯片32补钞室600x600矿棉吸音板吊顶A 33首二层现金区办公区600x600矿棉吸音板吊顶A 34打印室600x600矿棉吸音板吊顶A 35贵宾等候区贵宾柜台区理财室纸面石膏板造型顶乳胶漆A 36洽谈室600x600矿棉吸音板吊顶A 37更衣室600x600矿棉吸音板吊顶38监控室600x600矿棉吸音板吊顶39卫生间200宽金属扣板饰面A 40员工休息区600x600矿棉吸音板吊顶A41 楼梯间 石膏板吊顶白色乳胶漆饰面A二层天花装饰部分42 经理办公室及办公区 600x600矿棉吸音板吊顶 A 43理财沙龙区理财室多功能室纸面石膏板造型顶乳胶漆 A44监控室、机房600x600矿棉吸音板吊顶 A45会议室600x600矿棉吸音板吊顶46库房、凭证库、印刷品库 600x600矿棉吸音板吊顶 47信贷部、公司部、个人部600x600矿棉吸音板吊顶三十一层天花装饰部分48大会议室 600x600矿棉吸音板吊顶 A 49党委会议室(1)石膏板造型顶乳胶漆 A50贵 宾 接 待 室(1)石膏板造型顶乳胶漆A (2)石膏板吊顶香槟金特殊漆 51行长室、副行长室(1)石膏板造型顶乳胶漆A (2)600x600矿棉吸音板吊顶52行长休息室 600x600矿棉吸音板吊顶 A53经理办公室 600x600矿棉吸音板吊顶 54文印室、远程工作站 600x600矿棉吸音板吊顶55操作室、储藏室、值班室 600x600矿棉吸音板吊顶 56库房、资料室、男女更衣室600x600矿棉吸音板吊顶 57综合办公区、运营部600x600矿棉吸音板吊顶 58接待区(1)石膏板造型顶乳胶漆A (2)金属板弧形造型吊顶59会议室600x600矿棉吸音板吊顶A 60强电机房600x600矿棉吸音板吊顶61弱电机房600x600矿棉吸音板吊顶一层墙面装饰部分62客户等候区及非现金区(1)梦幻莎安娜米黄石材饰面A(2)钢化玻璃内贴防暴膜(3)防砸复合玻璃(4)防弹玻璃6324小时自助银行(1)梦幻莎安娜米黄石材饰面A (2)钢化玻璃门(3)钢化玻璃内贴防暴膜64补钞室白色乳胶漆A 65首二层现金区办公区(1)白色乳胶漆A(2)壁布A B1 66打印室白色乳胶漆A67贵宾等候区贵宾柜台区理财室(1)壁布A。
施工区段划分施工组织方法模板范本:施工区段划分施工组织方法一、引言施工区段划分施工组织方法是在施工过程中对工程划分不同的区段,并制定相应的施工组织方法,以确保施工进度和质量的高效完成。
本将详细介绍施工区段划分施工组织方法的相关内容,并提供具体的步骤和技巧。
二、施工区段划分准则1. 工程技术要求:根据工程的技术要求,将整个施工过程划分为不同的区段。
每个区段的施工目标、施工方法和施工步骤都应有所不同,以满足工程技术要求的实现。
2. 施工难度:将工程划分为不同的区段时,要考虑施工的难度和复杂性。
对于较为困难的施工区段,要制定相应的施工组织方法和应急预案。
3. 进度需求:根据工程进度计划,将施工过程划分为不同的区段。
每个区段的施工时间和进度要求都应明确,以确保整个工程的顺利进行。
4. 安全要求:考虑到施工区段的安全性,将工程划分为适当的区段,并制定相应的安全措施和防护措施。
三、施工区段划分步骤1. 工程分析:对整个工程进行全面分析和评估,确定施工区段的划分依据,包括技术要求、难度和进度需求等。
2. 区段确定:根据工程分析的结果,将工程划分为适当的区段,确定每个区段的具体范围和施工内容。
3. 工序安排:针对每个区段,制定相应的工序安排和施工顺序,确保施工的合理性和连贯性。
4. 施工组织方法制定:根据区段的特点和施工要求,制定相应的施工组织方法,包括设备调配、人员管理和施工控制等。
5. 安全防护措施制定:针对每个区段的安全隐患,制定相应的安全防护措施和应急预案,确保施工安全。
四、施工区段划分的技巧1. 模块化划分:将工程划分为模块,每个模块包含一些相似的施工步骤和工序,便于施工组织和管理。
2. 优化划分:根据工程的特点和施工要求,优化施工区段的划分,提高施工效率和质量。
3. 交叉划分:考虑到不同工序之间的依赖关系,合理划分施工区段,确保施工的连贯性和协调性。
4. 风险评估:在划分施工区段之前,对工程风险进行评估和预测,有针对性地制定相应的施工组织方法和应对措施。
施工组织设计与区段划分1. 施工组织设计的意义和目的施工组织设计是在建筑施工过程中,对施工项目进行全面规划、组织和协调的一种重要手段。
其目的是为了确保施工过程的顺利进行,提高施工质量和效率,保证工程安全,降低成本,满足业主的需求。
2. 施工组织设计的主要内容施工组织设计主要包括以下几个方面:- 施工总体布局:根据工程特点和施工条件,确定施工区域的总体布局,包括施工入口、施工临时道路、施工场地、施工用房等。
- 施工流程和方法:明确施工流程,细化施工方法,确保施工过程中的各个环节顺利进行。
- 施工资源配置:合理配置人力、物力、财力等资源,确保施工需求得到满足。
- 施工质量和安全管理:制定施工质量标准和检测方法,确保工程质量;制定安全事故应急预案,防范工程安全风险。
- 环境保护和文明施工:制定施工环境保护措施,确保施工对环境的影响降到最低;加强文明施工管理,提高施工形象。
3. 区段划分原则区段划分是在施工组织设计的基础上,将整个施工项目划分为若干个区段,以便于施工管理和协调。
区段划分应遵循以下原则:- 功能区划分:根据施工需求和功能特点,合理划分不同功能区,如材料堆放区、施工区、办公区等。
- 施工顺序区划分:根据施工流程和施工顺序,合理划分施工区段,确保施工顺利进行。
- 安全和环保区划分:根据安全和环保要求,划分安全警示区、环保控制区等,确保施工安全环保。
- 施工资源区划分:根据施工资源需求,划分资源供应区,如材料供应区、设备停放区等。
4. 区段划分实施步骤区段划分实施步骤如下:1. 收集资料:收集相关工程资料,如工程图纸、施工方案、施工组织设计等。
2. 分析施工流程:分析施工流程和施工顺序,确定施工的关键环节和时间节点。
3. 确定区段划分方案:根据区段划分原则,制定区段划分方案,明确各区段的功能和范围。
4. 编制区段划分平面图:根据区段划分方案,编制区段划分平面图,明确各区段的布局和相互关系。
5. 实施和调整:根据区段划分平面图,实施区段划分,并根据施工实际情况进行调整。
5.1、施工顺序流向施工顺序遵守“先地下后地上;先土建后安装;先主体后围护;先结构后装修”的原则施工,上道工序积极为下道工序创造条件,下道工序的施工要保证上道工序的成品不受损坏。
土建与水电、设备安装相互配合,合理穿插,积极为对方创造施工条件,并根据建设单位的要求争取满足精装修队伍的施工。
5.2、施工段划分根据土方开挖进度,施工流向在平面上按照先施工高端C主入口、综合楼12、2#商业、11#楼再陆续施工12#、13#、14#、15、16#、17#楼及地下车库的原则,土方全部开挖完毕后住宅和车库同时施工。
由于施工场地有限,11#-15#楼加工区设在11#和12#楼楼南侧地下车库内,16#、17#楼加工区设在15#楼南侧地下车库内,设在地下车库内的加工区范围内地下车库垫层厚度厚度改为200mm厚,地下室室外回填完毕后,将施工现场移至完成后的地下室顶板上,位置不变。
在竖向上按照基础→主体→填充墙的顺序施工。
3、本工程建筑平面基本上为地下车库及单元式住宅,根据设计图纸和施工现场的实际情况,考虑每个流水区段的工程量大体相同,并结合施工班组的配置情况,决定按照如下方式划分流水区段:(1)、根据工程实际情况,每个单体工程的垫层划分一个施工段,地下车库主体根据后浇带划分施工段。
地下结构施工分为10个施工段,四个木工班组独立作业,第一组木工班组施工顺序为:11#楼→1施工段→3施工段→4施工段,第二组木工班组施工顺序为12#楼→13#楼→2施工段→3施工段→5施工段,第三组木工班组施工顺序为:14#楼→15#楼→6施工段→7施工段→9施工段,第四组木工班组施工顺序为:16#楼→17#楼→8施工段→10施工段。
(2)、施工区域划分平面图及施工顺序4、各单体工程以每层划分一个施工段。
5、填充墙砌体工程:以每层为一个施工段。
6、每个单体工程屋面工程各为一个施工段。
7、车库根据后浇带划分施工段。
8、从工期方面划分为四个控制段,即基础及地下室工程、主体工程、装修及安装工程、屋面工程。
工程施工段划分是建筑工程施工组织设计中的重要组成部分,合理的施工段划分对于保证工程质量、提高施工效率、降低施工成本具有重要意义。
本文将从施工段划分的原则、方法和注意事项三个方面进行阐述。
一、施工段划分的原则1. 功能分区原则:根据工程施工的不同功能需求,将工程划分为若干个功能区域,便于管理和施工。
例如,将施工现场划分为施工区、材料区、办公区、生活区等。
2. 工序衔接原则:根据工程施工的顺序和工序衔接关系,合理划分施工段,确保工序顺利进行。
例如,先进行土方开挖,再进行基础施工,接着是主体结构施工,最后进行装修施工。
3. 施工资源优化原则:根据施工资源的分布和需求,合理划分施工段,提高施工资源利用率。
例如,根据材料供应情况、施工设备分布和人力资源配置等因素,合理划分施工段。
4. 施工进度控制原则:根据工程施工进度计划,合理划分施工段,确保工程按期完成。
例如,将整个工程划分为若干个施工阶段,每个阶段设置相应的施工目标和进度要求。
5. 安全管理原则:根据工程施工安全风险,合理划分施工段,确保施工安全。
例如,将对施工安全要求较高的区域划分为独立的施工段,加强安全管理。
二、施工段划分的方法1. 按照工程结构划分:根据工程结构的特点和施工顺序,将工程划分为若干个结构单元,如楼栋、楼层、房间等。
2. 按照施工部位划分:根据工程施工的不同部位,将工程划分为若干个施工部位,如屋面、墙面、地面等。
3. 按照施工专业划分:根据工程施工的专业特点,将工程划分为若干个专业施工段,如土建、安装、装饰等。
4. 按照施工流程划分:根据工程施工的流程和工序,将工程划分为若干个施工流程段,如土方开挖、基础施工、主体结构施工等。
5. 综合划分法:综合考虑以上几种划分方法,根据工程实际情况进行施工段的划分。
三、施工段划分的注意事项1. 确保施工段的合理性和可行性:施工段的划分应充分考虑施工条件、施工资源、施工技术等因素,确保施工段的合理性和可行性。
施工区段划分、施工流向及劳动组织等,属于()中的内容施工区段划分、施工流向及劳动组织是施工组织设计的重要内容,其属于施工组织设计中的内容。
一、施工区段划分施工区段划分是指在施工过程中将施工工作进行分割,形成不同的施工段,并以每个施工段为单位进行管理。
根据施工工程特点,施工段可以按照性质、用相等、用量大小、工期长短等方法来划分。
施工区段划分也可以精细化,把每个施工段划分为几个施工部门,以此类推,将施工工程划分成许多不同的施工段和施工部门,以利于施工管理。
二、施工流向施工流向是指施工过程中施工工作的执行流向,也就是施工现场上施工人员的流动方向。
施工工作的执行流向,决定了施工现场上施工人员的流动方向,从而决定了施工现场上各个施工段之间和施工部门之间的工作关系。
施工流向通常可以分为三种:时段流向、空间流向和混合流向。
时段流向是指施工过程中不同施工段之间的工作流动;空间流向是指施工现场上不同施工部门之间的工作流动;混合流向是指施工过程中不同施工段和施工部门之间的工作流动。
三、劳动组织劳动组织是指施工过程中运用劳动分工、劳动力的组织,以及劳动力的分配、管理、指挥等情况。
它是施工组织设计的重要组成部分,也是施工组织设计的核心内容。
施工组织设计的好坏,决定了施工效率的高低,因此在施工组织设计过程中,应结合施工工程特点,选择合适的劳动组织形式,以便提高施工效率。
施工组织设计中的施工区段划分、施工流向及劳动组织等,是施工组织设计的重要内容,这些内容的设计是提高施工效率的重要保证,也是施工组织设计的核心内容。
因此,在施工组织设计中,应结合施工工程特点,认真研究施工区段划分、施工流向及劳动组织等内容,以便提高施工效率。
施工方案措施施工段划分一、施工总体实施方案我们的总体构思是本标段工程的主体结构施工、装饰施工及机电施工、室外附属施工、协调是整个工程的关键,考虑到实际工期较为紧张,土建进场后迅速展开工作面,以最快速度完成主体结构施工、将工程高层主体送到顶,以便机电安装和内外装饰、室外附属工程能够尽早开始。
投入足够的人力、机械确保计划完成主体结构全面封顶。
全面装饰及机电工程安装、室外附属施工在土建主体结构施工完成后具备条件即全面展开。
(一)针对本工程建筑及结构特点,我们将按以下原则划分施工区段:根据本工程招标要求和现场情况,我们分别对主体结构及装饰、机电施工进行施工段划分:1、主体结构施工阶段:主体结构施工阶段划分成施工区段,按自身楼层连续施工。
2、装饰施工阶段(按室内、外划分):(1)室内:按各栋单体自然楼层划分施工段,每层为一施工段;(2)室外:按装饰做法划分,基层、面层施工各为一施工段。
(3)机电安装:机电安装的施工界面划分配合土建施工段划分同步进行。
(4)室外附属:按各分部工程施工段划分配合室外机电工程同步进行。
(二)针对本工程的施工区域划分,在本工程的各项资源投入有以下准备:1、项目组织机构:在本项中配备一套完整的项目管理组织所需全部人员,在这一套完整的项目管理组织人员的基础上建立总承包项目管理部。
参加本项目的工程技术管理人员素质要求必须满足:素质高并具有国家重点工程施工经验、有团队协作精神、善打硬仗、年富力强。
2、作业层投入:在主体结构施工时投入二支完整的劳务施工班组,每支作业班组按专业工种的比例进行搭配投入,以每区施工段作为一个作业面组织流水施工;进入装饰、室外附属施工时投入二支完整的装饰、室外附属施工班组,每一支完整的专业施工班组完成各自划定的施工区段,同时可集中优秀班组织突击施工。
水电安装专业按土建和装饰的施工组织方法投入同步的施工作业班组。
3、主要的施工周材、施工机械设备、施工场地安排均按满足二支完整班组所需条件进行配置。
施工流程、流向、施工区段的划分
1、施工总体布署
1.1、施工部署的总体原则
为保证按期保质完成施工任务,施工前编制施工预算并依据预算进行工料机分析,提出材料、劳动力、机械使用计划。
对工程施工进度进行合理安排,考虑各方面因素对工程的影响,充分筹划任务、人力、资源、时间及空间的总体布局。
总体施工部署按照“先结构、后装饰装修;先土建后安装的顺序进行”。
1.2、时间上的部署原则及季节性施工考虑
本工程冬雨期施工主要为混凝土结构。
1.3、空间上的部署原则
为了贯彻空间占满时间连续,均衡协调有节奏,力所能及富有余地的原则,保证工程按总进度计划完成,在施工组织上要考虑安排主体与装饰装修,主体与安装及安装与装修的交叉流水作业。
1.4、人力的安排和部署原则
各专业均按作业班进行人力配备,主要作业班组有钢筋作业班、模板作业班、混凝土作业班、砌筑作业班、抹灰作业班、管道作业班、电气作业班及机械作业班。
在本工程中基础、主体结构施工阶段,现场组织一支钢筋、模板、混凝土结构混合队伍负责本工程的施工。
门窗等由相应资质等级的专业队伍进行施工,施工时严格执行国家规范标准。
装修阶段组织三支抹灰队伍,分别负责进行屋面、内装修及楼地面工程施工,安装工程分别组织水、暖、电队伍进场配合施工。
1.5、资源上的部署原则
根据该工程的结构形式及工程量,合理安排施工机械设备,既要保证工程施工质量、进度、安全,又要做到经济合理,充分有效地利用各类机械设备,提高生产率。
预先根据施工图预算,提出详细周全的材料使用计划,并由专人组织,确保材料供应满足施工要求。
1.6、施工段划分
根据工期要求及施工特点,将工程划分为三个施工阶段:基础工程、主体结构工程、建筑装饰装修及屋面工程。
2、施工顺序
2.1、基础施工顺序
放线→土方开挖→放线→垫层支模→垫层混凝土浇筑→放线→独立基础钢筋绑扎→基础拉梁钢筋绑扎→独立基础支模→基础拉梁支模→独立基础混凝土浇筑→基础拉梁混凝土浇筑。
→室内基坑回填土
2.2、主体结构施工顺序
测量放线→柱钢筋连接、绑扎→柱模板支设→梁板模板支设→梁板钢筋绑扎→柱墙梁板混凝土浇筑→依次向上。
2.3、装饰装修及屋面工程
2.3.1、室内装饰在主体结构分部验收合格后即可进行施工。
顺序为:门窗框安装→墙面、顶棚抹灰→地面→门窗扇安装→玻璃安装→木门油漆→清洗交工。
注:楼梯部分应适当推后,以最大限度保证成品不受破坏。
2.3.2室外装饰在主体结构全部验收后进行。
顺序为:先从上至下进行外墙抹灰→外墙涂料→室外工程。
屋面工程与外墙抹灰同步进行。
注:外墙抹灰大面完工后,再安装窗框,然后补洞口抹灰。
3、施工机具的选择:
3.1、本工程主体施工垂直运输采用一座QTZ31.5B塔吊,同时配合上料平台进行垂直运输,砌体及装修期间采用一台物料提升机进行垂直运输,具体详见主要施工机械设备计划表。
3.2、施工模架:本工程模板均采用多层板,模板支撑采用普通钢管脚手架体系,加固采用钢管脚手架配合对拉螺栓进行。
主体结构顶板模板按三层配置,柱模板按一层配置,施工中模板有破损时随时购置新模板进行补充替换。
主体结构施工期间全高采用落地式双排脚手架施工;随层挂设密目网作为安全防护。
主要出入口、通道搭设安全防护棚,确保安全施工;四口、五临边设安全防护栏杆。
外墙装修采用定型电动吊篮脚手架。
