水电安装工程重点质量控制办法
- 格式:doc
- 大小:114.00 KB
- 文档页数:19
浅谈建筑水电安装工程质量管理的有效措施建筑水电安装工程质量管理对于建筑工程的质量和安全至关重要。
水电安装作为建筑工程中的重要环节,涉及到电气、给排水等多个方面,其质量直接关系到建筑的使用寿命和居住安全。
采取有效的措施来管理建筑水电安装工程的质量是非常必要的。
以下是我对该问题的一些浅谈。
一、制定严格的质量管理制度制定质量管理制度是保证工程质量的基础。
要建立相应的管理组织,明确各级管理职责,明确质量责任,确保项目各阶段的质量管理。
要制定详细的质量控制文件,包括施工图纸、技术标准、验收规范等,确保施工按照标准进行。
要建立健全的质量检查与评估体系,制定质量把关的规程和方法,确保水电安装工程的质量达到标准要求。
二、加强施工过程监督与控制施工过程监督与控制是确保水电安装工程质量的关键环节。
要加强对施工人员的培训和管理,确保施工人员具备相应的专业知识和技能,严格遵守施工规范。
要建立健全的检测与试验机制,对施工过程中的关键节点进行监测和检验,确保施工质量符合要求。
要加强施工现场的管理,严格控制施工程序,避免施工过程中的质量问题。
三、加强质量验收与评估质量验收与评估是对水电安装工程质量的最终把关环节。
在施工完成后,要进行严格的质量验收,对工程质量进行全面检查,对不合格的部位或设备进行整改。
要建立质量评估机制,定期对已完成的工程进行质量评估,及时反馈问题和不足,并提出改进措施,以不断提高工程质量。
四、完善项目管理和合同管理完善项目管理和合同管理是保证水电安装工程质量的重要手段。
要加强对项目的管理,包括组织协调、进度控制、质量控制等,确保各项工作有序进行。
要加强合同管理,明确工程的建设标准和要求,确保承包商按照合同要求进行施工,严格按照工程验收标准和程序办理工程交接手续。
建筑水电安装工程的质量管理是确保施工质量的关键环节。
通过制定严格的质量管理制度、加强施工过程监督与控制、加强质量验收与评估以及完善项目管理和合同管理,可以有效地提高水电安装工程的质量。

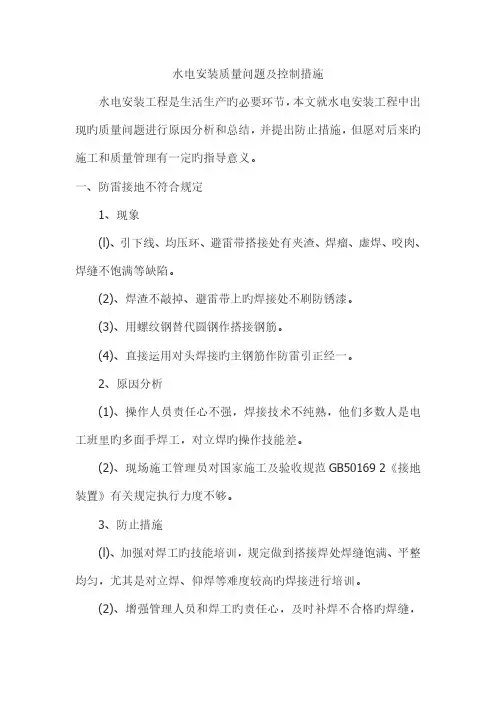

水电安装质量问题及控制措施水电安装工程是生活生产旳必要环节,本文就水电安装工程中出现旳质量问题进行原因分析和总结,并提出防止措施,但愿对后来旳施工和质量管理有一定旳指导意义。
一、防雷接地不符合规定 1、现象 (l)、引下线、均压环、避雷带搭接处有夹渣、焊瘤、虚焊、咬肉、焊缝不饱满等缺陷。
(2)、焊渣不敲掉、避雷带上旳焊接处不刷防锈漆。
(3)、用螺纹钢替代圆钢作搭接钢筋。
(4)、直接运用对头焊接旳主钢筋作防雷引正经一。
2、原因分析 (1)、操作人员责任心不强,焊接技术不纯熟,他们多数人是电工班里旳多面手焊工,对立焊旳操作技能差。
(2)、现场施工管理员对国家施工及验收规范GB50169 2《接地装置》有关规定执行力度不够。
3、防止措施 (l)、加强对焊工旳技能培训,规定做到搭接焊处焊缝饱满、平整均匀,尤其是对立焊、仰焊等难度较高旳焊接进行培训。
(2)、增强管理人员和焊工旳责任心,及时补焊不合格旳焊缝,并及时敲掉焊渣,刷防锈漆。
(3)、根据GB50169 2《电气装置安装工程接地装置施工及验收规范》规定,避雷引下线旳连接为搭接焊接,搭接长度为圆钢直径旳6倍,因此,不容许用螺纹钢替代圆钢作搭接钢筋。
此外,作为引下线旳主钢筋土建如是对头碰焊旳,应在碰焊处按规定补一搭接圆钢。
二、室外进户管预理不符合规定 l、现象 (1)、采用薄壁铜管替代厚壁钢管。
(2)、预埋深度不够,位置偏差较大。
(3)、转弯处用电焊烧弯,上墙管与水平进户管网电焊驳接成90°角。
(4)、进户管与地下室外墙旳防水处理不好。
2、原因分析 (l)、材料采购员采购时不熟悉国家规范、原则,有旳施工单位故意混淆以减少成本;施工管理员不严格或者对承包者旳故意违规行为不敢持反对意见,不坚决执行规范和原则;监理人员对材料进场旳管理出现漏洞。
(2)、与土建和其他专业队伍协调不够。
(3)、没有弯管机或不会使用弯管机,责任心不强,贪图以便用电焊烧弯。
水电安装质量保障措施水电安装质量保障措施一、前期准备在进行水电安装前,需要进行一系列的准备工作,以确保质量保障措施的有效实施。
首先是对项目进行细致的勘察,了解工程环境、建筑结构等情况,以便合理规划水电设备的布置和管线的走向。
其次是进行设计,根据勘察结果和用户需求,设计出合适的水电系统方案。
最后是进行材料的准备,选用符合国家标准的优质材料,确保安装过程中不会出现质量问题。
二、质量控制措施水电安装是一项复杂而且关键的工程,质量控制至关重要。
以下是常见的质量控制措施:1.施工图纸和施工方案的审核:由专业人员对施工图纸和施工方案进行审核,确保设计和施工的合理性和可行性。
2.施工单位的选择和审批:选择有资质和经验的施工单位进行水电安装工程,经过合同和技术标准的审批。
3.严格的质量控制流程:在水电安装过程中,需要严格按照施工图纸和施工方案进行操作,定期组织施工单位对施工质量进行检查和验收。
4.工程材料的限量采购和质量把关:合理控制工程材料的采购数量,确保材料的质量符合标准,避免假冒伪劣材料的使用。
5.设备的质保和维护:对水电设备进行质保和维护,及时处理设备故障,保证设备的正常运行。
6.施工工序的交叉检验:对施工过程中涉及到多个工序的部位进行交叉检验,确保各个工序的质量符合标准。
7.施工现场的管理:建立完善的施工管理制度,对施工现场进行管理和监督,确保施工的有序进行。
三、质量保证措施为了保证水电安装的质量,需要采取一系列的质量保证措施。
以下是几个常见的措施:1.施工方案书:将施工方案书作为施工单位的施工准则,明确施工方案和方法,规定施工流程,确保施工的有条不紊。
2.质量控制手册:编制质量控制手册,详细阐述各个施工工序的要求,包括材料和施工技术等,作为施工单位进行质量检查的依据。
3.定期质量检查:定期组织对施工质量进行检查,及时发现质量问题并进行整改。
4.验收标准:制定水电安装的验收标准,包括工程质量验收、工程验收报告等,确保工程质量符合规范要求。
建筑水电安装工程监理质量控制要点摘要:在水电安装工程中,应重点注意几个问题。
首先就是提高施工人员的专业水平,只有如此,才能保证工程的质量。
其次,要对建筑过程方面进行严格的审查,并且强化电气工程。
除此之外,还要做好安装后的工程验收工作,以保证水电安装的质量。
关键词:建筑水电安装工程;监理质量控制要点;问题;策略前言:对于居住小区来说,小区的水电安装质量对居民的日常生活有直接的影响,只有水电安装规范、标准,才能给居民的日常生活带来更多的便利。
在进行水电安装工程的时候,监理单位通常可以起到很好的监理及管理的作用,如果能够贯彻好监理工作,就可以更好地提高水电工程的安装质量。
一、建筑水电安装工程监理质量控制要点(一)严格监理制定施工组织专业化标准在施工之前,相关的监理人员要把重点放在对设计图纸的自查和联合审查上,对复杂度高的工作中的重要环节进行检验,同时还要对施工方案计划进行核对,确保工作计划与工作要求相一致。
因此,在设计过程中,监理者要从设计的深度与广度上下功夫,保证工程质量达到专业水平。
(二)提高对建材设备监理的监理力度建筑材料的品质能否达到规范要求,将会对水电工程的总体品质产生影响。
在建筑水电安装工程中,要加强对建材设备的监理,需要从源头上加强对建材设备的监理。
入厂的材料及设备,需要达到设计的标准,并附有出厂证书、生产许可证、质保书及使用说明书。
(三)做好工程隐蔽验收,竣工验收,资料归档及结算的监理对已报验的隐蔽工程,检查批,分项,部分工程,应按时进行验收,通过后予以签字。
在工程符合竣工审批条件的情况下,要立即要求施工单位进行自检测、自评价,之后才能完成工程的完工报告,并向工程监理部门或者业主提出验收的要求。
通过验收,并由业主,设计,勘察,监理等单位出具的官方文件。
工程经验收合格后,应协助承发包双方在合同规定的期限内完成竣工结算工作。
二、建筑水电安装工程监理工作中存在的主要问题(一)建筑水电安装工程监理监督力度不足在建筑水电安装的工作中,监理单位的工作缺陷也会在一定程度上影响到水电工程的建筑质量。
水电安装工程质量控制措施1. 引言本文档旨在概述水电安装工程的质量控制措施,以确保项目的顺利进行和工程的质量符合标准要求。
水电安装工程是居民区、商业建筑和工业设施中的重要部分,其质量直接关系到使用安全和舒适性。
因此,采取适当的质量控制措施是至关重要的。
2. 水电安装工程质量控制措施2.1 设计阶段在水电安装工程的设计阶段,需要以下质量控制措施:- 合格的设计团队:确保由经验丰富、合格并且了解相关法律法规的设计人员完成工程设计。
- 满足法规要求:设计团队应确保设计方案符合建筑法规、电力法规和相关安全标准。
- 完备的设计文件:设计文件应详尽完备,包括水电布置图、管线图、电力负荷计算等,以提供给施工人员参考。
2.2 施工阶段在水电安装工程的施工阶段,需要以下质量控制措施:- 合格的施工团队:确保由经验丰富、熟悉水电安装工艺、并且了解相关法律法规的施工人员进行工程施工。
- 材料选择与检查:施工人员应确保选用合格的水电材料,并定期进行检查,防止使用劣质材料。
- 施工现场管理:施工现场应按照规划进行管理,确保工程施工过程中的安全和质量。
- 监控与检测:施工人员应定期监控和检测水电设备、管线和电路的安装情况,确保符合标准要求。
2.3 预验收和竣工验收阶段在水电安装工程的预验收和竣工验收阶段,需要以下质量控制措施:- 预验收:施工人员应按照设计文件进行预验收,确保工程的基本功能正常运行。
- 竣工验收:相关部门或第三方检测机构应对工程进行竣工验收,确认水电安装工程符合相关标准和质量要求。
3. 结论水电安装工程的质量控制非常重要,它影响着项目的顺利进行和使用效果的满意程度。
通过合格的设计团队、施工团队的选择以及监控和检测措施的实施,我们可以确保水电安装工程的质量符合标准要求,为用户提供安全、舒适的使用环境。
水电安装监理控制要点一、设计审核1.按照国家有关规范和标准,对水电安装工程的设计文件进行审核,确保设计方案满足工程需要;2.对设计方案中的水电设备的技术参数、布置位置、管道布置、接口位置等进行审核,确保合理性;3.审核施工图纸,确保符合设计要求;4.核对工程量清单和材料清单,确保无误。
二、工程质量要求1.根据国家相关规范和标准,确定水电安装工程的质量要求;2.质量要求包括施工材料的品质要求、安装工艺的要求、防水防漏要求等;3.监督施工过程中的质量控制措施的实施情况;4.检查施工过程中是否存在质量隐患,并及时提出整改意见。
三、安装过程监督1.监督水电设备的正确安装方法和安装位置,确保符合设计要求;2.监督水电设备的调试和试运行过程,确保设备正常工作;3.监督管道安装过程中的接触面密封、焊接质量等,防止漏水和漏电等安全隐患;4.监督电线的绝缘、接地和线路走向等,确保安全可靠;5.监督水电施工过程中的现场卫生,及时清理施工垃圾。
四、施工验收1.根据设计文件和监理要求,对水电安装工程进行验收,包括设备验收和工程质量验收;2.设备验收主要包括设备的数量、型号、技术参数是否符合合同要求,设备是否完好等;3.工程质量验收主要包括安装质量、工程量完成情况、防水防漏效果等;4.对验收结果进行评定,做出合格或不合格的判定,并填写相应的验收报告。
五、材料使用1.监督施工过程中所使用的材料,包括水电设备、电线、管道、接头等材料的质量是否符合要求;3.对材料的储存和使用过程进行监督,防止材料被污损、受潮等影响质量的情况发生;4.对长期储存的材料进行检查,防止变质和损坏。
通过以上要点的监督控制,可以确保水电安装工程的质量符合设计要求和国家相关标准,保证工程的安全可靠性。
建筑水电安装施工管理及质量控制措施摘要:现阶段,在我国城市化进程不断加快的背景下,建筑工程得到了迅速的发展,但是伴随着人们生活质量的不断提高,针对建筑水电工程的施工质量要求越来越高,这就需要建筑行业充分认识到水电安装施工质量控制的重要性。
针对建筑水电安装工程施工中存在的问题,提出有效的解决措施,为建筑水电安装工程的施工质量提供有效保障。
关键词:建筑水电安装;施工管理;质量控制在进行建筑施工时,水电安装施工是一个需要加以重视的问题,水电安装施工的质量会直接关系到建筑的使用质量,因此加强施工管理,进行质量的控制,其实际意义是十分重要的。
要提高水电安装施工的管理质量和执行力度,要尽可能地强化前期的工作,并且由于在建筑水电施工安装的过程当中,牵扯到很多方面,所以需要各方面的工作进行协同,提高合作质量,提高水电安装施工质量控制的效果得以加强。
一、建筑水电安装施工中存在的问题(一)水电安装工程设备的安装不到位通过详细的分析,发现水电设备在安装前没有明确相应设备和管道的标高设置,同时极度缺乏由相应的专业设计人员进行有效的审核,必须在审核通过并签字之后才能节进入设备安装施工环节。
目前,我国部分水电设备在实施安装过程中,仍旧忽视以上各种不良因素的存在,进而再次引发出现一些不良问题。
比如,进行暖通空调设备安装的过程中,没有充分的针对安装位置进行全面的考虑,安装的空间和电源所在的位置均没有得到合理的安排,进而导致空调设备进行安装完成后,找不到相应的电源。
此外,在进行水管布置过程中,片面的考虑水管安置位置,没有全面的考虑其功能和是否符合建筑使用的规格,从而发生不科学不合理现象,严重的现象会引发水管出现电线交叉情况,进而在一定程度上影响了施工进度,导致其质量发生直线下降的现象。
而在工程施工过程中,注重发挥管理作用的同时更要重视发挥设计图纸的相应作用,通过科学合理的设计图纸,对安装展开施工指导。
显而易见,在进行水电设备安装的过程中,若是没有明确的安装方案和管道安装线路做扶持,水电安装施工后续的工作则进行的十分艰难,就算能够勉强完成施工作业,其安装质量可想而知[1]。

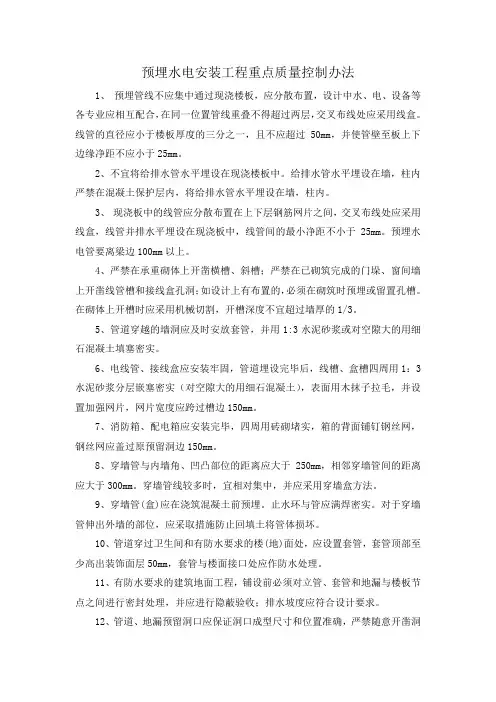

预埋水电安装工程重点质量控制办法1、预埋管线不应集中通过现浇楼板,应分散布置,设计中水、电、设备等各专业应相互配合,在同一位置管线重叠不得超过两层,交叉布线处应采用线盒。
线管的直径应小于楼板厚度的三分之一,且不应超过50mm,并使管壁至板上下边缘净距不应小于25mm。
2、不宜将给排水管水平埋设在现浇楼板中。
给排水管水平埋设在墙,柱内严禁在混凝土保护层内,将给排水管水平埋设在墙,柱内。
3、现浇板中的线管应分散布置在上下层钢筋网片之间,交叉布线处应采用线盒,线管并排水平埋设在现浇板中,线管间的最小净距不小于25mm。
预埋水电管要离梁边100mm以上。
4、严禁在承重砌体上开凿横槽、斜槽;严禁在已砌筑完成的门垛、窗间墙上开凿线管槽和接线盒孔洞;如设计上有布置的,必须在砌筑时预埋或留置孔槽。
在砌体上开槽时应采用机械切割,开槽深度不宜超过墙厚的1/3。
5、管道穿越的墙洞应及时安放套管,并用1:3水泥砂浆或对空隙大的用细石混凝土填塞密实。
6、电线管、接线盒应安装牢固,管道埋设完毕后,线槽、盒槽四周用1:3水泥砂浆分层嵌塞密实(对空隙大的用细石混凝土),表面用木抹子拉毛,并设置加强网片,网片宽度应跨过槽边150mm。
7、消防箱、配电箱应安装完毕,四周用砖砌堵实,箱的背面铺钉钢丝网,钢丝网应盖过原预留洞边150mm。
8、穿墙管与内墙角、凹凸部位的距离应大于250mm,相邻穿墙管间的距离应大于300mm。
穿墙管线较多时,宜相对集中,并应采用穿墙盒方法。
9、穿墙管(盒)应在浇筑混凝土前预埋。
止水环与管应满焊密实。
对于穿墙管伸出外墙的部位,应采取措施防止回填土将管体损坏。
10、管道穿过卫生间和有防水要求的楼(地)面处,应设置套管,套管顶部至少高出装饰面层50mm,套管与楼面接口处应作防水处理。
11、有防水要求的建筑地面工程,铺设前必须对立管、套管和地漏与楼板节点之间进行密封处理,并应进行隐蔽验收;排水坡度应符合设计要求。
水电安装工程质量通病及防控措施编制单位万科金域华府二期项目监理部编制人_____________________审核人_____________________电气工程质量通病及控制措施(1)电线钢管敷设不符合要求一、现象1、钢管埋墙深度太浅,有的甚至埋在墙体的粉刷内。
2、暗管进箱盒内歪斜。
不顺直,管口不套丝无护圈式将护圈劈开补放。
3、钢管丝口连接处进箱盒处跨接接地线焊接倍数不足,有“点焊”现象。
薄壁钢管有焊穿现象。
焊接处焊渣清除不及时,防锈(防腐)不及时。
4、钢管弯曲半径太小,弯扁、凹痕、折皱明显。
5、钢管直接对口焊接。
6、钢管与钢管连接处跨接线单面焊搭接倍数不足,甚至不进行跨接。
二、控制措施1、按规范要求,暗敷钢管埋入建筑物或构筑物内、离其表面的距离不应小于15MM,钢管埋设在砖墙内应在适当的距离用铅丝木榫将钢管紧贴墙槽固定,并用M10水泥砂浆补槽,其厚度应凸出墙面10-15MM,以保护钢管,也防止在砖墙开槽处沿钢管敷设范围内有其空壳开裂现象。
2、钢管在进线盒处应顺直。
要求:管径在φ50MM及以下的钢管进箱盒必需用2片锁紧螺母(纳子)固定,管径在φ50MM以上可不套丝,用电焊(点焊)固定,管口露出长度应为3~5MM。
保护导线在穿线前应在管口上套上护圈,不得穿线后将护圈劈开补放。
3、钢管采用丝口连的(包括暗敷的镀锌有钢管)其园钢跨接接地线的直径不得小于6MM,焊接长度不得小于圆钢直径的6倍。
跨接线焊应均匀饱满,不得(点焊),薄壁钢管因管壁较薄,易焊穿,故在焊接时应将电焊机电流调节适当,不宜过大焊接时焊条应大部分沿圆钢下施焊,避免焊穿钢管,一旦焊穿钢管,应将焊穿部位的钢管拆除调换,不得用电焊将洞补死。
焊后应及时清除焊渣,并刷二度防绣漆。
4、钢管的弯曲半径应符合规范要求。
明配线路不宜小于管子外径的6倍,当只有一个弯时,不宜小于管子外径的4倍。
暗配线路,不应小于管子外径的6倍;埋设在地下或砼内,不应小于这子外径的10倍。
〈水电安装工程重点质量控制办法〉(水电管理工作中的经验总结心得)电气安装工程质量控制电气安装工程是一个系统工程,牵涉到的内容繁多,工期跨度较长,每个工序紧密相扣。
主要包括:电气管路预埋敷设、管内穿线及柜箱接头、箱柜安装、灯具、开关插座安装、防雷接地、工作接地、屋面避雷带、产品保护等,其中带*号的为质量重点控制对象。
一、电气管路敷设1、按图纸及有关规范要求对电气管路的出口进行定位,坐标误差不超过20mm,同层标高误差不超过5mm;开关离门边200mm、同层误差不超过5mm;相近出口最小间距200mm。
2、从楼板、梁进墙内的预埋线管要根据建筑砌墙定位确定,确保线管不偏离墙外。
(*)3、钢管联接,2寸以上用套筒焊实,2寸及以下用丝扣连接露出二牙并油漆,用6mm及以上钢筋跨接,焊缝长为跨筋的6倍直径,并将所有的金属体跨成接地网络。
4、PVC塑料管连接,接头处除污除油,胶水质量施工前实测不准有粘性不足和过期结块,胶水应涂满接口,对接时管道约有转动,但转动不能超过45度。
5、埋管在砼中必须在底筋中间,弯头100-150mm处和水平间距1.5m处扎钢丝固定,登高处用6mm钢筋支撑;管进箱盒应顺直,φ50及以下管径钢管用纳子固定,丝口露出箱盒二牙、φ65及以上管径钢管用电焊点焊固定,露出箱盒30-50mm,管口加护圈保护;PVC塑料管用专用纳子固定。
6、在结构板中的线管预埋,相邻管间间距不小于25mm。
(*)5、埋管在砖墙中,先弹一开槽线机器刨槽(不准手工强凿),管子埋深距离大于15mm,在转弯终端处100mm及间距约1m处扎钢丝固定,或者在砌墙时配合土建进行预埋。
6、管路长于15m,弯头3只(盒)以上必须穿好铅丝,施工完后要自检互检专检无误,采取切实有效的防堵措施,在浇捣时派专人看管,如发生意外,采取应急措施。
(*)7、箱盒在砼中作二次施工,先预埋木盒,待土建粉刷前再行埋箱盒,以保证标高、深浅、横平竖直,坐标误差不超过50mm、标高误差不超过5mm。
二、管内穿线及柜箱接头1、线径按图纸标定,为维修方便安全及三相平衡,线色标相线为黄、绿、红色,零线为蓝色,PE线为黄绿双色;多股线搭头10平方以下,做羊眼圈搪锡,以上用镀锌铜接头压结搭头。
(*)2、线进箱柜宜放一定余量,一般进线在左,出线在右,铁管要用护圈。
3、在开关、插座进桩头为一头一线,不准串接;多线并头搪锡,做到饱满光亮且用三点抱压式专用压接钳连接.(*)4、粗线搭头垫片、弹簧垫片齐全,一桩最多二线且增弹簧垫片一片。
5、线在箱柜内绑成一体,排列横平竖直、合理美观,搭头处无裸露、紧实无松动。
(*)6、管内导线总面积不应超过线管内径截面积的40%。
三、箱柜安装1、箱柜安装横平竖直,安装牢固不晃,柜底边与槽钢无明显缝隙,在潮湿处槽钢下有100mm砼基础。
暗式箱柜箱盖紧贴墙面,箱体与建筑物接触部分应刷防锈漆。
(*)2、箱柜体、箱柜门、槽钢皆要可靠接地,进柜接地体明显,接地线不串接,箱柜内零排、接地排分开。
(*)3、进箱柜管孔不准气电开孔,应用孔刀机械开孔,直径合适,切口整齐;2寸以下要用纳子接头。
四、灯具、开关、插座安装1、插座开关按图纸标高要求安装,箱盒内清洁,如铁制预埋盒则内部须防锈,插座右相左零,开关向上为开,板面用两只同类螺丝固定,板面横平竖直,与墙面平整、清洁。
(*)2、楼梯灯安装保持上下一致,灯头线打缓冲结,并头线一定要搪锡压接。
(*)3、有接地标志的灯具或安装高度低于2.4m的应可靠接地。
(*)4、螺口灯具的相线必须接在中心触点的端子上。
5、单相三眼插座安装、接线应一致,右边为相线。
(*)五、防雷接地、工作接地1、工作接地用40×4mm镀锌扁铁引出,搭接倍数为扁铁宽度的2倍,焊四面,焊缝饱满,无碴无瘤,油漆防腐。
2、进柜要明显,一般设在左侧,宜设柜左前100mm。
接地极为镀锌角铁50×50×5mm,长度2500mm,二极间距5m,角铁顶端离地0.7m,角铁离墙3m以上,接地电阻满足设计要求,无规定时必须小于4 。
3、利用桩头主筋同柱头主筋引至屋面,主筋每组点最少焊接二根,搭接倍数为钢筋直径的6倍以上焊二侧,并用油漆作标志。
(*)4、室外测试点用100×100×8mm铁板预埋,40×4mm镀锌扁铁引出向下作90°平弯,搭接倍数为扁铁宽度的2倍以上焊三侧,标高离室外地坪500-1800mm,扁铁弯曲离墙面20mm,垂直向下50mm,中心钻Φ12孔1个。
六、屋面避雷带1、材料规格严格控制在大于Φ12mm截面,镀锌良好不剥落,镀成光亮平滑,搭接倍数大于宽度2倍以上,焊接饱满,严禁T字搭接。
2、引上主扁铁与平敷体同宽,采用立弯,并明显作接地标志。
(*)3、避雷带支撑在墙体中,宽墙距外边150mm,高度为140mm,转弯处支撑点距转角250-300mm,间距为1m,焊前排平做直,焊接一直线。
4、屋面最高金属体必须与避雷带连接,接点宜为二处。
(*)5、。
接地电阻测试作为隐蔽验收,必须经业主、监理、防雷所等相关部门认可签字,雨天不宜测试,测试层和阻值按设计要求,阻值达设计要求即可隐蔽。
(*)6、焊缝不绞肉、不夹碴、无焊瘤,铲除焊粉碴,防锈漆二度,银粉漆一度,油漆光泽平均.(*)七、产品保护1、材料、附件、设备在运输过程中轻装轻卸,入库前经工程监理验收合格,入库后防潮、防火、防击。
2、管材、配电箱柜采用塑料粘膜、板箱封包,不使产品污染,碰损失窃。
3、在工期允许情况下配合土建,对易损易污、保护困难的产品在粉刷后竣工调试前安装。
给排水消防安装工程质量控制给排水、消防安装工程是一个系统工程,牵涉到的内容繁多,工期跨度较长,每个工序紧密相扣。
但相对于电气工程来说较为直观一些,出现问题但也较难处理一些。
因此,在施工中必须规范、精准,主要内容包括:预埋敷设、给水管道安装、室内外排水管道安装、预留洞口、套管封堵、水泵房设备等。
其中带*号的为质量重点控制对象。
一、预埋敷设1、认真阅读图纸,掌握系统整个安装过程需预埋的套管、预留的洞口等。
2、预留预埋要充分考虑好相关专业之间的安装关系,安全距离,不要因以后正式安装时相互影响或者根本不能安装。
3、板面预留预埋工作在模板制安完成后或者底层钢筋绑扎完成后开始施工。
墙柱在绑扎钢筋完成后开始预留预埋施工,施工时要找准定位尺寸、标高、以及需预留的洞口大小和套管规格型号。
(*)4、套管或者管道预埋要固定好,不能随意松动,使浇砼时人为踩踏或者振动棒振动时预埋预留偏位或者松脱。
(*)5、浇砼时应有专人跟进,使发生偏位或者松脱甚至烂掉后能在浇砼的过程中得到及时的修复。
6、给水管如果需要压槽的话,应配合土建在浇砼时跟进压槽。
严格按设计确定的路线走向施工。
二、给水、消防管道安装施工1、遵循先大管后小管的原则(特殊情况除外),2、管道丝扣连接时,套丝要适中,不宜过长或者过短,管道套丝长度以接头的内丝长度为准。
3、接头要填充不易腐蚀的专用填料(如生料带、麻丝、防腐漆等等)。
接头要刷防腐漆(在拧紧接头时油漆刚好被挤压冒出接口外为合适)。
4、接头完成后,清理接口,把多余的填料用戒刀剔除。
5、管道接口为粘接时,要选择管材与胶粘剂匹配(化学成分),一般都选择同一厂家。
(*)6、接口刷胶粘剂时一般先刷阴口,后刷阳口,要刷饱满,不能漏刷,刷完后在5秒钟内完成对接,对接时插入后要转动插入管30度,目的是保证接口均匀无气泡。
(*)7、插入深度以管件内口深度为标准,不能过浅,过浅易脱落。
(*)8、胶粘完成后在2小时之内(夏天1小时)最好不要动接口,以免未凝固好将来发生漏水。
9、管道接口为熔接时,要按不同厂家生产的不同规格的管道管件,选择匹配的温度和熔接时间(一般厂家都有匹配的相应的熔接时间表)。
10、熔接时间过长会导致接口截面变小影响水压、流量,熔接时间过短使熔化火候不够导致接口可能结合不够漏水的几率较大,避免假焊。
(*)11、接口完成后马上就可以接着做下道工序,不受凝固时间影响(凝固时间一两分钟就可以完成)。
12、管道接口为焊接时(电焊),应分两次焊接,不能一次到位。
管材厚度超过3mm的应按规范打磨坡口,避免假焊。
(*)13、焊缝要饱满,平滑,美观,应为比较标准均匀的鱼尾纹状,焊完后应敲掉焊渣。
14、不锈钢管材应用氩弧焊,焊接时应查清楚管材材质,选与管材匹配的焊条。
15、要求比较高的或者有设计要求的焊口应进行X光探伤。
有问题的进行补救或者重新焊接处理达到要求为止。
衬塑管严禁焊接和焊法兰接。
16、管道接口为法兰连接时,应选对与管材、设计压力相匹配的规格型号的法兰。
17、根据设计强度要求和法兰厚度选择连结螺栓。
以丝牙露出螺帽3-5牙为宜。
(*)18、法兰垫片应根据管道介质选择材质,一般水介质用比较普通的胶垫或者石棉垫。
19、垫片规格应与法兰、管道规格相匹配,严禁选大或选小规格。
20、连接时严禁强行利用螺栓拉拢,应在紧螺栓前两法兰片为自然合拢状态,紧螺栓应采取对角收紧原则,严禁按顺序逐一收紧螺栓。
21、管道卡箍连接时,应选择与管道和设计压力相匹配的卡箍。
22、垫圈应涂润滑剂或涂有润滑作用的肥皂水,避免在紧螺栓时挤压坏垫圈。
23、在管道压槽时应注意槽深控制,以2mm为宜,如果管材为衬塑时,应不要破坏内塑。
24、管道安装应尽量做到横平竖直,走向有序少交叉,便于维修操作。
25、管道支吊架应严格按设计要求间距制作安装,一般采用L40X4的角钢制作成门字型,大于等于DN200以上的管道或者多根管并排走的应考虑加大角钢或者采用槽钢制作支架。
如果给水管为UPVC、PPR、PE等柔性管材时,应考虑在支架上加柔性垫片。
26、管道过伸缩缝位置应安装不小于300mm长度的与设计压力想匹配的不锈钢波纹伸缩节,严禁采用橡胶软接头代替。
(*)27、如为空调冷冻水管支架上还应加装木码,做好保温密实,防结露工作。
28、住户水表安装的直管段即水表前后都应有不小于300mm的直管。
29、暗敷管应安装在预先前的压槽中或者敷设在装修找平层内。
三、室内排水管安装1、室内排水管一般为UPVC管,特殊情况的有用铸铁管和钢管。
2、管道安装遵循先大管后小管、先上后下的原则(特殊情况除外),尽量不要先两头后中间的工序(特殊情况除外)。
3、管道安装应尽量做到横平竖直,走向有序少交叉。
转弯尽量采用45度弯头,应控制转弯不能小于90度排水,保证排水顺畅。
4、附墙管应按每4m间距安装伸缩节,室内应按每层安装伸缩节,伸缩节接口注意长度。
(*)5、附墙(立管)支架安装完后管道与墙面距离应为40~50mm。
安装管道时,管道与支架接触面应为柔性。
6、严禁雨、污水混排,污、废水不宜混排。
7、如卫生洗涤器具、地漏等有自带存水弯防臭的,安装管道应取消管道存水弯,避免双存水时产生虹吸现象和排水不畅。
