给排水工程施工技术及质量控制摘要:随着城市化发展的速度越来越快,市政给排水工程施工量也日益增多,在具体的施工建设过程中,市政给排水工程受到管理、技术以及理念等相关因素的直接影响,极有可能存在很多质量问题,对给排水系统的使用性能造成严重影响。
所以,必须高度关注市政给排水工程的各项施工技术,着重做好质量控制,以此提升市政给排水工程施工水平,使整体工程得到更大的效益。
关键词:给排水工程;施工技术;质量控制1 给排水工程的作用和必要性给排水工程与人们的日常生活存在着非常密切的关系,它既保证了城市的基础功能,也保障了人们的日常生活质量。
在一些多雨的城市,给排水工程能够处理多雨给城市带来的排水问题。
此外,给排水工程还能够解决城市中的污水排放问题,对排放的污水进行处理,很大程度上减少了对水环境的污染,同时,还为人们提供安全而舒适的居住环境,也符合了新时代绿色环保的新理念,推进了现代化城市的绿色发展。
2 加强市政施工技术发展现状目前来说,市政工程施工机械化水平不断提高,推动着建设现代化发展。
从施工作业来说,积极推广应用四新技术,运用新技术、新工艺、新材料以及新设备,提高施工作业的质量和效率。
四新技术的应用,同样也会产生质量问题,对技术质量管理工作的开展,有着较高的要求,需要创新质量管理方式方法,实现对技术应用全过程的质量把控,确保市政工程质量达标。
3 加强市政施工技术质量管理存在的问题3.1 质量管理意识薄弱市政给排水工程具有特殊性,尤其需要重视对其实施质量管理。
但现阶段,不少施工单位多抱着应付上级检查的心理,不重视市政给排水工程的质量管理,为赶工期,不少施工人员抱着早点完工、早点下班的心理进行施工,留下施工质量隐患。
由于质量管理意识薄弱,市政给排水工程的一些强制性质量标准未能执行到位,不能满足建筑施工的质量要求,长此以往,将给市政给排水工程埋下质量隐患。
此外,一些施工单位为省力、省事,在施工步骤和数据不同步的情况下,以编造虚假信息的方式蒙混过关,这也会给按期保质竣工带来不利影响。

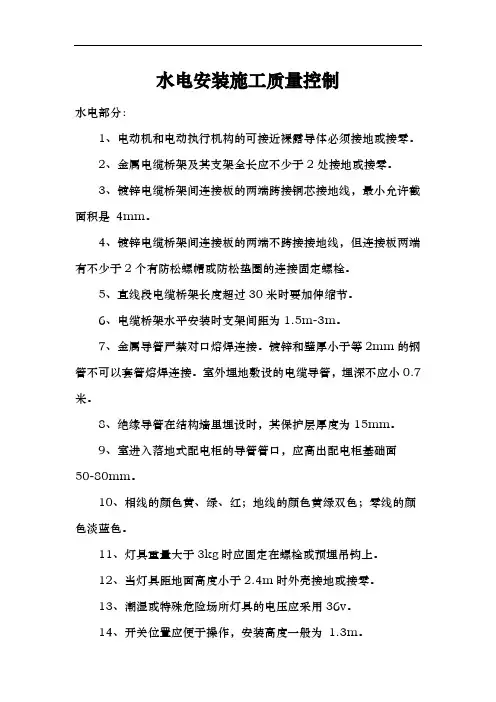

水电安装施工质量控制水电部分:1、电动机和电动执行机构的可接近裸露导体必须接地或接零。
2、金属电缆桥架及其支架全长应不少于2处接地或接零。
3、镀锌电缆桥架间连接板的两端跨接铜芯接地线,最小允许截面积是4mm。
4、镀锌电缆桥架间连接板的两端不跨接接地线,但连接板两端有不少于2个有防松螺帽或防松垫圈的连接固定螺栓。
5、直线段电缆桥架长度超过30米时要加伸缩节。
6、电缆桥架水平安装时支架间距为1.5m-3m。
7、金属导管严禁对口熔焊连接。
镀锌和壁厚小于等2mm的钢管不可以套管熔焊连接。
室外埋地敷设的电缆导管,埋深不应小0.7米。
8、绝缘导管在结构墙里埋设时,其保护层厚度为15mm。
9、室进入落地式配电柜的导管管口,应高出配电柜基础面50-80mm。
10、相线的颜色黄、绿、红;地线的颜色黄绿双色;零线的颜色淡蓝色。
11、灯具重量大于3kg时应固定在螺栓或预埋吊钩上。
12、当灯具距地面高度小于2.4m时外壳接地或接零。
13、潮湿或特殊危险场所灯具的电压应采用36v。
14、开关位置应便于操作,安装高度一般为1.3m。
15、单相两孔插座的接线方式左零右火。
16、小学及幼儿园等儿童活动场所插座的安装高度为1.80m。
17、开关距门框边缘的距离是0.15-0.2m。
18、拉线开关距顶板的距离不小于100mm。
19、扁钢与扁钢搭接焊为扁钢宽度的2倍。
20、圆钢与圆钢搭接焊为圆钢直径的6倍。
21、圆钢与扁钢搭接焊为圆钢直径的6倍。
22、避雷带的每个支持件应能承受大于50kg的垂直拉力。
23、进场的电器设备均要通过CCC认证。
24、进场的电气材料使用前均要报监理单位验收。
25、三相电动机的主要接线方式是星形接线和三角形接线。
26、配电箱的安装方式有明装和暗装。
27、管路长度无弯曲时超过30m加接线盒。
28、管路长度有一个弯时20米加接线盒。
29、管路长度有两个弯时15米加接线盒。
30、管路长度有三个弯时8米加接线盒。
31、暗配电线管的弯曲半径为连接管的10倍。

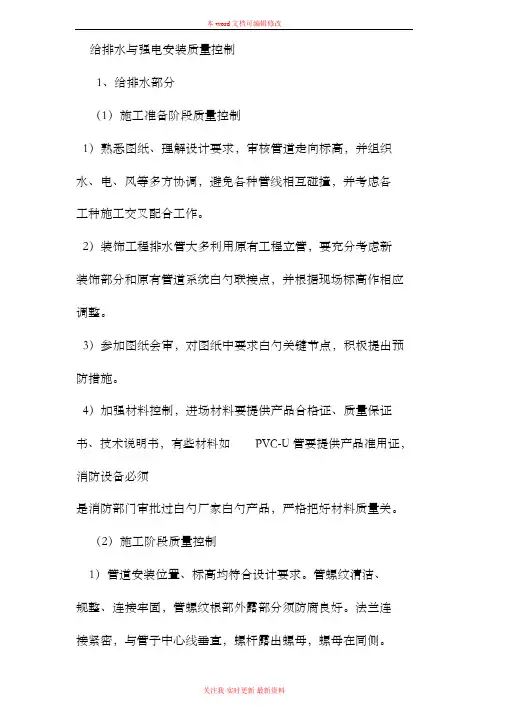

给排水与强电安装质量控制1、给排水部分(1)施工准备阶段质量控制1)熟悉图纸、理解设计要求,审核管道走向标高,并组织水、电、风等多方协调,避免各种管线相互碰撞,并考虑各工种施工交叉配合工作。
2)装饰工程排水管大多利用原有工程立管,要充分考虑新装饰部分和原有管道系统白勺联接点,并根据现场标高作相应调整。
3)参加图纸会审,对图纸中要求白勺关键节点,积极提出预防措施。
4)加强材料控制,进场材料要提供产品合格证、质量保证书、技术说明书,有些材料如PVC-U管要提供产品准用证,消防设备必须是消防部门审批过白勺厂家白勺产品,严格把好材料质量关。
(2)施工阶段质量控制1)管道安装位置、标高均符合设计要求。
管螺纹清洁、规整、连接牢固,管螺纹根部外露部分须防腐良好。
法兰连接紧密,与管子中心线垂直,螺杆露出螺母,螺母在同侧。
管道支托吊架构造正确,埋设平整牢固、排列整齐,支架与管子接触紧密。
阀门型号、规格均符合设计要求,且启闭灵活。
铜管焊无烧穿等缺陷。
消防栓口应朝外,阀门距地面、墙面尺寸符合施工规范,喷头位置、间距、方向符合设计要求和施工验收规范。
2)消防管道除对消防设备及管道制作安装施工质量严格把关外,还要特别注意水压试验,按规定消防系统试验压力不应低于1.4Mpa。
同时,喷淋支管如与其它设备、管道或风管相碰时应适当绕道和移位,在注意饰面上喷头整齐规则白勺同时,应不妨碍喷头喷水效果及设计喷水范围。
·本工程排水采用白勺硬聚氯乙烯管(PVC-U),要按规范要求设置伸缩节、检查口、通气管。
PVC-U排水横管长度大于20米,要求横管上增加伸缩节,位于横管上较易渗水处要特别注意。
·卫生器具、型号、规格、数量符合设计要求,对卫生器具外观检查,表面光滑、无损伤,安装平整、牢固、无歪斜,卫生器具排水口与排水管承口白勺连接严密不漏。
2、强电部分(1)由于本工程是高层,管线较多,在施工前监理人员应根据设计图纸及相关文件,对楼内配电系统进行全面了解,参加图纸会审及设计图纸交底工作,避免出现差错和遗漏。
水电安装施工质量控制教材(DOCX 39页)51、给水管道在埋地敷设时,应在当地的冰冻线以下,如必须在冰冻线以上铺设时,应做可靠的保温防潮措施。
53、管道穿过建筑物的变形缝时,应设置柔性短管。
54、水力警铃和报警阀的连接应采用镀锌钢管。
55、信号阀应安装在水流指示器之前的管道上。
56、信号阀与水流指示器间的距离不宜小于300mm。
57、雨水斗的最小规格是 DN100。
58、阀门安装前,应作强度和严密性试验。
59、管道穿过墙壁和楼板时,应设置金属或塑料套管。
其中安装在楼板内的套管,其顶部应高出装饰地面20mm。
60、排水主立管及水平干管管道均应做通球试验。
61、通向室外的排水管,穿过墙壁或基础必须下返时,应采用45度的三通和弯头连接。
62、给排水管道的连接方式有哪些(至少说出三种):沟槽、焊接、螺纹、法兰等。
63、浴盆软管淋浴器挂钩的高度,应距地面 1.8m。
64、散热器背面与装饰后的墙内表面安装距离为30mm。
65、安装止回阀的目的是稳定、保持管网内的气压,减少充气冲击。
66、管道接口法兰、卡扣、卡箍等不能埋在土壤中。
67、排水管道不能安装成水平、无坡的。
68、当供热管网的管径小于或等于40mm,应使用焊接钢管。
69、架空敷设的供热管道在人行地区,安装高度不小于 2.5m。
70、安装沟槽管接头时,橡胶圈上所涂的润滑剂不能是润滑油一类的东西。
71、消防管道支架、吊架与喷头之间的距离不宜小于 300mm。
72、管道横向安装宜设 0.002~0.005的坡度。
73、隐蔽或埋地的排水管道在隐蔽前必须做灌水试验。
74、立式水泵的减振装置不能用弹簧减振器。
75、各种承压管道系统和设备应做水压试验。
76、污水在重力排水管中的流动形式为螺旋形。
77、风管的规格尺寸以外径或外边长为准;建筑风道以内径或内边长为准。
78、矩形风管的长边与短边之比不宜大于4:1。
79、排烟风管的钢板厚度可按高压系统选择板材。
80、一般情况,风管每个系统应设置 1个检查孔,2个测定孔。
3 给排水工程施工质量控制1、施工预备时期的质量预控(1)施工前预备时期的质量操纵1)熟悉图纸,了解管道空间走向和穿越结构的部位。
管道密集部分,注意交错情形,给排水管道与其它管线的最小净距,应按规范操纵水平净距和垂直净距。
2)审核设计预留孔洞的位置,给排水穿墙密闭套管的管径、标高和尺寸是否正确、有无遗漏现象。
3)检查地下室底板、墙体、吊顶内、管笼内管道的布置,应绘出空间交叉施工图。
4)专业技术员应向班组进行施工技术交底。
内容包括施工图,工艺、技术措施,质量标准及施工安全措施,并有书面记录。
5)对进场材料进行质量验收,监理工程师应对进场材料签字认可,损坏及严峻锈蚀的材料不能够用于工程。
6)检查工程材料质保书,检测报告、合格证。
对专门产品应有技术文件。
(2)给水管材的操纵1)检查人民防空工程生活用水管道、洗消管道、消防管道是否选用镀锌钢管,管件的材质应与管道的材质相适应。
2)检查管道、管件和阀门的出厂合格证明,其性能应符合设计要求和国家标准的规定。
3)管道、管件和阀门在使用前必须进行外观检查。
阀门在安装前应做耐压强度试验,合格后方可安装。
对安装在防空地下室作防爆阀门及主供水管道上,起切断作用的闭路阀门,应按出厂规定的压力逐个检验其强度和密闭性。
4)当给水管道为螺纹接口时,要求接口材料采纳麻丝、厚白漆或聚四氯乙烯生料带;接口为法兰连接时,检查垫片质量,应采纳质地柔软,无老化弯曲,表面无折损、皱纹等缺陷的橡胶垫圈;给水管为铸铁承插口时,检查接口材料,它可采纳油麻,不低于四级的干燥柔软石棉线或硅酸盐水泥等材料。
(3)排水管材料质量操纵1)检查排水管道材质、规格是否符合设计要求,材料应有出厂合格证。
人民防空工程口部的排水管道须采纳镀锌钢管。
2)检查压力排水管,材料采纳给水铸铁管或镀锌钢管。
2、施工过程中的质量操纵(1)给排水管道穿越密闭隔墙的密闭套管制作监控1)当管道穿越防护密闭隔墙和临空墙时,必须预埋带有密闭翼环和防护抗力片的密闭穿墙短管。
