(40+67+40)m 悬臂浇筑连续梁首件工程施工总结

1 概述

1.1 工程概况

沪通长江大桥HTQ-1标北引桥公铁合建段铁路上部结构形式为40m 简支梁+ (40m+67m+40m )连续梁+(40m+7×49.2m)简支梁,其中N08-N11号墩铁路主梁为(40+67+40)m 为变截面预应力混凝土连续箱梁,采用直腹板单箱单室箱型截面,梁体下缘按R=34391.4cm 圆曲线变化。箱梁跨中梁高4m ,支点高度5.4m 。主梁顶宽12.2m ,顶板厚度0.3m ;底宽6.2m ,底板厚0.3m-0.7m ;腹板厚度分为0.5-0.8m 。全联梁共设4道横隔板,边支点横隔板厚1.2m ,中支点横隔板厚2.5m 。

(40+67+40)m 连续梁主梁0#块梁段长9m ,中、边跨合拢段长2m ,边跨现浇直线

段梁长5.4m 。除0#块及边跨直线段梁在支架上施工外,其余节段采用挂篮悬浇施工工艺,每墩挂篮悬臂浇筑施工梁段为2×8个,悬浇段单个节段长度3.5m 。北引桥公铁合建段上部结构布置总图详见图1-1,连续梁结构布置总图详见图1-2。

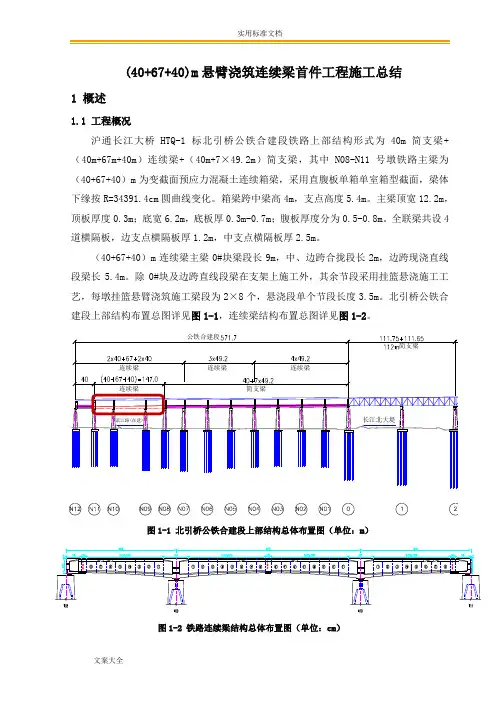

图1-1 北引桥公铁合建段上部结构总体布置图(单位:m

图1-2 铁路连续梁结构总体布置图(单位:cm )

1.2 首件目的

⑴加强质量控制,促进连续梁施工作业标准化,提高工程质量并加快工程进度;

⑵通过首件工程施工总结,检验连续梁施工组织体系及资源配置的合理性,确定施工工艺及检验标准,指导后续连续梁施工;

⑶通过对首件工程实施过程中出现问题的处理,特别是对可能影响施工质量因素的及时处理,能降低施工失误率,避免返工,为后续连续梁顺利施工打好基础。

2 主要施工方案及工艺介绍

2.1 施工准备

为确保连续梁施工质量、安全达到设计及相关规范、规定要求,我部进行了详细的施工组织,所用材料、设备及机具均进行了进场检验,不合格品坚决不予进场。同时,在开工前进行了“三级”技术交底及施工安全培训,确保第一线施工人员明白施工意图,从思想上高度重视施工质量、安全。

施工技术交底详见图2-1,施工安全培训见图2-2。

图2-1 连续梁施工技术交底

图4-2 连续梁施工安全培训 2.2 施工工艺流程

连续梁首件工程施工工艺流程见图2-3。

图2-3 连续梁首件工程施工工艺流程图

2.3 挂篮施工

2.3.1 结构形式

挂篮由主桁架系统、悬吊及锚固系统(包括轨道锚固和后锚锚固)、模板系统、底平台系统和走行系统以及平台操作等附加系统组成,根据连续梁0#块长度9m,采用连体结构菱形挂篮,挂篮总体结构布置见图2-4。

(900)

图2-4 挂篮总体结构布置图(单位:cm)

各系统组成如下。

⑴主桁架系统:由2[400×300×10槽钢杆件构成,结构见图2-5。

图2-5 主桁架结构图

⑵悬挂系统:主要由吊杆、吊具和T型吊架组成,吊杆采用PSB785Φ32的精轧螺纹钢,结构见图2-6。

图2-6 悬挂系统结构图

⑶锚固系统:包含轨道锚固及后锚锚固,轨道采用双轨,利用梁体腹板竖向预埋精轧螺纹钢。后锚通过梁体预埋孔安装钢锲形块及精轧螺纹钢锚固,轨道及后锚锚固分别见图图2-7,图2-8。

图2-7 轨道锚固结构示意图

首件监理总结

河池至百色高速公路第III总监办 隧道首件工程评审报告 编制: 审核: 广西双建工程监理有限公司 一首件工程概况 ......................... 错误!未定义书签。 1.1工程简介 (2) 二监理目标 (2) 2.1、质量目标 (2) 2.2、执行标准: (3) 2.3、安全及文明施工目标: (3) 2.4、推行首件目的、意义 (3) 三、主要工程数量 (3) 3.1、主要工程数量................................................ 错误!未定义书签。 四、施工准备期监理控制 (3) 4.1人员配置 (3) 4.2设备情况 (4) 4.3进场原料 (4) 4.4技术交底 (4) 4.5图纸审核 (4)

五、施工过程监理控制 (4) 5.1钢筋骨架加工及安装 ....................................... 错误!未定义书签。 5.2模板................................................................... 错误!未定义书签。 5.3砼浇筑 5.4盖板施工 5.5安全措施监理................................................... 错误!未定义书签。 六、首件工程监理工作总结 (6) 七、结束语 (7) 一首件工程概况 1.1 工程简介 KA210+500为1-2.0x2.0m钢筋混凝土盖板涵,为明涵,与路线交角为90°,涵长45m预制C30砼盖板,预制C30砼盖板,盖板规格为 2.4x0.99x0.29共计45块,进出口端为八字墙。十标段选取KA210+500为1-2.0x2.0m钢筋混凝土盖板涵中的1块盖板作为首件工程。 二监理目标 2.1、质量目标 确保“省优”、“部优”工程、争创“国优”工程,分项工程质量目标: 1)分项工程质量检验合格率100%,主要工程优良品率100%, 2)混凝土强度合格率100%; 3)结构物外美内坚、混凝土颜色一致、棱角分明。 4) 竣工验收单位工程优良率100%;

5-首件工程成果总结报告

目录 一、编制依据 (2) 二、工程概况 (2) 三、人员、设备、材料配备情况 (2) 四、施工进度计划和安排 (3) 五、开工前的施工技术、安全技术交底工作 (3) 六、施工工艺及流程 (4) 七、施工经验总结 (6)

地系梁首件工程总结报告 一、编制依据 1、G240岳阳县段拓改工程招、投标文件; 2、G240岳阳县段拓改工程施工图纸; 3、G240岳阳县段拓改工程Y2合同段合同协议书及谈判纪要; 4、根据交通部现行施工技术规范、技术标准和质量检验评定标准。 5、《公路工程质量检验评定标准》JTG F80/1-2004 6、《公路桥梁施工技术规范》JTG F10/1-2006 7、执行《工程建设标准强制性条文》相关规定。 二、工程概况 坪中中桥共有地系梁2道,地系梁断面尺寸为1.4*1.2m,端部圆弧直径φ1.5m,一个地系梁C30砼方量为9.05m3,钢筋822.84kg。 三、人员、设备、材料配备情况 1项目部地系梁施工技术人员一览表 2.根据工程量及工期要求,到场挡土墙施工队伍及劳动力表

3.到场机械设备表 4.材料准备 地系梁施工点所需钢材可经原S201进场进入主线施工纵向便道运抵。地系梁所需水泥等经试验检测合格后调运入场;所需卵石、砂将在就近开辟的多个料场和供应点择优采购,这些料场材料经我试验室取样检测,各项性能指标均能满足规范要求。 四、施工进度计划和安排 坪中桥1#墩系梁施工时间 本地系梁开始时间:2016年11月17日,工期7天。 五、开工前的施工技术、安全技术交底工作 地系梁开工前,对各岗位工作人员要进行全面的技术、质量和安全培训。凡没有经过技术交底和安全交底的工程项目不得开工。首先要组织有关技术人员认真阅读招标文件和施工设计图纸以及国家和地方强制执行的安全规范、规程,制定详细的实施性施工组织设计和安全专项方案,编写明确的《作业指导书》、《质量管理手册》和《安全生产技术交底手册》,发放到

现浇箱梁首件施工方案

现浇箱梁首件工程施工方案 一、工程概况 邯郸至大名(冀鲁界)高速公路S10合同段路线位于大名县境内,起止点桩号为K55+800-K58+230和K67+400-K72+565.56,全长7.595公里。其中大名互通A匝道桥为上跨主线的跨线桥,桥孔具体布置为2*20+3*20+(20+2*30+20)+3*20+3*20m,起点桩号为AK0+049.917,终点桩号为 AK0+375.917,桥宽15.5m,桥梁全长326m。下部构造桥墩采用柱式墩、钻孔灌注桩基础,桥台采用肋板台、钻孔灌注桩基础。上部结构全桥共分为五联,第一联采用钢筋混凝土现浇箱梁,第二、三、四、五联采用预应力混凝土现浇箱梁。采用支架现浇,先施工第三联两端一次张拉,再施工第二、四联,单端张拉,连接器接长预应力,最后施工第一、五联(第五联同二、四联)。箱梁顶面宽15.5m,底面宽11.5m,为单箱三室断面,悬臂2.0m,第一、二、四、五联箱梁梁高为悬臂根部高为1.4m,第三联箱梁梁高为悬臂根部高为1.8m,第三联作为首件工程。 二、编制依据 1、国家和交通部、河北省现行的有关设计、施工、验收规范、规程和标准; 2、石邢线邢石界至邢昔线段建设工程施工招标文件; 3、邢线邢石界至邢昔线段建设工程施工合同文件; 4、邢线邢石界至邢昔线段建设工程施工图设计图纸; 5、《公路工程质量检验评定标准》(JTG F80/1-2004); 6、《公路工程技术标准》(JTG B01-2003); 7、《公路桥涵施工技术规范》(JTG/T F50-2011); 8、业主下发的有关文件及我公司以往施工类似工程的施工经验。 三、首件工程的意义

墩柱首件总结归纳

精心整理武汉城市圈环线高速公路仙桃段 第一合同段 墩柱首件工程总结 页脚内容

墩柱首件工程总结 为对墩柱施工的工艺工法、质量检测标准、检测方式进行综合评价,以确定最佳的施工工艺,预防后续施工生产中可能产生的质量问题,为将来建立样板工程,指导后续墩柱工程大规模施工,我标段认真贯彻执行“以工序保分项,以分项保分部、以分部保单位,以单位保总体”的质量保证体系,为了确保我标段内的墩柱工程质量符合设计要 长 ,

仙桃枢纽互通A匝道桥0#-2墩柱于7月2日对系梁顶进行凿毛、放样,报请监理工程师验收合格后,7月3日进行墩柱钢筋绑扎焊接,经监理工程师验收合格后于7月10日进行模板拼装,7月10日,经监理工程师及指挥部质量管理部验收合格后,进行首件墩柱浇筑。 混凝土由2#拌和站拌制,混凝土罐车运至现场,采用吊车吊料斗进行浇筑,三车混凝土塌落度分别为150mm、160mm、120mm。墩柱浇筑开始时间为20:32,结束时间为21:52,用时1小时20分,浇筑过程正常。 五、首件工程施工方法

5.1、施工准备 5.1.1、作业条件 1、清理系梁顶面,放出墩柱中心位置,并做好标记,报请测量监理工程师验收。 2、进行场地平整,清除杂物,尤其将吊车就位处整平夯实。 3、接入施工用电,做到了“一机一闸,一漏一保”,保证用电安全。 设备接地线是否符合有关规定。 项目部安全检查设备钢丝绳、吊索具是否符合安全要求。 5.2、钢筋加工及安装 5.2.1、钢筋加工 钢筋加工前先将表面的油渍、漆皮、锈斑等清除干净,保证钢筋表面洁净。对局部曲折、弯曲或成盘的钢筋加以调直,钢筋调直使用调直机。钢筋弯曲成型前,根据配料

1 现浇板梁首件施工总结

永泰县大樟溪自行车道及配套设施建设项目 (东风水电站-洪山大桥) 现浇板梁首件施工总结 工程名称:永泰县大樟溪自行车道及配套设施建设项目 编制人:主管: 编制单位:中国交通建设股份有限公司永泰项目经理部二分部编制日期:

目录 1.工程概况 (1) 2.施工时间 (1) 3.施工依据 (1) 4.首件施工目的 (2) 5.施工组织安排 (2) 6.施工方案 (3) 7.现浇板梁质量检测 (26) 8.施工中出现的问题及解决措施 (26) 9.提高工程质量措施 (27) 10.安全保证措施 (27) 11.文明施工与环境保护 (27) 12.结论 (28)

1.工程概况 本工程(示范段)自行车道全长5619.45m ,分为架空段和路基段,架空段下部结构基础为钻孔灌注桩基础或扩大基础,现浇板梁为圆形柱式(直径0.8m ),现浇板梁上接钢筋混凝土盖梁,上部结构为等高度现浇混凝土(强度标号C45)实心板,长度为1897m (NA 段1202m 、NB 段355m 、NC 段340m )。 现浇实心板顶部宽度4m ,底部宽度1.15m ,高度0.8m 。具体断面图如下: 滴水槽18 1017453097.51557.5 滴水槽 181017453097.51557.5400 80115墩柱 板梁 板梁断面图 现浇板梁首件工程选择NC2段6#-8#现浇板梁,该板梁为2×15m (两跨一联)连续结构,沿桥梁纵向设3%的坡度,板梁净空约 3.2m 。 2.施工时间 现浇板梁首件施工时间从2015年5月27日至2015年8月20日,砼浇筑时间为2015年8月6日20::00-2015年8月7日02:30,模板及支架拆除时间2015年8月20日。 3.施工依据 3.1《永泰县大樟溪自行车道及配套设施建设项目(东风水电站-洪山

现浇箱梁首件工程施工总结

国家高速公路网横12 杭州至瑞丽公路大理至丽江联络线土建 2 标 现浇箱梁首件工程施工总结 云南第一公路桥梁工程有限公司 大丽高速公路2 合同段项目经理部 2011 年8 月10 日

现浇箱梁工程施工总结 根据首件工程认可制和业主的相关文件要求,并根据指挥部下发的“首件工程认可制”实施办法,我合同段选定了DK0+531 桥第四联(3×20 米)全长60 米,为本合同段现浇箱梁的首件工程。本首件工程自2011 年3 月12 日开工至2011 年8 月8 日施工完毕。该首件工程完成后,我部按规定组织相关人员进行自检评定,结果符合规定要求,质量保证资料完整齐全,工程质量评定优良,且监理工程师已对各项指标进行现场测量检验校核,并给予签证认可。现将实施情况总结汇报如下:一、开工准备情况 1、根据要求我项目部编制、上报了现浇箱梁首件工程工程施工技术方案及安全专项方案,并经监理工程师审批,且按相关要求向驻地监理工程师提交了该分项工程的开工申请。 2、按要求配置了相关的技术、质量、试验检测管理人员,对现场施工质量进行跟踪控制。 3、施工机械、设备严格按要求进场,且机械性能完好,能正常运转。 4、原材料各项技术指标经试验符合规范要求。 5、按文明施工要求,现场设置了相关的标志标牌和警示标志。 6、施工前对现场作业人员进行安全、技术交底,并邀请监理工程师现场督导工作。 二、现浇箱梁的实施情况 (一)工程简介:

匝DK0+531 桥为现浇钢筋混凝土箱梁,全长684 米,桥宽10.5 米,由华营~丽江方向,其中第5 联处跨跃主线、第7 联处跨跃匝C。 上部结构设计为:共10 联34 孔[2 ×(2 ×20+2 ×(3 ×20)+ (19+18.8+19.2+19) +(20+20)+(20+22+20)+2 ×(4 ×20)] ;箱梁 宽10.5m ,高1.4m ,悬臂宽2.25 m ,底宽6.0 米,腹板宽 0.45m ,为单箱双室。下部结构简支处为双柱方墩下设钻孔灌注桩基础,连续处为独立方形墩,钻孔灌注桩基础,桥台均为肋板式台。其中墩柱高5.5 ~12.5 米。 本桥采用支架现浇施工。按1 联为1 个施工单元,箱梁砼浇筑采用一次跨浇筑法:首先浇筑底板及腹板,再浇筑顶板,完成一跨箱梁浇筑后再浇筑另一跨。 混凝土箱梁边跨跨中设预拱度2.5cm+ 地基支架的弹性变形 (由预压测量确定) ,中跨跨中设预拱度1.5cm+ 地基支架的弹性变形 (由预压测量确定) ,并按二次抛物线进行渐变,支架的预压荷载为恒载的1.4 倍。现浇箱梁支架采用满堂式脚手支架,搭设满堂支架时, 遇到便道时先改移他处封闭交通,待拆除支架后又灰复交通,确保满堂支架施工的安全。脚手支架下设地脚及木板,上设顶托搭设纵横方木,底模及内模采用1.5cm 厚高强度竹胶板、侧模采用采用组合钢板。待箱梁砼强度达到100% 时拆除支架,按照先跨中后支点的顺序进行。 施工程序:场地平整→施工放样→地基处理→支架搭设→底模安

桩基系梁首件评审

福建省莆永高速永春至永定泉州段 A1合同段 桩基系梁首件工程施工总结 编制: 复核: 审核: 中铁隧道集团有限公司 莆永高速永春至永定泉州段A1合同段项目部 2012年1月4日

桩基系梁首件施工总结 根据标段的实际情况,经过项目部精心组织,规范施工,达埔互通A匝道1号桥桩基系梁首件于2012年01月04日施工结束,作为首件工程既是业主对我们施工方案、施工工艺流程的全面考查,又是为我们以后下部结构大规模施工提供了一个可行性方案。为了更好做好下一步工作,现将达埔互通A匝道1号桥首件桩基系梁施工过程以及出现的问题总结如下: 一、首件工程概况 达埔互通A匝道1号桥是莆永高速公路永春至永定泉州段达埔互通区内一座匝道桥,位于位于永春县达埔镇岩峰村境内。首件桩基系梁编号A匝道1号桥8#墩右,桩顶系梁在原地面以下约1.5m处,梁宽1.2m,梁高1.6m,两桩中心线之间距离为5.0m。主要工程数量: C25混凝土6.0m3。首件桩基系梁混凝土开始浇筑时间为2012年01月02日16:04,浇筑结束时间为2012年01月06日18:10,施工过程连续无间断。 二、施工目标 (一)质量目标 本工程质量目标是创优质工程,工程优良率达到100%。 交验项目主要指标合格率要求达到100%,分项工程质量评分不低于90分。 (二)安全目标 重大安全责任事故为零案次;无人身重伤事故及其以上事故;无汽车行车责任重大事故;无等级火警事故和爆炸事故;无压力容器爆炸事

故,年度轻伤控制在3‰以下。 (三)环保目标 严格按照国家《环境保护法》和《水土保持法》及地方政府有关规定落实环保。采取各种工程防护措施,控制水资源污染,水土流失,减少粉尘对空气的污染,降低噪音污染,减少工程建设对沿线生态环境的破坏和污染,确保沿线景观不受破坏,保持生态平衡,创造良好的环境。 (四)首件目的 通过首件的施工,取得相关的技术参数,确定拟定的施工方案的可行性,为后续施工总结相关经验;通过首件工程施工,结合工程实际,来确定最优的施工工艺和施工组织。 三、首件工程施工准备 (一)物资供应 定型钢模板,钢筋,砂,石子,外加剂,水泥等 以上进场材料均已经过自检合格后,经专业监理工程师抽检合格,并同意使用。 (二)技术准备 1.组织项目经理部有关施工管理人员学习施工图纸、施工规范以及有关施工技术文件。 2.做好施工图纸及设计说明会审工作,对各级施工人员进行逐级技术交底和安全交底,并认真执行各项施工技术规范。 3. 组织测量组相关人员做好施工图纸及设计桩位的复测工作,及时复核桩位的偏差。

箱梁施工的工作总结

箱梁施工的工作总结 篇一:现浇连续箱梁施工技术总结
1、引言 随着公路安全、 质量事故的频发, 国家对桥梁安全质量控制必将越来越严格, 如何在安全、确保桥梁质量的情况下,顺利业主工期要求达到公司效益的要求。 2、工程概况 本标段起讫桩号为:K3+307.4~K6+376.745,路线全长 3.07Km。其中现浇 连续箱梁:新篁南枢纽一座,其中主线桥梁一座,全长 634.4m;匝道桥梁 4 座, 总长 950.2 米;桥梁结构形式:主线桥梁结构采取组合式小箱梁、现浇预应力砼 连续小箱梁、 现浇钢筋砼连续箱梁三种。 匝道桥梁上部采用现浇钢筋砼连续箱梁。 通过现场施工我已对现浇箱梁施工工艺有了一个较为深入的了解和认识, 现 总结如下。 3、现浇连续箱梁施工 3.1 地基处理 3.1.1 地基处理作用: 1)、起到封闭地基表面、防止雨水冲刷、浸泡造成地基沉陷;2)、土的变形 较大,受到集中荷载时,易产生沉陷,造成沉降过大而局部失稳,从而连带整个 支架失稳,混凝土起到分散应力的作用;3)、混凝土本身具有抗剪切强度,可以 进一步扩大承载范围,从而降低地基的应力集中。 3.1.2、地基处理方法 现浇连续箱梁的地基处理应根据所要承受荷载的大小通过计算来确定和选 择方案, 计算所选用的荷载应考虑钢筋混凝土梁体自重、 支架模板自重和施工过 程中的人员荷载和其他偶然荷载。 对于采用碗扣式作为支架进行施工的现浇箱梁, 地基处理深度一般以附加应力达到地基自重应力的 20%,与计算地基沉降的计 算深度一致; 1)一般地基基础处理 (1)原状土清表翻松 25cm 碾压(压实度 85%) (2) 50cm5%灰土(压实度 90%~93%) (3) 10cm~15cmC20 混凝土思想汇报专题 2)沟塘类地基基础处理(适用淤泥厚度较小) (1) 抽水、清淤 (2) 换填素土碾压(压实度 85%)

系梁首件施工方案

S366六安段新建工程04标 陡步河大桥系梁首件制施工方案 一、编制依据 1、《公路工程质量评定标准》JTGF80/1-2004 2、《公路工程施工安全技术规程》JTJ 076-95 3、《公路工程水泥及水泥混凝土试验规程》JTG E30-2005; 4、《公路桥涵施工技术规范》JTG F50-2011 5、《S366六安段新建工程施工招标文件》 6、《标准化建设施工管理手册》S366现场办(2014)5号文件 7、S366六安段新建工程04、05标驻地监理工程师办公室《S366六安段新建工程监理实施细则》 二、编制原则 1、严格执行施工程序。 2、科学地安排施工顺序。 3、采用先进的施工技术和设备。 4、应用科学的计划方法制定最合理的施工组织方案。 5、落实季节性施工的措施,确保全年连续施工。 6、确保工程质量和施工安全。 7、节约费用,降低工程成本。 三、工程概况 根据路基现场实际情况,本合同段陡步河大桥拟将1#系梁(左幅)作为桥梁工程系梁的首件。计划于2015年4月24日开始,2015年5月1日结束。本系梁设计钢筋用量916.5kg,混凝土强度为C25,

设计方量为8.68m3.目前1#系梁施工业已完成并经检测单位检测合格,具备系梁施工条件。故以此做为首件制系梁工程施工。 四、首件制系梁施工目的 1、确定系梁施工方案的可行性; 2、通过首件制, 验证所有的施工机械设备能否满足现场系梁施工,方法、施工组织、人员、机械设备是否配置合理; 3、通过首件制,验证砼配合比设计是否可靠,包括各类原材料、掺合料、外加剂使用是否符合要求;砼的和易性及塌落度是否符合现场施工要求;试块留置、强度检验、结构物质量检测是否合理。 五、施工机械准备情况 系梁首件制拟投入的机械设备: 机械名称规格型号用途数量 装载机50 转运各类材料等 1 钢筋弯曲机GW40-1 钢筋网片、骨架片 2 钢筋切断机CQ40-1 钢筋网片、骨架片 2 电焊机BX-500 钢筋制作 3 汽车吊25T 钢筋安装、砼浇筑 1 发电机50Kw 备用电源 2 六、施工人员情况 施工总负责:季自刚 技术总负责:陈文平 测量负责人:伏大坤 试验负责人:李志敏 施工负责:张胜(负责施工总体协调) 施工组织:冯强(施工组织和安全工作)

桩基首件总结报告

二秦高速公路康保至沽源段 (K27+800-K62+200) 钻孔灌注桩(冲击钻)首件总结 编制: 复核: 审批: 龙建路桥股份有限公司 二秦高速公路张家口段第L3标项目经理部 年月日 钻孔灌注桩首件总结报告 为保证工程质量优质,质量目标明确,减少盲目施工,施工

前确定标准的施工工艺,施工工艺通过首件施工确定。 100%为确保我合同段内的钻孔灌注桩工程质量成功率达到. 的目标,我标段根据现场实际情况选定哈咇嘎现浇桥3#-1桩基为我标段钻孔灌注桩首件开工工程。 一、工程概况 哈咇嘎现浇桥位于二连浩特-秦皇岛公路康保(冀蒙界)至 沽源(张承高速)段哈咇嘎互通式立交,桥梁中心桩号AK1+,右交角90°,桥梁起点桩号AK1+,终点桩号AK1+,桥梁全长91米,上部结构为25+35+25米预应力现浇箱梁,全桥共一联,下部结构桥台采用肋板式桥台,钻孔灌注桩基础,桥墩采用柱式敦,钻孔灌注桩基础。本桥平面位于缓和曲线接圆曲线段,LS=, R=300m,桥梁纵断面位于R=2500m竖曲线上,纵坡为%和%,变坡点桩号AK1+,桥面横坡为单向2%-3%,由墩柱不等高调整。 二、施工目标 1、质量目标 本工程质量目标是创优质工程,工程优良率达到 100%。交验项目主要指标合格率要求达到 100%。 2、安全目标 重大安全责任事故为零案次。无人身重伤事故及其以上事故;无汽车行车责任重大事故;无等级火警事故和爆炸事故;无压力容器爆炸事故,年度轻伤控制在 3‰以下。 3、环保目标

严格按照国家《环境保护法》和《水土保持法》及地方政府有关规定落实环保。采取各种工程防护措施,控制水资源污染, 减少粉尘对空气的污染,降低噪音污染,减少工程建设对沿线生态环境的破坏和污染,确保沿线景观不受破坏,保持生态平衡,创造良好的环境。 4、首件目的 通过首件的施工,取得相关的技术参数,确定拟定的施工方案的可行性,为后续施工作总结相关经验;通过首件工程施工,结合冲击钻机施工的特点,来确定最优的施工工艺和施工组织。三、施工准备 1、进场机械准备 设备名称单位数量型号或规格备注 CAT324D台挖掘机1型龙工装载机1台50 搅拌输送车台混凝土运输5 10m325T 台吊车中联重科1 CZ-6台2冲击钻机3PNL台泥浆泵2250KW1发电机台 GT2-40B电焊机台3 2、进场人员准备 主要管理和技术人员表 与标书符备注工作任务姓名性别任职合程度负责项目全面管理符合

盖梁首件施工总结

仓房沟高架桥盖梁首件施工总结 总结人:苏鹏 仓房沟高架桥中心桩号K40+162.5,桥梁全长707m,交角90°。全长707米,共7联22孔。盖梁有2种类型。预制小箱梁桥墩盖梁长31m,单侧悬臂长9.7m,盖梁高度从柱顶2.8m渐变至端头1.5m,宽度2.4m,整个盖梁混凝土量重182.02m3,挡块重5.69 m3。预制小箱梁与现浇箱梁共用墩盖梁长31m,单侧悬臂长9.7m,盖梁高度从现浇箱梁侧柱顶2.8m、预制箱梁侧高柱顶3.575m,渐变至端头1.5m,宽度2.65m,整个盖梁混凝土量重228.36m3,挡块重5.69 m3。由于墩柱顶部均为异形,无法采用抱箍施工,根据施工现场条件,对满堂支架(碗扣式脚手架)、钢管贝雷支架进行技术及经济对比,最终确定采用碗扣支架进行施工,模板均采用定型钢模。 首件盖梁为1号墩盖梁,从4月17日开始盖梁基础处理至5月25日完成初次张拉历时38天,施工总体依照方案进行、基本达到预期效果。但是施工过程中也存在很多的不足之处,下面对盖梁首件施工进行总结(仅限内部参考): 1、墩柱高程控制方面: 墩柱为异型墩,与盖梁连接部分变截面在高程控制方面格外重要! 本盖梁墩柱标高控制较好,盖梁底模与墩柱连接过程中较合适。就本桥墩来说墩柱应略高于设计1-2cm最佳,高出部分可伸入盖梁增强整体性,并且可以避免墩柱和盖梁的接缝防止漏浆。所以在以后桥墩施工时要重点控制墩顶高程。 2、盖梁基础硬化方面: 本盖梁一次浇筑体积为182方,加模板钢筋等重量约为500T,为了保证工程安全性和工程质量地基承载力经验算应大于178KPa,地基通过换填砂砾分层碾压达到强度,地基承载力经过试验室现场试验获得。对不合格的地方进行加强处理(增加压实遍数或加大硬化混凝土厚度)。其中本盖梁右幅基础第一次试验承载力不满足要求,压路机重新进行压实3遍再次试验强度满足要求。盖梁基础换填过程中控制基础顶面水平,横向水平高差过大会导致受力不均匀。1#盖梁基础压路机碾压完成后人工填料找平并用小型夯实极具夯实。

现浇箱梁首件总结报告..

深圳水官高速公路连接线(清平高速公路)工程 第五合同段 现浇箱梁 首件工程技术总结 朝阳建设集团有限公司 深圳清平高速公路第五合同段项目经理部

现浇箱梁首件工程技术总结 为了加强工程质量;立足于“预防为主,先试点”的原则,认真贯彻执行“以工序保分项,以分项保分部,以分部保单位,以单位保证总体”的质量保证体系。为了确保我合同段内的工程质量符合要求及技术标准,我部选择17联右幅作首件工程。对施工过程中的工艺工法、质量检测标准、方式进行综合评价,以确定出最佳的工艺工法,为将来建立样板工程,以指导后续工程大规模施工,预防后续施工生产中可能产生的质量、安全问题。 一、工程概况 平湖高架桥第17联31+45+31米现浇异型箱梁,左右幅均为单箱三室直腹板截面,变高梁高1.6~ 2.5米。 二、人员设备准备

设备配置 人员组合人数 三、施工工艺 (一)本桥采用支架现浇施工。按1联为1个施工单元,箱梁 砼浇筑采用一次跨浇筑法:首先浇筑底板及腹板,再浇筑顶板,完成一跨箱梁浇筑后再浇筑另一跨。混凝土箱梁边跨跨中设预拱度

2.5cm+地基支架的弹性变形(由预压测量确定),中跨跨中设预拱度1.5cm+地基支架的弹性变形(由预压测量确定),并按二次抛物线进行渐变,支架的预压荷载为恒载的1.2 倍。现浇箱梁支架采用满堂式脚手支架,搭设满堂支架时,遇到便道时先改移他处封闭交通,待拆除支架后又灰复交通,确保满堂支架施工的安全。脚手支架下设地脚及木板,上设顶托搭设纵横方木,底模及内模采用1.5cm 厚高强度竹胶板、侧模采用采用组合钢板。待箱梁砼强度达到100%时拆除支架,按照先跨中后支点的顺序进行。施工程序:场地平整-施工放样 -地基处理-支架搭设-底模安装-支架预压-底模调整及侧模安装-底板及腹板钢筋安装-箱室腹板内模及顶板底模安装-顶板钢筋安装-浇筑砼-混凝土养生 -支架、模板拆除。 (二)施工工艺及方法: 一)地基处理 1、原地基表层1.5米范围内为粉质黏土,采取换填1.0?1.5米片石,再填筑0.3 米碎石土,并进行触探试验检测地基承载力,承载力必须大于170KPa。在碎石土层上浇筑15?20cm厚的C15混凝土,并做出2%?4%横坡以便排水。 2、承台系梁基坑回填处理将基坑内松散浮土和淤泥挖除干净,回填片石,用压路机分层碾压至无沉降为止,再加入大面积整体处理。 3、桥梁范围内路基地表处理 (1)换填1.0?1.5 米厚片石:用作换填的片石,片石采用不宜风化的片石,其尺寸不应小于30cm。片石用汽车运至施工现场,在已开挖

现浇箱梁首件工程施工汇总

现浇箱梁首件工程施工汇总

————————————————————————————————作者:————————————————————————————————日期: 1

现浇箱梁首件工程施工总结 根据首件工程认可制和相关文件的要求,我合同段选定了金钟河特大桥95#-96#现浇箱梁作为本合同段现浇箱梁的首件工程。本首件工程自2014年5月20日开工至2014年8月12日施工完毕。施工中,承蒙业主、监理单位对首件工程的检查、指导,使首件工程进展顺利。该首件工程完成后,我部按规定组织相关人员进行自检评定,结果符合规定要求,质量保证资料完整齐全,工程质量评定合格,且监理工程师已对各项指标进行现场测量检验校核,并给予签证认可。现将实施情况总结汇报如下:一、工程简介 金钟河特大桥95-96#墩为1-48m现浇简支箱梁,为单箱单室等高度简支箱梁,梁端腹板、底板局部向内侧加厚,在结构外侧的腹板与顶、底板相交处采用圆弧倒角过渡,在腹板上设直径100mm的通风口,底板上设直径90mm的泄水孔。 结构高度:梁高为4.3m,轨底至梁顶0.65m。 二、开工准备情况 1、根据要求,我部编制上报了现浇箱梁施工方案,邀请专家进行了专项评审,施工方案经评审并按要求整改后,经监理工程师审批。在进行首件现浇箱梁施工前,对作业班组进行技术交底及安全交底。 2、试验室对进场水泥、砂、碎石、外加剂、钢筋、精轧螺纹钢、波纹管、钢绞线、锚具等材料进行了取样检测或外委检测,各项技术指标经试验检测符合要求;箱梁C55混凝土配合比已审批。 3、支架、模板等周转材料进场后进行外观检测,检测合格,无明显外观质量缺陷。 4、进场施工机械、设备数量和性能能够满足施工需要。施工前对机械、设备维修保养,处于良好的性能状态。 5、按要求配置了相关的技术、质量、试验检测管理人员,对现场施工质量进行跟踪控制。 6、按文明施工要求,在现场出入口、施工起重机械、临时用电设施、脚手架、通道口、楼梯口、孔洞等属于存在安全风险的重要部位,设置明显的安全警示牌,包括悬挂进入现场佩戴安全帽的警示牌、必须系安全带警示牌、安全出口警示牌、搅拌机安全操作规程、消防保卫牌、当心挤伤、防高空坠物、注意高温、当心触电等。 7、施工前对现场作业人员进行了安全、技术交底。 三、资源配置 (一)、人员组织安排 箱梁施工主要管理、技术人员及责任分工表 姓名职务姓名职务 梁延千总工张再齐质检工程师

挡土墙首件工程总结报告

锁蒙高速公路(开远段)第二合同段(K131+120~K145+080) 挡土墙首件工程总结报告 云南云桥建设股份有限公司 二○一○年三月 1

目录 一、编制依据 (3) 二、施工说明 (3) 三、施工人员情况 (4) 四、施工机械设备 (5) 五、施工过程及质量控制 (5) (一) 施工准备 (6) (二) 施工过程 (6) 六、质量保证措施 (11) 七、安全控制措施 (13) 八、出现问题及解决方案 (14) 2

承台(系梁)首件工程总结报告 一、编制依据 1、业主提供锁蒙高速第二合同段招标文件、设计图纸和有关补遗资料。 2、我国现行的公路工程施工技术规范及工程质量检验评定标准、安全规范等。 3、本工程所在地的社会及自然环境等条件和现场踏勘调查所获得的有关资料。 4、我公司既有的科研成果、先进施工方法和承建类似工程的施工经验。 5、我公司拟投入本工程的主要施工机械设备、测量仪器和检测设备等。 二、施工说明 为了加强工程质量,立足于“预防为主,先试点”的原则,认真贯彻执行“以工序保分项,以分项保分部、以分部保单位,以单位保总体”的质量保证体系,为了确保我合同段内的承台工程质量符合设计要求及技术标准,选定开远立交匝BK0+301桥5#肋板式桥台承台为首件工程,承台尺寸为5.7×2.2×2m+2.8×1.5×2m+5.7×2.2×2m;混凝土为C30,理论方量58.56m3。 根据招标文件、规范及设计文件要求,编制了承台施工方案,在 3

得到驻地办和总监办的批复后,我标段经过细致的施工准备,严格按照相关技术规范和承台(系梁)施工方案进行了首个承台的施工,具体过程如下: 2010年2月27日:开挖基坑,并对已检测合格的桥台桩基顶面进行凿毛处理; 2010年2月28日:测量放样,放出桩位中心位置并标记;铺设C15混凝土垫层; 2010年3月1日:钢筋加工及安装; 2010年3月2日:模板安装定位;浇筑承台混凝土。 承台计划一次浇筑到位;混凝土设计坍落度为7cm~9cm,实测坍落度为8cm;承台边缘搭设溜槽,混凝土罐车直接对准溜槽放混凝土。分层振捣高度不超过0.3m,浇注连续进行。经过现场监理的监督和指导,在我项目部人员的共同努力下,于2010年3月2日14:10~18:20分完成了首个承台的施工工作。 在施工过程中,技术人员全过程现场值班,做好了相关记录,做为总结报告的编制依据,在经过整理分析后,可做为以后承台(系梁)施工的参考依据,基本达到进行首个承台(系梁)施工的重要意义。三、参加首件工程的施工人员 职务姓名职责 项目经理洪云负责全面组织、协调管理工作 项目总工师陈江宇负责施工方案的设计及交底 4

连续梁首件施工情况总结(最终版)

(40+67+40)m 悬臂浇筑连续梁首件工程施工总结 1 概述 1.1 工程概况 沪通长江大桥HTQ-1标北引桥公铁合建段铁路上部结构形式为40m 简支梁+ (40m+67m+40m )连续梁+(40m+7×49.2m)简支梁,其中N08-N11号墩铁路主梁为(40+67+40)m 为变截面预应力混凝土连续箱梁,采用直腹板单箱单室箱型截面,梁体下缘按R=34391.4cm 圆曲线变化。箱梁跨中梁高4m ,支点高度5.4m 。主梁顶宽12.2m ,顶板厚度0.3m ;底宽6.2m ,底板厚0.3m-0.7m ;腹板厚度分为0.5-0.8m 。全联梁共设4道横隔板,边支点横隔板厚1.2m ,中支点横隔板厚2.5m 。 (40+67+40)m 连续梁主梁0#块梁段长9m ,中、边跨合拢段长2m ,边跨现浇直线 段梁长5.4m 。除0#块及边跨直线段梁在支架上施工外,其余节段采用挂篮悬浇施工工艺,每墩挂篮悬臂浇筑施工梁段为2×8个,悬浇段单个节段长度3.5m 。北引桥公铁合建段上部结构布置总图详见图1-1,连续梁结构布置总图详见图1-2。 图1-1 北引桥公铁合建段上部结构总体布置图(单位:m ) 图1-2 铁路连续梁结构总体布置图(单位:cm )

1.2 首件目的 ⑴加强质量控制,促进连续梁施工作业标准化,提高工程质量并加快工程进度; ⑵通过首件工程施工总结,检验连续梁施工组织体系及资源配置的合理性,确定施工工艺及检验标准,指导后续连续梁施工; ⑶通过对首件工程实施过程中出现问题的处理,特别是对可能影响施工质量因素的及时处理,能降低施工失误率,避免返工,为后续连续梁顺利施工打好基础。 2 主要施工方案及工艺介绍 2.1 施工准备 为确保连续梁施工质量、安全达到设计及相关规范、规定要求,我部进行了详细的施工组织,所用材料、设备及机具均进行了进场检验,不合格品坚决不予进场。同时,在开工前进行了“三级”技术交底及施工安全培训,确保第一线施工人员明白施工意图,从思想上高度重视施工质量、安全。 施工技术交底详见图2-1,施工安全培训见图2-2。 图2-1 连续梁施工技术交底

系梁首件工程技术总结.

系梁首件工程技术总结 为尽快使桥梁盖梁的施工步入正轨,我部确定25#墩左幅盖梁作为首件工程施工,安排工程技术人员全过程旁站,监理工程师参与全过程监控,确保进场原材料为合格原材料,钢筋焊接、绑扎,模板安装垂直度均符合规范要求,砼严格按照实验配合比拌制,砼密实度、外观质量均达到设计规范要求。 一、工程概况 本桥在K2735+091处跨越青藏铁路格拉段,右偏交角110°,铁路桩号K824+790,单轨,铁路路基底宽约25m,路基高2.7m。桥位处公路路基宽度26m,跨越铁路孔径拟采用3×40m装配式预应力混凝土T梁,净高9.0m,其余各跨采用20m装配式预应力混凝土箱梁,桥长687.0m。 二、施工目标 (一)质量目标 本工程质量目标是创优质工程,工程优良率达到100%。交验项目主要指标合格率要求达到100%,分项工程质量评分不低于90分。 (二)安全目标 重大安全责任事故为零案次;无人身重伤事故及其以上事故;无汽车行车责任重大事故;无等级火警事故和爆炸事故;无压力容器爆炸事故,年度轻伤控制在3‰以下。

(三)环保目标 严格按照国家《环境保护法》和《水土保持法》及地方政府有关规定落实环保。采取各种工程防护措施,控制水资源污染,水土流失,减少粉尘对空气的污染,降低噪音污染,减少工程建设对沿线生态环境的破坏和污染,确保沿线景观不受破坏,保持生态平衡,创造良好的环境。 (四)首件目的 通过首件的施工,取得相关的技术参数,确定拟定的施工方案的可行性,为后续施工总结相关经验;通过首件工程施工,结合工程实际,来确定最优的施工工艺和施工组织。 三、首件工程施工准备 (一)物资供应 模板,钢筋,砂,石子,外加剂,水泥等以上进场材料均已经过自检合格后,经专业监理工程师抽检合格,并同意使用。 (二)技术准备 1.组织项目经理部有关施工管理人员学习施工图纸、施工规范以及有关施工技术文件。 2.作好施工图纸及设计说明会审工作,对各级施工人员进行逐级技术交底和安全交底,并认真执行各项施工技术规范。 (三)试验工作 所有施工材料的试验工作已全部完成,并经过监理工程师的抽检。施工的砼配合比设计已完成

承台首件总结详解

浏阳蕉溪岭至黄花机场公路(浏阳段) 第五标段 承台首件工程总结报告 湖南对外建设集团有限公司 二O一六年十一月 承台首件工程施工总结

为了保证工程质量优质,目标明确,减少盲目施工,施工前确定标准的施工工艺,同时为了确保我合同段内的桥梁承台工程质量符合设计要求及技术标准,选定G319互通主线桥2#左幅承台为我标段承台首件开工工程。 一、工程概况 本工程G319互通范围内金阳大道主线跨G319国道设桥一座——G319互通主线桥,主线桥上部结构采用预应力混凝土现浇箱梁,下部结构采用柱式墩、肋板台,墩台采用桩基础。 本桥为变截面预应力混凝土现浇箱梁,中心桩号为左幅-K0+006.8,右幅K0+005.8,起始桩号为-K0+070.6,终点桥墩桩号为K0+069.6,全长127.6m,桥轴线与G319交叉角为62.6度,桥跨按斜交正布。桥梁上部结构采用35+50+35m变截面预应力混凝土现浇箱梁,下部结构为柱式墩配桩基础,桩基采用嵌岩桩。G319互通主线桥2#左承台设计长1821.2cm,宽290cm,高200cm。承台底设计高程为85.540m,顶设计高程为87.540m。混凝土设计强度为C30砼, II级钢筋为?12,?16,?25。工程数量:2#左幅承台混凝土方量:C15混凝土6.6 m3,C30混凝土105.6m3,钢筋:9565.8kg。 二、机械设备、主要材料及人员配备情况

三、承台首件工程施工安排 1、首件工程施工地点的确定 结合我标段内的施工现场及桩基检测情况,承台首件工程确定为G319互通主线桥左2号承台。 2、首件工程的施工时间及参加人员 G319互通主线桥左2号承台的施工时间为2016年10月8日~11月3日,主要参加人员有:业主代表、桥梁专监、现场监理员、项目经理部技术负责人、生产负责人、桥梁工程师、施工负责人、试验工程师、质检工程师、施工班组等。 3、首件工程的原材料情况 (1)、水泥:湖南浏阳南方水泥P.0 42.5R (2)、集料:粗集料选用高平采石厂生产的碎石(5~31.5mm),细集料选用汨罗伟业砂场(中砂) (3)、钢筋:湖南华菱湘潭钢铁有限公司 (4)、减水剂:湖南金华达高效减水剂

K2+250中桥系梁承台首件工程施工总结邢

惠东凌坑至碧甲高速公路土建工程Ⅰ标段 系梁首件工程 施工总结 编制人: 审核 人: 审批 人: 审批时 间:年月日 惠东凌坑至碧甲高速公路土建工程Ⅰ标段 联合体项目部永昌路桥施工处 2011年12月

目录 一、工程概况 (3) 二、施工目标 (3) 2.1、质量目标 (3) 2.2、安全目标 (3) 2.3、环保目标 (4) 2.4、首件工程目的 (4) 三、施工准备及安排 (4) 3.1、现场准备 (4) 3.2、技术准备 (5) 四、施工组织 (6) 4.1、组织准备 (6) 4.2、物资准备 (8) 五、施工工艺 (9) 5.1、基坑开挖及垫层施工 .................................................................................... 错误!未定义书签。 5.2、系梁施工 (10) 5.3、分项施工时间 (13) 5.4、雨季施工技术措施 (14) 六、首件工程中存在问题及整改措施 (15) 七、施工安全及文明施工 (15) 八、施工中技术的运用 (16) 九、首件工程技术总结 (16) 十、首件工程结论 (17) 十一、首件工程的推广和运用 (18)

桥梁系梁首件工程施工总结 为了保证工程质量优质,避免盲目施工,确定标准的施工工艺和合理的施工组织,确保系梁工程质量符合设计及规范要求,选定K2+250中桥1#墩右幅系梁作为首件开工工程。 一、工程概况 桥涵工程包括大桥924m/3座,中小桥1983.214m/34座,其中中小桥上部结构大部分为预制空心板结构:8m空心板78片,16m空心板261片、20m小箱梁93片、16m<l<20m空心板18片。 K2+250中桥为机耕通道,跨径4-16 m,净高要求不小于5.0 m,左右幅等宽12.25m,斜交角为60度,跨越地方小河沟。本桥位于中心半径1300 m 左转圆曲线上。上部结构为预应力钢筋砼空心板,下部构造为双柱式桥墩,肋式桥台,灌注桩基。其中下部结构包括承台4座,C35砼193.3m3,耳墙8片、挡块8块,C35砼37.9m3,台帽4片,95m3,台身4座99.7m3;系梁6片,C35砼33.9m3;墩柱12根,C35砼67m3;盖梁6片,C35砼159.9m3;垫石224块,C35砼3.17m3。 二、施工目标 2.1、质量目标 本工程质量目标是工程施工质量,合同履约率100%,工程,合格率100%,分项工程优良率﹥95%。 2.2、安全目标 本项目的安全生产管理目标是“六杜绝、三消灭、二控制”: 六杜绝:杜绝职工因工或非因工重大死亡事故;杜绝多人重伤事故;杜绝重大机械设备事故;杜绝因施工方责任造成的交通死亡事故;杜绝重大火灾事故;杜绝危爆

首件工程施工总结

锁蒙高速公路(开远段)第二合同段 (K131+120~K145+080) 挡土墙首件工程总结报告 云南云桥建设股份有限公司 二○一○年三月 目录 一、编制依据 (3) 二、施工说明 (3) 三、施工人员情况 (4) 四、施工机械设备 (5) 五、施工过程及质量控制 (5) (一) 施工准备 (6) (二) 施工过程 (6) 六、质量保证措施 (11) 七、安全控制措施 (13) 八、出现问题及解决方案 (14) 承台(系梁)首件工程总结报告 一、编制依据 1、业主提供锁蒙高速第二合同段招标文件、设计图纸和有关补遗资料。 2、我国现行的公路工程施工技术规范及工程质量检验评定标准、安全规范等。

3、本工程所在地的社会及自然环境等条件和现场踏勘调查所获得的有关资料。 4、我公司既有的科研成果、先进施工方法和承建类似工程的施工经验。 5、我公司拟投入本工程的主要施工机械设备、测量仪器和检测设备等。 二、施工说明 为了加强工程质量,立足于“预防为主,先试点”的原则,认真贯彻执行“以工序保分项,以分项保分部、以分部保单位,以单位保总体”的质量保证体系,为了确保我合同段内的承台工程质量符合设计要求及技术标准,选定开远立交匝BK0+301桥5#肋板式桥台承台为首件工程,承台尺寸为5.7×2.2×2m+2.8×1.5×2m+5.7×2.2×2m;混凝土为C30,理论方量58.56m3。 根据招标文件、规范及设计文件要求,编制了承台施工方案,在得到驻地办和总监办的批复后,我标段经过细致的施工准备,严格按照相关技术规范和承台(系梁)施工方案进行了首个承台的施工,具体过程如下: 2010年2月27日:开挖基坑,并对已检测合格的桥台桩基顶面进行凿毛处理; 2010年2月28日:测量放样,放出桩位中心位置并标记;铺设C15混凝土垫层; 2010年3月1日:钢筋加工及安装;

现浇箱梁首件总结报告

武汉至深圳高速公路嘉鱼北段 现浇箱梁首件工程技术总结 中交二航局武深高速公路嘉鱼北段总承包项目经理部二分部 2018年2月

现浇箱梁首件工程技术总结 为了加强工程质量;立足于“预防为主,先试点”的原则,认真贯彻执行“以工序保分项,以分项保分部,以分部保单位,以单位保证总体”的质量保证体系。为了确保我合同段内的工程质量符合要求及技术标准,我分部选择西凉湖3号特大桥第6联右幅作首件工程。对施工过程中的工艺工法、质量检测标准、方式进行综合评价,以确定出最佳的工艺工法,为将来建立样板工程,以指导后续工程大规模施工,预防后续施工生产中可能产生的质量、安全问题。 一、工程概况 西凉湖3号桥第6联右幅25*4现浇预应力箱梁,右幅均为单箱四室直腹板截面。 二、人员设备准备

设备配置 人员组合人数 三、施工工艺 (一)本桥采用支架现浇施工。按 1 联为 1 个施工单元,箱梁砼浇筑采用两次联浇筑法:首先浇筑底板及腹板,再浇筑顶板。混凝

土箱梁边跨跨中设预拱度 2.5cm+地基支架的弹性变形(由预压测量确定),中跨跨中设预拱度 1.5cm+地基支架的弹性变形(由预压测量确定),并按二次抛物线进行渐变,支架的预压荷载为恒载的 1.2 倍。现浇箱梁支架采用满堂式脚手支架,搭设满堂支架时,遇到便道时先改移他处封闭交通,待拆除支架后又灰复交通,确保满堂支架施工的安全。脚手支架下设地脚及木板,上设顶托搭设纵横方木,底模及内模采用 1.5cm 厚高强度竹胶板、侧模采用采用组合钢板。待箱梁砼强度达到 100%时拆除支架,按照先跨中后支点的顺序进行。施工程序:场地平整→施工放样→地基处理→支架搭设→底模安装→支架预压→底模调整及侧模安装→底板及腹板钢筋安装→箱室腹板内模及顶板底模安装→顶板钢筋安装→浇筑砼→混凝土养生→支架、模板拆除。 (二)施工工艺及方法: 一)地基处理 1、原地基表层1.5米范围内为粉质黏土,采取换填1.0~1.5米片石,再填筑 0.3 米碎石土,并进行触探试验检测地基承载力,承载力必须大于170KPa。在碎石土层上浇筑15~20cm厚的C15混凝土,并做出2%~4%横坡以便排水。 2、承台系梁基坑回填处理将基坑内松散浮土和淤泥挖除干净,回填片石,用压路机分层碾压至无沉降为止,再加入大面积整体处理。 3、桥梁范围内路基地表处理 (1)换填1.0~1.5米厚片石:用作换填的片石,片石采用不宜
