人行道施工技术交底
- 格式:doc
- 大小:37.00 KB
- 文档页数:2
人行道施工工程安全技术交底
本文档旨在对人行道施工工程的安全技术进行交底和说明,确
保施工过程中的安全性和质量。
以下是必要的技术要求和交底事项:
1. 施工前准备
- 在施工现场确定人行道施工区域,并保证没有障碍物和其他
危险因素。
- 根据人行道设计图纸,规划施工工艺和步骤。
- 准备所需的施工设备和材料,并确保其正常运行和质量合格。
2. 施工过程中的安全措施
- 所有参与施工的工人必须佩戴必要的安全防护装备,包括安
全帽、安全鞋、手套等。
- 人行道施工现场必须设置明显的警示标志,并采取必要的防
护措施,确保行人和车辆的安全。
- 施工现场必须保持整洁,并定期清理施工产生的垃圾和杂物。
- 对人行道的挖掘和填充等施工工序必须谨慎进行,以防止损
坏地下管道和设施。
- 施工期间必须遵守相关工程安全操作规程和操作规范,确保施工质量和安全。
3. 施工完成后的验收工作
- 在人行道施工完成后,必须进行严格的验收工作,以确保施工质量和安全达到要求。
- 检查人行道的平整度、坡度和硬度等技术指标,确保其符合设计要求。
- 检查施工过程中的设备和材料使用情况,确认其合理使用和安全性。
- 对施工过程中可能存在的问题和隐患进行排查和整改,确保施工质量和安全。
请施工人员在施工前,仔细阅读本文档,并确保理解和遵守其中的要求。
任何违反安全技术要求的行为都是不允许的,一经发现将受到相应的处理和追责。
以上是人行道施工工程安全技术交底的内容,请按照要求进行工程施工,并确保施工过程的安全和质量。

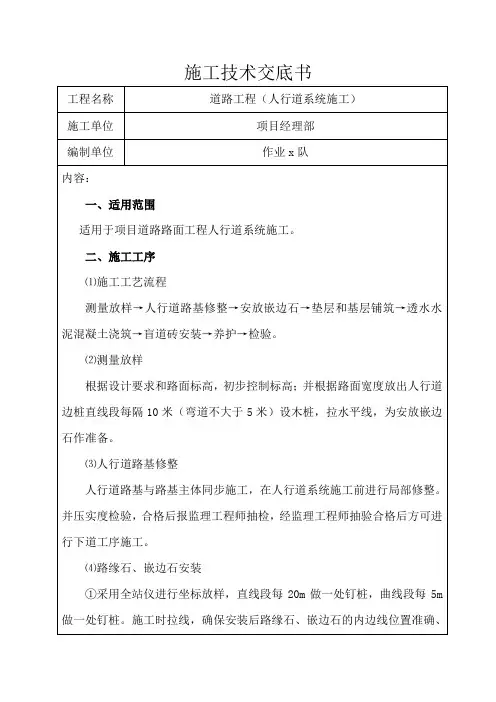

人行道技术交底一、工程概述本次人行道施工工程位于_____,施工范围为_____至_____,总长度为_____米。
人行道的设计宽度为_____米,主要包括面砖铺设、基层处理、路缘石安装等施工内容。
二、施工准备1、技术准备(1)熟悉施工图纸和相关技术规范,明确人行道的设计要求和施工标准。
(2)进行现场勘察,了解施工场地的地形、地貌和地下管线等情况。
(3)编制施工方案和技术交底,向施工人员详细说明施工工艺和质量要求。
2、材料准备(1)人行道面砖:应选用规格、颜色符合设计要求的面砖,其强度、耐磨性和防滑性能应满足相关标准。
面砖在运输和存放过程中应注意防止损坏和污染。
(2)基层材料:一般采用水泥稳定碎石或级配碎石,其质量应符合设计要求。
(3)路缘石:选用质地坚硬、表面平整的路缘石,其规格和尺寸应符合设计要求。
(4)其他材料:如砂、水泥、填缝剂等,应保证质量合格,并按照规定进行存放和使用。
3、机械设备准备(1)运输车辆:用于运输面砖、基层材料和路缘石等。
(2)摊铺机:用于铺设基层材料。
(3)起重机:用于吊运路缘石。
(4)小型工具:如抹子、铲子、扫帚等,用于施工中的细节处理。
4、人员准备(1)组建专业的施工队伍,包括摊铺机操作人员、砌砖工人、运输工人等。
(2)施工人员应具备相应的施工经验和技能,熟悉施工工艺和质量要求。
(3)在施工前对施工人员进行技术培训和安全教育。
三、施工工艺1、基层处理(1)清理施工场地,清除杂物、浮土和积水等。
(2)对原地面进行平整和压实,确保基层的平整度和密实度符合要求。
(3)按照设计要求铺设基层材料,一般采用分层铺设、压实的方法,每层的厚度和压实度应符合规范要求。
2、路缘石安装(1)在基层上放出路缘石的安装位置线,确保路缘石的位置准确。
(2)使用起重机将路缘石吊运至安装位置,人工进行调整和固定。
(3)路缘石之间的缝隙应均匀一致,并用水泥砂浆勾缝。
3、面砖铺设(1)在路缘石安装完成后,进行面砖的铺设。
人行道安装施工技术交底一、引言人行道是城市交通系统的重要组成部分,它为行人提供了安全、便捷的通行方式。
人行道安装施工技术交底是确保施工质量、保障行人安全的重要环节。
本文将对人行道安装施工技术进行详细介绍,旨在确保施工人员能够正确、规范地进行人行道安装工作。
二、施工前准备1.设计方案评审在施工前,施工方应对相关设计方案进行评审,确保设计符合相关规范要求,并能够满足行人通行需要。
2.材料准备施工方应按照设计方案的要求,提前准备好人行道安装所需的材料,如砖石、水泥、沙子等。
材料应具备良好的质量,并符合相关标准。
3.工具准备施工方应准备好适用于人行道安装的工具,如铲子、锤子、水平仪等。
工具应保持良好状态,以保证施工过程中的效率和质量。
三、施工步骤1.清理施工区域在施工前,必须清理施工区域,移除垃圾、杂草等障碍物,以确保施工地面整洁、平整。
2.标记施工线路施工方应在施工地面上标记出人行道的轮廓线,以作为施工的参考线。
3.进行地面基础处理根据设计方案要求,施工方应对施工区域的地面进行基础处理。
处理方法包括清理、压实、铺设防腐材料等。
4.进行铺设工作按照设计方案,施工方应将预先准备好的砖石等材料逐一铺设在施工区域,确保铺设的平整度和连接紧密度。
5.进行固定工作在铺设完砖石后,施工方应使用水泥等材料对人行道进行固定,以确保人行道的稳固性和安全性。
四、质量检验和验收1.质量检验施工完成后,应进行质量检验。
包括验收施工的平整度、固定牢固性、色彩一致性等方面,确保施工质量符合标准要求。
2.验收如果质量检验合格,相关部门进行验收,并填写相关验收报告。
如果不合格,施工方应及时整改,直到满足验收标准为止。
五、安全注意事项在人行道安装施工过程中,施工方需特别注意以下安全事项:1.施工现场应设置警示标志,提醒行人和驾驶员注意施工区域,避免发生事故。
2.施工人员需佩戴安全帽、安全鞋等个人防护装备。
3.施工过程中,要注意施工区域的排水情况,防止局部积水影响施工质量和行人通行。
人行道技术交底记录一、交底目的本次人行道技术交底旨在明确人行道的建设要求、施工流程以及相关质量控制措施,确保人行道的建设过程标准化、规范化,并最终达到设计要求和使用要求,保障行人的安全。
二、交底内容1.人行道建设要求1.1人行道的设计应符合国家和地方法规的要求。
1.2人行道的宽度应根据设计要求和现场实际情况进行合理确定。
1.3人行道的坡度应符合规范要求,确保行人的舒适度和安全性。
1.4人行道的材料选用应符合规范要求,具有耐久性、防滑性等特点。
1.5人行道的标志、标线应清晰明确,保障行人的指引和安全性。
2.人行道施工流程2.1前期准备工作,包括现场清理、临时交通组织等。
2.2人行道基层处理,包括填充、夯实等。
2.3人行道材料的加工和配送。
2.4人行道材料的铺设和砌筑。
2.5人行道的修整和边坡的处理。
2.6人行道的标志和标线的施划。
2.7人行道的验收和交付。
3.人行道质量控制措施3.1人行道材料的验收标准,包括材料的厚度、强度、防滑性等要求。
3.2人行道施工过程的质量控制要点,包括基层处理的厚度和强度、材料的铺设密实度等。
3.3人行道施工现场的管理和保护,包括施工现场的安全防护、周边环境的保洁等。
3.4人行道的验收标准,包括尺寸、平整度、标志和标线的清晰度等。
三、交底方式本次人行道技术交底采用现场交底的形式进行。
由技术负责人进行交底,参与人员包括施工队负责人、监理人员、施工人员等。
四、交底人员监理人员:XXX施工人员:XXX五、交底时间交底时间:XXXX年XX月XX日六、交底记录交底人员按照人行道建设要求、施工流程和质量控制措施逐一进行解释和阐述,并对参与人员进行相关问题的答疑和解释。
七、交底总结本次人行道技术交底明确了人行道的建设要求、施工流程以及质量控制措施,使参与人员对人行道建设有了更深入的了解,并明确了各自的职责和任务。
通过交底,确保了人行道的规范施工和质量控制,为人行道建设奠定了良好的基础。
人行道施工技术交底在城市建设中,人行道是连接各个区域的重要组成部分,为行人提供安全、便捷的通行环境。
为确保人行道的施工工程质量,提高城市的整体美观度和便利性,施工人员需要掌握一系列的人行道施工技术。
首先,人行道施工前需要进行详细的勘测和设计工作。
勘测工作包括测量地面高程、线路勘测以及水平线测量等。
设计工作则包括根据勘测结果确定施工区域、路面材料选择、排水系统设计等内容。
勘测和设计工作的准确性对后续施工的顺利进行起到关键作用。
其次,人行道施工中需要留意排水系统的建设。
人行道施工后,为了防止因雨水滞留而对行人造成不便甚至危险,需要在设计阶段合理规划排水设施。
排水设施包括设置下水道、人行道边沟以及雨水收集装置等。
通过合理设置排水系统,有效解决雨水排放问题,提高人行道的使用舒适度。
第三,人行道路面的选择也是施工中需要注意的重点。
根据实际情况选择适合的路面材料,比如混凝土、沥青等。
混凝土道路面可能需要先进行大面积的破碎和铣刨处理,然后再进行路面平整和振捣,最后进行压光处理,确保路面平整光滑。
而沥青路面则需要进行沥青砂浆摊铺、压实和表层处理等工序。
选择合适的路面材料,并采取正确的施工方法,可以保证路面的牢固性和平整度。
此外,人行道的边界需要确保清晰明了。
边界线的设置可以采用各种不同的材料,如混凝土、金属、瓷砖等。
边界线的设置能够提供行人的引导作用,为行人提供安全保障。
在施工过程中,需要按照设计要求进行边界线的设置,保证施工质量和效果。
最后,进行完人行道施工后需要进行检测和验收。
通过使用专业的测量工具,检测人行道整体的平直度和坡度等指标。
同时对排水系统进行检查,确保排水效果良好。
验收合格后,方可投入使用。
综上所述,人行道施工技术交底的重点包括勘测和设计、排水系统建设、路面材料选择、边界线设置以及施工后的检测和验收等内容。
只有全面掌握这些技术,施工人员才能确保人行道施工的质量和安全,为行人提供便捷舒适的通行环境,同时也为城市的发展做出贡献。
人行道施工技术交底一、引言人行道是城市道路系统中不可或缺的重要部分,它为行人提供了安全便捷的通行通道。
为了保证人行道的质量和安全性,施工过程中的技术交底显得尤为重要。
本文将重点介绍人行道施工技术交底的内容和方法,以确保施工人员能够熟悉工作要求并遵循正确的施工流程。
二、施工准备在进行人行道施工技术交底之前,必须做好充分的施工准备工作。
首先,要确保施工人员具备相关的技术知识和操作经验,能够熟练掌握施工过程中所需的常规工艺和安全要求。
其次,要对施工材料进行统一的整理和储存,以便施工过程中的及时调用和使用。
最后,要对施工现场进行安全检查和排除隐患,确保施工过程中的安全和顺利进行。
三、施工工艺交底1. 清理施工区域在开始人行道施工之前,必须清理施工区域,包括清除垃圾、杂草和其他障碍物。
清理施工区域将为后续工作的顺利进行提供必要的条件。
2. 土方开挖人行道的施工需要进行土方开挖,以便为人行道的材料和基础提供舒适的空间。
土方开挖的深度和宽度应符合设计要求,并且需要注意避免影响到邻近建筑物和地下设施的稳定。
3. 基础处理在土方开挖之后,应对基础进行处理。
基础处理的目的是确保人行道的承重能力和稳定性。
常用的基础处理方法包括填土、压实和平整,以确保基础符合设计要求。
4. 人行道铺设人行道铺设是人行道施工过程中的关键步骤。
根据设计要求,施工人员应按照规定的材料和工艺进行铺设工作。
在铺设过程中,应注意保持铺面的水平和良好的排水性能。
5. 抹灰处理人行道铺设完成后,需要进行抹灰处理,以提高人行道的平整度和美观性。
抹灰过程中,施工人员需要掌握正确的技术要领和施工工艺,确保抹灰层的厚度和质量达到设计要求。
6. 铺砖根据设计要求,人行道的一部分可能需要铺设砖石材料。
在铺砖过程中,施工人员需要合理安排砖石的摆放顺序和之间的间隙,以确保人行道的美观性和耐久性。
四、技术交底方法为了确保人行道施工技术的准确传达和理解,施工人员可以采用以下技术交底方法:1. 现场示范:施工人员可以在施工现场进行实际的操作示范,以便其他人员能够直观地了解工艺流程和操作方法。
人行道铺装施工技术交底记录一、施工前准备1.1确定施工区域:根据设计图纸确定施工区域,包括人行道的长度、宽度和坡度等。
1.2检查人行道基底:确保人行道基底平整、坚实,并清除杂物和灰尘。
1.3准备施工材料和设备:准备好所需的砖块、水泥、砂子、水和施工工具等。
二、施工工艺2.1砖道人行道的铺装2.1.1确定砖道的位置和尺寸:根据设计图纸确定砖道的位置和尺寸。
2.1.2砖道基底处理:在砖道铺装前,先在砖道位置上铺设一层砂子,然后用水泥浆浇筑并压实。
2.1.3 砖道铺设:将砖块按照设计要求进行铺设,注意砖与砖之间要留有适当的缝隙,一般为5-10mm。
2.1.4砖道压实:使用木锤或机械锤将砖块逐个打压,使其与基底紧密贴合。
2.1.5砖道填缝:等待水泥凝固后,使用混凝土填缝剂将砖与砖之间的缝隙填满,并抹平。
2.2混凝土人行道的铺装2.2.1建立导线:在人行道位置的两侧建立导线,确定板面的高度和坡度。
2.2.2混凝土基底处理:在人行道位置上铺设一层石灰石的碎石层,然后用水泥浆浇筑并压实。
2.2.3混凝土浇筑:根据设计要求,将混凝土倒入模板内,利用振动棒进行振捣,使混凝土均匀分布并充实。
2.2.4混凝土抹平:等待混凝土凝固至一定程度后,使用刮刀将表面抹平,使其与导线顶平。
2.2.5混凝土抹光:使用抹光机对混凝土表面进行抹光,使其平滑光亮。
三、施工安全事项3.1施工现场应设置明显的隔离标志,以确保行人和车辆的安全。
3.2施工人员应穿戴好安全服装,使用防护设备,如安全帽、安全鞋等。
3.3使用机械设备时要注意操作规范,保持设备的安全运行。
3.4施工过程中应严禁翻越围栏、跳跃、奔跑等危险行为。
3.5发现施工现场存在的安全隐患,应及时上报并采取相应的措施进行处理。
四、质量控制措施4.1施工过程中要严格按照设计要求进行操作,保证施工质量。
4.2施工现场应定期进行巡查,发现质量问题要及时整改。
4.3施工结束后要进行验收,确保质量合格。
人行道施工技术交底一、灰土施工;1.1土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm。
含水量应符合规定。
1.2石灰:应用领域块灰或生石灰粉;采用前要充份内膛过筛,严禁所含粒径大于5mm的生石灰块,也严禁所含过多的水分。
1.3主要机具有:一般应备有木夯、蛙式打夯机、手推车、筛子(孔径16~20mm)、靠尺、耙子、平头铁锹、胶皮管、小线和卷尺等。
2.0作业条件:2.1将管沟、槽内、地坪上的积水或杂物、垃圾等有机物清除干净。
2.2施工前,应当做好水平高程的标志。
例如在地坪内要3米绑上木橛,在路沿石和散水的边墙上弹头上水平线或在地坪上钉好标高掌控的标准木桩。
3操作方式工艺3.1工艺流程:检验土料和石灰灰土拌合槽底清理分层铺灰土夯打密实粉的质量并过筛3.2首先检查土料种类和质量以及石灰材料的质量与否符合标准的建议;然后分别过筛。
如果就是块灰闷制的熟石灰,会用6~10mm的筛子过筛,就是生石灰粉可以轻易采用;土料会用16~20mm筛子过筛,均应当保证粒径的建议。
3.3灰土拌合:灰土的配合比应用体积比,除设计有特殊要求外,一般为2s8或3s7。
基础垫层灰土必须过标准斗,严格控制配合比。
拌合时必须均匀一致,至少翻拌两次,拌合好的灰土颜色应一致。
3.4灰土施工时,应适当掌控含水量。
工地检验方法就是:用手将灰土握住成团,两指轻捏即碎为宜。
例如土料水分过小或严重不足时,应当晒干或喷水润湿。
3.5分层铺灰土:每层的灰土铺摊厚度,可根据不同的施工方法,按表2-1选用。
灰土最小虚铺厚度表中1-8重量虚铺厚度项次夯具的种类附注(kg)(mm)140~80200~250木夯人力打夯,落高400~500mm,一夯压半夯23轻型打牢工具压路机―200~250蛙式打夯机,机重200~300双轮6~10t各层铺摊后均应用领域木耙榫接,与坑(槽)边壁上的木橛或地坪上的标准木桩对应检查。
3.7夯踢规整:夯踢(甩)的遍数应当根据设计建议的干土质量密度或现场试验确认,通常不少于三遍。
人行道施工技术交底人行道基基层施工要求1、人行道的基础土层应分层填筑最大填筑厚度不得400mm,压路机碾压遍宜为3-4遍,部分地方大型压路机不能碾压的,应采用小型压路机碾压或机械夯实,夯压遍数不得4遍。
2、精平人行道路基面层时应有人工配合平整,做好成品保护,如有成品损坏应及时上报处理。
3、精平时应及时测量控制好基层标高,人行道基层坡度为2%向路面倒水。
4、精平压实合格后进行盲沟施工(盲沟做法详见大样)。
5、盲沟施工好后铺设土工布,安装盲管。
6、盲管安装好后铺设透水碎石层,透水碎石层时应人工配合平整。
透水混凝土施工要求1、面层: 5cm厚浅灰色透水水泥混凝土,找平层:15cm厚透水水泥混凝,2、透水混凝土强度等级为C25,有效孔隙率为15%,2、透水混凝土必须采用机械搅拌,搅拌机的容量应根据工程量大小、施工进度、施工顺序和运输工具等参数选择。
搅拌地点距作业面运输时间不宜超过0.5h。
2、进入搅拌机的原材料必须计量准确。
1)袋装水泥应抽查其袋装重是否准确;2)每台班拌制前应精确测定集料中的含水率,根据集料的含水率,调整透水混凝土配比中的用水量,由施工现场实验确定施工配合比;3)透水混凝土原材料(按质量计)的允许误差,不应超过下列规定:水泥:±1%;增强料:±1%;骨料:±2%;水:±1%;外加剂:±1%;。
3模板的制作与立模应符合下列规定:1)模板应选用质地坚实,变形小、刚度大的材料,模板的高度应与混凝土路面厚度一致;2)立模的平面位置与高程,应符合设计要求,模板与混凝土接触面的表面应涂隔离剂;3)透水混凝土拌合物摊铺前,应对模板高度、支撑稳定情况等进行全面检查。
4、透水混凝土拌合物摊铺时,以人工均匀摊铺,找准平整度与排水坡度,摊铺厚度应考虑其摊铺系数,其松铺系数宜为1.1。
施工时对边角处特别注意有无缺料现象,要及时补料进行人工压实。
5、透水混凝土宜采用专用低频振动压实机,或采用平板振动器振动和专用滚压工具滚压。
人行道施工技术交底背景介绍:为保障人行道施工的质量和安全,在施工前,有必要对相关技术进行交底工作。
本文档旨在对人行道施工技术进行详细介绍和交底,以确保施工人员理解并能够正确执行相关工作。
施工前准备工作:在进行人行道施工前,需要进行以下准备工作:1. 确定施工区域和范围;2. 清理施工区域内的障碍物和垃圾;3. 检查施工材料的品质和数量;4. 确认施工人员的资质和安全防护设备的准备情况。
施工过程:1. 标线定位:根据设计要求和实际施工情况,确定人行道的标线位置,并进行精确定位;2. 开挖基坑:根据设计要求,合理开挖基坑,确保人行道的基础结构稳固;3. 铺设材料:按照设计要求,选择适当的人行道材料,并按规范进行铺设;4. 沿线施工:根据设计要求,保持施工线路的准确性和一致性,在施工过程中进行必要的修整;5. 排水设施:根据实际情况,设置合适的排水设施,确保人行道排水良好;6. 收尾工作:施工完成后,进行必要的清理工作,确保施工现场整洁干净。
施工安全:在进行人行道施工过程中,需严格遵循以下安全要求:1. 佩戴安全帽、防护服和安全鞋等个人防护装备;2. 使用合适的施工工具,并进行合理使用和保养;3. 注意施工现场的安全警示标志和指示牌;4. 遵守施工现场的交通指引和安全规定;5. 如遇紧急情况,请及时向监理人员或相关负责人报告。
技术交底记录:在交底过程中,要进行详细的记录,包括施工工序、关键要求、注意事项以及施工人员的签名确认。
通过本文档,希望能够对人行道施工技术交底工作有清晰的了解,确保施工工作按照设计要求和安全规定进行。
如有任何问题或疑问,请及时向相关人员咨询和求助。
人行道砖铺设施工:安全技术交底1. 安全技术交底目的为确保人行道砖铺设施工过程中的安全,提高施工人员的安全意识和安全操作技能,防止安全事故的发生,特制定本安全技术交底。
2. 施工安全要求2.1 人员要求- 施工人员应具备相应的技能和经验,未经培训合格的人员不得上岗作业。
- 施工人员应遵守施工现场的各项规章制度,服从现场管理。
2.2 材料要求- 所用人行道砖应符合国家相关标准,质量合格。
- 施工所需的其他材料应具备相关质量证书,确保安全可靠。
2.3 设备要求- 施工设备应定期进行检查、维护,保证设备安全运行。
- 施工设备操作人员应熟悉设备性能,遵守操作规程。
3. 施工安全措施3.1 施工准备- 施工前应进行现场勘查,了解现场环境及潜在风险。
- 制定详细的施工方案,明确施工流程和安全措施。
3.2 施工过程中- 施工过程中应严格按照施工方案进行,确保每一步操作安全。
- 施工人员应佩戴个人防护用品,如安全帽、手套、口罩等。
- 施工现场应设置安全警示标志,提醒过往行人和车辆注意安全。
3.3 施工设备- 施工设备应按照操作规程进行操作,确保设备安全运行。
- 设备运行过程中,严禁施工人员擅自离岗或进行无关操作。
3.4 施工环境- 施工过程中应保持现场清洁,避免物料堆放混乱。
- 遇有大风、雨雪等恶劣天气,应暂停施工,确保人员安全。
4. 安全事故处理- 一旦发生安全事故,应立即启动应急预案,进行紧急处理。
- 及时报告事故情况,保护事故现场,配合事故调查。
- 严格按照相关法规和公司制度对事故责任人进行处理。
5. 安全培训与教育- 施工前应对施工人员进行安全培训,使其熟悉施工过程中的安全注意事项。
- 定期组织安全教育培训,提高施工人员的安全意识和安全操作技能。
6. 安全检查与监督- 施工过程中,项目负责人应加强对施工现场的安全检查与监督。
- 对发现的安全问题应及时整改,确保施工现场安全。
7. 附则- 本安全技术交底适用于人行道砖铺设施工过程中的安全管理。

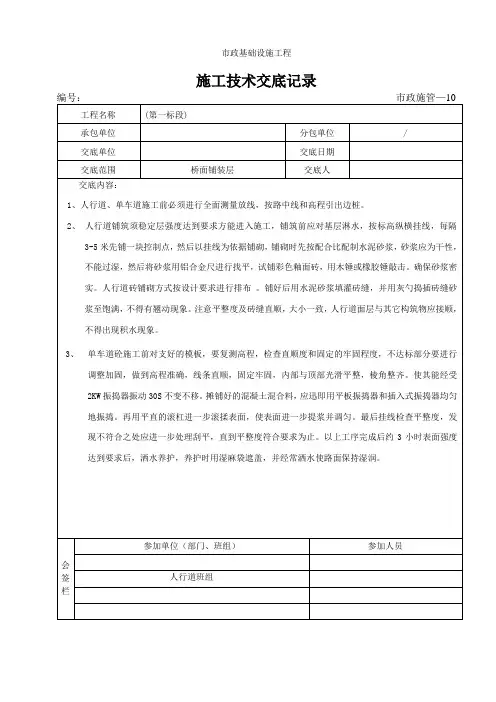

人行道施工安全技术交底
人行道施工安全技术交底主要包括以下几个方面的内容:
1. 工作流程和施工要求:明确人行道施工的各个环节和步骤,提醒施工人员按照规定的程序进行施工,包括清理、定位、浇筑、养护等工作。
2. 安全防护知识:强调施工人员在施工过程中必须遵守的安全规范和防护要求,包括佩戴安全帽、安全鞋,正确使用安全绳、安全带等个人防护装备,并介绍施工现场的安全区域设置。
3. 施工设备操作要点:对使用的施工设备进行介绍,包括操作方法、设备维护保养需要注意的事项等,确保施工人员掌握设备的正确使用方法,避免事故发生。
4. 废弃物处理和环境保护:交代废弃物的分类和处理方法,强调不得随意倾倒垃圾,确保施工现场整洁并保护环境。
5. 突发事件应急措施:介绍突发事件的类型和紧急处理方法,如火灾、坍塌等,提醒施工人员遇到紧急情况时应及时报警或采取避险措施。
其中,施工单位组织专业人员进行现场技术指导和培训,确保施工人员掌握相关安全知识和操作技能。
同时,在施工现场设置明显的安全警示标识,提醒工人注意施工区域的安全。
