人行道铺砖施工技术交底记录
- 格式:doc
- 大小:31.00 KB
- 文档页数:2
人行道铺砖技术交底咱们今天来讲讲人行道铺砖这档子事儿。
这人行道铺砖啊,看似简单,其实里面的门道可多着呢!我记得有一次,我路过一个刚铺好没多久的人行道。
那地面的砖啊,东一块西一块的,有的高有的低,走在上面跟玩跷跷板似的。
这让我深深体会到,人行道铺砖要是没做好,那可真是给大家添堵。
首先呢,咱们得把准备工作做好。
这就好比考试前要把文具准备齐全一样。
得把施工场地清理干净,不能有啥垃圾、杂物挡道。
还要对地面进行平整处理,要是地面坑坑洼洼的,那铺出来的砖能好看能结实吗?接下来就是材料的选择啦。
这砖可不能随便挑,得选质量好、颜色正、尺寸统一的。
要不然铺出来的人行道花花绿绿、歪歪扭扭的,多难看呀!就像我之前看到的那条人行道,有的砖颜色都不一样,远看就像打了补丁似的,太影响美观了。
然后就是铺砖的过程啦。
这可是个技术活,得有耐心,还得细心。
先把基层处理好,铺上一层水泥砂浆,然后把砖一块一块地放上去,用橡皮锤轻轻敲打,让砖和基层紧密结合。
可别小看这敲打,力度得适中,太轻了砖贴不牢,太重了又容易把砖敲坏。
在铺砖的时候,还得注意砖与砖之间的缝隙。
缝隙不能太大,也不能太小。
太大了容易进灰尘,下雨天还会积水;太小了又会影响砖的伸缩,容易让砖破裂。
这就好比咱们穿衣服,扣子的间距得合适,要不然衣服穿着也不舒服。
还有啊,铺砖的时候要注意线条的整齐。
不能这边歪一点,那边斜一点。
要沿着事先画好的线来铺,这样铺出来的人行道才会笔直美观。
我曾经看到过一个施工队,铺砖的时候根本不看线,结果铺出来的人行道弯弯曲曲的,就像一条小蛇。
铺完砖之后,还得进行养护。
这就像人跑完步得休息一样。
得在砖面上铺上一层湿布,保持湿润,让砖能够慢慢凝固、硬化。
养护的时间也得足够,不能心急。
总之啊,人行道铺砖这事儿虽然不大,但是却关系到大家的出行安全和舒适。
咱们得把每一个环节都做好,才能铺出漂亮、结实的人行道。
可别像我之前看到的那些不合格的人行道,让人走着都提心吊胆的。
人行道技术交底记录一、交底目的本次人行道技术交底旨在明确人行道的建设要求、施工流程以及相关质量控制措施,确保人行道的建设过程标准化、规范化,并最终达到设计要求和使用要求,保障行人的安全。
二、交底内容1.人行道建设要求1.1人行道的设计应符合国家和地方法规的要求。
1.2人行道的宽度应根据设计要求和现场实际情况进行合理确定。
1.3人行道的坡度应符合规范要求,确保行人的舒适度和安全性。
1.4人行道的材料选用应符合规范要求,具有耐久性、防滑性等特点。
1.5人行道的标志、标线应清晰明确,保障行人的指引和安全性。
2.人行道施工流程2.1前期准备工作,包括现场清理、临时交通组织等。
2.2人行道基层处理,包括填充、夯实等。
2.3人行道材料的加工和配送。
2.4人行道材料的铺设和砌筑。
2.5人行道的修整和边坡的处理。
2.6人行道的标志和标线的施划。
2.7人行道的验收和交付。
3.人行道质量控制措施3.1人行道材料的验收标准,包括材料的厚度、强度、防滑性等要求。
3.2人行道施工过程的质量控制要点,包括基层处理的厚度和强度、材料的铺设密实度等。
3.3人行道施工现场的管理和保护,包括施工现场的安全防护、周边环境的保洁等。
3.4人行道的验收标准,包括尺寸、平整度、标志和标线的清晰度等。
三、交底方式本次人行道技术交底采用现场交底的形式进行。
由技术负责人进行交底,参与人员包括施工队负责人、监理人员、施工人员等。
四、交底人员监理人员:XXX施工人员:XXX五、交底时间交底时间:XXXX年XX月XX日六、交底记录交底人员按照人行道建设要求、施工流程和质量控制措施逐一进行解释和阐述,并对参与人员进行相关问题的答疑和解释。
七、交底总结本次人行道技术交底明确了人行道的建设要求、施工流程以及质量控制措施,使参与人员对人行道建设有了更深入的了解,并明确了各自的职责和任务。
通过交底,确保了人行道的规范施工和质量控制,为人行道建设奠定了良好的基础。

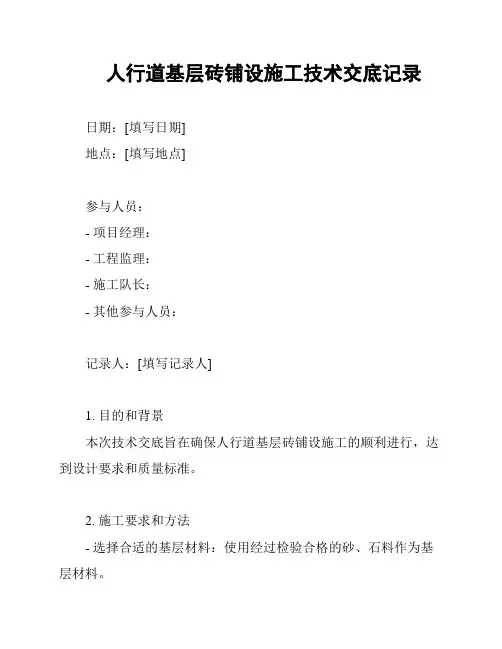

人行道基层砖铺设施工技术交底记录日期:[填写日期]地点:[填写地点]参与人员:- 项目经理:- 工程监理:- 施工队长:- 其他参与人员:记录人:[填写记录人]1. 目的和背景本次技术交底旨在确保人行道基层砖铺设施工的顺利进行,达到设计要求和质量标准。
2. 施工要求和方法- 选择合适的基层材料:使用经过检验合格的砂、石料作为基层材料。
- 准备基层地面:清理基层地面,确保平整和干燥。
- 基层铺设:按照设计图纸要求将基层砖铺设在基层上,并采用合适的方法固定。
- 砂浆制备:按照配比要求调配砂浆,并混合均匀。
- 砂浆铺设:将砂浆均匀铺在基层砖上,保证整体平整。
- 砂浆抹平:使用工具将砂浆抹平并压实,确保牢固稳定。
- 砂浆收光:砂浆表面收光,使其平整光滑。
- 护角处理:对外角、内角等部位进行护角处理,防止破损。
- 施工测量:在施工过程中进行测量和检查,确保尺寸和水平面符合要求。
- 清理工作现场:施工完成后清理工作现场,保持整洁。
3. 质量控制和安全注意事项- 在施工过程中,应严格按照设计要求和相关规范进行施工,确保质量。
- 安全帽、手套等个人防护用品必须佩戴齐全。
- 施工现场应设置明显的安全警示标志,以提醒工作人员和行人注意安全。
- 使用机械设备时,必须经过培训和操作指导,确保安全操作。
- 施工过程中,保持工作现场整洁,及时清理垃圾和杂物,防止安全事故发生。
4. 问题和解决方案在施工过程中,如果遇到问题或困难,应及时与项目经理或工程监理进行沟通,寻求解决方案。
5. 签署以上内容已经向参与人员进行了交底,并确保其理解、接受和遵守。
记录人签名:________________日期:______________________。

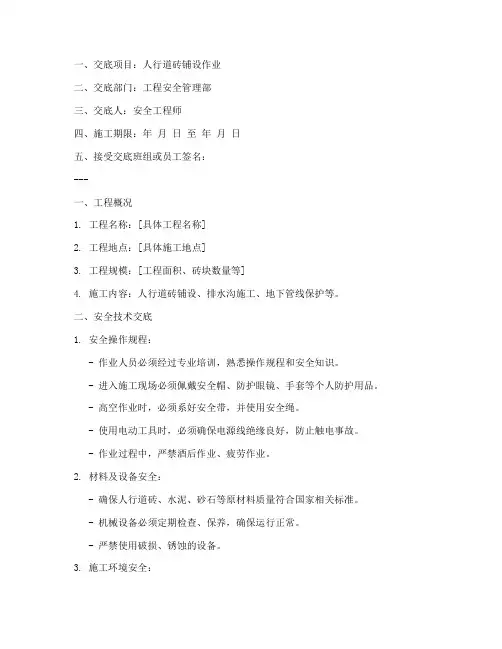

一、交底项目:人行道砖铺设作业二、交底部门:工程安全管理部三、交底人:安全工程师四、施工期限:年月日至年月日五、接受交底班组或员工签名:---一、工程概况1. 工程名称:[具体工程名称]2. 工程地点:[具体施工地点]3. 工程规模:[工程面积、砖块数量等]4. 施工内容:人行道砖铺设、排水沟施工、地下管线保护等。
二、安全技术交底1. 安全操作规程:- 作业人员必须经过专业培训,熟悉操作规程和安全知识。
- 进入施工现场必须佩戴安全帽、防护眼镜、手套等个人防护用品。
- 高空作业时,必须系好安全带,并使用安全绳。
- 使用电动工具时,必须确保电源线绝缘良好,防止触电事故。
- 作业过程中,严禁酒后作业、疲劳作业。
2. 材料及设备安全:- 确保人行道砖、水泥、砂石等原材料质量符合国家相关标准。
- 机械设备必须定期检查、保养,确保运行正常。
- 严禁使用破损、锈蚀的设备。
3. 施工环境安全:- 施工现场应设置明显的警示标志,防止无关人员进入。
- 施工现场应保持整洁,及时清理废弃材料,防止绊倒事故。
- 施工现场应设置安全通道,确保人员疏散通道畅通。
4. 作业人员安全:- 作业人员应严格遵守操作规程,不得擅自更改作业方式。
- 作业人员应相互配合,确保作业安全。
- 作业人员应主动发现并报告安全隐患,及时采取措施排除。
三、注意事项1. 铺设人行道砖前,应先进行基础处理,确保地基平整、坚实。
2. 铺设过程中,应确保砖块与基础之间的缝隙均匀,防止积水。
3. 施工过程中,应定期检查排水沟、地下管线等设施,确保其正常运行。
4. 施工结束后,应及时清理施工现场,恢复原状。
四、安全检查1. 施工期间,安全工程师应定期对施工现场进行检查,及时发现并整改安全隐患。
2. 施工单位应建立健全安全管理制度,确保安全措施落实到位。
3. 作业人员应自觉遵守安全规定,发现安全隐患及时报告。
五、应急处理1. 发生安全事故时,应立即启动应急预案,及时进行救援和处理。
人行道铺装施工技术交底记录一、施工前准备1.1确定施工区域:根据设计图纸确定施工区域,包括人行道的长度、宽度和坡度等。
1.2检查人行道基底:确保人行道基底平整、坚实,并清除杂物和灰尘。
1.3准备施工材料和设备:准备好所需的砖块、水泥、砂子、水和施工工具等。
二、施工工艺2.1砖道人行道的铺装2.1.1确定砖道的位置和尺寸:根据设计图纸确定砖道的位置和尺寸。
2.1.2砖道基底处理:在砖道铺装前,先在砖道位置上铺设一层砂子,然后用水泥浆浇筑并压实。
2.1.3 砖道铺设:将砖块按照设计要求进行铺设,注意砖与砖之间要留有适当的缝隙,一般为5-10mm。
2.1.4砖道压实:使用木锤或机械锤将砖块逐个打压,使其与基底紧密贴合。
2.1.5砖道填缝:等待水泥凝固后,使用混凝土填缝剂将砖与砖之间的缝隙填满,并抹平。
2.2混凝土人行道的铺装2.2.1建立导线:在人行道位置的两侧建立导线,确定板面的高度和坡度。
2.2.2混凝土基底处理:在人行道位置上铺设一层石灰石的碎石层,然后用水泥浆浇筑并压实。
2.2.3混凝土浇筑:根据设计要求,将混凝土倒入模板内,利用振动棒进行振捣,使混凝土均匀分布并充实。
2.2.4混凝土抹平:等待混凝土凝固至一定程度后,使用刮刀将表面抹平,使其与导线顶平。
2.2.5混凝土抹光:使用抹光机对混凝土表面进行抹光,使其平滑光亮。
三、施工安全事项3.1施工现场应设置明显的隔离标志,以确保行人和车辆的安全。
3.2施工人员应穿戴好安全服装,使用防护设备,如安全帽、安全鞋等。
3.3使用机械设备时要注意操作规范,保持设备的安全运行。
3.4施工过程中应严禁翻越围栏、跳跃、奔跑等危险行为。
3.5发现施工现场存在的安全隐患,应及时上报并采取相应的措施进行处理。
四、质量控制措施4.1施工过程中要严格按照设计要求进行操作,保证施工质量。
4.2施工现场应定期进行巡查,发现质量问题要及时整改。
4.3施工结束后要进行验收,确保质量合格。

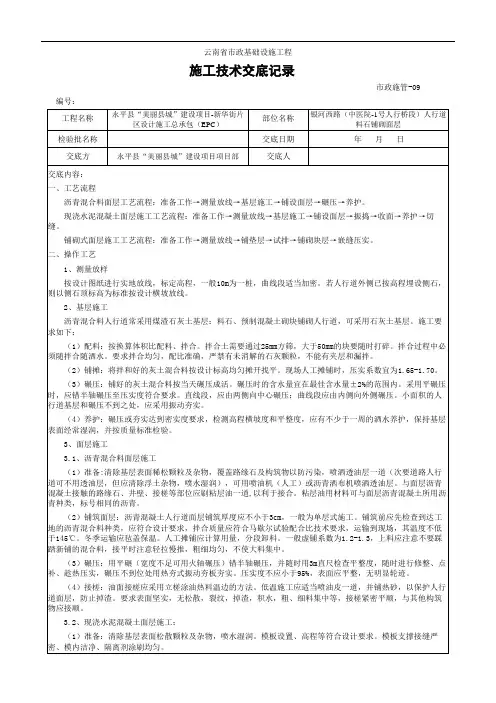

市政基础设施工程编号:施工技术交底记录市政施管—10 省道S366线(珠海大道一期)工程名称改建工程(南湾立交至珠海大桥段)辅道工程第Ⅱ合同段部位名称人行道工序名称交底单位接收单位人行道砖铺装交底日期交底人接收人年月日珠海市建盛建筑工程有限公何启义司项目部相关人员、人行道砖铺装施工详见会签栏队交底内容:一、在水泥稳定层上虚铺2cm厚M10水泥砂浆,然后开始铺砌人行道预制件(本部所用材料为蒸压灰砂砖)。
先进行放线测量,放出纵横坡及边线,每5米进行纵横挂线,然后3~5米先铺一块作控制点,以后跟线在中间铺砌。
铺砌时应轻轻平放,用木锤或橡胶锤轻敲压平。
铺砌时若发现预制块松动或高低不平时,将预制块取起,重新整平夯实砂垫层,铺上水泥砂浆然后再铺回预制块。
不许向预制块底塞垫碎砖石。
二、人行道块铺砌不勾缝,扫砂填充使其缝隙密实,铺砌后养护三天方可通行。
铺砌必需平整稳定,不得有翘动的现象。
人行道面层与其它构筑物应接顺,不得有积水现象。
人行道面的横坡控制在1.5%。
三、与转弯处侧石的连接要保证顺直度;与无障碍通道的连接要保证接顺,不影响其使用功能。
预制块人行道施工质量要求表检验频率 允许偏差 项目检验方法(mm) 范围 点数 路床 基层≥ 95% ≥ 95% 土路肩 20 硬路肩 103 压实度200m 20m2 1用环刀法或灌砂法检验 用 3m 直尺量取最大值平整度 相邻块高差横坡 20m 200m 40m 20m 每座1 2 1 1 1用尺量取最大值 用水准仪具测量 ±1.0% 15 纵缝直顺 拉 20m 小线量取最大值 沿路宽拉小线量取最大值用尺量横缝直顺 15 井框与路面高差3参加单 位参加人员项目部会签 栏施工队。
B2施工技术交底记录一、人行道设计概况人行道路面结构设计:3cm花岗岩人行道板M10水泥砂浆3cmC20水泥混凝土12cm路基压实度93%以上(重型击实标准)人行道板防滑等级为R3,人行道板铺装应严格按设计要求进行铺装。
石材的抗压强度280MPa,弯拉强度29MPa。
水泥混凝土基层应按《公路水泥混凝土路面设计规范》(JTG D40-2011 )进行横向缩缝和胀^设置,每4nl设置一道横向缩每1001n和遇到构造物处、平曲线转弯处设置一道横向胀缝,胀缝宽度2cm,缝内填料采用缝内填充沥青拌木屑。
在人行横道较长路口设置行人二次过街安全岛,安全岛宽度1.5m〜3.0%安全岛内铺装与人行道铺装一致。
二、施工工艺熟悉图纸一弹线一基层清理一铺砂浆一试排一铺花岗石板一清洁1)熟悉图纸:熟悉人行道铺装方案和做法;材料种类和规格。
弄清轴线、柱、伸缩缝等部位之间位置关系,确定石材排幅员。
2)弹线:在主要部位弹出互相垂直的控制十字线,用以检查和控制花岗石板块的位置,十字线可以弹在混凝土垫层上。
3)基层清理:在铺砌花岗石板之前将混凝土垫层清扫干净(包括试排用的干砂及花岗石板),然后洒水湿润,扫一遍素水泥浆。
4)铺砂浆:根据设计找平层厚度3cm,拉十字线,铺粘结层水泥砂浆,粘结层采用1:3的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜。
铺好后拍实,用抹子找平,其厚度适当高出根据水平线定的粘结层厚度。
检查数量:同一配合比,每1000m21组(6块),缺乏1000m2取1组。
检验方法:查试验报告。
一般工程(3)外表应平整、稳固、无翘动,缝线直顺、灌缝饱满,无反坡积水现象。
检查数量:全数检查。
检验方法:观察。
(4)料石面层允许偏差应符合表的规定。
1、砌筑砂浆中采用的水泥、砂、水应符合以下规定:(1)宜采用现行国家标准《硅酸盐水泥、普通硅酸盐水泥》GB 175或《矿渣硅酸盐水泥、火山灰质硅酸盐水泥及粉煤灰硅酸盐水泥》GB 1344中规定的水泥。
人行道铺砖施工技术交底记录1.目的:本次施工技术交底的目的是确保施工人员对人行道铺砖施工工艺和注意事项有清晰的了解,从而保证施工质量和安全。
2.施工准备:1)确认铺砖区域:人行道铺砖的区域应进行测量和标记,确保施工的准确性。
2)清理基层:在施工前,需要彻底清理基层,包括移除任何杂物、泥土或其他障碍物,以确保铺砖的平整度。
3)准备施工材料:准备好所需的砖石、沙子、水泥、砂浆等材料。
3.施工工艺:1)混凝土基础施工:首先需要在人行道区域铺设混凝土基础,确保基层的平整和牢固。
混凝土的浇筑和打磨工作需要专业人员进行操作。
2)砖石设置:在混凝土基础完全干燥后,将砖石按照设计要求进行设置。
在设置砖石前,施工人员需要根据需要的规格和样式进行预先排列,确保施工的准确性。
3)填缝:在砖石设置完成后,使用砂浆或其他填缝材料来填补砖缝。
填缝时需要将砂浆均匀地填入缝隙中,并使用工具进行压实,以确保填缝的牢固性和美观性。
4)养护:在铺砖完工后,需要进行一定的养护工作。
养护期间需要注意避免人为损坏砖石,同时根据施工环境和季节调整养护时间。
4.施工注意事项:1)施工质量:确保施工的整体质量和效果,包括砖石的平整度、缝隙的均匀性和牢固度等方面。
2)安全防护:施工现场需要进行相关安全防护措施,包括设置警示标识、使用防护设备等。
3)材料选择:选择合适的砖石、砂浆和填缝材料,确保其质量和适用性。
4)施工顺序:按照合理的施工顺序进行工作,避免操作上的冲突和混乱。
5)施工环境:根据不同的施工环境,调整施工材料和工艺,确保施工的顺利进行。
5.施工中的常见问题及处理:1)砖石不平整:根据砖石的不平整程度进行调整,可以采用加大或减少砂浆厚度的方式进行处理。
2)填缝不均匀:对于填缝不均匀的问题,可使用工具重新压实填缝材料,并进行调整。
3)缝隙开裂:如遇到缝隙开裂的情况,需要重新进行填缝处理。
4)砂浆固化不良:对于砂浆固化不良的问题,可以采取适当的养护措施,如增加养护时间和湿润等。
人行道铺设技术交底一、工程概述本次人行道铺设工程旨在为行人提供安全、舒适、美观的行走空间。
工程范围涵盖_____路段,总长度为_____米。
二、施工准备1、材料准备(1)人行道砖:应选用质量合格、规格统一、颜色均匀、无裂缝和破损的砖块。
(2)砂:选用中砂,含泥量不得超过 5%,且应保持干燥。
(3)水泥:采用标号不低于 325 的普通硅酸盐水泥,有出厂合格证和复试报告。
2、工具准备(1)运输车辆:用于运输材料。
(2)水准仪、全站仪:进行测量放线。
(3)平板振动器、铁锹、抹子等。
3、技术准备(1)熟悉施工图纸和技术规范,明确施工要求和质量标准。
(2)进行测量放线,确定人行道的位置和高程。
三、施工流程1、测量放线使用全站仪和水准仪,根据设计图纸放出人行道的边线和高程控制点,并做好标记。
2、基础处理(1)对基层进行清理,清除杂物和浮土。
(2)若基层不平整,需进行平整处理,确保基层表面平整。
3、铺设砂垫层在基层上铺设一层 3-5 厘米厚的中砂垫层,并用平板振动器压实,确保砂垫层平整、密实。
4、铺砌人行道砖(1)从一端开始,按照设计图案和顺序进行铺砌。
(2)用橡皮锤轻轻敲打砖块,使其与砂垫层紧密结合,砖面平整。
(3)相邻砖块之间留出 2-3 毫米的缝隙。
5、灌缝铺砌完成后,用干砂进行灌缝,使缝隙填满。
6、养护(1)铺设完成后,应及时进行养护,避免行人踩踏。
(2)养护时间不少于 7 天,期间保持人行道表面湿润。
四、质量控制要点1、人行道砖的质量必须符合要求,外观尺寸一致,颜色均匀。
2、砂垫层和基层的压实度应符合设计要求。
3、铺砌的平整度和坡度应符合规范要求,不得有积水现象。
4、灌缝应饱满,缝隙宽度均匀一致。
五、安全注意事项1、施工人员必须佩戴安全帽、手套等个人防护用品。
2、运输车辆在施工现场应注意行人安全,减速慢行。
3、施工用电应符合安全规范,严禁私拉乱接电线。
六、环境保护措施1、施工现场应设置围挡,减少扬尘和噪音对周边环境的影响。
人行道基层砖铺设施工技术交底记录
项目概述
本文档旨在记录人行道基层砖铺设施工技术交底的过程和要点,以确保施工人员在工程实施中遵守相关技术标准和操作规程。
施工要求
1. 工程施工必须按照设计图纸和规范要求进行;
2. 施工现场必须保持整洁,杂物必须及时清理;
3. 施工人员必须穿戴好安全防护装备,包括安全帽、安全鞋等;
4. 施工人员必须具备相应的证书和持牌资质。
施工步骤
1. 检查施工区域,确保地面平整、无杂物;
2. 在人行道基层上铺设防水层,并确保其牢固、无空鼓;
3. 分批次将基层砖铺设在防水层上,保持砖缝整齐,并注意砖
的平整度;
4. 使用适当的工具和方法对基层砖进行修整,确保表面平整、
垂直度一致;
5. 检查铺设完成的基层砖是否符合要求,修复不合格部分;
6. 清理施工现场,确保无杂物。
安全注意事项
1. 施工过程中务必严格遵守安全操作规程;
2. 使用工具需谨慎,避免造成伤害;
3. 施工现场必须设置警示标志,确保行人安全通行;
4. 如遇恶劣天气或安全隐患,应及时停工并采取应急措施。
质量验收标准
1. 基层砖铺设应符合设计图纸和规范要求;
2. 铺设的基层砖应平整、牢固,砖缝应整齐;
3. 施工现场应清洁整齐,无杂物;
4. 验收前应完成相关测试和检查,并确保质量合格。
以上为人行道基层砖铺设施工技术交底记录,请施工人员按照上述要求进行操作,并确保施工质量和安全。
人行道砖铺设技术交底技术交底记录施工单位:日期编号:工程名称:人行道砖铺设第一页一、施工准备1)施工前,所有参与施工的人员应认真研究设计文件。
2)熟悉现场情况:1)了解现场地形、地貌以及现有建筑物、构筑物的情况。
2)了解工程地质条件。
3)了解工程用地、交通运输,施工供水、供电、排水以及环境条件。
4)了解地上构筑物、树木,以及地下管线等情况。
3)拆除施工范围内原场地做法,将场地清理至设计标高处。
4)制定施工方案,并向监理工程师报批。
5)施工中应注意以下问题:1)条石、人行步砖、盲道砖必须检验合格,合格证、检验报告齐全。
2)有损边缺角现象的人行步砖、盲道砖不能安装。
二、定标高对给定的控制点进行复测验线,并根据施工要求,定出施工标高控制线及设计高程标志。
三、承载层的施工材料:集料中的扁平、长条粒径不超过10%,集料不应含有粘土块、植物等有害物质。
集料应满足以下规定:基层压碎值不大于30%;最大粒径不宜大于26.5mm;塑性指数宜小于6;集料中0.075mm颗粒含量不超过3%。
级配可参照下表的要求。
用平板振动器分层压实或者用12t以上压路机碾压,轮压深度不得大于5mm,压实密度不小于2t/m3.四、人行道砖铺设1)找平层的施工:1)必须严格按要求配方,必须采用机械设备料搅拌均匀,搅拌后的砂料在2小时内用完。
2)砖的铺设:1)根据设计图纸,透水砖的铺筑从基准点开始,以基准线为基准,按设计样式铺筑,建议采用工字缝铺装。
2)铺筑砖时,不得站在找平层上作业。
3)砖必须平整轻放在找平层上,手按住砖表面,用1公斤的橡皮锤或用4磅铁锤锤木垫板敲击砖中间1/3面积处,使砖与垫砂层锤实,以免发生空鼓。
注:如果出现不平的现象,绝对禁止敲击高处,应敲击砖的中间1/3面积对应的偏高部位,直至铺平为止。
如果找平层过厚造成铺装不平,则应重新调整找平层,重复上述工艺。
4)砖与砖之间为自然缝,落砖必须贴近已铺好的砖垂直落下,不能推砖,造成积砂现象。
