分户验收流程
- 格式:docx
- 大小:182.42 KB
- 文档页数:11
业主分户验收流程一、啥是分户验收呢。
分户验收就是在住宅工程竣工之后,在交付给业主之前,由建设单位组织施工单位、监理单位等,对每一户住宅的建筑尺寸、观感质量、使用功能等进行专门的验收。
这就像是给房子做一个全面又细致的体检,确保到咱业主手里的房子是没啥大毛病的。
二、验收前的准备。
1. 建设单位的事儿。
建设单位要制定分户验收方案呢。
这个方案就得把验收的标准、内容、方法、程序啥的都写得清清楚楚的。
就像咱出去旅游得有个攻略一样,这方案就是分户验收的攻略。
而且建设单位得把分户验收的时间、地点通知到每家每户的业主,让业主心里有数,啥时候能去看看自己的房子验收得咋样。
2. 施工单位和监理单位。
施工单位就得把自己的活儿都再检查检查,看看有没有啥小尾巴没处理好的。
比如说墙面有没有不平啊,门窗关得严不严啊之类的。
监理单位呢,就得把施工单位检查的结果再核查核查,相当于再给施工单位的作业打个分,看看有没有漏网之鱼。
三、验收内容。
1. 房屋外观。
咱先看看房子的外立面,有没有裂缝啊,颜色是不是均匀啊。
就像看一个人的脸一样,要是有个大裂缝或者颜色一块深一块浅的,多影响美观啊。
还有屋顶,有没有漏水的迹象,这个可太重要了,要是一下雨屋里就变成水帘洞,那可不行。
2. 室内墙面地面。
墙面要直溜儿的,不能歪歪扭扭的。
用手摸摸,看看有没有坑洼不平的地方。
地面也是,不能有大的起伏,不然以后放个桌子椅子都不稳当。
再看看地面有没有空鼓,要是有空鼓,以后走在上面就会有那种“咚咚”的怪声,可吓人了。
3. 门窗工程。
门窗得能开能关得顺畅啊,不能卡住。
密封也得好,要不然冬天冷风呼呼地往屋里灌,夏天热气又都跑进来了。
窗户的玻璃有没有划痕啊,要是有划痕,就像脸上有个疤似的,看着就不舒服。
4. 水电工程。
电这方面,每个插座都得试试,看看有没有电。
开关也得按按,是不是灵敏。
灯也要打开看看亮不亮。
水呢,水龙头打开,看看水流大不大,水的颜色正不正常。
再检查一下卫生间和厨房的地漏,排水得要快,可不能积水,不然以后家里就成小池塘了。
二、公共部位三、分户验收要求1、分户验收前完善《工程建设中严重质量问题(质量事故)一览表》、《住宅交付主要材料、使用功能设计变更情况一览表》,并针对工程实际予以核实签字;2、分户验收前应准备好相关的检测仪器如:激光测距仪、钢尺、小锤和漏电保护相位检测器等并保证准确和正常工作,验收时应认真、详细、及时记录,当工程设计参数高于上表中“验收标准”时,按设计参数进行验收;3、竣工验收时,验收组对分户验收记录予以复核,抽查住宅室内房间不少于10%、不少于5间(且不少于2户),同时检查该户所对应的楼(电)梯、通道;外墙抽查两边单元中的一个;地下室抽查一个检查单元;4、竣工验收提前24小时应对屋面天沟、管道根部和室内有防水要求的房间进行蓄水,外窗淋水抽查不少于1个横向淋水带,提前1小时淋水;5、竣工验收复核结果与分户验收记录不一致,目则观察有明显差异或实测误差在5mm以上的,经质监部门确认属实的,可判定分户验收记录不真实。
附件2住宅工程质量分户验收记录(室内)室内净高、净开间尺寸抽测表2、室内每户为一个检查单元,每个检查单元填写一张本表,检查完毕及时签字;本表一式三份,建设(监理)施工、住户(《住宅工程质量保证书》的附件)各一份。
常州市新北区建设工程质量监督站印制附件3住宅工程质量分户验收记录(公共部位)页第查单元;地下室(地下车库等大空间的除外)每个单元或每个分隔空间为一个检查单元。
2、每个检查单元填写一张本表,本表一式两份,建设(监理)、施工各一份。
常州市新北区建设工程质量监督站印制附件4住宅工程质量分户验收汇总表说明:1、本表是在建设单位组织分户验收并形成了完整的《住宅工程质量分户验收记录》的基础上进行汇总填写,相关单位及人员签章,公章为法人章。
2、本表一式四份,一份由建设单位送《单位工程竣工验收通知书》时交质监站,另建设、监理、施工单位各一份。
3、每幢住宅工程应有房(户)号立面分布图和地下室检查单元示意图,作为本表的附件。
分户验收流程分户验收是指在房屋交付使用之前,对房屋进行检查和验收的过程。
分户验收的目的是为了确保房屋的质量符合相关标准,保障购房者的权益。
下面将介绍分户验收的具体流程。
1. 提前准备。
在进行分户验收之前,需要提前准备相关的文件和资料。
包括房屋交付使用的相关合同、验收标准、验收表格等。
同时,需要通知相关的验收人员和业主代表,确保验收的顺利进行。
2. 开始验收。
验收人员按照事先制定的验收标准和流程,对房屋进行逐项检查。
主要包括房屋的结构、装修、设施设备、安全隐患等方面的检查。
同时,还需要检查房屋周边环境和公共设施的完善情况。
3. 记录问题。
在验收过程中,发现的问题需要及时记录下来。
包括文字描述和图片、视频等形式,以便后续整改和处理。
同时,需要对问题进行分类和分级,确定优先处理的顺序。
4. 沟通协商。
在验收过程中,可能会出现一些问题和异议。
这时需要及时与相关责任方进行沟通协商,找出解决问题的最佳方案。
同时,需要保持沟通的畅通和及时反馈,确保问题能够得到有效解决。
5. 整改处理。
验收完成后,责任方需要对验收中发现的问题进行整改处理。
包括修复、更换、补偿等方式,确保问题得到彻底解决。
同时,需要对整改情况进行跟踪和监督,确保整改质量符合要求。
6. 再次验收。
在整改完成后,需要进行再次验收。
确保之前存在的问题得到了有效解决,房屋质量符合标准。
如果再次验收合格,即可进行房屋交付使用手续的办理。
7. 完成验收。
当房屋通过再次验收后,即可完成分户验收的流程。
责任方需要签署验收意见,确认房屋的质量符合标准。
同时,需要对验收过程中的经验教训进行总结,为今后的工作提供参考。
以上就是分户验收的具体流程。
通过严格的验收流程,能够保障房屋质量,维护购房者的合法权益。
希望相关责任方能够严格按照流程执行,确保分户验收工作的顺利进行。
建设住宅分户验收流程及方案住宅分户验收是指在住宅项目完工后,由相关部门对住宅进行检查和验收的过程。
本文将结合住宅分户验收的目的、流程和方案,详细介绍住宅分户验收的具体步骤和注意事项。
一、住宅分户验收的目的住宅分户验收的目的是确保住宅建设符合相关法规和标准要求,保障住户的合法权益和安全。
通过对住宅的全面检查和验收,可以及时发现和纠正住宅建设中存在的问题,提高住宅的质量和安全性。
二、住宅分户验收的流程住宅分户验收的流程可以分为申请阶段、准备阶段、实施阶段和总结阶段。
1.申请阶段住户在住宅项目完工后,向相关部门申请住宅分户验收。
申请时需要提供相关证明文件和资料,如住宅用地证、建设工程规划许可证、施工许可证、竣工验收备案等。
2.准备阶段相关部门接到分户验收申请后,会安排工作人员进行准备工作。
准备工作主要包括收集和整理相关资料、编制分户验收方案、组织相关人员参与验收等。
3.实施阶段实施阶段是住宅分户验收的核心环节。
工作人员按照分户验收方案,分批次对住宅进行实地检查和验收。
主要内容包括外部建筑结构、内部装修装饰、安全设备和工程质量等方面的检查。
针对发现的问题,工作人员需要及时记录并提出整改要求。
4.总结阶段住宅分户验收完成后,相关部门会组织召开总结会议,对验收过程中的问题和经验进行总结。
在总结会议上,还会对发现的问题和整改要求进行跟踪和督促,确保问题得到及时解决。
三、住宅分户验收的方案为了确保住宅分户验收的有效进行,可以采取以下方案:1.制定分户验收标准制定住宅分户验收的标准是保障验收质量的关键。
相关部门应结合国家相关法规和标准,制定适用于当地的分户验收标准。
分户验收标准应具体明确验收的内容、要求和标准,以便工作人员进行检查和判断。
2.建立分户验收机构为了保证住宅分户验收的公正和专业性,可以建立独立的分户验收机构。
该机构应有相关资质和专业人员,能够独立、客观地进行住宅分户验收工作。
同时,该机构应建立健全的工作流程和管理制度,确保验收工作的高效和规范。
分户验收方案范文一、方案背景分户验收是指对建设工程完成后,建设单位按照规划、设计、施工、竣工验收的要求进行规范、系统地验收,以确保建设工程的质量和安全,保护业主的利益。
分户验收是建设工程的最后一道关口,对于保障整个工程的质量和安全具有重要意义。
二、方案目标1.保障建设工程的质量和安全。
2.确保建设工程符合规划、设计要求。
3.维护业主的合法权益。
4.提高分户验收效率。
三、方案步骤1.编制分户验收计划:根据建设工程的具体情况,制定详细的分户验收计划,明确验收的时间、地点和责任人,确保验收工作按时进行。
2.召开分户验收会议:在分户验收前召开会议,邀请相关部门和专家进行评议,明确分户验收的目标和标准,确保验收工作的科学性和公正性。
3.组织验收人员:根据分户验收计划确定验收人员,包括建设单位的项目经理、工程监理、设计师和业主代表等,确保验收人员具备相关的专业知识和经验。
4.开展分户验收:按照分户验收计划,对建设工程的各户进行详细的检查和评估,包括房屋结构、装修装饰、供水供电等方面的验收内容,确保建设工程的质量和安全。
5.抽样检测:在分户验收过程中,对建设工程的关键部位进行抽样检测,确保建设工程符合相关的技术标准和规范,减少质量隐患。
6.整理验收报告:根据分户验收的结果,编制详细的验收报告,包括验收的情况、存在的问题和改进措施等内容,为后续的整改工作提供依据。
7.整改工作:根据分户验收报告的内容,建设单位进行相应的整改工作,确保存在的问题得到及时解决。
8.验收结果公示:将分户验收的结果进行公示,包括验收合格的户数和验收不合格的户数,让业主和社会公众了解建设工程的质量和安全情况。
四、方案保障措施1.加强分户验收的宣传:通过建设单位、建筑媒体等途径,向社会公众宣传分户验收的重要性和方案内容,提高广大业主和社会公众的意识。
2.培训验收人员:对参与分户验收的人员进行相关的培训,提高其分户验收的专业水平和场地协调能力。
建设住宅分户验收流程及方案1. 引言建设住宅分户验收流程是指在房屋建设完成后,进行住宅分户验收的一系列程序。
本文档旨在介绍建设住宅分户验收的流程和相关方案,以确保房屋建设质量和居民权益的保障。
2. 分户验收流程建设住宅分户验收流程可以分为以下几个步骤:2.1. 预验收准备在实施分户验收之前,需要做好以下准备工作:•确定分户验收的时间和地点•准备验收设备和工具•邀请相关单位参加验收2.2. 验收现场准备在验收现场,需要进行以下准备工作:•验收人员签到和确认身份•检查验收设备和工具是否齐全•现场安全检查,确保没有安全隐患2.3. 分户验收操作流程分户验收操作流程包括以下步骤:2.3.1. 工程项目确认验收人员需核实以下项目是否符合规定:•房屋结构是否完好•室内外装修是否合格•楼层高度是否符合标准•煤气、电力、给排水等设施是否正常2.3.2. 功能设施验收验收人员需检查以下功能设施是否完好:•厨房设施如水槽、燃气灶是否正常运作•卫生间设施如马桶、淋浴是否正常运作•电力设备如插座、灯具是否正常使用2.3.3. 安全设施验收验收人员需检查以下安全设施是否齐全并正常运作:•灭火器是否符合要求并处于良好状态•紧急疏散通道是否畅通•安全标识是否完整2.3.4. 环境设施验收验收人员需检查以下环境设施是否良好:•水源是否正常供应•垃圾处理设施是否完善•楼道、公共区域是否清洁整齐2.4. 验收结果确认在完成分户验收后,需要对验收结果进行确认和记录:•根据验收情况,确认是否合格•出具分户验收报告•如有不合格项,提出整改要求,并进行复验3. 分户验收方案针对建设住宅分户验收,可以制定以下方案:3.1. 分户验收标准根据相关法规和标准,制定具体的分户验收标准,明确各项验收指标及合格标准。
3.2. 分户验收指南编制分户验收指南,详细描述每一项分户验收的具体操作步骤和内容,以便验收人员能够清晰了解和执行。
3.3. 分户验收培训对参与分户验收的人员进行培训,包括法规知识、验收标准和操作流程,提高他们的专业水平和操作能力。

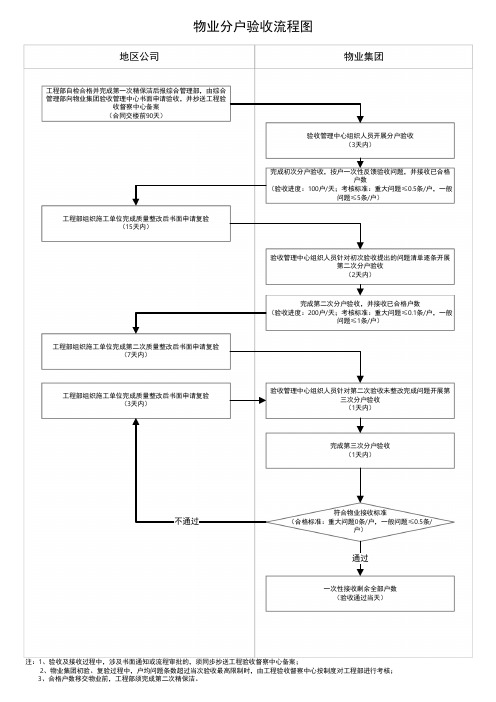

结构分户验收流程详解
分户验收应按以下程序进行:
(一)施工单位自检。
施工总承包单位完成设计和合同约定的相关施工内容后,应首先进行全面的自检,并在住宅工程楼地面、墙面相应部位做好暗埋水、电、暖管线区域标识和标高测定定点标识,配电控制箱(盘)电气回路标识等。
(二)施工单位申请分户验收。
施工单位自检合格后向监理单位提交书面申请(附表1),经监理单位审核通过后报送建设单位。
(三)建设单位组织验收。
建设单位组织相关人员,按照预先制定的《住宅工程质量分户验收方案》配备必要的检查工具、检测仪器,开展验收工作。
分户验收以实体测量、观感目测等方式为主,辅以功能性检测手段,应逐户、逐间进行记录,对每户存留5至10张照片资料。
照片资料应清晰体现验收时间、楼栋编号、房屋编号、参验人员等。
(四)质量问题处置。
对分户验收过程中发现的质量问题,验收小组应书面通知责任单位整改,对整改问题的描述应清晰、准确,有定量数据。
质量问题全部整改完成并经监理单位或建设单位确认后,方可认定该户房屋分户验收合格。
验收小组应留存质量问题整改前后的对比照片。
(五)形成验收结果。
建设单位应按要求对分户验收记录进行质量信息公示,将《住宅工程质量分户验收记录》张贴于户内醒目位置,并作为《住宅工程质量保证书》的附件。
鼓励建设单位将分户验收记
录制作成二维码等形式,便于购房人通过手机扫码等方式查看、留存。
附件1住宅工程质量分户验收内容及要求一、室内
二、公共部位
三、分户验收要求
1、分户验收前完善《工程建设中严重质量问题(质量事故)一览表》、《住宅交付主要材料、使用功能设计变更情况一览表》,并针对工程实际予以核实签字;
2、分户验收前应准备好相关的检测仪器如:激光测距仪、钢尺、小锤和漏电保护相位检测器等并保证准确和正常工作,验收时应认真、详细、及时记录,当工程设计参数高于上表中“验收标准”时,按设计参数进行验收;
3、竣工验收时,验收组对分户验收记录予以复核,抽查住宅室内房间不少于10%、不少于5间(且不少于2户),同时检查该户所对应的楼(电)梯、通道;外墙抽查两边单元中的一个;地下室抽查一个检查单元;
4、竣工验收提前24小时应对屋面天沟、管道根部和室内有防水要求的房间进行蓄水,外窗淋水抽查不少于1个横向淋水带,提前1小时淋水;
5、竣工验收复核结果与分户验收记录不一致,目测观察有明显差异或实测误差在5mm以上的,经质监部门确认属实的,可判定分户验收记录不真实。
附件2
住宅工程质量分户验收记录(室内)
总页第页
注:1、偏差为实测值与推算值之差的绝对值;极差为实测值中最大值与最小值之差,抽测不合格点数据在表内用红笔圈出。
室内净高、净开间尺寸抽测表
2、室内每户为一个检查单元,每个检查单元填写一张本表,检查完毕及时签字;本表一式三份,建设(监理)、施工、 住户(《住宅工程质量保证书》的附件)各一份。
常州市新北区建设工程质量监督站印制
房(户)号
抽测时间
200 年 月 日
房 间 编 号 净高推算 值(mm )
实测值(mm )
计算值(mm )
H
H1
H2
H3
H4
H5
L1
L2
L3
L4
净高 净开间 最大 偏差 极差
极差
实测 房间,不合格 房间,需整改处理房间: 。
抽测人员:(建设单位) (监理单位) (施工单位)
室内净空尺寸测量示意图
套型示意图贴图区
附件3
住宅工程质量分户验收记录(公共部位)
总页第页
注:1、公共部位检查单元划分:每个单元的外墙为一个检查单元;每个单元每层楼(电)梯及上下梯段、通道(平台)为一个检查单元;地下室(地下车库等大空间的除外)每个单元或每个分隔空间为一个检查单元。
2、每个检查单元填写一张本表,本表一式两份,建设(监理)、施工各一份。
常州市新北区建设工程质量监督站印制附件4住宅工程质量分户验收汇总表
1本表是在建设单位组织分户验收并形成了完整的《住宅工程质量分户验收记录》的基础上进行
汇总填写,相关单位及人员签章,公章为法人章。
2本表一式四份,一份由建设单位送《单位工程竣工验收通知书》时交质监站,另建设、监理、
施工单位各一份。
3、每幢住宅工程应有房(户)号立面分布图和地下室检查单元示意图,作为本表的附件。
4、验收结论包括合格或不合格,对分户验收过程质量情况也可做必要的描述。
常州市新北区建设工程质量监督站印制
附件5
住宅工程质量分户验收标识牌
附件6
工程铭牌
铭牌应镶刻在建筑的显著部位,采用石材、不锈钢或黄铜等耐久性材料制作,尺寸为(750—900)
×(500—600)mm,字体应采用黑体、宋体、楷体或隶书。
具体内容为:工程名称、开竣工日期、建设、设计、监理、施工等单位全称。
参见下图样本
工程名称:
开、竣工日期:
建设单位:
设计单位:
监理单位:
施工单位:
附件7
外窗淋水示意图
外窗淋水要求:
1、引水管从被淋水层次上一层户内外窗引出,并做有效固定和保证淋水管不变形;
2、淋水管管径15-20mm,距窗面表面≤100mm,喷水孔成直线均匀分布,喷水方向与水平方向角度≤30º,孔径3-4mm,孔间距100-150mm,水量为自来水正常水压下最大量;
3一个小时后拆除至下一个淋水层,并观察记录该淋水带范围内外窗及窗周渗漏情况。
