树木移植的施工方案树木移植是指将已经长大的树木从一个地方转移到另一个地方的一种技术方法。
树木移植可以保护珍贵的老树,也可以改善城市绿地环境。
下面是一个700字的树木移植的施工方案。
树木移植的施工方案一、准备工作1. 制定详细的移植计划,包括移植的时间、移植的树种、移植的目的等。
2. 进行现场勘测,确定移植的起始地和目的地,评估树木的大小、健康状况和根系情况。
3. 确保移植目的地的环境适合树木的生长,包括土壤质量、灌溉条件等。
4. 准备移植所需的工具和设备,包括挖掘机、吊车、绳索、护树网等。
二、移植前的准备1. 对移植的树木进行修剪,去除病虫害和枯枝,使其健康状态最佳。
2. 涂抹保护剂,以保护树木的伤口,减少移植过程中的伤害。
3. 浇透水,保证树木充分吸收水分,减少水分蒸发过多带来的伤害。
4. 防止树木受到过度暴晒,可以搭建遮阳棚或者移植树的周围增加阴影。
三、移植过程1. 使用挖掘机或者吊车将树木从起始地上挖出。
在挖掘的过程中,要小心地扩大挖掘区域,尽量保留树木的根系。
2. 使用绳索和吊车将树木移至目的地。
在移动的过程中,要注意树木的平稳和保护根系。
3. 在目的地挖掘树坑,确保树坑的尺寸适合树木的大小,并且深度可以容纳树木的根系。
4. 将树木放入树坑中,保持树木的垂直和稳定。
5. 在树木周围填充适量的土壤,并轻轻压实。
同时,可以加入适量的有机肥料,以促进树木快速生长。
6. 进行浇水,确保树木充分吸收水分。
在移植后的几周内,要经常进行浇水。
四、移植后的保养1. 加强对移植后树木的观察,及时发现和处理树木的生长异常或者病虫害问题。
2. 按时进行浇水和施肥,保证树木的生长所需的水分和养分。
3. 利用护树网和支撑杆,支撑树木的生长,防止树木倒伏。
4. 进行修剪,保持树木的形态和健康状态。
总结:树木移植是一个复杂而又精细的技术活动,需要综合考虑多种因素。
通过制定详细的施工方案,并严格执行,可以有效地保护树木,改善城市环境。
树木移植施工方案树木移植施工方案一、前言树木移植是城市绿化和园林建设中常见的工作之一,为了确保移植过程顺利进行并保证树木存活,本旨在提供一个详细的施工方案,包括前期准备、移植操作、养护管理等内容。
二、前期准备1. 方案编制1.1 确定移植的目标树木和移植地点1.2 调研目标树木的品种特性和生长环境需求1.3 编制移植施工方案,包括移植日期、移植方式等2. 地面准备2.1 清理移植区域内的杂草和其他障碍物2.2 测量移植区域的尺寸和坡度2.3 调查地下管道和电缆,确保移植不会影响城市设施三、移植操作1. 树木准备1.1 筛选适合移植的健康树木1.2 修剪树冠和根系,促进新根的生长1.3 为树木施加适当的保护措施,防止伤害2. 树坑准备2.1 根据目标树木的根系大小和形态,合理设计树坑的尺寸2.2 控制树坑的深度和宽度,确保树木的稳定生长2.3 在树坑底部铺设透水排水层,确保良好的水分排除3. 移植操作3.1 将目标树木小心地挖掘出来,保持根系的完整性3.2 将树木搬运到移植地点,并放置到预先准备的树坑中3.3 适当调整树木的位置和倾斜度,确保视觉效果和生长需要3.4 填充树坑,使用适宜的土壤和培养土,使根系牢固生长3.5 利用固定桩和绑扎材料,确保树木在移植过程中的稳定性3.6 浇水并施加适量的肥料,促进树木的生长和存活四、养护管理1. 浇水管理1.1 确定适宜的浇水量和浇水频率1.2 监测土壤湿度和树木生长状态,调整浇水策略2. 肥料管理2.1 根据树木品种特性和季节需求,合理施肥2.2 避免肥料过量使用,防止根系烂根3. 病虫害防治3.1 定期检查树冠和树干,发现病虫害及时治疗3.2 注意使用环保的病虫害防治方法,减少对环境的影响4. 定期修剪4.1 定期修剪树冠,促进树木的健康生长4.2 移除枯死和横生枝条,防止对树木造成伤害五、附件本所涉及的附件如下:1. 移植方案图纸2. 移植区域的地形图和管线图3. 目标树木的照片和档案资料六、法律名词及注释1. 城市绿化建设管理条例:城市绿化建设和管理相关的法律法规文件,规定了移植工作的要求和程序。
树木移植方案三篇篇一:树木移植方案根据业主要求,需要将现场部分树木移栽,针对此次移栽施工特拟定如下施工方案:一、工程特点及难点特点:本次工程时间紧、移栽树木多,业主对树木的成率要求较高;难点:1.施工期间属于反季节栽植树木,为了保证较高的成活率,应采用带土球移栽,不宜采用裸根移栽,但由于现阶段土质酥松,加大了土球挖掘和运输的难度,为了保证土球的完整性,挖掘时间大大延长;2.需要大量人工对移栽树木进行树冠进行修剪,还要对移栽完毕后的树木撒生根粉,输送营养液,并进行病虫害防治工作;3..由于移栽树木根系受损,且白天温度较高,树木本身水分的吸收速度远远小于其自身的蒸发速度,所以对后期的养护要求严格,需经常保持突然湿润;二、移植前准备工作1.准备所需物品:草绳、木棒、木板、支撑杆、钳子、铁丝、铁锹、镐,手锯、高枝剪子、生根粉、营养液、吊带,找好吊车、运输车等等;2.选苗:要移植的树木无严重的病虫害、无严重的损伤、植株健壮、生长量正常。
起重及运输可达到移植树木的现场,树木宜近不宜远;3.挖栽植穴:应提前选好移栽位置,预先挖好栽植穴,并做好备土工作;4.树木处理:移植树木必须做好树体的处理。
落叶树移植前对树冠进行修剪,裸根移植一般采取重修剪,一般剪掉全部枝叶的1/2~1/3,带土球移植则可适当轻剪,剪去枝条的1/3即可。
修剪时剪口做到平滑,截面尽量缩小,修剪2公分以上的枝条,剪口涂抹上防腐剂。
常绿树移植前一般不需修剪。
定植后可剪去移植过程中的折断枝或过密、重叠、轮生、下垂、徒长枝、病虫枝等。
常绿树修剪时应留1-2公分木橛,不得贴根剪去,落叶树可适当留些小枝。
树干采取包裹措施,采用麻包片、草绳围绕,一般从根茎至分枝点处既减少蒸发又可以减少移植过程的擦伤。
三、移栽的主要步骤1.回填土与施基肥在栽植以前,要先在种植穴的底层回填部分肥沃壤土。
回填土时需严格掌握两项规范:(1)要依据树种的特性以及种植穴周围和下层土壤结构的情况,选用符合质量要求的土壤作为底层土。
树木移植工作方案为了满足XX县XX公路改建项目的需要,___委托我们公司对XX乡XX村的XX路段沿XX河河道的野生樟树进行保护性移植工作。
为了确保移植质量,我们制定了以下方案:一、移植种类、数量、期限、地点移植种类为樟树,数量为12株,期限为采集许可证批复的30天内完成移植,移植地点为XX县XX镇XX村内。
二、前期准备工作1.操作人员要求:选派有移植施工经验、工程技术人员、技术过硬、作风好的施工队伍进行施工。
2.移植费用:由乡政府做出预算,包括补偿费、出工费、叉车费、吊车费、种植费等。
3.苗木修剪:移植前必须对大树进行修剪处理,对所移植的树木生长地的四周环境进行详细了解并标记苗木原有朝向,对树冠进行必要修剪。
三、苗木移植1.挖土球:土球应采用人工开挖,在人工开挖有困难时可用挖掘机辅助开挖。
挖掘机辅助开挖时必须沿树干环向开挖,挖斗必须正对树干。
遇有较大树根时必须用人工清出树根,用油锯或手锯断根后方可继续挖掘,禁止用挖斗直接断根。
机械挖掘半径要比土球半径大30cm以上,机械挖掘完成后要进行人工修整土球,土球成形后用草绳或铁丝网包扎稳固,防止土球散开松动。
起苗与运输:在进行大树吊装和汽车运输前,需先区分苗木的种类和规格。
在吊装苗木时,应保护好吊绳与树干接触部位,以防止树皮损伤。
在装车时,应将树冠朝向汽车尾部,根部土块靠近司机室,树干包上柔软材料放在木架上,用软绳扎紧,树冠也要用软绳适当缠绕,土块下垫木板,然后用木板装土块夹住或用绳子将土块缚紧在车厢两侧,每次只吊运一株树。
苗木定植:将大树运到移植点后,应对树干进行包扎草绳,并适当摘叶、打芽后立即进行定植。
根据树种的不同,将大树轻轻斜吊于定植穴内,撤除缠扎树冠的绳子,配合吊车,装树冠立起扶正,观察布形,调整树冠方位,保证定植深度适宜,分层夯实,土球应全埋于地下。
大树移载后马上进行固定,固定架一年之后方可拆除。
移载后应立即灌一次定根水,保证树干与土壤紧密结合,促进根系发育,然后连续灌3次水,灌水后及时用细土封树盘或覆盖地膜保护和防止表土开裂透风,以后根据土壤情况变化浇水,浇水要掌握“不干不说,浇则浇透”的原则。
树木移植工程服务方案范文一、前期准备1.1 项目背景自然环境中的树木在城市建设和土地利用规划中往往需要进行移植,以保护生态环境和传承园林历史。
树木移植工程需要科学合理的方案和专业的操作技术,以确保成功移植并保障树木的生长与发展。
1.2 项目范围本次树木移植工程服务方案适用于城市建设、土地利用规划等项目中需要进行树木移植的场景。
1.3 目标通过科学合理的规划和专业技术的操作,确保树木移植的成功率,保护树木生长环境,提升城市生态环境质量。
二、项目实施方案2.1 项目调研在实施树木移植工程之前,需要进行对移植树木的现场进行勘察和调研,综合考虑树木的种类、生长环境、移植地点等因素,确定适合移植的树木。
2.2 移植前准备根据实际情况,进行树木的整体规划和设计,确定移植的时间、方式和操作流程。
对需要移植的树木进行整形整理和根系修剪,以减少移植过程中的伤害。
2.3 移植操作根据树木种类和移植地点的具体情况,采用适当的移植方法,包括整体移植、局部移植和迁移移植等方式,确保树木能够顺利生长。
移植操作中需要严格控制水分和养分的供给,减少树木的应激反应。
2.4 后期养护移植完成后,需要对树木进行持续的养护管理,包括浇水、施肥、修剪等工作,以促进树木根系的生长和向周边土壤环境的适应。
同时,对移植树木周围的环境进行改善和保护,确保树木的正常生长。
2.5 移植评估在树木移植工程完成后,需要对移植后的树木进行评估,并及时对可能出现的问题进行处理,确保移植树木的成活率和生长状况。
三、项目实施中的注意事项3.1 移植时间的选择移植树木的最佳时间一般在树木落叶期和生长旺季结束时,这样有利于减少树木在移植过程中的能量消耗,有利于树木的顺利生长。
3.2 移植地点的选择移植地点应根据树木的种类和生长需求来选择,保证树木在新环境中有足够的生长空间和资源供给。
3.3 移植技术的操作在移植过程中需要注意避免对树木造成过多的机械伤害和根系损害,采用科学合理的操作方法,保障树木的生长。

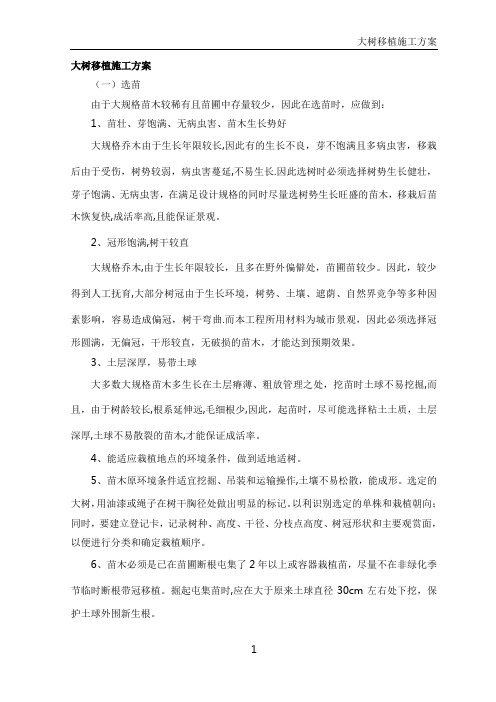

大树移植施工方案(一)选苗由于大规格苗木较稀有且苗圃中存量较少,因此在选苗时,应做到:1、苗壮、芽饱满、无病虫害、苗木生长势好大规格乔木由于生长年限较长,因此有的生长不良,芽不饱满且多病虫害,移栽后由于受伤,树势较弱,病虫害蔓延,不易生长.因此选树时必须选择树势生长健壮,芽子饱满、无病虫害,在满足设计规格的同时尽量选树势生长旺盛的苗木,移栽后苗木恢复快,成活率高,且能保证景观。
2、冠形饱满,树干较直大规格乔木,由于生长年限较长,且多在野外偏僻处,苗圃苗较少。
因此,较少得到人工抚育,大部分树冠由于生长环境,树势、土壤、遮荫、自然界竞争等多种因素影响,容易造成偏冠,树干弯曲.而本工程所用材料为城市景观,因此必须选择冠形圆满,无偏冠,干形较直,无破损的苗木,才能达到预期效果。
3、土层深厚,易带土球大多数大规格苗木多生长在土层瘠薄、粗放管理之处,挖苗时土球不易挖掘,而且,由于树龄较长,根系延伸远,毛细根少,因此,起苗时,尽可能选择粘土土质,土层深厚,土球不易散裂的苗木,才能保证成活率。
4、能适应栽植地点的环境条件,做到适地适树。
5、苗木原环境条件适宜挖掘、吊装和运输操作,土壤不易松散,能成形。
选定的大树,用油漆或绳子在树干胸径处做出明显的标记。
以利识别选定的单株和栽植朝向;同时,要建立登记卡,记录树种、高度、干径、分枝点高度、树冠形状和主要观赏面,以便进行分类和确定栽植顺序。
6、苗木必须是已在苗圃断根屯集了2年以上或容器栽植苗,尽量不在非绿化季节临时断根带冠移植。
掘起屯集苗时,应在大于原来土球直径30cm左右处下挖,保护土球外围新生根。
7、油松、白皮松等名贵树种,以及银杏、悬铃木季节性栽植较强树种,采取提前半年以上选择苗木,并在适宜的季节移植到苗圃内,进行容器培育5个月以上,促生根系后再运抵工程现场栽植,以保证良好的树冠及较高的成活率.(二)起苗时间1、根据植物生物学特性和生态学习性,各种苗木有其不同的特性,因此在起苗时,应根据不同苗木,在不同的时期挖掘。
树木移植施工方案三篇篇一:树木移植施工方案因XX石化生产建设需要,在危化品码头及油气输送管线迁建项目──储运及系统配套工程(0601单元)中,需对炼油新区至液化气罐区输送线路管线沿线树木进行移植。
本工程建设单位为XX石化工程管理部,设计单位为XX实华工程技术股份有限公司、监理单位为XX万纬工程管理有限公司,施工单位为XX省XX建设集团有限公司(专业分包为XX亿和石化发展有限公司),质量监督单位为中石化建设工程质量监督总站XX分站,相关配合单位为XX石化储运部、运输部、化工一部、机动部、安环部、公用工程部、生产部、电仪部及XX石化社区管部部绿化委员会。
本次移植树木干径在40CM以上的约500棵。
根据现场勘察,需移植的树木旁边有排水沟、围墙、路灯和地下电缆,施工难度大,为杜绝安全事故的发生,绝大部分树木均需进行人工起挖。
移出的树木应按XX石化绿化委指定位置进行树木移植。
根据前期对接方案,初步将移出的树木栽至储运部办公大楼后面及石化游泳馆对面的老足球场上。
工程计划开竣工时间:2017年4月3日至2017年4月30日;非建设单位原因,力争一个月内完成树木移植任务。
工程质量目标:移植树林成活率95%,一次性通过验收。
工程安全目标:轻伤率控制在1/1000范围内,强加安全管理,杜绝事故发生。
施工难点及重点分析:本工程施工范围大,相关需要协调的单位多,施工场地周围及地下情况不明,如施工不当,便会产生安全事故,给施工带来了相当大的难度。
另外,树木在移植运输中,应与交通运输部门协调好,尽量避开石化职工上下班高峰期,运输安全也是本工程管理的重点。
第二章施工方案第一节树木移植施工程序一、准备工作1.准备所需物品:草绳、木棒、木板、支撑杆、钳子、铁丝、铁锹、镐,手锯、兵工铲,找好吊车、运输车等等。
2.掌握树木生物特性、生态习性、种植地土壤等环境因素。
种植穴挖掘前,了解地上和地下管线及隐蔽物埋设情况。
3.在起树前,把树干周围2~3米以内的碎石.垃极.灌木丛及其他障碍物清除干净,并将地面大致整平,以为顺利移植大树创造条件。
引言树木移植是一项重要的工程,涉及到城市绿化和环境保护两个方面。
有效的移植方案可以确保树木的生存率和健康状况,同时也能减少对周围环境的影响。
本文将提出一种树木移植的施工方案,旨在帮助相关从业人员更好地进行树木移植工作。
概述树木移植是指将已经成长的树木从一个地方移植到另一个地方。
这项工作需要各种技术和设备的支持,包括土壤准备、树木修剪、根系保护和营养补充等方面。
树木移植的施工方案应当全面考虑这些因素,并制定相应的操作计划。
正文一、土壤准备1.了解目标地的土壤类型和特点,包括土壤质地、酸碱度、通气性等。
2.根据目标树木的需求,调整目标地土壤的养分含量和水分状况。
3.对目标地土壤进行改良,如添加有机肥料、调整酸碱度等。
二、树木修剪1.对树冠进行适当修剪,减少移植过程中的光能损失和水分蒸发。
2.修剪树冠的同时,也要注意保持树木的整体结构和平衡。
3.修剪树木的根系,以适应移植和重新生长的需要。
三、根系保护1.在移植前,进行树木的根系挖掘和保护工作,避免根系的损伤和脱离。
2.对挖掘出的树木进行包裹和固定,保护其根系免受外界环境的影响。
3.树木移植后,应当及时进行根系的恢复和修复工作,促进根系再生。
四、营养补充1.移植后的树木需要适当的营养补充,以促进其重新生长和恢复健康。
2.可以通过施加有机肥料、微量元素和水分管理等方式进行营养补充。
3.营养补充的时间和量应当根据树木的需求和目标地的环境条件进行调整。
五、移植后管理1.移植后的树木需要进行适当的管理和维护,以确保其健康生长。
2.及时修剪枯死枝条和保持树木的整洁。
3.定期检查树木的生长情况和健康状况,及时采取必要的措施。
总结树木移植是一项技术性较强的工作,需要综合考虑各种因素,制定相应的施工方案。
土壤准备、树木修剪、根系保护、营养补充和移植后管理等都是关键的步骤和措施。
通过科学的施工方案和严格的操作,可以确保树木的生存率和健康状况,实现城市绿化工作的顺利进行。
大树移植专项施工的方案一、背景和目标背景:随着城市建设的不断发展,许多老城区和新建区域需要进行道路扩建、建筑物建设等工程,但由于这些区域内存在许多有历史意义和观赏价值的大树,因此需要将这些大树移植到其他地方,以保护它们的生长和观赏价值。
目标:通过专项施工,将大树从施工区域中移植到其他地方,保护它们的生长和观赏价值,同时确保施工的安全和顺利进行。
二、移植前准备工作1.项目立项:针对需要移植的大树进行项目立项,确定移植的必要性和可行性。
2.现场勘察:在施工区域内对大树进行现场勘察,了解大树的根系情况、生长状况、环境适应性等信息。
3.移植目标确定:确定移植的大树种类、数量和移植到的新地点,以及移植后的维护措施。
4.移植方案设计:根据移植目标,设计移植方案,包括移植的时间、地点、施工工艺、设备和材料等。
5.施工准备:准备施工所需的人员、设备、工具和材料,确保施工顺利进行。
三、施工过程1.移植前准备工作:清理移植地点,确保施工区域的平整和无障碍。
2.树木挖掘:根据移植方案确定的时间和地点,在合适的条件下对大树进行挖掘。
挖掘时要保留足够的土壤,以保护根系。
3.运输和安装:将挖掘好的大树进行运输,并在新地点进行安装。
在安装过程中,要注意保护大树的根系,确保大树的生长环境。
4.生长环境创建:在移植完成后,为大树创建适合其生长的环境,包括土壤改良、灌溉和施肥等措施。
5.移植后维护:设置专门的人员负责移植后的维护工作,包括定期浇水、施肥、修剪等,确保大树能够顺利生长。
四、安全措施1.移植时要确保施工人员的安全,配备必要的个人防护装备。
2.运输过程中要注意车辆和人员的安全,采取必要的交通管理措施。
3.在移植过程中要注意避免对周围环境和建筑物造成影响,采取必要的保护措施。
4.在移植前后要进行安全检查,确保施工区域的安全和秩序。
五、质量控制1.在施工过程中,根据移植方案的要求,对施工过程进行随时监控和检查。
2.对施工人员进行培训,确保施工质量符合要求。
第1篇随着城市化进程的加快,越来越多的城市绿化工程需要移植大型树木。
大型树木移植施工不仅是一项技术性、专业性较强的工作,而且对环境、生态和市民生活都有一定的影响。
为确保大型树木移植施工顺利进行,提高移植成活率,现将大型树木移植施工方案制定如下。
二、工程概况1. 项目名称:XX城市大型树木移植工程2. 项目地点:XX城市XX区3. 项目规模:共移植大型树木100棵,树龄在20年以上,胸径在30cm以上。
4. 项目周期:60天三、施工方案1. 施工准备(1)人员组织:成立大型树木移植工程领导小组,负责工程的总体协调和指挥。
下设技术组、施工组、安全组、后勤组等。
(2)技术准备:组织施工人员进行技术培训,确保施工人员掌握大型树木移植技术。
(3)设备准备:租赁挖掘机、吊车、切割机、运输车等设备,确保施工顺利进行。
(4)材料准备:购买移植专用土、生根粉、肥料等材料。
2. 施工流程(1)树木选择:根据绿化规划要求,选择胸径在30cm以上、树龄在20年以上的大型树木进行移植。
(2)现场勘查:对移植树木进行现场勘查,了解树木生长环境、根系分布、土壤情况等。
(3)施工方案设计:根据树木生长环境和移植要求,制定详细的施工方案,包括移植时间、移植方法、施工步骤等。
(4)移植时间:选择在树木生长旺盛期前后的季节进行移植,如春季或秋季。
(5)移植方法:①挖掘:根据树木胸径大小,挖掘直径为胸径的1.5倍以上的树坑。
挖掘时,注意保护根系,尽量减少根系损伤。
②切割:使用切割机对树木主干进行切割,切割位置应在树干高度1/3处。
③吊装:使用吊车将树木吊起,注意保护树木冠幅和根系。
④运输:使用运输车将树木运至移植地点。
⑤栽植:在移植地点挖取与原树坑大小相同的树坑,将树木放入树坑中,回填土壤,踏实。
⑥浇水:栽植完成后,立即浇水,确保根系与土壤紧密结合。
⑦施肥:移植后15天内,每棵树木施用生根粉,促进树木生根。
3. 施工质量控制(1)严格把控施工流程,确保每道工序符合规范要求。
目录第一章工程概况 (2)第二章编制依据 (2)第三章移植中所面临的问题 (3)第四章树木移植的施工方案 (3)第五章工程质量管理与措施 (8)第六章施工安全管理与措施 (9)第七章环境保护管理与措施 (13)第八章施工进度计划与保证措施 (13)第九章主要项目管理人员 (15)第十章主要施工设备 (16)第一章工程概况一.工程概况1、工程名称:道路改造树苗移植项目。
2、工程范围:以广场为中心,南起XX,北至XX,东XX,西XX。
3、质量要求:确保合格工程。
4、施工工期:总工期为20日历天二.工程内容1、因XX广场道路改造,将现有道路行道树及灌木移植至XX进行培育。
主要施工内容主要是绿化树木移植、后期绿化养护管理工作,保证成活和成型。
2、移植树木有桂花、香樟、碧桃、红叶石楠树、红继木桩、山杜英、木槿、红叶石楠球、茶花球、紫荆、樱花、碧桃、红枫等共计2231株(其中胸径25-80cm的大乔木有291株),片植地被小灌木约11100平方米。
第二章编制依据1、《大树移植的操作规程》2、《园林绿化工程施工及验收规范》(DB11/T212-2009)3、湖南省有关绿化、质量和安全的规定。
第三章移植中所面临的问题1、本工程施工场地(现场)交通压力大:XX广场是城市主干路的交叉节点,其交通流量大而复杂,给施工设备进出带来一定的困难。
2、移植树木规格较大,施工难度加大。
其中超大苗木(胸径25cm-80cm的乔木)就有291株,支撑保护困难(迁移过程中易发生倾斜或倒伏);有的生长已几十年,土球形成难度大、体积大,并且移树现场条件受限。
3、工期紧迫:移植的树木数量多(乔、灌木2231株,地被灌木11100m2),规格大,且施工工期期间雨水天气居多,给施工进度带来影响。
4、移植苗木树龄较大,体量大,对生长环境要求苛刻,移植的成活率有所影响。
第四章树木移植的施工方案一、移植前准备工作1、进行现场查勘,了解现场施工场地,了解地上和地下管线及隐蔽物埋设情况,种植场地的土壤情况。
2、编号定向:为使施工有计划地顺利进行,把栽植坑及要移栽的大树均编上一一对应的号码,使其移植时可对号入座,以减少现场混乱及事故。
3、清理现场及安排运输路线:在起树前,把树干周围2~3米以内的碎石.瓦砾堆.灌木丛及其他障碍物清除干净,并将地面大致整平,准备好必须的机械设施(如挖掘机、吊车、平板运输车等)、人力及辅助材料,并实地勘测行走路线,及时与相关部门协调,安排行车路线。
4、准备好包装用的材料和工具:草绳,铁锨,小平铲,平铲,镐,钢丝绳,紧线器,铁棍(转动紧线器用),铁锤,扳手,小锄头(掏底),手锯,修枝剪,铁腰子。
5、栽植场地整理:采用一台小型挖掘机为主,人工为辅对移栽地进行平整。
整地时考虑泄水坡度,坡地坡度平顺完整,应在地形谷底设置导沟,以便导引排水。
二、移植施工工艺1、起苗准备在移植前,以树干为中心,以胸径的3-4倍为半径画一个圆形或方形的边线,在树体的两侧向外挖宽30-40cm的沟,深度50-70cm(视根的深浅而定)。
挖掘时,如遇较粗的根,应用锋利的修枝剪或手锯切断,使之与沟的内壁齐平。
2、挖掘土球(1)准备工作:应准备吊车、油丝绳(或吊装网包)、吊带、草绳、木板、抱杆、粗网绳、铁锨、锯、剪刀、油漆等。
(2)修剪整枝:挖掘前,根据树形将树冠中病、枯枝、重叠枝进行疏除,弱枝强剪、强枝弱剪,以利恢复树势,同时,根据园林树木修剪造形原则,对树冠,进行适当修剪,去掉树干、基部萌条。
修剪造成的伤口应涂保护剂(如0.01%-0.1%的萘乙酸膏)。
(3)支撑牵拉:根据大树粗度、高度,用粗大竹杆(一般毛竹杆)或粗木杆对树体进行支撑,保证大树在挖掘时不致突然倾倒,以防伤人或损伤树木。
(4)挖掘土球:常绿和落叶大规格苗木必须带土球移植。
土球大小为苗木胸径的8-10倍,土球厚度不小于土球直径的2/3。
3、树苗吊装(1)保护树杆:先用草绳对树干紧密缠绕,再用网包进行缠绕后吊装;同时必须对树冠进行包裹、保护,以免在运输和栽植过程中造成枝叶损伤。
(2)土球吊装:吊装时,起吊部位最好在树体重心部分,以使树体与土球保持平衡。
起吊时,应轻起轻放,不宜过快。
树木装进汽车时,要使树冠向着汽车尾部,根部土块靠近司机室。
树干包上柔软材料放在木架上,树冠也用软绳适当缠拢,树体在车上放稳后,在树干与车厢接触部分,用纸板或麻布等垫实,以防擦伤树干;同时用麻绳系牢,防止运输时树体滚动。
(3)处理伤口:对去掉的大枝伤口或擦伤部位,用油漆进行涂抹,保护伤口,防止病菌侵入。
4、树苗运输苗木运输时,上下车应轻抬、轻放,防止土球碰裂,影响成活,苗木接触车厢处应用软物质垫一层,以免树皮破皮,影响成活及美观,同时应注意遮荫、补水保湿,减少树体水分蒸发。
每车次运输苗木数量要根据苗木及土球大小,在保证不挤压的情况下,装苗运输。
在运输途中,车速不应过快,防止颠破土球。
车辆运输污染的道路应及时清理干净。
运输时派专人押车。
押运人员熟悉掌握树木品种,卸车地点,运输路线,沿途障碍等情况,押运人员会在车厢上并与司机密切配合,随时排除行车障碍。
卸车时顺序进行,按品种规格堆码整齐,及时种植,缩短根部暴露时间,使用机械卸苗,吊装平稳,吊带栓牢固。
5、树穴开挖(1)栽植的苗木的树穴应提前准备,根据放线定点要求和苗木规格,树穴应比大苗土球直径大40-50cm以上,深度比土球深30cm 以上,坑壁应平滑垂直,以利于栽树时调整树的姿态。
(2)树穴挖好后,进行灌水,水应灌足,使树穴充分吸水,这样,栽树时,树穴水分不易流失,可充分浸泡土球,大树运输前,树穴内应无积水。
并对穴土进行杀菌、除虫处理。
6、树苗栽植苗木运到工地后,应随到随栽。
最好在阴天或傍晚进行,移植前后,可根据不同树种的特性,采取有针对性的控制树体水分蒸腾措施(如喷施抗蒸腾剂、包裹树干、搭建荫棚等)。
(1)修整保护:大苗运到工地后,对在运输途中造成的树冠损伤及时修剪,并根据工地实际,本着园林观点对树冠重新整形,并用保护剂涂抹伤口,防止水分散失和病菌侵入。
(2)起吊土球:起吊前,树体保护措施与挖掘装车时保护措施相同,但起吊部位应在重心之前,即靠近树冠分枝点处,这样,起吊时树体直立,土球下垂,方便栽植、调整树姿。
(3)树苗扶正:利用吊车帮助,再用人工,对树体进行调整,端正位置,确立最佳观赏面和土球深度。
(4)去掉包装:树体调整完毕,应去掉土球包装物,以利根系恢复、生长;但若土球易散裂,也可不去,但应将土球周围草绳划断,露出土球,以利生根。
(5)树木支撑:树木在栽植完成浇水前必须支撑,一般采用竹杆、杉木杆,长度在树高的1/2-2/3,根据树种粗度、冠幅大小而定。
支撑与树干接触部位用草绳缠绕保护树皮,支撑下端与土壤接触部必须砸实并用木桩与支撑绑扎牢固。
7、埋土灌水大土球苗木应该边埋土边灌水,使泥土灌满树穴与土球每一个缝隙,以防根系“架空”,不利根系生长。
或用铁管多点插入树穴底部从下到上灌水,以保浇透浇匀。
不耐水湿的树种,采用浅穴堆土法栽植。
这样根系透气性好,有利根系伤口愈合和新根萌发。
8、树体缠绕用草绳对树干由基部严密缠绕,直至分枝点处。
该项措施既利于树体保温,又利于减少水分蒸发,在高温干旱季节,向树体喷水,又有利于树体吸水,促进树木生长。
三、栽植后的养护管理大树移植后第一年是关键,围绕以提高树木成活率为中心的全面养护管理工作。
设立专人,制定具体养护措施,进行养护管理。
1、刚栽植的苗木容易歪倒,用结实的木杆搭在树干上,把苗木有效的支撑起来,确保大树不会歪倒。
2、在养护期间,派2人专人进行浇水,发现土壤水分不足,及时浇灌,浇灌原则;不干不浇、浇者浇透。
3、每早晚喷一次水与树干上,保持草绳湿润。
4、树木周围下雨后积水及时排除。
5、移栽初期,苗木根系吸肥能力差,采用根外追肥,半个月左右一次,早晚各一次,根系萌发后,进行土壤施肥,要求薄肥勤施。
移栽后第一年秋天,就应施肥一次,第二年在早春和秋季进行,肥料以氮肥为主。
乔木在暴风来临前,应做好防止吹到的措施,加固支撑、加土、打桩等工作。
6、为保持土壤的良好透气性,有利于根系的萌发,做好中耕松土,防止土壤板结。
7、易受冻害的树木,冬季应采取根防培土,主干包扎措施。
8、移栽后病虫防止以防为主,可用多菌灵、甲基托布津、菊脂类农药混合施喷,分9月、12月、2月三阶段,每个阶段连续喷药,每7天喷药一次。
第五章工程质量管理与措施一、组织保障措施1、选派有工程施工经验、组织管理能力强、技术过硬的工程管理、工程技术人员组成项目管理班子。
选派技术过硬、作风好的施工队伍进行施工。
2、建立完善的技术岗位责任制,各级技术人员以关键工序实行技术人员专业分工负责制,明确责任,确保各项技术管理工作的落实。
二、技术保障措施1、对各有关工序的作业人员,进行技术、质量培训,合格后方可上岗,特殊工种要专业培训,持证上岗。
2、在施工过程中,按照施工技术规范和操作规程,对树龄大、规格大的苗木移植方案,要不断地进行施工方案优化工作,以求得施工方案的先进性和科学性,完善各工序。
3、每一道工序完工后,对施工场地进行清理,避免残留物质对下道工序产生质量影响。
三、施工设备保障措施1、本项目施工的设备要保证良好的出勤率和最优的安全保障,配备一定的修理人员跟班作业,确保工程设备处于最佳运行状态。
2、制定施工设备《操作规程》,要求操作人员严格按《操作规程》操作,实行持证上岗,并保证人机固定,实行机械使用、保养责任制。
第六章施工安全管理与措施一、制定安全生产目标本项目安全生产的目标为:在整个项目实施过程中做到“三无二杜绝一达标”。
“三无”即:无工伤死亡事故、无交通死亡事故、无火灾死亡事故;“二杜绝”即:杜绝得伤事故、杜绝得大盗窃事故;“一达标”即:安全生产达标。
二、建立安全生产保证体系建立安全生产责任制,落实各级管理人员和操作人员的安生生产责任,做到纵向到底,横向到边,各自做好本岗位的安全工作。
三、安全生产管理措施1、积极主动地与当地公安和交警部门取得联系,按照上述部门的规定和要求办好各种手续。
2、加强规范化管理,严格执行安全技术方案,制定各工序、岗位安全生产的操作规程,形成《安全生产操作手册》。
操作人员熟知和遵守本工种的各项安全技术操作规程,合格者方准上岗。
3、加强施工现场安全教育(1)在施工现场张贴安全制度,安全标语,按规定设置安全标志和警示标志,使施工人员时时刻刻想到安全,注意安全。
(2)施工期间,在施工现场安置交通标志,安排专人指挥施工现场的车辆通行,组织施工运输车合理通行,停放,有必要时配合协管员疏导施工现场人流、车流。
在施工路段、路口、竖立施工安全标志牌,请交警大队安排专人协助指挥交通安全。
在施工中,车辆装卸材料遵守交通规则,尽量不逆行,必须要逆行的施工运输车,有专人管理指挥。
