转料平台施工方案 (2)
- 格式:doc
- 大小:82.00 KB
- 文档页数:15
卸料平台施工方案_2一、项目背景在工程建设领域,卸料平台是一个重要的设备,用于对原料进行卸载和转运。
在项目施工中,卸料平台的施工方案设计尤为重要,直接影响到工程进度和安全性。
本文将针对卸料平台的施工方案进行详细介绍和分析。
二、工程概况卸料平台位于工程项目的重要区域,用于原料卸载和装载。
本项目中,卸料平台的设计要求承载能力高,安全性能强,操作方便。
同时,考虑到周边环境因素,需要在施工方案中充分考虑安全措施,以确保施工顺利进行。
三、施工方案设计3.1 设计方案•卸料平台采用钢结构设计,具有良好的承载能力和稳定性;•设计合理的布局和结构,以确保卸料操作顺畅和安全;•设备采用先进的控制系统,操作方便,减少人力成本。
3.2 施工步骤第一阶段:基础施工•经过详细的勘察和设计,确定基础底板位置和尺寸;•进行基础挖掘和浇筑,保证基础牢固稳定。
第二阶段:平台安装•按照设计方案安装主体结构和支撑部件;•检查各部件连接是否牢固,确保平台整体安全性。
第三阶段:设备安装•安装卸料设备和控制系统,进行调试和测试,确保正常运行;•对设备进行全面检测,确保操作安全。
3.3 安全措施•施工过程中,要按照相关规范和标准进行作业,严格控制施工过程的安全;•加强施工现场的安全管理,保证人员和设备的安全;•对施工人员进行技术培训,提升其实际操作能力。
四、总结卸料平台施工方案的设计和实施是一个综合性工程,需要在设计阶段充分考虑各种因素,确保施工过程安全稳定。
通过本文的介绍,相信可以为相关项目的卸料平台施工提供一定的参考和指导,以确保工程顺利完成。
以上是卸料平台施工方案的相关内容,希望可以为项目建设提供一定的参考价值。
上料平台施工方案上料平台施工方案一、项目概述上料平台是一个专门用于自动化物流处理和材料上料的设备。
其主要功能是将已经加工完成或需要进一步加工的材料转移到生产线上,提高生产效率和生产质量。
本项目的施工目标是按照设计要求,确保上料平台的正常运行和安全性。
二、施工过程1. 施工前准备(1)明确施工任务和目标,并组织施工人员进行技术培训,确保施工人员了解设计和操作要求。
(2)制定施工计划和进度安排,明确各个施工阶段的工作内容和时间节点。
(3)准备施工所需的材料、设备和工具,并购买施工所需的劳保用品和安全设施。
2. 地基处理(1)根据设计要求,对上料平台的基础进行深度和均匀的挖掘,确保地基的平整和牢固。
(2)打浆、灌注,并加固地基,提高地基的承载能力和稳定性。
3. 结构搭建(1)根据设计图纸,进行上料平台的钢结构搭建,包括梁柱的焊接、连接和固定。
(2)进行平台的装配和调整,确保平台的水平度和稳定性。
4. 安装设备(1)根据设备的安装要求,对上料平台进行设备的固定和连接。
(2)安装上料机械装置,包括传送带、输送管道和转盘等,确保上料平台的物料传送功能正常。
5. 安全防护(1)设置安全护栏和警示标志,确保施工过程中的安全性。
(2)对施工现场进行检查和整理,清理施工垃圾和杂物,保持施工现场的整洁。
6. 施工验收(1)根据设计要求进行施工质量的验收,包括结构的稳定性和设备的正常运行等。
(2)对施工过程中发现的问题进行整改和修复,确保上料平台的正常使用。
三、安全措施1. 施工人员必须穿戴劳保用品,包括安全帽、安全鞋和工作服等。
2. 设置施工现场的安全警示标志,警示周围人员注意施工区域。
3. 施工现场必须保持整洁,清理施工垃圾和杂物,防止材料堆放不当造成安全隐患。
4. 严禁在高空操作时站立物料上,必须使用稳定的脚手架和安全绳索等。
5. 施工人员必须按照规定的操作流程和方法进行操作,严禁擅自更改或忽略安全操作规范。
四、施工注意事项1. 施工过程中必须严格按照设计图纸和技术要求进行施工,不得随意变更。
葡醍海湾A2期一组团二标段工程转料平台施工方案编制:审核:审批:中建三局第一建设工程有限责任公司葡醍海湾A2期一组团二标段工程项目经理部二○一二年七月目录一、工程概况 (2)二、编制依据 (2)三、材料要求 (2)四、搭设要求 (3)四、安全管理 (4)五、安拆规定 (4)六、使用保护 (5)七、计算 (5)八、附图 (12)转料平台施工方案一、工程概况因场地有限和钢筋模板工程材料周转需要,需在基坑周边搭设临时卸料平台。
该卸料平台主要用于木枋、钢管、模板、钢筋等材料的吊装转运。
为规范卸料平台的安全搭设并符合使用要求,特编制此方案。
二、编制依据a、葡醍海湾A2期一组团二标段工程边坡支护设计图纸;b、《建筑施工手册》(第四版);c、《建筑施工脚手架实用手册》;d、《建筑施工高处作业安全技术规范》JGJ80-91;e、《冷弯薄壁型钢结构技术规范》GB50018-2002;f、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011;g、《建筑施工安全检查标准》JGJ59-2011;三、材料要求1、材料选用情况a、钢管:脚手架钢管采用外径48 mm、壁厚3.5mm的焊接钢管(考虑到材料锈蚀等损耗,计算时按φ48×3.0计算),用于横向水平杆的钢管最大长度不大于2m,其他杆不大于6.0 m,每根钢管最大重量不应超过23kg,以便适合人工搬运。
b、扣件:扣件式钢管脚手架采用锻铸铁铸造的扣件,其材质符合《钢管脚手架》(GB15831-2006)的要求;螺栓螺帽采用3号钢,其技术要求应符合《GB5-86》和《GB41-66》的规定;铆钉采用20、25号铆钉钢。
所使用的扣件具有出厂合格证明。
有裂缝、变形的扣件严禁使用,出现滑丝的螺栓必须更换。
在使用时,直角扣件和螺旋扣件不允许沿轴心方向承受拉力;直角扣件不允许沿十字轴方向承受扭力;对接扣件不宜承受拉力,当用于竖向节点时只允许承受压力。
扣件的紧固力矩应控制在40~65N.m之间。

建筑施工转料平台安全规定第一条为规范和加强省直监工程建筑施工转料平台安全管理,防范安全事故的发生,保障施工现场人员生命和财产安全,特制定本规定。
第二条施工现场的转料平台是用于提供施工过程中材料转运暂存的工作台。
必须满足卸料存料运料用料的使用方便与安全。
第三条转料平台在搭设中,应当服从施工总承包单位对施工现场的安全生产管理。
转料平台搭(拆)单位应对搭(拆)质量及其作业过程的安全负责。
第四条吊料平台的制作、搭(拆)应由具有专业资质证书单位进行。
操作人员应经培训取得相应资格证书方可上岗操作。
第五条转料平台施工前应编制专项施工方案,必须有施工图纸和设计计算书,且符合安全技术条件。
方案必须经施工单位技术负责人、监理单位总监理工程师审核批准后,并在专职安全管理人员监督下实施。
转料平台搭设前应对作业人员进行安全技术交底。
第六条转料平台专项施工方案应包括转料平台与建筑物连接及支承等构造详图、荷载取值、使用要求、平台搭设、维护及拆卸等安全技术措施。
转料平台依附的建筑结构应是钢筋混凝土结构或钢结构,不得依附在砖混结构或砖结构上。
第七条转料平台施工荷载一般可按3000N/m2计算(主要考虑卸料、存料的不均匀性),使用荷载要控制在____N/m2以内,同时为确保安全,转料平台宽度不应大于3m,长度不应大于3.5m。
当有特殊要求时,按要求进行设计验算。
第八条转料平台必须单独设置,不得与外脚手架相连。
同时,在同一垂直面上不得重复设置。
第九条转料平台应自成受力体系,其载荷应直接传递给工程结构,不得传递给脚手架。
其支点或上部吊拉点的工程结构应通过计算复核满足施工期间荷载的安全要求,平台两边应各用2道钢丝绳与建筑物上梁柱相拉卸荷,钢丝绳采用的直径应经计算确定,吊拉点的锚固强度应验算复核。
第十条转料平台的支承结构应为型钢制作的悬挑梁或悬挑桁架等,不得采用钢管;其节点应螺栓联结或焊接,不得采用扣件连接。
转料平台的水平杆间距不大于____米,与预埋固定件紧固连接。

第1篇一、项目概述本项目为某工厂内上料平台施工项目,旨在为工厂提供高效、安全、稳定的物料上料解决方案。
上料平台将连接工厂的生产线和仓库,实现物料的垂直运输,提高生产效率,降低劳动强度。
二、项目背景随着我国工业的快速发展,工厂生产线的自动化程度越来越高,对物料上料的要求也越来越高。
传统的物料上料方式存在着效率低、劳动强度大、安全隐患等问题。
为了解决这些问题,本项目提出建设上料平台,实现物料的自动化、高效、安全上料。
三、施工方案1. 施工准备(1)组织施工队伍:根据项目需求,组建一支具备相关资质的施工队伍,包括项目经理、技术负责人、施工员、安全员等。
(2)材料设备准备:根据设计图纸,准备所需的各种材料,如钢材、焊接材料、螺栓、垫片等,以及施工机械设备,如切割机、焊接机、电钻等。
(3)施工图纸会审:组织施工队伍对施工图纸进行会审,明确施工工艺、质量要求、安全措施等。
2. 施工工艺(1)基础施工1)测量放线:根据设计图纸,进行基础测量放线,确保基础位置准确。
2)基础开挖:按照设计要求,进行基础开挖,确保基础尺寸和深度符合要求。
3)垫层铺设:在基础底部铺设C15混凝土垫层,厚度为100mm。
4)钢筋绑扎:按照设计要求,绑扎钢筋,确保钢筋间距、保护层厚度等符合规范。
5)模板支设:根据基础尺寸,支设模板,确保模板稳固、平整。
6)混凝土浇筑:进行混凝土浇筑,确保混凝土强度、密实度等符合要求。
(2)平台结构施工1)平台框架搭建:根据设计图纸,搭建平台框架,确保框架尺寸、焊接质量等符合要求。
2)平台板铺设:在框架上铺设平台板,确保平台板平整、牢固。
3)楼梯和扶手安装:按照设计要求,安装楼梯和扶手,确保其稳固、美观。
4)电气设备安装:安装电气设备,如电机、电缆、控制箱等,确保电气设备运行正常。
(3)安全防护措施1)施工现场设置安全警示标志,提醒施工人员注意安全。
2)施工人员必须佩戴安全帽、安全带等个人防护用品。
3)施工现场设置安全通道,确保人员、物资的正常通行。

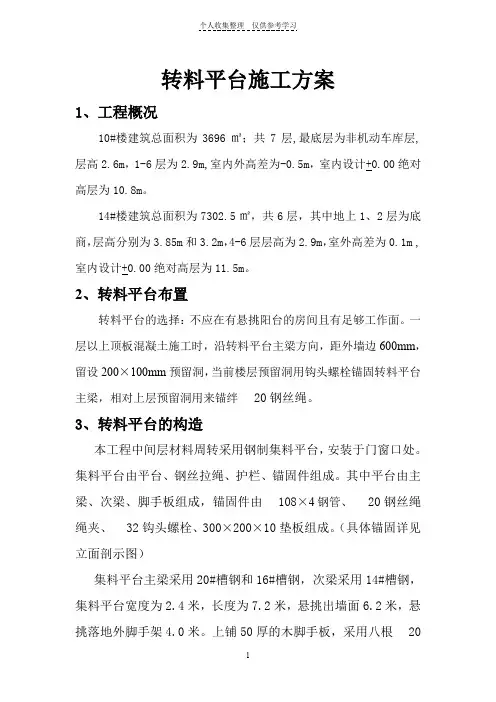

转料平台施工方案1、工程概况10#楼建筑总面积为3696㎡;共7层,最底层为非机动车库层,层高2.6m,1-6层为2.9m,室内外高差为-0.5m,室内设计+0.00绝对高层为10.8m。
14#楼建筑总面积为7302.5㎡,共6层,其中地上1、2层为底商,层高分别为3.85m和3.2m,4-6层层高为2.9m,室外高差为0.1m ,室内设计+0.00绝对高层为11.5m。
2、转料平台布置转料平台的选择:不应在有悬挑阳台的房间且有足够工作面。
一层以上顶板混凝土施工时,沿转料平台主梁方向,距外墙边600mm,留设200×100mm预留洞,当前楼层预留洞用钩头螺栓锚固转料平台主梁,相对上层预留洞用来锚绊20钢丝绳。
3、转料平台的构造本工程中间层材料周转采用钢制集料平台,安装于门窗口处。
集料平台由平台、钢丝拉绳、护栏、锚固件组成。
其中平台由主梁、次梁、脚手板组成,锚固件由108×4钢管、20钢丝绳绳夹、32钩头螺栓、300×200×10垫板组成。
(具体锚固详见立面剖示图)集料平台主梁采用20#槽钢和16#槽钢,次梁采用14#槽钢,集料平台宽度为2.4米,长度为7.2米,悬挑出墙面6.2米,悬挑落地外脚手架4.0米。
上铺50厚的木脚手板,采用八根20钢丝绳拉锚,形成简之梁式挑台。
平台制作如下图所示:4、转料平台的力学计算4.1次梁验算(次梁间距为1000mm)荷载取值:采用[14#槽钢自重为145.35 N/m2,脚手板为350 N/m2,施工荷载为2000 N/m2,次梁受力简化为线荷载。
q=1.4×1.0×2000+(145.35+350×1.0)×1.2=3394.42 N/mM max=1/8×ql2=1/8×3394.42×2.42=2444 N·m验算次梁弯曲强度:σ= M max/W n=2444×103/(80.5×103)=30.4 N/mm2<215 N/mm2次梁的弯曲强度满足要求。

转料平台施工方案一、工程概况本工程为某城市综合体项目,位于市中心区域,占地面积约XX平方米,总建筑面积约XX平方米。
项目由一栋超高层写字楼、一栋高层住宅和两栋多层商业裙房组成。
为了保证施工过程中的材料运输和人员通行,需要在施工现场搭建卸料平台。
二、卸料平台设计1. 平台形式根据施工现场实际情况,本工程卸料平台采用悬挑式卸料钢平台。
平台主梁采用槽钢,次梁采用角钢,防护栏杆采用架管主龙骨,并用钢板网封闭严密,设高1.2米厚1.2mm钢板挡脚板;平台底部用5mm厚木夹模板封闭严密,木夹模板必须包头,并与平台固定牢固;预埋钢筋必须采用直径16mm级钢筋,锚固长度为600mm。
预埋钢筋锚固在框架梁内。
2. 平台尺寸根据工程需求,卸料平台宽度为2米,长度根据各楼层高度及施工需求确定。
3. 平台荷载根据《建筑施工高处作业安全技术规范》规定,卸料平台允许负荷的施工荷载不大于2KN/m²。
最大负载为2000kg,堆放高度不大于2米。
三、卸料平台施工1. 地基处理在搭建卸料平台前,对地基进行处理,确保地基承载力满足要求。
清理基础周围的杂物,进行挖掘或填方,使地基平整、夯实。
2. 材料采购根据设计方案,采购所需的建筑材料,包括槽钢、角钢、架管、钢板网、木夹模板、钢筋等。
3. 钢筋加工根据设计方案,对钢筋进行加工,制作出卸料平台的钢筋骨架。
4. 模板制作制作卸料平台的模板,包括底板和侧板等。
5. 浇筑混凝土将混凝土倒入模板中,将其振实并进行养护。
6. 安装配件待混凝土养护完成后,安装卸料平台的配件,如梯子、护栏等。
7. 安全检查对卸料平台进行全面检查,确保其稳定性和安全性。
如有问题,及时进行修复或调整。
四、卸料平台使用与维护1. 人员培训在使用卸料平台前,对施工人员进行安全教育和培训,确保他们熟悉卸料平台的操作规程和注意事项。
2. 安全监护在卸料平台使用过程中,安排专人进行安全监护,确保施工人员的安全。
3. 定期检查定期对卸料平台进行检查,及时发现和处理安全隐患。

建筑施工转料平台安全规定第一章总则第一条为了保障建筑施工转料平台的安全运行,预防事故的发生,保护工人的生命财产安全,特制定本规定。
第二条本规定适用于建筑施工现场搭建的转料平台,包括吊篮、提升台等设备。
第三条建筑施工单位应严格按照本规定组织转料平台的搭建、使用和维护,在施工过程中切实保障工人的安全。
第四条转料平台相关的标准及技术要求应遵守国家现行标准和规定,确保符合安全要求。
第五条各级建设主管部门应加强对建筑施工转料平台的监督检查,发现违规行为及时予以处理,并给予工人足够的安全提示和教育。
第二章建筑施工转料平台的搭建第六条转料平台的搭建应由具备相应资质的专业施工队伍进行,严禁使用不符合规定的材料和设备。
第七条转料平台的搭建必须按照设计方案进行,不得擅自修改或增加负荷。
第八条搭建转料平台前,必须对搭建工地进行勘察,保证地基坚实、平整,没有隐患。
第九条在搭建转料平台过程中,必须确保搭建人员具备相应的安全知识和技能,并严格实行安全操作规程。
第十条转料平台的组成部件应符合国家标准,检测合格后方可使用,严禁使用老化、损坏的组件。
第三章建筑施工转料平台的使用第十一条转料平台必须设置合适的许可制度,严格控制平台使用的人数和重量,不得超载使用。
第十二条使用转料平台的施工人员必须佩戴个人防护装备,并严格按照操作规程进行操作,禁止行走、奔跑、跳跃等危险行为。
第十三条转料平台使用期间,严禁携带易燃易爆物品、大件物品上下平台,严禁乱丢乱放杂物,保持平台整洁。
第十四条转料平台使用期间,必须将通行道路划出,并设置明显的安全提示标志,防止他人车辆进入。
第四章建筑施工转料平台的维护第十五条转料平台在使用前、使用过程中和使用后应进行定期检查和维护,及时发现并排除各种隐患。
第十六条对转料平台的保养维护,应由专人负责,包括对设备的润滑、清洗、更换损坏部件等。
第十七条转料平台的维修必须由具有相应资质的维修人员进行,禁止私自拆卸、改动或修理转料平台。
结构施工物料转(吊)运平台搭设方案因结构工程施工需要,在现阶段,物料提升机械尚未安装的情况下拟采用在所需施工相关结构楼层搭设并安装,钢结构物料上料平台,以满足结构施工过程中上层至下层施工物料转过需要,具体施工方案如下:1.编制依据建筑施工手册(第四版)简明施工计算手册建筑施工脚手架实用手册;扣件式钢管脚手架安全技术规范;2.上料平台搭设部位的基本要求:拟在每施工楼层设置受料平台1座,(五~九层),其搭设位置应在楼层垂直高度方向错开设置(一个轴间距离),以免妨碍物品的吊运。
3.上料平台的搭设方式及搭设材料的选用:(1)受料平台方式及搭设材料的选用根据安全施工规范要求及结构形式按已往成功的施工经验,并查询相关资料,本方案拟选用悬挂式搭设方式,工字钢梁支撑2X2 14钢丝绳斜拉;(2)卸料(受料)平台的搭设方案:(见下图)挑平台平面尺寸:3000 X 3000挑梁采用14#工字钢作主梁,平台面格栏采用© 格拦,上设2层18厚木模板,钢管焊接栏杆(高受力拉索采用2 14钢丝绳,支座固定预埋2 筋安装后采用电焊固定。
(具体见下图)48X 3.5钢管H=1000mm 20扣环,钢(3)受料平台搭设施工及使用要求:受料平台计算使用荷载1000kg,使用时,应严格控制使用荷载在规定的范围内不得超载。
平台支座端主梁及结构板面预留栓困扣环,应采用电焊焊接栓固(双面焊)(见附图)周边栏杆立面应采用18 厚模板封团,且与栏杆骨架必须连接牢固固定,(用铁丝绑牢,绑扎点间距@ 500mm . 钢丝绳的收头绑扎连接点的固定扣每处不得不少3 个(见附图)。
平台须与外架有效分离,不得相连。
货物的吊卸使用操作过程中,必须有持证司索工现场指挥搭吊的操作,吊运物料等不得碰撞外架而引发安全事故。

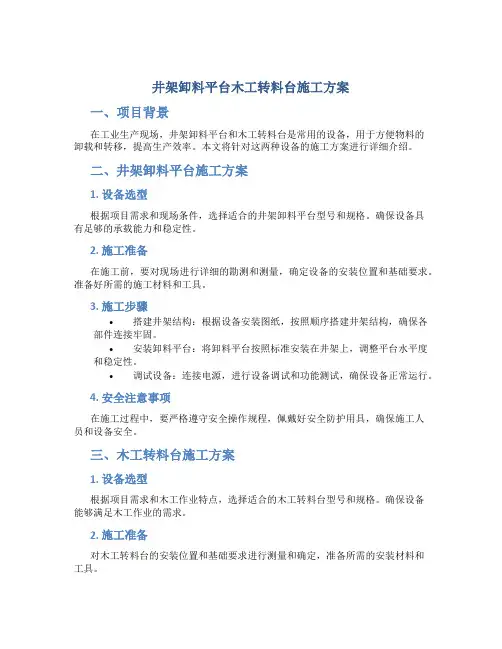

井架卸料平台木工转料台施工方案一、项目背景在工业生产现场,井架卸料平台和木工转料台是常用的设备,用于方便物料的卸载和转移,提高生产效率。
本文将针对这两种设备的施工方案进行详细介绍。
二、井架卸料平台施工方案1. 设备选型根据项目需求和现场条件,选择适合的井架卸料平台型号和规格。
确保设备具有足够的承载能力和稳定性。
2. 施工准备在施工前,要对现场进行详细的勘测和测量,确定设备的安装位置和基础要求。
准备好所需的施工材料和工具。
3. 施工步骤•搭建井架结构:根据设备安装图纸,按照顺序搭建井架结构,确保各部件连接牢固。
•安装卸料平台:将卸料平台按照标准安装在井架上,调整平台水平度和稳定性。
•调试设备:连接电源,进行设备调试和功能测试,确保设备正常运行。
4. 安全注意事项在施工过程中,要严格遵守安全操作规程,佩戴好安全防护用具,确保施工人员和设备安全。
三、木工转料台施工方案1. 设备选型根据项目需求和木工作业特点,选择适合的木工转料台型号和规格。
确保设备能够满足木工作业的需求。
2. 施工准备对木工转料台的安装位置和基础要求进行测量和确定,准备所需的安装材料和工具。
3. 施工步骤•安装转料台底座:将转料台底座安装在地面上,固定好底座螺栓。
•安装转料台转盘:将转盘按照标准安装在底座上,调整好转盘的水平度和灵活性。
•连接传动装置:根据设备说明书,连接传动装置,保证传动装置的正常运转。
4. 安全注意事项木工作业中常会涉及到木材的加工和转移,施工过程中要注意木材的安全操作,防止危险事件的发生。
四、总结井架卸料平台和木工转料台是工业生产中常用的设备,它们的施工方案关系到设备的安全性和稳定性。
在施工过程中,需严格按照施工步骤进行操作,并注意安全注意事项,确保设备能够正常运行。
落地式转料平台施工方案编制:审核:审批:2011年月日目录一、工程概况二、编制依据三、施工准备四、搭设技术与工艺五、落地式转料平台计算六、操作平台安全要求七、使用说明八、安全文明施工九、标识、重大危险因素控制等十、落地式转料平台搭设示意图一、工程概况建设工程名称:建设单位名称:监理单位名称:施工单位名称:为满足地下室西区施工进度的要求,在3#塔吊能吊到材料的位置,搭设转料平台,转料平台高度根据地下室的高度决定,搭设高度不超过14米。
二.编制依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)《建筑施工高处作业安全技术规范》(JGJ80-91)《建筑施工预防高处坠落事故的若干规定》建设部建质[2003]82号《直缝电焊钢管》〔GB/T13973〕《钢管脚手架扣件》〔GB15831〕《建筑地基基础设计规范》(GB 50007-2002)《建筑结构荷载规范》(GB 50009-2001)《钢结构设计规范》(GB 50017-2003)《建筑施工安全手册》《扣件式钢管模板高支撑架设计和使用安全》三.施工准备材质要求钢管:采用外径48mm,壁厚3mm经过防锈处理的,同时不得有明显变形、裂纹、压扁和锈蚀。
扣件:扣件式钢管脚手架应采用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》〔GB15831〕的规定;采用其它材料制作的扣件,应经试验证明其质量符合该标准的规定后方可使用。
脚手架采用的扣件,在螺栓拧紧力矩达65N·m时,不得发生破坏。
安全围挡采用多层模板。
夯实基础,浇筑200mm厚的C15砼垫层。
四.搭设技术与工艺转料平台采用Φ48×3钢管搭设,扣件抗滑移均设双扣件。
平面尺寸3000mm×5000mm。
平台立杆下垫50mm厚木板,200mm厚C15砼垫层。
立杆纵距700mm,横距700mm,步距为1.2m。
料台工作上面铺80mm厚木方,再满铺20mm厚的胶合板,三面设置1.5m安全围挡,围挡采用普通模板,底部设置180高踢脚板,设纵横向剪刀撑,间距为每两根立杆设一道,竖向每4.8m设一道水平剪刀撑。

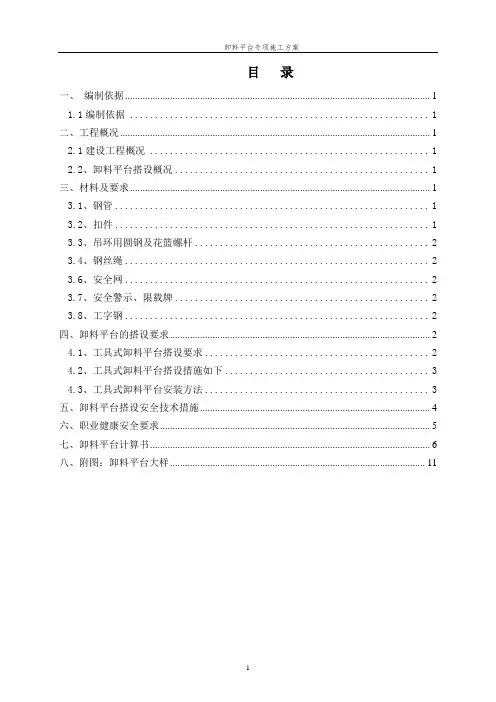

****建设工程出料平台施工方案编制人:审核人:审批人:****有限公司2016年2月1日目录1、编制依据 (1)2、工程概况 (1)3、施工部署 (2)3.1卸料平台方案选择 (2)3.2组织准备 (4)3.3技术准备 (5)3.4材料准备 (5)3.5劳动力组织 (6)4、设计方案与施工工艺技术 (6)4.1卸料平台设计(楼层平面示意图) (6)4.2工艺要求 (7)4.3质量保证措施 (8)4.4检查、验收程序 (9)5、安全保证措施 (9)5.1组织保证 (9)5.2保证措施 (10)6、应急预案 (11)7、计算书(以下面参数为例) (12)1、编制依据1.1****工程承包合同1.2****工程施工图纸1.3****工程地勘报告1.4相关规范、标准《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011 《建筑施工安全检查标准》JGJ59-2011《工程测量规范》(GB50026-2007)《建筑地基基础工程施工质量验收规范》(GB 50202-2014)《建筑工程施工质量验收统一标准》(GB 50300-2013)《建筑边坡工程技术规范》(GB50330-2013)《建筑地基基础设计规范》(GB50007-2011)《钢结构工程施工质量验收规范》(GB50205-2012)2、工程概况3、施工部署3.1卸料平台方案选择为保证4层以上结构施工时,周转材料的周转使用,在施工至4层时搭设悬挑卸料平台,采用16号槽钢、构件接触面均为满焊,平台上要设显著的限定荷载标识牌,本工程悬挑卸料平台限重 1.5t,防护栏用φ48×3.6 钢管。
主梁外侧及防护栏均刷红白相间的油漆标识,并用多层板全封闭围护。
平台每侧设两根钢丝绳,每根钢丝绳设夹具不少于三个,正反相间卡住钢丝绳接头。
平台底面铺设5cm 厚的脚手板,满铺、铺牢、两端用8号镀锌铁丝捆紧。
吊环采用直径25mm 的光圆钢筋与卸料平台的主梁槽钢焊接。
悬挑式卸料平台专项施工方案(标准格式)悬挑式转料平台施工方案编制单位:XXX工程概况本工程是一项悬挑式转料平台建设项目,地点位于XXXXXX。
建设单位为XXXXXX,监理单位为XXXXXX。
编制依据本方案编制依据国家相关法律法规和技术标准,结合实际情况,保证施工质量和安全。
施工计划本工程施工计划分为前期准备、基础施工、主体施工、安装调试和竣工验收等五个阶段,具体时间安排如下:前期准备:XX年X月X日至XX年X月X日基础施工:XX年X月X日至XX年X月X日主体施工:XX年X月X日至XX年X月X日安装调试:XX年X月X日至XX年X月X日竣工验收:XX年X月X日至XX年X月X日施工工艺技术本工程采用先进的悬挑式转料平台技术,具体施工工艺如下:1.框架结构的搭建:先进行基础施工,然后进行框架结构的搭建。
2.悬挑式转料平台的安装:安装悬挑式转料平台,确保其稳定性和安全性。
3.安装配套设备:安装配套设备,进行调试和试运行。
施工安全保证措施本工程施工过程中,将严格遵守国家相关法律法规和技术标准,采取以下措施确保施工安全:1.严格遵守安全操作规程,加强现场管理和监督。
2.安排专人负责安全监督,及时发现和处理安全隐患。
3.加强安全教育和培训,提高工人的安全意识和技能水平。
施工管理及作业人员配备和分工本工程将配备专业的施工管理团队,确保施工进度和质量。
具体分工如下:1.项目经理:负责工程的全面管理和协调。
2.技术负责人:负责技术指导和技术管理。
3.安全负责人:负责安全管理和监督。
验收要求本工程竣工后,将进行严格的验收和检测,确保施工质量和安全。
具体要求如下:1.检测悬挑式转料平台的稳定性和安全性。
2.检测配套设备的运行状态和安全性。
应急处置措施本工程施工过程中,将制定应急预案,确保在突发事件发生时能够及时响应和处置。
具体措施如下:1.建立应急指挥中心,负责应急处置。
2.配备应急救援队伍,及时响应和处置突发事件。
计算书及相关施工图纸本工程的计算书和施工图纸将按照国家相关标准编制,确保施工质量和安全。
一、工程概况二、编制依据1、项目停车楼施工图纸2、建筑施工手册3、建安工程材料手册4、建筑施工高处作业安全技术规范三、转运平台方案确定1、本方案供主体施工阶段使用。
2、主要用途为:从结构楼层中将以拆除的竹胶板、方木、钢管等材料设施料转运至所需的楼层。
3、本工程根据现场施工情况在拟建工程外墙设置转运平台,根据目前施工段划分。
四、转运平台设置及搭设1、转料平台尺寸均为(长×宽)4.7m×2.0m×1.2m,采用[18槽钢作外挑梁,其中间用[18槽钢焊接连接,上铺50mm厚木板。
主梁锚入楼面2.3 米。
与埋设于楼面的A18U型杆连结,平台上要设有限定荷载标牌,本工程卸料平台限重为0.8t。
2、料台上设1.3m高护栏,其端部设安全门,料台采用ø18钢丝绳从两侧和结构拉接。
其具体做法见附图。
3、料台立面栏杆内采用竹胶板进行全封闭,外侧刷黄黑相间斑马线油漆。
五、转料平台的搭设及安全使用要求1、料台在地面加工成型后严格按设计位置就位,不得随意移位。
2、钢丝绳连接口,下拉接环处采用钢丝绳夹固定,每端布设绳夹不得小于4个,间距为120 mm,第三与第四个之间预留20 mm长的安全环,随时观察,若安全环拉直,应立即紧固螺栓。
3、钢丝绳在使用过程中若发现油大量挤出时,说明此时受荷载较大,应立即减荷,在安装使用过程中,若钢丝绳断头超过钢丝绳的百分之三十,此钢丝绳严禁使用,已使用的立即更换。
4、料台上堆载在使用过程中不得大于1吨,起吊货物要轻吊轻放,严禁冲击荷载出现。
A、6米长钢管不得超过40根,3米钢管不得超过80根;B、4米木方不得超过100根;C、整张竹胶板(1220×2440)不得超过40张;D、外架悬挑型钢梁(4.5米)不得超过10根;E、槽钢门洞模板不得超过6套。
5、转料平台转换时,应安排固定人员提升,先用塔吊稳定吊住,再拆其与墙的连接,绝对不能撞外墙,保证悬挑平台提升的安全性。
本工程结构形式均为现浇混凝土剪力墙结构。
卸料平台方案的选择本工程卸料平台主要在结构施工阶段用于上下层材料转换,在工程施工过程中,每层拆下的顶板模板及钢管支撑需放置在室外设置的卸料平台上,以便于塔吊提到上层使用。
同时,卸料平台总体设计根据建筑物的外形和考虑施工作业的方便与可操作性,确定采用悬挑式型钢平台。
根据此工程的结构特点、施工流水段划分形式及工程量的大小,2#-4#楼每栋楼均配置一个卸料平台,卸料平台尺寸均为4.5×2.2m。
从结构梁边向外挑出4.5m,锚固端长度为3.0m,次梁的间距为1.2m,附加次梁在每两根次梁中间布置一道,最内侧次梁中线与结构梁外边缘平齐。
卸料平台主次梁采用型钢焊接,两道钢丝绳斜拉。
平台上要设有限定荷载标牌,在卸料平台的两侧分别焊接两个钢丝绳吊耳,每个吊耳与上层结构预埋环均用双股钢丝绳拉结。
卸料平台要求活荷重≤2.0kN/m2,最大堆放材料荷载取0.5t。
所有焊缝均满焊,高度不得小于6mm。
四、脚手架的劳动力安排1、为确保工程进度的需要,同时根据本工程的结构特征和外脚手架的工程量,确定本工程外脚手架搭设人员需要5人,均有上岗作业证书。
2、建立由项目经理、施工员、安全员、搭设技术员组成的管理机构,搭设负责人负有指挥、调配、检查的直接责任。
3 搭设和拆除,均应有项目技术负责人的认可,方可进行施工作业,并必须配备有足够的辅助人员和必要的工具。
五、材料准备1、槽钢:(1)槽钢钢材强度等级不低于Q235,其质量应符合现行国家标准《碳素钢结构》(GB/T 700)和《低合金高强度结构钢》GB/T 1591的规定。
(2)所有焊接部位均采用E43焊条,焊条质量要符合相关规范标准。
2、钢管:(1)防护栏杆均选用φ48×3.0的钢管及其配套的可锻铸造扣件,钢管壁厚不得小于3.0mm。
(2)钢管应涂刷桔黄色防锈层,钢管端部切口平整,禁止使用明显变形、裂纹和严重锈蚀的钢管。
宁都县统筹城乡示范区保障性住房建设工程I 标段编制单位:昌建建设集团有限公司 编制日期:二0—四年三月二十九日一、工程概况 .................................................. 3...二、编制依据: ................................................. 3...转运平台施工方编制人: 职务:项目经理职称:工程师 审核人:职务:公司质量安全负责人 职称:高级工程师 审批人:职务:公司技术负责人 职称:高级工程师二、设计方案.................................................. 3...三、钢平台的计算:............................................ 5..四、主梁的计算:............................................... 9...五、钢丝拉绳的内力计算: .............................................................. 1..1六、钢丝拉绳的强度计算: .............................................................. 1..2七、钢丝拉绳吊环的强度计算: ........................................................ 1.2八、操作平台安全要求: ................................................................ 1..3九、钢平台安装:.............................................. 1..5.十、悬挑平台平面布置图:...................................... 1..6、工程概况宁都县统筹城乡示范区保障性住房建设工程I标段,由宁都县城镇开发投资有限公司投资兴建,框架剪力墙结构,共有房屋建筑11 栋,地下1层,地上16〜18层,总建筑面积82000川建筑高度54.15m, 基础采用机械旋挖桩,外墙外立面贴瓷砖,内侧采用玻化微珠保温砂浆内保温,屋面采取3厚SBS防水卷材二道,50厚挤塑板保温层,面层40 厚细石砼防水层,外窗采用铝合金窗中空玻璃窗,墙体外墙采用页岩多孔砖,内墙蒸压加气砼砌块。
九五.御峰景苑(二期)四标段御泽园6#楼卸料平台施工方案编制单位:重庆创设建筑工程有限公司编制日期:2019年4月20日目录第一章工程概况 (3)一、建筑概况 (3)二、卸料平台搭设分析 (3)第二章编制依据 (4)第三章施工计划目标 (4)第四章结构布置 (5)第五章荷载计算 (5)一、构造参数 (5)二、荷载参数 (6)三、设计简图 (6)四、面板验算 (7)五、次梁验算 (8)六、主梁验算 (9)七、钢丝绳验算 (12)八、拉环验算 (12)九、焊缝验算 (13)第六章卸料平台安装及运行检查 (14)一、卸料平台的安装 (14)二、卸料平台的运行检查 (15)第七章检查与验收 (15)第八章安全注意事项 (16)附图:卸料平台安装位置平面图 (16)第一章工程概况一、建筑概况九五.御峰景苑(二期)四标段御泽园6#楼,位于綦江区文龙街道,总建筑面积约21653.01m2,其中地上21503.21m2,地下149.8m2。
其中地上28层,地下1层,本工程设计使用年限为50年。
建筑结构安全等级为二级。
地基基础设计等级:甲级。
本工程抗震设防烈度:6度。
剪力墙抗震等级为三级。
二、卸料平台搭设分析外脚手架采用悬挑式,已编制专项施工方案。
现只编制移动式卸料平台搭拆专项施工方案。
本栋高层计划安装6个料台,安装位置均布置在阳台上。
第二章编制依据1、本工程施工合同。
2、本工程设计研究院设计的施工图及相关设计变更。
3、国家、行业及地方有关政策、法律、法令、法规。
4、国家强制性标准、施工验收规范、规程。
5、重庆市建设工程管理文件资料。
6、工艺标准及安全操作规程。
7、《建筑施工安全检查标准》(JGJ59-2011)8、《建筑施工高处作业安全技术规范》(JGJ80-2016)9、《建筑施工现场环境与卫生标准》JGJ146-200410、《重庆市建筑工地文明施工标准》〔渝建发(2000)39号〕第三章施工计划目标1、质量目标:卸料平台的制作、安装、使用满足施工方案的要求及相关规定,验收合格。
转料平台的安全要求1、现场搭设的悬挑式卸料平台应根据工程特点以及立面情况和周边环境进行设计布置,计算书及图纸应编入施工组织设计。
2、平台应以型钢作主、次梁,主梁宜采用不小于14号的型钢;上铺4mm厚钢板,并与型钢焊接固定。
平台长宽2.4M2.5M3、平台的搁支点和上部拉节点,必须牢固固定于建筑结构上,严禁设置在脚手架等施工设施上;主梁伸至建筑物内,必须在尾端设置两道不小于20的锚固筋与建筑物结构连接牢固;平台外口应略高于内口。
4、平台两边各设前后两道独立斜拉钢丝绳,分别拉接在4个拉节点上,与平台形成的夹角应不小于450;选用的钢丝绳应根据平台的载重量进行设计计算,且每组钢丝绳设置的绳卡应不少于3个。
建筑物锐角利口围系钢丝绳处应加衬软垫物。
5、平台上应设置四个吊环,以固定斜拉钢丝绳。
吊装平台时应使用卡环,不得使用吊钩直接钩挂吊环。
吊环应用R235钢制作。
6、平台左右两侧必须装设固定的1200mm高防护栏杆,并加装密目安全网或钢板网,下口设置300mm高踢脚板,封闭严密。
端部可装设内开式活动防护门,加装密目安全网或薄钢板封闭。
7、平台待主梁尾端固定,装好斜拉钢丝绳,调整完毕,应由监理、施工企业组织进行检查验收签字认可后,方可使用。
8、平台上应在明显位置标明容许使用荷载。
平台上操作人员和物料的总重,严禁超过设计容许使用荷载。
9、平台在使用过程中,应安排专人负责管理,定期进行检查,特别是钢丝绳如有扭结、变形、断丝、锈蚀等异常现象的,应及时予以更换;焊缝脱焊应及时修复。
转料平台的安全要求(二)包括以下几个方面:1.网络安全要求网络安全是转料平台的核心要求之一,包括信息安全、数据保护和防止黑客攻击等方面。
平台应具备网络安全防护措施,如防火墙、入侵检测系统、访问控制等,确保用户的信息和数据能够得到有效的保护。
平台应建立灵活可靠的身份验证机制,防止非法用户的进入和恶意操作。
此外,平台应定期进行安全审计和漏洞扫描,保证系统的安全性。
厦门轨道交通1号线园博苑站温泉东地块工程转料平台施工方案厦门市嘉奋建筑工程有限公司2017年09月09日目录一、编制依据................................... 错误!未定义书签。
二、工程概况................................... 错误!未定义书签。
三、转料平台方案选择........................... 错误!未定义书签。
四、材料选用要求............................... 错误!未定义书签。
五、施工方案................................... 错误!未定义书签。
(一)转料平台技术参数表.................... 错误!未定义书签。
(二)工艺流程.............................. 错误!未定义书签。
(三)施工方法.............................. 错误!未定义书签。
(四)施工部位.............................. 错误!未定义书签。
(五)检查验收.............................. 错误!未定义书签。
(六)转料平台的拆除:....................... 错误!未定义书签。
(七)节点构造.............................. 错误!未定义书签。
六、施工安全保证措施........................... 错误!未定义书签。
(一)安全组织保证措施...................... 错误!未定义书签。
(二)转料平台安全使用技术措施.............. 错误!未定义书签。
七、应急预案................................... 错误!未定义书签。
八、悬挑转料平台计算书......................... 错误!未定义书签。
附图:转料平台平面布置图.. (15)一、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20112、《建筑施工模板安全技术规范》JGJ 162-20083、《建筑结构荷载规范》GB50009-20124、《钢结构设计规范》GB50017-20035、《混凝土结构设计规范》GB50010-20106、《建筑施工安全检查标准》JGJ59-20117、《建筑施工高处作业安全技术规范》JGJ80-918、危险性较大的分部分项工程安全管理办法(建质[2009]87号文)9、本工程施工图纸、施工组织设计10、本工程施工合同、地方规范标准及相关文件二、工程概况1、工程概述:(1)工程名称:厦门市轨道交通1号线园博苑站温泉东地块工程(2)工程地点:本工程用地位于厦门市集美区园博苑西南角,杏林大桥和集杏海交汇处,西临园博弯温泉俱乐部。
2、工程规模:(1)本工程用地面积31529.972平方米,总建筑面积39672.00平方米,其中地上建筑面积19999.00平方米,计容建筑面积19999.00平方米(含物业管理用房162平方米),地下建筑面积19673平方米(含通道125平方米,其中:温泉东红线内27.0平方米,纵一路下方71.516平方米,温泉南红线内26.484平方米);建筑占地面积6303.00平方米,建筑密度19.99%,容积率0.6343;(2)地上电瓶车停车位80部,地上机动车位27部,地下室机动车停车位500部(其中自身配套车位100部,P+R车位400部)。
(3)本地块建筑:1#楼地下1层,地上5层,地下一层层高3.90米(含覆土5.10米),首层层高5.0米,二至五层层高4.20米,建筑高度:22.10米(消防高度),25.60~27.1(规划高度);2#楼地上2层,层高为3.90米,建筑高度:8.00米(消防高度),8.768~9.95米(规划高度)。
3、功能布局:1#楼地下一层主要为车库、设备用房(战时局部为二等人员掩蔽用房);首层主要为配套服务用房(办公、会议、餐厅、厨房)及其消控室、交配电室、物业管理用房,二~五层均为配套服务用房(办公、会议、餐厅);三、转料平台方案选择1、搭设位置:由于本工程的平面布置及塔吊的安装位置和吊臂的摆幅,结合施工现场实际情况,转料平台的搭设位置应遵循结构可靠,位置方便宽敞的原则。
2、转料平台构架尺寸:平台长度为8m,转料区域(操作平台)长度为2.85m,宽度为2.45m。
主梁采用16号工字钢,悬挑长度为6.0m,建筑物内锚固长度为2.0m,主梁锚固采用Φ20的U型压环圆钢,次梁采用12号工字钢。
防护栏杆高度为1.2m,采用50×50×3.0方钢,四周采用1.5厚钢板。
具体尺寸详节点详图。
3、施工荷载控制:本转料平台主要用于楼层模板系统材料及其他零星材料转运。
平台限重为1.0t,容许承载力均布荷载为2.00KN/㎡,最大集中荷载为5.00KN。
在转料过程中,施工人员应尽量分散操作平台荷载,严禁超载和长期堆放材料。
同时,操作平台上应显著悬挂限重标志牌。
四、材料选用要求1、主梁采用16号工字钢,次梁采用12号工字钢。
2、斜拉绳采用14#(6×19)钢丝绳,外侧钢丝绳作为主要受力,内侧钢丝绳为安全储备。
3、防护栏杆选用50×50mm×3.0方钢,钢材强度等级Q235A。
方钢表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。
方钢上禁止打眼。
搭设前材料需进行严格挑选,方钢应为合格产品,对新用的方钢要有出厂合格证。
对旧方钢使用前应进行质量检查,凡弯曲、裂缝、变形或损伤和尺寸不符的钢材一律不得使用。
方钢应统一进行除锈、涂色。
4、1.5厚钢板侧面防护。
6、预埋压环(拉环)钢筋的直径为18.0 mm圆钢。
悬挑转料平台主要材料参数表五、施工方案(一)转料平台技术参数表(二)工艺流程埋件预埋、转料平台加工→平台加工经验收合格→塔吊吊装→平台与埋件固定→钢丝绳安装固定→松塔吊吊钩→验收合格投入使用(三)施工方法1、悬挑式转料平台应按现行的相应规范进行设计,其结构构造应能防止左右晃动。
2、转料平台构件应经除锈并涂刷防锈漆二度处理,主、次梁及防护栏杆均应涂刷红白相间油漆标识,防护栏杆周围应满挂密目式安全网。
3、转料平台的主、次梁焊接成整体,焊缝要饱满。
4、转料平台加工支座完毕经过验收合格后方可吊装。
吊装时,先挂好四角的吊钩,传发初次信号,但只能稍稍提升平台,放松斜拉钢丝绳,方可正式吊装,吊钩的四条引绳应等长,保证平台在起吊过程中的平稳。
吊装至预定位置后,先将平台工字钢与预埋件固定后,再将钢丝绳固定,紧固螺母及钢丝绳卡子,完毕后方可松塔吊吊钩,转料平台安装完毕后,经验收合格后方可使用。
5、悬挑式转料平台的搁支点与上部拉结点,必须位于建筑物上,不得设置在脚手架等施工设备上。
6、钢丝绳构造上宜两边各设前后两道,两道中的靠近建筑一侧的一道为安全储备,另外一道应作受力计算。
7、吊运转料平台时应使用卡环,不得使用吊钩直接钩挂吊环吊运。
8、转料平台安装时,钢丝绳应采用专用的夹具挂牢,每一根钢丝绳不得少于三个夹具,建筑物锐角利口围系钢丝绳处应加衬软垫物或开口塑料管套住锐角,悬挑式转料平台外口应略高于内口。
9、转料平台操作面应满铺脚手板,脚手板应铺设牢靠,四周设20cm高的踢脚板。
10、转料平台左右两侧必须装固定的防护栏杆。
11、悬挑式转料平台吊装,需待主梁固定牢靠,接好钢丝绳,调整完毕,经过检查验收,方可松卸起重吊钩,上下操作。
12、悬挑式转料平台使用时,应有专人进行检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复。
13、钢丝绳与外脚手架钢管接触处应垫橡胶皮,以缓冲钢丝绳的拉力。
14、转料平台应避免设置在悬挑板处,因施工现场条件限制,转料平台设置在悬挑阳台位置时,应对安装平台的悬挑阳台楼板从下一层用钢管及方木进行回撑加固。
(四)施工部位卸料平台位置:1-23~1-24交1-C轴、1-29~1-30交1-A轴、1-3~1-4轴交1-E~1-C轴、1-6~1-7轴交1-A~1-B轴、1-17~1-18轴交1-C~1-B轴、1-11~1-12轴交1-L~1-K轴。
(五)检查验收1、卸料平台制作过程中,焊缝的长度、高度和强度必须满足规范要求。
2、制作完毕后,必须由片区工长组织,技术、质量、安全等部门相关人员参加,对平台进行验收,合格后方可投入使用。
3、在首次吊装时,生产、技术、质量、安全等部门相关人员必须到场,对吊装和安装过程进行监控,信号工、塔吊司机和安装工人紧密配合,严格按照操作规程作业。
4、安全部门要组织相关人员定期对搭设的卸料平台定期和不定期的检查,掌握平台的使用、维护情况,尤其是在大风大雨过后,要对卸料平台进行检查,对不合格的部位进行修复或更换,合格后方可继续使用。
5、平台上悬挂限重标志牌:标明吨位和卸料数量,严禁超载或长期堆放材料,随堆随吊;堆放材料高度不得超过平台护栏高度;工人限数1-2人,严禁将平台作为休息平台。
6、吊装就位、钢丝绳拉紧后,要对平台和各种相关防护进行验收,并做荷载试压试验,合格后方可投入使用,并填写验收合格记录资料。
7、平台在倒运过程中,必须由专人进行监督,按照安全操作规程进行作业,安装就位后,必须再次经过验收合格后,方可投入使用。
(六)转料平台的拆除:转料平台使用完毕后,须先将平台上的建筑用料、垃圾清理干净,再将平台按搭设的反顺序拆除。
(七)节点构造图一:转料平台侧视图图二:转料平台正视图图三:主、次梁俯视图六、施工安全保证措施(一)安全组织保证措施项目安全组织保证体系1、转料平台搭设由外架劳务经理负责组织实施,其他人员配合。
转料平台所需材料劳动力计划由外架劳务经理负责编制,材料由材料员﹑项目负责人组织进场。
公司质安负责检查人员进场用工手续,手续合格后公司质安负责进行三级安全教育,技术交底工作由公司质安负责。
2、甲、乙双方建立由项目经理、施工员、安全员、搭设技术员组成的管理机构,搭设负责人负有指挥、调配、检查的直接责任。
3、转料平台的搭设和拆除,均应有项目技术负责人的认可,方可进行施工作业,并必须配备有足够的辅助人员和必要的工具。
(二)转料平台安全使用技术措施1、转料平台的上部位节点,必须位于建筑物上,不得设置在脚手架等施工设备上。
2、安装人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》GB 5036考核合格的专业架子工。
上岗人员定期体检,合格者方可持证上岗。
安装时,管理人员应在场指挥。
3、斜拉钢丝绳,构造上必须两边各设置前后两道,并进行相应的受力计算。
