EPDM篮球场施工方案
- 格式:docx
- 大小:167.87 KB
- 文档页数:9
epdm篮球场构造做法
【原创实用版】
目录
1.EPDM 篮球场的定义和特点
2.EPDM 篮球场的构造做法
3.EPDM 篮球场的优点和适用范围
正文
【1.EPDM 篮球场的定义和特点】
EPDM 篮球场,即采用 EPDM(乙烯 - 丙烯酸酯共聚物)材料建造的篮球场。
EPDM 篮球场具有优异的弹性、抗压性、耐磨性和耐候性,是现代篮球场建造的理想材料之一。
【2.EPDM 篮球场的构造做法】
EPDM 篮球场的构造做法主要分为以下几个步骤:
(1)基础处理:清理基础表面,检查基础是否平整,对不平整的地方进行修复。
(2)铺设底胶:将 EPDM 颗粒和胶水按一定比例混合,然后铺设在基础上,用滚轮压实,形成一层均匀的底胶。
(3)铺设弹性层:将 EPDM 弹性颗粒和胶水按一定比例混合,铺设在底胶上,用滚轮压实,形成一层具有良好弹性的弹性层。
(4)铺设耐磨层:将 EPDM 耐磨颗粒和胶水按一定比例混合,铺设在弹性层上,用滚轮压实,形成一层耐磨的耐磨层。
(5)铺设面胶:将 EPDM 面胶均匀地涂抹在耐磨层上,使表面光滑,提高球场的耐用性和美观度。
(6)划线:按照篮球场标准尺寸,使用划线漆对球场进行划线。
【3.EPDM 篮球场的优点和适用范围】
EPDM 篮球场具有以下优点:
(1)良好的弹性和抗压性,能有效减轻运动员在运动过程中受到的冲击力,降低运动伤害风险。
(2)优异的耐磨性和耐候性,使球场在高频率使用下仍能保持良好的性能。
(3)施工简便,维护成本低。
EPDM塑胶面层篮球场EPDM塑胶1963年开始商业化生产。
每年全世界的消费量是80万吨.EPDM最主要的特性就是其优越的耐氧化、抗臭氧和抗侵蚀的能力。
由于三元乙丙橡胶属于聚烯烃家族,它具有极好的硫化特性。
在所有橡胶当中,EPDM 具有最低的比重.它能吸收大量的填料和油而影响特性不大。
因此可以制作成本低廉的橡胶化合物。
EPDM具有良好的化学稳定性,良好的耐臭氧、耐天候老化、耐热老化性能以及优异的电绝缘性能,而且EPDM的密度很小(0。
86~0.87Mg/m3),可大量填充填料和软化剂,因此可制得在性能和成本方面有竞争优势的产品.一、混合型塑胶跑道参数、性能及适用范围1、检测参考标准1、环保:无毒、无公害,符合环保要求;经济性:除日常清洁冲洗外,在合理使用范围内无需特殊维护;2、全天候使用:任何季节及温差,均能维持高水准的品质,雨后能立即使用;3、弹性:具有适度的弹性及反弹力,减少体力的消耗,增进竞赛成绩;4、冲击力吸收:适应吸收脚部冲击力,减少运动伤害,适宜长期练习及比赛;5、耐候性:不会因紫外线、臭氧、酸雨的污染而退色,粉化或软化,并能长期保持鲜的色彩;6、耐磨性:满足各级单位长时间,高使用频率的需要;安全性:可防止跌倒所发生的运动伤害;7、耐压缩性:不致因为田径器材的重压而无法恢复弹性;8、防滑要求:在潮湿的条件下和恶劣天气中需要保护运动员脚踏实,起步、加速、跑动快速安全;9、抗钉力:在受力最大、使用最频繁的百米起跑点,不会因使用钉鞋或起跑架而破坏;10、耐冲击性:具有强韧的弹性层及缓冲层,可吸收强劲的冲击,表面不会受损;11、平坦性:施工时使用自流平材料,表面平坦,能符合特别平坦的比赛场地要求;12、粘接性:能够进行特殊施工处理,粘接力强,可压制水份上升,无起泡,剥离等现象;13、色彩:表面颜色应柔和,场地颗粒状表层材料,应能防止刺眼的反射,美观耐久.2、适用范围及使用条件这个场地的特点是平整度好,弹性好,安全性高,成本低,施工难度小,易于普及,适用于儿童游乐园,幼儿园,中小学体育器材区,全民健身路径区,人行天桥,健身房,体育操场。
EPDM篮球场施工实施方案————————————————————————————————作者:————————————————————————————————日期:EPDM塑胶面层篮球场EPDM塑胶1963年开始商业化生产。
每年全世界的消费量是80万吨。
EPDM最主要的特性就是其优越的耐氧化、抗臭氧和抗侵蚀的能力。
由于三元乙丙橡胶属于聚烯烃家族,它具有极好的硫化特性。
在所有橡胶当中,EPDM 具有最低的比重。
它能吸收大量的填料和油而影响特性不大。
因此可以制作成本低廉的橡胶化合物。
EPDM具有良好的化学稳定性,良好的耐臭氧、耐天候老化、耐热老化性能以及优异的电绝缘性能,而且EPDM的密度很小(0.86~0.87Mg/m3),可大量填充填料和软化剂,因此可制得在性能和成本方面有竞争优势的产品。
一、混合型塑胶跑道参数、性能及适用范围1、检测参考标准项目指标实测数据硬度(邵氏A型),度62 56回弹率,% 45 67压缩复原率,% 99.40 120拉伸强度,MPa 1.71 2.33断裂伸长率,% 25 45阻燃性,级 1 1耐磨性≤85 901、环保:无毒、无公害,符合环保要求;经济性:除日常清洁冲洗外,在合理使用范围内无需特殊维护;2、全天候使用:任何季节及温差,均能维持高水准的品质,雨后能立即使用;3、弹性:具有适度的弹性及反弹力,减少体力的消耗,增进竞赛成绩;4、冲击力吸收:适应吸收脚部冲击力,减少运动伤害,适宜长期练习及比赛;5、耐候性:不会因紫外线、臭氧、酸雨的污染而退色,粉化或软化,并能长期保持鲜的色彩;6、耐磨性:满足各级单位长时间,高使用频率的需要;安全性:可防止跌倒所发生的运动伤害;7、耐压缩性:不致因为田径器材的重压而无法恢复弹性;8、防滑要求:在潮湿的条件下和恶劣天气中需要保护运动员脚踏实,起步、加速、跑动快速安全;9、抗钉力:在受力最大、使用最频繁的百米起跑点,不会因使用钉鞋或起跑架而破坏;10、耐冲击性:具有强韧的弹性层及缓冲层,可吸收强劲的冲击,表面不会受损;11、平坦性:施工时使用自流平材料,表面平坦,能符合特别平坦的比赛场地要求;12、粘接性:能够进行特殊施工处理,粘接力强,可压制水份上升,无起泡,剥离等现象;13、色彩:表面颜色应柔和,场地颗粒状表层材料,应能防止刺眼的反射,美观耐久。
EPDM篮球场施工方案一、项目背景篮球运动是一项受欢迎的室外运动项目,同时也是各类体育场馆必备的项目之一、为了满足人们对篮球场的需求,本项目拟建设一个EPDM篮球场。
EPDM是一种高分子弹性体材料,具有耐高温、耐磨耗、耐寒冷等特点,非常适用于篮球场的施工。
二、施工方案1.前期准备(1)确定篮球场场地:选择平整、无阻碍物、无积水的场地作为篮球场地。
(2)定位篮球场边界:使用测量仪器确定篮球场边界线,确保场地的规范和标准。
(3)清理场地:清理场地上的杂物和垃圾,保证施工的顺利进行。
2.场地处理(1)球场地坪平整:将场地地坪进行修整,确保平整度和水平度符合标准要求。
(2)排水系统设计:考虑到场地可能出现积水现象,设置合理的排水系统,防止积水对篮球场地的影响。
(3)土地硬化处理:使用土砂和混凝土等材料对场地进行硬化处理,确保场地稳定性和耐久性。
3.材料选择(1)EPDM材料选择:选用具有高分子弹性体特性的EPDM材料,确保篮球场地的弹性和耐用性。
(2)彩色碎料:为了增加篮球场地的美观性和视觉效果,在EPDM材料表面撒上适量的彩色碎料。
4.施工过程(1)材料铺设:将EPDM材料均匀地铺设在篮球场地上,确保材料的厚度均匀一致。
可以采用专业的机械设备进行材料铺设,保证施工效率和质量。
(2)碎料撒布:在EPDM材料表面均匀地撒布彩色碎料,使篮球场地具有更好的视觉效果。
(3)压实处理:使用专业的压实设备对EPDM材料和碎料进行压实处理,确保篮球场地的平整度和稳定性。
(4)线路绘制:使用专业的器具对篮球场地进行线路绘制,确保场地符合标准的篮球场布局。
5.完工验收(1)检查EPDM材料和碎料的铺设情况,确保材料的厚度和均匀性。
(2)检查场地的平整度和水平度,确保符合标准的要求。
(3)检查场地的排水系统,确保排水畅通无阻。
三、工期和费用预算1.工期:施工期间视场地大小和实际情况而定,一般情况下工期为1-2个月。
2.费用预算:费用预算根据场地大小、材料选择和施工工艺等因素而定,具体费用可以根据实际情况和当地市场价格进行预算。
EPDM塑胶篮球场施工步骤第一个范本:正式风格1. 工程介绍1.1 工程背景说明本次工程的背景,包括施工目的、项目背景等。
1.2 工程范围详细列出本次工程的范围,包括篮球场的面积、施工区域等。
2. 前期准备工作2.1 土地测量和平整描述进行土地测量和平整的步骤和方法。
2.2 建材采购需要的建材清单,并说明采购的渠道和方法。
3. 基础施工3.1 地基处理详细说明地基处理的方法,包括清理、填充、压实等步骤。
3.2 基础混凝土浇筑描述基础混凝土浇筑的步骤和要点。
4. 构建篮球场4.1 安装篮球架说明安装篮球架的步骤和注意事项。
4.2 搭建围网描述围网的搭建过程,包括边框安装、网格安装等。
4.3 场地划线详细介绍划线的方法和工具。
5. 塑胶篮球场施工5.1 前期准备包括清洁施工区域、处理污染物等。
5.2 底层施工描述底层施工的步骤,包括底层材料铺设与压实等。
5.3 表层施工详细说明表层施工的方法,包括涂刷、充填等。
6. 结束工程6.1 清理工地描述清理工地的步骤,包括清除垃圾、整理材料等。
6.2 工程验收说明验收标准和流程。
附:本文档涉及附件。
法律名词及注释:无。
第二个范本:非正式风格1. 前期准备1.1 地面清理列出清理地面的步骤,如除草、清除杂物等。
1.2 地面平整描述地面平整的方法,包括填土、压实等。
2. 场地划线2.1 划线前准备列出准备工作,如准备划线工具、测量地面等。
2.2 划线方法详细说明划线的方法,如使用刷子、喷涂等。
3. 篮球架安装3.1 安装前准备列出安装前的准备工作,如选择安装位置、准备安装工具等。
3.2 安装步骤描述安装篮球架的步骤和要点。
4. 篮球场施工4.1 塑胶篮球场铺设说明塑胶篮球场铺设的方法,包括涂刷、压实等。
4.2 篮球场充气描述篮球场充气的步骤和注意事项。
5. 场地清理5.1 清理杂物列出清理杂物的步骤,包括清理垃圾等。
5.2 场地清洁描述清洁场地的方法,如清洗、擦拭等。
EPDM塑胶场地工程施工方案EPDM塑胶场地工程是一种环保、经济、美观的体育场地铺装材料,适用于各种室内外体育场地,如篮球场、羽毛球场、网球场等。
EPDM塑胶场地施工需要经过一系列工序,包括基础处理、材料铺设、涂层施工等,下面我们将详细介绍EPDM塑胶场地工程的施工方案。
一、基础处理1.在进行EPDM塑胶场地施工之前,首先需要对场地进行基础处理。
清除场地表面的杂物和尘土,确保场地表面平整、干净。
2.对场地进行环氧树脂底涂处理,提高场地的附着力和耐候性。
3.根据场地的实际情况,进行地面修补和找平处理,确保场地表面平整、没有凹凸不平的地方。
二、材料铺设1.在基础处理完成后,可以开始进行EPDM塑胶颗粒的铺设。
首先按照设计图纸要求,在场地表面划定好施工区域和线条。
2.选用优质的EPDM塑胶颗粒,在施工现场进行颗粒的混合和搅拌,确保颗粒的均匀性。
3.采用机械设备将EPDM塑胶颗粒均匀地铺设在场地表面,确保颗粒的厚度和密度均匀一致。
4.使用手工工具进行颗粒的压实和整理,确保颗粒与地面的结合牢固。
三、涂层施工1.在EPDM塑胶颗粒铺设完成后,需要进行涂层的施工。
选用环氧树脂涂料进行涂层处理,提高场地的密封性和耐磨性。
2.按照设计图纸要求,将环氧树脂涂料均匀地涂抹在EPDM塑胶颗粒表面,确保涂料的厚度均匀一致。
3.在涂料干燥前,可以根据需要进行颜色和花纹的处理,增加场地的美观性和个性化。
4.等涂料干透后,对场地进行检查和验收,确保施工质量达到设计要求。
四、后期维护1.EPDM塑胶场地施工完成后,需要进行定期的清洁和维护工作,确保场地的整洁和长期使用。
2.防止场地表面积水和杂物堆积,定期清扫和清洗场地表面。
3.定期检查场地的涂层状态,及时进行维修和补漆,确保场地的使用寿命和外观品质。
4.对场地进行定期的保养和养护,延长场地的使用寿命和维持场地的美观性。
综上所述,EPDM塑胶场地工程施工是一个复杂的过程,需要经过基础处理、材料铺设、涂层施工等多个工序,并且需要定期进行后期维护和保养。
EPDM塑胶球场施工方案

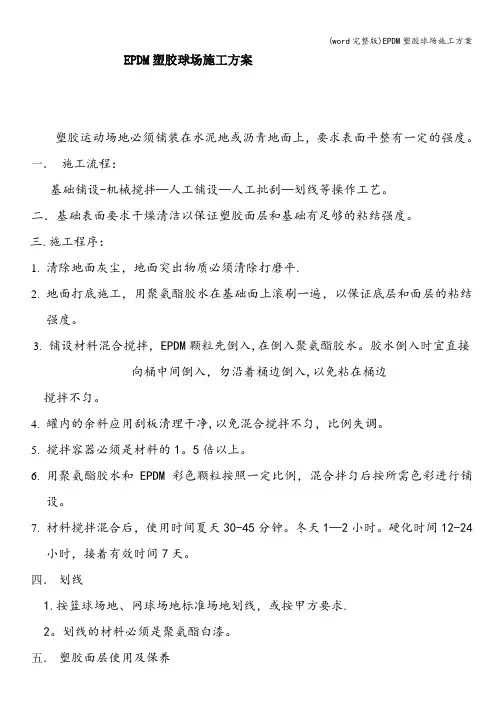

塑胶运动场地必须铺装在水泥地或沥青地面上,要求表面平整有一定的强度。
一.施工流程:
基础铺设-机械搅拌—人工铺设—人工批刮—划线等操作工艺。
二.基础表面要求干燥清洁以保证塑胶面层和基础有足够的粘结强度。
三.施工程序:
1.清除地面灰尘,地面突出物质必须清除打磨平.
2.地面打底施工,用聚氨酯胶水在基础面上滚刷一遍,以保证底层和面层的粘结
强度。
3.铺设材料混合搅拌,EPDM颗粒先倒入,在倒入聚氨酯胶水。
胶水倒入时宜直接
向桶中间倒入,勿沿着桶边倒入,以免粘在桶边搅拌不匀。
4.罐内的余料应用刮板清理干净,以免混合搅拌不匀,比例失调。
5.搅拌容器必须是材料的1。
5倍以上。
6.用聚氨酯胶水和EPDM彩色颗粒按照一定比例,混合拌匀后按所需色彩进行铺
设。
7.材料搅拌混合后,使用时间夏天30-45分钟。
冬天1—2小时。
硬化时间12-24
小时,接着有效时间7天。
四.划线
1.按篮球场地、网球场地标准场地划线,或按甲方要求.
2。
划线的材料必须是聚氨酯白漆。
五.塑胶面层使用及保养
1。
塑胶场地施工完毕后,需要保养夏天2—3天,冬天7—10天后方可使用。
2. 避免接触化学溶剂、烟蒂及火种。
3. 定期保持清洁,用水清洗,油污可用洗涤剂清洗。
4。
塑胶场地是运动员训练及比赛的地方,不得用作其他用途。
EPDM运动球场材料施工方案一、EPDM运动场适用范围幼儿园、中小学操场、跑道、篮球场、羽毛球场、网球场、儿童游乐地面等运动场地。
二.产品性能1弹性优良:EPDM颗粒弹性较好:弹性指数最高,运动舒适安全。
与丙烯酸场地、硅pu场地相比,EPDM场地弹性最好。
2、防滑、透气:场地施工完成后,颗粒间形成的自然缝隙使得其透气性好,防滑效果好。
3、耐候性好:原料均为优质橡胶颗粒,耐候性极佳,具有良好地防紫外线。
4、附着力特强:本产品与各种基础面都有极强的附着力,正常情况不会起泡、脱落。
5、可满足各种图案拼接:EPDM颗粒色彩多样,可根据客户需求拼接出各种图案,普遍使用于幼儿园、小区、广场等休闲娱乐区域。
6、环保:本产品成型后是无毒、无害、无味的材料,是真正绿色环保产品。
三、基础要求1水泥混凝土或沥青混凝土均可,新做水泥基础须养护28天以上,新做沥青基础须养护7天以上。
2.基础表面平整度要求适中(平整度越高,EPDM颗粒与地面粘接度越好,使用寿命越长),且有适度坡度,便于排水。
3.表面均匀坚实,无裂缝、无烂边麻面,接逢平直,水泥基础须切割温度缝;水泥基础是一次成型,自然收光,绝不能撒水泥粉收光。
四.施工工艺1.场地清理清除场地上的杂物,污物(不能将垃圾只扫在场边,而应将场地周围的环境都清理干净,避免一吹风就将周围的垃圾吹入场中)。
2.基础处理a.如是水泥基础,应将基础表面水泥浮浆及疏松部分清除掉,凸出部分应用铁锤或铁铲清除,还不能处理平的情况下就用磨机磨平,直至基础没有凸出部分。
b修补积水,有积水的部分用橡胶颗粒和胶水搅拌均匀,补平整个场地。
c.收缩缝的填补(水泥基础)用1-2mm的黑色胶粒兑比15%的专用胶水,填塞水泥基础伸缩缝,压实抹平。
3.放线根据图案放样、定点、作图、分色分区。
4.底涂用滚筒把沾上EPDM专用胶水滚涂在基础层上,作用是让底层的橡胶颗粒能更好的与基础层牢固粘接。
5.EPDM分色摊铺将1-3mm的彩色EPDM胶粒兑比适量专用胶水,按照图纸上的颜色要求逐一分色填充,抹平压实至要求厚度,表面要求平整密实,修边齐整。
epdm篮球场地构造做法摘要:1.EPDM 篮球场地简介2.EPDM 篮球场地的构造做法3.EPDM 篮球场地的优点4.EPDM 篮球场地的维护和保养正文:【EPDM 篮球场地简介】EPDM 篮球场地,即由EPDM(乙烯- 丙烯酸酯共聚物)材料制成的篮球场地。
EPDM 是一种橡胶材料,具有良好的弹性、抗压性和耐磨性,特别适合用于制作运动场地。
EPDM 篮球场地广泛应用于学校、社区、公园等公共场所,为广大篮球爱好者提供了舒适的运动环境。
【EPDM 篮球场地的构造做法】EPDM 篮球场地的构造做法主要包括以下几个步骤:1.基础处理:在施工前,需要对地面进行严格的基础处理,确保地面平整、无砂石、无油污等杂物。
对于不平整的地面,需要进行找平处理。
2.铺设EPDM 颗粒:将EPDM 颗粒倒入施工现场,并按照一定的比例加入专用胶水,搅拌均匀。
然后用刮刀将混合好的EPDM 颗粒铺设在处理好的地面上,厚度一般控制在10-15mm。
3.压实:在铺设好的EPDM 颗粒表面覆盖一层专用的无纺布,然后用橡胶锤或者压路机进行压实,使EPDM 颗粒与胶水充分结合,提高场地的平整度和稳定性。
4.涂刷色浆:在压实后的场地上涂刷一层色浆,使场地呈现出所需的颜色。
通常,篮球场地采用红色或其他明亮的颜色,以提高可视度和美观度。
5.画线:在色浆干燥后,按照标准篮球场地尺寸和线条进行画线,使场地看起来更加专业。
【EPDM 篮球场地的优点】1.良好的弹性:EPDM 材料具有优良的弹性,能够有效减轻运动员在运动过程中受到的冲击力,降低运动损伤的风险。
2.良好的抗压性和耐磨性:EPDM 篮球场地具有很强的抗压性和耐磨性,能够承受高频次的运动使用,延长场地使用寿命。
3.良好的耐候性:EPDM 材料具有优良的耐候性,不怕日晒雨淋,能够适应各种气候条件。
4.环保无污染:EPDM 材料无毒、无味、无污染,符合环保要求。
【EPDM 篮球场地的维护和保养】1.定期清洁:使用软刷子和清水清洗场地,去除表面的污垢和灰尘。

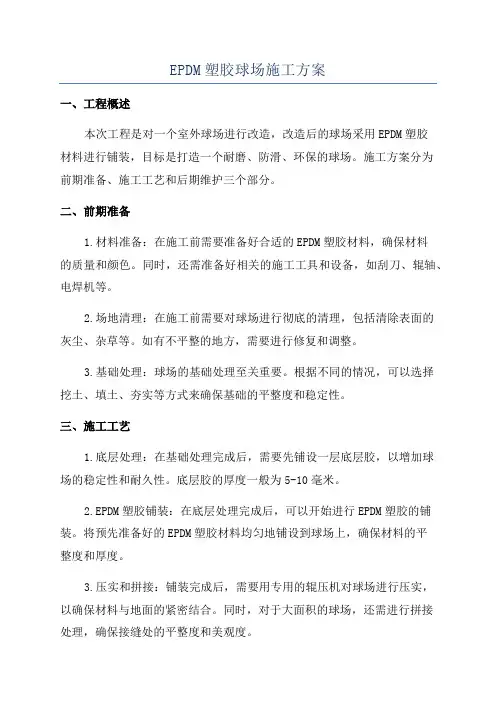

EPDM塑胶球场施工方案一、工程概述本次工程是对一个室外球场进行改造,改造后的球场采用EPDM塑胶材料进行铺装,目标是打造一个耐磨、防滑、环保的球场。
施工方案分为前期准备、施工工艺和后期维护三个部分。
二、前期准备1.材料准备:在施工前需要准备好合适的EPDM塑胶材料,确保材料的质量和颜色。
同时,还需准备好相关的施工工具和设备,如刮刀、辊轴、电焊机等。
2.场地清理:在施工前需要对球场进行彻底的清理,包括清除表面的灰尘、杂草等。
如有不平整的地方,需要进行修复和调整。
3.基础处理:球场的基础处理至关重要。
根据不同的情况,可以选择挖土、填土、夯实等方式来确保基础的平整度和稳定性。
三、施工工艺1.底层处理:在基础处理完成后,需要先铺设一层底层胶,以增加球场的稳定性和耐久性。
底层胶的厚度一般为5-10毫米。
2.EPDM塑胶铺装:在底层处理完成后,可以开始进行EPDM塑胶的铺装。
将预先准备好的EPDM塑胶材料均匀地铺设到球场上,确保材料的平整度和厚度。
3.压实和拼接:铺装完成后,需要用专用的辊压机对球场进行压实,以确保材料与地面的紧密结合。
同时,对于大面积的球场,还需进行拼接处理,确保接缝处的平整度和美观度。
4.涂层处理:在压实和拼接完成后,可以进行涂层处理。
可以选择对球场进行涂层,以增加球场的耐磨性和防滑性。
涂层材料可以根据需要选择,如PU涂层、环氧树脂涂层等。
四、后期维护1.球场标线:在施工完成后,需要根据球场的不同用途进行标线处理。
标线的设计应符合相关标准和规定,保证球场使用的顺畅和安全。
2.定期检查:EPDM塑胶材料具有较长的使用寿命,但也需要定期检查和维护。
每年定期进行检查,对于有问题的地方及时修补和处理。
3.清洁维护:EPDM塑胶球场的清洁维护也非常重要。
定期清洗球场表面的杂物和污渍,确保球场的整洁和平整度。
4.维修处理:如果发现球场有损坏或破损的情况,需要及时进行维修处理。
可以采用修补剂等材料进行修复,确保球场的使用寿命和安全性。
epdm篮球场构造做法
EPDM (乙丙橡胶共混物) 是一种经常用于制作篮球场地表材料的材料,其主要成分是乙丙橡胶和填料。
下面是EPDM篮球场的一般构造做法:
1. 地面准备:首先,需要将篮球场地的地面进行平整和清理,确保没有任何障碍物。
2. 基础层:在地面准备好后,铺设厚适当的基础层,一般使用石头或者碎石作为填充材料,并用辅助设备进行压实,以确保基础层的平整和稳定。
3. 非woven层:在基础层之上铺设一层非woven层,这是为了增加篮球场地的强度和稳定性。
4. EPDM层:在非woven层上进行EPDM层的铺设。
EPDM 颗粒状的材料均匀铺设在场地表面,然后用专用设备进行搅拌和铺平。
5. 铺设线条:在EPDM层完全干燥后,根据篮球场的规格和尺寸,将各种线条和标记涂刷在场地上,包括界线、三秒区、投篮区等等。
6. 完工:最后,进行场地的清理和检查,确保篮球场地的整体平整和无缺陷。
塑胶跑道、篮球场施工方案【一】产品特性1、达到国际标准2、机械铺装,平坦度极佳3、可透水及透气4、有孔式弹性极好5、可全天候使用,弹性好,冲击性佳、耐磨性强,耐候性佳,耐压缩性强,抗钉力强,耐冲击性佳,平坦,接触性好,牢固而用。
6、价格经济。
【二】施工步骤1、场地清洁,混凝土涂底油,沥青面批刮2、机械铺设10mm厚,单液接触剂+EPDM颗粒3、反方向喷涂弹性透气面层。
4、反方向喷涂弹性透气面层。
5、跑道测量、放样及标线。
6、场地清洁及退场。
【三】适用范围1、各级各类学校及体育场、田径场跑道、半圆区、辅助区。
2、全民健身路径。
3、室内体育馆训练跑道。
4、游乐场道路辅面。
【四】质量要求:1、平坦度:任何位置3米搭尺3mm水平误差以下。
2、厚度:至少12mm,跑道任何位置不得少于10mm,加厚区如撑杆跳、标枪、跳远起跑道、跳高加厚区应大于18mm3、冲力缓解:摄氏10℃~40℃之间,冲力将缩减35%~50%。
垂直形变:摄氏10℃~40℃之间,垂直形变在0.6mm~0.8mm之间。
4、摩擦力:在潮湿条件下,塑胶跑道任何位置不低于0.5。
5伸长性:传统式跑道≥0.5MPA,透气跑道≥0.4MPA。
颜色:各区域颜色应差不多一致,多色彩设计旳跑应不眩目,不造成相关竞赛项目旳混乱。
6、排水性:雨后20分钟,场地差不多无积水,塑胶跑道材质国家标准〔GB/T14833-93〕【五】塑胶跑道旳物理性能指标六、塑胶跑道明细表七、使用须知1、塑胶跑道在具备一定排水设施旳条件下,能够适应全天候使用。
2、塑胶跑道只作运动训练旳竞赛之用,不得作其它用途。
3、运动员必须穿专门旳运动鞋,钉子长度一般不得超过9毫米,跳鞋一般不超过12毫米,假设运动鞋带有较长旳钉子时,那么不同意在塑胶跑道上使用。
4、塑胶跑道铺设竣工后,需要保养7-10天后才能使用。
5塑胶跑道边缘应加爱护,不得任意掀动,如发觉损坏,应立即修补。
6、保持清洁,能够用水冲洗,沾上油污可用10%氨水或洗涤剂搽洗洁净。
EPDM塑胶篮球场施工方案【文档一】EPDM塑胶篮球场施工方案1. 项目概述本项目是为了建造一座EPDM塑胶篮球场,以满足社区体育活动的需求。
篮球场面积为XXX平方米,位置位于社区公园。
2. 技术要求2.1 场地选址根据场地规划,需选址一块平整且排水良好的区域,远离住宅区,以确保安全和环境保护。
2.2 基础建设2.2.1 场地平整在选定的区域上,需要进行土地平整工作,确保场地表面平整,并且达到设计要求。
2.2.2 排水系统建立合理的排水系统,使得在雨天或湿润环境下,场地能够快速排水,以确保运动的流畅进行。
2.2.3 基础层施工在场地平整后,需进行基础层的施工,包括压实土壤、铺设砂石层和碾压等工作,以提供稳定的基础。
2.3 EPDM塑胶地面采用EPDM塑胶作为篮球场地面材料。
EPDM具有抗紫外线、耐磨损和抗老化等特性,能够提供良好的运动环境。
2.3.1 基层处理在基础层施工完成后,需进行基层处理,确保地面平整、稳定和无杂物。
2.3.2 弹性层施工将预制的EPDM塑胶地面铺设在基层上,并进行粘附、牵引和填充等工作。
2.3.3 线路标志根据篮球场的规格和标准,绘制并标示出合适的比赛线路,包括篮球架、三分线、罚球线等。
3. 安全措施3.1 封闭围栏在篮球场的周围设置围栏,以确保场地的安全性和私密性。
3.2 照明设施为了满足夜间比赛和活动的需求,在场地周边设置适当的照明设施,以提供足够的光照。
3.3 安全警示标志在场地内外设置安全警示标志,如“慎重碰撞”、“禁止吸烟”等,以提醒使用者注意安全。
4. 附件本文档涉及的附件包括:场地平面图、施工进度计划、EPDM塑胶地面材料供应商报价单等。
5. 法律名词及注释- EPDM:乙丙橡胶,一种合成橡胶材料,具有耐用、耐候性和耐磨性等特点,广泛应用于各类体育场地。
- 篮球场标准:指由国家体育总局发布的篮球场地设计和建设标准文件。
【文档二】EPDM塑胶篮球场施工方案1. 项目概述本项目旨在建造一座EPDM塑胶篮球场,以满足城市体育设施的需求。
EPDM篮球场施工方案1. 篮球场选址•选择平整且无障碍物的开阔场地,并且距离周边住宅区、学校、商业区等人流密集区域较远,以确保球场的安全性和环境舒适性。
•起草选址方案:根据当地城市规划、环保、交通等相关法规,结合选址周边区域的人口密度、用地规划、气候条件等因素,制定综合性选址方案。
•确定选址:在选址方案经过重重筛选后,通过实地测量和调查,找到最适合篮球场建设的选址。
2. EPDM篮球场的结构组成EPDM篮球场主要由场地、设施和配套组成。
(1)场地•EPDM篮球场以环保耐磨的EPDM颗粒材料为基质,并添加环保树脂等其他助剂,经特殊工艺合成而成。
具有防裂、防滑、抗紫外线、良好的环保性能,同时具有出色的柔韧性和耐久性。
•篮球场地面采用粘合法施工,将涂有环氧树脂的EPDM颗粒均匀撒在以钻孔方式打磨过的水泥地面上,然后压实并进行二次施加涂层,最终实现出色耐用的篮球场地面。
(2)设施•篮球场固定设施包括:篮球架、篮球框、篮球网等。
•篮球场移动设施包括:球、球衣、护腕、护踝等。
(3)配套•EPDM篮球场需要配备周边照明,方便夜晚使用,防止意外安全事故发生。
•篮球场周边需要建设固定有盖休息棚和移动式饮水台,以增加场地整体的舒适性和便利性。
3. EPDM篮球场施工流程(1)破坏清理阶段破坏清理阶段主要是要清理原有的地面,以便后续施工。
同时对现场环境进行检查与消毒。
(2)水泥强化处理阶段水泥强化处理是EPDM篮球场施工的重要环节。
这个阶段主要包括:选择清洁干燥的水泥基础层,进行打磨处理,并且施加环氧树脂,确保场地地面平整、坚硬、强度适中。
(3)底层施工阶段底层施工阶段主要是将预处理后的EPDM颗粒均匀散落在水泥面上,加上适量的环保树脂,通过专业的施工技术将底层进行压实和固定,保证篮球场地面的平整度。
(4)表层施工阶段表层施工阶段主要是在底层施工完成后,再次施加EPDM颗粒材料和树脂,并通过特殊工艺合成篮球场的表面材质,使其光滑、柔软、防滑,并且耐用。
EPDM!胶篮球场地施工方案一、主要工程:EPDM®浇塑胶篮球场地。
二、目前国内最常见的全天候运动场地采用聚氨酯塑胶面层,聚氨酯塑胶面层运动场地也被公认为目前最佳的运动场地,普遍为广大体育界和教育界人士所推崇,已广泛用丁国内大、中、小学及幼儿园,田径场、健身及工厂企业员工运动等场地。
对运动员及少年儿童能起到良好的缓冲及保护作用,而且价格低,更适合学校及幼儿园,小区使用三、产品特点:弹性适中:跑跳运动均舒适顺畅。
耐磨性佳:平■坦耐用。
全天候性:雨后即可使用。
保养容易:维护费低,施工简便,活洗容易。
安全性高:防滑,且不会释放出任何有蠹物质。
四、产品规格:网、篮、羽毛球、儿童游乐场及健身场地:分为颜料面层和EPDhH层、也可按合同要求,制成各种规格的塑胶场地。
五、用途与优点:聚氨酯铺面材料是一种新型高分子合成材料,它强度高,弹性好,耐磨损,防滑,耐老化,粘力强,色彩美观,整体性好,场地平坦,搭配自然, 易维护保养,具有良好的田径运动使用特性。
建成后的塑胶场地不仅可供训练和比赛、健身用,为广泛开展体育运动提供了良好的环境。
六、篮球场地面层结构:聚氨酯面层(5-6mn)面层颗粒(彩色)七、塑胶场地的施工:a)塑胶运动场地必须铺设在沥宵或水泥基础上,要求表面平坦,且有一定的强度和稳定性。
b)基础表面要保持活洁,干燥。
沥宵和水泥基础完工后要保养夏天3天以上,冬天10天以上,以保证塑胶面层与基础有足够的粘结强度。
c)基材铺设一机械搅拌一人工铺装一人工批刮一划线等操作工艺八、施工程序:a)地面处理:i. 地面灰尘须确实活除。
ii. 地面凸出物质须刮铲磨平,铲除。
b)地面打底施工:用聚氨酯胶水在基础面上滚刷一遍,以保证塑胶底层与基础面层的粘结强度。
c)铺设材料混合搅拌:i. 搅拌场所须先用塑胶布铺设,以确保环境的整洁及施工后的品质。
ii. 材料启用时封盖须先活洗干净。
iii. 橡胶颗粒应先倒入,再倒入聚氨酯胶水。
epdm篮球场构造做法摘要:1.EPDM 篮球场的概述2.EPDM 篮球场的构造材料3.EPDM 篮球场的施工步骤4.EPDM 篮球场的维护保养正文:EPDM 篮球场是一种非常受欢迎的运动场地,其构造做法如下:1.EPDM 篮球场的概述EPDM 篮球场是由EPDM 材料制成的,具有很好的耐磨性、耐候性和弹性。
它可以提供适当的缓冲和反弹,保护运动员免受伤害。
2.EPDM 篮球场的构造材料EPDM 篮球场的主要构造材料是EPDM 橡胶颗粒和EPDM 橡胶板。
EPDM 橡胶颗粒用于填充场地表面,EPDM 橡胶板用于铺设场地底部的结构层。
这两种材料可以通过喷涂或铺设的方式进行施工。
3.EPDM 篮球场的施工步骤(1) 基础处理:在铺设EPDM 橡胶板之前,需要对场地基础进行处理,以确保其表面平整、干燥、无裂缝和油污等。
(2) 铺设EPDM 橡胶板:将EPDM 橡胶板按照设计尺寸铺设到底部结构层上,用钢钉固定。
(3) 填充EPDM 橡胶颗粒:在铺设EPDM 橡胶板之后,将EPDM 橡胶颗粒填充到场地表面上,填充厚度应根据设计要求进行控制。
(4) 涂刷EPDM 面漆:在填充EPDM 橡胶颗粒之后,需要涂刷一层EPDM 面漆,以保护场地表面免受污染和紫外线伤害。
4.EPDM 篮球场的维护保养为了保持EPDM 篮球场的良好状态,需要进行定期的维护保养,包括清洁、修补和重新涂刷EPDM 面漆等。
在使用过程中,应避免在场地表面行驶车辆或使用重物碾压,以免损坏场地表面。
EPDM 篮球场的构造做法包括基础处理、铺设EPDM 橡胶板、填充EPDM 橡胶颗粒和涂刷EPDM 面漆等步骤。
在施工过程中需要注意细节,确保场地的质量和使用寿命。
塑胶篮球场施工方案塑胶篮球场施工方案1:20世纪60年代初,塑胶铺设应用成功并得到世界认可以来,我国在跑道、篮球、网球等运动场地上被广泛应用,由于它表面平整光滑、耐用且美观大方,深受广大体育爱好者的喜爱。
我公司对塑胶铺装严格执行ISO9001:2001质量标准体系及国家《GB/T14833-1993》质量标准进行设计和施工。
以满足国产要求为目的,以质量求发展。
一、按国际田联有关设计标准要求,场地现状为水泥混凝土地面,表面已出现脱层起皮现象,不能直接进行塑胶铺装,所以要对场地进行塑胶铺装前清理,具体施工流程如下:1. 将原场地水泥混凝土脱层的部分去除;2. 采用鼓风机将水泥混凝土基础清理干净;3. 对基础表面进行刮底胶处理,采用找平层对基础不平处进行填充找平。
4. 在找平层上增加底胶粘合层喷涂处理;5. 在底胶粘合层上面按照国家标准要求进行塑胶施工;6. 按照国家标准尺寸进行划线。
二、水泥基础基础结构:5mm厚透气型塑胶面层底胶粘合层找平填充层原水泥混凝土基础测量放线:按设计图纸核实基础部分的基准线,图型相对尺寸,发现有误或不清楚的地方,立即停止施工,通知技术部门核查;放线标记要清楚准确,不易丢失,放线完毕由技术部门负责人,项目工程师复核无误后,方可继续施工。
三、塑胶面层施工标准及要求:技术指标:1.颜色:绿色红色色泽均匀;2.外观:平整无明显裂痕,无凹凸现象;3.透气型厚度:51mm4.邵氏硬度(A)45—60;5.拉伸强度Mpa0.76.扯断伸长度:71%;7.压缩复原率97%;8.回弹值40%;9.使用寿命10年。
质量要求:(1)颜色均匀、美观;(2)厚度均匀,平整度3米直尺3mm;(3)塑胶面基础粘结力强,不脱层。
四、塑胶场地施工工艺及塑胶类型:1、塑胶施工工艺流程:2、塑胶面层类型:透气性塑胶面层3、塑胶面层铺装施工前的测试。
先将全塑式塑胶面层所用浆料和预聚体及催化剂分别按生产批号排序。
EPDM塑胶场地施工方案1. 简介EPDM(乙丙橡胶)塑胶场地是一种非常流行的环保型塑胶场地材料,具有优秀的耐磨、耐候、耐化学腐蚀和抗老化的特性。
EPDM塑胶场地广泛应用于室内和室外的运动场地,例如操场、篮球场、网球场等。
本文将介绍EPDM塑胶场地的施工方案。
2. 施工准备在进行EPDM塑胶场地施工之前,需要进行以下准备工作:2.1 清理场地首先,确保施工场地的表面平整、干净,并清除所有障碍物,例如石块、杂草等。
2.2 场地测量进行场地测量,确保施工尺寸和平面布局符合设计要求。
测量工作可以使用专业的测量仪器完成。
2.3 基础处理根据场地的具体情况,进行基础处理工作。
例如,如果场地存在沉降或不平整现象,需要进行填充和整平工作。
2.4 施工材料和工具准备准备好EPDM塑胶材料,以及相关施工工具,例如刷子、滚筒、刮板、推车等。
3. 施工步骤3.1 底层处理首先,在清理场地和基础处理后,施工人员需要进行底层处理。
底层处理包括以下步骤:1.涂布底漆:使用专用的底漆涂布施工场地,确保底层的粘附性能。
2.打底胶层:涂布打底胶层,以提供良好的附着力和支撑性。
3.2 EPDM塑胶施工完成底层处理后,开始进行EPDM塑胶的施工。
施工步骤如下:1.涂布胶粘剂:将胶粘剂均匀涂布在底层上,确保胶粘剂的厚度均匀。
2.撒播EPDM颗粒:将EPDM颗粒均匀撒播在胶粘剂表面,并使用刮板等工具将其压实。
3.涂布中间胶层:在EPDM颗粒表面再涂布一层胶层,以加强粘合效果。
4.涂布面层胶层:最后,再次涂布一层面层胶层,以保护EPDM颗粒和增加耐磨性。
5.平整处理:使用刮板、滚筒等工具对施工面进行平整处理,确保场地表面平整光滑。
3.3 后续处理EPDM塑胶场地施工完后,需要进行一些后续处理,例如:1.安装边界线:根据场地设计,施工人员需要进行边界线的涂刷,以增加场地的美观性和功能性。
2.养护和维护:施工完后,对场地进行养护和维护工作,例如定期清扫、修补损坏部分、保养等。
EPDM篮球场施工方案
EPDM塑胶面层篮球场
EPDM塑胶1963年开始商业化生产。
每年全世界的消费量是80万吨。
EPDM最主要的特性就是其优越的耐氧化、抗臭氧和抗侵蚀的能力。
由于三元乙丙橡胶属于聚烯烃家族,它具有极好的硫化特性。
在所有橡胶当中,EPDM 具有最低的比重。
它能吸收大量的填料和油而影响特性不大。
因此可以制作成本低廉的橡胶化合物。
EPDM具有良好的化学稳定性,良好的耐臭氧、耐天候老化、耐热老化性能以及优异的电绝缘性能,而且EPDM的密度很小(0.86~0.87Mg/m3),可大量填充填料和软化剂,因此可制得在性能和成本方面有竞争优势的产品。
一、混合型塑胶跑道参数、性能及适用范围
1、检测参考标准
项目指标实测数据硬度(邵氏A型),度62 56
回弹率,% 45 67
压缩复原率,% 99.40 120
拉伸强度,MPa 1.71 2.33
断裂伸长率,% 25 45
阻燃性,级 1 1
耐磨性≤85 90
1、环保:无毒、无公害,符合环保要求;经济性:除日常清洁冲洗外,在合理使用范围内无需特殊维护;
2、全天候使用:任何季节及温差,均能维持高水准的品质,雨后能立即使用;
3、弹性:具有适度的弹性及反弹力,减少体力的消耗,增进竞赛成绩;
4、冲击力吸收:适应吸收脚部冲击力,减少运动伤害,适宜长期练习及比赛;
5、耐候性:不会因紫外线、臭氧、酸雨的污染而退色,粉化或软化,并能长期保持鲜的色彩;
6、耐磨性:满足各级单位长时间,高使用频率的需要;安全性:可防止跌倒所发生的运动伤害;
7、耐压缩性:不致因为田径器材的重压而无法恢复弹性;
8、防滑要求:在潮湿的条件下和恶劣天气中需要保护运动员脚踏实,起步、加速、跑动快速安全;
9、抗钉力:在受力最大、使用最频繁的百米起跑点,不会因使用钉鞋或起跑架而破坏;
10、耐冲击性:具有强韧的弹性层及缓冲层,可吸收强劲的冲击,表面不会受损;
11、平坦性:施工时使用自流平材料,表面平坦,能符合特别平坦的比赛场地要求;
12、粘接性:能够进行特殊施工处理,粘接力强,可压制水份上升,无起泡,剥离等现象;
13、色彩:表面颜色应柔和,场地颗粒状表层材料,应能防止刺眼的反射,美观耐久。
2、适用范围及使用条件
这个场地的特点是平整度好,弹性好,安全性高,成本低,施工难度小,易于普及,适用于儿童游乐园,幼儿园,中小学体育器材区,全民健身路径区,人行天桥,健身房,体育操场。
产品提供完美的吸撞效能,舒适耐用,维护方便,适用于铺设于户内外地面,是保护孩子安全的最佳选择。
二、施工方案
1、施工准备和基础清理
(1)施工前应检查设备材料是否齐全、存放位置是否合理称、配料、运送、批刮、辅助等。
各人员是否到位工具是否准备好特别是电器和催化剂不能出错,不然搅拌正当中出故障,会造成拼缝明显,严重会使配料不均造成原料报废或搅拌不均,造成固化不均和甚至返工。
(2)其次对水泥基础实行地毯式检查、彻底清洁基础表面浮尘、污垢,修补基层缺陷,打磨地面。
用5-8%的稀盐酸溶液,将混凝土基础表面进行处理,然后用清水冲洗干净,完全干燥后,方可铺设塑胶面层。
2、施工方法及步骤
(1)施工测量
正式施工前,对建设单位提供的座标及水准点进行校对,包括导线、中线的复测,水准点的复测与增设,横断面的测量与绘制等。
并将测量结果汇报监理工程师核查,测设精度符合规范要求。
(2)场地清洗
施工前须对原场地上有可能影响工程质量的的上面浮灰,油迹、油漆、石子等清除干净,对水泥起壳的、起空鼓的也要敲碎去除,特别是各种油迹,要把带油的水泥去除,直至干净的水泥为止。
如遇到雨后施工,要曝晒2-3天后施工,以保证工程质量。
使用高压水枪配合人工使用扫帚清扫,对于冲洗不掉的如口香糖等垃圾,应使用铲刀铲除,避免由于杂物的存在而使面层粘接不牢固。
冲洗清扫的时候,要及时将污水及清洗下来的杂物清扫干净,避免二次污染,同时也做到节约用水。
(3)场地找平
清洗完毕后,应及时观察场地有无明显积水,如果有积水,应进行标注,以便找平。
同时使用水准仪,配合场地方格网线,对积水部分进行进一步确认,并确定高差,以明确需用什么材料对凹陷部分进行找平。
对于5mm以下的凹陷,采用VAE配合石英砂、水泥等材料进行人工找平,对于5mm以上的凹陷,采用0.5-3mm的黑色橡胶颗粒配合单组分胶水搅拌后进行人工找平。
由于是老场地,无法进行排水改造,但又需满足功能确保质量,所以,在找平前,应在凹陷的底部进行深钻孔,以便少量积水渗透至土壤从而不再积水。
对下水道口隔离栏等东西要用透明胶带和薄膜保护好。
(4)场地分线
根据场地测量后明确的基准点,准确地放出篮球场所需的线条,以便进行EPDM施工的时候对颜色的区分,分线要求精确,应队分好的线条进行不同人员的多次复测,以确保工程质量。
(5)EPDM塑胶面层铺设
在进行EPDM塑胶面层铺设之前,场地应充分晾晒待混凝土中水汽完全蒸发后,并且在施工前,应再次清扫场地后,方可进行施工。
施工气温应高于8 ℃,空气湿度较大或预计有雨的天气应停止施工。
夏季施工,要避开中午高温段。
施工前应检查设备材料是否齐全、存放位置是否合理称、配料、运送、批刮、辅助等。
各人员是否到位工具是否准备好特别是电器和催化剂不能出错,不然搅拌正当中出故障,会造成拼缝明显,且严重一釜料报废或搅拌不均,造成固化不均,返工,向以上准备工作、开工前头天晚上负责人就应该准备一下,不能临阵准备。
EPDM面层采用手工铺设,这样可以确保面层的密实度,增强使用效果和使用年限。
首先将EPDM胶粒和聚氨酯胶水按所需比例投入颗粒搅拌机中充分搅拌,搅5-10分钟左右,使EPDM胶粒表面完全被聚氨酯胶水湿润。
根据需要适当加一点催化剂,两套设备交互使用。
搅拌完成的材料用小斗车运至施工现场,根据画好的线先进行三秒区和中心圆施工,施工时应注意倾倒胶粒均匀,勿使过分集中或分散。
设计面层为6mm,施工时应使用5mm的压条进行手工作业,作业时,还应加压收平,确保面层的密实度。
在一批一批施工当中,随时检查厚度,如发现出现不匀要随时调整,千万不要露底。
施工当中,修边的人一定跟上步调在保证质量的前提下尽量与刮料人同步施工。
由于公司施工人
员技术精湛,配合时间长,所以人员配合好、手熟练,能够匀速铺设,不会因为时快时慢而造成不必要的拼缝或高、低,新、旧之分。
铺设完三秒区和中心圆后,即可使用另一种颜色EPDM颗粒按设计要求,铺设其余的部分,在不同颜色胶粒搅拌之前,应把搅拌机和其余需要的工具清洗干净,避免色彩上的相互混杂。
EPDM颗粒在手工铺设完毕后,应该在48小时后,用胶水喷涂一遍表面,加强面层的使用效果和使用年限。
喷涂胶水时,应薄而均匀,且应在无风无尘的条件下进行喷涂。
(6)场地划线
面层喷涂的胶水干后,应仔细检查整个场地,看看有无缺陷,在确定无误的时候,可以对场地进行划线。
画线方案制定后,需送建设单位审定,画线测量必须有专人进行,并保证会同有关单位进行复核。
在正式刷漆之前,应由另外两人复核,以免前后出现同样错误。
划线采用聚氨酯双组分漆,以保证长期使用,必须精确测定,其余每一道线的宽度应正确,标线漆膜线幅为5cm,平滑不刺眼,不得有交叉现象,线条涂刷应清晰、美观、端正。
7、场地完工后自检、局部修整及清理
全面细致检查场地每个细节,将检测到的缺陷采用同材质材料精心修复,以求表面一致。
清洁场地,确保干净整洁的场地外观。
8、施工注意事项(手工)
(1)最佳施工温度5-35℃,温度过高或过低,影响施工。
(2)材料在使用前,均需搅拌均匀后方可配料。
(3)材料使用前先严格按照使用方法和施工工艺进行小试,掌握好催化剂的用量,确保材料流平效果。
