实测实量汇总资料培训资料
- 格式:doc
- 大小:342.50 KB
- 文档页数:15
房地产实测实量操作培训指导一、实测实量的定义和目的实测实量是指将房地产建筑物的实际尺寸、面积等进行准确测量的过程。
实测实量的目的是为了获取准确的房地产建筑物信息,包括建筑物的布局、面积、位置等,为后续的房地产评估、设计、销售等工作提供依据。
二、实测实量的工具和设备1.测量工具:测量带、测量尺、水平尺、垂直尺等。
2.测量设备:全站仪、激光测距仪、水准仪等。
三、实测实量的操作步骤1.准备工作:确定实测实量的范围和目标,准备好所需的工具和设备。
2.测量建筑物的外墙:使用全站仪或激光测距仪进行测量,记录下建筑物各个墙面的长度和高度。
3.测量建筑物的内部布局:使用测量带或测量尺进行测量,记录建筑物内部各个房间的尺寸和位置。
4.测量建筑物的楼层和高度:使用全站仪或水准仪进行测量,记录建筑物的楼层高度和总高度。
5.计算建筑物的面积:根据收集到的测量数据,使用计算公式计算建筑物的总面积和各个房间的面积。
6.整理测量数据:将测量数据整理成清晰、规范的报告,包括建筑物的平面图和各个房间的尺寸表格等。
四、实测实量的注意事项1.在实测实量时要保持专注和细心,确保测量数据的准确性。
2.注意保护测量设备,避免因不当使用或放置而损坏。
3.在测量建筑物外墙时,需要注意周边环境的影响,如地形起伏、树木等,避免对测量结果产生影响。
4.在测量建筑物内部布局时,要注意墙角、凹凸墙面等特殊情况的处理,确保测量数据的正确性。
5.在计算建筑物面积时,要使用正确的计算公式,避免因计算错误导致面积数据不准确。
五、实测实量的案例分析通过对实际案例的分析,可以帮助从业者更好地理解实测实量的操作。
可以选取一座具体的房地产建筑物,进行详细的实测实量,并根据测量数据进行计算和分析,得出建筑物的面积、布局等信息。
六、实测实量的实践演练为了进一步提高实测实量的操作技能,可以组织实践演练活动。
通过实际操作,让从业者熟悉实测实量的流程、工具和设备的使用,培养其实际操作的能力。
建筑工程实测实量汇总一、地基基础与主体结构工程(一)钢筋安装位置的偏差应符合表一的规定1、检查数量,在同一检验批内,对梁、柱和独立基础。
应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵、横轴线划分检查面,抽查10%且均不少于3面。
2、钢筋安装位置的允许偏差和检验方法(表一)项目允许偏差(mm)检查方法绑扎钢筋网长、宽±10 钢尺检查网眼尺寸±20 钢尺量连续三档,取最大值绑扎钢筋骨架长±10 钢尺检查宽、高±5 钢尺检查项目允许偏差(mm)检查方法受力钢筋间距±10钢尺量两端、中间各取一点取最大值排距±5保护层厚度基础±10 钢尺检查柱、梁±5 钢尺检查板、墙、壳±3 钢尺检查绑扎钢筋、横向钢筋间距±20 钢尺量连续三档,取最大值钢筋弯起点位置20 钢尺检查预埋件中心线位置 5 钢尺检查水平高差+3,0 钢尺和塞尺检查注:1 检查预埋件中心线位置时,应沿纵横两个方向测量,并取其中的较大值;2 表中梁类、板类构件上部纵向受力钢筋保护层厚度的合格点率应达到50%及以上,且不得有超过表数值1.5倍的尺寸偏差。
(二)现浇结构尺寸允许偏差和检验方法1、检验数量:按楼层、结构缝或施工段划分检验批。
在同一检验批内,对梁、柱和独立基础,应抽查构件数量的10%,且不少于3件:对墙和板,应按有代表性的自然间抽查10%,且不少于3间:对大空间结构,墙可按相邻轴线间高度5mm左右划分检查面,板可按纵横轴线划分检查面,抽查10%,且均不少于3面;对电梯井,应全数检查。
对设备基础,应全数检查。
2、现浇结构尺寸允许偏差和检验方法(表二)项目允许偏差(mm)检验方法轴线位置基础15钢尺检查独立基础10墙、柱、梁8剪力墙 5垂直度层高≤5m 8 经纬仪或吊线、钢尺检查>5m 10 经纬仪或吊线、钢尺检查全高(H)H/1000且≤30 经纬仪、钢尺检查标高层高±10 水准仪或拉线、钢尺检查全高±30截面尺寸﹢8,﹣5 钢尺检查电梯井井筒长、宽对定位中心线﹢25,0 钢尺检查井筒全高(H)垂直度H/1000且≤30 经纬仪、钢尺检查表面平整度8预埋设施中心线位置预埋件10钢尺检查预埋螺栓 5预埋管 5预留洞中心线位置15 钢尺检查注检查轴线、中心线位置时,应沿纵横两个方向量测,并取其中的较大值。

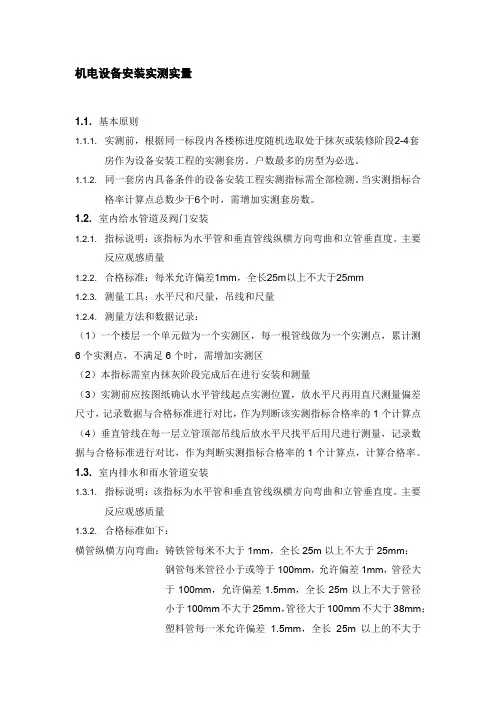

机电设备安装实测实量1.1. 基本原则1.1.1. 实测前,根据同一标段内各楼栋进度随机选取处于抹灰或装修阶段2-4套房作为设备安装工程的实测套房。
户数最多的房型为必选。
1.1.2. 同一套房内具备条件的设备安装工程实测指标需全部检测。
当实测指标合格率计算点总数少于6个时,需增加实测套房数。
1.2. 室内给水管道及阀门安装1.2.1. 指标说明:该指标为水平管和垂直管线纵横方向弯曲和立管垂直度。
主要反应观感质量1.2.2. 合格标准:每米允许偏差1mm,全长25m以上不大于25mm1.2.3. 测量工具:水平尺和尺量,吊线和尺量1.2.4. 测量方法和数据记录:(1)一个楼层一个单元做为一个实测区,每一根管线做为一个实测点,累计测6个实测点,不满足6个时,需增加实测区(2)本指标需室内抹灰阶段完成后在进行安装和测量(3)实测前应按图纸确认水平管线起点实测位置,放水平尺再用直尺测量偏差尺寸,记录数据与合格标准进行对比,作为判断该实测指标合格率的1个计算点(4)垂直管线在每一层立管顶部吊线后放水平尺找平后用尺进行测量,记录数据与合格标准进行对比,作为判断实测指标合格率的1个计算点,计算合格率。
1.3. 室内排水和雨水管道安装1.3.1. 指标说明:该指标为水平管和垂直管线纵横方向弯曲和立管垂直度。
主要反应观感质量1.3.2. 合格标准如下:横管纵横方向弯曲:铸铁管每米不大于1mm,全长25m以上不大于25mm;钢管每米管径小于或等于100mm,允许偏差1mm,管径大于100mm,允许偏差1.5mm,全长25m以上不大于管径小于100mm不大于25mm,管径大于100mm不大于38mm;塑料管每一米允许偏差 1.5mm,全长25m以上的不大于38mm立管垂直度:铸铁管(塑料管)每米允许偏差3mm,全长5m以上允许偏差不大于15mm;钢管每米允许偏差3mm,全长5m以上允许偏差不大于10mm1.3.3. 测量工具:水平尺、直尺、拉线、吊线和尺量1.3.4. 测量方法和数据记录(1)一个楼层一个单元做为一个实测区,每一根管线做为一个实测点,累计测6个实测点,不满足6个时,需加实测区(2)本指标需室内抹灰阶段完成后在进行安装和测量(3)实测前应按图纸确认水平管线起点实测位置,放水平尺再用直尺测量偏差尺寸,记录数据与合格标准进行对比,作为判断该实测指标合格率的1个计算点(4)垂直管线在每一层立管顶部吊线后放水平尺找平后用尺进行测量,记录数据与合格标准进行对比,作为判断该实测指标合格率的1个计算点1.4. 卫生器具安装(座便坑距偏差)1.4.1. 指标说明:本指标实测值为墙面装修完成面与座便器预留管外壁的距离。
实测实量汇总资料

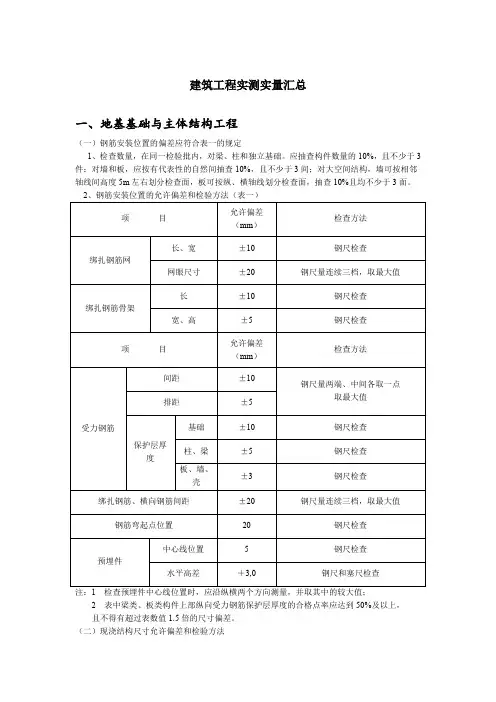

建筑工程实测实量汇总
一、地基基础与主体结构工程
(一)钢筋安装位置的偏差应符合表一的规定
1、检查数量,在同一检验批内,对梁、柱和独立基础。
应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵、横轴线划分检查面,抽查10%且均不少于3面。
2、钢筋安装位置的允许偏差和检验方法(表一)
注:1 检查预埋件中心线位置时,应沿纵横两个方向测量,并取其中的较大值;
2 表中梁类、板类构件上部纵向受力钢筋保护层厚度的合格点率应达到50%及以上,且不得有超过表数值1.5倍的尺寸偏差。
(二)现浇结构尺寸允许偏差和检验方法
1、检验数量:按楼层、结构缝或施工段划分检验批。
在同一检验批内,对梁、柱和独立基础,应抽查构件数量的10%,且不少于3件:对墙和板,应按有代表性的自然间抽查10%,且不少于3间:对大空间结构,墙可按相邻轴线间高度5mm左右划分检查面,板可按纵横轴线划分检查面,抽查10%,且均不少于3面;对电梯井,应全数检查。
对设备基础,应全数检查。
2、现浇结构尺寸允许偏差和检验方法(表二)
注检查轴线、中心线位置时,应沿纵横两个方向量测,并取其中的较大值。
3、混凝土设备基础尺寸允许偏差和检验方法(表三)
注:检查坐标、中心线位置时,应沿纵横两个方向量测,并取其中的较大值
(三)砌体工程允许偏差和检验方法
1、抽检数量:没检验批抽查不应少于5处。
检验方法:观察和尺量检查。
2、砖砌体允许偏差和检验方法(表四)
3、填充墙允许偏差和检验方法(表五)
二、建筑装饰装修工程
(一)抹灰工程允许偏差和检验方法
1、抽查数量:室内每个检验批应至少抽查10% 并不得少于3 间不足3 间时应全数检查;
室外每个检验批每100m2 应至少抽查一处每处不得小于10m2。
2、一般抹灰工程质量的允许偏差和检验方法(表六)
注:1)普通抹灰,本表第3项阴角方正可不检查;
2)顶棚抹灰,本表第2项表面平整度可不检查,但应平顺。
(二)门窗安装允许偏差和检验方法
1、铝合金门窗安装允许偏差和检验方法(表七)
2、塑料门窗安装的允许偏差和检验方法(表八)
(三)吊顶允许偏差和检验方法:
1、检查数量应符合下列规定:
每个检验批应至少抽查10% 并不得少于3 间不足3 间时应全数检查。
2、吊杆距主龙骨端部距离不得大于300mm 当大于300mm 时应增加吊杆,当吊杆长度大于1.5m 时应设置反支撑当吊杆与设备相遇时应调整并增设吊杆。
3、暗龙骨吊顶工程安装的允许偏差和检验方法(表九)
(四)隔墙允许偏差和检验方法:
1、板材隔墙工程的检查数量应符合下列规定:
每个检验批应至少抽查10% 并不得少于3 间不足3 间时应全数检查
2、板材隔墙安装的允许偏差和检验方法(表十)
(五)饰面砖允许偏差和检验方法:
1、检查数量应符合下列规定:
2、室内每个检验批应至少抽查10% 并不得少于3 间不足3 间时应全数检查;室外每个检验批每100m2 应至少抽查一处每处不得小于10m2。
3、饰面砖粘贴的允许偏差和检验方法(表十一)
(五)建筑地面工程施工质量检验,应符合下列规定:
1、基层(各构造层)和各类面层的分项工程的施工质量验收应按每一层次或每层施工段(或变形缝)划分检验批,高层建筑的标准错可按每三层(不足三层按三层计)划分检验批;
2、每检验批应以各子分部工程的基层(各构造层)和各类面层所划分的分项工程按自然间(或标准间)检验,抽查数量应随机检验不应少于3间;不足3
间,应全数检查;其中走廊(过道)应以10延长米为1间,工业厂房(按单跨计)、礼堂、门厅应以两个轴线为1间计算;
3、有防水要求的建筑地面子分部工程的分项工程施工质量每检验批抽查数量应按其房间总数随机检验不应少于4间,不足四间,应全数检查。
4、板、块面层的允许偏差和检验方法(表十二)
5、整体面层的允许偏差和检验方法(表十三)
(表十三)续表
三、安装工程
四、钢结构工程
1、焊接H型钢的允许偏差(mm)
注:检查数量:按钢构件数抽查10%,宜不少于3件。
检验方法:用钢尺、角尺、塞尺等检查。
2、单层钢结构中柱子安装的允许偏差(mm)
项目允许偏差图例检验方法
柱脚底座中心线定位轴线的偏移5.0
用吊线和钢
尺检查
柱基准点标高有吊车
梁的柱
﹢3.0
﹣5.0
用水准仪检
查
无吊车
梁的柱
﹢5.0
﹣8.0
弯曲矢高H/1200,且
不应大于
15.0
用经纬仪或
拉线和钢尺
检查
柱轴线垂直度单
层
柱
H≤
10m
H/1000
用经纬仪或
吊线和钢尺
检查H>
10m
H/1000,且
不应大于
25.0
多
节
柱
单节柱
H/1000,且
不应大于
10.0
柱全高35.0
检查数量:按构件数抽查10%,且不应少于3 个。
检验方法:用钢尺检验。
钢结构油漆:
每遍涂层干漆膜厚度的允许偏差为-5μm。
检查数量:按构件数抽查10%,且同类构件不应少于3 件。
检验方法:用干漆膜测厚仪检查。
每个构件检测5 处,每处的数值为3 个相距50mm
测点涂层干漆膜厚度的平均值。
