1施工准备1.1作业条件1.1.1钢筋进场后按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放。
1.1.2钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位。
1.1.3熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确,1.1.4做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线。
1.1.5根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理。
绑扎前先按1:6整理调直下层伸出的搭接筋,并将锈蚀、水泥砂浆等污垢清除干净。
1.1.6根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,Φ12伸出长度为66cm,182Cm并间隔错开,碎施工缝处要剔凿到露石子并清理干净。
1.1.7按要求搭好脚手架。
1.2材质要求1.2.1钢筋应无老锈及油污。
1.2.2成型钢筋:必须符合配料单的规格、型号、尺寸、形状、数量,并应进行标识。
成型钢筋必须进行覆盖,防止雨淋生锈。
1.2.3铁丝:可采用20—22号铁丝(火烧丝)或镀锌铁丝(铅丝)。
铁丝切断长度要满足使用要求。
1.2.4垫块:采用塑料垫块,厚度同保护层,或用塑料卡、拉筋、支撑筋.13工器具钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
2质量要求注:具体要求同“他基础钢筋交底记录”中相应部分,3工艺流程3.1柱子钢筋绑扎:3.2剪力墙钢筋绑扎:3.3连梁钢筋绑扎:3.4板钢筋绑扎:3.5楼梯钢筋绑扎:4操作工艺4.1柱钢筋绑扎4.1.1套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内绑扣不少于3个,绑扣要向柱中心。
柱子主筋采用光圆钢筋搭接时,角部弯钩应与模板成45°,中间钢筋的弯钩应与模板成90°。
4.1.2搭接绑扎竖向受力筋:柱子主筋立起之后,接头的搭接长度应符合设计要求,(小16为88cm,Φ10为50Cm)O绑扎接头的位置应相互错开。
主体结构钢筋模板混凝土施工方案
在主体结构的建造中,钢筋模板混凝土是一种常用的施工方法,它将钢筋、模
板和混凝土结合在一起,从而形成承重结构。
施工准备
在开始施工之前,首先需要做好准备工作。
包括制定施工计划、安排施工人员、准备施工材料等。
对于钢筋,要进行验收和预处理,模板要做好防腐处理,混凝土要提前配比。
钢筋的布置
钢筋的布置是非常重要的一部分,它直接影响到结构的承载能力和稳定性。
在
布置钢筋时,要按照设计图纸要求进行,确保钢筋的正确位置、数量和间距。
模板的安装
模板的安装需要按照设计要求进行,确保模板的平整度和垂直度。
在安装模板时,要注意连接处的密封性,避免混凝土漏水或渗漏。
混凝土的浇筑
在进行混凝土浇筑时,要分层浇筑,以免出现裂缝或变形。
要确保混凝土的质
量和配比,避免出现质量问题。
施工质量检验
在施工过程中,要定期进行质量检验,确保施工质量。
对钢筋的焊接、模板的
固定和混凝土的浇筑要进行检查,及时发现问题并进行处理。
完工验收
在主体结构钢筋模板混凝土施工完成后,要进行验收。
对结构的承载能力、稳
定性和气密性进行检测,确保施工合格。
结语
主体结构钢筋模板混凝土施工是一项复杂的工程,需要施工人员严格按照设计
要求进行施工,确保施工质量和安全。
只有做好每一个细节,才能建造出安全、稳定的主体结构。

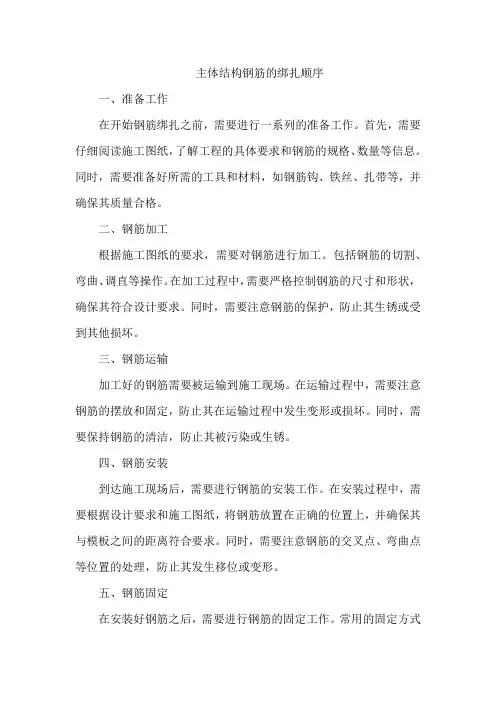

主体结构钢筋的绑扎顺序一、准备工作在开始钢筋绑扎之前,需要进行一系列的准备工作。
首先,需要仔细阅读施工图纸,了解工程的具体要求和钢筋的规格、数量等信息。
同时,需要准备好所需的工具和材料,如钢筋钩、铁丝、扎带等,并确保其质量合格。
二、钢筋加工根据施工图纸的要求,需要对钢筋进行加工。
包括钢筋的切割、弯曲、调直等操作。
在加工过程中,需要严格控制钢筋的尺寸和形状,确保其符合设计要求。
同时,需要注意钢筋的保护,防止其生锈或受到其他损坏。
三、钢筋运输加工好的钢筋需要被运输到施工现场。
在运输过程中,需要注意钢筋的摆放和固定,防止其在运输过程中发生变形或损坏。
同时,需要保持钢筋的清洁,防止其被污染或生锈。
四、钢筋安装到达施工现场后,需要进行钢筋的安装工作。
在安装过程中,需要根据设计要求和施工图纸,将钢筋放置在正确的位置上,并确保其与模板之间的距离符合要求。
同时,需要注意钢筋的交叉点、弯曲点等位置的处理,防止其发生移位或变形。
五、钢筋固定在安装好钢筋之后,需要进行钢筋的固定工作。
常用的固定方式包括焊接、绑扎等。
在固定过程中,需要确保钢筋的位置准确、稳定,防止其在浇筑混凝土时发生移位或变形。
同时,需要注意钢筋的固定顺序和方式,防止其对施工进度和工程质量造成影响。
六、钢筋连接在固定好钢筋之后,需要进行钢筋的连接工作。
常用的连接方式包括机械连接、焊接等。
在连接过程中,需要确保钢筋之间的连接牢固、可靠,防止其在施工和使用过程中发生松动或断裂。
同时,需要注意连接的质量控制和验收工作,确保其符合设计要求和相关规范。
七、质量检查在完成钢筋绑扎工作之后,需要进行质量检查。
检查的内容包括钢筋的位置、尺寸、形状、连接方式等是否符合设计要求和相关规范。
同时,需要检查钢筋的保护措施是否到位,防止其生锈或受到其他损坏。
对于检查中发现的问题,需要及时进行处理和纠正。
八、验收合格最后,需要进行验收工作。
验收的内容包括钢筋绑扎的整体质量、外观、尺寸等方面是否符合设计要求和相关规范。
1。
本表由施工单位填写,交底单位与接受交底单位各保存一份.
2。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1。
本表由施工单位填写,交底单位与接受交底单位各保存一份。
2。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写.
1。
本表由施工单位填写,交底单位与接受交底单位各保存一份。
2.当做分项工程施工技术交底时,应填写“分项工程名称"栏,其他技术交底可不填写。
1。
本表由施工单位填写,交底单位与接受交底单位各保存一份。
2。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各保存一份。
2。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写.。

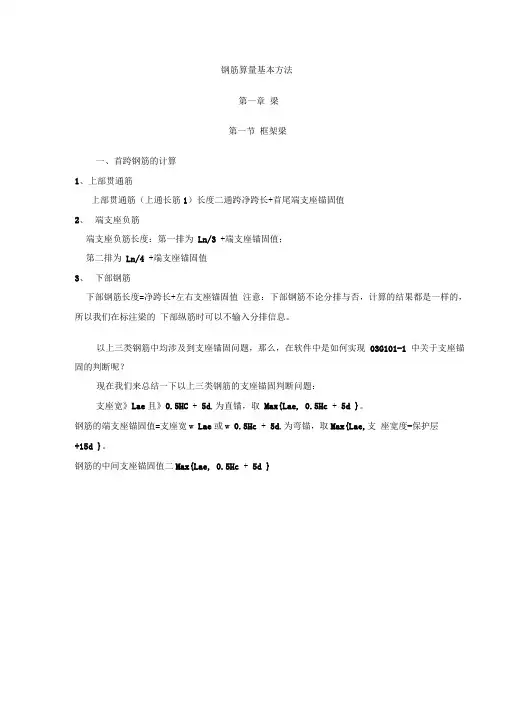

钢筋算量基本方法第一章梁第一节框架梁一、首跨钢筋的计算1、上部贯通筋上部贯通筋(上通长筋1)长度二通跨净跨长+首尾端支座锚固值2、端支座负筋端支座负筋长度:第一排为Ln/3 +端支座锚固值;第二排为Ln/4 +端支座锚固值3、下部钢筋下部钢筋长度=净跨长+左右支座锚固值注意:下部钢筋不论分排与否,计算的结果都是一样的,所以我们在标注梁的下部纵筋时可以不输入分排信息。
以上三类钢筋中均涉及到支座锚固问题,那么,在软件中是如何实现03G101-1 中关于支座锚固的判断呢?现在我们来总结一下以上三类钢筋的支座锚固判断问题:支座宽》Lae且》0.5HC + 5d,为直锚,取Max{Lae, 0.5Hc + 5d }。
钢筋的端支座锚固值=支座宽w Lae或w 0.5Hc + 5d,为弯锚,取Max{Lae,支座宽度-保护层+15d }。
钢筋的中间支座锚固值二Max{Lae, 0.5Hc + 5d }筠血匹型竝佥二 $ *_玄・林酬側鮮弋E£廉塁骈2印杯整£1裁"总‘l-2'CC^I 江|林応:kh'[辿:-'• :JJGI ^55也mi 型u 出 i &眠側壮s hi頤帥施 心IM 九■强*oBmiEiEHfta ^it owi-LFSl f 1汕恥£创仁 傅捺1电I 制 I4、腰筋构造钢筋:构造钢筋长度二净跨长+ 2X 15d抗扭钢筋:算法同贯通钢筋 5、拉筋拉筋长度=(梁宽—2X 保护层)+ 2X 11.9d (抗震弯钩值)+ 2d 拉筋根数:如果我们没有在平法输入中给定拉筋的布筋间距,那么拉筋的根数 =(箍筋根数12 ) X (构造筋根数12 );如果给定了拉筋的布筋间距,那么拉 筋的根数二布筋长度/布筋间距。
6箍筋箍筋长度=(梁宽—2X 保护层+梁高-2X 保护层)+ 2X 11.9d + 8d 箍筋根数=(加密区长度/加密区间距+1)X 2+(非加密区长度/非加密区间距窣山药"圮(加!diI *則弦,附.1& H 申H1... J 霏岷諒皿汗“脚 亡脚11朋「:'u Mffil S4f 4 "厲楝f :;诈】p 冷. 5 X 唆輕迄卜曲即.帝 决和1-牛小計茁;、:iiBxftuiU-昭皿r *福::计舸' 1士 ” iiJ M.何&15社| •谄赫撤丁 t弁単啊t 副霽揀r. I耳辿斗5也+4ci Ab JM “巫卫塑錨地巧皿儿比泊妲册 创曰怖H 门说 汁二誌钢PH*问-1)+1注意:因为构件扣减保护层时,都是扣至纵筋的外皮,那么,我们可以发现,拉筋和箍筋在每个保护层处均被多扣掉了直径值;并且我们在预算中计算钢筋长度时,都是按照外皮计算的,所以软件自动会将多扣掉的长度在补充回来,由此,拉筋计算时增加了2d,箍筋计算时增加了8d。
某地铁站主体结构钢筋工程施工方案一、项目概况本项目是地铁站主体结构钢筋工程施工方案,地铁站位于市区中心,为了配合城市交通建设,加强城市基础设施建设,本项目开始了地铁站的主体结构施工工作。
地铁站主体结构主要包括地下室、站台、候车大厅等部分,本施工方案将详细介绍钢筋工程施工的步骤和方法。
二、施工步骤1.钢筋预制:根据设计图纸和施工方案,对所需的钢筋进行预制。
首先,根据图纸标注的尺寸和长度,对钢筋进行剪切和焊接,确保其符合设计要求和质量标准。
然后,对钢筋进行防锈处理,确保其耐腐蚀性能。
最后,对预制好的钢筋进行标记和堆放,方便后续的施工使用。
2.钢筋安装:在地铁站主体结构施工的过程中,首先要进行钢筋的安装工作。
根据设计图纸和施工方案,按照标准的工艺要求,将预制好的钢筋按照设计要求进行排列和安装。
在钢筋的布置和安装过程中,要确保钢筋的位置准确、连接牢固,并且符合设计要求和质量标准。
3.钢筋绑扎:在钢筋安装完成后,需要进行钢筋的绑扎工作。
绑扎工作是为了让钢筋之间紧密连接,以增强主体结构的整体承载力和抗震性能。
在绑扎工作中,要使用专用的钢筋绑扎工具,将钢筋牢固地绑扎在一起,并确保绑扎点牢固可靠,不得出现松散或错位的情况。
4.钢筋混凝土浇筑:在钢筋绑扎完成后,即可进行钢筋混凝土的浇筑工作。
浇筑过程中,要根据设计要求和施工方案,采用合适的浇筑方法和浇筑设备,确保钢筋混凝土的均匀性和质量。
同时,要注意控制浇筑速度和浇筑厚度,避免出现漏浇、冒浆等质量问题。
5.钢筋工程验收:在钢筋施工完成后,还需要进行验收工作。
验收工作主要包括对钢筋工程的尺寸、布置、密实度和连接性等进行检查和测试,确保其符合设计要求和质量标准。
同时,还要进行相应的记录,并对合格的工程进行验收证明的颁发。
三、施工要求1.施工人员要具备相应的资质和技能,严格按照施工方案进行施工作业,确保施工质量。
2.施工过程中必须严格遵守安全操作规程,戴好安全帽和防护鞋等个人防护装备,确保施工人员的人身安全。
技术及安全交底记录一、操作工艺1、钢筋加工工艺流程:配料→钢筋除锈→调直→切断→弯曲成型;2、柱、墙钢筋安装工艺流程:柱筋安装→安放垫块→敷设专业管线→检查验收→转入下道工序;3、梁、板钢筋安装工艺流程:先主梁后次梁→板底筋→水电管预埋、预留孔→负弯矩筋→安放垫块、马凳;二、施工方法1、钢筋加工①钢筋加工过程中,当发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,必须及时报告项目负责人。
②本工程采用Ⅰ、Ⅱ、Ⅲ级钢筋,所有钢筋均采用现场加工成型,钢筋直径16~22采用对焊,直径≥22采用机械连接,柱筋直径≥16采用电渣压力焊,其它采用绑扎搭接,Ⅰ级园钢筋用调直机调直。
钢筋端头锚固,Ⅰ级钢采用180度弯勾,平直长度为10d且不小于50mm,Ⅱ级钢筋采用90度弯勾,其长度见设计和规范要求。
③箍筋的末端应作弯钩,弯钩形式应符合设计要求,弯弧内直径不小于受力钢筋直径,箍筋弯折角度应为135度,箍筋弯后平直部分长度不应小于箍筋直径10倍。
④根据施工图纸要求,钢筋工长进行抽筋、配料、报项目部核对无误后,下达任务单下料加工。
需焊接的由焊工(焊工证)统一焊接,并按规定随机取样送检,合格后才能批量加工焊接。
在制作过程中应按下料单尺寸逐一加工、除锈、除油等工序,并按规格、构件名称、部位、数量、挂牌堆放。
同时项目部质检员在钢筋加工过程中进行必要的抽检,及时发现加工缺陷并加以纠正,以保证质量。
2、柱、墙钢筋绑扎(1)独立柱竖向钢筋的弯钩应朝向柱心,矩形柱角部钢筋的弯钩平面与模板夹角为45°,截面较小的柱,为便于振动棒的插入,竖向钢筋的弯钩平面与模板夹角不能小于15°。
为便于上下层柱竖向钢筋的焊接,下层柱的竖向钢筋露出楼面部分不能小于一个柱筋直径;当上下层柱截面有变化时,必须在绑扎梁钢筋之前先行将柱筋收分准确。
(2)箍筋的接头应交错排列后校直放置;箍筋转角与竖向钢筋交叉点均应扎牢(箍筋平直部分与竖向钢筋交叉点可每隔一根互成梅花式扎牢)。

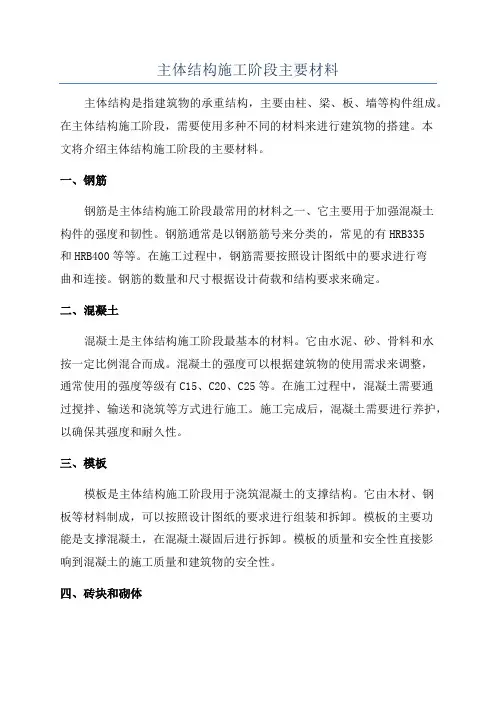

主体结构施工阶段主要材料主体结构是指建筑物的承重结构,主要由柱、梁、板、墙等构件组成。
在主体结构施工阶段,需要使用多种不同的材料来进行建筑物的搭建。
本文将介绍主体结构施工阶段的主要材料。
一、钢筋钢筋是主体结构施工阶段最常用的材料之一、它主要用于加强混凝土构件的强度和韧性。
钢筋通常是以钢筋筋号来分类的,常见的有HRB335和HRB400等等。
在施工过程中,钢筋需要按照设计图纸中的要求进行弯曲和连接。
钢筋的数量和尺寸根据设计荷载和结构要求来确定。
二、混凝土混凝土是主体结构施工阶段最基本的材料。
它由水泥、砂、骨料和水按一定比例混合而成。
混凝土的强度可以根据建筑物的使用需求来调整,通常使用的强度等级有C15、C20、C25等。
在施工过程中,混凝土需要通过搅拌、输送和浇筑等方式进行施工。
施工完成后,混凝土需要进行养护,以确保其强度和耐久性。
三、模板模板是主体结构施工阶段用于浇筑混凝土的支撑结构。
它由木材、钢板等材料制成,可以按照设计图纸的要求进行组装和拆卸。
模板的主要功能是支撑混凝土,在混凝土凝固后进行拆卸。
模板的质量和安全性直接影响到混凝土的施工质量和建筑物的安全性。
四、砖块和砌体砖块和砌体是主体结构施工中常用的材料。
它们主要用于砌筑墙体和其他构件,如隔墙、承重墙等。
砖块和砌体的种类和规格根据建筑物的使用需求来选择,常见的有实心砖、空心砖、保温砖等。
砖块和砌体在施工过程中需要按照设计图纸的要求进行垒砌,使用砂浆进行固定。
五、楼板楼板是主体结构中连接梁和柱的水平构件,其主要材料有预制板、钢筋混凝土楼板等。
预制板是在工厂预制好的板材,常见的有空心板、实心板等。
钢筋混凝土楼板是在施工现场浇筑的。
楼板的施工需要考虑荷载承载能力、抗震性能和防火性能等方面的要求。
六、其他辅助材料在主体结构施工过程中,还需要使用一些辅助材料来进行连接、固定和填充等。
例如,螺栓、连接件、膨胀螺栓等用于连接构件;膨胀胶、密封胶等用于填充缝隙;抗裂砂浆、粘结剂等用于增加结构的抗裂性能和粘结性能。
主体结构工程施工方法框架结构工艺流程:投点放线→柱绑扎钢筋,满堂脚手架搭设→梁板支模→预留预埋→隐蔽验收→柱封模,梁板钢筋绑扎→隐蔽验收→砼浇捣→养护→拆模→清理、放线→砌填充墙体,墙内埋管→转下一层主体结构按钢筋、模板、砼、墙体分部工程组织流水作业施工。
1、钢筋工程施工方案钢筋工程工艺流程;钢筋除锈→钢筋调直→钢筋切断→钢筋弯曲成型→钢筋绑扎、安装(焊接)(1)钢筋质量要求:①本工程结构所用的国产钢筋必须符合国家有关标准的规定和设计要求。
②钢筋应采用信誉良好的合格制造厂家的产品,应有出厂质量证明书或试验报告,钢筋表面或每捆(盘)钢筋应有明确标志,进场时应按直径分批检验,检验内容应包括查封标志、外观观察,并按国家标准规定60吨为一批抽样作力学性能试验,合格后方可使用。
③钢筋在加工过程中如发现脆断、焊接性能不良或力学性能显著不正常现象,应根据现行国家标准对该批钢筋进行化学成分检验,合格后方可使用。
(2)钢筋除锈和调直:除锈:钢筋表面应洁净,油渍、油污和铁锈等应在使用前清除干净。
调直:钢筋应平直、无弯曲,调直钢筋要求符合:采用冷拉方法调直时,Ⅰ级钢筋的冷拉率不宜>4%。
调直后钢筋应平直,无局部弯曲,钢筋切成3m左右无弯曲。
(3)钢筋加工:①本工程所有钢筋在工地集中加工,按国标03G101-1图集和设计要求施工。
②根据图纸及规范要求进行翻样,经技术负责人审核后方可进行加工制作。
钢筋加工的形状尺寸必须符合设计要求。
钢筋加工的允许偏差:受力钢筋顺长向全长净尺寸允许偏差±10;弯起钢筋的弯折位置允许偏差±20。
Ⅰ级钢筋末端作180o弯勾,弯曲直径不<2.5d,平直部分长度不<3d。
Ⅱ级钢筋末端作90o弯折,弯曲直径不<4d。
箍筋制作135o弯勾,弯钩平直段≥10d及45°弯曲直径不<5d。
梁、柱箍筋和拉结筋弯勾构造及梁中间支座下部钢筋构造应满足有关标准与抗震设计要求及施工图中规定。
主体结构质量控制要点在建筑工程中,主体结构质量控制是至关重要的。
主体结构的质量不仅直接影响工程的实用性和安全性,而且还影响着整个建筑工程的成本和工期。
本文将重点讨论主体结构中模板、钢筋和砼三个方面的质量控制要点。
模板质量控制模板是主体结构施工中最为重要的支护工具,对工程的质量和进度都具有重要影响。
模板的质量直接影响砼的外观和极限承载能力。
如下是模板质量控制要点。
1. 模板的材料要求模板的横纵向木杆要求杆料齐整、长度一致,杆子之间需保留适当的空隙防止板面变形。
模板板材要求材质均匀,板面平整,不能有过多的疵疮或裂缝,板间连接方式应为转钉连接或木榫连接。
2. 拼装准确模板应严格按设计图纸拼装,每个节点都要严密连接,板底与地面接触处垫齐,确保在尺寸和垂直度方面符合设计要求。
3. 对外力的承受能力要求模板的设计要满足正常的施工要求,能够承受现场施工负荷。
为了保证模板的质量,必须进行模板的载荷试验和变形测量。
4. 保养要求模板在使用过程中需要进行保养,以保证其准确度和整体质量。
模板应存放在干燥通风的空间,不应受潮或日晒。
安装和拆除模板时,需要采用专用工具,以免损坏模板。
钢筋质量控制钢筋是主体结构中起着承受引力的作用,钢筋的品质和数量是直接影响工程的质量和进度。
钢筋质量控制应包括以下要点。
1. 钢筋的选用施工过程中,应选用符合国家标准的优质钢筋以保证工程的质量。
同时,需检查钢筋的厂商、品种、规格等信息,确保钢筋符合工程设计要求。
2. 钢筋的焊接要求在现场焊接前,应按钢筋种类、规格、强度等选择符合要求的电焊条和焊接工艺。
焊接完成后,需对焊接部位进行检查和测试,以保证焊接质量达到要求。
3. 钢筋的固定要求钢筋的固定要求直接关系到结构性能。
钢筋的长度、位置、间距、横向密度应按设计和施工规范进行调整,并在精确测量后进行钢筋的固定工作。
4. 钢筋的防腐钢筋长期存在于砼内部,容易遭受腐蚀。
防腐措施的好坏将影响主体结构寿命。
主体结构钢筋加工技术交底3篇【第1篇】主体结构钢筋加工及绑扎-平安技术交底1.进入施工现场人员必需正确戴好合格的平安帽,系好下颚带,锁好带扣;2.作业时必需按规定正确使用个人防护用品,着装要整齐,严禁赤脚和穿拖鞋、高跟鞋进入施工现场;3.在没有牢靠平安防护设施的高处和陡坡施工时,必需系好合格的平安带,平安带要系挂牢固,高挂低用,同时高处作业不得穿硬底和带钉易滑的鞋,穿防滑胶鞋;4.新进场的作业人员,必需首先参与入场平安教导培训,经考试合格后方可上岗,未经教导培训或考试不合格者,不得上岗作业;5.从事特种作业的人员,必需持证上岗,严禁无证操作,禁止操作与自己无关的机械设备;6.施工现场禁止吸烟,禁止追赶打闹,禁止酒后作业;7.施工现场的各种平安防护设施、平安标志、消防设施等,未经领导及平安员批准严禁任意拆除和挪动。
一、钢筋绑扎:1.绑扎基础钢筋,应按规定安放钢筋支架、马橙,铺设走道板;2.在高处绑扎立柱和墙体钢筋时,不得站在钢筋骨架上或攀登骨架上下,必需搭设脚手架或操作平台和马道。
脚手架应搭设牢固,作业面脚手板要满铺、绑牢,不得有探头板、飞跳板,临边应搭设防护栏杆和支挂平安网;3.绑扎圈梁、挑梁、挑檐、外墙和边柱等钢筋时,应站在脚手架或操作平台上作业;4.脚手架或操作平台上不得集中码放钢筋,应随使用随运输,不得将工具、箍筋或短钢筋任意放在脚手架上;5.严禁从高处向下方抛扔或从低处向高处投掷物料;二、钢筋加工:切断:1.操作前必需检查切断机刀口,确定安装正确,刀片无裂纹,刀架螺栓紧固,防护罩可靠,空运转正常后再举行操作;2.钢筋切断应在调直后举行,断料时要握紧钢筋,螺纹钢一次只能切断一根;3.切断钢筋,手与刀口的距离不得小于15㎝。
断短料手握端小于40㎝时,应用套管或夹具将钢筋短头压住或夹住,严禁用手直接送料;4.机械运转中严禁用手直接清除刀口附近的断头和杂物,在钢筋摆动范围内和刀口附近,非操作人员不得停歇;6.发觉机械运转异样、刀片歪斜等,应立刻停机检修;7.作业中严禁举行机械检修、加油、更换部件,修理或停机时,必需切断电源,锁好箱门。
月天住宅小区25#楼工程主体构造施工方案第一章编制阐明1.月天住宅小区25#楼工程《施工组织设计》已包括了主体构造旳施工, 但按照国家新旳验收规范规定, 必须对该部分进行细化、调整, 使之适应新原则旳规定, 并且对施工具有更实际旳指导作用。
2.本方案包括了主体构造钢筋、模板、混凝土旳专题施工方案。
3.对地下室旳基础及其他构造已分别编制了《基础大体积混凝土施工方案》、《地下室防水构造施工方案》等。
第二章主体构造概况四月天住宅小区25#楼工程位于**市**路与**路交叉口。
建筑物东西长58.60m, 南北宽24.1m, 平面形状为: 双“凸”形, 有两个单元构成, 合用一种一层人防地下室。
东西两端裙房为三层, 与主楼用抗震缝分开。
建筑面积12992.6m2, 建筑主体高度39m, 室内外高差0.45m。
该工程地下一层, 地上十二层, 负一层为7级人防地下室和自行车与设备用房, 地上部分共分为两个单元, 每个单元由三套不一样旳户型构成, 第十一层和十二层综合为复式户型用房。
本工程采用钢筋混凝土框架--剪力墙构造, 基础采用柱下独立承台桩基。
建筑构造旳安全等级为二级;框架抗震等级为二级, 场地地震基本烈度为七度。
混凝土强度等级:地下室底板和承台以及地下室墙板为C35, 14.970m构造以上为C35;其他构件为C20。
±0.000m如下构造采用抗渗混凝土, 抗渗等级为0.8MPa。
钢筋:主体梁、板、柱重要采用Ⅲ级钢, 有少许旳Ⅱ级钢。
第三章主体钢筋施工3.1 钢筋检查所有进场钢筋应附有质量证明书, 并应按规定进行抽查复验, 合格后方能使用。
钢筋表面应无油污、不锈蚀。
3.2 钢筋制作本工程钢筋堆放及制作均在现场钢筋车间进行, 原材料根据施工进度计划分批分次进场。
在施工现场设钢筋加工车间, 配置钢筋切断机二台, 钢筋弯曲机二台, 对焊机一台, 钢筋调直设备一套。
钢筋原材料及半成品堆场设在钢筋车间附近, 原材及半成品必须挂标识牌, 以防错用。
谈高层建筑主体结构钢筋工程的施工质量控制【摘要】钢筋工程作为房屋建设混凝土结构工程中的重要分项工程之一,得到了越来越广泛的利用。
钢筋工程的最终完成效果是由设计——选材——施工——验收——使用等环节中的诸多因素共同决定的,再加上钢筋工程又具备一定隐蔽性,因此在工程建设中始终应给与其特殊的重视。
本文根据笔者在工作中积累的实践经验,对钢筋分项工程中常出现的一些质量问题进行分析,并提出了相应的控制措施。
【关键词】高层建筑;钢筋工程;施工;质量;控制中图分类号: tu97 文献标识码: a 文章编号:引言在房屋建筑中,钢筋是一种极为重要且常用的建筑材料,钢筋工程的施工质量水平直接影响着房屋建筑的整体结构质量,甚至是起着决定性的作用。
近年来由于地震等各种灾害的频频发生,钢筋工程施工的质量问题也逐渐地成为人们所关注的焦点,工程建设的参与各方也对钢筋工程的施工质量愈发地重视,皆是积极地选用各种方法手段有效地控制钢筋工程施工中的每一个环节,着力为建设出更多优质的房屋建筑工程提供强有力的保证。
下文就针对高屋建筑中钢筋工程的施工质量控制的相关问题进行简要的分析。
一、钢筋工程的特点与难点1.基础结构中,底板标高变化大,电梯基坑、集水坑数量较多,局部钢筋密集。
基础梁、板结构形式复杂,构件尺寸大,配筋直径大且密集,相互穿插多,间距小,不易绑扎。
地上框架结构中井字梁、主次梁叠合部位较多,钢筋密集、相互穿插困难。
2.结构工程中钢筋用量很大,基础、梁、楼板、框架柱、墙体插筋以及暗柱等结构种类繁杂,这给钢筋工程的管理提出了很高的要求,钢筋翻样、钢筋原材进场与堆放、钢筋加工、钢筋领料、现场施工都要建立相应的管理措施。
3.结构施工中要为钢结构及后续工程施工安放大量的预埋件,预埋件的位置要求非常准确。
框架柱、剪力墙等竖向结构在底板生根时要求插筋位置准确,安放牢固。
这些都要求在钢筋工程施工时,不但预埋位置要精确,而且要有有效的加固措施。
4.钢管柱的钢筋穿插与锚固问题是本工程的施工难点和重点。
主体结构工程施工工艺一、钢筋工程(一)钢筋的抽样由专职人员根据设计图纸和加工要求提前抽出钢筋小样。
如有图纸问题,及时与建设单位和设计单位联系解决。
(二)钢筋的下料与加工本工程的所有钢筋的下料及加工成型,全部在施工现场进行。
这样可长短搭配,合理下料,能提高钢筋的成材率。
1、钢筋除锈:钢筋的表面应洁净,所以在钢筋下料应采用手工和机械方式将钢筋上的油渍、漆污和浮皮、铁锈清除干净。
对盘圆钢筋除锈工作是在其调直冷拉过程中完成。
2、钢筋调直:采用无拉伸功能的机械,钢筋经过调直后应平直,无局部曲折。
3、钢筋切断:切断工艺:将同规格钢筋根据长度进行长短搭配,统筹排料。
一般应先断长料,后断短料,减少短头,减少损耗。
断料应避免用短尺量长料,防止在量料中产生积累误差,为此宜在工作台上标出尺寸刻度线,并设置控制断料尺寸用的挡板。
在切断过程中,如发现钢筋劈裂,缩头或严重的弯头等必须切除。
切断具有对焊接头钢筋时应注意同一部位钢筋接头应错开,使之符合搭接要求。
质量要求:钢筋的断口不能有马蹄形或起弯现象。
钢筋长度应力求准确,其允许偏差±10mm。
(三)弯曲成型1、弯曲成型工艺:钢筋弯曲前,应进行试弯,合格后再正式加工。
对形状复杂的钢筋,根据配料单上标明的尺寸,用石笔将各弯曲点位置划出。
划线工作宜从钢筋中线开始向两边进行;若为两边不对称钢筋时,也可以从钢筋一端开始划线,如划到另一端有出入时,则应重新调整。
经对划线钢筋的各尺寸复核无误后,即可进行加工成型。
2、质量要求:钢筋在弯曲成型加工时,必须形状正确,平面上无翘曲不平现象。
钢筋末端弯钩的净空直径不小于钢筋直径的2.5倍。
钢筋弯曲点处不能有裂缝,因此对Ⅱ级钢筋不能弯过头再弯回来。
钢筋弯曲成型后的允许偏差为:钢筋全长±10mm;箍筋边长±5mm。
(四)钢筋的堆放与运输1、钢筋的堆放:堆放场地应坚硬、平整,并铺设方木,防止钢筋污染和变形。
成型的钢筋,应按其规格、直径大小及钢筋形成的不同,分别进行堆放整齐,并挂标志牌,做到整洁清晰,便于查找和使用。
房子主体钢筋重量计算公式在建筑工程中,钢筋是一种常用的建筑材料,用于加固混凝土结构,提高建筑物的抗震和抗风能力。
在房子的主体结构中,钢筋起着非常重要的作用。
因此,了解如何计算房子主体钢筋的重量是非常重要的。
本文将介绍房子主体钢筋重量的计算公式,并通过一个实际的例子来说明如何应用这个公式。
房子主体钢筋重量计算公式如下:\[W = A \times L \times \rho\]其中,。
W = 钢筋的重量(单位,千克)。
A = 钢筋的截面积(单位,平方米)。
L = 钢筋的长度(单位,米)。
ρ = 钢筋的密度(单位,千克/立方米)。
首先,我们需要计算钢筋的截面积。
钢筋的截面积可以通过以下公式计算:\[A = \frac{\pi \times d^2}{4}\]其中,。
A = 钢筋的截面积(单位,平方米)。
π = 圆周率,取3.14。
d = 钢筋的直径(单位,米)。
接下来,我们需要确定钢筋的长度。
钢筋的长度通常是根据建筑设计图纸上的要求来确定的。
最后,我们需要确定钢筋的密度。
一般来说,普通混凝土用的钢筋密度为7850千克/立方米。
现在,让我们通过一个实际的例子来说明如何应用这个公式。
假设我们有一根直径为10毫米,长度为6米的钢筋,要计算它的重量。
首先,我们计算钢筋的截面积:\[A = \frac{3.14 \times 0.01^2}{4} = 7.85 \times 10^{-5} 平方米\]然后,我们可以使用房子主体钢筋重量计算公式来计算钢筋的重量:\[W = 7.85 \times 10^{-5} 平方米 \times 6 米 \times 7850 千克/立方米 = 3.49 千克\]因此,这根直径为10毫米,长度为6米的钢筋的重量约为3.49千克。
通过这个例子,我们可以看到房子主体钢筋重量计算公式的应用方法。
通过这个公式,我们可以很容易地计算出房子主体结构中所需要的钢筋的重量,这样就可以更好地安排材料和施工计划,确保建筑工程的顺利进行。
主体结构混凝土结构子分部钢筋分项质量要求说到混凝土结构,大家可能脑海中立马浮现的是那些高楼大厦的骨架,或者是路上的桥梁。
在这些钢筋水泥的建筑背后,有一个非常重要的“幕后功臣”——钢筋。
没有它的支撑,混凝土的强度和稳定性都会打个大大的折扣。
今天咱们就来聊聊这个钢筋的“分项质量要求”,不过,咱不做死板的技术讲解,而是用点轻松幽默的方式,让你在不知不觉中懂得它的重要性。
咱得明白一个事实——钢筋可不是随便一根铁丝就能替代的。
它的质量要求可是高得不行。
想象一下,建一座楼,钢筋如果质量差,随便弯个角,或者强度不够,整个楼都得陪葬,岂不是得不偿失?而且钢筋的种类也是五花八门,有的适合拉,有的适合压,还有的就是打头阵的“先锋”型,啥情况都能搞定。
所以,钢筋可得好好选,不仅要看它的材料,还得看它的规格、位置和数量。
钢筋的规格是第一个不得不提的。
你要知道,钢筋也有尺寸的,不能像你在家里做装修一样,买多买少就行。
每根钢筋都得根据设计图纸上的要求来,不能随便“打马虎眼”。
设计图纸就像是建筑的“命脉”,钢筋的数量和位置就是按照它来安排的。
所以一开始施工时,图纸一旦有误,后果可大可小。
要是钢筋少了,或者位置没摆对,后面可就得大费周章地修补了。
再说了,钢筋的质量也是个大问题。
你知道,钢筋有强度的等级,常见的有HRB335、HRB400等,顾名思义,它们的数字代表的是钢筋的屈服强度。
别看这些钢筋看起来差不多,但强度可相差十万八千里。
就拿HRB400来说,这种钢筋要比HRB335硬多了,能承受的压力也大得多。
所以,在钢筋的选择上,得一丝不苟。
千万不能图便宜,拿个低强度的钢筋,结果给建筑带来隐患。
钢筋的加工质量也是得注意的。
别看这些钢筋好像是“一根根的”,其实它们可得被剪切、弯曲、焊接,甚至要进行一些特殊处理。
比如有些地方需要“调皮”一下,钢筋得弯成特定的角度或者形成特定的形状,光是这一个环节就要求工人手艺好,细心。
而且钢筋要保证表面没有裂纹或者锈蚀,因为这些缺陷可能会影响它的使用寿命。
主体结构钢筋工程施工技术交底标准一、施工及验收标准:施工依据:《混凝土结构工程施工规范》GB 50666-2011验收依据:《混凝土结构工程施工质量验收规范》GB50204-2015二、工艺流程:钢筋加工工艺流程:钢筋下料计算→钢筋进场验收→钢筋调直、切断→钢筋冷弯成型钢筋连接工艺流程:原材抽检→工艺试验→钢筋下料→接头处理→钢筋连接→连接试验钢筋安装工艺流程:基础:弹设墙柱尺寸线→标记底筋位置→安装底筋→安装架立筋→标记面筋位置→安装面筋→标记插筋位置→安装插筋→焊接插筋墙、柱纵筋:安装梯子筋→绑扎墙柱箍筋、水平筋:安装PVC 管→绑扎梁筋:标记箍筋、纵筋位置→安装梁上部筋→安装箍筋→安装梁下部筋→调整钢筋位置板:标记板筋位置→安装底筋→放置马凳→安装面筋三、操作要点及技术措施:(一)钢筋原材1、本主体结构涉及的钢筋品种有:按设计图2、钢筋原材进场后,应按规定抽样复检合格后方可使用;3、钢筋进场后应规范堆放和覆盖,安装后长期不能隐蔽的钢筋应涂刷水泥浆保护;后浇带水泥浆保护桩头钢筋水泥浆保护4、施工中发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,应停止使用该批钢筋,并报项目部。
(二)钢筋加工1、钢筋加工宜在常温状态下进行,加工过程中不应对钢筋进行加热。
钢筋应一次弯折到位;2、盘卷钢材不得采用具有延伸功能的机械调直设备;3、钢筋弯折的弯弧内直径应符合下表规定;说明:1)500MPa 级带肋俐筋,当直径为28mm 及以上时不应小于钢筋直径的7倍;2)箍筋弯折处尚不应小于纵向受力钢筋的直径。
4、纵向受力钢筋的弯折后平直段长度:1)纵向受力钢筋受拉光圆钢筋末端做180°弯钩时,弯钩的平直段长度不应小于钢简直径的3 倍。
2)带肋钢筋在节点内弯折锚固:按设计图或选用图集3)带肋钢筋弯钩锚固:按设计图或选用图集5、箍筋、拉筋末端构造:箍筋、拉筋的末端应按设计要求做弯钩,并应符合下列规定:1)对一般结构构件,箍筋弯钩的弯折角度不应小于90°,弯折后平直段长度不应小于箍筋直径的5倍;对有抗震设防要求或设计有专门要求的结构构件,箍筋弯钩的弯折角度不应小于135°,弯折后平直段长度不应小于箍筋直径的10倍;2)圆形箍筋的搭接长度不应小于其受拉锚固长度,且两末端弯钩的弯折角度不应小于135°,弯折后平直段长度对一般结构构件不应小于箍筋直径的5倍,对有抗震设防要求的结构构件不应小于箍筋直径的10倍;3)梁、柱复合箍筋中的单肢箍筋两端弯钩的弯折角度均不应小于135°,弯折后平直段长度应符合规定。
主体结构钢筋保护层厚度检测技术分析发布时间:2023-02-28T02:56:16.837Z 来源:《工程建设标准化》2022年10月第19期作者:林泽钦[导读] 目前,建筑业发展迅速,建筑项目各类施工工艺和技术也在稳步提升,同时建筑结构质量要求也越来越高林泽钦(广东省建设工程质量安全检测总站有限公司,广东广州,510000)摘要:目前,建筑业发展迅速,建筑项目各类施工工艺和技术也在稳步提升,同时建筑结构质量要求也越来越高。
建筑主体结构施工质量可对建筑结构的性能产生影响,在施工中是否满足结构性能要求将会直接影响到建筑整体的安全性、功能性和耐久性,为防止建筑主体结构出现安全、质量问题,需对主体结构进行严格检测,保证建筑项目质量。
检测人员需根据建筑项目的现实情况,采用有效的检测方式,提升检测效率和精准度,保证建筑项目整体的检测质量。
关键词:主体结构;钢筋保护层;实例分析;测点分布引言工程质量是影响建筑外观和功能的主要因素,质量不仅能使项目成为一项真正的艺术作品,而且能充分满足人们的功能需求,而这种情况并非如此。
建筑主体结构是工程项目的核心,施工过程中的质量控制与寿命和使用安全直接相关。
为此目的,对主要建筑结构的施工过程进行高质量管理是一个绝对优先事项,必须提到所有各方的高度优先事项。
本文对此进行了深入的研究和探索,希望研究人员和工程项目质量管理人员能够从中受益。
1主体结构钢筋保护层厚度检测技术混凝土保护层对混凝土中的钢筋起到保护作用,保护层厚度是指最外层的钢筋外边缘到混凝土表面之间的距离。
当保护层厚度不足时,会导致截面有效高度下降,或表层混凝土出现露筋现象,使结构的承重性与耐久性受到破坏,致使楼板出现裂缝、板底生锈、渗漏等现象。
质量问题一般情况下都是钢筋保护层厚度把控不规范等引发的。
在建筑施工时,要求严格控制钢筋混凝土保护层厚度,进而保证混凝土结构质量。
在现场检测中,主要有以下两种技术:第一,电磁感应检测技术。
主体构造质量控制重点一、钢筋工程1、钢筋加工箍筋加工 (见下列图竖向梯子筋水平梯子筋形状见下列图剪力墙纵向筋摆列见下列图。
梁板起拱1、起拱高度当梁长超出 4m 或房间跨度大于 4m 时,按要求起拱。
本工程梁 (含主次梁及连梁、顶板均采纳木模板 ,起拱高度设计为 1.5 ‰ L (L 为梁净跨或房间净开间尺寸。
2、起拱操作本工程采纳硬起拱。
详细方法为 :梁底模或房间格栅铺好后 ,按建筑 0.5m 标高线(按 0.5m 控制标高拉小白线 ,小白线要松紧适胸怀好下返尺寸 (即 500mm+外墙模板接茬包含楼板与基层墙的接茬、楼板与上层墙的接茬。
因为不采纳导墙做法 ,此处模板要求精心操作、精心施工 ;假如接茬不严实、加固不坚固简单产生漏浆、涨模及错台现象 ,所以此处模板接茬是模板支设的一个重点及难点。
外墙模板下口利用原有穿墙螺栓孔经过穿墙螺栓拉结固定 ,上口用细铁丝将模板捆绑在墙体竖向钢筋上。
要求拉通线支模 ,在保证墙体截面尺寸的同时一定保证垂直度切合规范要求。
模板贴墙处在下口粘贴憎水性海绵条保证不漏浆,粘贴时海绵条要今后退 2~3mm,保证模板挤压时与顶板下皮持平。
外墙模板接茬节点做法见下列图。
外墙楼板处模板接茬节点图海绵条 (红色 100mm 宽找平带 (黑色楼层顶板 (灰色半墙厚 -1mm墙厚 -2mm 端头刷防锈漆墙中心线楼板构造面半墙厚 -1mm顶模棍点焊举措筋 @2000施工缝的办理水平施工缝应拉线用切割机沿线切入混凝土面10mm,(切割线地点见下列图),再用扁铲将混凝土表面的水泥薄膜和脆弱混凝土层剔除,露出石子,并清理洁净。
在浇筑混凝土时,先用水润湿并在施工缝处浇筑一层50mm 厚与混凝土同配合比的减石子沙浆,而后再浇筑混凝土剔出单薄层露出坚硬石子层2mm 施工缝切割线墙体边线 30~50mm 剔除露出石子施工缝施工缝办理完高度5mm 楼板板底墙根部切割线图墙上口切割线图混凝土浇筑重点混凝土采纳布料机分层下料、门窗洞口为防备下料挤偏要求对称下料;用φ50振捣棒分层振捣、门窗洞口处要求同时振捣(钢筋浓密处采纳φ30振捣棒),分层下料及振捣厚度为40cm。
1.主要依据1.1垡头主题社区居住区B区12#楼施工组织设计。
1.2设计交底记录、工程洽商记录、设计变更记录。
1.3施工图纸1.4主要规程、规范1.5主要标准1.6主要法规2.施工安排2.1 施工流水段的划分:根据工程特点将墙体及顶板均划分为六段,如下图:B12#楼主体流水段划分图2.2钢筋翻样由专人进行,项目部技术负责人审核后再进行加工,根据图纸要求,把钢筋绑扎工程按区段分解,进行计算,相互校核,楼梯钢筋、梁、柱钢筋密集处等复杂部位进行实际放样,然后再进行加工。
施工中加工成型的钢筋由塔吊运至施工作业面。
2.3钢筋样板计划2.4主要钢筋种类、规格及间距如下:2.5空调板、窗套采用后浇法施工,钢筋预埋,然后剔除调直。
2.6施工进度计划根据工期要求,结构施工7天一层,钢筋绑扎需用9天一层。
七月中旬结构完。
3.施工准备3.1现场准备:3.1.1根据施工现场平面布置图。
在现场南面,设置钢筋加工棚、原材堆放区和半成品钢筋堆放区。
在现场东面设置梯子筋、马凳、定距框的制作间,并做好标识。
3.2技术准备3.2.1审图:由项目负责人组织项目部及外施队技术管理人员认真核对图纸,对有疑问之处应及时和甲方、设计单位取得联系,及时解决问题。
3.2.2根据新规范、新标准定期培训有关管理人员。
3.2.3配筋:由专人按设计图纸、技术变更、洽商和相关施工规范进行翻样,钢筋配料单经本单位技术负责人审核签字后方可用于钢筋加工和绑扎。
特殊部位为了确保尺寸准确进行实际放大样。
3.2.4对难点部位,先绘制出大样图,然后再进行实际操作,要样板引路。
3.3材料准备3.3.1钢筋用量及试验见证计划表3.3.2钢筋原材、半成品的储存箍筋、拉接筋集中码放在用钢管搭设好的钢筋堆放架上,并按规格、部位分区码放,进行钢筋标识,注明钢筋的规格、数量、检验状态等。
堆放架上部有防雨措施,防止雨淋锈蚀,其他直条钢筋分规格架空码放,原材采用砖砌370宽,500高的钢筋堆放台架空码放,间距2700mm,长度根据现场实际情况确定,还要有良好的排水措施,码放钢筋做好标识,注明规格、产地、日期、使用部位,。
3.3.3钢筋进场后要及时按照规范要求及试验计划进行外观检验和进行分批复试。
3.3.4所有进场钢筋必须按照钢筋的检验状态即未检验、已检验合格、检验不合格、已检验待定四种检验状态进行标识。
3.3.5已检验合格的钢筋方可进行加工使用。
检验不合格钢筋严禁用于工程中,并尽快做退场处理,同时要做好不合格品的处理记录。
3.4机具准备3.5劳动力配备:3.6钢筋加工:3.6.1钢筋加工:钢筋加工按照经批准的钢筋配料单进行加工,加工好的钢筋分类码放整齐并做好标识,标明其规格、型号、使用部位,并堆放在塔吊回转的半径范围内,严禁乱堆乱放。
3.6.2钢筋加工流程调直→切断→成型3.6.3钢筋调直:利用钢筋调直机调直,适用于热扎盘条。
3.6.4钢筋切断:3.6.4.1电渣压力焊、采用砂轮锯切割,其他采用切断机。
3.6.4.2切断钢筋时将同规格钢筋,根据不同长度进行长短搭配,统筹安排,先断长料、后断短料,减少短头,减少损耗。
3.6.4.3断料时应避免用短尺量长料,防止在量料中产生累积误差。
在工作台上标出尺寸刻度线,并设置控制断料尺寸用的挡板。
3.6.4.4切断过程中,如发现钢筋有断裂、缩头或严重的弯头等必须切除。
3.6.4.5钢筋的断口不得有马蹄形或起弯现象,长度准确,允许误差10mm。
3.6.5钢筋弯曲成型3.6.5.1弯钩和弯折的规定:HPB235级钢筋末端制作180°弯钩时其弯曲直径小于钢筋直径的2.5倍,(φ8:20mm φ10:25mm φ12:30mm)平直部分长度小于钢筋直径的3倍。
(φ8: 24mmφ10: 30mm φ12: 36mm)HRB335级钢筋制作90°和135°弯折时,弯曲直径不小于钢筋直径的4倍(Φ12:48mm) 弯起钢筋弯折部位的弯曲直径不小于钢筋直径的5倍。
所有箍筋弯钩弯成135°,弯钩平直长度为钢筋直径的10倍(φ8:80mm φ10:100mm Φ12:120mm)两端平直部分的钢筋长度一致,并相互平行,箍筋成型时,以内边尺寸为准3.3.6.弯曲成型工艺:3.3.6.1划线:钢筋弯曲前,对形状复杂的钢筋,根据钢筋料牌上的尺寸,将各弯曲点位置划出,对各类类型的弯曲钢筋要先弯一根,检查其弯曲质量是否与设计要求相符,并经有关人员验收合格后,再进行成批生产。
3.3.6.2弯曲成型的钢筋形状应正确,平面上没有翘曲不平现象;钢筋弯曲点处不得有裂缝,偏差控制:全长10mm,钢筋弯起点位移20mm,弯起高度5mm,箍筋边长5mm。
3.3.6.3所有钢筋加工后,码放到成品钢筋码放架上(用Φ48钢管搭设),码放整齐,成行成列。
雨雪天覆盖苫布,以防钢筋生绣,并按规格、部位分区码放,进行钢筋标识,注明钢筋的规格、数量、检验状态等。
4.主要施工方法及技术措施4.1钢筋锚固与连接4.1.1受力钢筋在受拉区接头数量≤25%,受压区钢筋接头数量≤50%。
4.1.2楼板钢筋的绑扎顺序:先绑扎短向下层下铁钢筋,再绑扎长向下层上铁钢筋,再绑扎长向上层下铁钢筋;再绑扎短向上层上铁钢筋;最后绑扎负弯矩筋。
4.1.3剪力墙纵向钢筋(包括暗柱)中≥Φ16的采用电渣压力焊,<Φ16的采用绑扎连接;4.1.4连梁钢筋(HRB335级钢筋)锚固长度35d(Φ20:700mm Φ20:700mm)4.1.5剪力墙纵、横向受力钢筋的最小搭接长度(HPB235级钢筋)38d(φ10:380mm、φ8:310mm)。
(HRB335级钢筋)48d(Φ12:576mm、Φ14:680mm),(HRB400级钢筋)58d( 8:464mm、 10:580mm)4.1.6剪力墙及暗柱纵向受力钢筋的连接构造,见下图:4.1.7剪力墙水平钢筋交错搭接,具体见下图:注:沿高度每隔一根错开搭接翼墙暗柱范围端部暗柱墙翼墙4.1.8为了控制墙体保护层,采用以下措施4.1.8.1墙体竖向钢筋和保护层的控制,用同型号的钢筋,焊成梯子形状,梯子的横向间距就是墙体竖向钢筋的间距,梯子长向钢筋的间距就是墙体竖向双排钢筋的间距,梯子筋长向钢筋的外径尺寸是墙体的厚度160mm-(保护层15+水平筋8+竖筋8)*2是98mm,梯子筋的长向尺寸可随墙体的长短而调整。
在墙体模板支完后,放置在墙体上平200mm的部位。
梯子筋制作如下图:的钢筋制作墙体水平筋的定距框,如原主筋用ф10用12,绑扎在墙体中代替墙体钢筋,梯子的竖向间距就是墙体水平钢筋的间4)连梁的箍筋进暗柱一个箍筋,顶层连梁箍筋过暗柱两侧满加箍筋。
4.1.10钢筋保护层注:必须使用塑料垫块。
4.2钢筋绑扎施工4.2.1施工准备4.2.1.1材料及主要工具4.2.1.2成型钢筋:钢筋进入现场检验合格,成型钢筋符合配料单的规格、尺寸、形状、数量。
4.2.1.3保护层垫块:采用塑料卡子成型垫块,布置在墙体钢筋上.4.2.1.4主要工具:钢筋钩子、撬棍、钢丝刷、粉笔、卷尺等。
4.2.2作业条件4.2.2.1绑扎钢筋前认真检查钢筋有无锈蚀,除锈后再运至绑扎部位。
4.2.2.2熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确。
4.2.2.3做好抄平放线工作,弹好水平标高控制线和墙外皮、门洞口尺寸线。
4.2.2.4根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,绑扎施工前将下层伸出的搭接钢筋调直,并将锈蚀、水泥砂浆等污垢清除干净。
4.2.2.5根据标高控制线检查下层伸出搭接筋处的砼表面(墙顶)标高是否符合图纸要求,并将水泥浮浆和松散处剔掉,露出石子,然后清理干净。
4.2.2.6楼板绑扎钢筋施工前,楼板模板安装完并办完预检,模内清理干净。
4.2.2.7墙体钢筋绑扎前将安全操作架搭好,并铺好稳固脚手板。
4.2.3技术交底:按图纸和工艺标准要求对班组进行详细的技术交底。
4.3电渣压力焊4.3.1工艺过程4.3.1闭合电路引弧→电弧过程→电渣过程→挤压断路4.3.2在电渣压力焊接前,对焊药进行烘干处理,使焊药保持干燥。
4.3.2钢筋端头制备:钢筋安装之前,焊接部位和电极钳口接触的钢筋表面上的绣斑、油污、杂物等,应清除干净,钢筋端部若有弯曲、扭曲,应予以矫正或切除,不能用锤击矫直。
4.3.3安装焊接夹具和钢筋:夹具的下钳口应夹紧钢筋断部的适当位置,一般为1/2焊剂高度偏下5-10mm,以确保焊接处的焊剂有足够的掩埋深度。
上边钢筋放入夹具钳口,调准动夹头的起示点,使上下钢筋的焊接部位位于同轴状态,方可加紧钢筋。
钢筋夹紧后,严防晃动,以免上下钢筋错位和夹具变形。
4.3.4安放焊剂罐,填装焊剂。
4.3.5试焊、做焊件,合格后,方可正式生产。
4.3.6接头焊毕,应停歇后,才可回收焊剂和卸下焊接夹具。
4.3.7最后用小锤将焊点上的焊剂敲掉,清除干净。
4.4墙体钢筋绑扎4.4.1工艺流程弹墙位置线→钢筋清理、校正→暗柱竖向钢筋连接→暗柱箍筋绑扎→绑竖向墙体钢筋→划水平筋间距线→绑定位梯子筋→绑横竖钢筋→绑扎拉钩→交点绑扎→保护层卡环→墙体钢筋隐检4.4.2墙体上部施工缝处表面浮浆剔凿露出石子。
并且清理干净。
钢筋自身清理干净。
4.4.3检查钢筋是否有偏移,发现偏移时及时进行校正。
4.4.4墙体暗柱钢筋绑扎后,将墙体竖筋与下层伸出的竖筋连接绑扎(墙竖筋从暗柱边处出50mm起线),搭接范围内必须保证有三道水平筋,在竖筋上划好水平筋分档标志(楼板上皮50mm 为第一道水平筋),接着绑其余竖筋,最后再绑扎其余横筋。
4.4.5门窗洞口连梁主筋应锚入暗柱35d,(Φ20:700mmΦ22:770mm)墙体暗柱内必须满足有一个箍筋。
顶层连梁全部满绑箍筋。
4.4.6墙体钢筋逐点绑扎,为保证两排钢筋的及水平筋的间距,采用比同墙竖筋大一型号的钢筋制成的梯子形定位筋,梯子筋的横筋间距为墙体水平筋间距,底部、中部、顶部设置顶模横筋,长度为墙体厚度,并涂防锈漆。
4.4.7拉钩绑在横竖墙筋交叉点并钩住墙体两侧外皮主筋,拉钩钢筋间距600mm,呈梅花形布置,以便振捣砼。
4.4.8墙体合模后,对伸出的竖向钢筋进行修整,并应在楼板标高上200mm 设置一道水平定位梯形筋,浇筑砼时应派专人看管。
4.4.9注意事项:墙体钢筋绑扎时,所有绑扎扣端头均要弯向墙内。
4.4.10墙体出顶板搭接范围内必须保证3根水平筋。
4.4.11墙体洞口直径在300mm 以下时可以不加筋,钢筋自行绕开,不得切断,直径或边长大于300mm 时在洞边设置加筋。
4.4.12为确保双排筋之间的距离,拉筋及时绑扎,垫块与钢筋之间固定牢固(并于两侧钢筋网片上对称设置)4.4.13墙体钢筋绑扎完后楼面清理干净,并进行自检、互检、合格后报监理验收,并做好隐检记录。
