高速铁路桥隧检养修细则第一篇:高速铁路桥隧检养修细则高速铁路桥隧建筑物修理细则第一章高速铁路桥隧建筑物检查工作细则第一条检查工作目的桥隧设备检查是掌握设备状态变化规律、确保设备状态受控的必要手段,是做好桥隧建筑物养修工作的前提和重要依据。
高速铁路桥隧设备大量采用系杆拱、连续钢桁拱、连续刚构、大跨度连续梁等特殊结构,对桥隧设备的检查提出了新的要求。
(1)通过检查掌握设备状态及周边环境变化情况,了解设备状态变化规律,及时发现设备病害,确保设备状态受控。
(2)通过检查、检测,判断设备伤损程度和病害对安全的影响,为提报、编制养修工作计划提供必要的依据。
(3)通过检查、观测了解病害发展状况,掌握设备病害发展趋势。
(4)通过检查核对设备基础数据,完善设备台帐,确保设备基础数据库的准确性。
第二条检查制度检查制度包括:周期性检查、定期检查、专项检查、临时检查、水文观测、检定试验等。
路局主要负责:桥隧检定试验、隧道限界检查、遇自然灾害等紧急情况或发生突发性严重病害时的检查等。
工务段主要负责:周期性检查、定期检查、专项检查、临时检查、水文观测等。
第三条各项检查工作要求(1)周期性检查①路桥科根据管内设备总量及特殊结构(钢桁梁、拱、斜拉桥等)和重要桥隧设备数量,依照《高速铁路桥隧建筑物修理规则(试行)》(以下统称《高铁桥修规》)中周期性检查的有关要求,编制年度《高速铁路桥隧建筑物检查计划表》(高桥-1),车间根据《高速铁路桥隧建筑物检查工作年度计划表》,编制月度检查计划并填记《高速铁路桥隧检养修工作月度计划及完成表》(上铁工记-高桥-03-001-2014),报工务段批准后实施。
工区工长每日填写《高速铁路桥隧建筑物维修保养日计划和工作写实》(高桥-9)。
②工区对特殊结构(钢桁梁、拱、斜拉桥等)、重要桥隧设备和隧道照明设施每季度检查一遍;对桥面防水层、声(风)屏障(检查标准和重点见附件8)及其他桥隧附属设施,隧道出入口、涵洞排水、桥涵限高防护架每半年检查一遍;桥面以下结构、支座、隧道、涵渠每年检查一遍;汛期对桥隧防洪设施进行专门检查。

高速铁路桥隧建筑物保养规则
为保证高速铁路桥隧建筑物的长期安全使用和减少维修成本,制定本规则。
1. 建筑物外观保养
1.1 建筑物外表面应定期清洗,拆装外部金属结构、玻璃幕墙等建筑构件进行清洁,并根据需要对外表面进行维护涂装。
1.2 饰面、雨棚等外部建筑构件拆装时,应注意不损坏构件及构件之间的连接。
2. 建筑物内部设备保养
2.1 室内空气质量保养,定期对室内空气进行质量检测,并根据检测结果采取相应的措施。
2.2 建筑物内部的设备应定期检查、维修,保证设备的安全稳定运行,延长设备使用寿命。
3. 防水保养
3.1 高速铁路桥隧建筑物必须进行防水处理,并应按照规定的周期定期进行检查,及时排查存在的漏水隐患,及时处理问题。
3.2 建筑物地下室和基础防水具有特殊性,应根据实际情况制定专项防水措施。
4. 裂缝保养
4.1 定期检查建筑物的裂缝状况,根据裂缝的情况采取相应的维护措施,避免裂缝扩大或破裂造成不必要的损失。
4.2 对于存在较大裂缝的建筑物,应进行加固处理,保证建筑物的稳定。
5. 其他
5.1 建筑物的绿化和灯光保养,应定期进行检查,保证其正常运转。
5.2 建筑物的安防设施保养,应定期检查和维护,使其保持完好。
以上保养规则应定期进行检查和更新,以保证建筑物的安全稳定运行。
高速铁路养护维修及检查基本要求高速铁路养护维修及检查基本要求1条铁技术设备的养护维修工作,应实现机械化、自动化、专业化、信息化,落实责任制和检验制,坚持以预防为主、检修与保养并重、预防与整治相结合的原则,合理确定检修项目和检修周期,组织定期检查,加强日常维修,提高设备质量。
基础设施实行天窗修制度,优先采用综合维修模式,并应坚持“严检慎修”的原则,实现设备状态修与预防性计划修相结合的维修方式。
第2条铁技术设备应保持完整良好状态。
根据设备变化规律、季节特点,安排设备检修。
检修单应保证检修质量符合规定的标准和使用期限,并经检验合格后,方准交付运用。
第3条为满足检修需要,应建立检修基地,设置检修、试验设备(包括检查车、试验车)、运输工具、必要的生产辅助车间和生产房屋,并应储备定量的器材和备品,以备急需和替换时使用。
储备的器材和备品动用后,应及时补齐。
对各种机械设备应制定相应的检修、保养范及安全操作规程。
有关人员应做到正确使用,精心保养,细心检修,保持其良好状态。
第4条铁技术设备,除由直接负责维修及管理的部门经常检查、周期维修外,铁局还应按规定组织有关人员进行定期全面检查和专项检查。
具体办法由铁局规定。
固定行车设备定期全面检查和专项检查的检查结果记入《行车设备检查登记簿》内。
检查中发现问题,要及时解决;对及行车安全的,须立即采取措施;当时不能解决的,要安排计划,限期完成,并进行复查;需要上级解决的,要按程序上报。
第5条铁局有关专业管理部门应按规定组织专项检查。
其中:1.对线的平面及纵断面复测、限界检查,五年不少于一次;技术复杂及重要的桥梁、隧道检定,十年不少于一次。
2.登乘机车、动车组列车或其他旅客列车部对线全面检查,月不少于一次。
3.对线地面信号、机车信号、轨道电设备、应答器和列车无线调度通信设备等的运用状态,月检查一次;场强覆盖季度检查一次。
登乘动车组列车检查车载信号显示状态及列车无线调度通信设备运用质量,月不少于一次。

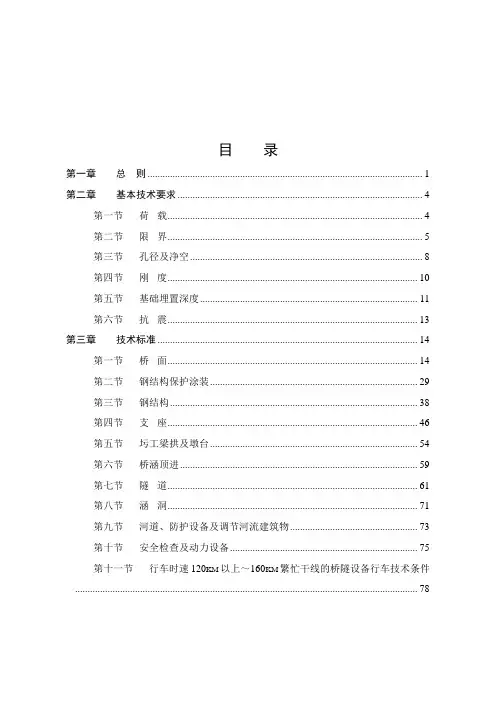

目录第一章总则 (1)第二章基本技术要求 (4)第一节荷载 (4)第二节限界 (5)第三节孔径及净空 (8)第四节刚度 (10)第五节基础埋置深度 (11)第六节抗震 (13)第三章技术标准 (14)第一节桥面 (14)第二节钢结构保护涂装 (29)第三节钢结构 (38)第四节支座 (46)第五节圬工梁拱及墩台 (54)第六节桥涵顶进 (59)第七节隧道 (61)第八节涵洞 (71)第九节河道、防护设备及调节河流建筑物 (73)第十节安全检查及动力设备 (75)第十一节行车时速120KM以上~160KM繁忙干线的桥隧设备行车技术条件 (78)第四章检查 (82)第一节检查制度 (82)第二节水文观测 (82)第三节经常检查 (85)第四节定期检查 (87)第五节临时检查 (88)第六节专项检查 (88)第七节检查重点 (91)第八节桥梁检定与试验 (99)第九节状态评定 (101)第十节技术文件 (103)第五章维修管理 (104)第一节维修组织 (104)第二节综合维修 (106)第三节经常保养 (125)第四节桥隧巡守 (132)第六章大修管理 (136)第一节大修工作范围 (136)第二节计划编制 (138)第三节设计文件 (139)第四节施工管理 (142)第五节检查验收 (145)第七章附则 (148)附录一竖向挠跨比通常值 (149)附录二桥跨结构横向振幅和刚度 (150)附录三墩顶横向振幅及桥墩横向自振频率通常值 (153)附录四桥枕质量标准(GBL54—84,摘录) (155)附录五涂装前钢材表面除锈等级(GB8923—88,摘录) (158)附录六铸钢辊轴(摇轴)支座纵向位移容许值及实际纵向位移值计算方法 (161)附录七栓焊梁高强度螺栓及焊缝检查方法 (163)附表 (166)桥隧检查记录簿 (166)桥隧建筑物秋检评定记录表 (173)桥隧建筑物状态评定明细表 (175)桥隧建筑物状态评定报告表 (177)存梁清查年报 (183)养桥机械运用统计表 (185)桥隧维修年度计划表 (187)桥隧大修维修完成情况报表 (189)桥隧维修月计划及完成表 (191)桥隧维修保养日计划及完成表 (193)桥隧维修保养日计划及完成表 (195)桥隧综合维修验收证 (197)桥隧保养质量评定记录表 (199)桥隧巡守巡回图 (201)桥隧巡守工交接班记录簿 (203)桥隧巡守工交接班记录 (204)水位观测记录簿 (206)钢轨伸缩调节器观测记录簿 (209)桥隧病害观测记录簿 (211)桥隧巡守工保养计划及完成表 (213)桥隧大修工程申请书 (215)桥隧大修年度计划件名表 (217)桥隧大修施工日志簿 (219)隐蔽工程检查验收记录表 (224)桥隧建筑物大修竣工验收证 (226)第一章总则第1.0.1条桥隧建筑物是铁路线路的重要组成部分,结构复杂,修建困难,造价较高。
目录第一章总则 (1)第二章基本技术要求 (4)第一节荷载 (4)第二节限界 (5)第三节孔径及净空 (7)第四节刚度 (9)第五节基础埋置深度 (10)第六节抗震 (11)第三章技术标准 (12)第一节桥面 (12)第二节钢结构保护涂装 (24)第三节钢结构 (31)第四节支座 (38)第五节圬工梁拱及墩台 (44)第六节桥涵顶进 (49)第七节隧道 (50)第八节涵洞 (59)第九节河道、防护设备及调节河流建筑物 (60)第十节安全检查及动力设备 (61)第十一节行车时速120KM以上~160KM繁忙干线的桥隧设备行车技术条件 (64)第四章检查 (68)第一节检查制度 (68)第二节水文观测 (68)第三节经常检查 (71)第四节定期检查 (72)第五节临时检查 (72)第六节专项检查 (73)第七节检查重点 (76)第八节桥梁检定与试验 (82)第九节状态评定 (84)第十节技术文件 (85)第五章维修管理 (86)第一节维修组织 (86)第二节综合维修 (88)第三节经常保养 (104)第四节桥隧巡守 (109)第六章大修管理 (113)第一节大修工作范围 (113)第二节计划编制 (115)第三节设计文件 (115)第四节施工管理 (118)第五节检查验收 (120)第七章附则 (123)附录一竖向挠跨比通常值 (124)附录二桥跨结构横向振幅和刚度 (125)附录三墩顶横向振幅及桥墩横向自振频率通常值 (128)附录四桥枕质量标准(GBL54—84,摘录) (130)附录五涂装前钢材表面除锈等级(GB8923—88,摘录) (132)附录六铸钢辊轴(摇轴)支座纵向位移容许值及实际纵向位移值计算方法 .. 134附录七栓焊梁高强度螺栓及焊缝检查方法 (136)附表 (139)桥隧检查记录簿 (139)桥隧建筑物秋检评定记录表 (144)桥隧建筑物状态评定明细表 (145)桥隧建筑物状态评定报告表 (146)存梁清查年报 (152)养桥机械运用统计表 (153)桥隧维修年度计划表 (154)桥隧大修维修完成情况报表 (155)桥隧维修月计划及完成表 (156)桥隧维修保养日计划及完成表 (157)桥隧维修保养日计划及完成表 (159)桥隧综合维修验收证 (160)桥隧保养质量评定记录表 (161)桥隧巡守巡回图 (162)桥隧巡守工交接班记录簿 (163)桥隧巡守工交接班记录 (164)水位观测记录簿 (166)钢轨伸缩调节器观测记录簿 (169)桥隧病害观测记录簿 (170)桥隧巡守工保养计划及完成表 (171)桥隧大修工程申请书 (172)桥隧大修年度计划件名表 (173)桥隧大修施工日志簿 (174)隐蔽工程检查验收记录表 (177)桥隧建筑物大修竣工验收证 (178)第一章总则第1.0.1条桥隧建筑物是铁路线路的重要组成部分,结构复杂,修建困难,造价较高。
第一章总则第1.0.1条桥隧建筑物是铁路线路的重要组成部分,结构复杂,修建困难,造价较高。
为做好桥隧建筑物的修理工作,保证铁路运输安全畅通,适应铁路运输发展需要,特制定本规则。
第1.0.2条桥隧建筑物修理实行检查与养修分开的管理体制。
修理工作分为检查、维修和大修,维修工作分为经常保养和综合维修。
第1.0.3条桥隧建筑物检查、监控是全面掌握设备状态变化的重要手段,也是保证行车安全的基础性工作。
设备管理单位应成立专业检查队伍,执行各项检查制度,采取有效的防治措施,并正确规定桥隧建筑物的运用条件。
第1.0.4条桥隧修理工作采用状态修与周期修相结合的方式进行,以状态修为主,通过综合维修与经常保养相结合,整治既有病害,及时消除危及行车安全处所,经常保持桥隧建筑物状态均衡完好,使列车能以规定的速度安全、平稳和不间断地运行。
第1.0.5条桥隧大修工作应根据设备技术状态和运输需要,有计划地对设备进行整治、加固,恢复或提高设备运营能力,必要时进行更新改造,以充分发挥桥隧建筑物的使用效能。
第1.0.6条铁路局集团公司应设置工务段或桥工段(以下统称“工务段”)及桥隧大修设计、施工和桥隧检定等组织;对技术复杂的特大桥梁、特长隧道,可视具体情况设置专门维修管理机构;配置必要的施工作业机具、测试仪器及检修设备。
第1.0.7条桥隧修理工作应认真执行检查、分析、计划、作业、验收等基本工作制度,运用工务安全生产管理系统(以下简称“管理系统”),实现检查、分析、计划、作业、验收五个环节闭环管理和资源共享,及时准确地传递信息,提高管理效能,大力发展机械化作业,不断提高工作效率和经济效益。
第1.0.8条桥隧修理施工作业,应特别注意行车和人身安全,严格遵守营业线施工作业相关规定,影响行车安全纳入天窗项目的施工作业必须在天窗内进行,正确处理施工作·1·业与运输的关系,在保证安全和质量的前提下,尽量减少中断行车和限制行车速度的时间。
高速铁路桥隧建筑物修理细则第一章高速铁路桥隧建筑物检查工作细则第一条检查工作目的桥隧设备检查是掌握设备状态变化规律、确保设备状态受控的必要手段,是做好桥隧建筑物养修工作的前提和重要依据。
高速铁路桥隧设备大量采用系杆拱、连续钢桁拱、连续刚构、大跨度连续梁等特殊结构,对桥隧设备的检查提出了新的要求。
(1)通过检查掌握设备状态及周边环境变化情况,了解设备状态变化规律,及时发现设备病害,确保设备状态受控。
(2)通过检查、检测,判断设备伤损程度和病害对安全的影响,为提报、编制养修工作计划提供必要的依据。
(3)通过检查、观测了解病害发展状况,掌握设备病害发展趋势。
(4)通过检查核对设备基础数据,完善设备台帐,确保设备基础数据库的准确性。
第二条检查制度检查制度包括:周期性检查、定期检查、专项检查、临时检查、水文观测、检定试验等。
路局主要负责:桥隧检定试验、隧道限界检查、遇自然灾害等紧急情况或发生突发性严重病害时的检查等。
工务段主要负责:周期性检查、定期检查、专项检查、临时检查、水文观测等。
第三条各项检查工作要求(1)周期性检查①路桥科根据管内设备总量及特殊结构(钢桁梁、拱、斜拉桥等)和重要桥隧设备数量,依照《高速铁路桥隧建筑物修理规则(试行)》(以下统称《高铁桥修规》)中周期性检查的有关要求,编制年度《高速铁路桥隧建筑物检查计划表》(高桥-1),车间根据《高速铁路桥隧建筑物检查工作年度计划表》,编制月度检查计划并填记《高速铁路桥隧检养修工作月度计划及完成表》(上铁工记-高桥-03-001-2014),报工务段批准后实施。
工区工长每日填写《高速铁路桥隧建筑物维修保养日计划和工作写实》(高桥-9)。
②工区对特殊结构(钢桁梁、拱、斜拉桥等)、重要桥隧设备和隧道照明设施每季度检查一遍;对桥面防水层、声(风)屏障(检查标准和重点见附件8)及其他桥隧附属设施,隧道出入口、涵洞排水、桥涵限高防护架每半年检查一遍;桥面以下结构、支座、隧道、涵渠每年检查一遍;汛期对桥隧防洪设施进行专门检查。
高速铁路桥隧建筑物修理细则第一章高速铁路桥隧建筑物检查工作细则第一条检查工作目的桥隧设备检查是掌握设备状态变化规律、确保设备状态受控的必要手段,是做好桥隧建筑物养修工作的前提和重要依据。
高速铁路桥隧设备大量采用系杆拱、连续钢桁拱、连续刚构、大跨度连续梁等特殊结构,对桥隧设备的检查提出了新的要求。
(1)通过检查掌握设备状态及周边环境变化情况,了解设备状态变化规律,及时发现设备病害,确保设备状态受控。
(2)通过检查、检测,判断设备伤损程度和病害对安全的影响,为提报、编制养修工作计划提供必要的依据。
(3)通过检查、观测了解病害发展状况,掌握设备病害发展趋势。
(4)通过检查核对设备基础数据,完善设备台帐,确保设备基础数据库的准确性。
第二条检查制度检查制度包括:周期性检查、定期检查、专项检查、临时检查、水文观测、检定试验等。
路局主要负责:桥隧检定试验、隧道限界检查、遇自然灾害等紧急情况或发生突发性严重病害时的检查等。
工务段主要负责:周期性检查、定期检查、专项检查、临时检查、水文观测等。
第三条各项检查工作要求(1)周期性检查①路桥科根据管内设备总量及特殊结构(钢桁梁、拱、斜拉桥等)和重要桥隧设备数量,依照《高速铁路桥隧建筑物修理规则(试行)》(以下统称《高铁桥修规》)中周期性检查的有关要求,编制年度《高速铁路桥隧建筑物检查计划表》(高桥-1),车间根据《高速铁路桥隧建筑物检查工作年度计划表》,编制月度检查计划并填记《高速铁路桥隧检养修工作月度计划及完成表》(上铁工记-高桥-03-001-2014),报工务段批准后实施。
工区工长每日填写《高速铁路桥隧建筑物维修保养日计划和工作写实》(高桥-9)。
②工区对特殊结构(钢桁梁、拱、斜拉桥等)、重要桥隧设备和隧道照明设施每季度检查一遍;对桥面防水层、声(风)屏障(检查标准和重点见附件8)及其他桥隧附属设施,隧道出入口、涵洞排水、桥涵限高防护架每半年检查一遍;桥面以下结构、支座、隧道、涵渠每年检查一遍;汛期对桥隧防洪设施进行专门检查。
对于病害设备的检查执行上级部门有关规定。
③车间应有计划地对管内特殊结构(钢桁梁、拱、斜拉桥等)和重要桥隧设备进行检查,每半年至少检查一遍;对一般区段的防水层每月动态检查不少于4次,对已经起层、翻卷的区段每周动态检查不小于2次,遇恶劣天气应加密添乘检查;对已经起层、翻卷的等病害区段,每季度至少静态检查一遍。
每年至少对管内所有设备全面检查一遍。
④路桥科每半年对管内特殊结构(钢桁梁、拱、斜拉桥等)和重要桥隧设备检查一遍,每年对管内所有设备检查一遍;对一般区段的防水层每月动态检查不小于2次;对已经起层、翻卷的区段每周动态检查不少于1次,遇恶劣天气应加密添乘检查。
分管领导每年至少对重点设备和病害设备检查一遍;主要领导应有计划地检查技术复杂及严重病害的桥隧设备。
⑤周期性检查实行记名检查。
检查结果应及时填写在《高速铁路桥隧建筑物检查记录簿》(高桥-2),并进行状态分析,及时将检查结果上报车间,车间每月汇总后于25日前将《高速铁路桥隧建筑物检查记录汇总表》(上铁工记-高桥-01-001-2014)报工务段备存。
发现重要病害及病害发展较快时,立即逐级上报,必要时绘制病害示意图,记入《高速铁路病害桥隧观测记录簿》(上铁工记-高桥-01-002-2014),并在桥隧设备图表中予以记录。
⑥工区工长在每月对管内设备重点检查的同时,应抽查记名检查情况。
车间主任(副主任)、技术人员、工区工长对每次检查情况应填写《高速铁路桥隧检查记录簿》(高桥-2)。
⑦车间每月应对工区(检养)的各项检查记录进行抽查核对,发现漏查、误查时,责成纠正。
工务段每月对车间检查工作(检查制度执行情况、检查数据、设备状态描述)进行考评。
车间也应对工区检查工作进行考评。
(2)定期检查①春融及汛前,应对桥隧涵的排水、泄洪及度汛防护的设施进行一次检查。
秋季(三季度),应对桥隧涵设备进行全面检查,制订病害整治措施,安排设备养修改善计划。
②定期检查工作由工务段根据铁路局的要求组织进行。
长大桥隧及重要设备,工务段分管领导必须亲自检查,路局有重点地进行检查。
③对设备各部分的技术状态,应按《高铁桥修规》中有关“高速铁路桥隧建筑物状态评定标准”,进行全面细致的检查评定,必要时用仪器检测或试验,查明各种病害情况及发生原因。
④工务段根据秋季检查结果,对每座设备填写《高速铁路桥隧建筑物状态评定记录表》(高桥-5),并汇总填写《高速铁路桥隧建筑物状态评定明细表》(高桥-6)、《高速铁路桥隧建筑物状态评定报告表》(高桥-7),提出病害发生原因、增减情况等状态分析报告,形成秋检小结于每年10月15日前报路局工务处,路局每年10月份组织审查汇总。
(3)临时检查临时检查是当设备遭受地震、洪水、台风、火灾及车船撞击等紧急情况或发生突发性严重病害时,为及时得到结构物状态的信息而进行的检查。
临时检查由工务段组织进行,必要时由路局组织。
一旦遇地震、洪水、台风、火灾及车船撞击等紧急情况,工务段应立即布置检查工作,并将检查结果以书面形式报路局。
对各类临时性检查,均应做好记录。
(4)专项检查①根据线路动检测数据,选择沉降量大的桥涵,测量基础沉降。
运营后第一年每半年一次,第二年后每年一次,基础沉降稳定,五年后可不再测量。
对沉降速率较大的应缩短测量周期;对沉降速率较小、基本趋于稳定的,可延长观测周期。
观测资料应妥善保存并积累绘制出图表,分析了解变化趋势。
②根据线路动检测数据,选择有代表性的桥梁孔跨测量上拱度,开始运营后第一年,每半年观测一次,第二年起每年观测一次,或根据情况确定观测周期。
上拱度稳定五年后可不再测量。
③上拱度测量应使用桥上的预设测点,基础沉降测量应利用高程控制网水准基点和控制基桩网(CPⅢ)精密水准点。
测量应在恒载、气温比较恒定的夜间或阴天条件下进行。
④对运营中轨道状态出现频繁变化的位置,应在基础沉降观测、上拱度测量的基础上,分析对轨道状态的影响。
⑤大跨度桥梁梁端伸缩装置应进行状态检查和位移量观测。
⑥判断桥墩水下墩身和基础有无裂损、冲空时,可使用水下摄影、摄像或人工摸探进行。
判断墩台及基础是否存在严重病害,可由专业机构通过测量墩台顶水平横向振动,与同类型墩台相比较,观测其波形、振幅和频率来进行。
⑦桥隧结构构造发生变化,可能影响建筑限界时,应进行限界测量。
路桥科根据检查结果绘出每座桥隧综合最小限界图,填写《高速铁路桥隧综合最小建筑限界尺寸表》(上铁工专-高桥-01-001-2014)。
如影响原有最小尺寸时,应修正限界图并报铁路局。
(5)水文观测①有洪水通过的桥涵,应在上游设置稳固而垂直的水标尺或用油漆画在墩台侧面的上游处或涵洞的进口端。
水标尺的起点须与国家水准基点高程相对应,标出历史最高洪水位(国家标准高程系统)和发生年月日。
排洪桥涵应记录当年最高洪水位。
填写《高速铁路桥梁水位观测记录表》(高桥-3)。
②河床断面测量每两年测量一次(对季节性河流上的桥梁,洪水冲刷河床断面发生变化时,汛后测量一次);测量地点一般在桥下及桥梁上下游各25m的三个断面上,测点间隔不应超过10m,每次测量的断面应固定;测量应在河道全宽范围进行。
需了解墩周冲淤变化时,应以桥墩中心为圆心,以一定距离为半径,测量该范围内的水下地形;需了解翼墙、护锥的冲刷情况时,应在其周围另加测点或潜水摸探。
每次测量结果,应绘在图纸上,用不同色笔绘制历年冲刷总图,每六年更换一次。
图上应绘有各种水位、轨底、墩台顶、基底、河床的标高以及水深、墩台中心线及河床断面。
该项工作工务段可委托有资质的单位进行。
③工务段需根据《高铁桥修规》对水文观测的要求,在检查工作细则中明确哪些设备应进行河床断面测量、洪水通过观测、结冰及流冰观测。
其它过水桥涵需观测最高洪水位。
④对排洪能力和墩台稳定有疑问的桥涵,洪水通过时,应特别加强墩台、调节河流建筑物、防护设施和桥头护锥、路基的观测、检查;对冲刷严重的墩台,可在该处设置自动记录的测深装置或在洪水通过时使用铅鱼进行测深,必要时使用仪器测深。
洪水过后,须立即检查河道、河床、防护设备、调节河流建筑物和桥头路基的状态。
(6)桥梁检定与试验①桥梁的检定工作应按《铁路桥梁检定工作细则》的有关规定进行,需要检定的桥梁,工务段于每年10月末向路局提出书面申请,经路局批准后纳入下年度检定计划。
突发病害,自然灾害损伤、车船撞击,可能危及行车安全的,应将病害情况报告路局,由路局安排对桥梁进行检定。
②新建特殊结构、技术复杂的桥梁,应在动态验收试验中检定。
在竣工资料移交时,检定试验报告作为交验资料的一部分同步移交给工务段。
③桥检报告作为桥梁技术资料的一部分,工务段应将桥检报告归档,纳入桥梁档案。
第二章高速铁路桥隧建筑物保养工作细则第四条保养工作目的桥隧建筑物保养工作主要是及时消灭超限处所和临近超限处所,保持桥隧设备状态经常均衡完好,确保行车安全平稳。
第五条保养工作原则桥隧建筑物保养工作按照“预防为主,消灭超限”的原则,宏观上以周期控制、微观上以状态控制。
保养分紧急保养和周期保养。
检查发现严重超限处所(扣10分项目),应立即安排紧急保养,消灭超限;周期保养为预防性保养,根据保养周期进行。
周期性保养工作一般应以整座设备进行,长大桥隧设备也可分区段进行。
保养周期应按不同设备类型的状态变化加以控制,钢桥(含混合桥钢梁、系杆(提篮)拱、钢拱桥、钢箱拱、钢管混凝土拱,钢-混凝土结合梁等)、隧道照明设施半年,其他设备一年。
在做好紧急保养的同时,还应加强预防性的周期保养,使设备经常保持在合格状态。
第六条保养工作范围(1)连接铁件补充、除锈、螺栓涂油;(2)钢梁清洁和补充复紧少量高强螺栓,局部涂层修补;(3)支座清洁、涂油,整修排水坡;(4)补充、整理作业通道步行板,整修危及人身安全的检查设备;(5)清除梁端异物及梁缝止水带内的杂物;(6)桥梁各部位过水孔疏通;(7)整修桥面栏杆等;(8)防落梁挡块螺栓拧紧、复位;(9)大跨度梁梁端伸缩装置连杆系统钢件整修,联动失灵调整;(10)拱吊杆、斜拉桥拉索锚具防护;采用螺纹连接的刚性吊杆连接部位,定期添加黄油更换密封条或密封膏等;(11)桥梁救援疏散通道栏杆整修,围墙墙体裂缝修补,排水管堵塞疏通;(12)隧道进出口坡面危石及隧道衬砌掉块的清理;(13)隧道排水系统疏通,侧沟修补等;(14)涵洞清淤,倒虹吸盖板或拦污栅修复补充;(15)梁端挡碴板歪斜整治;(16)桥涵限高防护架维护性涂装;(17)隧道照明设施松动、易脱落部件处理;(18)声(风)屏障部件松动的临时性处理;(19)各种标志、标识的刷新和修补。
第七条桥隧保养工作流程(1)工务段根据《高铁桥修规》规定的桥隧设备的保养周期和设备状态在每季前月中旬,编制下达《高速铁路桥隧建筑物保养季(年)计划表》(高桥-8),由车间、工区负责实施。
