污水闭水试验计算式
- 格式:doc
- 大小:10.50 KB
- 文档页数:1

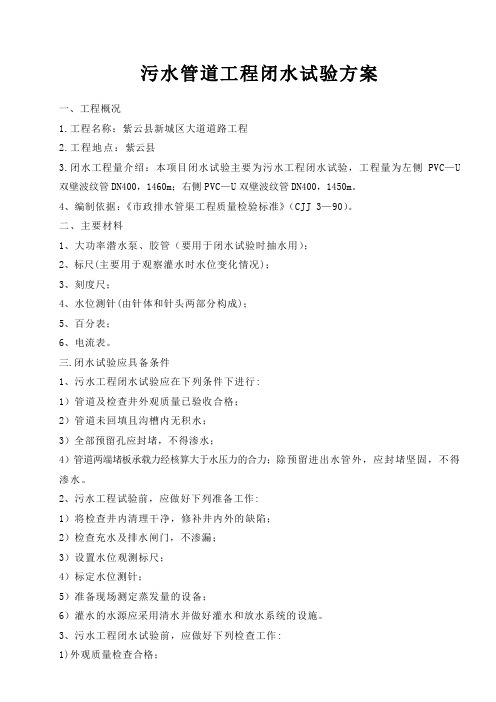

污水管道闭水试验方案。
工程概况:本项目为___一级开发整理市政主干道及次干道道路工程污水管道工程闭水试验。
主要材料及设备要求:所需材料和设备包括大功率潜水泵、水管、标尺、刻度尺、水位测针、百分表和电流表。
闭水试验应具备的条件:污水工程闭水试验应在以下条件下进行:管道及检查井外观质量已验收合格,管道未回填且沟槽内无积水,全部预留孔应封堵不得渗水,管道两端堵板承载力经核算大于水压力的合力,除预留进出水管外,应封堵坚固,不得渗水。
闭水试验程序:施工准备、清理检查井内壁、封堵井口、灌水浸泡、检查沿线管道外壁及检查井渗水情况、验收、缓慢放水。
闭水试验方法:在准备工作完成后,使用大功率潜水泵将清水灌入管道,浸泡一定时间后检查沿线管道外壁及检查井渗水情况,最后缓慢放水。
渗水量的计算:根据闭水试验方法,测定灌水前后的水位变化,结合现场测定蒸发量的设备,计算出渗水量。
闭水试验标准:闭水试验合格的标准是管道及检查井无渗漏现象,水位变化符合要求,渗水量在规定范围内。
验收:验收合格后,方可进行下一步工序。
安全:在闭水试验过程中,应注意安全,确保人员和设备的安全。
施工注意事项:在进行闭水试验前,应做好充分的准备工作和检查工作,确保试验的顺利进行。
同时,应注意安全,避免发生意外事故。
针体应采用不锈钢材料,长度应能够覆盖检查井内的整个水位范围,针头应具有良好的尖锐度和耐腐蚀性。
2)水位标尺:应具有良好的耐腐蚀性和读数精度,标尺长度应适合检查井内的水位范围。
3)堵板:应采用钢制堵板,具有良好的密封性能,能够有效防止水的渗漏。
4)泄水管:应设置在下游井的堵板下侧,能够及时排放试验段内的水,防止水位过高。
5)排水沟:应挖好并保持畅通,能够有效排放试验段内的水。
5、注意事项1)在试验过程中应严格按照规范要求进行,不得随意更改试验参数。
2)试验过程中应注意观察管道接头处是否严密不漏,及时标记渗漏点。
3)试验完成后应及时将水排出,清理检查井内的杂物和浮渣,以免对下一次试验造成影响。
污水管道工程闭水试验方案一、工程概况1.工程名称:紫云县新城区大道道路工程2.工程地点:紫云县3.闭水工程量介绍:本项目闭水试验主要为污水工程闭水试验,工程量为左侧PVC—U 双壁波纹管DN400,1460m;右侧PVC—U双壁波纹管DN400,1450m。
4、编制依据:《市政排水管渠工程质量检验标准》(CJJ 3—90)。

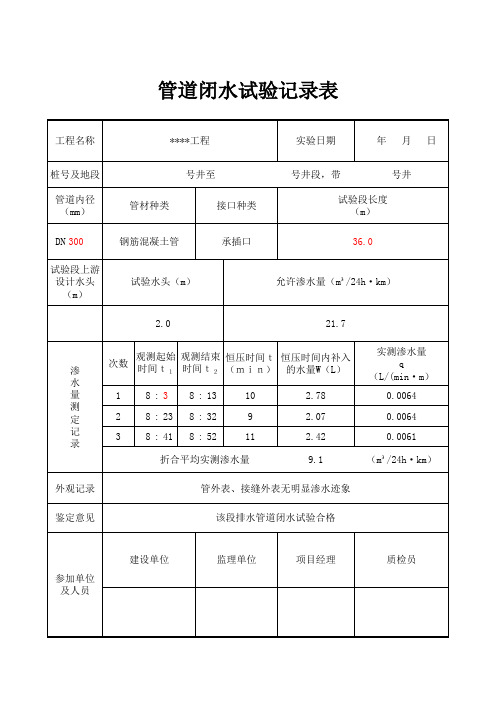

二、主要材料1、大功率潜水泵、胶管(要用于闭水试验时抽水用);2、标尺(主要用于观察灌水时水位变化情况);3、刻度尺;4、水位测针(由针体和针头两部分构成);5、百分表;6、电流表。
三.闭水试验应具备条件1、污水工程闭水试验应在下列条件下进行:1)管道及检查井外观质量已验收合格;2)管道未回填且沟槽内无积水;3)全部预留孔应封堵,不得渗水;4)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水。
2、污水工程试验前,应做好下列准备工作:1)将检查井内清理干净,修补井内外的缺陷;2)检查充水及排水闸门,不渗漏;3)设置水位观测标尺;4)标定水位测针;5)准备现场测定蒸发量的设备;6)灌水的水源应采用清水并做好灌水和放水系统的设施。
3、污水工程闭水试验前,应做好下列检查工作:1)外观质量检查合格;2)构筑物内清理完毕,无杂物积水现象;3)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水;4)闭水试验所需材料设备进场,人员到位;四.闭水试验程序施工准备----清理检查井内壁-----封堵井口-----灌水浸泡------检查沿线管道外壁及检查井渗水情况------验收------缓慢放水五、闭水试验方法根据设计要求每个检查井都必须在其砂浆达到设计强度后,用以考核检验污水处理构筑物的渗水量是否达到标准要求,以免污水渗漏,再次污染环境。
这期间应注意闭水试验必须用清水(切忌用污水),逐池缓慢地放水试验,发现渗漏点要做好标记。
当试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加 2m计;当试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m;当计算出的试验段水头小于10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度为准。
污水管道闭水试验目录污水管道闭水试验 (1)目录 (1)1.工程概述 (2)1.1工程概况 (2)2.施工组织 (2)3.施工准备 (3)3.1主要材料及设备 (3)3.2闭水试验程序 (3)4.闭水试验应具备条件 (3)4.1闭水试验应在下列条件下进行 (3)4.2闭水试验前,应做好下列准备工作 (4)5.闭水试验方法 (4)5.1准备工作 (5)5.2灌水 (5)5.3水位观测 (5)5.4渗水量计算 (5)(1)实测渗水量的计算 (5)6.雨季施工措施 (7)7.质量保证措施 (7)8.安全保证措施 (7)9.文明施工及环境保护措施 (8)10.施工注意事项 (8)1.工程概述1.1工程概况XXXXXXX管道工程量介绍:本工程闭水试验为污水管道闭水试验,工程量主要如下:2.施工组织由项目经理部工程管理部牵头,安全质量环保部、试验室等和该片区施工队参加,组成管道闭水试验领导小组,组织协调闭水试验工作。
职责:工程管理部(2人):负责闭水试验施工过程全部技术工作。
安全质量环保部(2人):负责闭水试验过程中质量工作;主抓安全、文明施工工作。
片区队长(1人):负责施工现场全面协调工作。
试验室(2人):负责记录现场管道闭水试验数据。
材料员(2人):负责材料购买、接收工作,确保材料满足现场施工要求。
施工队(若干):辅助现场施工人员完成闭水试验工作。
3.施工准备3.1主要材料及设备3.2闭水试验程序4.闭水试验应具备条件4.1闭水试验应在下列条件下进行(1)管道及检查井外观质量已验收合格;(2)管道未回填且沟槽内无积水;(3)全部预留孔应封堵,不得渗水;(4)除预留进出水管外,应封堵坚固,不得渗水;(5)顶管施工,其注浆孔封堵且管口按设计要求处理完毕,地下水位于管底以下。
4.2闭水试验前,应做好下列准备工作(1)将检查井内清理干净,修补井内外的缺陷;(2)设置水位观测标尺;(3)灌水的水源应采用清水并做好灌水;(4)闭水试验所需材料设备进场,人员到位。
目录一、编制依据: 0二、工程概况 0三、准备主要工具 (2)四、闭水试验应具备条件 (3)五、闭水试验程序 (4)六、闭水试验方法 (4)七、安全措施 (7)八、试验注意事项 (7)一、编制依据:1、《给排水管道工程施工及验收规范》(GB50268—2008);2、《深圳市龙岗区龙岗街道同乐东区雨污分流管网工程施工组织设计》;二、工程概况1、工程名称:深圳市龙岗区龙岗街道同乐东片区雨污分流管网工程2、工程地点:深圳市龙岗区同乐街道片区3、工程概况:本工程位于龙岗街道同乐社区、同心社区、同德社区,分为北片区和南片区,具体范围结合社区范围线、深汕公路、惠盐高速公路进行确定、北片区位于惠盐高速公路西侧,南片区位于深汕公路南侧。
本工程主要分为三部分内容:1)现状道路排水系统完善,主要包括园新路、景盛路、黄屋路、水田二路、兰水路、大埔二路等;2)新旧村居住区及工厂区外围道路分流制改造,其中新村居住区包括同乐社区居委会片区、池屋新村A区、池屋新村B区、企岭村、黄屋村、其面村、坑尾村、新大坑村等,旧村居住区有企岭旧村、黄屋旧村、其面旧村、新大坑旧村、下围居民小组和池屋村民小组等;3)建筑排水立管的改造,主要是对新村居住区的合流制建筑进行分流制改造。
市政雨污管网是为解决雨污混流的现状,施工项目主要是改造或新建雨水管和污水管,或将原有污水管接入市政总管。
DN200~DN500主要为小区内管道。
DN600、DN800主要为市政道路埋管,也是雨、污水二三级支管。
以经济合理的原则,在小区内或市区以开槽埋管方式施工,管道两侧预留30~40cm的操作宽度,基槽深度按设计要求开挖,遇到地下水时采取降水措施,确保铺管时底部无水。
基槽根据土质情况放坡,但应保证槽壁的稳定性。
开挖沟槽,应严格控制基底高程,不得扰动基底原状土层。
当管道埋深大,地质不良时,采用钢板桩支护.4、污水管道工程量:本工程闭水试验为污水管道闭水试验,工程量主要如下:DN200,SN8 HDPE内肋增强聚乙烯螺旋波纹管:388。
目录一、编制依据: 0二、工程概况 0三、准备主要工具 (2)四、闭水试验应具备条件 (3)五、闭水试验程序 (4)六、闭水试验方法 (4)七、安全措施 (7)八、试验注意事项 (7)一、编制依据:1、《给排水管道工程施工及验收规范》(GB50268-2008);2、《深圳市龙岗区龙岗街道同乐东区雨污分流管网工程施工组织设计》;二、工程概况1、工程名称:深圳市龙岗区龙岗街道同乐东片区雨污分流管网工程2、工程地点:深圳市龙岗区同乐街道片区3、工程概况:本工程位于龙岗街道同乐社区、同心社区、同德社区,分为北片区和南片区,具体范围结合社区范围线、深汕公路、惠盐高速公路进行确定、北片区位于惠盐高速公路西侧,南片区位于深汕公路南侧。
本工程主要分为三部分内容:1)现状道路排水系统完善,主要包括园新路、景盛路、黄屋路、水田二路、兰水路、大埔二路等;2)新旧村居住区及工厂区外围道路分流制改造,其中新村居住区包括同乐社区居委会片区、池屋新村A区、池屋新村B区、企岭村、黄屋村、其面村、坑尾村、新大坑村等,旧村居住区有企岭旧村、黄屋旧村、其面旧村、新大坑旧村、下围居民小组和池屋村民小组等;3)建筑排水立管的改造,主要是对新村居住区的合流制建筑进行分流制改造。
市政雨污管网是为解决雨污混流的现状,施工项目主要是改造或新建雨水管和污水管,或将原有污水管接入市政总管。
DN200~DN500主要为小区内管道。
DN600、DN800主要为市政道路埋管,也是雨、污水二三级支管。
以经济合理的原则,在小区内或市区以开槽埋管方式施工,管道两侧预留30~40cm的操作宽度,基槽深度按设计要求开挖,遇到地下水时采取降水措施,确保铺管时底部无水。
基槽根据土质情况放坡,但应保证槽壁的稳定性。
开挖沟槽,应严格控制基底高程,不得扰动基底原状土层。
当管道埋深大,地质不良时,采用钢板桩支护。
4、污水管道工程量:本工程闭水试验为污水管道闭水试验,工程量主要如下:DN200,SN8 HDPE内肋增强聚乙烯螺旋波纹管:388.29m;DN300,SN8 HDPE内肋增强聚乙烯螺旋波纹管:3345m;DN400,SN8 HDPE内肋增强聚乙烯螺旋波纹管:9474m;DN400,SN12.5 HDPE内肋增强聚乙烯螺旋波纹管:400m;DN500,SN8 HDPE内肋增强聚乙烯螺旋波纹管:796m;DN600,SN8 HDPE内肋增强聚乙烯螺旋波纹管:628m;DN600,SN12.5 HDPE内肋增强聚乙烯螺旋波纹管:714m;Ⅲ级钢筋混凝土专用F型内衬玻璃钢顶管材D400:524m;Ⅲ级钢筋混凝土专用F型内衬玻璃钢顶管材D500:50m;Ⅲ级钢筋混凝土专用F型内衬玻璃钢顶管材D600:48m;Ⅱ级钢筋混凝土排水管D800:278m;Ⅱ级钢筋混凝土排水管D1000:118m。
目录一、编制说明 (2)二、工程概况 (3)三、组织机构 (3)四、施工整体部署 (3)五、主要施工方案及技术措施 (5)一、编制说明1.1. 编制原那么.1污水工程闭水方案编制在充分理解施工图纸根底上,以设计图纸为依据,根据现场污水管线完成情况,充分考虑了我工程部现有技术水平、施工管理水平与机械化配套能力,紧紧围绕“绝对保证工程质量、切实加强平安、确保工期实现〞目标来完成污水工程施工。
1.根据我公司质量方针,采用先进设备与科学管理方法,按ISO9001标准,精心组织,确保工程质量与施工平安。
1.科学组织,合理安排,优化施工方案是工程施工管理行动指南,在闭水试验中,对关键工序进展多种施工方案综合比选,在技术可行前提下,择优选用最正确方案。
1.在施工过程中采取周密环境保护及文明施工措施,保持施工段交通及社会秩序正常。
1.污水工程闭水施工方案编制始终按照技术可靠、措施得力、确保平安原那么确定。
1.2编制依据1.2.1通州区某某路〔潞苑北大街~通胡路〕道路工程施工图设计污水工程分册设计〔LS2006-112A〕。
1.我公司ISO9001质量体系、ISO14001环保体系文件。
1.2.3?给水排水管道工程施工及验收标准?〔GB50268-2021〕1.?给水排水构筑物工程施工及验收标准?〔GBJ50141-2021〕1.?北京市给水排水管道工程施工技术规程?〔GBJ01-47-2000〕1.?排水管〔渠〕工程施工质量检验标准?DBJ01-13-2004二、工程概况2.1. 污水工程起点为潞苑北大街,终点为京榆旧路。
管径为D800-D1000,全长。
污水管道位于道路中线东侧位置;开槽施工段管材选用III级钢筋混凝土承插口管,顶管法施工段选用III级企口柔性钢筋混凝土管,管道接口为滑动胶圈接口,管道根底按覆土要求分别为150度、180度砂石根底。
2.2.施工工程量:污水工程明开段为起始桩号为K4+352.2~K3+966.2,管径DN800;污水工程机械顶管局部段起始桩号为K3+966.2~K2+969.6,污水管径DN1000。

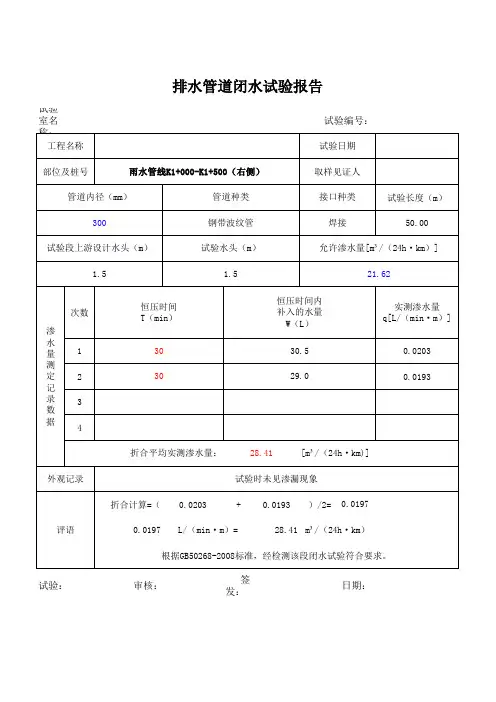

DN400

允许渗水量=管道内径DN400×0.0046=1.84
恒压时间:1小时(自定)
每小时渗水量:【允许渗水量1.84×1000÷(24×60)】÷1000=0.00128
每小时实测渗水量要比每小时渗水量小
恒压时间内补入的水量=(每分钟每米)实测渗水量×恒压时间×试验长度折合平均实测渗水量=恒压时间补入水量÷实测渗水量
DN500
允许渗水量=管道内径DN500×0.0046=2.3
恒压时间:1小时(自定)
每小时渗水量:【允许渗水量2.3×1000÷(24×60)】÷1000=0.00159
每小时实测渗水量要比每小时渗水量小
恒压时间内补入的水量=(每分钟每米)实测渗水量×恒压时间×试验长度折合平均实测渗水量=恒压时间补入水量÷实测渗水量。
