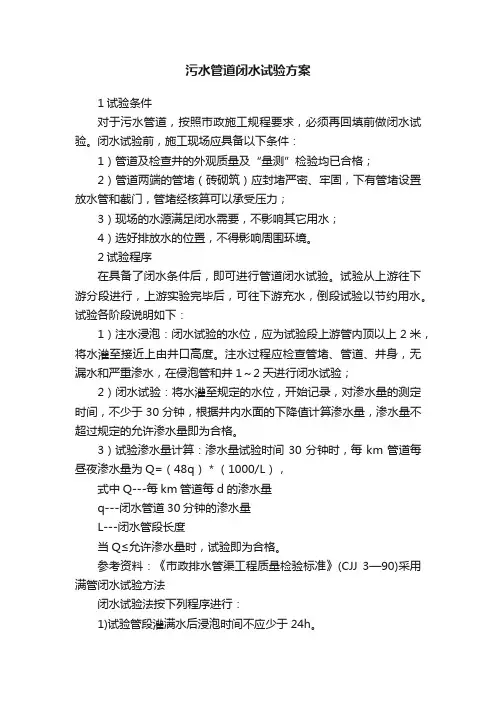

污水管道闭水试验方案1试验条件对于污水管道,按照市政施工规程要求,必须再回填前做闭水试验。
闭水试验前,施工现场应具备以下条件:1)管道及检查井的外观质量及“量测”检验均已合格;2)管道两端的管堵(砖砌筑)应封堵严密、牢固,下有管堵设置放水管和截门,管堵经核算可以承受压力;3)现场的水源满足闭水需要,不影响其它用水;4)选好排放水的位置,不得影响周围环境。
2试验程序在具备了闭水条件后,即可进行管道闭水试验。
试验从上游往下游分段进行,上游实验完毕后,可往下游充水,倒段试验以节约用水。
试验各阶段说明如下:1)注水浸泡:闭水试验的水位,应为试验段上游管内顶以上2米,将水灌至接近上由井口高度。
注水过程应检查管堵、管道、井身,无漏水和严重渗水,在侵泡管和井1~2天进行闭水试验;2)闭水试验:将水灌至规定的水位,开始记录,对渗水量的测定时间,不少于30分钟,根据井内水面的下降值计算渗水量,渗水量不超过规定的允许渗水量即为合格。
3)试验渗水量计算:渗水量试验时间30分钟时,每km管道每昼夜渗水量为Q=(48q)*(1000/L),式中Q---每km管道每d的渗水量q---闭水管道30分钟的渗水量L---闭水管段长度当Q≤允许渗水量时,试验即为合格。
参考资料:《市政排水管渠工程质量检验标准》(CJJ 3—90)采用满管闭水试验方法闭水试验法按下列程序进行:1)试验管段灌满水后浸泡时间不应少于24h。
2)当试验水头达到规定水头时开始计时,观测管道的渗水量,直至观测结束时,应不断地向试验管段内补水,保持试验水头恒定。
渗水量的观测时间不得少于30min。
3)实测渗水量应按下式计算:q=W/(T×L)式中 q——实测渗水量,L/(min*m)W——补水量,L;T——实测渗水量观测时间,min;L——试验管段的长度,m。
表B.0.2 管道闭水试验记录表施工单位:试验负责人:监理单位:设计单位:使用单位:记录员:。
污水处理工程闭水试验施工方案1. 概述本方案旨在介绍污水处理工程的闭水试验施工方案,确保施工过程严格按照相关规范和要求进行。
2. 试验目的闭水试验旨在检验污水处理设施的密封性和工艺性能,确保设施能够有效地处理污水,达到预定的处理效果。
3. 试验步骤闭水试验的步骤如下:3.1 准备工作在进行闭水试验前,需要做好以下准备工作:- 停止原有的进水供应,使处理设施完全处于静态状态。
- 将处理设施内的污水排空或转移至其他处理设施。
- 清理处理设施内的杂物和积存物,并检查设施是否完好无损。
- 准备试验所需的仪器设备和试验液。
3.2 密封试验密封试验旨在检测处理设施的密封性能,具体步骤如下:- 关闭处理设施的进出水管线,并封闭进出水阀门。
- 将试验液注入处理设施,并增加相应的压力。
- 观察处理设施的密封性能,确保无漏水现象。
3.3 工艺性能试验工艺性能试验旨在检测处理设施的工艺性能,具体步骤如下:- 按照预定操作流程,启动处理设施的运行。
- 监测处理设施的运行参数,包括进出水水质、处理效果等。
- 定期对处理设施进行检查,确保设施正常运行。
4. 试验记录和报告在闭水试验过程中,应详细记录试验的各个步骤和结果,并编制试验报告。
试验记录和报告应包括以下内容:- 试验的日期、地点和施工人员。
- 试验步骤和操作过程的详细描述。
- 试验中观察到的现象和问题。
- 试验结果的数据和分析。
- 问题的处理和改进措施。
5. 安全措施在进行闭水试验时,需遵守以下安全措施:- 严格按照相关规范和要求进行操作。
- 确保试验液的安全使用,避免对环境和人员造成危害。
- 佩戴必要的个人防护装备,如手套、面罩等。
6. 结论通过闭水试验,可以评估污水处理工程的密封性和工艺性能,为后续的正式运行提供参考和依据。
同时,根据试验结果和记录,可以及时发现和解决问题,确保设施的正常运行和处理效果。
以上是污水处理工程闭水试验施工方案的简要介绍,详细的操作流程和要求应根据具体情况进行进一步制定。
污水管道闭水试验专项施工方案一、项目概述1.1 背景污水管道闭水试验是污水管道施工中必不可少的环节,通过此项试验可以检验管道系统的密封性和稳定性,确保管道工程质量。
1.2 目的本文档旨在制定污水管道闭水试验施工方案,明确施工流程、操作要点,保证试验过程安全、高效进行,最终取得可靠的试验结果。
二、施工准备2.1 材料准备•闭水试验设备:包括闭水试验泵、压力表等;•密封胶带、密封胶水等密封材料;•测量工具:尺子、量角器等。
2.2 人员准备•项目经理•现场主管•闭水试验人员2.3 设备准备确保闭水试验设备的完好,按照安全操作规程进行设备检查和试运转。
三、施工流程3.1 准备工作1.确认管道已完工并通水。
2.清理管道表面,清除污垢、杂物。
3.2 密封处理1.使用密封胶带和胶水对管道接口、法兰等处进行密封处理,确保密封性。
3.3 试验操作1.将闭水试验设备连接至管道系统。
2.开启试验泵,逐渐增加试验压力至设计压力。
3.关闭试验泵,记录试验时间和压力值。
3.4 试验结束1.观察管道系统是否有漏水现象。
2.如无漏水,试验合格;如有漏水,检查漏水点并进行修补。
四、安全注意事项4.1 闭水试验时需谨慎操作,避免试验设备过载或操作失误。
4.2 在操作过程中需保持通风良好,避免产生有毒气体。
4.3 出现异常情况时应立即停止试验,并通报相关人员处理。
五、总结通过污水管道闭水试验专项施工方案的制定,能够有效规范试验过程,提高试验操作的安全性和准确性,确保管道系统的质量和稳定性。
希望本方案能够为后续的污水管道施工工作提供有益的参考和指导。
以上为污水管道闭水试验专项施工方案的内容,具体实施时应根据具体情况做出适当调整。

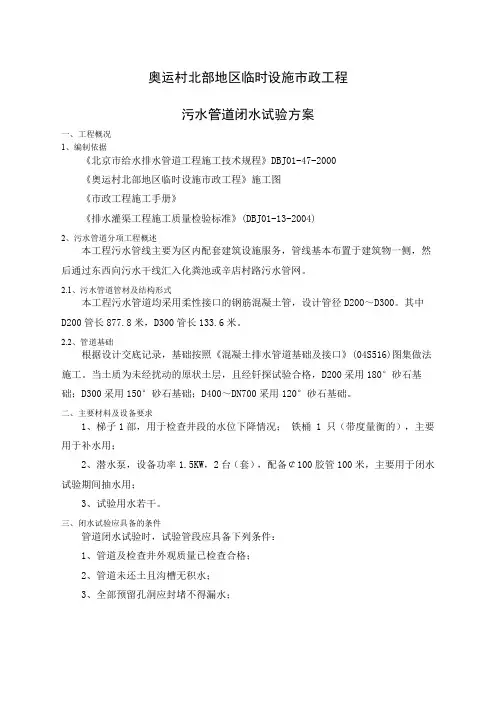

奥运村北部地区临时设施市政工程污水管道闭水试验方案一、工程概况1、编制依据《北京市给水排水管道工程施工技术规程》DBJ01-47-2000《奥运村北部地区临时设施市政工程》施工图《市政工程施工手册》《排水灌渠工程施工质量检验标准》(DBJ01-13-2004)2、污水管道分项工程概述本工程污水管线主要为区内配套建筑设施服务,管线基本布置于建筑物一侧,然后通过东西向污水干线汇入化粪池或辛店村路污水管网。
2.1、污水管道管材及结构形式本工程污水管道均采用柔性接口的钢筋混凝土管,设计管径D200~D300。
其中D200管长877.8米,D300管长133.6米。
2.2、管道基础根据设计交底记录,基础按照《混凝土排水管道基础及接口》(04S516)图集做法施工。
当土质为未经扰动的原状土层,且经钎探试验合格,D200采用180°砂石基础;D300采用150°砂石基础;D400~DN700采用120°砂石基础。
二、主要材料及设备要求1、梯子1部,用于检查井段的水位下降情况;铁桶 1 只(带度量衡的),主要用于补水用;2、潜水泵,设备功率1.5KW,2台(套),配备¢100胶管100米,主要用于闭水试验期间抽水用;3、试验用水若干。
三、闭水试验应具备的条件管道闭水试验时,试验管段应具备下列条件:1、管道及检查井外观质量已检查合格;2、管道未还土且沟槽无积水;3、全部预留孔洞应封堵不得漏水;4、管道两端堵板承载力经核算并大于水压力;除预留进出水管外,应封堵坚固不得漏水。
5、各种设备已购置,材料已备齐,并已加工和配套完成。
四、闭水试验程序施工准备→清理检查管内壁→堵管口→井段灌注水→浸泡24小时→检查管外壁及接口渗水情况→补水→测量渗水量→检查验收→抽水回填土方五、闭水试验的方法排水管道作闭水试验,宜从上游往下游进行分段试验,上游段试验完毕,可往下游段倒水,以节约用水。
排水管道闭水试验装置见下图。
目录第一章准备说明 (1)1.1 编译依据 (1)1.2 编译原则 (1)第二章项目概述 (1)2.1 项目概述 (1)第三章建设部署 (4)3.1 项目管理组织 (4)3.2 设备布置方案 (5)3.3 闭水试验条件的验收 (5)第四章建设计划 (5)4.1 闭水试验程序 (5)4.2 闭水试验 (6)第五章文明安全 (7)第一章准备说明1.1 编译依据1、xxx生活污水处理厂异地管网(一期)管道工程招标文件及施工合同;2、厂外xxx生活污水处理厂管网(一期)施工图设计图集;3、xxx生活污水处理厂异地管网(一期)管道工程总体施工组织设计;4、我公司制定的ISO 9001质量体系认证程序文件。
1.2 编译原则1、严格遵守有关设计、施工规程、技术规程和质量评定验收标准。
2、科学管理,精心施工,通过合理配置劳动力、材料、机械等资源,达到工程质量、安全、工期、成本和社会信誉等预期目标。
第二章项目概述2.1 项目概述本项目为xxxxxx污水处理项目:异地管道工程。
异地管道工程采用截流合流系统的排水系统,管道分为截流管和合流管两部分。
一期乡镇排水管道工程,截水管分为A 、B 、C 、D 、E五线,管径DN600~d1000 ,总管长8402m ;汇流管分为I 、II 、III三线。
管径d800 ~d1000 ,管道总长1688m 。
同时,在现有排水渠两岸及合流管出口处共设置截流井6口,保证旱季或小雨时污水顺利流入污水处理厂,缓解河流污染现状,改善全镇人居环境。
建设单位:xxxxxx人民政府设计单位:中国市政工程中南设计研究院勘察单位:中国市政工程中南设计研究院监理单位:宏达工程顾问建设单位:xxxx省2.1.1 沉箱概述2.1.2 顶管概述本工程顶管工程主要分为WA2→WA5、WA8→WA11、WA15→WA17、WA19→WA22、WA26→WA29、WA32→WA35、WA38→WA42、WA45→WA48、WA50→WA52、WA54→WA56、WA2→WA5、WD16→WB31、WB28→WA1、WB31→WB28、WD16→WD14,采用直径为Φ1000的钢承插式钢筋混凝土管(顶管管)。
污水管道闭水试验方案。
工程概况:本项目为___一级开发整理市政主干道及次干道道路工程污水管道工程闭水试验。
主要材料及设备要求:所需材料和设备包括大功率潜水泵、水管、标尺、刻度尺、水位测针、百分表和电流表。
闭水试验应具备的条件:污水工程闭水试验应在以下条件下进行:管道及检查井外观质量已验收合格,管道未回填且沟槽内无积水,全部预留孔应封堵不得渗水,管道两端堵板承载力经核算大于水压力的合力,除预留进出水管外,应封堵坚固,不得渗水。
闭水试验程序:施工准备、清理检查井内壁、封堵井口、灌水浸泡、检查沿线管道外壁及检查井渗水情况、验收、缓慢放水。
闭水试验方法:在准备工作完成后,使用大功率潜水泵将清水灌入管道,浸泡一定时间后检查沿线管道外壁及检查井渗水情况,最后缓慢放水。
渗水量的计算:根据闭水试验方法,测定灌水前后的水位变化,结合现场测定蒸发量的设备,计算出渗水量。
闭水试验标准:闭水试验合格的标准是管道及检查井无渗漏现象,水位变化符合要求,渗水量在规定范围内。
验收:验收合格后,方可进行下一步工序。
安全:在闭水试验过程中,应注意安全,确保人员和设备的安全。
施工注意事项:在进行闭水试验前,应做好充分的准备工作和检查工作,确保试验的顺利进行。
同时,应注意安全,避免发生意外事故。
针体应采用不锈钢材料,长度应能够覆盖检查井内的整个水位范围,针头应具有良好的尖锐度和耐腐蚀性。
2)水位标尺:应具有良好的耐腐蚀性和读数精度,标尺长度应适合检查井内的水位范围。
3)堵板:应采用钢制堵板,具有良好的密封性能,能够有效防止水的渗漏。
4)泄水管:应设置在下游井的堵板下侧,能够及时排放试验段内的水,防止水位过高。
5)排水沟:应挖好并保持畅通,能够有效排放试验段内的水。
5、注意事项1)在试验过程中应严格按照规范要求进行,不得随意更改试验参数。
2)试验过程中应注意观察管道接头处是否严密不漏,及时标记渗漏点。
3)试验完成后应及时将水排出,清理检查井内的杂物和浮渣,以免对下一次试验造成影响。
污水管道闭水试验施工方案一、试验目的对污水管道进行闭水试验,验证管道系统的密封性能,确保管道运行安全。
二、施工准备•工程图纸、设计要求和相关技术规范•闭水试验设备、工具及材料•施工人员和监督人员配备•安全防护措施准备三、施工步骤1.准备工作:–检查管道系统的安装情况,确保管道连接完整密封。
–准备好用于试验的水源以及相应的试验设备。
2.试验准备:–关闭管道的进水和出水阀门,确保管道系统完全隔离。
–检查试验设备的连接情况,确保试验管道与设备连接牢固。
3.试验操作:–逐渐注入试验水至管道系统中,注意监测管道系统内压力变化。
–维持管道系统中的试验水静置一段时间,以观察是否存在漏水情况。
4.压力测试:–对管道系统施加一定压力,观察管道是否存在异常现象,如渗漏或管道变形。
5.试验结束:–试验完成后,排放试验水并恢复管道的正常运行状态。
–记录试验过程中的压力变化和试验结果,制定相应的处理措施。
四、施工注意事项•确保试验设备和管道系统的安全性和可靠性。
•试验过程中要密切监测管道系统的压力变化及水位变化。
•严格遵守施工安全规程,做好现场安全防护工作。
•若发现管道系统存在漏水等问题,及时采取措施进行修复。
五、施工总结污水管道闭水试验是确保管道系统运行安全性的重要环节,通过严格按照施工方案进行试验操作,可以有效验证管道的密封性能,最大程度减少管道运行过程中的风险。
在施工过程中要严格执行操作规程,准确记录试验数据,并结合试验结果进行必要的维修和改进,以提升管道系统的稳定性和可靠性。
雨污水管道工程闭水试验方案范文
污水管道工程闭水试验方案
一、现场收集水质及管道工程资料
1、工程概况
该工程是一条污水管道,总长度20km,管径为800mm至1800mm,管材为PVC,室外管道地质情况为围岩比较软,以及地表有泥层,地基地质为河床泥土。
2、水质信息
该污水管道接收的污水主要来自居民生活污水,少量的工业污水。
经过实地仪器检测,污水中的悬浮物、溶解氧、残渣氮、氨氮、总磷等项目的指标如下:
参数/指标/标准/检测结果
悬浮物(mg/L) / ≤30 / 21
溶解氧(mg / L) / ≥1 / 8
残渣氮(mg / L) / ≤37 / 33
氨氮(mg / L) / ≤6 / 4
总磷(mg / L) / ≤1.5 / 1.3
二、闭水试验计划
1、试验前准备
(1)选取合适的试验管段:确定试验段上游和下游的水位、地下水位,确定出水口,并预留试验管段;
(2)预定试验物资:准备各种必要的试验仪器、设备、材料及一定
量的试验水;
(3)试验人员配备:组织经验丰富的试验人员,把握现场的实施情况,准确完成试验过程;
2、试验过程
(1)关阀后排水:关闭上游和下游的全部阀门,将管道内的污水排出;
(2)进行水位测试:上游和下游的水位都进行精确测定,记录数据;
(3)注入试验水:在。

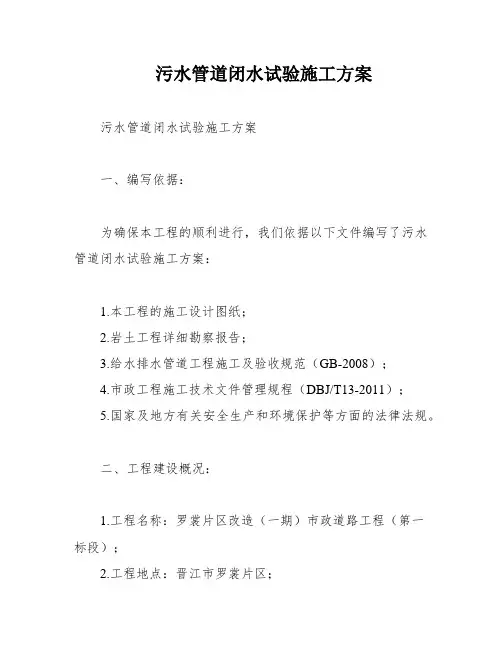

污水管道闭水试验专项施工方案一、工程概述本工程是针对污水管道进行闭水试验,以验证管道的质量和可靠性。
闭水试验是在管道安装完成后,对管道进行一定时间的承压水试验,以确保其密封性和耐压试验。
二、施工准备1.施工材料准备:水管、三通、四通、弯头、阀门、密封胶等。
2.施工机械设备准备:起重机、挖掘机、管道焊接机等。
3.施工人员准备:技术人员、作业人员、安全人员等。
三、工程施工步骤1.清理工作2.安装水管3.连接管道4.安装阀门和管件5.连通管道6.进行水试验四、施工安排1.清理工作:清理施工现场,确保施工区域内没有垃圾、杂物等。
2.安装水管:根据需求,选择相应规格的水管,并进行固定安装。
3.连接管道:根据设计要求,将水管进行连接,使用管道焊接机焊接。
4.安装阀门和管件:根据设计要求,在管道上安装阀门、弯头和三通、四通等管件。
5.连通管道:确保管道连接牢固,没有渗漏情况。
6.进行水试验:使用水泵抽水,将管道内的水位提升到设计压力,检查管道是否有渗漏、变形等情况。
保持一定的试验时间,观察管道是否能够承受设计压力。
五、施工注意事项1.检查好管道的质量和连接情况,确保管道的可靠性。
2.确认施工现场无任何火种、易燃物等,保持安全施工环境。
3.在进行水试验时,注意水流量的控制,避免因水流过大对管道产生冲击。
4.在水试验过程中,要保持通风良好,以防止因水蒸气聚集引发安全事故。
5.水试验结束后,及时排空管道内的水,保持管道干燥。
六、施工安全措施1.确保施工现场围栏设施完善,保证只有施工人员进入施工现场。
2.施工人员必须配备个人防护用品,如防护服、安全帽、防护鞋等。
3.严格遵守施工中的用火安全规范,禁止在施工现场吸烟、使用明火或进行电焊工作。
4.安全人员要对现场施工进行监督和巡查,确保施工过程中的安全。
七、施工质量控制1.施工过程中,严格按照设计要求进行施工,确保管道的正确连接和安装。
2.在进行水试验时,保持施工现场干净整洁,及时发现和处理管道的渗漏情况。
污水管道闭水试验方案一、试验前准备工作1.试验前应检查管道系统的所有配件,并确保安装正确牢固。
2.将系统中的所有阀门关闭,并确保密封。
3.排空管道系统中的所有空气和水分,保证完全排空。
4.检查所有预埋件,确保密封。
二、试验步骤1.先对低于周边地面的部分进行试验,避免污水回流。
2.用压力表测定管道系统中的初始压力,记录下来。
3.关闭进水阀,将实施试验段的管道充满试验水,增加管道内水位至设计标高。
4.观察试验段是否有渗漏现象,若有渗漏现象,则应及时修复。
5.在试压状态下观察试验段是否有降压现象,若有降压现象,则应排查漏点、渗漏或管道破损问题。
6.保持试压状态持续一段时间,观察管道系统是否稳定。
三、试验结束和数据处理1.试验结束后,打开排气阀,排掉管道系统内的水。
2.记录试验结束时的压力,并与初始压力进行比较,观察差异。
3.记录试验中发现的渗漏、漏点以及修复情况。
4.对于压力波动较大或有压力下降的部分进行排查,找出原因并进行修复。
5.对试验数据进行分析和记录,明确试验段是否合格及其原因。
注意事项:1.在试验过程中,应确保工作人员的人身和安全。
2.在试验区域周边设置标识,禁止非试验人员进入区域。
3.在低于周边地面的部分进行试验时,应避免污水回流,确保试验过程的卫生条件。
4.对于渗漏、漏点等现象,在试验中及时修复,确保试验的准确性和有效性。
5.对试验数据要进行严格记录和分析,找出问题所在,并进行及时修复。
以上是污水管道闭水试验的一般方案,具体的试验步骤和注意事项可根据实际工程情况进行调整和补充。
在试验过程中,应严格按照相关规范和标准进行操作,确保试验结果的准确和可靠。
