室外污水管道的闭水试验及要求与做法The document was finally revised on 2021室外污水管道的闭水试验及要求与做法闭水试验主要是检测已施工完毕的污水管道其接口与管材密闭的程度,以单位渗水量计算。
对排放生活污水系统可抽段检测;对排放有害有毒的工业废污水系统应逐段进行检测;对雨水系统可不做检测;如采用雨污合流制的系统应按污水系统要求抽段检测。
闭水试验操作程序及要求:(1)首先将被检测管段按如图1一76所示连接,架好试验水箱和连接水源及其管道。
当被试验管段为金属管材时可采用钢制堵板,如为非金属管可采用砌砖封堵。
1---76(2)试验水箱的架设高度当被检测管道置于干燥上壤内时,其水箱试验水位应高出该管段上游检查井的管顶以上4m来进行渗水量测试。
(3)当采用非金属管材时,宜在充水浸泡24h后再进行渗水量测试。
因混凝上管等管材在初充水时可吸收一定量的水,为准确计算渗水量可待吸水饱和后再测试。
(4)充水时应打开排气阀门,将管内空气排尽,暴露全部试验段的管口。
充水阶段渗漏严重者应马上进行处理。

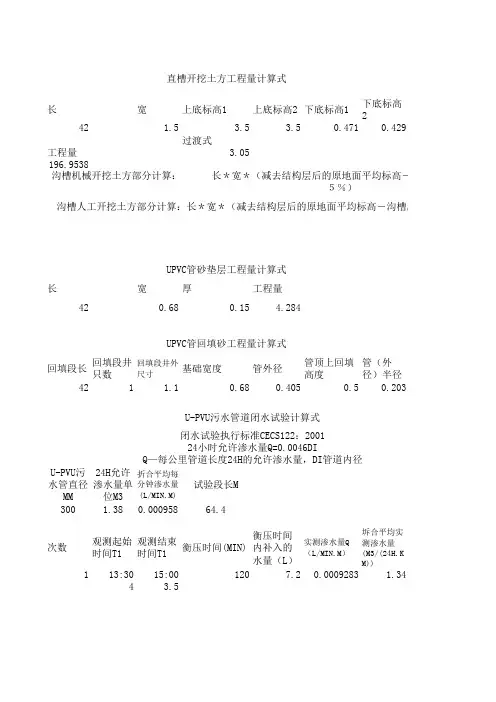

(5)记录试验水位及时间,计算渗水量(根据单位时间内水位下降的高度和水箱的几何尺寸计算),对污水系统非金属管在别卜内允许渗水量可参考表1--20。
1---20对金属管材及含有毒、含酸碱等废污水系统则不允许渗漏水。
(6)闭水合格后应及时排空管内的水,冬季施工时需采取防冻措施。
(7)闭水试验完毕及时回填管沟,回填土在管顶上50㎝以内采用人工夯填,回填土不得夹有块状物。
冬季施工时应填暖土,管道周围宜采用三七灰土夯填,填土层每次不宜超过50㎝。
(8)管道系统中的构筑物应及时封井盖,避免杂物掉入,堵塞管道。
郑州航空港经济综合实验区一标段二分部项目闭水试验方案中国建筑第七工程局2016年5月20日目录一、工程概况二、主要材料及设备要求三、闭水试验应具备的条件四、闭水试验程序五、闭水试验方法六、渗水量的计算七、闭水试验标准八、验收九、安全十、施工注意事项一、工程概况1.工程名称:郑州航空港经济综合实验区一标段二分部2.工程地点:郑州航空港经济综合实验区3.闭水工程量介绍:此次闭水试验主要为污水工程闭水试验,先期施工的枣花路(全长682.02m)、枣梨路(全长711.146m)、灵枣路(全长2023.1m)、国泰路(全长1267.543)、静安路(全长1084.632m)、枣庄路(全长735.693m)以及后续施工的其他道路,其中污水管管材采用高密度聚乙烯双壁波纹管(HDPE),接口采用橡胶圈结构,雨水管管材采用采用柔性接口的Ⅱ级钢筋混凝土承插口管。
4.编制依据:《埋地塑料排水管道工程技术规程》《给水排水管道工程施工及验收规范》郑州航空港经济综合实验区施工图纸二、主要材料1、大功率潜水泵(6寸)、水管(Ф100 ,50米,要用于闭水试验时抽水用);2、标尺(主要用于观察灌水时水位变化情况);3、刻度尺;4、水位测针(由针体和针头两部分构成);5、百分表;6、电流表。
三、闭水试验应具备条件1、污水工程闭水试验应在下列条件下进行:1)管道及检查井外观质量已验收合格;2)管道未回填且沟槽内无积水;3)全部预留孔应封堵,不得渗水;4)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水。
2、污水工程试验前,应做好下列准备工作:1)将检查井内清理干净,修补井内外的缺陷;2)检查充水及排水闸门,不渗漏;3)设置水位观测标尺;4)标定水位测针;5)准备现场测定蒸发量的设备;6)灌水的水源应采用清水并做好灌水和放水系统的设施。
3、污水工程闭水试验前,应做好下列检查工作:1)外观质量检查合格;2)构筑物内清理完毕,无杂物积水现象;3)管道两端堵板承载力经核算大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水;4)闭水试验所需材料设备进场,人员到位;四.闭水试验程序施工准备----清理检查井内壁-----封堵井口-----灌水浸泡------检查沿线管道外壁及检查井渗水情况------验收------缓慢放水五、闭水试验方法根据设计要求每个检查井都必须在其砂浆达到100%设计强度后,用以考核检验污水处理构筑物的渗水量是否达到标准要求,以免污水渗漏,再次污染环境。
污水收集管道闭水试验方法
一、试验概述
污水收集管道闭水试验是测试管道系统在正常使用条件下的密
封性能的一种方法。
通过施加一定的水压来检查管道系统是否存在
泄漏或渗漏的问题。
二、试验步骤
1. 清洁管道:在进行闭水试验之前,需要确保管道系统内部干
净无杂物,并清除掉可能影响密封性能的污物。
2. 封堵管口:将管道系统的进出口口封堵住,确保水不会泄漏
出去。
3. 施加水压:通过水源将一定压力的水注入管道系统内,建议
逐渐增加水压,观察管道系统是否出现泄漏现象。
4. 检查泄漏:在施加水压期间,仔细检查管道系统的每个连接
部位和管道本身是否有泄漏,可用肉眼或其他合适的工具进行观察。
5. 记录压力:在试验过程中需持续记录水压,以便后续分析和
评估。
三、注意事项
1. 在进行闭水试验前,需要保证管道系统安全可靠,确保试验过程中无人员受伤或其他意外事件发生。
2. 施加的水压应根据实际情况选择,过高的水压可能导致管道破裂或其他损坏。
3. 在试验过程中,应密切观察管道系统,如发现泄漏问题应立即停止试验,并进行修复。
4. 记录试验过程中的关键数据,并保存好相关记录,以备日后参考和分析。
以上是污水收集管道闭水试验的基本方法和步骤,希望对您有所帮助。

目录一、编制依据: 0二、工程概况 0三、准备主要工具 (2)四、闭水试验应具备条件 (3)五、闭水试验程序 (4)六、闭水试验方法 (4)七、安全措施 (7)八、试验注意事项 (8)一、编制依据:1、《给排水管道工程施工及验收规范》(GB50268-2008);2、《深圳市龙岗区龙岗街道同乐东区雨污分流管网工程施工组织设计》;二、工程概况1、工程名称:深圳市龙岗区龙岗街道同乐东片区雨污分流管网工程2、工程地点:深圳市龙岗区同乐街道片区3、工程概况:本工程位于龙岗街道同乐社区、同心社区、同德社区,分为北片区和南片区,具体范围结合社区范围线、深汕公路、惠盐高速公路进行确定、北片区位于惠盐高速公路西侧,南片区位于深汕公路南侧。
本工程主要分为三部分内容:1)现状道路排水系统完善,主要包括园新路、景盛路、黄屋路、水田二路、兰水路、大埔二路等;2)新旧村居住区及工厂区外围道路分流制改造,其中新村居住区包括同乐社区居委会片区、池屋新村A区、池屋新村B区、企岭村、黄屋村、其面村、坑尾村、新大坑村等,旧村居住区有企岭旧村、黄屋旧村、其面旧村、新大坑旧村、下围居民小组和池屋村民小组等;3)建筑排水立管的改造,主要是对新村居住区的合流制建筑进行分流制改造。
市政雨污管网是为解决雨污混流的现状,施工项目主要是改造或新建雨水管和污水管,或将原有污水管接入市政总管。
DN200~DN500主要为小区内管道。
DN600、DN800主要为市政道路埋管,也是雨、污水二三级支管。
以经济合理的原则,在小区内或市区以开槽埋管方式施工,管道两侧预留30~40cm的操作宽度,基槽深度按设计要求开挖,遇到地下水时采取降水措施,确保铺管时底部无水。
基槽根据土质情况放坡,但应保证槽壁的稳定性。
开挖沟槽,应严格控制基底高程,不得扰动基底原状土层。
当管道埋深大,地质不良时,采用钢板桩支护。
4、污水管道工程量:本工程闭水试验为污水管道闭水试验,工程量主要如下:DN200,SN8 HDPE内肋增强聚乙烯螺旋波纹管:388.29m;DN300,SN8 HDPE内肋增强聚乙烯螺旋波纹管:3345m;DN400,SN8 HDPE内肋增强聚乙烯螺旋波纹管:9474m;DN400,SN12.5 HDPE内肋增强聚乙烯螺旋波纹管:400m;DN500,SN8 HDPE内肋增强聚乙烯螺旋波纹管:796m;DN600,SN8 HDPE内肋增强聚乙烯螺旋波纹管:628m;DN600,SN12.5 HDPE内肋增强聚乙烯螺旋波纹管:714m;Ⅲ级钢筋混凝土专用F型内衬玻璃钢顶管材D400:524m;Ⅲ级钢筋混凝土专用F型内衬玻璃钢顶管材D500:50m;Ⅲ级钢筋混凝土专用F型内衬玻璃钢顶管材D600:48m;Ⅱ级钢筋混凝土排水管D800:278m;Ⅱ级钢筋混凝土排水管D1000:118m。

污水管道闭水试验方法一、编制依据本文的编制依据包括《给排水管道工程施工及验收规范》(GB-2008)和《深圳市龙岗区龙岗街道同乐东区雨污分流管网工程施工组织设计》。
二、工程概况本工程名称为深圳市龙岗区龙岗街道同乐东片区雨污分流管网工程,位于深圳市龙岗区同乐街道片区。
三、准备主要工具在进行闭水试验前,需要准备主要工具,包括水表、压力表、温度计、水泵等。
四、闭水试验应具备条件进行闭水试验需要满足一些条件,包括管道系统的安装已完成、水泵已安装并连接到管道系统、所有阀门已关闭、管道系统已排空、水源已准备好等。
五、闭水试验程序闭水试验的程序包括关闭所有阀门、打开水源、启动水泵、记录水表读数、记录压力表读数、记录温度计读数等步骤。
六、闭水试验方法闭水试验的方法包括静态试验和动态试验。
静态试验是指在管道系统中不注入水或注入少量水的情况下进行试验,动态试验是指在管道系统中注入大量水的情况下进行试验。
七、安全措施在进行闭水试验时,需要采取一些安全措施,包括戴好安全帽、穿好安全鞋、操作时注意安全等。
八、试验注意事项在进行闭水试验时,需要注意一些事项,包括记录数据准确、操作规范、注意防止水压过高等。
为进行闭水试验,需要准备大功率潜水泵、胶管、标尺、刻度尺、水位测针、量水桶和电子秤等工具。
2、试验条件:进行闭水试验需要满足管道及检查井外观质量验收合格、管道未回填且沟槽内无积水、全部预留孔封堵不得渗水、管道两端堵板承载力大于水压力的合力,且预留进出水管外应封堵坚固不得渗水。
3、准备工作和检查工作:在进行闭水试验前,需要将检查井内清理干净并修补井内外的缺陷,设置水位观测标尺并标定水位测针,同时使用清水作为灌水的水源。
4、试验程序:闭水试验的程序包括施工准备、清理检查井内壁、封堵井口、灌水浸泡、检查沿线管道外壁及检查井渗水情况、计算渗水量和验收。
5、试验方法:根据设计要求,每个检查井都必须在砂浆达到100%设计强度后进行闭水试验。
污水管道闭水试验目录污水管道闭水试验 (1)目录 (1)1.工程概述 (2)1.1工程概况 (2)2.施工组织 (2)3.施工准备 (3)3.1主要材料及设备 (3)3.2闭水试验程序 (3)4.闭水试验应具备条件 (3)4.1闭水试验应在下列条件下进行 (3)4.2闭水试验前,应做好下列准备工作 (4)5.闭水试验方法 (4)5.1准备工作 (5)5.2灌水 (5)5.3水位观测 (5)5.4渗水量计算 (5)(1)实测渗水量的计算 (5)6.雨季施工措施 (7)7.质量保证措施 (7)8.安全保证措施 (7)9.文明施工及环境保护措施 (8)10.施工注意事项 (8)1.工程概述1.1工程概况XXXXXXX管道工程量介绍:本工程闭水试验为污水管道闭水试验,工程量主要如下:2.施工组织由项目经理部工程管理部牵头,安全质量环保部、试验室等和该片区施工队参加,组成管道闭水试验领导小组,组织协调闭水试验工作。
职责:工程管理部(2人):负责闭水试验施工过程全部技术工作。
安全质量环保部(2人):负责闭水试验过程中质量工作;主抓安全、文明施工工作。
片区队长(1人):负责施工现场全面协调工作。
试验室(2人):负责记录现场管道闭水试验数据。
材料员(2人):负责材料购买、接收工作,确保材料满足现场施工要求。
施工队(若干):辅助现场施工人员完成闭水试验工作。
3.施工准备3.1主要材料及设备3.2闭水试验程序4.闭水试验应具备条件4.1闭水试验应在下列条件下进行(1)管道及检查井外观质量已验收合格;(2)管道未回填且沟槽内无积水;(3)全部预留孔应封堵,不得渗水;(4)除预留进出水管外,应封堵坚固,不得渗水;(5)顶管施工,其注浆孔封堵且管口按设计要求处理完毕,地下水位于管底以下。
4.2闭水试验前,应做好下列准备工作(1)将检查井内清理干净,修补井内外的缺陷;(2)设置水位观测标尺;(3)灌水的水源应采用清水并做好灌水;(4)闭水试验所需材料设备进场,人员到位。
