建设工程造价管理基础知识提纲
- 格式:doc
- 大小:80.00 KB
- 文档页数:18
建设工程造价管理基础知识知识点建设工程造价管理基础知识是指在进行建设工程项目的过程中,对工程造价的计划、控制、核算和审计等方面进行管理的基础知识。
建设工程造价管理是建设工程项目的重要内容,它涉及到项目的投资决策、预算编制、合同管理、费用控制和结算审计等方面的工作。
以下是建设工程造价管理基础知识的相关内容:1.建设工程造价管理的基本要素:-成本:指建设工程项目的所有费用,包括人工费、材料费、机械设备费、管理费等。
-投资:指建设工程项目的总费用,包括建筑本体工程的费用、设备及安装工程的费用、土地及其他费用等。
-预算:指建设工程项目在施工过程中所需的费用计划。
-控制:指在建设工程项目实施过程中对费用进行监控和调整,以保证在预算范围内完成项目。
-结算:指在建设工程项目竣工后,对实际发生的费用进行核算和验收的过程。
2.建设工程项目的投资决策-在进行建设工程项目之前,需要进行投资决策的分析和评估,包括市场调研、可行性分析、风险评估等。
-投资决策的内容主要包括项目的可行性研究、投资估算、资金筹集和资金使用计划等。
3.建设工程项目的预算编制-预算编制是建筑工程造价管理的重要环节,包括费用估算、指标划分和资源分配等。
-预算编制的内容主要包括项目的人工费、材料费、机械设备费、管理费等。
4.建设工程项目的合同管理-建设工程项目在施工过程中,需要与施工方、设计方、供应商等签订合同,并对合同进行管理。
-合同管理的内容主要包括合同的签订、履约和变更等。
5.建设工程项目的费用控制-在建设工程项目实施过程中,需要对费用进行控制,以确保在预算范围内完成项目。
-费用控制的方法包括预算控制、物资管理、劳务管理和机械设备管理等。
6.建设工程项目的结算审计-在建设工程项目竣工后,需要对实际发生的费用进行结算和审计。
-结算审计的内容主要包括核算和验收、审计和结算等。
7.建设工程造价管理的软件工具-在现代建设工程造价管理中,常常会采用计算机软件进行支持,提高管理效率和准确性。
建设工程造价管理基础知识整理建设工程造价管理基础知识整理建设工程造价管理是建设工程管理的重要组成部分,它涉及到建设工程的成本、预算、控制、核算等方面。
在建设工程的整个过程中,造价管理是一项综合性质较强的工作,需要相关人员具备较为扎实的造价管理基础知识。
一、建设工程造价管理基础知识1、建设工程造价的定义建设工程造价是指建设工程的建设所需费用,包括建筑费、安装费、设备费、造价咨询费、监理费、环境保护费等各种相关费用。
2、建设工程造价管理的目的建设工程造价管理的目的主要有三个方面:一是实现工程项目的经济、合理、适度的利用和保障,二是加强对工程成本的控制,遵循经济建设的基本原则,三是确保建设工程的质量。
3、建设工程造价管理的基本内容建设工程造价管理的基本内容包括:预算编制、招标控制、成本控制、监理控制、结算核算等。
4、建设工程造价管理相关规定建设工程造价管理相关规定包括政府发布的建设工程造价管理条例、建设工程造价管理工程规范、建设工程造价管理技术标准等。
二、建设工程造价管理的流程1、建设工程造价管理的预算编制建设工程造价管理的预算是建设工程管理的重要组成部分。
在预算编制的过程中,需要充分考虑到项目的实际情况,确定合理的项目构建,以达到可行的经济效益。
2、建设工程造价管理的招投标建设工程造价管理的招投标环节是建筑项目管理中重要的一环。
招投标的过程中,需要根据预算和项目实际情况,选择合适的施工单位和材料供应商。
3、建设工程造价管理的成本控制建设工程造价管理的成本控制是制定合理的成本计划,掌握成本情况的实施步骤。
成本控制需要根据实际情况对各个施工部位进行统计,制定由工程负责人审批的施工计划。
4、建设工程造价管理的监理控制建设工程造价管理的监理控制是全面监控工程施工情况的步骤。
监理控制需要及时检查施工计划的收款和施工规划的进度,同时,需对工程质量积极检查、监督和管理。
5、建设工程造价管理的结算核算建设工程造价管理的结算核算是工程完工后对成本的统计和审核,需要在核算基础上制定结算方案,保证工程费用的透明度和合理性。
《建设工程造价管理》知识点精华整理1 建设工程造价管理概述1.1 建设工程造价管理的基本概念工程造价管理是一项融技术、经济、法规与一体的综合性的系统工程。
1.1.1 建设工程造价管理的界定(1)定义:建设工程造价管理是由建设工程、工程造价、造价管理三个属性不同的关键词所组成,是一门集多学科知识于一体的综合应用性学科。
建设工程:即土木工程(也称基本建设工程),既指部件产品,即由建筑业承担固定资产设计、建筑和安装任务的成果,包括房屋建筑物和各类建筑物,又指一个活动范畴,即包括从事整个建筑、市政、交通、水利等土木工程各相关活动的总称。
工程造价:有两种含义,一是指投资额或称建设成本,二是指合同价或称承发包价格。
投资额(建设成本),是指建设项目(单项工程)的建设成本,即完成一个建设项目(单项工程)所需费用的总和,它包括建筑工程、安装工程、设备及其他相关费用。
投资额是对投资方、业主、项目法人而言的。
合同价(承发包价格),是指建设工程实施建造的契约性价格。
合同价是对发包方、承包方双方而言的。
1.1.2 建设工程造价计价的特点与影响造价的因素特点:单件性计价、多阶段计价、分解组合计价。
影响因素:价值规律、货币流通规律、商品供求规律1.1.3 工程造价管理的目标及工作要素工程造价管理是运用科学、技术原理和经济及法律手段,解决工程建设活动中造价的确定与控制、技术与经济、引导与服务、管理与监督等实际问题,从而提高投资经济效益。
目标:遵循价值规律,健全价格调控机制,培育和规范建筑市场中劳动力、技术、信息等市场要素,企业依据政府和社会咨询机构提供的市场价格信息和造价指数自主报价,建立以市场形成为主的价格机制。
对象:分为客体和主体。
客体是工程建设项目,而主体是业主或投资人(建设单位)、承包商或承建商(设计单位、施工企业)以及监理、咨询等机构及工作人员。
工作要素:略1.2 现行工程造价咨询制度国务院建设主管部门审定甲级工程造价咨询企业的资质;1.造价工程师执业资格制度①初始注册:自执业资格证书签发之日起一年内提出注册申请,初始注册有效期为四年;②延续注册:应在注册有效期满30日前申请延续注册,有效期为四年;③变更注册:变更注册后延续原注册有效期;④下列情形之一的不予注册;a不具有完全民事行为能力的;b申请在两个或两个以上单位注册的;c未达到造价工程师继续教育合格标准的;d前一个注册期内工作业绩达不到规定标准或未办理暂停执业手续而脱离工程造价业务岗位的;e受刑事处罚、刑事处罚尚未执行完毕的;f因工程造价业务活动受刑事处罚,自刑事处罚执行完毕之日起至申请注册之日止不满五年的;g因前项规定以外原因受刑事处罚,自处罚决定之日起至申请注册之日止不满三年的;h被吊销注册证书,自被处罚决定之日起至申请注册之日止不满三年的;i以欺骗、贿赂等不正当手段获准注册被撤销,自被撤销注册之日起至申请注册之日止不满三年的;j法律、法规规定不予注册的其他情形。

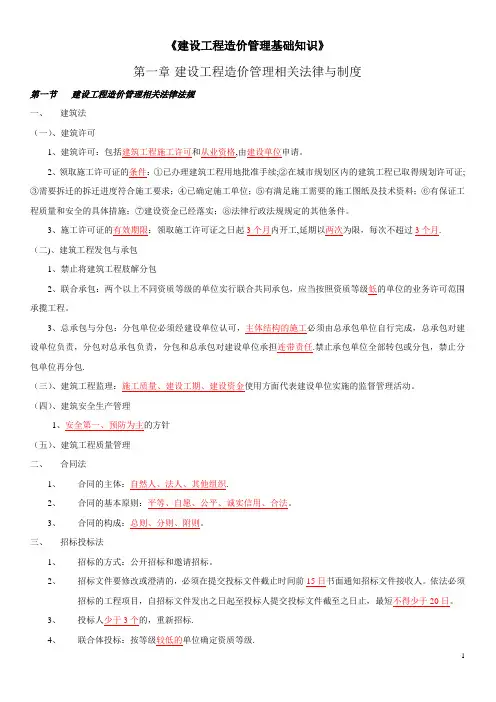

《建设工程造价管理基础知识》第一章建设工程造价管理相关法律与制度第一节建设工程造价管理相关法律法规一、建筑法(一)、建筑许可1、建筑许可:包括建筑工程施工许可和从业资格,由建设单位申请。
2、领取施工许可证的条件:①已办理建筑工程用地批准手续;②在城市规划区内的建筑工程已取得规划许可证;③需要拆迁的拆迁进度符合施工要求;④已确定施工单位;⑤有满足施工需要的施工图纸及技术资料;⑥有保证工程质量和安全的具体措施;⑦建设资金已经落实;⑧法律行政法规规定的其他条件。
3、施工许可证的有效期限:领取施工许可证之日起3个月内开工,延期以两次为限,每次不超过3个月. (二)、建筑工程发包与承包1、禁止将建筑工程肢解分包2、联合承包:两个以上不同资质等级的单位实行联合共同承包,应当按照资质等级低的单位的业务许可范围承揽工程。
3、总承包与分包:分包单位必须经建设单位认可,主体结构的施工必须由总承包单位自行完成,总承包对建设单位负责,分包对总承包负责,分包和总承包对建设单位承担连带责任.禁止承包单位全部转包或分包,禁止分包单位再分包.(三)、建筑工程监理:施工质量、建设工期、建设资金使用方面代表建设单位实施的监督管理活动。
(四)、建筑安全生产管理1、安全第一、预防为主的方针(五)、建筑工程质量管理二、合同法1、合同的主体:自然人、法人、其他组织.2、合同的基本原则:平等、自愿、公平、诚实信用、合法。
3、合同的构成:总则、分则、附则。
三、招标投标法1、招标的方式:公开招标和邀请招标。
2、招标文件要修改或澄清的,必须在提交投标文件截止时间前15日书面通知招标文件接收人。
依法必须招标的工程项目,自招标文件发出之日起至投标人提交投标文件截至之日止,最短不得少于20日。
3、投标人少于3个的,重新招标.4、联合体投标:按等级较低的单位确定资质等级.5、开标:招标人主持,提交投标文件截止时间,招标文件预先确定的地点进行。
四、其他相关法律法规第二节:建设工程造价管理制度一、建设工程造价管理体制二、建设工程造价专业人员资格管理(一)、造价工程师1、初始注册的有效期为4年,延续注册在注册有效期满前30天申请,延续注册有效期为4年。
《建设工程造价管理基础知识》精讲目录1. 内容概要 (3)1.1 造价管理的概念与重要性 (4)1.2 造价管理的主要内容 (5)1.3 造价管理的现状与未来发展趋势 (6)2. 建设工程造价构成 (7)2.1 直接费用 (8)2.1.1 人工费 (10)2.1.2 材料费 (10)2.1.3 施工机械使用费 (12)2.2 间接费用 (13)3. 造价编制的基本原则 (14)3.1 成本加利润原则 (16)3.2 竞争性原则 (17)3.3 合理性原则 (18)3.4 相关性原则 (19)4. 造价计价依据与方法 (21)4.1 造价计价依据 (22)4.1.1 国家法律法规 (23)4.1.2 行业标准 (25)4.1.3 地方规定 (26)4.2 造价计价方法 (27)4.2.1 固定单价法 (29)4.2.2 固定总价法 (30)4.2.3 可调单价法 (32)4.2.4 成本加酬金法 (33)5. 市场价格信息与价格调整 (35)5.1 市场价格信息的获取 (36)5.2 市场价格波动与价格调整 (37)5.2.1 市场价格变动对造价的影响 (39)5.2.2 价格调整的具体做法 (41)6. 造价管理信息系统 (42)6.1 造价管理信息系统的功能 (44)6.2 造价管理信息系统的应用 (45)6.3 造价管理信息系统的前沿技术 (47)7. 造价管理风险与控制 (48)7.1 造价管理风险的来源 (50)7.2 风险控制的基本策略 (50)7.3 风险控制的常见方法 (51)8. 案例分析 (53)8.1 案例介绍 (54)8.2 案例分析的重点 (55)8.3 案例分析的启示 (56)9. 造价管理发展趋势与展望 (57)9.1 造价管理的新兴技术 (59)9.2 造价管理的国际化趋势 (60)9.3 造价管理的未来挑战 (61)1. 内容概要本章将介绍建设工程造价管理的基本概念、发展历程、基本原理及其在工程建设中的重要性。
第一章建筑工程造价管理相关法规与制度1、《建筑法》实施的时间1998年3月1日2、建筑许可包括建筑工程施工许可和从业资格两方面许可3、建设单位应当按照国家有关规定向工程所在地县级以上人民政府建设行政主管部门申请领取施工许可证。
工程造价在30万元以下或是面积在300m2以下可以不领取施工许可证4、建设单位应当自领取施工许可证之日起3个月内开工。
因故不能按期开工的,应当向发证机关申请延期;延期3个月5、在建的建筑工程因故中止施工的,建设单位应当自中止施工之日起1个月内,向发证机关报告,并按照规定做好建设工程的维护管理工作6、因故不能按期开工超过6个月的,应当重新办理开工报告的批准手续7、建设工期不足一年的,到位资金原则上不得少于合同价的50%,建设工期超过一年的到位资金原则上不得少于合同价的30%8、建筑工程承包中的联合承包。
大型建筑工程或结构复杂的建筑工程,可以由两个以上的承包单位联合共同承包。
应当按照资质等级低的单位的业务许可范围承揽工程9、建筑工程承包中的工程分包。
建筑工程主体结构的施工必须由总承包单位自行完成10、建筑工程发包与承包中的公开招标包括:1)全部使用国有资金投资的2)国有资金投资占控股或主导地位的3)使用国际组织或者外国贷款投资的4)政府融资的11、工程监理单位与承包单位串通为承包单位谋取非法利益,给建设单位造成损失的,应当与承包单位承担连带赔偿责任12、工程监理单位应当根据建设单位的委托,客观、公正地执行监理任务。
工程及人员发现工程设计不符合建设工程质量标准或者合同约定的质量要求的,应当报告建设单位要求设计单位改正;认为工程施工不符合工程实际要求、施工技术标准和合同约定的,有权要求建设施工企业(施工单位)改正13、建筑工程安全生产管理必须坚持安全第一、预防为主的方针,建立健全安全生产的责任制度和群防群治制度14、施工现场安全由建筑施工企业负责。
《建筑法》规定建筑施工企业必须为从事危险作业的职工办理意外伤害保险,支付保险费15、《建筑工程安全生产管理条例》中规定建设单位应当按照法律法规和共建设强制性标准进行设计,防止因设计不合理导致生产安全事故发生16、《建筑工程安全生产管理条例》中规定勘察单位在勘察作业时,应当严格执行操作规程,采取措施,保证各类管线、设施和周边建筑物、构筑物的安全17、《建筑工程安全生产管理条例》中规定勘察单位在勘察作业时,应当严格执行操作规程,采取措施,保证各类管线、设施和周边建筑物、构筑物的安全18、在正常使用下建设工程的最低保修期限为:1)基础设施工程、房屋建设的地基、基础工程和主图结构工程为设文件规定的该工程的合理使用年限2)房屋防水工程、有防水要求的卫生间、房间和外墙面的防渗漏为5年3)供热与共冷系统为二个采暖期、供冷期4)电气管线、给排水管道设备安装和装修工程为二年。
第一章建立工程造价管理相关法规与制度§1.1 增建立工程造价管理相关法律法规一.建筑法——?中华人民共和国建筑法?1.建筑许可①按照国务院规定的权限和程序批准开工报告的建筑工程,不再领取施工许可证;②申请施工许可证应具备的条件:a)已办理建筑工程用地批准手续;b)在城市规划区里的建筑工程,已取得规划许可证;c)需要拆迁的,其拆迁进度符合施工要求;d)已经确定建筑施工单位;e)有满足施工需要的施工图纸及技术资料;f)有保证工程质量和平安的具体措施;g)建立资金已经落实;h)法律、行政法规规定的其他条件。
③施工许可证的有效期限:建立单位应自领取许可证之日起3个月内开工,延期以两次为限,每次不超过3个月。
既不开工又不申请延期或延期超时的,许可证自动废止。
④在建工程因故中止施工的,建立单位应自中止施工之日起1个月内,向发证机关报告,并做好维护管理工作。
⑤批准开工的建筑工程因故不能按期开工超过6个月的,应重新办理开工报告批准手续。
2.建筑工程承发包①联合承包:联合承包的各方对承包合同承当连带责任,并应按资质等级低的单位的业务许可范围承揽工程;将共同投标协议连同投标文件一并提交;②除总承包合同已约定的分包外,须经建立单位认可;③但制止承包单位将其承包的全部建筑工程转包给他人,或将其承包的全部建筑工程肢解以后以分包的名义全部转包给他人;制止分包单位将其承包的工程再分包;④建筑工程总承包单位按总承包合同约定对建立单位负责,分包单位按分包合同约定对总承包单位负责,总承包单位和分包单位就分包工程对建立单位承当连带责任;3.建筑工程监理实施建筑工程监理前,建立单位应将委托的工程监理单位、监理内容及监理权限,书面通知被监理的建筑施工企业;4.建筑平安生产管理1)“平安第一、预防为主〞的方针2)平安生产责任制度和群防群治制度3)施工现场平安有建筑施工企业负责;实行施工总承包的,由总承包单位负责,分包单位向总承包单位负责;建筑施工企业须为从事危险作业的职工办理意外伤害保险,支付保险费;二.增合同法1.合同的主体:自然人、法人、其他组织:2.合同的根本原那么:平等、自愿、公平、老实信用、合法的原那么三.*其他相关法律法规1.价格法—?中华人民共和国价格法?1)政府在必要时,可对以下商品和效劳价格实行政府指导价或政府定价:①与国民经济开展和人民生活关系重大的极少数商品价格;②资源稀缺的少数商品价格;③自然垄断经营的商品价格;④重要的公用事业价格;⑤重要的公益性效劳价格。
建设工程造价管理基础知识知识点一、建设工程造价管理概述建设工程造价管理是对建设工程的经济性进行评价和管理,涉及到工程的预算、招标、造价决算、工程合同、支付、决算审计等方面的内容。
建设工程造价管理是保证建设工程质量、安全、进度的重要保障。
在建设工程的各个阶段,都需要进行造价管理,对于工程建设单位而言,需要结合实际情况,进行精准计算和有效管理。
二、建设工程造价管理体系1.建设工程造价管理的法律规定建设工程造价管理的法律规定主要有《建设工程质量管理条例》、《建设工程招标投标暂行条例》、《建设工程工程量清单计价规范》等。
这些法律规定对于建设工程造价管理有具体规定,包括了建设工程招标、评标、预算、决算、支付、审计等相关内容。
2.建设工程造价管理的基本要素建设工程造价管理的基本要素包括:造价管理制度、工程预算、工程招标、工程合同、工程支付、工程决算等。
在这些基本要素的基础上,还需要考虑到工程的验收、质量保证、安全保障和进度管理等各个方面。
三、建设工程造价管理中的关键环节1.工程预算工程预算是建设工程造价管理中的重要环节,其质量直接影响到整个项目的各个方面。
在进行工程预算时,需要结合工程的实际情况进行精准的计算,包括材料费、工程量清单及人工费用等指标。
2.工程招标工程招标是建设工程造价管理中的关键环节,招标的结果直接影响到工程的施工质量、周期和安全。
在进行工程招标时,需要制定详细的招标方案,明确招标标准、标的、招标时间、标书要求、投标方法和评标标准等。
3.工程合同工程合同是工程建设中的基本法律文件,是工程施工的合同依据。
在签订工程合同时,需要明确双方的权利义务、工程量清单及合同价款、工期、质量标准和档次要求等事项。
4.工程支付在工程建设中,支付是与进度紧密相关的一个环节。
在进行工程支付时,需要结合工程进展情况,及时支付工程款项,保证施工进度顺利进行。
四、建设工程造价管理的优缺点1.优点工程造价管理可以从经济上保证工程质量、安全和进度等各个方面的保障。
《建设工程造价管理》知识要点整理建设工程造价管理是指在建设工程的全过程中,根据国家法律法规和工程造价管理规定,运用工程经济学、经济管理学和法律等相关知识,对建设工程的资金投入和使用进行科学合理的管理。
下面将对建设工程造价管理的知识要点进行整理。
一、建设工程造价管理的基本原理:1.比较合理性原则:在满足工程质量要求的前提下,通过比较分析不同施工方案、工程材料和设备等,确定最经济合理的施工方案和采购方案。
2.透明公开性原则:建设工程造价管理应公开透明,确保决策过程和信息公开透明,提高管理效率和行业诚信水平。
3.预算控制原则:合理控制工程造价,确保预算的科学合理性和严密性,避免超支和浪费。
4.经济可行性原则:在保证符合工程质量要求的前提下,拟定经济可行的方案和控制费用。
5.主导性原则:项目经理在造价管理中应当发挥主导作用,负责协调各方利益,确保项目的顺利进行。
二、建设工程造价管理的内容:1.工程概算编制:对建设工程进行初步经济评价,编制概算,确定工程造价控制的基本原则和范围。
2.工程预算编制:对建设工程进行细致的经济评价,编制预算,确定工程造价控制的详细内容和要求。
3.工程招投标管理:对工程施工进行招标、投标、评标等工作,确保施工过程中造价管理的公平、公正和合法。
4.工程变更管理:对工程设计变更、合同变更等进行管理,确保变更过程的透明和合理性。
5.工程支付管理:对工程款项的支付进行管理,确保支付程序的合规和及时性。
6.工程结算管理:对工程施工过程中的材料、设备等进行结算,审核结算申请和财务会计凭证,计算工程进度和质量。
7.工程决算编制:按照相关规定,对工程项目的成本进行决算,确定工程造价的最终金额。
三、建设工程造价管理的方法和技术:1.工程造价估算方法:包括区域法、现行价格法、单位工程造价法等,根据工程特点和项目需求选择适当的估算方法。
2.成本控制技术:通过合理的成本控制手段,控制工程造价,提高工程效益和经济效果,包括成本预测、成本估算和成本控制等。
建设工程造价管理基础知识学习提纲(讲义)第一章建设工程造价管理相关法规与制度第二章建设工程项目管理第三章建设工程合同管理第四章建设工程造价构成第五章建设工程造价计价方法和依据第六章决策和设计阶段工程造价的确定与控制第七章建设工程招标与合同价款的确定第八章建设工程施工阶段工程造价的确定与控制第九章竣工决算的编制与保修费用的处理第一章建设工程造价管理相关法规与制度第一节建设工程造价管理相关法律法规一、建筑法㈠建筑许可1.建筑施工许可掌握:申领施工许可证应当具备的条件;施工许可证的有效期;终止施工和恢复施工具备的条件和处理方法。
2.从业资格掌握单位或个人取得资质后才能从事建筑活动的具体要求。
㈡建筑工程发包与承包1.建筑工程发包掌握发包方式。
2.建筑工程承包掌握承包资质、工程分包、禁止行为和建筑工程造价的定义和内容。
㈢建筑工程监理了解建筑工程监理活动的内容;工程监理单位怎样才能执行监理任务。
㈣建筑安全生产管理掌握建筑安全生产管理制度、施工现场责任。
㈤建筑工程质量管理了解勘察设计单位的责任;掌握施工单位的责任。
二、合同法掌握《合同法》中确立的平等主体的内容。
㈠合同的订立掌握合同的形式和内容,要约的条件。
合同成立的时间以及当事人有过错应当承担赔偿责任的情形。
㈡合同的效力了解合同生效与成立的概念。
无效合同的情形。
㈢合同的履行掌握合同履行的原则。
㈣合同的权利义务终止熟悉合同终止的情形。
㈤合同争议的解决掌握合同争议的解决方式与合同争议诉讼的情形。
三、招标投标法掌握什么工程必须招标。
㈠招标1.招标的条件和方式掌握招标方式。
2.招标文件熟悉招标文件的内容;掌握招标文件的澄清和修改要求。
3.其他规定掌握投标文件提交的最短时间。
㈡投标1.投标文件掌握投标文件的内容和编制要求。
㈢开标、评标和中标掌握中标人的投标所具备的条件。
四、价格法掌握政府定价的范围。
五、土地管理法1.土地的所有权和使用权了解我国土地管理制度和土地使用权。
第四章建设工程造价构成§建设工程造价的含义与特点一.工程造价的含义1.第一种含义:从投资者或业主的角度,从项目建设角度提出,广义概念1)非生产性建设项目的工程造价就是建设项目固定资产投资的总和;2)生产性建设项目的总造价是固定资产投资和铺底流动资金投资的总和。
2.第二种含义:狭义概念指为建设某项工程,预计或实际在土地市场、设备市场、技术劳务市场、承包市场等交易活动中,形成的工程承发包(交易)价格。
二.工程造价的特点1.大额性2.单个性。
3.动态性。
任何一项建设工程从决策到竣工交付使用,都有一个较长的建设期。
在这一期间,如工程变更、材料价格、费率、税率、利率、汇率等会发生变化,这种变化必然会影响工程造价的变动,直至竣工决算后才能最终确定工程造价。
4.层次性。
建设项目总造价、单项工程造价和单位工程造价。
5.阶段性(多次性)。
§建设工程造价的内容与构成***一.➢建设项目总投资=建设投资+建设期贷款利息+固定资产投资方向调节税+流动资金➢建设项目工程造价=建设投资+建设期贷款利息+固定资产投资方向调节税+➢建设投资=工程费用(建筑工程费、安装工程费、设备购置费)+工程建设其他费用+预备费建筑安装工程费基本预备费和价差预备费➢建设期贷款利息=贷款利息+ 融资费用。
1.1)直接工程费:①人工费:包括基本工资、工资性补贴、生产工人辅助工资、职工福利费、生产工人劳动保护费。
②材料费:包括材料原价(或供应价格)、材料运杂费、运输损耗费、采购及保管费、检验试验费(对建筑材料、构件和建筑安装物进行一般鉴定、检查的费用,不包括新结构、新材料的试验费和建设单位对具有出厂合格证明的材料进行检验,对构件做破坏性时间及其他特殊要求的试验费)。
③施工机械使用费:包括折旧费、大修理费、经常修理费、安拆费及场外运费、人工费、燃料动力费、养路费及车船使用税。
2)措施费:①环境保护费:环境保护费=直接工程费×环境保护费费率(%)②文明施工费:文明施工费=直接工程费×文明施工费费率(%)③安全施工费:安全施工费=直接工程费×安全施工费费率(%)环境保护费/文明/安全施工费费率=本项费用年度平均支出/(全年建安产值×直接工程费占总造价比例)④临时设施费:包括:A.周转使用临建;B.一次性使用临建;C.其他临时设施临时设施费=(周转使用临建费+一次性使用临建费)×[1+其他临时设施所占比例(% )]⑤夜间施工费=(1-合同工期/定额工期)×(直接工程费中的人工费合计/平均日工资单价)×每工日夜间施工费开支⑥二次搬运费:二次搬运费=直接工程费×二次搬运费费率(%)⑦大型机械设备进出场及安拆费= 一次进出场及安拆费×年平均安拆次数 / 年工作台班⑧混凝土、钢筋混凝土模板及支架费=模板摊销量×模板价格+支、拆、运输费用=一次使用费×(1+施工损耗)×[1+(周转次数—1)×补损率/周转次数—(1-补损率)50%/周转次数]⑨脚手架费⑩已完工程及设备保护费= 成品保护所需机械费+材料费+人工费⑪施工排水、降水费=Σ排水降水机械台班费×排水降水周期+排水降水使用材料费+人工费2.间接费1)规费:包括工程排污费、工程定额测定费、养老保险费、失业保险费、医疗保险费、住房公积金、危险作业意外伤害保险2)企业管理费:包括管理人员工资、办公费、差旅交通费、固定资产使用费、工具用具使用费、劳动保险费、工会经费、职工教育经费、财产保险费、财务费、税金、其他3.利润综合单价=直接工程费+措施费+企业管理费+利润(+风险)规费、税金以外所有费用三.设备及工器具费的构成1.设备购置费:指为建设项目购置或自制达到固定资产标准的各种国产或进口设备、工具、器具的购置费设备购置费= 设备原价+ 设备运杂费1)国产设备原价:指设备制造厂的交货价,或订货合同价。
第四章建设工程造价构成§建设工程造价的含义与特点一.工程造价的含义1.第一种含义:从投资者或业主的角度,从项目建设角度提出,广义概念1)非生产性建设项目的工程造价就是建设项目固定资产投资的总和;2)生产性建设项目的总造价是固定资产投资和铺底流动资金投资的总和。
2.第二种含义:狭义概念指为建设某项工程,预计或实际在土地市场、设备市场、技术劳务市场、承包市场等交易活动中,形成的工程承发包(交易)价格。
二.工程造价的特点1.大额性2.单个性。
3.动态性。
任何一项建设工程从决策到竣工交付使用,都有一个较长的建设期。
在这一期间,如工程变更、材料价格、费率、税率、利率、汇率等会发生变化,这种变化必然会影响工程造价的变动,直至竣工决算后才能最终确定工程造价。
4.层次性。
建设项目总造价、单项工程造价和单位工程造价。
5.阶段性(多次性)。
§建设工程造价的内容与构成***一.➢建设项目总投资=建设投资+建设期贷款利息+固定资产投资方向调节税+流动资金➢建设项目工程造价=建设投资+建设期贷款利息+固定资产投资方向调节税+➢建设投资=工程费用(建筑工程费、安装工程费、设备购置费)+工程建设其他费用+预备费建筑安装工程费基本预备费和价差预备费➢建设期贷款利息=贷款利息+ 融资费用。
1.1)直接工程费:①人工费:包括基本工资、工资性补贴、生产工人辅助工资、职工福利费、生产工人劳动保护费。
②材料费:包括材料原价(或供应价格)、材料运杂费、运输损耗费、采购及保管费、检验试验费(对建筑材料、构件和建筑安装物进行一般鉴定、检查的费用,不包括新结构、新材料的试验费和建设单位对具有出厂合格证明的材料进行检验,对构件做破坏性时间及其他特殊要求的试验费)。
③施工机械使用费:包括折旧费、大修理费、经常修理费、安拆费及场外运费、人工费、燃料动力费、养路费及车船使用税。
2)措施费:①环境保护费:环境保护费=直接工程费×环境保护费费率(%)②文明施工费:文明施工费=直接工程费×文明施工费费率(%)③安全施工费:安全施工费=直接工程费×安全施工费费率(%)环境保护费/文明/安全施工费费率=本项费用年度平均支出/(全年建安产值×直接工程费占总造价比例)④临时设施费:包括:A.周转使用临建;B.一次性使用临建;C.其他临时设施临时设施费=(周转使用临建费+一次性使用临建费)×[1+其他临时设施所占比例(% )]⑤夜间施工费=(1-合同工期/定额工期)×(直接工程费中的人工费合计/平均日工资单价)×每工日夜间施工费开支⑥二次搬运费:二次搬运费=直接工程费×二次搬运费费率(%)⑦大型机械设备进出场及安拆费= 一次进出场及安拆费×年平均安拆次数 / 年工作台班⑧混凝土、钢筋混凝土模板及支架费=模板摊销量×模板价格+支、拆、运输费用=一次使用费×(1+施工损耗)×[1+(周转次数—1)×补损率/周转次数—(1-补损率)50%/周转次数]⑨脚手架费⑩已完工程及设备保护费= 成品保护所需机械费+材料费+人工费⑪施工排水、降水费=Σ排水降水机械台班费×排水降水周期+排水降水使用材料费+人工费2.间接费1)规费:包括工程排污费、工程定额测定费、养老保险费、失业保险费、医疗保险费、住房公积金、危险作业意外伤害保险2)企业管理费:包括管理人员工资、办公费、差旅交通费、固定资产使用费、工具用具使用费、劳动保险费、工会经费、职工教育经费、财产保险费、财务费、税金、其他3.利润综合单价=直接工程费+措施费+企业管理费+利润(+风险)规费、税金以外所有费用三.设备及工器具费的构成1.设备购置费:指为建设项目购置或自制达到固定资产标准的各种国产或进口设备、工具、器具的购置费设备购置费= 设备原价+ 设备运杂费1)国产设备原价:指设备制造厂的交货价,或订货合同价。
《建设工程造价管理基础知识》第一章建设工程造价管理相关法律与制度第一节建设工程造价管理相关法律法规一、建筑法(一)、建筑许可1、建筑许可:包括建筑工程施工许可和从业资格,由建设单位申请。
2、领取施工许可证的条件:①已办理建筑工程用地批准手续;②在城市规划区内的建筑工程已取得规划许可证;③需要拆迁的拆迁进度符合施工要求;④已确定施工单位;⑤有满足施工需要的施工图纸及技术资料;⑥有保证工程质量和安全的具体措施;⑦建设资金已经落实;⑧法律行政法规规定的其他条件。
3、施工许可证的有效期限:领取施工许可证之日起3个月内开工,延期以两次为限,每次不超过3个月。
(二)、建筑工程发包与承包1、禁止将建筑工程肢解分包2、联合承包:两个以上不同资质等级的单位实行联合共同承包,应当按照资质等级低的单位的业务许可范围承揽工程。
3、总承包与分包:分包单位必须经建设单位认可,主体结构的施工必须由总承包单位自行完成,总承包对建设单位负责,分包对总承包负责,分包和总承包对建设单位承担连带责任。
禁止承包单位全部转包或分包,禁止分包单位再分包。
(三)、建筑工程监理:施工质量、建设工期、建设资金使用方面代表建设单位实施的监督管理活动。
(四)、建筑安全生产管理1、安全第一、预防为主的方针(五)、建筑工程质量管理二、合同法1、合同的主体:自然人、法人、其他组织。
2、合同的基本原则:平等、自愿、公平、诚实信用、合法。
3、合同的构成:总则、分则、附则。
三、招标投标法1、招标的方式:公开招标和邀请招标。
2、招标文件要修改或澄清的,必须在提交投标文件截止时间前15日书面通知招标文件接收人。
依法必须招标的工程项目,自招标文件发出之日起至投标人提交投标文件截至之日止,最短不得少于20日。
3、投标人少于3个的,重新招标。
4、联合体投标:按等级较低的单位确定资质等级。
5、开标:招标人主持,提交投标文件截止时间,招标文件预先确定的地点进行。
四、其他相关法律法规第二节:建设工程造价管理制度一、建设工程造价管理体制二、建设工程造价专业人员资格管理(一)、造价工程师1、初始注册的有效期为4年,延续注册在注册有效期满前30天申请,延续注册有效期为4年。
(二)、造价员:1、造价专业中专及以上学历,其他专业中专及以上学历,工作满一年。
2、证书3年校验一次,每三年继续教育的时间不少于30小时。
3、验证不合格或注销:无工作业绩;脱离工程造价业务岗位;未按规定参加继续教育;以不正当手段取得证书的;在建设工程造价活动中有不良记录的;涂改资格证书和转借专用章的;在两个或两个以上单位以造价员名义从业的。
三、建设工程造价咨询企业管理(一)、造价咨询企业资质等级标准1、甲级:取得乙级资质证书满3年;注册造价师人数不低于出资人总数的60%且出资额不低于注册资本总额的60%;技术负责人取得注册造价师证书且具有工程或工程经济类高级专业技术职称且从事工程造价专业工作十五年以上;专职人员不少于20人,具有工程或工程经济类中级以上专业职称人员不少于16人,取得注册造价工程师证书人员不少于10人,其他人员具有从事造价专业工作的经历;企业与专职人员签订劳动合同,且专职人员符合国家规定的职业年龄;专职专业人员人事档案关系由国家认可的人事代理机构管理;注册资本不少于人民币100万元;企业近3年营业收入累计不低于人民币500万元;具有固定的办公场所,人均办公建筑面积不少于10平方米;技术档案管理制度、质量控制制度、财务管理制度齐全;企业为本单位专职专业人员办理的社会基本养老保险手续齐全;在申请核定资质等级之日前3年内无违规行为。
2、乙级:注册造价师人数不低于出资人总数的60%且出资额不低于注册资本总额的60%;技术负责人取得注册造价师证书且具有工程或工程经济类高级专业技术职称且从事工程造价专业工作十年以上;专职人员不少于12人,具有工程或工程经济类中级以上专业职称人员不少于8人,取得注册造价工程师证书人员不少于6人,其他人员具有从事造价专业工作的经历;企业与专职人员签订劳动合同,且专职人员符合国家规定的职业年龄;专职专业人员人事档案关系由国家认可的人事代理机构管理;注册资本不少于人民币50万元;具有固定的办公场所,人均办公建筑面积不少于10平方米;技术档案管理制度、质量控制制度、财务管理制度齐全;企业为本单位专职专业人员办理的社会基本养老保险手续齐全;暂定期内营业收入累计不低于人民币50万元;在申请核定资质等级之日前3年内无违规行为。
(二)、业务承接1、业务承接不受行政区域限制,乙级从事工程造价5000万元以下业务。
2、分支机构:设立分支机构需备案,时间为领取执照后30日内(20),分支机构不能承接业务、不能订立合同、不能出具成果文件。
3、跨省承接业务需备案。
***************************************************************************************************第二章建设工程项目管理第一节建设工程项目管理概述一、建设工程项目的组成与分类(一)、组成:单项、单位、分部、分项(二)、分类:1、按建设性质:新建、扩建、改建、迁建、恢复项目。
2、按投资作用:生产性、非生产性建设工程项目。
3、按项目规模:大型、中型、小型,限额以上,限额以下。
4、按投资效益:竞争性、基础性、公益性项目。
5、按投资来源:政府投资(经营、非经营)、非政府投资。
二、工程项目建设程序(一)、投资决策阶段:编报项目建议书、编报可行性研究报告、项目投资决策审批制度。
(二)、实施阶段:工程设计:初步设计、施工图设计(技术设计)建设准备:场地、水电、单位、图纸施工安装:生产准备:人员、组织、技术、物资。
(三)、交付使用阶段:竣工验收:整理技术资料、绘制竣工图、竣工决算。
项目后评价:基本方法对比法。
二、建设工程项目管理及其主要内容(一)、项目管理及其知识体系1、概念:未达到目标(进度、质量、成本)对项目进行计划、组织、指挥、协调、控制。
2、项目的特点:单件性和一次性。
3、知识体系:范围管理、时间管理、成本管理、质量管理、人力资源管理、沟通管理、采购管理、风险管理、综合管理。
(二)、建设工程项目管理及其发展趋势1、三大目标:造价、质量、进度,对立统一的关系2、发展趋势:集成化、国际化、信息化。
(三)、建设工程项目管理的类型和任务1、类型:业主方、总承包方、设计方、施工方、供货方。
第二节建设项目目标管理一、建设工程项目目标控制的原理和方法(二)、项目目标控制的措施:组织、技术、经济、合同措施。
项目目标控制的方法:网络计划法:进度控制S曲线法:综合控制工程造价和工程进度香蕉曲线法:综合控制工程造价和工程进度排列图法:质量影响因素(静态)因果分析图法:质量产生原因直方图法:质量的波动,分布(静态)控制图法:质量,(动态分析法)二、建设工程项目成本管理:成本预测、计划、控制、核算、分析、考核。
第三节建设工程项目风险管理一、建设工程项目风险管理程序1、分类:按来源:自然、社会、经济、法律、政治按当事人:业主的风险:人为风险、经济风险、自然风险承包商的风险:决策错误、缔约履约、责任风险按是否可管理:可管理风险、不可管理风险按影响范围:局部风险、总体风险2、建设工程项目风险管理程序:风险管理是指风险管理主体通过风险识别、风险评价去认识项目的风险,并以此为基础,合理地使用风险回避、风险自留、风险控制、风险转移等管理方法、技术和手段对风险进行有效的控制。
3、风险管理程序的五个环节:风险识别、风险分析与评估、风险应对策略的决策、风险对策的实施、风险对策实施的监控。
4、风险识别方法包括:专家调查法、财务报表法、初始风险清单法、流程图法。
风险识别的最主要成果是风险清单。
5、风险分析与评估采用定性与定量相结合的方法,方法有:调查打分法、蒙特卡洛模拟法、计划评审技术法、敏感性分析法。
三、风险应对策略1、风险回避:风险发生的概率很高,损失也很大或概率不大但损失是灾难性的不可弥补的,应采取风险回避。
2、风险自留:不能单独运用,应与其他风险对策结合使用。
3、风险控制:主动积极的风险对策4、风险转移:风险无法回避,必须直接面对,而以自身的承受能力又无法有效承担时,采用风险转移。
风险转移是合法的、正当的、高水平的风险应对策略。
***************************************************************************************************第三章建设工程合同管理第一节合同概述一、合同的订立(一)、合同的形式和内容:合同形式分为书面形式、口头形式和其他形式,建筑工程合同应当采用书面形式。
(二)、合同订立的程序(三)、合同的成立(四)、格式条款:一方免除自己责任、加重对方责任、排除对方主要权利的该条款无效。
(五)、缔约过失责任二、合同的效力(一)、合同生效(二)、效力待定合同:限制民事行为能力人订立的合同和无权代理人代订的合同。
(三)、无效合同:①以欺诈、胁迫手段订立,损害国家利益的合同②恶意串通,损害国家、集体或第三人利益③以合法形式掩盖非法目的④损害社会公共利益⑤违反法律、行政法规的强制性规定。
合同无效条款:①造成对方人身伤害②故意或者重大过失造成对方财产损失的。
(四)、可变更或者撤销的合同:①因重大误解订立②在订立合同时显失公平的撤销权消灭:一年内未履行;放弃撤销权。
三、合同的履行(一)、合同履行的原则:全面履行、诚实信用(附随义务:及时通知、提供必要条件和说明、协助、保密)(二)、合同履行的一般规定四、合同的变更和转让(一)、合同的变更:协议变更、法定变更(二)、合同的转让:债权转让(不得转让情形:性质、当事人、法律)、债务转移、权利义务概括转让。
五、合同的权利义务终止(一)、合同的权利义务终止的原因:①债务已经按照约定履行②合同解除③债务互相抵消④债务人依法将标的物提存⑤债权人免除债务⑥债权债务同归于一人⑦法律规定的或者当事人约定终止的其他情形。
(二)、合同解除:是一种民事行为。
(三)、标的物的提存:①债权人无正当理由拒绝受领②债权人下落不明③债权人死亡未确定继承人或债权人丧失民事行为能力未确定监护人④法律规定的其他情形。
六、违约责任(一)、违约责任及其特点:以有效合同为前提,以合同当事人不履行或者不适当履行为要件,可由合同当事人在法定范围内约定,是一种民事赔偿责任。
(二)、违约责任的承担:承担方式继续履行、采取补救措施、赔偿损失。
(三)、不可抗力:因不可抗力的影响,不能履行合同的,部分或者全部免除责任。
七、合同争议的解决(一)、合同争议的和解与调解1、和解:在没有第三人介入的情况下,合同当事人双方自愿互谅的基础上,商谈并达成协议。
