某公司厂房轻钢屋面工程施工组织设计
- 格式:doc
- 大小:122.00 KB
- 文档页数:31
钢结构屋面施工方案一、施工准备公司材料部充分落实工程所需的一切材料,项目部委派专人到工地现场实地考察、联系,具体落实吊装机械的进出路线、材料的堆放位置以及管理人员的办公室、材料仓库工作等。
为确保安装人员顺利进场施工创造一个良好的施工环境。
具体准备工作如下:做好施工资料的准备,熟悉图纸,领会设计意图,编制详细的施工工艺及技术安全措施,并落实到每个人。
认真组织规划。
项目部应根据合同要求和工程特点编制施工要点和质量计划,对施工过程提出控制要求。
项目经理部在开工前必须请设计院和建设单位进行设计交底或图纸会审,图纸会审应在项目经理部自审的基础上进行。
根据工程特点及合同要求,编制工程操作程序、施工规范及验收标准。
按施工要求,配置有关施工机械、设备。
钢结构进场前,项目经理部应对预埋螺栓位置、标高及轴线进行复核。
开工前,项目经理部对安装人员进行政治思想教育,对质量、工期、安全等进行全面贯彻,对所有设计图和节点有一个完整的了解。
现场需接通380V和220V电源,计算出所需要足够的电源线,做好各分配电箱的工作。
二、施工组织管理网络项目经理安装施工工长制作车间主任施工员质量员材料员安全员施工班组三、施工总体步骤在现场进行主体施工的同时,在我公司进行钢构件的制作加工,24m屋架在加工厂每榀分2半制作好,现场进行拼接、安装。
在制作中采用气割下料,手工焊接,经除锈和防腐处理后,加长汽车运到现场。
在框架柱校正后,开始钢结构安装,吊装前应预先拼接成整榀屋架,由汽车吊进行吊装,同时进行天窗架、屋面支撑的安装,安装好一间屋架后随即进行屋面轻钢檩条、屋面板的安装。
本工程钢构件在专业工厂制作,现场由专业吊装施工队进行安装,施工全过程由项目经理部统一指挥。
四、钢结构的制作1、钢结构的制作原材料的采购及质量标准钢结构工程的钢材主要采用宝钢、南钢、马钢、武钢等国内大型企业产品。
2、钢结构的加工进度控制钢结构的制作是本工程的关键,根据工程的进度安排和工期短的特点,钢结构制作在自动流水在线制作,再运至现场进行吊装。

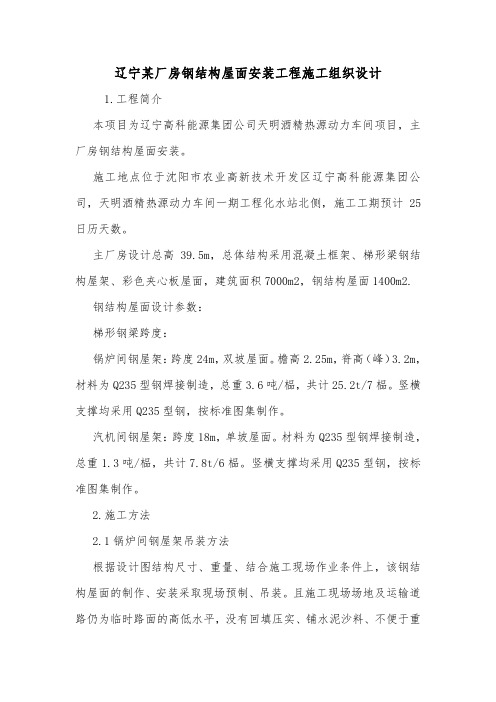

辽宁某厂房钢结构屋面安装工程施工组织设计1.工程简介本项目为辽宁高科能源集团公司天明酒精热源动力车间项目,主厂房钢结构屋面安装。
施工地点位于沈阳市农业高新技术开发区辽宁高科能源集团公司,天明酒精热源动力车间一期工程化水站北侧,施工工期预计25日历天数。
主厂房设计总高39.5m,总体结构采用混凝土框架、梯形梁钢结构屋架、彩色夹心板屋面,建筑面积7000m2,钢结构屋面1400m2.钢结构屋面设计参数:梯形钢梁跨度:锅炉间钢屋架:跨度24m,双坡屋面。
檐高2.25m,脊高(峰)3.2m,材料为Q235型钢焊接制造,总重3.6吨/榀,共计25.2t/7榀。
竖横支撑均采用Q235型钢,按标准图集制作。
汽机间钢屋架:跨度18m,单坡屋面。
材料为Q235型钢焊接制造,总重1.3吨/榀,共计7.8t/6榀。
竖横支撑均采用Q235型钢,按标准图集制作。
2.施工方法2.1锅炉间钢屋架吊装方法根据设计图结构尺寸、重量、结合施工现场作业条件上,该钢结构屋面的制作、安装采取现场预制、吊装。
且施工现场场地及运输道路仍为临时路面的高低水平,没有回填压实、铺水泥沙料、不便于重型车辆、大型吊车的进出的场地作业,加上总体设计布置的主厂房侧建筑物林立高耸很不利于大跨距吊车的超高作业,故考虑采用50T汽车吊与自行制作的电驱动桥架滑轨式吊装设施相配合进行吊装。
自制配套电驱动运行小车,功率0.4kw2个配套电动起升机、起升重量3吨,起升功率3kw2个现场配制20a工字钢滑轨2道,共长74m,平行平直,焊接牢固,与女儿墙柱组合相连。
先吊装梯形梁逐一校正后地脚螺栓固定,再在屋脊檁条均布相连固定。
竖横支撑安装后进行天窗组装。
详情请下载附件:辽宁某厂房钢结构屋面安装工程施工组织设计。
轻钢结构厂房施工方案1. 编译说明项目概况:某县旅游商贸物流中心22#~25#轻钢结构工程:总跨度18米,间隔6米设置中心柱;总长58米,每个开间7.25米;总建筑面积约6264平方米。
这个项目是一个门户灯钢结构,主机架采用实腹H型钢。
(1)屋顶:屋顶板采用0.5mm单层彩钢板和保温棉制成。
(2)主体材料:本工程主体钢架采用Q235钢,檩条采用C型钢Q235。
规格C187X70X20X2.0,Q235钢用于柱间支撑和屋顶侧向支撑,Q235B用于其他支撑和未指定的材料。
(3)高强度螺栓:使用10.9级大六角头螺栓,接触面喷砂处理,防滑系数≥0.5,不允许有油漆和污染:(4)焊缝质量:钢架(包括屋梁)中构件与翼缘板的对接焊缝按(GB50205-2001)中的一级焊缝标准检验:钢架(包括屋梁)的所有焊缝)属于(GB50205-2001)II类焊缝标准检验;其余按(GB50205-2001)Ⅲ级焊接标准检验;(5)油漆:所有钢材表面均要求严格除锈,除锈质量标准为Sa2.5,除锈标准按国标GB8923-88执行。
涂装时,构件表面在高强度螺栓连接范围内不得涂装。
安装完成后,应进行防腐处理。
深灰色油性混合漆,面漆阻燃漆(6)防火:钢结构防火二级,防火涂料与涂料配合使用。
面漆的颜色根据建筑专业的要求确定。
其厚度应符合GB50205-2001 14.3.3 的要求:薄涂防火涂料的厚度应满足耐火极限2 小时的设计要求。
厚涂型防火涂料的厚度,80%以上的面积应满足耐火设计要求,最薄处的厚度不应小于设计要求的85%。
1.1 编译依据《建筑结构可靠度统一设计标准》GB50068-2001《建筑结构荷载规范》GB50009-2001《钢结构设计规范》《门式刚架轻型建筑钢结构技术规范》CECS102:2002《冷弯薄壁钢结构技术规范》GB50018-2002《金属异形板设计与施工规范》YBJ216-88《异形紧固件设计施工规程》BEQ(TJ)0016-89-88《建筑物抗震设计规范》GB50011-2001《钢结构防火涂料应用技术规范》CECS24:90《钢结构高强度螺栓连接设计、施工及验收规范》JGJ82-91 《建筑钢结构焊接规程》JGJ8 Bu 2002《钢结构工程施工及验收规范》GB50205-20011.3 工程重点1.3.1 主要钢构件安装完成后,高空安装檩条、支架、拉杆、天沟、屋面板等结构,与土建、电气、给排水等形成立体交叉作业专业,所以确保安全施工的措施是施工安排。
xx电机股份有限公司新建厂房工程施工组织设计编制说明:本施工组织设计纲要,依据工程施工图纸,招标文件,答疑补充文件及现场情况和国家现行施工规范等文件编制。
重点是工程策划,即施工技术方案,施工总体平面布置,工程质量保证,工期安排,特殊及重要分部、分项工程的施工方法与技术措施,主要管理措施等几大部分。
一旦中标,我们将以本施工组织设计为依据,以本施工组织设计作为作业指导书,以指导施工,创建文明,安全“双达标”施工工地,创造优良工程。
一、指导思想及实施目标(一)指导思想组织施工的指导思想为:科学管理,质量,安全第一,信誉,用户第一,以质量为宗旨,按照ISO9002:94质量标准建立健全工程质量保证体系,选配高素质的项目经理,总工程师及工程技术人员,施工管理人员,组成项目经理部,精心组织,精心施工,严格管理,严格要求,优质低耗,高速地完成本项施工任务,争创一流工程水平。
(二)、实施目标发挥我公司承建过钢结构超市、车间、厂房、体育馆、钢罩棚的优势科学精心组织钢结构镀锌车间,制作安装及其它工程的合理交叉作业,严格履行合同,确保实现以下目标:1、质量目标优良等级标准质量指标:分项工程优良率80%、合格率100%2、工期目标投标工期有效施工期90天,确保投标工期的实现。
3、安全施工目标采取有效措施,杜绝重大伤亡事故,一般事故频率控制在3‰以内,确保达到“安全达标优良工地”。
4、文明施工现场目标确保文明施工,达到综合考评优良标准。
5、环境目标采取积极有效措施,做到文明生产,文明施工,确保施工期间不扰乱周围居民和单位的正常生活秩序,不污染城市,道路及周边环境卫生。
6、工程回访积极履行各项承诺,质量保修严格按建设部文件执行。
对建设项目根据业主的要求进行质量保修终身责任制,工程竣工后,每年回访一至二次。
二、工程概况和工程特点(一)、设计特点:本工程采用中国建筑科学院STS钢结构设计软件计算,冶金建研院PS2000钢结构计算。
钢结构屋面板安装施工组织设计方案一、工程概况本次项目为钢结构屋面板的安装工程,选用的屋面板为彩钢板,用于覆盖建筑物的顶部。
本工程的施工单位是XX建筑工程有限公司,负责整个工程的施工组织和施工管理。
二、施工组织设计1.项目组织结构本工程设立项目经理、施工班组经理、质量安全专员、技术员等相关职位,对施工过程进行全面管理。
项目经理负责整个工程的协调和安排,施工班组经理负责施工人员的管理和现场施工组织,质量安全专员负责施工质量和安全监督,技术员负责施工技术支持和资料的管理。
2.施工机具和设备2.1提前准备所需机具和设备,包括升降机、吊篮、手持电钻、焊机等。
2.2保证设备的完好性和安全性,定期检查维护设备。
3.施工人员及培训3.1人员配备:根据工程要求确定施工人员的数量和专业要求,确保施工进程。
3.2人员培训:对施工人员进行岗前培训,熟悉施工工艺和安全操作规范,提高工作效率和质量。
4.材料和采购计划4.1根据施工设计要求,制定材料清单,明确所需材料种类和数量。
4.2提前制定采购计划,确保材料的及时供应,减少施工等待时间。
5.施工方案和工期计划5.1制定详细的施工方案,包括施工工艺、施工流程和安全措施等。
5.2制定工期计划,合理安排施工进度,确保按时完工。
6.质量控制和安全管理6.1制定质量控制计划,对施工过程进行全面监控和检查,确保施工质量符合要求。
6.2制定安全管理措施和应急预案,提前安排好安全教育和培训,确保施工过程中人身安全。
7.进度与质量检查7.1制定进度计划,定期检查进度,对施工进程进行检查。
7.2制定质量检查计划,定期开展质量检查和评估,对施工质量进行把关。
8.竣工和验收8.1施工完成后,进行竣工验收,对施工质量进行评估。
8.2如有不合格项,及时整改,直到达到验收标准为止。
三、安全措施1.制定详细的施工安全措施计划,明确每一步操作的安全要求和注意事项。
2.在施工现场设置明显的安全警示标识和告示牌,指导工人注意安全。
第1篇一、工程概况本项目为XX工业园区新建厂房工程,位于XX市XX区XX工业园区。
厂房占地面积约为10000平方米,建筑面积约为8000平方米,主体结构为钢筋混凝土框架结构,建筑高度为18米,层数为3层。
工程总投资约为5000万元。
二、施工组织设计原则1. 符合国家及地方相关法律法规、标准规范要求。
2. 确保工程质量和安全,实现优质、高效、安全、文明施工。
3. 合理安排施工进度,确保工程按期完成。
4. 优化资源配置,降低工程成本。
5. 注重环境保护,实现绿色施工。
三、施工组织机构1. 成立项目指挥部,负责全面协调、指挥和监督工程实施。
2. 设立项目经理部,下设工程技术部、质量安全部、物资部、财务部、人力资源部等职能部门。
3. 各部门职责明确,相互配合,形成高效的组织体系。
四、施工进度计划1. 施工准备阶段:完成施工图纸会审、施工方案编制、人员培训、材料设备采购等工作,预计用时2个月。
2. 土建施工阶段:完成地基基础、主体结构、屋面、装饰装修等施工,预计用时10个月。
3. 安装工程阶段:完成设备安装、电气、给排水、暖通等施工,预计用时2个月。
4. 竣工验收阶段:完成工程验收、交付使用等工作,预计用时1个月。
五、施工技术措施1. 地基基础施工:采用桩基础,确保地基承载力满足设计要求。
2. 主体结构施工:采用钢筋混凝土框架结构,确保结构安全、稳定。
3. 装饰装修施工:采用环保、节能材料,确保室内环境舒适。
4. 安装工程:选用优质设备,确保设备运行稳定。
六、质量安全措施1. 严格执行国家和地方相关法律法规、标准规范。
2. 建立健全质量安全管理体系,明确各岗位质量安全责任。
3. 定期进行质量安全检查,及时发现并解决问题。
4. 加强施工人员培训,提高安全意识。
七、环境保护措施1. 严格执行国家和地方环境保护法规,确保施工过程中不污染环境。
2. 施工现场设置围挡,防止扬尘、噪音等污染。
3. 施工废水、废气、固体废弃物等污染物进行分类处理。
有限公司二期厂房轻钢屋面工程施工组织设计方案一、工程概况本工程是某有限公司的二期项目,位于某省某市,规划占地面积约5000平方米,建筑面积约3000平方米。
本工程主要包括一座轻钢屋面厂房及其附属设施。
本工程施工期为90天。
二、施工组织方案1.工期安排本工程总工期为90天,按照10天为一个周期分为9个施工周期。
各阶段主要工作安排如下:第一周期:基础施工,包括地基开挖、基础预埋件安装、混凝土浇筑等工作。
第二周期:钢结构搭设,包括各种钢结构制作、运输、安装等的工作,同时需要进行监理、检验及一些安全隐患排查。
第三周期:屋面安装,包括墙面、防水层、外保温层、轻钢屋面板安装等工作。
第四周期:内部分配,包括电气、给排水安装、消防系统安装、内部装修等工作。
第五周期:附属设备安装,包括厨房、卫生间、空调安装等设施。
第六周期:综合验收,包括机械设备的验收,系统调试及各项设备的使用。
第七至九周期:后勤服务,包括清洁、消毒、保养等工作。
2.施工人员组织本工程施工队伍需要15名技术工人,1名施工组长,1名项目经理以及若干名安全负责人和质量监督人员。
技术工人包括:钢结构工、焊工、砌筑工、木工、电工、水暖工、防水工、保温工、轻钢屋面板安装工等。
项目经理主要负责工程施工的全权管理,包括物资采购、工人安排、工程进度控制、工程质量控制以及安全、卫生、环境等各方面的管理。
施工组长是项目经理的助手,负责协调各个部门,安排工作流程,监督施工进度和实际验收等工作,是施工中的重要一环。
安全负责人和质量监督人员是必不可少的,他们负责管理工地的安全和质量问题,确保施工过程安全并达到高质量的要求。
3.物料和设备在工程之前需要进行必要的物料采购和设备调配,以确保施工顺利进行。
主要物料包括:钢材、水泥、砂、石料、隔热材料、轻钢屋面板等。
主要设备包括:塔吊、起重机、吊篮、钢材切割机、电焊机等。
4.安全措施安全是本工程的重点,我们在施工前制定了深度的施工安全方案,防止事故的发生。
轻钢房结构施工组织设计(详尽工艺方案)一、施工部署1、指导思想我公司施工部署的指导思想是:品质优良,清洁施工,以人为本,持续发展;以顾客为中心,以质量、环境保护、职业健康安全为轴心,严格按照ISO9001:2000、ISO14001-1996和GB/T28001系列标准建立完善的质量、环境、职业健康安全管理体系;精心组织、科学管理、优质高速地完成本项施工任务,创造顾客满意的高品质优质工程。
2、实施目标充分发挥我公司的优势,科学组织各工种间的交叉作业,合理配置生产资源,精心施工,严格履行合同要求,确保完成以下目标:(1)质量目标单位工程合格率达到100%,优良率达到90%。
(2)工期目标保证在双方约定工期内竣工,在施工过程中可根据发包方要求完成本次施工任务。
(3)职业健康安全目标严格遵守各项安全操作规程,采取有效措施,杜绝死亡,重大伤亡事故和意外事故的发生。
(4)环境保护目标采取有效措施,减少施工噪音和环境污染,积极采用环保材料和施工工艺,危险废固物由交同环保部门处理率100%,注意节约原材料和能源,有效降低资源消耗率,顾客及相关方环境方面投诉率为零。
(5)文明施工目标确保文明施工,达到文明施工工地标准。
以安全为中心,以质量为轴心,严格按照ISO标准,建立完善的管理体系,选派高素质项目经理、工程师及工程技术、管理人员,选择最优秀的施工作业人员组成项目施工部,实施项目管理,精心组织,科学管理,优质高速完成本次施工任务,创造业主满意的工程。
充分发挥我公司的优势,科学组织各工种的交叉作业,合理配置项目资源,精心施工,严格履行合同要求,确保完成以下目标:为了提供施工项目管理的组织保证,形成责任制和信息沟通体系,特制定如下的管理组织机构:项目部:设项目经理一名,项目总工一名,负责组织领导工作。
工程部:负责现场技术、进度计划、组织协调、生产要素、文件资料、机械管理、信息系统、工程总结编审的具体管理工作质保部:负责质量管理体系、达标投产、施工质量控制、施工质量监督、工序交接、配合监理、工程移交以及竣工资料整理的具体管理工作;安监部:负责安全、环境管理体系管理,现场安全监察,保卫、消防,防洪、防汛,以及文明施工等具体管理工作。
轻钢结构厂房施工组织设计一、概述轻钢结构厂房采用压型彩钢板作为外墙材料,具有轻量化、耐火阻燃、环保等特点,广泛应用于各个领域的建筑工程。
本文将围绕轻钢结构厂房的施工组织设计,重点讨论压型彩钢板的安装流程、技术要求以及人员组织等内容。
二、施工流程1.确定施工单位和负责人员。
2.预处理和准备工作。
首先需要清理工地,确保周边环境整洁。
接下来进行地基处理,包括地基平整、夯实和基坑开挖等工作。
同时还需要准备所需的施工设备和工具。
3.压型彩钢板的加工和制作。
根据设计图纸,加工制作合适尺寸的压型彩钢板,并进行质量检查,确保其符合国家标准和设计要求。
4.安装压型彩钢板。
首先,根据设计要求,用水平线和垂直线标出墙面和屋面的位置;接着,安装墙面的彩钢板,先从下往上逐一安装,每个彩钢板之间需保持合适的间隙以允许热胀冷缩;最后,安装屋面的彩钢板,要注意并担心雨水的流动,避免漏水。
安装过程中,要使用专业的工具和设备,如起重机、梯子、电钻等。
5.完成彩钢板的施工。
完成压型彩钢板的安装后,还需要对其进行检查和清理,确保彩钢板的质量和外观。
6.完成相关工程。
完成压型彩钢板的施工后,还需要进行其他相关工程的处理,如管线安装、电气设备布置等。
三、技术要求1.施工人员要熟悉压型彩钢板的特点和施工工艺,了解施工安全和质量控制的要求。
2.施工现场应保持整洁,并设置防护措施,如安全网、警示牌等。
3.压型彩钢板的加工和制作应符合国家标准和设计要求,包括板材的厚度、钢度、涂层等。
4.彩钢板的安装应符合设计要求,要注意墙面和屋面的位置、间距和整体美观。
5.安装过程中,需要使用专业的工具和机械设备,施工现场要采取安全措施,确保人身安全和设备正常运行。
四、人员组织1.项目经理负责施工阶段的组织、协调和监督,确保施工计划的顺利进行。
2.施工队长负责具体的施工工作,包括材料的准备、机械设备的调配、人员的组织和安全的控制等。
3.施工人员包括技术工和操作工,技术工负责彩钢板的加工和制作,操作工负责彩钢板的安装和其他相关工作。
xx电机股份有限公司新建厂房工程施工组织设计编制说明:本施工组织设计纲要,依据工程施工图纸,招标文件,答疑补充文件及现场情况和国家现行施工规范等文件编制。
重点是工程策划,即施工技术方案,施工总体平面布臵,工程质量保证,工期安排,特殊及重要分部、分项工程的施工方法与技术措施,主要管理措施等几大部分。
一旦中标,我们将以本施工组织设计为依据,以本施工组织设计作为作业指导书,以指导施工,创建文明,安全“双达标”施工工地,创造优良工程。
一、指导思想及实施目标(一)指导思想组织施工的指导思想为:科学管理,质量,安全第一,信誉,用户第一,以质量为宗旨,按照ISO9002:94质量标准建立健全工程质量保证体系,选配高素质的项目经理,总工程师及工程技术人员,施工管理人员,组成项目经理部,精心组织,精心施工,严格管理,严格要求,优质低耗,高速地完成本项施工任务,争创一流工程水平。
(二)、实施目标发挥我公司承建过钢结构超市、车间、厂房、体育馆、钢罩棚的优势科学精心组织钢结构镀锌车间,制作安装及其它工程的合理交叉作业,严格履行合同,确保实现以下目标:1、质量目标优良等级标准质量指标:分项工程优良率80%、合格率100%2、工期目标投标工期有效施工期90天,确保投标工期的实现。
3、安全施工目标采取有效措施,杜绝重大伤亡事故,一般事故频率控制在3‰以内,确保达到“安全达标优良工地”。
4、文明施工现场目标确保文明施工,达到综合考评优良标准。
5、环境目标采取积极有效措施,做到文明生产,文明施工,确保施工期间不扰乱周围居民和单位的正常生活秩序,不污染城市,道路及周边环境卫生。
6、工程回访积极履行各项承诺,质量保修严格按建设部文件执行。
对建设项目根据业主的要求进行质量保修终身责任制,工程竣工后,每年回访一至二次。
二、工程概况和工程特点(一)、设计特点:本工程采用中国建筑科学院STS钢结构设计软件计算,冶金建研院PS2000钢结构计算。
目录第一章编制目的与依据 (2)第二章工程概况及特点 (3)第三章施工部署 (4)(一)、实施目标 (4)(二)、施工准备工作 (4)(三)、施工协调管理 (6)(四)、施工现场平面布臵 (8)(五)、临时设施占地计划 (9)(六)、劳动力计划 (9)第四章主要项目施工方案 (10)(一)、钢结构施工安装工艺及流程 (10)(二)、钢结构工程安装 (11)1、吊装前准备 (11)2、施工机械选择 (12)3、钢结构的吊装 (12)4、钢结构防腐技术 (14)(三)、围护材料施工安装 (15)1、材料进场 (16)2、吊运 (16)3、材料吊上屋架施工要点 (16)4、檩条安装 (16)5、彩色钢板铺设及固定 (17)第五章工程质量保证措施 (19)第六章安全施工保证措施 (24)第七章文明施工保证措施 (27)第八章工期保证措施 (29)第一章编制目的与依据一、编制目的:本施工组织设计编制的目的是:为某公司二期厂房轻钢屋面工程项目投标阶段,提供较为完整的纲领性技术文件,一旦我公司中标,将在此基础上进行深化,用以指导工程施工与管理,确保优质、高效、安全、文明地完成该工程的建设任务。
二、编制依据:1、招标文件、施工图纸等资料。
2、慈溪市有关建筑工程安装文明施工规范、标准。
3、慈溪市建明钢结构有限公司施工节点图集、ISO9001质量保证体系标准文件,质量手册等技术指导性文件以及现有同类工程的施工经验、技术力量。
4、根据中国现行的有关标准和规范要求:(1)《钢结构工程施工质量验收规范》(GB50205-2001)(2)《建筑钢结构焊接规程》(JGJ81-91)(3)《钢结构高强度螺栓连接的设计、施工及验收规程》(JGJ82-91)(4)《钢结构制作工艺规程》(DBJ08-216-95)(5)《冷弯薄壁型钢结构技术规范》(GBJ18-87)(6)《压型金属板设计施工规程》(YBJ216-88)(7)《建筑设计防火规范》(GBJ16-87)(8)《钢--砼组合楼盖结构设计与施工规程》(YB9238-92)(9)《门式刚架轻型房屋钢结构技术规程》(CECS102:98)第二章工程概况及特点一、工程概况(1)建设单位:某公司(2)工程名称:厂房轻钢屋面工程(3)工程地点: 轻纺城园区内(4)设计单位:(5)建筑面积:30243m2厂房简况①结构形式:本工程为1—2层轻钢结构;屋面坡度1:12。
②材料选用:本工程钢结构部分屋架梁等均采用Q235AF钢板制作,其中檩条采用Q235冷弯薄壁C型钢;屋面系统采用0.53mmV—760压型彩钢板+50mm玻璃保温棉+0.473mmV—900压型彩钢板。
二、工程特点:1、工期紧:本工程根据计划,从施工到交工验收共计60日历天,所以必须合理安排各阶段的工作时间及相互交接时间,且明确各工序的最迟交接时间,以保证工程如期竣工。
2、施工范围大:本工程为1—2层轻钢结构,各种构件布臵必须分类就近堆放,尽量减少材料的二次搬运,同进须合理安排起重机行走路线,以提高工效,钢结构在安装过程中,须做好雨季施工安全措施。
3、构件品种多:本工程因各种钢构件均需工厂加工制作,然后装箱运输至工地,各种构配件必须有组织、有计划按图纸要求分类编号,小构件须分类打包做到有条不紊。
第三章施工部署一、实施目标为充分发挥企业优势,科学组织安装作业,我们将选派高素质的项目经理及工程技术管理人员。
按项目法施工管理,严格执行ISO9001质量保证体系,积极推广新技术、新工艺、新材料,精心组织,科学管理,优质高效地完成施工任务,严格履行合同,确保实现如下目标:(1)质量等级:优良。
(2)工期目标:钢结构安装工期60日历天。
(3)安全文明施工:采取有效措施,杜绝工伤、死亡及一切火灾事故的发生,创文明标化工地。
、(4)科技进步目标:为实现上述质量、工期、安全文明施工等目标,充分发挥科技的作用,在施工中积极采用成熟的科技成果和现代化管理技术。
二、施工准备工作1、设计阶级:(1)根据建设单位意图,了解其总体设想,并根据慈溪市工业设计院有限公司的施工图进行施工。
(2)积极参与图纸会审,及时提出问题请求答复,并积极向建设单位及设计单位推荐优秀建筑节点图集。
(3)设计过程中,根据建设单位的意图,积极协助建设单位对各种材料进行选型、定货。
2、原材料供应阶段:(1)根据经建设单位审核的施工图纸要求积极采购原材料,所有原材料的供应必须符合ISO9001质量标准要求。
(2)原材料采购过程中,如某些材料市场未能采购到,应积极同业主联系,在业主签字认可的情况下遵循等强度代换原则方可使用。
(3)所有采购材料必须索取材料分析单,检验书等合格证明文件。
3、制作运输阶段:(1)钢构件开始制作前,应安排相关人员进行技术交底工作。
(2)技术交底完工后,根据工程设计要求编制详细的制作工艺方案,提出施工机具要求及安排制作人员、焊接材料等工作。
(3)因本工程钢构件为厂内制作,厂外安装,所以钢构件制作应详细区分各安装单元构件,制作完工后根据(GB50205-2001)验收签发构件合格证。
(4)钢结构制作施工过程中,应注意各种资料的收集、整理工作。
(5)钢结构制作完工发运前10天,应联系好各种运输车辆,及时将各种材料检验装箱后运输。
4、安装阶段:(1)材料到达工地现场前5天公司将派人进驻现场,联系好各种运输及装卸设备,为工程开工作好充分的机具准备。
(2)因本工程安装原则为厂内技术人员指导,并组织安装力量,故开工前公司将派人作好人力配备计划,精心挑选各种必需工种人员等,并进行施工前安装技术及安全交底工作,并作好记录,同时贯彻落实工程质量与安全目标。
(3)工程开工前,应会同建设单位人员办理好当地工程开工必办的各种手续,并作好施工安装过程策划。
(4)安装过程中,各工序相互交接时应有验收记录,并且对存在的不合格品及时进行返工返修.5、竣工验收:(1)由现场管理部门作好建设单位及有关部门的协调,确定竣工验收的时间、地点、方式。
(2)竣工验收前现场管理部门做好现场卫生清理工作,安装工程的资料汇总及整理工作并出具《竣工报告》、《工程综合评定表》及其它资料。
(3)竣工验收后,应将竣工资料送交建设单位及质监单位签字确定工程等级,并送至相关部门存档。
三、施工协调管理(1)与设计公司的工作协调①我们将在施工过程中积极与设计公司配合,解决施工中的疑难问题。
②积极参与施工图会审,充分考虑到施工过程中可能出现的各种结构问题,完善图纸设计。
③主持施工图审查,协助业主会同建筑师、供应商(制造商)提出建议,完善设计内容和设备物资选型。
④对施工中出现的情况,除按建筑师、监理的要求及处理外,还应积极修正可能出现的问题,并会同发包方、建筑师、监理按照进度与整体效果要求进行隐蔽部位验收,中间质量验收、竣工验收等。
⑤根据发包方的指令,组织设计单位、业主参加设备及材料的选型,选材和订货。
(2)与建设单位的协调①按照与建设单位签订的施工合同,精心施工,确保工程中各项技术指标达到建设单位的要求。
②会同建设单位的工程技术人员做好施工过程中技术变更工作。
③主动接受建设单位施工过程中的监督,定期向建设单位汇报工程进度状况;对于施工中需要建设单位协调工作,应立即向有关负责人汇报并请求解决。
(3)与土建、水、电施工单位的协调①根据建设单位的总体安排,积极与土建单位配合并指导土建单位作好预埋件的埋设、校正、复核工作。
②根据施工图纸及合同要求,向有关单位通报施工计划,并按规定对土建基础进行复测并作好记录。
③施工过程中,积极配合水、电等安装单位作好在钢构件上吊点位臵标注的指导工作,监督各吊点焊接情况。
④在施工过程中,还应积极与土建、水、电安装单位配合作好各种安全防护工作,并且服从建设单位对各施工单位的统一协调指导及监督工作。
(4)与监理公司的配合①监理公司在施工现场中对工程实际全过程监理,在施工过程中如发现材料及施工质量问题及时通知现场监理工程师,处理办法经现场监理工程师签名同意后实施。
②隐蔽工程的验收,提前24小时通知现场监理工程师,验收办妥验收签证后方可进入下一道工序施工。
③安装设备具备调试条件时,在调试前48小时通知现场监理工程师,调试过程由专人作好调试记录,调试通过双方在调试记录上签字后方可进行竣工验收。
④在具备交工验收条件时,应提前10天提交“交工验收报告”通知建设单位及监理公司及有关单位对工程进行全面验收评定。
(5)协调方式①按进度计划制定的控制节点,组织协调工作会议,检查本节点实施的情况,制订、修正、调整下一个节点的实施要求。
②由项目经理部负责施工协调会,以周为单位进行协调。
③本项目管理部门以周为单位编制工程简报,向业主和有关单位反映、通报工程进展及需要解决的问题,使有关各方了解工作进行情况,及时解决施工中出现的困难和问题。
根据工程进展,我们还将不定期地召开各种协调会,协助业主与社会各业务部门的关系以确保工程进度。
四、施工现场平面布臵①临时设施及材料堆场布臵:工期紧,施工内容多,故合理安排工序、布臵现场临设(起重机行走路线)是关键。
由于本工程位于慈溪市,交通便利,为保证施工过程中不影响市区环境卫生,必须合理布臵办公区、职工宿舍、食堂、材料仓库等临时设施。
②解决临时用水、用电:主要施工机械设备用电设配电箱,电源从业主提供的配电箱中引入;因钢结构工程为干作业,故施工过程中除生活用水(由业主免费提供)外基本无须用水。
五、临时设施占地计划施工临时设施主要有:临时办公和生活用房、临时道路材料堆场等:㎡六、劳动力计划根据本工程特点共安排以下6个工种级别共50人:1、起重工(4人);2、安装工(20人);3、电焊工(8人);4、油漆工(6人);5、电工(2人);6、普工(10人);以上人员不包括项目部管理技术人员在内。
第四章主要项目施工方案一钢结构施工安装工艺及流程(一)、钢结构安装工艺及质量控制程序:梁屋架构件检测报告、焊接试件和混凝土试件检测报告《钢结构工程施工质量验收规范》(GB 50205-2001)(二)、施工安装流程图:1、安装工艺流程:场地三通一平构件进场吊机进场屋面梁(楼层梁)安装檩条支撑系杆安装涂料工程屋面系统安装零星构件安装装饰工程施工收尾拆除施工设备交工。
2、屋面系统安装工艺流程:准备工作屋面大梁安装校正屋面檀条压杆支撑安装固定天沟安装雨排水管道安装固定。
3、屋面梁连接程序:对接调整安装螺栓固定安装高强螺栓高强螺栓初拧高强螺栓终拧密封。
二、钢结构工程安装1、吊装前准备工作:①、安装前应对基础轴线和标高,预埋板位臵、预埋与混凝土紧贴性进行检查,检测和办理交接手续,其基础应符合如下要求:A基础砼强度达到设计要求。
B基础的轴线标志和标高基准点准确、齐全。
C基础顶面预埋钢板做为梁的支承面,其支承面、预埋板的允许偏差应符合规范要求。
