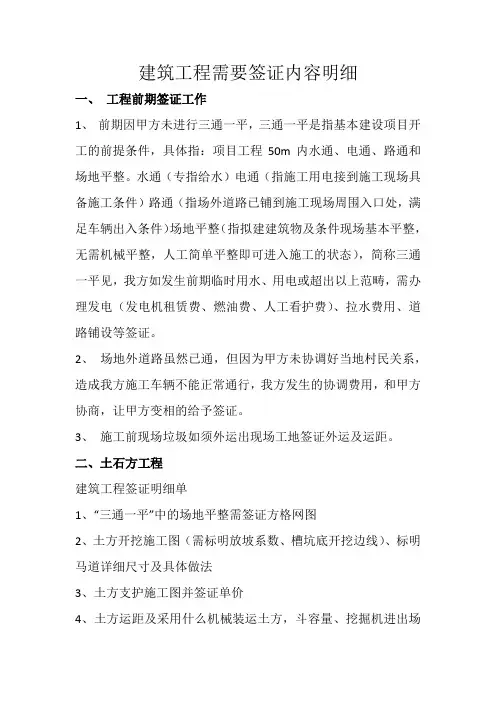

建筑工程需要签证内容明细一、工程前期签证工作1、前期因甲方未进行三通一平,三通一平是指基本建设项目开工的前提条件,具体指:项目工程50m内水通、电通、路通和场地平整。
水通(专指给水)电通(指施工用电接到施工现场具备施工条件)路通(指场外道路已铺到施工现场周围入口处,满足车辆出入条件)场地平整(指拟建建筑物及条件现场基本平整,无需机械平整,人工简单平整即可进入施工的状态),简称三通一平见,我方如发生前期临时用水、用电或超出以上范畴,需办理发电(发电机租赁费、燃油费、人工看护费)、拉水费用、道路铺设等签证。
2、场地外道路虽然已通,但因为甲方未协调好当地村民关系,造成我方施工车辆不能正常通行,我方发生的协调费用,和甲方协商,让甲方变相的给予签证。
3、施工前现场垃圾如须外运出现场工地签证外运及运距。
二、土石方工程建筑工程签证明细单1、“三通一平”中的场地平整需签证方格网图2、土方开挖施工图(需标明放坡系数、槽坑底开挖边线)、标明马道详细尺寸及具体做法3、土方支护施工图并签证单价4、土方运距及采用什么机械装运土方,斗容量、挖掘机进出场等大型设备进出场5、地沟、排水沟、电缆沟、集水坑、室内外设备基础二次开挖土方需签证6、机械破碎冻土需签证7、土壤的类别签证(指除一、二类土)8、机械挖土、土壤中的砂砾如果大于30%时,或者是多年沉积的砂砾,应有业主签字认可的地堪报告和图片等9、定额中土壤含水率按天然含水率的,如含水率大于25%时,定额人工机械乘以系数1.15,大于40%时,含水率应进行签证(应附检测报告)10、基底不满足施工要求如需换填,需签部位、深度及土质。
如发生换填,个别独立基础比其它加深,签人工挖加深部分土方;同时,为了保证换填厚度及满足施工要求,签整体回填完砂砾或土后二次开挖个别加深基础。
11、塔吊基础土方开挖,塔吊维护墙、塔吊基础详细尺寸及配筋签证。
12、现场回填土运距签证(定额中只包含就地取土、夯填),一般超过5m运距回填土回运时须办理签证,如使用机械回填,尽量不要体现机械,因为机械夯填只能算5元/m3左右,人工夯填24元/立方。
工程签证单流程工程签证是指在建筑工程施工过程中,因为设计变更、施工方案调整等原因需要修改已审批的施工图纸或方案的情况下,需要进行相应的审批和手续的程序。
工程签证的流程主要包括申请、审批、备案等环节。
一、申请阶段1. 提交申请:施工单位根据工程实际情况,编制工程签证申请书,并附上相关的图纸、资料等。
申请书应包括签证的原因、变更的内容、影响范围等详细信息。
2. 审核材料:建设单位或工程监理单位对申请材料进行审核,确认申请材料的完整性和合规性。
3. 受理申请:建设单位或工程监理单位收到申请后,进行受理,并给予受理凭证。
二、审批阶段1. 技术评审:建设单位或工程监理单位组织相关专业技术人员对申请进行评审,评估签证的合理性、安全性和可行性。
2. 相关部门意见:根据签证涉及的内容,可能需要向相关部门(如消防部门、环保部门等)征求意见,确保签证符合相关法规和标准。
3. 审批决策:建设单位或工程监理单位根据技术评审和相关部门意见,对签证申请进行审批决策。
审批决策包括批准、不批准或者要求申请单位修改后重新提交等。
三、备案阶段1. 签发批复:审批通过后,建设单位或工程监理单位签发工程签证批复文件,明确签证的内容、要求和期限。
2. 签证变更:施工单位根据签证批复文件的要求进行相应的施工图纸或方案的修改,并进行相应的工程变更。
3. 备案归档:施工单位将签证变更后的施工图纸或方案、相关材料等备案归档,并通知建设单位或工程监理单位进行备案。
四、总结工程签证是在建筑工程施工过程中,由于一些特殊情况需要进行图纸或方案的修改和变更的情况下,需要经过申请、审批和备案等环节的程序。
申请阶段包括提交申请、审核材料和受理申请;审批阶段包括技术评审、相关部门意见和审批决策;备案阶段包括签发批复、签证变更和备案归档。
通过这一流程,可以确保工程签证的合规性和安全性,保证工程的质量和进度。
同时,建设单位、工程监理单位和施工单位之间的协作和沟通也是顺利进行的关键。
建筑工程现场签证单完整版(doc格式)范本一(正式严谨风格):建筑工程现场签证单完整版一、签证单概述1.1 目的:本签证单用于记录建筑工程现场的签证事项,保障工程进展的规范性与合法性。
1.2 适用范围:适用于所有建筑工程现场签证事项的记录与管理。
1.3 定义:1.3.1 签证:指建筑工程施工过程中,因设计文件调整、工程变更等原因,需经相关方面审批和授权同意的事项。
1.3.2 签证单:指记录、审批和备案建筑工程现场签证事项的文件。
二、签证申请流程2.1 签证申请人填写签证申请单,包括但不限于以下内容:(1)签证名称(2)签证理由(3)签证内容描述(4)签证影响分析(5)签证施工措施(6)签证审批要求等2.2 签证申请人将签证申请单提交给相关方面进行审批。
2.3 相关方面对签证申请进行审核,包括但不限于:(1)签证合规性审核(2)签证影响评估(3)签证安全性评估(4)签证资源调配分析等2.4 相关方面根据审批结果进行签证审批,包括但不限于:(1)签证批准(2)签证驳回(3)签证调整等三、签证执行流程3.1 签证批准后,签证申请人按照签证内容进行施工,同时需确保施工过程中符合签证要求。
3.2 在签证施工过程中,签证申请人需定期向相关方面汇报签证进展情况,并提交签证完成报告。
3.3 相关方面进行签证施工现场审核,确保签证执行符合签证要求。
3.4 完成签证后,签证申请人应及时整理签证相关资料,并进行归档备案。
四、附件4.1 签证申请单4.2 签证审批单4.3 签证施工报告4.4 签证备案文件等五、法律名词及注释5.1 建筑工程施工管理条例:指我国建筑工程施工领域的相关法律法规,用于规范建筑施工活动。
5.2 签证合规性审核:指对签证申请内容进行审核,包括签证的合法性和合规性,以符合相关法律法规的要求。
5.3 签证影响评估:指对签证的施工影响进行评估,包括对工期、质量、安全等方面的影响进行评估分析。
5.4 签证资源调配分析:指对签证申请涉及的资源调配进行分析,确保施工能够满足签证的要求。
浅谈⼯程现场签证程序及流程现场签证办理程序及流程 效益最⼤化永远是企业的追求。
在激烈的市场竞争中,企业应“低中标、勤签证、⾼索赔”,有效的办理⼯程签证是施⼯企业赢利的有效途径。
⼀、⼯程签证的适⽤范围⼯程签证是按照施⼯承包合同的约定,由建设、监理、施⼯单位等就施⼯过程中涉及合同价款之外的相关事件所作的签认证明。
⼯程签证单可视为补充协议,如增加额外⼯作、额外费⽤⽀出的补偿、⼯程变更、材料替换或代⽤等,具有与协议书同等的优先解释权;承包⼈应发包⼈要求完成合同以外的零星⼯作或⾮承包⼈责任事件发⽣时,承包⼈应按合同约定及时向发包⼈提出现场签证。
⼯程签证适⽤如下范围:1、适⽤于施⼯合同范围以外零星⼯程的确认;2、在⼯程施⼯过程中发⽣变更后需要现场确认的⼯程量;3、⾮施⼯单位原因导致的⼈⼯、设备窝⼯及有关损失;4、符合施⼯合同规定的⾮施⼯单位原因引起的⼯程量或费⽤增减;5、确认修改施⼯⽅案引起的⼯程量或费⽤增减;6、⼯程变更导致的⼯程施⼯措施费增减等。
⼆、依据标准合同⽂本需要办理签证的种类及对应的合同条款1.⼯期签证:11、12、13、142.质量签证:15条3.隐蔽、试运⾏签证:16、17、18条4.发包⼈(监理⼈)责任签证:8、24、25、26、27条5.合同价款的调整(包括停⽔、停电)签证:23、25条6.材料验收签证(包括质量、数量、规格、品牌):27、28条7.变更签证:29、30、31条8.竣⼯(包括⼯程、资料验收、结算)签证:32、33、36条9.违约签证:35条10.不可抗⼒签证:39条11.现场不利条件签证:43条12.其它签证:包括补充条款、专利技术、特殊⼯艺、合同解除等。
三、办理⼯程签证的程序⼯程签证由承包⼈的项⽬经理根据相关变更事项向项⽬监理部提出。
同时提交“⼯程变更签证单”及“设计变更通知单”或“设计修改图”或“设计变更技术洽商记录”,返⼯重做的应有现场实体照⽚。
(⼀)、建设⼯程合同⽰范⽂本专⽤条款对⼯程变更的规定:1、施⼯中发包⼈需对原⼯程设计变更,应提前14天以书⾯形式向承包⼈发出变更通知。
关于执行《工程签证管理办法》的通知公司各部门:监理单位、各施工单位:现发布本公司的《工程签证管理办法》,请各有关单位遵照执行。
在本办法发布之前,已经发生的有关签证如没有总经理签名和公司盖章的,必须在七日之内按本办法的规定提出办理补办手续,否则过期作废结算时无效单据处理;未发生的签证,按本办法的规定办理。
*******投资有限公司2010年6月8日工程签证管理办法(修订版)为严格控制工程成本,维护工程现场签证的严肃性,明确工程签证的内容和程序,减少无效签证的发生,便于工程结算的办理,保障双方的利益,特制定本办法。
一、工程签证的适用范围工程签证是按照施工发承包合同约定,由发承包双方代表、监理等就施工过程中涉及变更的责任事件所作的签认证明。
工程签证适用如下范围:1.承包人依据建设单位“工作联系单”的要求,从事合同范围之外的临时性工作;2.在业主单位发出“设计变更通知单”或“设计修改图”之前承包人已按原图完成了部分工作应办理工程签证;3.承包人依据设计、监理、施工、建设单位共同认可的“设计变更技术洽商记录”而变更的施工工作。
4.施工形象进度完成情况的现场确认(不办理核定手续,但须由三方盖章确认,作为结算依据)。
工程签证单据分为“现场确认单”和“工程签证核定单”两种:1.“现场确认单”是需要现场确认的事项认定单据,包括对增加或修改的工程量、签证项目中需报价的单价或包干价、工程材料质量、施工形象进度完成情况等的确认。
除施工形象进度完成情况现场签证确认单可单独作为报工程进度的计量依据外,其余的只作为办理“工程签证核定”的附件使用,不能单独作为结算使用。
“现场确认单”格式见附件一。
2.“工程签证核定单”是涉及工程签证项目的结算凭证。
须在取得“现场确认单”或该项目完成后14天内提出核定,过期不以办理。
“工程签证核定单”格式见附件二。
二、办理工程签证的程序(一)现场确认1.现场确认由承包人的项目经理向项目监理单位提出,由项目监理单位组织办理。
合同外工程签证流程一、签证申请当出现需要执行合同外工程的情况时,施工单位应及时向业主提出书面申请。
申请中应详细说明额外工作的性质、原因、预计工作量、工期及成本估算等。
同时,附上相关的图纸、计算书和其他必要的技术文件。
二、签证审核业主在收到签证申请后,应在规定时间内组织专业人员对申请内容进行审核。
审核过程中,应对照合同条款,评估额外工作的合理性、必要性以及费用预算的准确性。
如有疑问或需要进一步的信息,业主有权要求施工单位提供更详细的资料。
三、签证批准审核通过后,业主将出具书面的签证批准文件,明确合同外工程的工作范围、完成时间、增加的费用以及其他相关条款。
此文件一经双方签字盖章,即成为合同的有效补充部分,具有同等法律效力。
四、签证实施施工单位根据签证批准文件的要求,组织实施额外的工程工作。
在执行过程中,应确保工程质量符合行业标准,并及时记录工程进度、材料使用等情况,以备后续结算和验收之用。
五、签证变更如果在执行合同外工程过程中遇到不可预见的情况或新的变更需求,施工单位应及时通报业主,并提出新的签证申请。
业主根据实际情况决定是否批准变更。
六、签证结算合同外工程完成后,施工单位应根据实际完成的工作量编制结算报告,提交给业主审核。
结算报告应包括实际用工、材料消耗、机械使用等详细清单,以及相应的费用明细。
七、签证验收业主在收到结算报告后,应组织相关人员对完成的合同外工程进行验收。
验收合格后,业主按照签证批准文件和结算报告支付相应的费用。
如有争议,双方应协商解决,或依法申请仲裁或诉讼。
八、签证档案管理双方应妥善保管所有与合同外工程签证相关的文档资料,包括申请、审核、批准文件、变更记录、结算报告等,以备日后查询或证明之需。

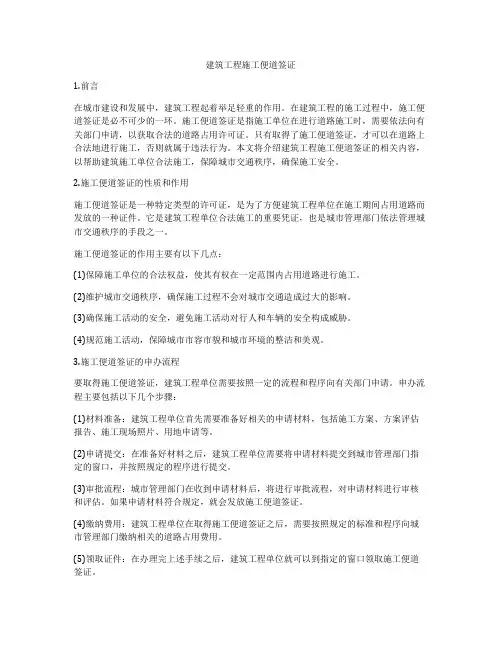

建筑工程施工便道签证1.前言在城市建设和发展中,建筑工程起着举足轻重的作用。
在建筑工程的施工过程中,施工便道签证是必不可少的一环。
施工便道签证是指施工单位在进行道路施工时,需要依法向有关部门申请,以获取合法的道路占用许可证。
只有取得了施工便道签证,才可以在道路上合法地进行施工,否则就属于违法行为。
本文将介绍建筑工程施工便道签证的相关内容,以帮助建筑施工单位合法施工,保障城市交通秩序,确保施工安全。
2.施工便道签证的性质和作用施工便道签证是一种特定类型的许可证,是为了方便建筑工程单位在施工期间占用道路而发放的一种证件。
它是建筑工程单位合法施工的重要凭证,也是城市管理部门依法管理城市交通秩序的手段之一。
施工便道签证的作用主要有以下几点:(1)保障施工单位的合法权益,使其有权在一定范围内占用道路进行施工。
(2)维护城市交通秩序,确保施工过程不会对城市交通造成过大的影响。
(3)确保施工活动的安全,避免施工活动对行人和车辆的安全构成威胁。
(4)规范施工活动,保障城市市容市貌和城市环境的整洁和美观。
3.施工便道签证的申办流程要取得施工便道签证,建筑工程单位需要按照一定的流程和程序向有关部门申请。
申办流程主要包括以下几个步骤:(1)材料准备:建筑工程单位首先需要准备好相关的申请材料,包括施工方案、方案评估报告、施工现场照片、用地申请等。
(2)申请提交:在准备好材料之后,建筑工程单位需要将申请材料提交到城市管理部门指定的窗口,并按照规定的程序进行提交。
(3)审批流程:城市管理部门在收到申请材料后,将进行审批流程,对申请材料进行审核和评估。
如果申请材料符合规定,就会发放施工便道签证。
(4)缴纳费用:建筑工程单位在取得施工便道签证之后,需要按照规定的标准和程序向城市管理部门缴纳相关的道路占用费用。
(5)领取证件:在办理完上述手续之后,建筑工程单位就可以到指定的窗口领取施工便道签证。
4.施工便道签证的管理和监督施工便道签证的管理和监督是确保施工便道签证合法有效的重要环节。
施工现场签证流程一、目的:为规现场签证的工作程序和审批流程,确保现场签证的有效性、合理性,满足工程的质量、成本和进度等要求,对合同和施工图外的工程成本进行有效控制。
二、适用围:适用于本公司项目建设全过程的现场签证。
三、现场签证操作要求(一)、根据市场、设计、现场进度、政府配套专业局要求等进行设计变更、调整或增加,向建设单位工程部发出工作确认单、设计变更要求,或工程根据现场情况进行设计变更或调整而向施工方发出工作指令,同时应抄送工程监理。
所有设计变更均必须根据公司设计变更流程执行。
(二)、施工单位根据建设单位工程部的指令或现场需要,填写《现场签证单》详细说明原因并附建设单位工程部指令单、图纸、施工方案、必须明确完成日期及对工期的影响,以及工程量计算估价书。
(三)、签证资料交工程监理审核后,由建设单位工程部依据合同、技术资料、现场实际情况判断是否属于签证围,若属于签证围则由建设单位工程部组织监理单位、施工单位人员到现场测算并签证预计发生的工程量,由施工方根据新测算的工程量重新估价后,作为结算资料备案。
(四)、预算员审核估价后报送建设单位工程部总工程师,由建设单位工程部门总工程师判断是否应给予签证,签证金额大于 1万元的应与公司总经理沟通,会签。
(五)、完成审批后,《现场签证审批单》原件及签证的相关资料的复印件保留在资料档案员处,并下发执行。
(六)、建设单位工程部主办人将审批完的《现场签证单》下发到施工单位后实施,实施过程中建设单位工程部应有监理及现场工程师根据签证容及签账实施方案监督跟进签证执行情况,若发现偏差应及时要求施工方调整。
(七)、实施后由施工单位附上工程量计算书、相关的图纸、设计变更及剖面图等资料(对土方签证、因设计变更引起的返工签证及其它隐蔽工程签证须附上现场照片)报现场监理工程师及总监审批后再报我方建设单位工程部。
(八)、建设单位工程部必须在施工单位完成签证工作容后三个工作日组织建设单位工程部、监理单位、施工单位相关人员在现场进行工程量的复核,并要求施工单位和监理单位在《现场签证单》上签字确认后报送建设单位工程部,建设单位工程部须在三个工作日审核完成。

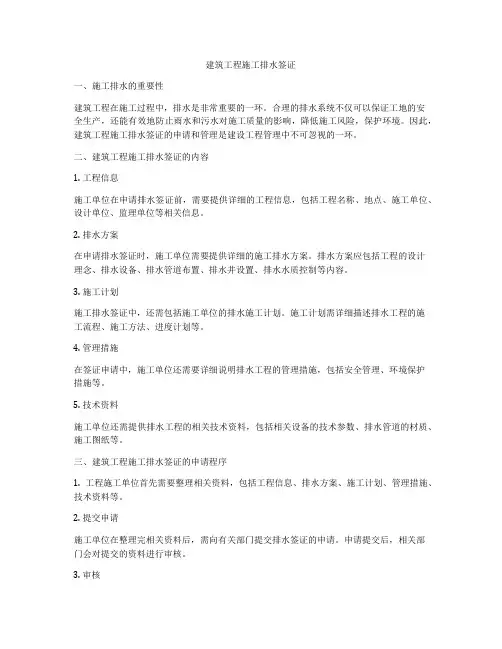

建筑工程施工排水签证一、施工排水的重要性建筑工程在施工过程中,排水是非常重要的一环。
合理的排水系统不仅可以保证工地的安全生产,还能有效地防止雨水和污水对施工质量的影响,降低施工风险,保护环境。
因此,建筑工程施工排水签证的申请和管理是建设工程管理中不可忽视的一环。
二、建筑工程施工排水签证的内容1. 工程信息施工单位在申请排水签证前,需要提供详细的工程信息,包括工程名称、地点、施工单位、设计单位、监理单位等相关信息。
2. 排水方案在申请排水签证时,施工单位需要提供详细的施工排水方案。
排水方案应包括工程的设计理念、排水设备、排水管道布置、排水井设置、排水水质控制等内容。
3. 施工计划施工排水签证中,还需包括施工单位的排水施工计划。
施工计划需详细描述排水工程的施工流程、施工方法、进度计划等。
4. 管理措施在签证申请中,施工单位还需要详细说明排水工程的管理措施,包括安全管理、环境保护措施等。
5. 技术资料施工单位还需提供排水工程的相关技术资料,包括相关设备的技术参数、排水管道的材质、施工图纸等。
三、建筑工程施工排水签证的申请程序1. 工程施工单位首先需要整理相关资料,包括工程信息、排水方案、施工计划、管理措施、技术资料等。
2. 提交申请施工单位在整理完相关资料后,需向有关部门提交排水签证的申请。
申请提交后,相关部门会对提交的资料进行审核。
3. 审核有关部门在接受申请后,会对提交的资料进行严格的审核。
审核内容包括工程的技术可行性、施工计划的合理性、管理措施的科学性等。
4. 发放签证经过审核合格后,有关部门会向施工单位发放排水签证。
签证内容包括排水工程的施工时间、施工内容、施工标准等。
四、建筑工程施工排水签证的管理1. 监督检查有关部门在发放排水签证后,会对施工单位的施工排水工程进行定期的监督检查,确保施工排水工程按照签证内容进行施工。
2. 风险评估有关部门还会对施工排水工程的风险进行评估,及时发现并解决排水工程施工中的安全隐患,确保施工安全。
建设项目工程签证管理办法及实施细则(试行)二0一一年一月目录1.总则 (2)2.工程签证内容 (3)3.工程签证管理职责 (4)3.1承包单位职责 (4)3.2监理单位职责 (4)3.3指挥部各职能部门职责 (5)4.工程签证申请与审批流程 (6)5.工程签证资料规定 (9)6.附表及附图 (12)1总则1.1为加强建设项目的投资控制,规范工程签证申请、审批流程及费用管理,维护建设单位和承包单位的合法利益,特制定本办法。
1.2本办法适用于建设项目指挥部(以下简称指挥部)负责建设的所有工程项目。
1.3参与工程签证的人员须遵守“守法、公正、科学”的准则,签证内容必须真实反映事实,工程签证的计量计价须严格按合同及招标文件的相关规定执行。
1.4工程签证的支持材料必须合法有效、内容完整、记录真实、说明详尽、文字表述无异议、图示尺寸准确。
1.5按照本办法规定程序审批通过的工程签证费用,可作为办理工程进度款计量支付的依据,具体计量支付还须符合相关合同规定;只有符合本办法规定的工程签证费用才能纳入工程结算内容。
工程签证费用的最终审定以政府广发行结算审核终审部门审定为准。
1.6工程变更:在工程项目实施过程中,按照合同约定对部分或全部工程在材料、工艺、功能、构造、尺寸、技术指标、工程数量及施工方法等方面做出的改变。
工程变更的内容包括设计变更、工程签证和其他变更。
1.7工程签证:在工程变更执行过程中,由于非承包单位原因引起费用增减而发生的,且在竣工图中无法反映,经监理单位和指挥部确认的工程(作)量,按规定办理的凭证。
1.8工程签证必须要“一事一签、随发生随签”,承包单位须在本办法规定时间内报送工程签证,逾期报送的,指挥部有权不予受理。
1.9指挥部工程管理部是工程签证的归口管理部门,本办法在执行过程中若有未尽之处,由工程管理部负责解释、处理。
2工程签证内容2.1可办理工程签证的内容2.1.1因施工现场条件与合同条款及招标文件的约定不符,或合同及招标文件约定必须由承包单位承担的费用(风险)以外而发生的工作内容。
建筑工程签证管理办法、流程及实施细则包括:工程量增减、工程变更、工程质量提高、工程进度加快、工程安全措施加强等。
2.2工程签证内容必须真实反映实际情况,且必须经过承包单位、监理单位和指挥部三方确认后方可办理。
2.3工程签证内容应当与原合同和招标文件的有关条款相符合,不得超越原合同和招标文件的约定范围。
3工程签证管理职责3.1承包单位职责3.1.1承包单位应当按照本办法规定的程序报送工程签证申请,并提供真实、完整的支持材料。
3.1.2承包单位应当按照监理单位和指挥部的要求,配合完成工程签证的审批、计量和支付等工作。
3.1.3承包单位应当对工程签证费用的计量、计价和支付等工作负责,并确保工程签证的合法性、合规性和真实性。
3.2监理单位职责3.2.1监理单位应当对承包单位提出的工程签证申请进行审核和审批,并提出意见和建议。
3.2.2监理单位应当对工程签证的计量、计价和支付等工作进行监督和检查,确保工程签证的合法性、合规性和真实性。
3.2.3监理单位应当及时向指挥部报告工程签证的审批情况和工程签证费用的计量、计价和支付情况。
3.3指挥部各职能部门职责3.3.1工程管理部门应当负责工程签证的归口管理和执行,制定工程签证的申请、审批、计量和支付等工作流程。
3.3.2财务部门应当负责工程签证费用的计量、计价和支付等工作,确保工程签证的合法性、合规性和真实性。
3.3.3法律部门应当负责工程签证的法律审核和合规性审查,确保工程签证的合法性和合规性。
4工程签证申请与审批流程4.1工程签证申请流程4.1.1承包单位应当在工程变更实施前向监理单位提出工程签证申请,并提供真实、完整的支持材料。
4.1.2监理单位应当对工程签证申请进行审核和审批,并提出意见和建议。
4.1.3指挥部工程管理部门应当对工程签证申请进行归口管理和监督,确保工程签证申请的合法性、合规性和真实性。
4.2工程签证审批流程4.2.1工程签证的审批程序分为初审、复审和终审三个阶段。
建筑工程经济技术签证单建筑工程经济技术签证单是指在建筑工程项目中,为了确保工程质量和安全,对工程设计、施工和材料等方面进行审核和签证的一种文件。
它是由建设单位或者工程总承包单位提出,并由相关部门进行审核和签发的。
一、签证单的基本信息签证单应包括以下基本信息:1. 工程名称:填写工程项目的名称,确保与实际工程项目名称一致。
2. 工程地点:填写工程项目所在的具体地址。
3. 建设单位:填写工程项目的建设单位名称。
4. 施工单位:填写工程项目的施工单位名称。
5. 设计单位:填写工程项目的设计单位名称。
6. 签证单编号:填写签证单的唯一编号,用于标识签证单的身份。
7. 日期:填写签证单的填写日期,确保及时更新。
二、签证内容签证单的内容应包括以下几个方面:1. 设计变更:详细描述工程设计方面的变更内容,包括结构设计、建筑布局、设备配置等方面的变更。
2. 施工变更:详细描述工程施工方面的变更内容,包括施工方法、施工工艺、施工顺序等方面的变更。
3. 材料变更:详细描述工程材料方面的变更内容,包括材料规格、材料品牌、材料用量等方面的变更。
4. 技术要求:对签证内容中涉及的技术要求进行详细说明,确保施工单位能够按照要求进行施工。
5. 工期调整:如有必要,对工程工期进行调整,并在签证单中明确调整后的工期要求。
三、签证审批流程签证单的审批流程一般包括以下几个环节:1. 建设单位提出签证申请:建设单位根据工程实际需要,提出签证申请,并提交相关材料。
2. 相关部门审核:相关部门对签证申请进行审核,包括对签证内容的合理性和可行性进行评估。
3. 签证单签发:审核通过后,相关部门签发签证单,并通知建设单位和施工单位。
4. 施工单位执行签证单:施工单位按照签证单的要求进行施工,确保签证内容的落实和实施。
5. 监理单位监督检查:监理单位对签证内容进行监督检查,确保签证内容的质量和安全。
四、签证单的影响签证单对建筑工程项目的影响主要体现在以下几个方面:1. 工程成本:签证单可能导致工程成本的变化,包括材料成本、施工成本等方面的变化。
工程变更现场签证管理制度第一章总则第一条根据《建筑工程质量管理条例》和《建设工程施工现场管理规范》,为了规范工程变更现场签证管理工作,确保施工安全、质量和进度,制定本管理制度。
第二条本管理制度适用于工程建设项目中的变更工作,包括设计变更、图纸修改、材料更换等。
所有项目相关人员必须遵守本制度。
第三条工程变更现场签证管理应遵循“合法、公正、合理、规范”的原则,确保变更工作按照规定流程进行,保证工程进度和质量。
第二章签证管理流程第四条工程变更现场签证管理包括三个阶段:申请阶段、审批阶段、执行阶段。
具体流程如下:1. 申请阶段:项目相关人员填写变更申请单,说明变更原因、内容和影响,并提交相关资料。
2. 审批阶段:项目负责人召集变更评审会,对变更申请进行评审,确定是否符合工程要求,并进行风险评估。
3. 执行阶段:经过审批的变更工作由项目管理部门组织进行,保证变更工作的顺利进行。
第五条工程变更现场签证管理的流程应当在项目开工前确定,并在整个施工过程中进行监督和检查,确保变更工作符合规定。
第三章签证管理责任第六条项目负责人是工程变更现场签证管理的主要责任人,负责监督和指导签证工作的开展,确保变更工作符合要求。
第七条签证管理人员应具备相关经验和资格,认真履行职责,做好签证工作的记录和整理工作,保证签证流程的完整性和准确性。
第八条施工单位和监理单位应当定期进行签证工作的检查和审查,发现问题及时报告和整改,确保工程变更工作的有效进行。
第四章签证管理措施第九条工程变更现场签证管理的措施包括:1. 制定变更管理规程和标准,明确变更流程和责任单位。
2. 建立变更申请单和审批表格,规范变更申请的内容和审批流程。
3. 制定变更工作的评审标准和风险评估方法,确保变更工作的合理性和安全性。
4. 建立签证管理档案,审批通过的变更工作应及时归档,以备查阅和审计。
5. 进行签证工作的培训和指导,确保签证管理人员具备相关技能和知识。
第五章签证管理监督第十条工程变更现场签证管理应当定期进行内部审核和外部审计,发现问题及时整改,确保签证管理工作的有效进行。
建筑工程签证管理办法流程及实施细则一、引言建筑工程签证是指在建筑工程施工过程中,由于各种原因需要对工程合同进行调整、变更或补充的情况下,进行签证管理的一种制度。
它不仅能够合理调整工程合同内容,还能够确保施工进度和工程质量的控制,使工程能够按照合同要求顺利进行。
二、建筑工程签证管理办法1.签证的定义和范围:签证是指在建筑工程施工过程中发生调整、变更或补充工程合同内容的需求时,由施工单位提出,监理单位审核并报业主同意的一种管理制度。
签证范围包括设计变更、工序调整、施工条件变更、材料变更等。
2.签证的申请与审批:施工单位应在需要签证的情况下提出申请,包括详细说明变更的内容、原因、影响及费用等。
监理单位应对申请材料进行审核,并根据合同约定进行审批。
审批结果及时通知业主并记录签证变更内容。
3.签证费用的确定与支付:签证费用应根据变更的工程量和材料差价等因素进行合理的计算,并经监理单位审核后确定。
业主应按照约定支付签证费用,施工单位应及时提供相关材料和账目。
4.施工单位的责任与义务:施工单位应严格按照合同要求进行施工,合理管理材料和工人,确保工程质量和进度的控制。
同时,施工单位应积极配合监理单位进行签证管理工作,并按照要求提供签证所需的资料和信息。
5.监理单位的责任与义务:监理单位应对签证申请进行审核,并根据合同约定进行审批。
同时,监理单位应及时通知业主签证结果,并记录相关签证变更内容。
在施工中,监理单位应积极协调施工单位和业主之间的关系。
三、建筑工程签证管理流程1.施工单位申请签证施工单位在发生需要签证的情况下,向监理单位提出正式的签证申请,包括详细说明变更的内容、原因、影响及费用等。
2.监理单位审核和审批监理单位收到签证申请后,对申请材料进行审核,并根据合同约定进行审批。
审批结果及时通知业主并记录签证变更内容。
3.签证费用确定与支付监理单位根据变更的工程量和材料差价等因素进行合理的计算,并经审核后确定签证费用。
六工程变更管理(一)本局管理范围内建设工程项目,其工程变更按《工程变更运作流程图》(附录1)的运作程序实行管理,(二)工程变更管理原则1、完善设计图纸与施工现场条件的偏差、设计漏项、预算漏项等;2、鼓励在施工中进一步优化设计、优化施工方案以提高工程质量、缩短工期、节约工程成本;3、实行审批制,严禁未经批准或无正当理由自行变更并施工的行为;严禁利用工程变更提高设计标准、改变功能、降低安全储备、延长工期、扩大规模。
(三)职责划分1、监理单位在《监理规范》规定范围内综合处理工程变更事务,负责接受、初审工程变更申请并提出技术评审、造价评审、综合评审意见,会同项目组召集相关各方处理工程变更申请,下达工程变更令,管理变更工程的实施,建立工程变更台账随时供项目组查阅,并将经批准的变更文件分发有关单位并存档。
2、设计单位参加工程变更的审查和特殊情况下工程变更处理,提出设计方意见;负责提供工程变更的设计文件、变更预算或服务,并派出设计代表参与处理工程变更的日常事务。
3、承包人是工程变更的实施主体,负责配合变更审批工作并提出工程变更实施方案;依据工程变更令,实施变更工程。
4、工程管理科初审工程变更估算、预算,并协助总工办对工程变更进行技术审查。
对承包人报送的变更工程量进行复核。
5、总工办只对预估价或经合同预算科审核后超过2万元的工程变更进行技术审核。
对预估价小于或等于5000元的变更,由工程科长直接进行技术审核;对5000元以上2万元以下的变更,由工程管理科组织科室的项目主管进行技术审核。
6、合同预算科对工程变更项目进行确认,并对工程变更估算、预算进行审核,预算审核结果作为工程变更造价控制的依据。
(四)工程变更审批1、《工程变更申报表》应包括以下主要内容:(1)变更的原因或依据;(2)变更的内容及范围;(3)估算变更引起的工程量及合同价款的增减;(4)变更对工期等相关工作的影响;(5)必要的附图及计算资料等;(6)《工程变更申报表》见附录2。
施工单位预算员要做好现场签证,应注意着重注意收集和保留下面的书面文件:1、变更设计洽商记录表/变更通知书;一般由甲方或设计方发出。
2、工作联系单;多由甲方发出,也可以由施工方发出,但必须有甲方认可的回函。
3、工程签证单;对施工单位来说,做好工程签证单是最重要的,它是施工阶段投资控制的重点,也是影响工程投资的关键因素之一。
它往往包括下面几项内容:1)工程现场签证单;主要阐述签证如生的原因(设计变更引起、停水停电引起、非施工单位原因停工造成的工期拖延和窝工费等),总之非施工方原因引起的签证才有效;事件;经过;注意工程现场签证描述事件经过中要与工程量计算书相呼应,签证单能反映计算工程量的应尽可能反应,反应不了时要附图支持工程量计算书。
2)工程量计算书;根据工作联系单的内容计算工程量,工作联系单描述不能支持计算工程量时,一般要附图(能够支持计算工程量的图)。
另外有条件的话,及时拍照,保留证据,以防日久甲方赖账。
3)预算书;跟具合同内容的相关规定计价。
浅谈工程签证现场签证是由业主代表、监理工程师、施工单位负责人共同签署的,用于正式施工活动中某些特殊情况的一种书面手续。
它不包含在施工合同和图纸中,也不象设计变更文件有一定的程序和正式手续。
它的特点是临时发生,具体内容不同,没有规律性,是施工阶段投资控制的重点,也是影响工程投资的关键因素之一。
一、现场签证的主要内容包括以下几个方面的内容:1、现场经济签证包括:(1)零星用工。
施工现场发生的与主体工程施工无关的用工,如定额费用以外的搬运、拆除用工等。
(2)零星工程。
(3)临时设施增补项目。
(4)隐蔽工程签证。
(5)窝工,非施工单位原因停工造成的人员、机械经济损失。
如停水、停电,业主材料不足或不及时,设计图纸修改等。
(6)议价材料价格认价单。
结算资料汇编规定允许计取议价价差的材料,需要在施工前确定材料价格。
(7)其它需要签证的费用。
2、工期签证包括:停水、停电签证;非施工单位原因停工造成的工期拖延。
建筑工程经济技术签证单建筑工程经济技术签证单是指在建筑工程项目实施过程中,根据工程变更、调整或修正的需要,经过相关部门审批后,对原有工程合同进行修改或补充的一种签证单。
签证单的目的是确保工程变更或调整的合理性和合法性,保证工程的经济效益和技术质量。
一、签证单的编制要求1. 签证单的格式应符合相关法律法规和规范要求,包括但不限于工程合同法、建筑工程施工合同管理办法等。
2. 签证单应包含以下基本信息:工程项目名称、建设单位、施工单位、签证单编号、签证日期、签证内容、签证原因、签证依据、签证费用、签证执行情况等。
3. 签证单应由建设单位或者监理单位编制,并经建设单位和施工单位双方签字盖章确认。
二、签证单的内容要求1. 签证内容:明确工程变更或调整的具体内容,包括但不限于工程量的增减、施工方法的变更、技术要求的调整等。
2. 签证原因:详细说明工程变更或调整的原因,可以是设计调整、施工难题、材料变更等。
3. 签证依据:列举相关法律法规、规范、设计文件等作为签证的依据,确保签证的合法性和合规性。
4. 签证费用:明确工程变更或调整的费用,包括但不限于材料费、人工费、设备费等。
费用应根据实际情况进行合理计算,并经双方协商一致后确定。
5. 签证执行情况:记录签证后的工程实施情况,包括工程进度、质量控制、安全管理等方面的情况。
三、签证单的审批流程1. 建设单位或监理单位根据工程变更或调整的需要,编制签证单,并提交给施工单位。
2. 施工单位对签证单进行审查,确认签证内容、原因、依据和费用等是否合理。
3. 施工单位将审查意见反馈给建设单位或监理单位,双方进行协商,达成一致意见后,签证单得以确认。
4. 确认后的签证单由建设单位和施工单位双方签字盖章,并报送相关部门进行审批。
5. 相关部门对签证单进行审批,审批通过后,签证单生效。
四、签证单的执行和管理1. 施工单位在签证单生效后,按照签证内容进行工程实施,并保证工程质量、安全和进度等方面的控制。
*工程项目签证管理办法一、工程签证管理办法㈠、与甲方签证1、甲方、监理的指示及变更资料一定要同时书面签字盖章。
2、对于签证项目,核算与施工技术人员应经常相互联系沟通。
3、施工组织设计及施工方案应在施工前交甲方(或监理)签认,合同中规定需甲方认可的,一定要与甲方办理签字盖章手续。
4、送交甲方、监理的资料一定要签收,并且要留底。
5、签证内容应尽量明确数量、尺寸、厚度、部位、品牌,标识齐全。
6、尽量做到先签证后施工,如确实做不到先签后做,则应当在事后2日内完成签证,如有甲方拒签,则应在第三日报公司经营管理部采取一定方法进行交涉。
7、保证资料的完整有效,应采用复式登记,建立统一台帐,个人台帐,统一收发,资料留底。
8、凡是定额中没有项目、需换算项目、精装修项目应办理报价签证。
9、签证应及时,甲方口头通知后马上补齐手续。
并应能提供有力证据。
10、设计变更及签证等批复后,及时编制补充预算。
11、各种签证保留签字、盖红章的原件一份,以备最后结算,并由核算人员督促甲方批复返回,难度大时报告项目经理出面解决。
12、由项目经理定期组织召开签证分析会,分析及处理签证工作中存在的各种问题。
13、在签证过程中不断总结经验,各项目之间应经常交流提高。
14、签证的具体内容除费用和工程量外,工期问题也要注明。
15、公司成本管理中心每月对项目签证内容进行一次检查。
㈡、内部分包签证严格控制内部分包签证,项目预算员必须审查签证内容是否与分包合同范围内施工内容重复,内部分包签证必须有项目经理和项目预算员签字方能有效。
二、工程签证奖惩办法1、项目管理人员对签证工作,应合理分工,协调配合,共同搞好签证工作,主要分工如下:项目经理:检查监督施工签证工作,及时组织有关人员讨论研究签证工作,协调有关事项,对综合性难度比较大的签证问题应积极出面与甲方谈判解决。
核算人员:具体组织实施签证工作,负责签证的收集报送,随时提醒有关施工技术人员应签证的内容,与甲方联络、督促,及时回收签证单,并经办综合性、常规性及预算中需按实际计算的签证项目。
