工程施工签证规定及流程
- 格式:doc
- 大小:52.63 KB
- 文档页数:9
施工现场签证制度
一、现场签证范围
根据应急工程特点,施工图以外的工程量或费用变化,通过现场签证形式予以确认,主要内容包括:
1.无法确认工程量零星用工或零星机械。
2.零星工程。
3.其它与工程有关或不可预见的,应由建设单位承担的合理工程量或费用。
4.可计量的签证内容,不得签证零星工日、机械、材料量等,需要附图、现场影像资料。
二、现场签证流程
承包人应在该项工作实施结束后的 48小时内,向发包人提交现场签证报告一式五份。
建设单位、管理单位、监理单位到现场核查;如属签证范围,需填写现场签证单,由建设、施工、管理、监理单位共同签字并盖章确认,留下相应签证内容的影像资料存档。
三、现场签证单(见附表)
现场签证单
签证单编号:。
工程签证制度范本一、总则1. 为规范建设工程项目的管理,确保工程质量,保障建设方、监理方、施工方的合法权益,特制定本工程签证制度。
2. 本制度适用于所有参与工程项目的单位和个人,包括但不限于建设方、设计方、监理方、施工方及其他相关服务提供者。
3. 工程签证应当遵循公正、公开、公平的原则,确保签证内容真实、准确、完整。
二、签证内容及要求1. 设计变更签证:任何设计变更必须经过建设方书面同意,并由设计方出具相应的设计变更通知单。
2. 现场签证:涉及施工过程中的临时性调整或变更,应由监理方现场确认并记录,必要时需附上图纸或照片。
3. 隐蔽工程签证:在隐蔽工程施工前,施工方应通知监理方进行检查验收,并做好记录。
4. 材料设备签证:进场材料和设备应符合设计和合同要求,由监理方进行验收并记录。
5. 工程量签证:实际完成的工程量应由施工方申报,监理方审核确认。
三、签证程序1. 提出申请:施工方应在需要签证的事件发生后及时提出签证申请。
2. 审核确认:监理方应对施工方提出的签证申请进行审核,确认其真实性和合理性。
3. 签发签证:审核通过后,监理方应及时签发工程签证单,并由双方签字确认。
4. 归档管理:签发的工程签证单应妥善保存,作为结算和验收的依据。
四、签证效力与责任1. 工程签证是确认工程事实的重要依据,具有法律效力。
2. 未经签证或签证不实的行为,将影响工程款的支付和工程验收。
3. 若因签证问题导致纠纷,相关责任人应承担相应的法律责任和经济赔偿。
五、附则1. 本制度自发布之日起实施,由建设方负责解释。
2. 本制度如有更新,将另行通知。
工程施工现场签证管理办法各参建单位:为进一步规范本工程签证管理工作,有效控制工程造价,弥补前期工程签证管理的不足,加强工程签证的管理力度,做到管理有规章,签认有约束,特制定本管理办法。
一、签证内容需要办理签证的主要工程项目包括:(一)按合同约定需要办理签证的;(二)、合同约定不明确的,下列项目可以办理签证:业主方委托项目、设计(图纸)变更项目、设备缺陷处理项目、图纸中不含的项目、非施工方原因重复施工的项目、按业主方要求发生的零星用工项目、非施工方原因造成工期增加的情况等实际发生但是不在合同范围内的项目。
二、签证控制原则(一)准确无误原则:工程量签证要尽可能做到详细,必要时须附简图并标注几何尺寸,对工程事实的表述应清晰而简明,以便使未参加现场签证的人员日后可以结合相关文字资料读懂,并可以进行费用计算工作,不能笼统含糊其辞。
凡是能够计算工程量的内容,只能签工程量而不能签人工工日和机械台班数量。
工程变更类签证所含内容及楼层、部位较多,一时完成不了的,其验收纳入相应的分部分项工程,但仍需在全部完工后进行签证。
(二)实事求是原则:1、凡是无法计算工程量的内容,可只签所发生的人工工日或机械台班数量,此类签证尽量避免,如现场确需签证应严格把握,应写明签证人工工种和工资级别,现场工程师应准确核实读表计量。
2、所有签证要本着实事求是的原则,经办人必须保证签证真实性;(三)公平原则:签证时应本着公平的原则,保证签证办理过程及时、准确。
(四)可追溯原则:1、所有的现场签证必须明确以下内容:编号、工程名称、发生的时间、发生的部位或范围、签证内容的做法及原因说明、工程量增减情况、相关图纸、原始测量数据、照片等。
2、现场签证的资料,包括:签证手续、签证申请、签证预算、签证预算审核等原始文件资料应齐全并及时整理、归档。
(五)现场跟踪的原则:“工程量签证”、“经济类签证”工程师对现场签证只复核签认工程量,不签价格,施工方上报签证时,只报工程量及计价文件,价格由结算时统一调整。

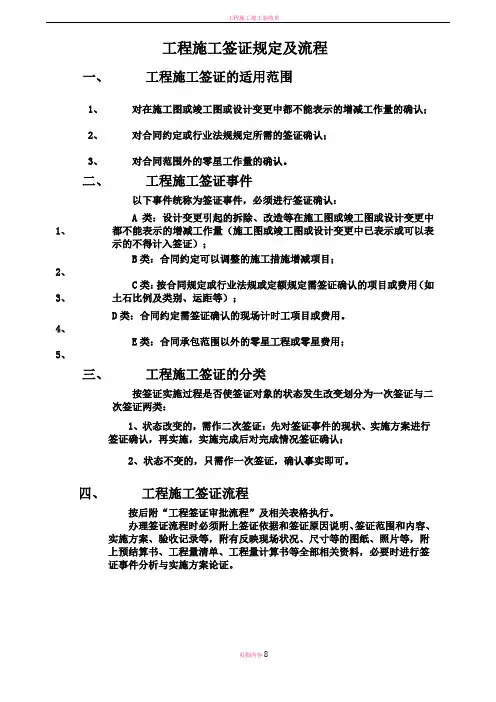

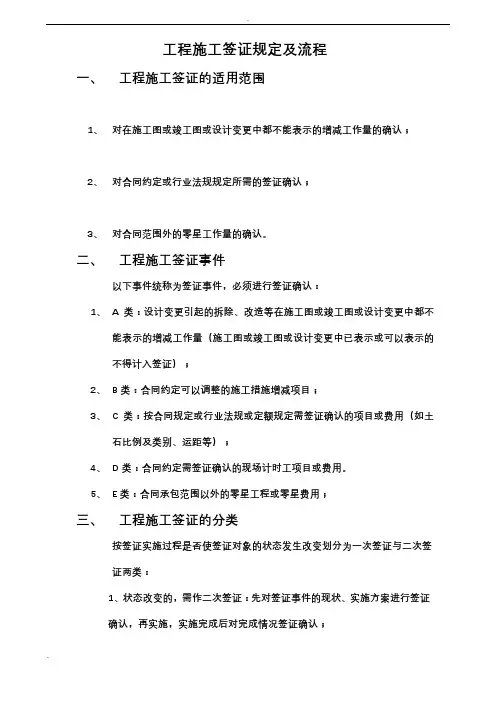

工程施工签证规定及流程一、工程施工签证的适用范围1、对在施工图或竣工图或设计变更中都不能表示的增减工作量的确认;2、对合同约定或行业法规规定所需的签证确认;3、对合同范围外的零星工作量的确认。
二、工程施工签证事件以下事件统称为签证事件,必须进行签证确认:1、A类:设计变更引起的拆除、改造等在施工图或竣工图或设计变更中都不能表示的增减工作量(施工图或竣工图或设计变更中已表示或可以表示的不得计入签证);2、B类:合同约定可以调整的施工措施增减项目;3、C类:按合同规定或行业法规或定额规定需签证确认的项目或费用(如土石比例及类别、运距等);4、D类:合同约定需签证确认的现场计时工项目或费用。
5、E类:合同承包范围以外的零星工程或零星费用;三、工程施工签证的分类按签证实施过程是否使签证对象的状态发生改变划分为一次签证与二次签证两类:1、状态改变的,需作二次签证:先对签证事件的现状、实施方案进行签证确认,再实施,实施完成后对完成情况签证确认;2、状态不变的,只需作一次签证,确认事实即可。
四、工程施工签证流程按后附“工程签证审批流程”及相关表格执行。
办理签证流程时必须附上签证依据和签证原因说明、签证范围和内容、实施方案、验收记录等,附有反映现场状况、尺寸等的图纸、照片等,附上预结算书、工程量清单、工程量计算书等全部相关资料,必要时进行签证事件分析与实施方案论证。
签证事件实施方案审批单(附表1-1)2、本表及其相关资料仅为实施方案的依据,不能作为结算依据。
经实施完成并通过了《签证事件完成验收及结算确认单》审批的《签证事件完成验收及结算确认单》及其相关资料才是结算依据。
3、本表适用于仅确认工程量,暂不提交工程预算的情况。
签证事件实施方案审批单(附表1-2)2、本表及其相关资料仅为实施方案的依据,不能作为结算依据。
经实施完成并通过了《签证事件完成验收及结算确认单》审批的《签证事件完成验收及结算确认单》及其相关资料才是结算依据。

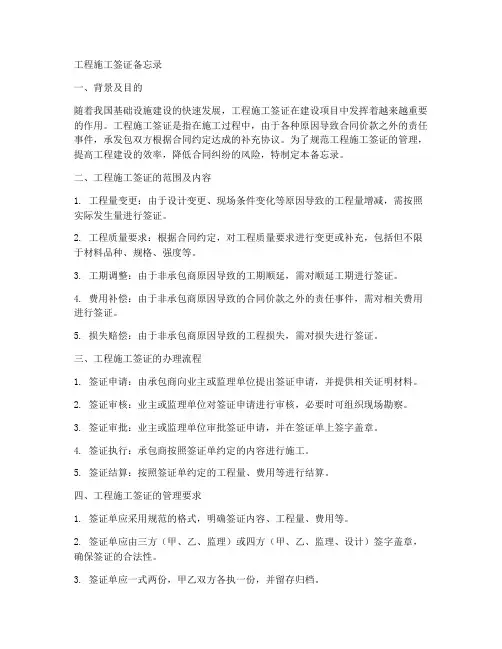

工程施工签证备忘录一、背景及目的随着我国基础设施建设的快速发展,工程施工签证在建设项目中发挥着越来越重要的作用。
工程施工签证是指在施工过程中,由于各种原因导致合同价款之外的责任事件,承发包双方根据合同约定达成的补充协议。
为了规范工程施工签证的管理,提高工程建设的效率,降低合同纠纷的风险,特制定本备忘录。
二、工程施工签证的范围及内容1. 工程量变更:由于设计变更、现场条件变化等原因导致的工程量增减,需按照实际发生量进行签证。
2. 工程质量要求:根据合同约定,对工程质量要求进行变更或补充,包括但不限于材料品种、规格、强度等。
3. 工期调整:由于非承包商原因导致的工期顺延,需对顺延工期进行签证。
4. 费用补偿:由于非承包商原因导致的合同价款之外的责任事件,需对相关费用进行签证。
5. 损失赔偿:由于非承包商原因导致的工程损失,需对损失进行签证。
三、工程施工签证的办理流程1. 签证申请:由承包商向业主或监理单位提出签证申请,并提供相关证明材料。
2. 签证审核:业主或监理单位对签证申请进行审核,必要时可组织现场勘察。
3. 签证审批:业主或监理单位审批签证申请,并在签证单上签字盖章。
4. 签证执行:承包商按照签证单约定的内容进行施工。
5. 签证结算:按照签证单约定的工程量、费用等进行结算。
四、工程施工签证的管理要求1. 签证单应采用规范的格式,明确签证内容、工程量、费用等。
2. 签证单应由三方(甲、乙、监理)或四方(甲、乙、监理、设计)签字盖章,确保签证的合法性。
3. 签证单应一式两份,甲乙双方各执一份,并留存归档。
4. 签证单的办理时间应及时,避免因拖延导致纠纷。
5. 签证单的内容应与合同、设计图纸、预算等相符,避免重复签证。
五、工程施工签证的注意事项1. 承包商应严格按照签证单约定的内容进行施工,如有变更,需重新办理签证。
2. 业主或监理单位应认真审核签证申请,确保签证内容的准确性和合法性。
3. 签证单的签字盖章应齐全,确保签证的有效性。

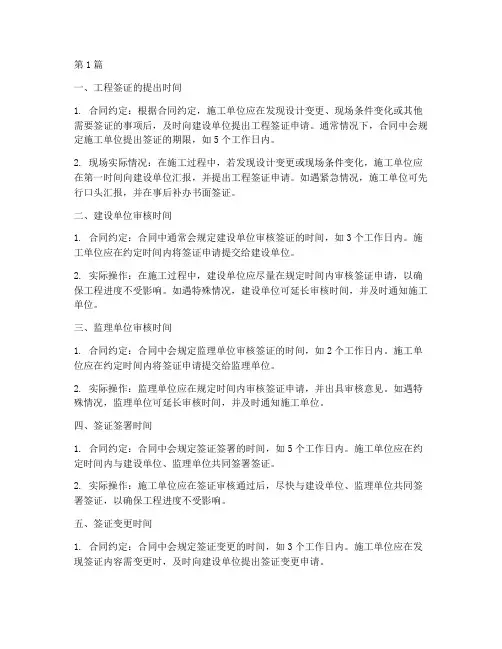

第1篇一、工程签证的提出时间1. 合同约定:根据合同约定,施工单位应在发现设计变更、现场条件变化或其他需要签证的事项后,及时向建设单位提出工程签证申请。
通常情况下,合同中会规定施工单位提出签证的期限,如5个工作日内。
2. 现场实际情况:在施工过程中,若发现设计变更或现场条件变化,施工单位应在第一时间向建设单位汇报,并提出工程签证申请。
如遇紧急情况,施工单位可先行口头汇报,并在事后补办书面签证。
二、建设单位审核时间1. 合同约定:合同中通常会规定建设单位审核签证的时间,如3个工作日内。
施工单位应在约定时间内将签证申请提交给建设单位。
2. 实际操作:在施工过程中,建设单位应尽量在规定时间内审核签证申请,以确保工程进度不受影响。
如遇特殊情况,建设单位可延长审核时间,并及时通知施工单位。
三、监理单位审核时间1. 合同约定:合同中会规定监理单位审核签证的时间,如2个工作日内。
施工单位应在约定时间内将签证申请提交给监理单位。
2. 实际操作:监理单位应在规定时间内审核签证申请,并出具审核意见。
如遇特殊情况,监理单位可延长审核时间,并及时通知施工单位。
四、签证签署时间1. 合同约定:合同中会规定签证签署的时间,如5个工作日内。
施工单位应在约定时间内与建设单位、监理单位共同签署签证。
2. 实际操作:施工单位应在签证审核通过后,尽快与建设单位、监理单位共同签署签证,以确保工程进度不受影响。
五、签证变更时间1. 合同约定:合同中会规定签证变更的时间,如3个工作日内。
施工单位应在发现签证内容需变更时,及时向建设单位提出签证变更申请。
2. 实际操作:建设单位、监理单位应在规定时间内审核签证变更申请,并出具审核意见。
施工单位应在签证变更审核通过后,尽快与建设单位、监理单位共同签署签证变更。
总之,施工单位在工程签证的时间管理上,应严格按照合同约定和现场实际情况,确保签证的及时性、有效性和合法性。
同时,建设单位、监理单位也应积极配合,共同推进工程项目的顺利进行。

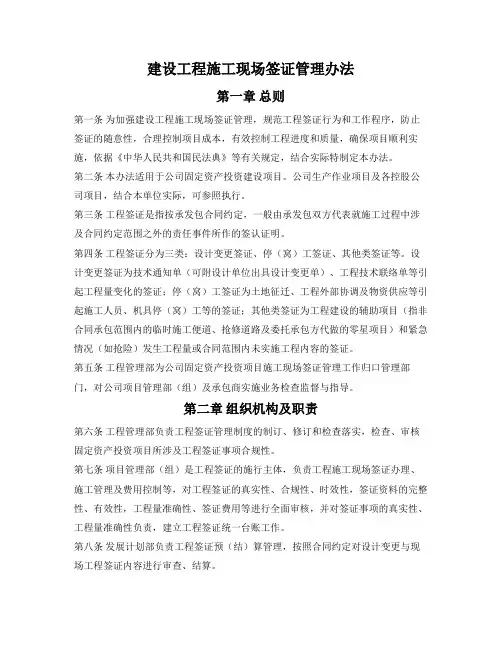

建设工程施工现场签证管理办法第一章总则第一条为加强建设工程施工现场签证管理,规范工程签证行为和工作程序,防止签证的随意性,合理控制项目成本,有效控制工程进度和质量,确保项目顺利实施,依据《中华人民共和国民法典》等有关规定,结合实际特制定本办法。
第二条本办法适用于公司固定资产投资建设项目。
公司生产作业项目及各控股公司项目,结合本单位实际,可参照执行。
第三条工程签证是指按承发包合同约定,一般由承发包双方代表就施工过程中涉及合同约定范围之外的责任事件所作的签认证明。
第四条工程签证分为三类:设计变更签证、停(窝)工签证、其他类签证等。
设计变更签证为技术通知单(可附设计单位出具设计变更单)、工程技术联络单等引起工程量变化的签证;停(窝)工签证为土地征迁、工程外部协调及物资供应等引起施工人员、机具停(窝)工等的签证;其他类签证为工程建设的辅助项目(指非合同承包范围内的临时施工便道、抢修道路及委托承包方代做的零星项目)和紧急情况(如抢险)发生工程量或合同范围内未实施工程内容的签证。
第五条工程管理部为公司固定资产投资项目施工现场签证管理工作归口管理部门,对公司项目管理部(组)及承包商实施业务检查监督与指导。
第二章组织机构及职责第六条工程管理部负责工程签证管理制度的制订、修订和检查落实,检查、审核固定资产投资项目所涉及工程签证事项合规性。
第七条项目管理部(组)是工程签证的施行主体,负责工程施工现场签证办理、施工管理及费用控制等,对工程签证的真实性、合规性、时效性,签证资料的完整性、有效性,工程量准确性、签证费用等进行全面审核,并对签证事项的真实性、工程量准确性负责,建立工程签证统一台账工作。
第八条发展计划部负责工程签证预(结)算管理,按照合同约定对设计变更与现场工程签证内容进行审查、结算。
第九条各参建单位的主要责任(一)监理单位负责审核工程签证的所有支持文件、工程量及费用,对签证工程量现场勘查、复核。
审核人员必须按合同、招标文件和有关文件规定执行,并对签证事项的合规性、真实性、准确性及签证资料的完整性负责。
工程施工签证规定及流程一、工程施工签证的适用范围1、对在施工图或竣工图或设计变更中都不能表示的增减工作量的确认;2、对合同约定或行业法规规定所需的签证确认;3、对合同范围外的零星工作量的确认。
二、工程施工签证事件以下事件统称为签证事件,必须进行签证确认:1、A类:设计变更引起的拆除、改造等在施工图或竣工图或设计变更中都不能表示的增减工作量(施工图或竣工图或设计变更中已表示或可以表示的不得计入签证);2、B类:合同约定可以调整的施工措施增减项目;3、C类:按合同规定或行业法规或定额规定需签证确认的项目或费用(如土石比例及类别、运距等);4、D类:合同约定需签证确认的现场计时工项目或费用。
5、E类:合同承包范围以外的零星工程或零星费用;三、工程施工签证的分类按签证实施过程是否使签证对象的状态发生改变划分为一次签证与二次签证两类:1、状态改变的,需作二次签证:先对签证事件的现状、实施方案进行签证确认,再实施,实施完成后对完成情况签证确认;2、状态不变的,只需作一次签证,确认事实即可。
四、工程施工签证流程按后附“工程签证审批流程”及相关表格执行。
办理签证流程时必须附上签证依据和签证原因说明、签证范围和内容、实施方案、验收记录等,附有反映现场状况、尺寸等的图纸、照片等,附上预结算书、工程量清单、工程量计算书等全部相关资料,必要时进行签证事件分析与实施方案论证。
签证事件实施方案审批单(附表1-1) 编号:填报2、本表及其相关资料仅为实施方案的依据,不能作为结算依据。
经实施完成并通过了《签证事件完成验收及结算确认单》审批的《签证事件完成验收及结算确认单》及其相关资料才是结算依据。
3、本表适用于仅确认工程量,暂不提交工程预算的情况。
签证事件实施方案审批单(附表1-2)2、本表及其相关资料仅为实施方案的依据,不能作为结算依据。
经实施完成并通过了《签证事件完成验收及结算确认单》审批的《签证事件完成验收及结算确认单》及其相关资料才是结算依据。

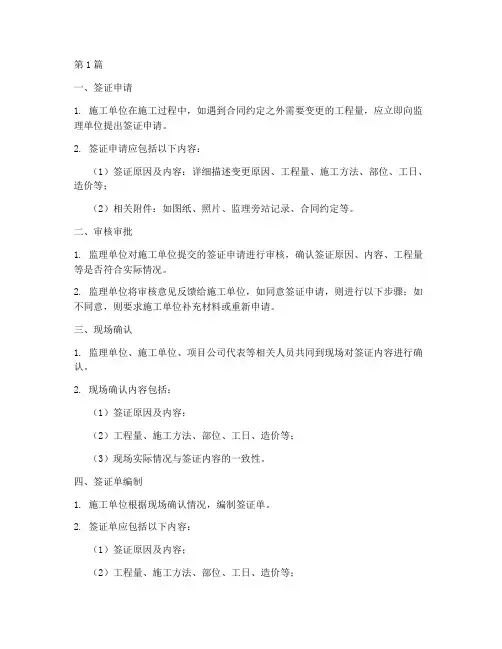

第1篇一、签证申请1. 施工单位在施工过程中,如遇到合同约定之外需要变更的工程量,应立即向监理单位提出签证申请。
2. 签证申请应包括以下内容:(1)签证原因及内容:详细描述变更原因、工程量、施工方法、部位、工日、造价等;(2)相关附件:如图纸、照片、监理旁站记录、合同约定等。
二、审核审批1. 监理单位对施工单位提交的签证申请进行审核,确认签证原因、内容、工程量等是否符合实际情况。
2. 监理单位将审核意见反馈给施工单位,如同意签证申请,则进行以下步骤;如不同意,则要求施工单位补充材料或重新申请。
三、现场确认1. 监理单位、施工单位、项目公司代表等相关人员共同到现场对签证内容进行确认。
2. 现场确认内容包括:(1)签证原因及内容;(2)工程量、施工方法、部位、工日、造价等;(3)现场实际情况与签证内容的一致性。
四、签证单编制1. 施工单位根据现场确认情况,编制签证单。
2. 签证单应包括以下内容:(1)签证原因及内容;(2)工程量、施工方法、部位、工日、造价等;(3)现场确认人员的签字;(4)施工单位、监理单位、项目公司代表的签字。
五、签证单审批1. 签证单经施工单位、监理单位、项目公司代表签字后,提交给项目公司工程部。
2. 项目公司工程部对签证单进行审批,确认签证原因、内容、工程量等是否符合实际情况。
3. 项目公司工程部将审批意见反馈给施工单位,如同意签证申请,则签证单生效;如不同意,则要求施工单位重新申请或补充材料。
六、签证单执行1. 施工单位根据签证单内容,组织施工人员进行施工。
2. 施工过程中,监理单位、项目公司代表等相关人员对施工过程进行监督,确保签证单内容得到有效执行。
3. 施工完成后,施工单位将签证单及相关材料报送项目公司工程部。
七、签证单结算1. 项目公司工程部对签证单及相关材料进行审核,确认签证原因、内容、工程量等。
2. 项目公司工程部将审核意见反馈给施工单位,如确认无误,则进行签证单结算。
工程签证管理办法一、工程签证界定:在项目施工过程中,对超出合同范围或超出施工图纸以外的工程量及工作量增减进行现场记录、确认、审核、形成书面记录,为办理补充预算、工程付款、工程结算提供依据。
工程签证包括现场签证、设计变更、特急零星项目.二、现场签证流程:1、施工单位(或甲方工程部)书面申报工程签证附件.2、施工单位、监理单位、工程部三方现场审核、确认增减工程量,在附件上三方签字。
3、由工程部专业主管工程师填报工程签证会签单.4、预算部复核。
5、总工及分管副总审批。
并在附件上签署最终审定意见。
6、将签署最终审定意见的附件返回给施工单位、监理单位、工程部、预算部,作为结算及付款依据。
由预算部将签证纳入项目成本预警系统.7、工程签证会签单原件留预算部,复印件留工程部备查。
三、签证权限:1、施工单位:项目经理,加盖公章.2、监理单位:总监(或总监代表),加盖公章.3、工程部:专业主管工程师,工程部经理。
4、预算部:主管工程师,预算部经理。
5、高管:总工、分管副总审批。
非以上人员签字均为无效签证。
签证流程经办人为工程部专业主管工程师。
在签证过程中实行量价分离原则,工程部确认发生的工程量,预算部负责工程量的计算和套价。
四、签证时效:工程签证严禁事后补办,施工单位必须在隐蔽工程隐蔽之前提交签证附件,非隐蔽工程完成3日内提交签证附件,监理单位和工程部接到签证必须在1个工作日内签署意见,预算部接到签证在2个工作日内签署意见,公司高管3个工作日内签署意见。
若施工单位不按规定的时间提交签证单视为放弃签证,逾期不予办理。
五、设计变更:在施工过程中发现施工图纸有问题,必须上报公司分管副总,并会同设计院研究,由设计院出设计变更。
设计变更施工前经四级审核:监理、工程部、预算部、公司高管。
最后由公司副总在设计变更上签署意见,下发实施。
若由施工单位或甲方提出设计变更,均由提出方出方案,按以上流程审核。
六、特急零星项目:在施工过程中出现施工单位进场前清障场地清理,为加快进度要求配合用工,突发事件应急处理,设计盲地处理,工程必须的零星项目,为配合销售、检查、宣传等零星用工,公司高管口头示意小项目等,均列为特急零星项目。

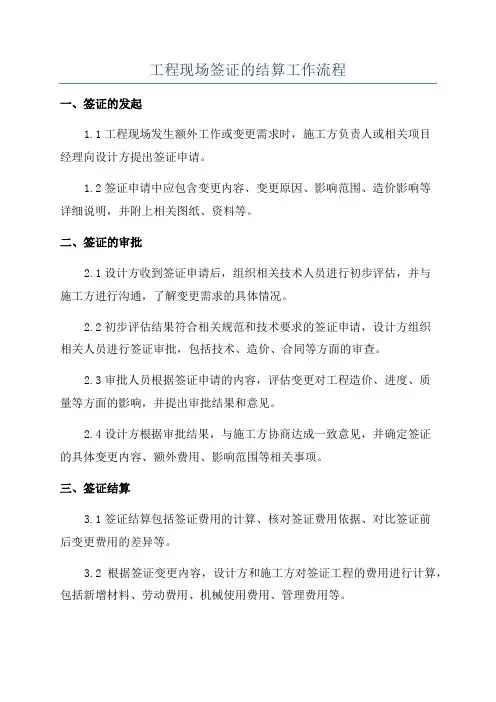

工程现场签证的结算工作流程一、签证的发起1.1工程现场发生额外工作或变更需求时,施工方负责人或相关项目经理向设计方提出签证申请。
1.2签证申请中应包含变更内容、变更原因、影响范围、造价影响等详细说明,并附上相关图纸、资料等。
二、签证的审批2.1设计方收到签证申请后,组织相关技术人员进行初步评估,并与施工方进行沟通,了解变更需求的具体情况。
2.2初步评估结果符合相关规范和技术要求的签证申请,设计方组织相关人员进行签证审批,包括技术、造价、合同等方面的审查。
2.3审批人员根据签证申请的内容,评估变更对工程造价、进度、质量等方面的影响,并提出审批结果和意见。
2.4设计方根据审批结果,与施工方协商达成一致意见,并确定签证的具体变更内容、额外费用、影响范围等相关事项。
三、签证结算3.1签证结算包括签证费用的计算、核对签证费用依据、对比签证前后变更费用的差异等。
3.2根据签证变更内容,设计方和施工方对签证工程的费用进行计算,包括新增材料、劳动费用、机械使用费用、管理费用等。
3.3设计方和施工方交流签证费用的计算细节和依据,进行双方确认,确保计算结果准确无误。
3.4双方对签证费用进行核对和审查,验证签证费用依据的真实性和合理性。
四、签证支付4.1设计方和施工方根据签证结算结果,确定签证费用的支付方式和时间节点。
4.2合同中约定的支付方式可能有部分预付款、进度款、完工款等,根据实际情况进行支付。
4.3设计方和施工方共同确认签证费用的支付金额,并办理相关支付手续。
4.4设计方按约定的支付方式和时间节点,进行签证费用的支付。
以上是工程现场签证的结算工作流程。
这个流程涵盖了签证的发起、审批、结算和支付等关键环节,确保变更需求的合理性、费用的准确性以及双方的权益得到保障。
实施这个工作流程可以帮助各方更好地管理、控制和结算签证工程。
施工单位预算员要做好现场签证,应注意着重注意收集和保留下面的书面文件:1、变更设计洽商记录表/变更通知书;一般由甲方或设计方发出。
2、工作联系单;多由甲方发出,也可以由施工方发出,但必须有甲方认可的回函。
3、工程签证单;对施工单位来说,做好工程签证单是最重要的,它是施工阶段投资控制的重点,也是影响工程投资的关键因素之一。
它往往包括下面几项内容:1)工程现场签证单;主要阐述签证如生的原因(设计变更引起、停水停电引起、非施工单位原因停工造成的工期拖延和窝工费等),总之非施工方原因引起的签证才有效;事件;经过;注意工程现场签证描述事件经过中要与工程量计算书相呼应,签证单能反映计算工程量的应尽可能反应,反应不了时要附图支持工程量计算书。
2)工程量计算书;根据工作联系单的内容计算工程量,工作联系单描述不能支持计算工程量时,一般要附图(能够支持计算工程量的图)。
另外有条件的话,及时拍照,保留证据,以防日久甲方赖账。
3)预算书;跟具合同内容的相关规定计价。
浅谈工程签证现场签证是由业主代表、监理工程师、施工单位负责人共同签署的,用于正式施工活动中某些特殊情况的一种书面手续。
它不包含在施工合同和图纸中,也不象设计变更文件有一定的程序和正式手续。
它的特点是临时发生,具体内容不同,没有规律性,是施工阶段投资控制的重点,也是影响工程投资的关键因素之一。
一、现场签证的主要内容包括以下几个方面的内容:1、现场经济签证包括:(1)零星用工。
施工现场发生的与主体工程施工无关的用工,如定额费用以外的搬运、拆除用工等。
(2)零星工程。
(3)临时设施增补项目。
(4)隐蔽工程签证。
(5)窝工,非施工单位原因停工造成的人员、机械经济损失。
如停水、停电,业主材料不足或不及时,设计图纸修改等。
(6)议价材料价格认价单。
结算资料汇编规定允许计取议价价差的材料,需要在施工前确定材料价格。
(7)其它需要签证的费用。
2、工期签证包括:停水、停电签证;非施工单位原因停工造成的工期拖延。
施工现场签证制度
(一)施工现场签证的主要事由:
1.因施工条件与合同保证条件有差异,施工单位承担额外工作的费用;
2.因技术需要改变施工方法所导致工程量的增减;
3.在保证工程质量前提下的施工材料代换;
4.当原材料、半成品、构配件及设备的市场价格高于预算价格时,对价格确实认;
5.因业主缘故增加的工程工程或工程数量。
(二)签证程序:
1.施工单位需办理签证单时,应在事前或上述事由发生的7 日内向监理方报告所涉及的事由;
2.监理方按照施工单位的报告会同业主代表予以核实和记录有关原始材料及数据;
3.经监理方、业主代表认证后,施工单位必须填写统一的表格,并附有相关的通知或附图、增减工程量计算书,详细列明由此引起的资金增减变化情况,以便于复查核对和工程竣工后的结算以及工程档案的整理;
4.监理方收到施工单位的签证单后应核对并签上意见报送业主签署意见;
5.办理签证的授权规定。
每一签证单所涉及增减工程费用不超过一万元时,经监理方认可和业主代表签字那么视为有效;超过一万元时,需报监理方领导及业主主管领导,经审核或授权有关人员签署后方能生效。
授权金额可按照工程量的不同及业主的治理制度的不同而协商确定;
6.施工单位不按要求的程序和统一的表格填写签证单,监理方有权回绝办理签证手续。
工程签证管理办法及实施细则(试行)工程签证管理办法及实施细则(试行)第一章总则第一条为规范工程签证管理,优化施工管理流程,提高工程质量,保障工程安全,制定本工程签证管理办法及实施细则。
第二条工程签证是指在工程施工过程中,因设计变更、工程延期、工程范围调整等原因引起的需要签订的补充合同。
第三条工程签证的管理原则包括公平、合理、便捷、透明。
第四条工程签证的管理范围包括施工单位、项目管理单位和监理等相关方。
第五条工程签证的管理应遵循法律法规的规定,依法办事。
第二章签证流程第六条工程签证的流程包括申请、审批、签订、执行和验收五个阶段。
第七条工程变更申请应由施工单位书面提出,并附上合理的理由和相关的技术论证材料。
第八条工程变更审批应由项目管理单位进行审核,并经过相关专业人员的技术评审。
第九条工程签订应由施工单位与业主单位签署补充合同,并明确变更后的工程范围、工期和造价等内容。
第十条工程签证的执行应按照补充合同的要求进行,施工单位应及时调整施工组织和施工进度。
第十一条工程签证的验收应由项目管理单位进行,并办理相关手续、归档相关材料。
第三章执法和监督第十二条工程签证管理的执法部门为工程管理局和建设行政主管部门。
第十三条工程签证管理的监督部门为建设工程监督单位。
第十四条执法和监督部门应加强工程签证管理的监管,严格执行相关法律法规,发现问题及时处理。
第十五条违反工程签证管理规定的单位和个人将受到相应的处理和处罚。
第四章附件所涉及的附件如下:1. 《工程签证申请表格》2. 《工程签证审批表格》3. 《工程签证合同范本》4. 《工程签证执行记录》5. 《工程签证验收报告》第五章法律名词及注释所涉及的法律名词及注释如下:1. 施工单位:负责工程实际施工的单位,包括施工企业、分包单位等。
2. 项目管理单位:负责工程项目管理和协调各方工作的单位。
3. 监理:对工程施工进行监督和检查的单位。
4. 补充合同:在原有合同基础上,由双方签署的补充协议,用于调整原合同内容。
一、了解签证规定及流程在开始办理工程施工签证之前,首先要熟悉相关法规和规定。
了解工程施工签证的适用范围、签证事件类型、签证办理流程等内容,确保办理过程合规、高效。
二、确定签证事件1. A类事件:设计变更引起的拆除、改造等在施工图或竣工图或设计变更中都不能表示的增减工作量;2. B类事件:合同约定可以调整的施工措施增减项目;3. C类事件:按合同规定或行业法规规定所需的签证确认;4. D类事件:合同范围外的零星工作量的确认。
三、填写签证单1. 确定签证事件后,填写签证单。
签证单应包括以下内容:- 签证事件描述;- 事件原因;- 工程量变更;- 施工措施;- 预计费用;- 施工单位、监理单位、建设单位三方或四方签字盖章。
2. 签证单填写要求:- 内容真实、准确;- 字迹工整、清晰;- 附件齐全,如图纸、照片等。
四、提交签证申请1. 将填写好的签证单及相关附件提交给监理单位审核;2. 监理单位审核通过后,将签证单及相关附件提交给建设单位;3. 建设单位审核通过后,将签证单及相关附件返回给施工单位。
五、签证审批1. 施工单位收到签证单及相关附件后,根据签证内容进行施工;2. 施工过程中,如需对签证内容进行修改,应及时与监理单位、建设单位沟通,办理签证变更手续。
六、签证归档1. 施工完成后,将签证单及相关附件整理归档;2. 归档内容包括:签证单、签证变更单、施工记录、验收报告等。
七、注意事项1. 签证办理过程中,各方应保持沟通,确保签证内容真实、准确;2. 签证单填写应规范、清晰,避免出现错误;3. 签证办理时限应符合相关规定,避免影响工程进度;4. 签证归档应完整、有序,便于查阅。
总之,工程施工签证是施工过程中不可或缺的一部分,办理过程需严格遵循相关规定,确保工程顺利进行。
通过以上七个步骤,您可以轻松掌握工程施工签证的办理方法。
一、工程签证的流程1. 现场实物确认:首先需要对施工现场的实物进行确认,包括施工内容、材料、设备等。
这一步骤是为了确保签证内容与实际情况相符,避免出现误差。
2. 填写签证申请表:在确认现场实物后,需要填写工程签证申请表。
申请表应包括以下内容:签证原因、签证内容、工程量、单价、总价等。
填写申请表时,应确保内容真实、准确、完整。
3. 报送审批:将填好的签证申请表报送至相关部门进行审批。
在报送前,应确保申请表内容齐全、符合规范。
审批部门可能会对申请表进行核对、审查,确保其符合要求。
4. 跟踪审批过程:在报送审批后,应及时跟踪审批过程,了解审批进度。
如有需要,可以与审批部门沟通,补充相关资料或说明情况。
5. 取回签证单:当审批通过后,可以取回签证单。
签证单应包括以下内容:签证原因、签证内容、工程量、单价、总价、审批意见等。
确保签证单内容与实际情况一致,并妥善保存。
6. 现场实施:最后,根据签证单的内容进行现场实施。
施工过程中,应确保施工质量和安全。
同时,对施工内容进行记录,以便日后核对和结算。
1. 及时办理:工程签证应当及时办理,避免因拖延导致无法追溯或核实。
在施工过程中,如发现需要办理签证的情况,应及时与相关部门沟通并报送申请。
2. 真实准确:填写签证申请表时,应确保内容真实准确。
如有虚假或夸大其词的情况,将会影响签证的审批和日后的结算。
同时,对于施工内容和现场实物的描述,应尽可能详细、具体。
3. 依据充分:在填写签证申请表时,应提供充分的依据。
这些依据可以包括施工图纸、合同条款、现场照片等。
这些资料可以帮助审批部门更好地理解签证原因和内容,提高审批效率。
4. 完整规范:申请表应填写完整规范,严格按照要求填写各项内容。
如有漏填或填写不规范的情况,可能会导致审批部门无法准确理解申请内容,影响审批进度和通过率。
5. 沟通顺畅:在办理工程签证的过程中,应保持与相关部门和审批部门的良好沟通。
如有疑问或需要补充资料的情况,应及时与相关部门沟通解决。
工程签证管理办法及实施细则(试行)工程签证管理办法及实施细则(试行)第一章总则第一条为了规范工程签证管理,保障施工项目顺利进行,根据相关法律法规,制定本办法。
第二条工程签证是指施工过程中因发现工程设计方案变更、需增加或减少工程量、遇到施工难题等原因,需要对工程项目进行变更或调整的行为。
第三条工程签证应当遵循公开、公平、公正、合理的原则,保证工程质量和施工安全。
第四条工程签证应当经施工单位提出申请,经设计单位进行评审和批准,评审及批准的过程应当透明可查。
…第七章施工图设计变更签证第十二条工程施工图设计变更签证应当满足以下条件:(一) 工程施工图设计变更必须经设计单位审核同意;(二) 工程施工图设计变更签证必须经施工单位申请并附上详细的变更理由;(三) 工程施工图设计变更签证必须明确工程变更的范围、数量、质量和时间等要素;(四) 工程施工图设计变更签证必须保证无法实施原设计方案或有其他合理原因;(五) 工程施工图设计变更签证必须满足相关法律法规和规范要求。
第十三条工程施工图设计变更签证的程序如下:(一) 施工单位提出变更申请,并向设计单位提交详细的变更理由和相关材料;(二) 设计单位对变更申请进行评审,评审结果应当及时告知施工单位;(三) 经过评审的变更申请,由设计单位进行批准,并出具工程施工图设计变更签证书;(四) 施工单位在批准后根据签证书的要求进行施工。
…第九章其他规定第二十六条违反本办法的,将按相关法律法规进行处理。
第二十七条本办法自颁布之日起施行。
附件:1、工程签证申请表格2、工程施工图设计变更签证审批表格3、其他相关表格及附件法律名词及注释:1、工程签证:指施工过程中因发现工程设计方案变更、需增加或减少工程量、遇到施工难题等原因,需要对工程项目进行变更或调整的行为。
2、施工单位:指负责实施施工工作的承建单位或分包单位。
3、设计单位:指负责进行工程设计的设计机构或相关个人。
4、工程施工图:指按照设计方案进行的详细施工图纸。
工程签证管理办法及实施细则(试行)工程签证管理办法及实施细则 (试行)第一章总则第一条为规范工程签证管理,加强工程质量监管,保证工程安全,维护公共利益,根据相关法律法规,制定本办法。
第二条工程签证是指施工单位按照工程建设规划和设计文件的要求,在施工过程中发生的与工程建设计划不符合,需要变更或调整的事项,由建设单位提出,经审核批准后进行的变更或调整。
第三条工程签证管理应当坚持公开、公正、公平、公认的原则,保证各方利益的合理平衡,确保变更或调整符合法律法规和工程建设标准的要求。
第四条工程签证应当遵循科学、合理、经济的原则,综合考虑影响工程质量、安全、工期等因素,合理调整工程计划。
第五条工程签证的程序包括申请、审核、审批、签发四个环节。
第六条建设单位应当在施工单位提交施工方案之前,向相关主管部门提出工程签证申请,并提供相关资料。
第七条施工单位应当根据建设单位提供的申请资料,编制施工方案,并提交给建设单位和相关主管部门。
第八条建设单位应当组织相关专家对施工方案进行评审,并根据评审意见决定是否批准。
第九条建设单位应当根据批准的施工方案,出具签证通知书,并向施工单位发放签证。
第十条施工单位应当按照签证通知书的要求进行施工,不得擅自变更或调整。
第十一条建设单位应当加强对工程签证的组织管理,制定签证管理制度,明确工作职责和权限。
第十二条建设单位应当建立签证档案,记录工程签证的所有过程,包括申请、审核、审批、签发等环节。
第十三条施工单位应当配备专职签证管理人员,负责签证的组织和管理工作。
第十四条相关主管部门应当加强对工程签证的监督检查,发现违法违规行为,及时处理并通报建设单位。
附件:公告一:工程签证申请表公告二:工程签证审查意见表公告三:工程签证批准通知书公告四:工程签证验收报告法律名词及注释:1. 施工方案:指施工单位根据工程签证申请及相关要求编制的详细施工计划和方法。
2. 签证通知书:指建设单位根据工程签证审核批准的结果出具的变更或调整工程计划的通知书。
工程施工签证规定及流程
一、工程施工签证的适用范围
1、对在施工图或竣工图或设计变更中都不能表示的增减工作量的确认;
2、对合同约定或行业法规规定所需的签证确认;
3、对合同范围外的零星工作量的确认。
二、工程施工签证事件
以下事件统称为签证事件,必须进行签证确认:
1、A类:设计变更引起的拆除、改造等在施工图或竣工图或设计变更中都不
能表示的增减工作量(施工图或竣工图或设计变更中已表示或可以表示的
不得计入签证);
2、B类:合同约定可以调整的施工措施增减项目;
3、C类:按合同规定或行业法规或定额规定需签证确认的项目或费用(如土
石比例及类别、运距等);
4、D类:合同约定需签证确认的现场计时工项目或费用。
5、E类:合同承包范围以外的零星工程或零星费用;
三、工程施工签证的分类
按签证实施过程是否使签证对象的状态发生改变划分为一次签证与二次签
证两类:
1、状态改变的,需作二次签证:先对签证事件的现状、实施方案进行签证
确认,再实施,实施完成后对完成情况签证确认;
2、状态不变的,只需作一次签证,确认事实即可。
四、工程施工签证流程
按后附“工程签证审批流程”及相关表格执行。
办理签证流程时必须附上签证依据和签证原因说明、签证范围和内容、实施方案、验收记录等,附有反映现场状况、尺寸等的图纸、照片等,附
上预结算书、工程量清单、工程量计算书等全部相关资料,必要时进行签
证事件分析与实施方案论证。
签证事件实施方案审批单(附表1-1)
2、本表及其相关资料仅为实施方案的依据,不能作为结算依据。
经实施完成并通过了《签证事件完成验收及结算确认单》审批的《签证事件完成验收及结算确认单》及其相关资料才是结算依据。
3、本表适用于仅确认工程量,暂不提交工程预算的情况。
签证事件实施方案审批单(附表1-2)
2、本表及其相关资料仅为实施方案的依据,不能作为结算依据。
经实施完成并通过了《签证事件完成验收及结算确认单》审批的《签证事件完成验收及结算确认单》及其相关资料才是结算依据。
3、本表适用于需同时提交本签证工程预算的情况。
签证事件完成验收确认单(附表2-1)
2、本表适用于仅确认工程量,暂不提交工程结算,结算按合同另行编制的情况。
签证事件完成验收确认单(附表2-2)
2、本表适用于需同时提交本签证工程结算的情况。
工程施工函件批复流程单(附表2-3)。
