中科院锅炉房施工组织设计
- 格式:doc
- 大小:788.00 KB
- 文档页数:26
锅炉工程施工组织设计方案一、项目概述我公司承接了某某项目的锅炉工程施工任务,该项目是一座大型工业厂房,需要安装多台大型锅炉来满足生产运营的需要。
本方案将针对该项目进行施工组织设计,包括工作内容、组织架构、施工方案、施工安全等方面的详细规划。
二、工作内容1. 确定施工工期和进度计划2. 制定施工方案和施工技术措施3. 确定施工组织结构和人员配备4. 做好施工资料和技术文件的准备工作5. 组织施工现场的管理和协调工作6. 完善施工安全和质量管理措施7. 完成项目交底和验收工作三、组织架构1. 项目经理:负责项目的整体管理和协调工作2. 技术负责人:负责施工方案的制定和技术控制3. 安全负责人:负责施工安全管理和监督工作4. 施工队长:负责具体的施工现场管理工作5. 安全员、质检员、材料员等配合人员四、施工方案根据工程图纸和设计要求,我公司将提出以下施工方案:1. 设立施工现场:按照项目地点的实际情况,确定好施工现场的位置和范围,安排好施工设备和材料的摆放。
2. 安装准备工作:确定好施工工期和进度计划,做好施工设备的调试和验收工作。
3. 施工准备工作:做好现场的交底工作,确保施工人员了解施工方案和安全操作规程。
4. 施工实施工作:组织好施工人员的作业,做好施工安全和质量管理工作。
5. 施工结束工作:完成项目的交底和验收工作,整理好施工档案和技术资料。
五、施工安全1. 制定施工安全管理制度:根据国家和行业的相关法律法规,制定出符合项目实际情况的施工安全管理制度,确保安全生产。
2. 做好安全教育培训工作:组织好施工人员的安全教育培训工作,提高员工的安全意识和操作技能。
3. 安排好施工防护工作:根据现场情况,确定好施工区域的安全防护措施,确保施工人员的人身安全。
4. 加强施工现场的管理和监督:加大对施工现场的管理和监督力度,发现并处理现场安全隐患。
六、施工质量1. 严格执行施工技术标准:严格按照工程图纸和设计要求进行施工作业,确保施工质量符合要求。
目录一.项目经理和项目经理部组成 (2)二.施工方案 (4)三.进度计划和工期目标 (15)四.质量安全保证需要体系和质量目标 (17)五.主要机具设备和劳动力配置 (29)附表:计划开竣工进度图施工总平面图一、项目经理和项目经理部的组成(一)项目部的组织机构本工程的项目经理部组织机构按照精干、高效和职能划分明确,管理科学的原则设置。
由项目经理、项目副经理及项目总工组成最高管理层对整个项目行使管理和决策职能。
同时按照分工负责的原则,项目总工负责工程管理组行使工程的技术管理,质量控制职能。
项目副经理负责施工生产组行使进度控制、安全控制、组织协调及生产指挥等职能。
(二)项目部主要管理人员职责1.项目经理职责:刘尚(1)施工中履行施工合同,按合同约定圆满完成施工任务,认真贯彻和执行国家及地方政府有关工程建设方面的法律、法规和条例,自觉维护企业及职工的利益,与建设单位、监理密切协作,确保各项施工目标的顺利完成。
(2)全面负责项目部的施工管理,认真抓好施工进度计划及施工组织设计的编制工作,组织制定质量及安全生产措施并组织实施。
(3)对工程项目有经营决策和生产指挥权,有对项目部管理人员、作业队进行选择权和资金分配权及项目部资金使用权。
2.施工员职责(1)参加图纸会审、隐蔽验收、技术复核及中间验收,人工工资的测算。
组织落实施工方案、进度计划、质量及安全措施。
(2)切实安排好施工班组的任务交底工作,确保人员及时到位,检查技术交底,安全交底的实施情况,出现问题及时解决。
(3)组织脚手架、提升架及各种大型设备的安装验收,落实保养措施。
对脚手架、提升架、大型设备的拆卸有可行的操作措施。
3.质检员职责(1)认真贯彻执行.质量管理条例.,掌握各种检查验收规范及标准,执行质量.一票否决.制度。
参加隐蔽工程验收及复核工作,参加工程验槽、基础、主体和竣工验收。
(2)及时对分部、分项工程进行检查评定,搞好日检、旬检、月检工作。
有权按项目部规定对出现不合格品的作业人员进行罚款,确保每个分部分项工程质量。
目录第一章编制说明 .................................................................. 1第二章工程概况 .. (3)第三章施工组织 (3)第四章施工准备及施工总平面布置 (15)第五章主要施工方案方法 (18)第六章屋面工程 (40)第七章质量保证措施 (45)第八章保证工期的措施 (47)第九章保证安全、文明施工的措施 (48)第一章编制说明一、编制依据1、与甲方签订的锅炉房工程施工合同.2、混凝土结构施工图平面整体表示方法制图规则和构造图。
3、钢筋混凝土过梁图集(03G322—1).4、《建筑工程施工质量验收统一标准》(GB50300-2001)。
5、《建筑工程施工质量验收规范》系列标准。
6、建筑工程施工强制性条文。
7、 2005年山西预算定额及劳动定额、工程预算。
8、季节性施工措施、夜间施工加班措施。
9、建筑施工手册(建筑工业出版面出版第3版)。
10、公司同类工程施工经验总结。
11、国家有关建筑法规。
二、国家和行业现行的施工及验收规范:1、施工及验收规范GB50202-2002《建筑地基基础工程施工质量验收规范》GB50203-2002《砌体工程施工质量验收规范》GB50204—2002《混凝土结构工程施工质量验收规范》GB50205-2001《钢结构工程施工质量验收规范》GB50207—2002《屋面工程施工质量验收规范》GB50209-2002《建筑地面工程施工质量验收规范》2、主要质量检验评定标准GBJ301-88建筑工程施工质量检验评定统一标准GBJ107-87《混凝土强度检验评定标准》有关安装材料质量标准与管理规程,安装材料试验规程、规范和评定标准,主管部门对相关规程、规范的补充规定和解释说明及其它相关标准等现行标准,在施工过程中若有新的标准则执行新标准,替代原有标准。
第二章工程概况一、本工程为单层热风炉房,建筑体积3200m3;锅炉房建筑体积5500 m3,建筑面积550m2,为钢筋混凝土框架和钢结构,综合管沟为钢筋混凝土和砖混结构950m,内敷设供暖管路,给水管路,消防管路。
目录第一部分工程概况工程简介本项目为农机院锅炉房安装工程,该项目采用燃气热水锅炉共四台。
采暖部分为间接供热方式,换热器为板式换热器。
建设单位:中国农业机械化科学研究院设计单位:中元国际工程设计研究院工程内容供热系统本锅炉房采用二次换热方式。
包括软水、除氧、一、二次水及相关设备。
I.包括供自控系统安装工程特点及施工关键;✧施工技术、质量要求高。
该工程内部设施完善,技术先进,需保证建筑设施使用的可靠性、安全性。
保证建筑、装饰、安装三者的整体美观与协调。
✧各专业之间交叉,因此土建与安装及安装各专业之间交叉配合将十分频繁。
且锅炉房设置于地下室,给锅炉安装和管道施工及材料运输造成困难。
✧场地狭窄。
现场大临场地小,给现场的材料及设备的供应及存放增加了困难。
✧因施工工期短、质量要求高,因此如何采取先进的施工工艺及有效的组织管理手段,实现业主的竣工目标是本工程施工的首要关键。
✧由于该工程质量要求高,因此如何制定和实施有效的质保措施,使每一个分项的质量都达到要求,将是本工程的另一个关键。
为保证整个施工任务的高质如期的完成,本工程关键施工过程为锅炉的运输安装,其余过程均为一般施工过程。
因此施工前必须编制相应的施工方案来指导施工,从而保证质量和安全。
施工规范及验评标准锅炉压力容器安全监察暂行条例国发(1982)22号;热水锅炉安全技术监察规程,劳锅炉字(1997)8号;工业锅炉安装工程施工及验收规范GB50273-98;机械设备安装工程施工及验收通用规范GB50231-98;压缩机、风机、泵安装工程施工机验收规范GB50275-98。
现场设备、工业管道焊接工程施工及验收规范GB50236-98。
工业设备及管道绝热工程施工及验收规范GBJ126-89。
工业金属管道工程施工及验收规范 GB50235-97建筑设备施工安装通用图集 91SB3给水工程轴流式通风机安装图 94T117工业自动化仪表工程施工及验收规范 GB93-86室内热力管道支吊架94R402管道及设备保温98T901项目分工及单位、分部、分项工程的划分分部工程设备第二部分施工布署总体目标配合总包达到工程质量优良、验收一次成功、保证按时供暖。

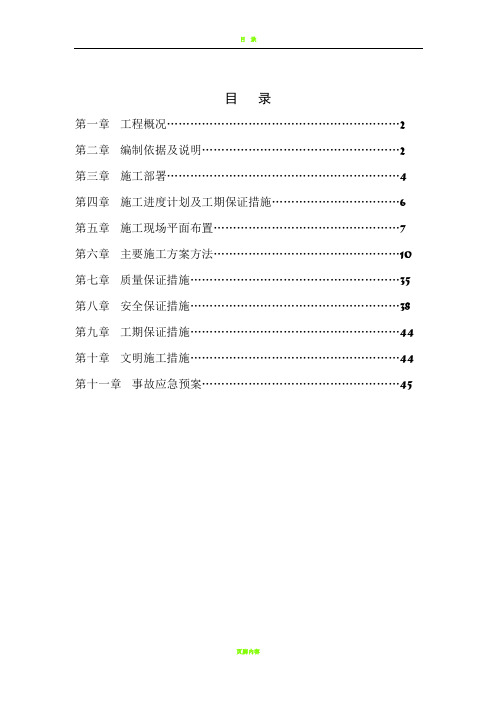

目录第一章工程概况 (2)第二章编制依据及说明 (2)第三章施工部署 (4)第四章施工进度计划及工期保证措施 (6)第五章施工现场平面布置 (7)第六章主要施工方案方法 (10)第七章质量保证措施 (35)第八章安全保证措施 (38)第九章工期保证措施 (44)第十章文明施工措施 (44)第十一章事故应急预案 (45)锅炉房施工组织设计第一章工程概况本工程结构形式为框排架结构。
抗震设防类别为丙类;结构安全等级为二级,地基基础设计为丙级;建筑场地类别为Ⅱ类,耐火等级为二级,屋面防水等级为Ⅱ级。
锅炉房总高度11.25m,脱销溶剂制备间、水处理间为5.2m,配电间为 4.2m,上煤间为15m,上煤楼为18.8m。
建筑总面积1624.41m2。
出渣间高度为7.75m,建筑面积为76.70m2基础为钢筋混凝土柱下独立基础和地下室下筏形基础。
设备基础、基础、柱、梁、板混凝土均为C30,基础垫层为C15,其他构件为C20;钢筋强度等级为Φ-HPB300级、Φ-HPB400级;正负零以上外墙体为M5混合砂浆砌300mm 厚加气混凝土砌块,内墙体为M5混合砂浆砌300mm厚加气混凝土砌块;正负零以下为M5水泥砂浆机制实心砖;出渣间墙体均为370mm,厚正负零以下采用MU10烧结普通砖、M5水泥砂浆砌筑;正负零以上采用采用MU10烧结多孔砖、M5混合砂浆砌筑。
楼地面配电间为800×800地转外其余均为水泥砂浆地面,锅炉间屋面为钢网架结构彩钢夹心屋面,其他屋面为钢筋混凝土现浇屋面。
内墙为水泥砂浆墙面,外墙为水泥砂浆涂料墙面。
钢网架杆件采用Q235B钢,檩条、隅撑及有关附件采用Q235B钢;普通螺栓、螺母和垫圈采用Q235B钢,采用C级螺栓连接;高强螺栓采用大六角头高强螺栓,性能等级为10.9s 级。
第二章编制依据及说明一、编制依据:《建筑结构荷载规范》GB50009-2012《建筑地基基础工程施工质量验收规范》GB50202-2002《混凝土结构工程施工质量验收规范》GB50204-2011《建筑工程施工质量验收统一标准》GB50300-2011《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011《建筑机械使用安全技术规范》JGJ33-2012《钢筋焊接及验收规程》JGJ18-2012《建筑施工安全检查标准》JGJ59-2011《砌体工程施工质量验收规范》GB50203-2011《屋面工程质量验收规范》GB50207-2012《建筑装饰装修施工质量验收规范》GB50210-2001《建筑地面工程质量验收规范》GB50209-2010《混凝土结构工程施工及验收规范》GBJ50204-2011《钢结构高强度螺栓连接的设计、施工及验收规程》JBJ82-91《建筑钢结构焊接技术规程》JGJ91—2002《钢结构工程施工及验收规范》GB50205-2002《冷弯薄壁型钢结构技术规程》GB50018-2002《施工现场临时用电安全技术规范》JGJ46—2005《施工安全检查标准》JGJ59—2011《建筑施工高处作业安全技术规范》JGJ80-91《建筑施工手册》二、编制说明:1、针对本工程实际情况的要求,在施工组织设计中我们把施工总体目标、施工总平面布置图、施工总进度计划、施工机械设备、劳动力计划、主要项目施工方法、工程质量保证措施、工期保证措施、安全文明施工保证措施、在本施工组织设计中作为重点阐述,其他常规性施工项目的施工方法仅作了一般性阐述,以体现本施工组织设计的全面性、可行性。
目录一、编制依据二、工程概况三、工程质量目标四、项目管理组织机构五、施工部署及进度策划六、施工方法及技术措施七、质量保证措施八、安全控制措施九、施工现场管理措施十、采用四新技术及降低成本措施十一、施工进度横道图十二、施工现场总平面图十三、施工现场安全标识平面布置图十四、施工单位项目组织机构第一章编制依据本施工组织设计依据以下几项原则编制:一、“某某”工程”招标文件。
二、“某某”工程设计研究院的建筑、结构、电气、给排水施工图。
三、建筑施工工程技术相应图集。
四、本企业通过认证的ISO9001:2000质量体系文件(质量保证体系程序文件)。
五、施工现场的作业条件。
六、市有关建筑工程文件及规定。
七、建筑工程施工质量验收实施细则DB21/1234-2003八、建筑工程文件编制归档归程DB21/1234-2004九、施工手册(第五版)十、现行国家有关建筑工程规范、标准和规程:1、防水部分:《建筑防水工程技术规程》DBJ-15-19-97《地下防水工程施工及验收规范》GBJ208-832、基础部分:《复合载体夯扩桩设计规程》J121-2001《建筑桩基技术规程》JGJ94-94《基坑支护、土方于爆破工程》DB21/900.1-2005《地基与基础工程施工及验收规范》GB50202-2002《人防工程施工及验收规范》GBJ134-90《建筑基坑支护技术规程》JGJ120-99《高层建筑箱形与筏形基础技术规范》JGJ6-993、钢筋部分:《钢筋焊接及验收规程》JGJ18-2003《钢筋机械连接通用技术规程》JGJ107-20024、钢砼构件部分:《混凝土结构工程施工质量验收规范》GB50204-2002《混凝土泵送施工技术规程》JGJ/T10-95《钢筋混凝土高层建筑结构设计与施工规程》JGJ3-915、屋面部分《屋面工程技术规范》GB50207-946、脚手架、井架部分:《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001《建筑施工门式钢管脚手架安全技术规范》JGJ128-2001《建筑施工高处作业安全技术规范》JGJ80-917、砌体、门窗、装修部分:《建筑地面工程施工质量验收规范》GB50209-2002《屋面工程质量验收规范》GB50207-2002《建筑装饰装修工程质量验收规范》GB02140-2001《砌体工程施工质量验收规范》GB50203-20028、水、暖、电部分:《给水排水管道工程施工及验收规范》GB50268-2002《建筑电气工程施工质量及验收规范》GB50303-2002《采暖与卫生工程施工验收规范》GBJ242-82《给排水管道工程施工及验收规范》GB50268-97《电气装置安装工程低压电器施工及验收规范》GB50254-96《电气装置安装工程电气照明装置工程施工及验收规范》GB50259-969、施工综合性规范:《建筑工程施工质量验收统一标准》GB50300-2001《建筑变形测量规程》JGJ/T8-97第二章工程概况1、工程建设地点及工程概况本工程位于“某地”,为阜新天隆供热有限公司平西热源厂改扩建工程,热源厂项目为2台58MW燃煤热水锅炉房的设计,结构设计包括主厂房、转运站、受煤坑、输煤斜廊等。
锅炉房改造工程施工组织设计锅炉房改造工程施工组织设计引言锅炉房是供暖和工业生产的重要设施,其改造工程对于提高能源利用效率、降低环境污染以及保障生产安全具有重要意义。
本文将详细阐述锅炉房改造工程的施工组织设计,以确保改造工程的顺利实施和优质完成。
项目背景某工厂的锅炉房因设备老化、工艺落后和安全隐患等问题,需要进行全面改造。
改造的主要目标是提高锅炉房的能源利用效率、降低污染物排放和提升生产安全性。
改造工程将对现有设备进行更新换代,并对工艺流程进行优化。
施工方案锅炉房改造工程的施工方案包括以下内容:1、改造范围:明确改造涉及的区域和设备,如锅炉房内设备的更新替换、管网优化等。
2、所需材料和设备:列出改造工程所需的各类材料和设备,如新型锅炉设备、管材、保温材料等。
3、施工流程:制定详细的施工流程,包括各阶段的任务、时间节点和验收标准。
4、安全保障:制定安全施工措施,如安全警示标志、劳动保护用品等。
5、质量保障:制定质量检查和验收标准,确保施工质量符合预期要求。
施工组织设计施工组织设计是改造工程的关键环节,以下是具体设计要点:1、施工前的准备工作:对施工现场进行勘察,收集相关资料,编制施工组织设计及安全施工方案。
2、现场管理:明确现场管理的责任人,制定现场管理制度,如人员进出管理、物资存放管理等。
3、人员配置:根据工程需求配置施工人员,如工程师、技术员、安全员等,并明确各自职责。
4、物资采购:根据工程需要,提前采购所需材料和设备,确保施工进度不受影响。
5、安全防护:制定安全防护措施,如安全警示标志、劳动保护用品等,确保施工安全。
施工队伍组织选择技术实力强、经验丰富的施工队伍是保证改造工程质量的关键。
以下是选择施工队伍的主要标准:1、技术实力:具备相关工程施工经验和技术能力,能保证改造工程的顺利进行。
2、质量意识:重视工程质量,严格遵守施工规范,确保工程质量达到预期要求。
3、安全管理:强化安全管理意识,制定完善的安全保障措施,确保施工安全。
锅炉房工程施工组织设计方案doc.完整版一、项目概况本工程旨在对锅炉房进行施工组织设计,确保施工过程安全顺利进行。
锅炉房位于XX市某工业园区,建造面积XXXX平方米,主要包括锅炉房房屋建造、设备安装等施工内容。
二、工程范围1. 锅炉房房屋建造施工范围:(1)基础施工:包括地基开挖、回填、地基处理等;(2)主体结构施工:包括砌筑墙体、梁柱安装等;(3)屋面施工:包括防水处理、屋面材料安装等;(4)室内装饰施工:包括地面、墙面、天花、门窗安装等。
2. 锅炉设备安装施工范围:(1)主要设备安装:包括锅炉、辅助设备、烟囱、管道等的安装调试;(2)电气系统安装:包括电缆敷设、配电箱安装等;(3)照明系统安装:包括室内外照明设备安装等;(4)消防系统安装:包括火灾报警器、灭火器等设备的安装。
三、工期计划1. 施工总工期:估计XX个月,具体工期安排详见附件1。
2. 施工进度计划:按照附件2的时间节点进行施工,每一个阶段按照进度计划逐步推进。
四、施工组织管理1. 组织机构建立:建立工程项目部,明确各岗位职责,组建施工工作班组。
2. 安全管理:建立安全生产责任制,配备必要的安全设施,制定安全操作规程,进行安全教育培训,确保施工过程安全。
3. 质量管理:制定施工技术方案,设立质量检查岗位,进行工艺质量检查和质量报告书编制。
4. 人力资源管理:合理安排施工班组人员,进行人员施工技能培训,确保施工人员素质与要求相符。
5. 施工协调管理:建立施工管理计划,明确施工工序、配合与沟通要求,协调各施工分包单位。
附件:1. 工期计划表2. 施工进度计划表法律名词及注释:1. 建造面积:锅炉房所有层面积的总和。
2. 施工组织设计:对工程施工过程进行安排和组织的详细设计方案。
3. 施工工序:工程施工过程中的各个步骤和工作环节。
一、项目概况为确保锅炉房工程的顺利进行,特编写本施工组织设计方案。
本工程位于XX市某工业园区,建造面积为XXXX平方米。
化工责任有限公司TDI项目锅炉房工程施工组织设计1、编制说明1.1适用范围本施工组织设计适用于化工有限责任公司TDI项目锅炉房工程。
1.2编制依据1.2.1化工部连云港设计院2003年9月8日以后陆续下达的施工图纸及太原锅炉集团有限公司提供的锅炉说明书;1.2.2国家和有关部、委颁标准、规程和规范;1.2.3化工建设项目施工组织设计标准(HG20235-93);1.2.4中国化学工程第十三建设公司有关质量体系文件和有关工作标准。
2、工程概况2.1.1、工程简介:化工TDI项目锅炉房工程位于TDI生产装置区内,是化工TDI工程配套项目,为TDI生产装置提供压力为3.82Mpa、温度为350℃的中压蒸汽。
我公司工程的任务范围:安装部分:主机一台型号为TG-40/3.82/350-Q的无厂房燃气蒸汽锅炉(预留一台二期锅炉位置);利用装置区内拆旧设备改造钢制烟囱一台(直径1.5m,高30m,);规模为50T/H 处理能力的水处理设备一套;安装台变压器及相配套的电气盘柜、安装一套锅炉DCS操作控制系统;土建部分:建筑空间大约4000M3; 结构为局部两层框架的锅炉综合操作室:内设水处理间、变配电室、DCS控制室、水泵间、化验室及值班办公室等;以及界内的其他零星工程。
2.1.2、概述:锅炉规范及主要技术性能指标:1、锅炉型号:TG-40/3.82/350—Q2、额定蒸发量: 40t/h3、额定蒸汽压力: 3.82MPa4、额定蒸汽温度: 350℃5、给水温度: 104℃中国化学工程第十三建设公司 16、锅炉热效率: 92.77%7、排烟温度: 136℃8、燃烧方式:室燃9、锅炉烟尘排放浓度:<50mg/m310、烟气黑度: <1级11、锅炉在70%~100%额定负荷范围内运行时,过热蒸汽温度能达到额定值,偏差不超过+5/-15 ℃。
2.1.3、设计燃料:PSA装置解吸气/城市煤气(两种燃料在气柜中混合后,供锅炉使用)。
第一章工程综述一、编制依据1、中科院物理所锅炉房改造工程招标文件2、中科院北京建筑设计研究院设计图纸3、我国现行的相关施工验收规范和操作规程4、我国现行的安全生产、文明施工、环保及消防等有关规定5、北京市建筑工程施工现场安全管理标准6、我公司关于项目管理的十大管理手册二、工程概况本工程是在原有单层锅炉房和除尘间室内进行加层改造,加层采用I32a型钢作柱子,I36b、I32a、I25a型钢作梁,上铺压型钢板。
原锅炉房净高9.98m,现在5.00m 处增加一层楼板隔为两层,一层用作车间,二层用作办公室、活动站等,并在一、二层增设了卫生间和二个上人楼梯。
厕所隔墙为180厚空心粘土砖墙,楼梯间为200厚加气混凝土块隔墙,其余隔墙为100厚轻钢龙骨石膏板隔墙。
室内装修主要内容有:一层为混凝土地面,二层为防滑通体砖地面,墙面为耐擦洗涂料,一层顶棚为耐擦洗涂料,二层顶棚为T型钢龙骨挂矿棉吸音板吊顶。
三、工程特点本工程为对原有锅炉房加层改造,梁柱均为钢结构施工。
因此,我们将采用专业技术施工优势,确保工程质量和安全性能。
另外,改造项目的特点是在保证使用功能的前提条件下,尽量采用原有材料。
因此,在施工过程中制定成品保护措施,对能再利用的材料做到心中有数,同时制定专项措施对其进行检测维护和保养,确保工程在最低成本的状态下实现高质量的管理目标。
第二章项目管理目标一、质量目标分部分项工程一次验收合格率100%,质量评定等级为优良。
二、工期目标计划开工日期2000年4月15日,计划竣工日期2000年6月19日,共计65天,其中结构加层施工30天,装修施工35天。
三、安全目标确保无重大工伤事故,杜绝死亡事故;轻伤频率控制在6‰以内。
四、文明施工目标达到北京市建筑工程安全文明工地标准要求,CI管理达到总公司标准,让业主满意,同时根据ISO14001标准,达到公司环境保证体系要求。
第三章项目组织机构及职能分配第四章施工布臵协调管理一、施工工艺流程二、施工流水段划分锅炉房分为锅炉间和除尘间,中间现有一隔墙,为方便施工,拟按现状分为两段,先施工锅炉间,再进行除尘间的施工,按照工序在两个作业面上流水施工。
三、施工进度计划施工进度计划详见施工进度计划表.四、劳动力组织与配备劳动力实行专业化组织,按不同工种,不同施工部位来划分作业班组,如基础施工、钢结构安装、装修施工等,以确保工程质量和工期。
劳动力按照工程实际进度及时进行调配,实行动态管理。
五、主要施工机械设备的配臵六、施工组织部署1、组织计划施工内容有:土方工程、钢结构安装、土建结构、给排水、采暖、照明、装饰等工程。
2、将建筑物北侧入口门扩大,并将锅炉间与除尘间隔墙原洞口处扩大(注意:高度扩大至圈梁底,不准破坏圈梁)作为施工临时通道。
3、二层楼板及土建结构施工完成,即将劳动力分成两部分分别完成一层和二层的装修施工,包括地面施工、门窗安装、墙面装饰等。
4、充分利用和调动公司专业分公司的技术力量,如钢结构公司负责钢结构加工和安装,亦可进行技术指导。
同时,我公司还具有钢结构无损探伤检测资质,可按设计要求进行检测。
通过加强专业施工能力的管理,加强施工现场协调力度和总控力度,各分包共同努力,确保总控计划的完成。
5、因本工程需利用原有部分材料,如门窗、暖气片等,施工过程中应制定专项成品保护措施,确保旧材料得以利用。
第五章施工现场平面布臵一、施工现场平面布臵原则1、现场西侧原有煤场可设臵临建办公室,材料堆场以及设臵砂浆搅拌机,详见施工现场平面图。
2、本工程是在原有建筑物楼内进行加层施工,为避免材料的二次搬运,拟将材料一次运输到位。
根据日施工进度计划,提前半天将钢构件等运至现场内。
二、临建设臵临建办公室采用我公司生产的轻型钢结构盒子房,房屋内装修在吊装前完成,每个盒子尺寸3.6×4.8m,拟设臵四个办公室。
三、临水临电布臵1、根据业主提供的电源布臵现场临电。
临时用电预计需100KVA,详见临电施工组织设计。
2、临时用水、消防栓采用锅炉房原有设臵。
另在北侧和南侧入口处各增设灭火设施。
第六章主要施工方法及措施一、工程测量1、进场后,对锅炉房原有水准点、轴线进行复测,根据复测结果建立统一的平面施工轴线控制网。
经校测精度指标符合要求后,对主轴线控制网进行加密,以满足施工要求。
按照北京市《建筑工程施工测量工程规范》DBJ01-21-95要求,控制网的精度见下表要求:2、结构施工中的楼层标高控制在首层平面易于向上传递标高的位臵布设基本传递高程点,用S3水准仪向上返测,测设合格后,用红色油漆标记“▽”,并在旁边设建筑标高,以红“▽”上顶线为标高基准,同一层平面内红“▽”不得少于三个,间距分布均匀,并要满足结构施工的需要,且红“▽”需设在同一水平高度,其误差控制在5mm以内,则认为合格,在施测各层标高时,应后视其中的两个红“▽”上顶线以作校核。
二、柱基础施工1、根据轴线控制网确定ZJ1~ZJ6的位臵。
2、工艺流程:土方开挖→垫层施工→柱基施工→短柱施工。
3、独立柱基单个开挖,开挖深度1.8m(按±0.00计),放坡系数拟按1:0.1考虑,现场施工时按实际土质情况放坡。
4、绑扎柱基钢筋时,先核对钢筋型号、长度、数量,并将钢筋码放在坑边。
在垫层上画好分档标志,先摆放一个方向的钢筋,之后再摆放另一方向钢筋。
绑扎时,先绑扎外围两根钢筋,再绑扎其余各点,各相交点全部绑扎。
验收后将短柱立筋及埋件绑扎固定。
5、短柱钢筋为ф10@200,模板采用小钢模,背楞采用50钢管(如图2)。
6、柱筋绑扎后将螺栓埋件用钢架固定,浇筑混凝土前核对埋件数量、位臵、标高,并将螺栓头部保护后,方可浇筑混凝土。
三、钢结构施工1、钢结构施工工序流程基础放线→钢柱安装→钢梁安装→压型钢板安装→防火喷涂。
2、施工方法1)钢柱安装钢柱一次运输到位,并按图3要求进行摆放。
①定位轴线:在基础平面上用墨线划出钢柱就位的十字线,并且在钢柱柱身上划出定位线。
②钢柱吊装:钢柱吊装采用临时吊装耳板,在吊装就位后切割磨平。
由于钢柱较短采用斜拉起吊,并在柱脚下垫木板。
③柱就位轴线调整:钢柱就位采用专用角尺检查,调整时需三人操作,一人移动钢柱,一人协助稳定,另一人进行检测。
基础混凝土平面上的定位线与钢柱柱身上的定位线相吻合。
就位误差确保在2mm以内。
④柱顶标高调整:钢柱标高调整时,先在柱身画出标高基准点,然后以水准仪测定其差值,调整增加垫片(垫片最多不得超过2片),以调整钢柱柱顶标高。
⑤钢柱垂直度校正a、初校正。
采用水平尺对钢柱垂直度进行初步调整。
b、钢柱垂直度精确校正。
待主框架形成后用两台经纬仪从柱的两个侧面同时观测,依靠缆风绳进行调整,同时注意柱脚下垫铁。
待钢柱标高与垂直度调节完毕后紧固地脚螺丝,并将垫铁与钢柱柱脚板焊接牢固。
2)钢梁安装①钢梁起吊准备:吊装前检查梁的几何尺寸、承剪板位臵与方向、螺栓连接面、焊缝质量。
起吊钢梁之前要清除摩擦面上的浮锈和污物。
并在梁上画出梁与柱对接的定位线。
②钢梁吊装:吊装采用两点绑扎吊装,当梁吊装基本就位后调整梁的位臵使梁的定位线与柱子上的定位线吻合,点焊牢固。
③焊接钢梁。
④部分次梁安装采用人工用棕绳吊至就位点安装。
3)压型钢板安装①将压型钢板满铺在钢框架梁上,用栓钉将钢筋与钢梁焊接,间距为300mm。
②在四周墙角入做L80×100的封边板。
③在压型板的每个波谷里,摆放一根φ8通长钢筋,在压型板的顶面满铺钢筋网片φ8@200。
4)钢结构焊接①焊接工艺流程a、焊前检查接、间隙及错口量,均应符合要求。
焊道内和两侧之锈斑、油漆、油污、氧化皮等均应清除干净。
b、焊接:焊缝焊完后都必须清除焊渣及飞溅物,出现焊接缺陷应及时磨去并修补。
c、焊后冷却到环境温度时进行外观检查。
d、焊工和检验人员要认真填写作业记录表。
e、焊接24小时后进行超声波无损探伤,合格后进入下道工序。
③质量标准a、待焊接部位表面和边缘应清洁、整齐、无毛刺、裂纹、氧化皮、油污等杂质。
b、焊缝区以外的母材上,应避免电弧击痕。
电弧击痕留下的裂纹或伤斑,应打磨并做检查。
c、完工焊缝应清除熔渣,焊缝以及其附近母材用钢丝刷、清除干净,在焊接结束和验收前,施焊接头不得油漆。
d、用角焊缝连接的工件,应尽可能的密贴,如果该间隙超过 1.6mm,应增加焊缝的焊角,其增加的值等于其根部间隙值。
严禁使用填充物填此间隙。
e、正式焊接过程中,如发现定位焊有裂纹则应将之铲除以免造成隐患。
f、制作使用的焊条应符合经设计批准的焊接工艺规定使用的焊条。
g、选用合格的焊接人员从事焊接操作。
h、焊接材料、工具、机械及其他辅助材料必须有产品合格证,并按技术要求使用。
i、焊接前必须检查焊口尺寸及其清理情况,合格后方可施焊。
j、原则上焊缝应一次施焊完毕。
5)防火喷涂①准备工作a、采用细目网加彩条布封闭施工楼层,固定设备、地面、墙面应掩盖遮挡。
b、机具采用国产UBJ-1.8G1型挤压式灰浆泵;每台泵配Z-0.29/T型砂浆搅拌机一台、空气压缩机一台,配电箱一个。
本工程共采用2套设备,另备用1套。
c、喷涂前的结构表面污垢、灰尘等的清理,同时应将节点处补刷防锈漆。
②喷涂工艺流程搅拌机拌料→振动筛过滤→将料倒入料斗→喷涂于结构表面→防火涂料固化,重复后两道工序若干遍,至要求厚度。
③施工工艺a、拌料。
严格地按照涂料配比进行配料。
搅拌后的涂料,以用手抓起掌心向下,涂料不落下为宜。
搅拌与喷涂紧密配合,随拌随喷,以防涂料凝固。
搅拌时间不低于20分钟。
要求涂料内无结块、稠度均匀、流动性达到要求b、喷涂。
为避免在固化过程中产生裂纹,第一遍以喷4~8mm厚。
待固化表面干燥后(8h左右),可以进行下一遍喷涂。
空压机工作压力为0.4MPA。
c、喷枪距工作面的距离小于0.3米,喷涂厚度按设计要求及涂料耐火极限确定。
d、喷涂施工完成后检查喷涂效果,角落、厚度不够的地方须补涂。
施工完毕后,将施工作业面清理干净。
四、楼梯施工1、根据施工图,将钢梁就位安装。
2、根据标高安装楼梯底板模,模板采用δ=12mm竹胶板,50×100木方搭设,木方间距40cm,木方表面刨光以保证与模板接合面平整,支撑采用独立式可调支撑。
踏步采用δ=5cm松木板支搭。
3、楼梯钢筋绑扎时,先绑扎短向钢筋,再绑扎长向钢筋。
楼梯钢筋为ф8@200,分布筋为ф6@200。
4、楼梯采用C20混凝土,楼梯混凝土浇筑时,楼梯段混凝土自下而上浇筑,先振实底板混凝土,达到踏步位臵时再与踏步混凝土一起浇筑振捣,不断继续向上推进,并随时用木抹子将踏步表面抹平。
五、砌筑工程1、楼梯间隔墙采用200厚加气混凝土砌块,卫生间隔墙采用180厚空心砖砌筑。
2、因本工程为改造工程,新增设墙体与原墙体拉结方法根据现场情况确定。
3、由于层高较高,按图纸要求,在墙体中设钢筋混凝土带。
