集中式风电场开发流程
- 格式:pdf
- 大小:212.09 KB
- 文档页数:2
一、风电前期开发工作流程国电电力发展股份有限公司风电项目开发前期工作流程第一章总则第一条为进一步规范风电项目开发前期工作程序,提高项目前期工作质量,根据国家风电开发相关管理规定和中国国电集团公司(以下简称“国电集团”)有关管理办法、公司前期工作相关管理办法,制定本流程。
第二条本流程主要包括风电场宏观选址、风资源测量、工程规划、可行性研究、项目核准等前期开发的全过程。
第三条本办法适用公司全资、控股企业的风电项目开发工作。
第二章风电场宏观选址流程说明第四条流程总说明(一)风电场宏观选址的概念差异较大、可安装风电机组单机容量不同,风电场最低可开发年平均风速从6~7米/秒不等。
2、符合国家产业政策和地区发展规划3、满足联网要求认真研究电网网架结构和规划发展情况,根据电网容量、电压等级、电网网架、负荷特性、建设规划,合理确定风电场建设规模和开发时序,保证风电场接得进、送得出、落得下。
4、具备交通运输和施工安装条件拟选场址周围港口、公路、铁路等交通运输条件应满足风电机组、施工机械、吊装设备和其它设备、材料的进场要求。
场内施工场地应满足设备和材料存放、风电机组吊装等要求。
5、保证工程安全拟选场址应避免洪水、潮水、地震、火灾和其它地质灾害(山体滑坡)、气象灾害(台风)等对工程造成破坏性的影响。
6、满足环境保护的要求避开鸟类的迁徙路径、候鸟和其它动物的停留地或繁殖区。
和居民区保持一定距离,避免噪声、光影扰民。
尽量减少耕地、林地、牧场等的占用。
7、规划装机规模满足经济性开发要求,项目建设满足投资回报要求,一般要求风电场资本金财务内部收益率不低于8%。
第五条风电场宏观选址工作流程说明(一)研究规划项目公司在项目开发和宏观选址工作中,要参考国家风能资源分布图,研究国家和地区风电发展规划,关注国家规划的千万风电基地和地区百万风电基地项目动态,关注国家出台的风电产业政策,跟踪国家海上风电规划和示范项目进展,详查地区风资源分布,抢占优质陆地和海上风电资源。
集中式风电开发流程如下:
风电场选址。
风电场选址一般委托有经验的咨询单位开展,场址要求风能质量好、风向稳定、风速变化小、风垂直切变小、湍流强度低、交通方便、靠电网近、对环境影响最小、地质条件满足施工条件的区域。
与当地政府领导沟通,签订框架合作协议。
投资方去项目地注册项目公司。
到省供电公司办理该项目的电网接入和消纳,需要自规局明确不占红线文件。
签订投资协议,需要明确坐标。
由发改委牵头,六局报备审批,同意项目开展前期工作意见并且给出对应部门意见。
收集资料安排可研报告编制以及竖测风塔。
集中式和评价省能源局入规划,一般分散式是市县核准,发改委发出核准意见函。
由发改委牵头,六局审批,发改委核准后批复函。
获得核准文件后,需要去电力公司获得电网接入系统批复。

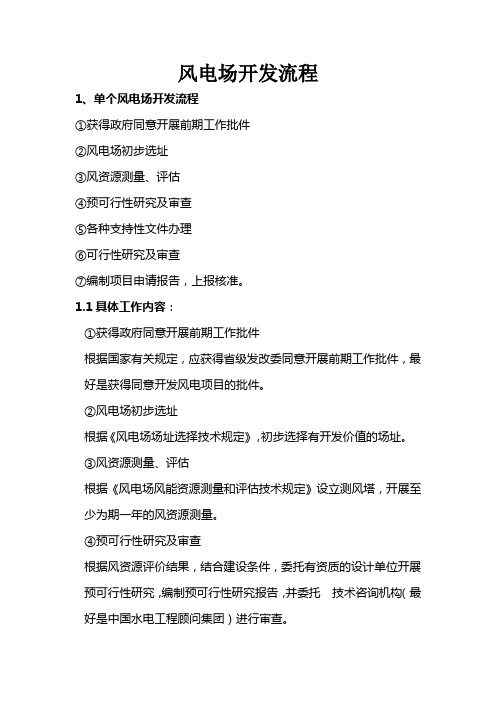

风电场开发流程1、单个风电场开发流程①获得政府同意开展前期工作批件②风电场初步选址③风资源测量、评估④预可行性研究及审查⑤各种支持性文件办理⑥可行性研究及审查⑦编制项目申请报告,上报核准。
1.1具体工作内容:①获得政府同意开展前期工作批件根据国家有关规定,应获得省级发改委同意开展前期工作批件,最好是获得同意开发风电项目的批件。
②风电场初步选址根据《风电场场址选择技术规定》,初步选择有开发价值的场址。
③风资源测量、评估根据《风电场风能资源测量和评估技术规定》设立测风塔,开展至少为期一年的风资源测量。
④预可行性研究及审查根据风资源评价结果,结合建设条件,委托有资质的设计单位开展预可行性研究,编制预可行性研究报告,并委托技术咨询机构(最好是中国水电工程顾问集团)进行审查。
⑤各种支持性文件办理依据预可行性研究报告,在开展可行性研究报告的同时,委托有资质的单位编制地质灾害影响评估、矿产资源压覆调查和土地规划影响评估等三个专项报告,并通过省级土地主管部门的审查。
在此基础上办理土地预审;委托有资质的单位编制环境影响报告表,获得省级主管部门的审查意见和批复;委托有资质的单位编制电力接入(一、二次)系统报告,并通过审查。
获得电力主管部门的同意接入电网的意见。
⑥可行性研究及审查委托有资质的设计单位开展可行性研究,编制可行性研究报告,并委托技术咨询机构(最好是中国水电工程顾问集团)进行审查。
⑦编制项目申请报告,上报核准。
根据国家有关规定编制项目申请报告,上报省级发改委申请项目核准。
2、联片开发风电场开发流程①获得政府同意开展前期工作批件址②风电场初步选③风资源测量、评估④编制区域风电规划⑤完成规划环评及审查⑥各风电报告及审查⑦场的预可行性研究及审查⑧各风电场可行性研究及审查上报核准⑨编制项目申请报告。
2.1具体工作内容:④编制区域风电规划报告及审查⑦各种支持性文件办理⑨编制项目申请报告根据风资源评价结果,结合建设条件,委托有资质的设计单位编制规划报告,并委托技术咨询机构(最好是中国水电工程顾问集团)进行审查。
风电项目开发流程一、确定风电场规划范围业主方进行实地考察,确定风电场规划建设范围。
根据风机布点间距要求和场区实际可利用情况,利用GPS确定风电场范围拐点坐标。
二、签订项目开发协议与政府相关部门签订项目开展前期工作函,需要相关地区发展和改革委员会盖章批复同意此风电场开展前期工作。
通常本文有效期为1年,同时文件抄送省国土厅、环保厅、国网电力公司。
三、设立测风塔与服务委托相关单位进行该风电场测风塔设立并进行测风服务。
测风塔宜选在风电场1km~5km范围内且不受风电场尾流效应影响及其他大型障碍物影响,宜在风电场主导风向的上风向,位置应具有代表性。
采集量应至少包括10m、50m及轮毂高度的风速和风向以及气温、气压等信息,应包括瞬时值和5min平均值。
委托相关单位对测风数据进行收集,测风数据应连续且不少于1个完整年。
四、风资源评估委托相关单位进行风资源评估分析,编制风资源评估报告。
业主协助相关单位收集临近气象站资料,包括气象站同期测风数据、累年平均风速、多年平均风速、盛行风向及风能情况。
委托单位对收集的风数据进行分析,包括数据完整性、合理性、缺测及不合理数据处理、代表年分析、湍流强度分析、风切变分析、威布尔分布情况等。
风资源条件判断包括分析测风塔代表年风资源判断、盛行风向及盛行风能方向、可利用小时数和发电量初步估算。
根据风资源评估情况,判定拟选风电场风机类型,判定该风电场是否具有开发使用价值,并给出合理化风资源建议。
五、项目总体规划及可研业主向项目所在地相关测绘单位购买所需地形图(可研阶段:1:)。
同时,向项目所在地气象站、气象局收集气象资料,包括距离风电场现场最近气象站的基本描述,气象站基本气象参数以及气象站累年的各个风向百分比统计。
3.气象站提供了近30年各年和各月的平均风速数据。
4.气象站在更换测风仪器后,比较了人工站和自动站的月平均风速,得出了各自的数据。
5.气象站记录了自建站以来的历年最低气温和大风情况(包括最大风速和风向)。
风电工程开发建设流程一、49.5MW风电工程开发1.1 49.5MW风电工程开发流程风电场选址、与地方政府签订开发协议、凤能资源测量及评估,委托咨询单位编制初可研及评审、报发改委取得立项批复、委托咨询单位编制可研、取得相关支持性文件报发改委核准。
1.1.1风电场选址风电场选址可委托有经验的咨询单位进行,主要考虑选址凤能质量好、风向基本稳定、风速变化小、凤垂直切变小、揣流强度小、交通方便,靠电网近,对环境影响最小、地质条件满足施工的地区。
1.1.2与地方政府签订开发协议投资商与地方政府共同组织现场勘查,收集相关资料后签订风电开发协议.主要包括风电开发区域、近期开发容量,远期规划,年度投资计划、工程进展的时间要求等。
1.1.3风能资源测量及评估委托专业安装公司安装测风塔,安装地点应选址该风电场有代表性的地方,数量一般不少于2座,若条件许可,对于地形相对复杂的地区应增加至4~8座,测风仪应安装在1Om、30m、50m、70m的高度进行测风,现场测风应连续进行,时间至少1年以上。
在进行凤能资源评估时选用平均风速、凤功率密度,主要风向分布、年风能利用时间作为主要考虑的指标和因素。
1.1.4委托咨询单位编制初可研及评宙测风数据收集齐全后可委托咨询单位编制初可研,初可研主要包括:(1)投资工程的必要性和依据;(2)拟建规模和建设地点的初步设想;(3)资源情况、建设条件、协作关系的初步分析。
(4)投资估算和资金筹措设想·(5)工程大体进度安排;(6)经济效益和社会效益的初步评价。
初可研编制完成后,由业主组织专家对初可研进行评审,形成书面评审意见,咨询单位根据评审依据进行修改。
1.1.5报发改委取得立项批复初可研编制完成后由投资商把初可研上报发改委,等发改委给予立项批复。
1.I.6委托咨询单位编制可研可研是在初可研的基础进行细化,主要包括:确定工程任务和规模,论证工程开发的必要性及可行性。
对风电场风能资源进行评估,查明风电场场址工程地质条件,提出工程地质评价和结论;选择风电机组型式,提出优化布置方案,计算上网电量。
风电项目开发建设流程一、49.5MW风电项目开发1.1 49.5MW风电项目开发流程风电场选址、与地方政府签订开发协议、凤能资源测量及评估,委托咨询单位编制初可研及评审、报发改委取得立项批复、委托咨询单位编制可研、取得相关支持性文件报发改委核准。
1.1.1风电场选址风电场选址可委托有经验的咨询单位进行,主要考虑选址凤能质量好、风向基本稳定、风速变化小、凤垂直切变小、揣流强度小、交通方便,靠电网近,对环境影响最小、地质条件满足施工的地区。
1.1.2与地方政府签订开发协议投资商与地方政府共同组织现场勘查,收集相关资料后签订风电开发协议.主要包括风电开发区域、近期开发容量,远期规划,年度投资计划、工程进展的时间要求等。
1.1.3风能资源测量及评估委托专业安装公司安装测风塔,安装地点应选址该风电场有代表性的地方,数量一般不少于2座,若条件许可,对于地形相对复杂的地区应增加至4~8座,测风仪应安装在1Om、30m、50m、70m的高度进行测风,现场测风应连续进行,时间至少1年以上。
在进行凤能资源评估时选用平均风速、凤功率密度,主要风向分布、年风能利用时间作为主要考虑的指标和因素。
1.1.4委托咨询单位编制初可研及评宙测风数据收集齐全后可委托咨询单位编制初可研,初可研主要包括:(1)投资项目的必要性和依据;(2)拟建规模和建设地点的初步设想;(3)资源情况、建设条件、协作关系的初步分析。
(4)投资估算和资金筹措设想·(5)项目大体进度安排;(6)经济效益和社会效益的初步评价。
初可研编制完成后,由业主组织专家对初可研进行评审,形成书面评审意见,咨询单位根据评审依据进行修改。
1.1.5报发改委取得立项批复初可研编制完成后由投资商把初可研上报发改委,等发改委给予立项批复。
1.I.6委托咨询单位编制可研可研是在初可研的基础进行细化,主要包括:确定项目任务和规模,论证项目开发的必要性及可行性。
对风电场风能资源进行评估,查明风电场场址工程地质条件,提出工程地质评价和结论;选择风电机组型式,提出优化布置方案,计算上网电量。
风电场工程前期工作流程1. 引言风电场工程前期工作是指在开始建设风电场前的一系列准备工作,包括规划、设计、选址、环境评估等步骤。
本文将介绍风电场工程前期工作的流程,帮助读者了解该过程的主要步骤和相关要点。
2. 规划阶段规划阶段是风电场工程前期工作的起点,其主要目标是确定建设风电场的总体规划和目标。
在这个阶段,需要进行以下工作:2.1. 项目背景调研背景调研是为了了解项目在市场环境、政策和技术等方面的背景信息,包括目前风电发展的趋势、政府对新能源的支持政策以及相关技术的发展状况等。
2.2. 可行性研究在进行可行性研究时,需要综合考虑风能资源、地理条件、电网接入能力、环境影响等因素,评估项目的可行性。
这个阶段需要进行风能资源评估、场址选择和电网接入研究等工作。
2.3. 制定总体规划在确定项目可行性后,需要制定风电场的总体规划,包括风机布局、道路设计、变电站选址等。
规划阶段的输出是风电场的初步设计方案。
3. 设计阶段设计阶段是基于规划阶段的初步设计方案进行详细设计的过程。
设计阶段的主要任务是制定风电场工程的施工图纸和技术方案。
3.1. 确定风机布局在设计阶段,需要结合规划阶段的初步设计方案,对风机布局进行详细设计。
这包括确定各个风机的准确位置和布局方式,并考虑因地理条件和风能资源分布而可能产生的影响。
3.2. 绘制工程施工图根据风机布局和总体规划,制定风电场的工程施工图。
这些图纸包括土建施工图、电气施工图、通信施工图等,用于指导工程实施和设备安装。
3.3. 编制技术方案在设计阶段,还需要编制针对风电场工程的技术方案,包括土地平整、场内道路、变电站建设、工程施工组织等方面的方案。
4. 环境评估阶段环境评估是风电场工程前期必不可少的一项工作,其目的是评估项目对环境的影响,并制定相应的环境保护措施。
4.1. 进行环境影响评估环境影响评估是对风电场建设可能产生的环境影响进行系统评估,包括水土流失、土壤侵蚀、噪音污染、鸟类迁徙等。
风电项目开发建设流程一、49.5MW风电项目开发1.1 49.5MW风电项目开发流程风电场选址、与地方政府签订开发协议、凤能资源测量及评估,委托咨询单位编制初可研及评审、报发改委取得立项批复、委托咨询单位编制可研、取得相关支持性文件报发改委核准。
1.1.1风电场选址风电场选址可委托有经验的咨询单位进行,主要考虑选址凤能质量好、风向基本稳定、风速变化小、凤垂直切变小、揣流强度小、交通方便,靠电网近,对环境影响最小、地质条件满足施工的地区。
1.1.2与地方政府签订开发协议投资商与地方政府共同组织现场勘查,收集相关资料后签订风电开发协议.主要包括风电开发区域、近期开发容量,远期规划,年度投资计划、工程进展的时间要求等。
1.1.3风能资源测量及评估委托专业安装公司安装测风塔,安装地点应选址该风电场有代表性的地方,数量一般不少于2座,若条件许可,对于地形相对复杂的地区应增加至4~8座,测风仪应安装在1O m、30m、50m、70m的高度进行测风,现场测风应连续进行,时间至少1年以上。
在进行凤能资源评估时选用平均风速、凤功率密度,主要风向分布、年风能利用时间作为主要考虑的指标和因素。
1.1.4委托咨询单位编制初可研及评宙测风数据收集齐全后可委托咨询单位编制初可研,初可研主要包括:(1)投资项目的必要性和依据;(2)拟建规模和建设地点的初步设想;(3)资源情况、建设条件、协作关系的初步分析。
(4)投资估算和资金筹措设想·(5)项目大体进度安排;(6)经济效益和社会效益的初步评价。
初可研编制完成后,由业主组织专家对初可研进行评审,形成书面评审意见,咨询单位根据评审依据进行修改。
1.1.5报发改委取得立项批复初可研编制完成后由投资商把初可研上报发改委,等发改委给予立项批复。
1.I.6委托咨询单位编制可研可研是在初可研的基础进行细化,主要包括:确定项目任务和规模,论证项目开发的必要性及可行性。
对风电场风能资源进行评估,查明风电场场址工程地质条件,提出工程地质评价和结论;选择风电机组型式,提出优化布置方案,计算上网电量。
与当地政府签订风电开发协议书,取得测风许可

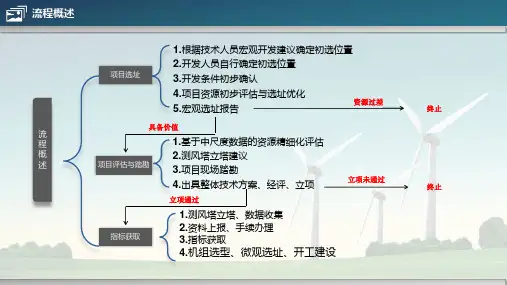

考察现场是否适合建设风电场:风资源接入系统、水源、电源、交通情况、预计装机规模;宏观选址
项目占地属性、可能压矿、文物、旅游、军事设施、炸药库等调查;当地预调整规划时间;可调整土地预留容量及范围
建立测风塔
选定测风塔地点、招标测风塔、签
订测风塔协议(含二次搬运)、测风塔安装青苗补偿协议
进行风资源论证
(1-2年数据)
测风数据整理、论
证,形成测风报告
风电场预可研设计招标及委托
预研可研报告的内部完善和最终审查
项目可研设计寄项目申请报告招标、委托及微观选址报告
业主提供数据和资料,设计形成可研报告,双方完成可研收口
各项专题报告的委托编制
并取得专题批文
申请发改委对项目可研和申请报告审查及现场勘查、审查后进行修改省级发改委核准文件
可研报告电子版完成后进行公司内部审核(前期、工程、生产、财务、经营等全过程审核)、按集团公司要求进行可研报告的内容审核、内审后修改
环评批复(市级)→业主提供可研范围及拐点坐标→县建设(规划)局出具选址意见书→地灾和压矿(县市省)→林地预审(县市省)→土地预审(县市省)
《环评报告》
《选址意见书》《地质灾害危险评估》《压覆矿产资源评估》《水土保持报告》《接入系统设计》
《可研报告》《项目申请报告》《林地预审批复》
《地质灾害评估批复》《场区无文物证明》《压覆矿产资料评估报告》《建设(规划)部门选址批复》《土地预审批复》《上级公司资本金承诺函》《银行验资证明》《银行贷款承诺》
《环评报告》批复《接入系统》批复《市级发改委初审意见》《项目公司招投标方案》
《风电场整体开发方案》(需要时)《节能评估》
接入系统市级批复及各专题(见上)批复完成后,业主行文并组件(见右)由县级发改委局逐级上报市级省级发改委
接入系统可研设计(设计院)
办理接入系统审查
(市级电网公司)
签订并网协议、购售电
协议、市网接入系统批复文件
发展计划处(主办)
生产技术处调度通讯处市场营销处
法律顾问处
各主管副总总经理
发展策划部(主办)计划经营部生产技术部调度通讯中心市场营销部
项目安全预评价(需要时)
国土资源局办理征地手续(最终的红线图和批文)
项目水土保持方案的批复
办理建设工程规划许可证
《营业执照》《组织机构代码》《发改委核准批复文件》《用地预审意见》《施工图设计文件》《地质灾害危险评估》
《压覆矿产资源评估》《建设工程勘察报告》《环评报告》批复《土地出让合同》
《征地公告》(5-7个工作日)电视、报纸、村委会张贴《项目平面图》
《项目预征地图-蓝线图》
风电场开发流程
2018年4月3日
10:49
协议、市网接入系统批复文件
省网接入系统计划上报、最终批复文件
国网接入系统计划批复
计划经营部生产技术部
调度通讯中心
市场营销部
法律顾问各主管副总总经理
发展策划部(主办)计划经营部生产技术部
调度通讯中心
市场营销部法律顾问
各主管副总总经理
项目水土保持方案的批复办理建设工程规划许可证
申请建设局开工许可文件
开工办理土地证
电价批复
CDM 工作
《项目平面图》
《项目预征地图-蓝线图》
《项目工期计划》
《批准方案及附图、定位图、总图》《土地权属证明及附图建筑施工图》
《核准批准文件》
《建筑工程施工许可申请表》《建筑工程施工交易备案表》
《建设工程规划许可证》《施工合同》《监理合同》《项目经理资质证书》《建设工程质量监督注册登记手续凭证》《中标通知书》。
