止水钢板安装技术交底.doc
- 格式:doc
- 大小:59.50 KB
- 文档页数:3
后浇带止水钢板安装节点施工技术交底浇带位置用墨线弹出后浇带的位置。
然后按照设计进行钢筋的绑扎,钢筋绑扎完成后,采用钢丝网在后浇带位置处支设。
与其他部位的钢筋和模板工程进行验收,验收后进行混凝土浇筑,在浇筑过程中,应对后浇带的侧模安排专人看护。
4、当后浇带留置位置遇纵向梁、井、纵向沟等需做移位时必须经过项目部技术组认可,项目部技术组可通过技术核定后,通知施工组、班组作移位处理,班组不得擅自将后浇带移位。
5、水平后浇带遇竖向构件时,应贯通设置,如基础后浇带遇车库外墙时,外墙上应连续设置后浇带。
三、后浇带钢筋处理留置后浇带时,应重点控制钢筋位置及钢筋保护层厚度,当采用模板封堵时:方法是用木板制成梳子状挡板,将快易收口网固定于挡板上。
当采用钢丝网拦断时,上层钢筋与后浇带钢丝网骨架钢筋焊接,楼板后浇带还应在后浇带中部设置一排马凳。
在后浇带间隔期间,应保持该部分清洁,并把裸露在外的钢筋加以覆盖,防止踩踏变形。
在浇筑后浇带部位砼前,必须把原浇筑污染在后浇带钢筋上的砼浆用钢丝刷清理干净,务必做到钢筋调正及扎扣补扎到位。
四、后浇带封模4.1 筏板、抗浮板后浇带断口封模5、筏板:考虑筏板厚度为1800mm,筏板后浇带断口位置封模直接采用模板封堵,后浇带断口分上下两块模板,中间接缝位置可设置止水钢板。
模板加固采用螺杆加钢管,内楞为方木,由于内侧无固定件,在制作加固螺杆时,应考虑长度后焊接定位钢筋;螺杆的一端与筏板钢筋焊接(与垂直与后浇带的板钢筋焊接,不得与平行于后浇带的钢筋),另一端则穿过模板后加山形卡拧紧螺帽。
螺帽不宜拧的过紧,防止模板向内倾斜,应以保持模板垂直为基准。
其支设简图如下:6、抗浮板:根据图纸设计要求,抗浮板厚度为350mm,去掉钢筋及保护层,抗浮板中部净空为220mm,如采用模板封堵将造成拆除困难,因此抗浮板后浇带断口采用钢筋骨架加铁丝网的办法施工,由于抗浮板有抗渗要求,中间需设置止水钢板,则将封堵钢板网分成两块组装。
止水钢板安装技术交底
交底内容:
一、施工准备
1、作业条件:结构顶板、底板、侧墙、后浇带钢筋安装过程中。
2、材料准备
3mm 厚止水钢板(≥200mm,燕尾150°,50mm )
焊条:焊条必须有出厂合格证,焊条的牌号应符合规范要求。
3、主要机具:
电焊机、切割机、钢丝刷。
4、技术准备
(1)焊工必须有焊工证书。
(2)电源应符合要求。
(3)作业场地应有安全防护设施,以及防火和必要的通风措施,防止放生烧伤、触电、中毒及火灾等事故。
二、质量要求
要求质量一次验收合格率达到100%。
主控项目
拼接钢板平顺、位置准确、与主体钢筋连接稳固。
一般项目
(1)焊接过程中,电弧应燃烧稳定,药皮熔化均匀,无成块脱落现象。
单位工程 名 称
施工单位 日期 施工部位
施工内容 止水钢板安装
顶板施工缝防水示意图底板施工缝防水示意图
墙体水平方向施工缝构造示意图
2、后浇带部位防水处理
地下周边防水混凝土墙体防水后浇带施工节点处理及基础底板后浇带施工节点处理、顶板后浇带施工节点处理详图1-1、1-2。
(注:图中后浇带宽度仅为示意,具体以图纸为准,此处只对做法、构造做描述)。
图1-1基础底板后浇带节点示意图
图1-2地下一层顶板后浇带节点示意图。

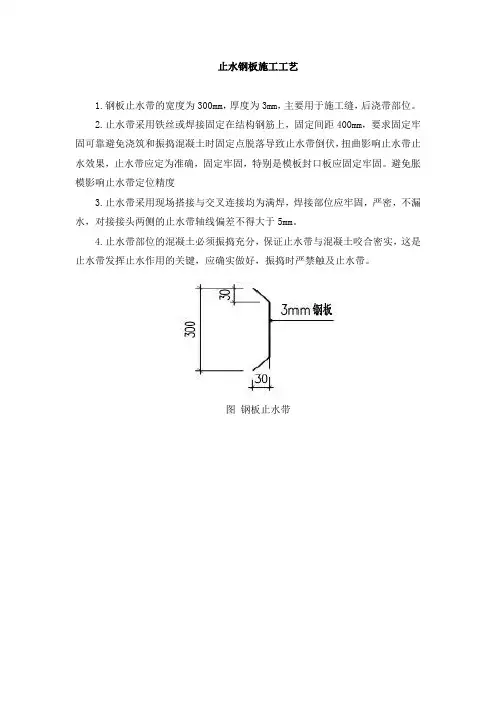

止水钢板施工工艺
1.钢板止水带的宽度为300mm,厚度为3mm,主要用于施工缝,后浇带部位。
2.止水带采用铁丝或焊接固定在结构钢筋上,固定间距400mm,要求固定牢固可靠避免浇筑和振捣混凝土时固定点脱落导致止水带倒伏,扭曲影响止水带止水效果,止水带应定为准确,固定牢固,特别是模板封口板应固定牢固。
避免胀模影响止水带定位精度
3.止水带采用现场搭接与交叉连接均为满焊,焊接部位应牢固,严密,不漏水,对接接头两侧的止水带轴线偏差不得大于5mm。
4.止水带部位的混凝土必须振捣充分,保证止水带与混凝土咬合密实,这是止水带发挥止水作用的关键,应确实做好,振捣时严禁触及止水带。
图钢板止水带。

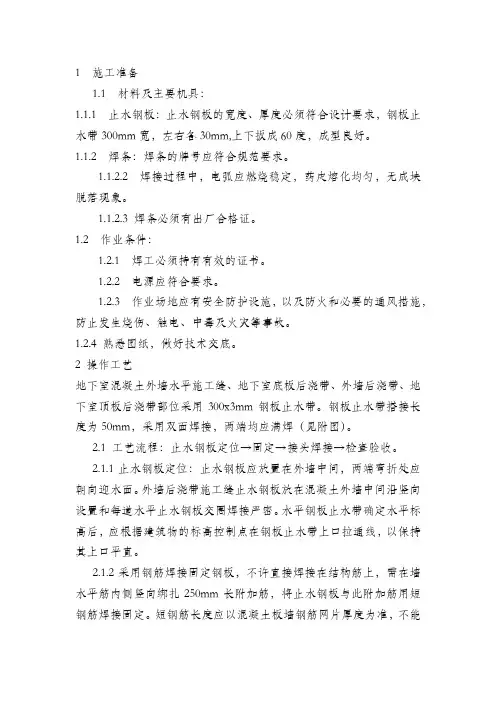

1 施工准备1.1 材料及主要机具:1.1.1 止水钢板:止水钢板的宽度、厚度必须符合设计要求,钢板止水带300mm宽,左右各30mm,上下扳成60度,成型良好。
1.1.2 焊条:焊条的牌号应符合规范要求。
1.1.2.2 焊接过程中,电弧应燃烧稳定,药皮熔化均匀,无成块脱落现象。
1.1.2.3 焊条必须有出厂合格证。
1.2 作业条件:1.2.1 焊工必须持有有效的证书。
1.2.2 电源应符合要求。
1.2.3 作业场地应有安全防护设施,以及防火和必要的通风措施,防止发生烧伤、触电、中毒及火灾等事故。
1.2.4 熟悉图纸,做好技术交底。

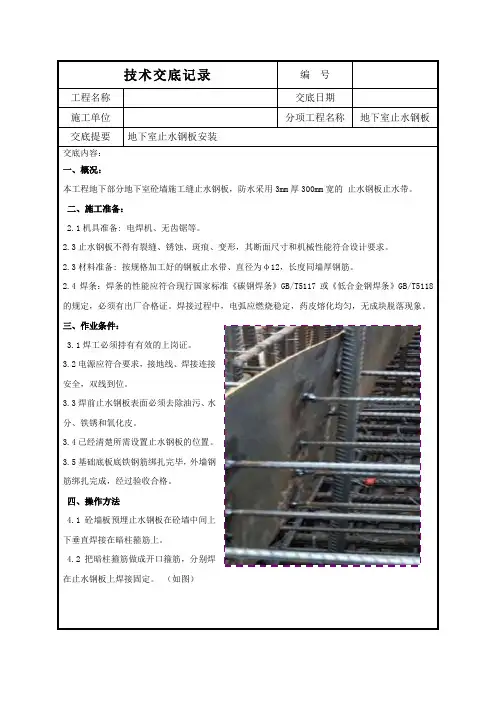

2 操作工艺地下室混凝土外墙水平施工缝、地下室底板后浇带、外墙后浇带、地下室顶板后浇带部位采用300x3mm钢板止水带。
钢板止水带搭接长度为50mm,采用双面焊接,两端均应满焊(见附图)。
2.1 工艺流程:止水钢板定位→固定→接头焊接→检查验收。
2.1.1止水钢板定位:止水钢板应放置在外墙中间,两端弯折处应朝向迎水面。
外墙后浇带施工缝止水钢板放在混凝土外墙中间沿竖向设置和每道水平止水钢板交圈焊接严密。
水平钢板止水带确定水平标高后,应根据建筑物的标高控制点在钢板止水带上口拉通线,以保持其上口平直。
2.1.2采用钢筋焊接固定钢板,不许直接焊接在结构筋上,需在墙水平筋内侧竖向绑扎250mm长附加筋,将止水钢板与此附加筋用短钢筋焊接固定。
短钢筋长度应以混凝土板墙钢筋网片厚度为准,不能超过钢筋网片厚度,以防沿短钢筋形成渗水通道。
短钢筋中心位置应绑扎止水条,以阻断渗水路线。
短钢筋一般间隔1000mm左右设置1个,间距过小则增加成本和工作量,间距过大则钢板止水带易弯曲,浇筑混凝土时受振动易变形。
2.1.3对于钢板止水带穿过柱处,与柱箍筋产生交叉,需做细部处理。
一般作法是将钢板止水带范围内的柱箍筋折断,打90度弯钩。
弯钩长度满足双面焊5d,单面焊10d的要求,并与钢板止水带焊接。
在钢板止水带上下部进行箍筋加密。
止火钢板脱框架柱干法
3、钢板接洽:钢板接洽采与单里焊,二块钢板的拆接少度没有小于50mm,二端匀称应谦焊,如下图所示,焊接下度没有矮于钢板的薄度,焊条应采与切合安排央供.焊接之前应举止试焊,调佳,调佳电流参数:电流过大易烧伤以至脱钢板;电流过小起弧艰易,焊接没有坚韧.钢板接洽示企图:
5、钢丝网绑扎:止火钢板焊接佳后采与扎丝绑扎单层稀目钢丝网.钢丝网上下及梁四里必须树立到位,预防混凝土砂浆渗漏;钢筋脱过钢丝网部位采与扎丝绑扎启心.
6、检考查支:动工完成后,报量检、监理、甲圆查支.
五、品量尺度
1、钢板表面应浑净,无锈蚀、麻面或者划痕等缺陷.
2、焊缝的焊接应匀称,没有得有缝隙、夹渣、咬边、烧脱等缺陷.
3、钢丝网绑扎坚韧,没有得出现紧动脱降局里,混凝土浇筑历程中没有得出现脱孔漏混凝土局里.
六、动工注意事项
1、焊接历程中,电弧应焚烧宁静,药皮熔化匀称,无成块脱降局里.
2、对付于钢板脱过柱处,与柱箍筋爆收接叉,需干细部处理,普遍干法是将止火钢板范畴内的柱箍筋合断,与钢板止火戴焊接.
七、废品呵护
1、注意对付已焊接佳的钢板止火戴的呵护,宁静踏治拆、没有粘油污.正在动工中出现的钢板止火戴位子偏偏移宽肃建复,包管钢板止火戴位子精确.
2、焊接历程中注意呵护结构钢筋,没有得益伤结构钢筋.
八、仄安文化动工。
JJ一005工程名称***工程施工单位建设有限公司交底部位地基与基础工序名称止水钢板与止水条安装交底提要止水钢板与止水条安装施工工艺及注意事项等交底日期:年月日交底内容:项目(专业)技术负责人交底人接受交底人(4)钢板接缝焊接:搭接长度应为不小于2cm,双面满焊接,钢板与钢板内外均满焊。
转角部位两端头焊接严密,双面满焊无漏点。
如下图:(5)外柱箍筋切断焊接:由于柱箍筋间距较小,止水钢板与墙、柱箍(拉)筋冲突时,箍(拉)筋断开,止水钢板接缝焊接完毕后,将切断的箍筋与止水钢板焊接,单面焊接长度不小于箍筋10d,双面焊接不小于5d,做法具体见下图:(6)检查验收:止水钢板焊好后,应进行自检,检查有无沙眼、断焊、漏焊或焊缝不饱满之处,不符合要求的进行返工处理。
检查合格后,报项目部质检人员检查验收。
⑺雨天不宜在现场进行施焊;必须施焊时,应采取有效遮蔽措施。
焊后未冷却的接头不得碰到雨水。
JJ一005工程名称***工程施工单位建设有限公司交底部位地基与基础工序名称止水钢板与止水条安装交底提要止水钢板与止水条安装施工工艺及注意事项等交底日期:年月日交底内容:项目(专业)技术负责人交底人接受交底人1 2 3混凝土施工缝止水条施工程序1上工序混凝土施工缝留茬剖面示意图2混凝土施工缝粘贴止水条剖面示意图3施工缝再次浇筑混凝土剖面示意图⑵水平施工缝粘贴止水条:将包裹在BW遇水膨胀橡胶止水条粘结面的隔离纸撕掉,利用止水条的自粘性,把止水条直接粘贴在清理干净的施工缝混凝土表面上。
⑶竖向施工缝混凝土表面仍利用止水条本身的可粘性粘贴,还须沿止水条每隔1000 mm加钉一个水泥钢钉加强固定。
⑷用木方压BW遇水膨胀橡胶止水条上表面,使止水条与混凝土表面粘结严密、牢固。
⑸止水条需要接头时,可将止水条端头侧面部位用多用刀切成斜面,剥去搭接部位的隔离纸,利用止水条本身的可粘性,将止水条侧面以搭接60 mm长粘贴在一起,用木方滚压止水条上表面,使止水条的搭接面粘结严密、牢固即可,见图下图:遇水膨胀橡胶止水条搭接示意图1混凝土施工缝 2止水条⑹混凝土浇筑:BW遇水膨胀橡胶止水条粘贴完毕,经隐蔽工程验收合格后,揭去止水条表面隔离纸,方可进行混凝土浇筑。

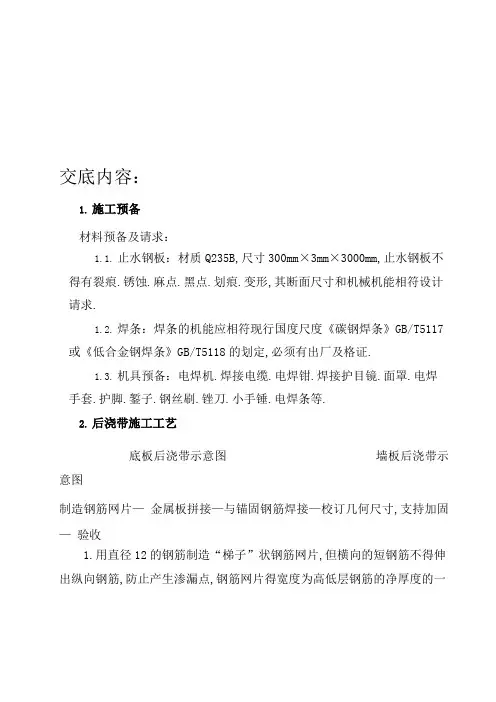

交底内容:1.施工预备材料预备及请求:1.1.止水钢板:材质Q235B,尺寸300mm×3mm×3000mm,止水钢板不得有裂痕.锈蚀.麻点.黑点.划痕.变形,其断面尺寸和机械机能相符设计请求.1.2.焊条:焊条的机能应相符现行国度尺度《碳钢焊条》GB/T5117或《低合金钢焊条》GB/T5118的划定,必须有出厂及格证.1.3.机具预备:电焊机.焊接电缆.电焊钳.焊接护目镜.面罩.电焊手套.护脚.錾子.钢丝刷.锉刀.小手锤.电焊条等.2.后浇带施工工艺底板后浇带示意图墙板后浇带示意图制造钢筋网片—金属板拼接—与锚固钢筋焊接—校订几何尺寸,支持加固—验收1.用直径12的钢筋制造“梯子”状钢筋网片,但横向的短钢筋不得伸出纵向钢筋,防止产生渗漏点,钢筋网片得宽度为高低层钢筋的净厚度的一半.2.将焊接好的钢筋网片竖向固定在止水钢板的设计地位的正下方中间处.3.将金属板放置在固定好的钢筋网片长进行焊接拼接,必须双面满焊,焊缝周密.4.校订钢板止水带的几何尺寸,平直度等,并进行调剂,加固.5.在止水钢板的上面中间地位在焊接固定钢筋网片.6.对施工完成的止水钢板进行验收.7.止水钢板在装配前应尽量接长,以削减就位后的焊接工作量.3.程度施工缝施工工艺3.1.放掌握线.标高—焊托架—止水钢板装配—焊定位钢筋—验收3.2.止水钢板的就位,个中间高度至基本底板面的距离为500mm(剪力墙),由测量人员测出标高并在绑扎完毕的钢筋上用红漆或电工胶布作出记号,标高掌握点在止水钢板上口拉通线,以保持其上口平直.3.3.包管止水钢板在墙体中线上;施工缝位于止水钢板中线上.3.4.定位钢筋及托架钢筋焊接时不得超出墙板纵筋,防止与模板接触,产生渗漏点.3.5.钢板止水带穿过柱处,与柱箍筋产生交叉,需做细部处理.一般作法是将止水钢板规模内的柱箍筋断开,制造成启齿箍,并与止水钢板焊接.纵横墙交代处钢筋段开时,必须与止水钢板焊接.3.6.止水钢板阴阳角处不得断开焊接,采取机具打弯.3.7.钢板托架(定位筋)装配至竖向钢筋时,留意呵护已绑扎成型的钢筋骨架,不得随便拆改.定位筋与竖向钢筋焊接时,托架应焊接稳固.4.质量请求4.1.金属防水层所采取的金属板材和焊条必须相符设计请求及国度现行尺度的划定.4.2.钢板的品种和质量,焊条的商标.机能均必须相符设计请求.磨练办法:检讨出厂证实书和实验陈述单.4.3.焊缝不得有裂纹.未熔合.夹渣.焊瘤.咬边.烧穿.弧坑.针状气孔等缺点.4.4.包管止水钢板标高必须按照划定施工,止水钢板顶应平直.4.5.止水钢板衔接长度要知足请求(100mm).4.6.除上述质量请求外,施工时发明其他质量问题必须按规范请求整改.4.7.焊缝的焊波应平均,焊渣和飞溅物应消除清洁;呵护涂层不得有漏涂.脱皮和反锈现象.5.成品呵护5.1.止水钢板装配完成后,不要在其上放置材料,防止变形.5.2.砼浇筑时要实时检讨止水钢板的地位,砼浇筑完成后实时清算钢板上的灰浆.6.安然文明施工1、金属板的堆放场地应平整.坚实,且便于消除地面水,堆放时应分层,并且每隔3-5m放垫木. 2.在施工中应留意金属板概况的呵护,不要破损和污染概况,对有呵护模的金属板,要等各道工序施工完才干裁撤.2、增强机具装备的治理,制订各项安然防护措施.留意金属板的转运安然.施工人员功课时,必须戴安然帽.系安然带.并配备对象袋.3、焊工必须经测验及格并取得响应的执业资历证书.4.现场焊接时,在焊接下方应设防火斗.焊接进程请求做好健康防护.5.高温气象施工须做好防暑降温措施.6.施工中临盆的建筑垃圾实时清运,做到工拆档清,确保工地文明施工.。
交底内容:1 施工准备 1.1 材料及主要机具:1.1.1 止水钢板:3mm厚止水钢板,有出厂证明书及复试报告单。
钢板止水带300mm宽,上下各50mm左右扳成145度,成型良好。
1.1.2 焊条:焊条的牌号应符合规范要求,有出厂合格证,焊接过程中,电弧应燃烧稳定,药皮熔化均匀,无成块脱落现象。
1.2 作业条件: 1.2.1 焊工必须持有特种人员操作证。
1.2.2 应由专业电工接通电源。
1.2.3 作业场地应有安全防护设施,以及防火和必要的通风措施,防止发生烧伤、触电、中毒及火灾等事故。
1.2.4 熟悉图纸,做好技术交底。
2 操作工艺筏板后浇带、外墙后浇带、外墙施工缝采用300x3mm钢板止水带。
钢板止水带搭接长度为50mm,采用双面焊接,两端均应满焊。
2.1 工艺流程:止水钢板定位→接头焊接→固定→检查验收。
2.1.1止水钢板定位:止水钢板在墙体、底板上居中布置,埋入和外露部分均等,钢板的凹面应朝向迎水面。
水平钢板止水带确定水平标高后,应根据建筑物的标高控制点在钢板止水带上口拉通线,以保持其上口平直。
2.1.2 钢板的接头采用搭接焊,两块钢板的搭接长度不小于50mm,两端均应满焊。
焊缝高度不低于钢板厚度。
焊接之前应进行试焊,调试好电流参数:电流过大易烧伤甚至烧穿钢板;电流过小又起弧困难,焊接不牢固。
接头必须避开剪力墙转角处。
钢板止水带穿过L型、矩形、转角柱与柱箍筋发生交叉时,柱箍筋切断采用U型箍,与止水钢板焊接牢固。
2.1.3固定止水钢板的钢筋应从两个侧面焊接连接,悬挂固定,固定钢筋与止水钢板的焊接点距钢板边缘不小于40mm,不得从钢板上下贯通混凝土截面。
2.1.4 检查验收:施工完毕后,报项目部、监理部验收。
3 质量要求3.1 钢板表面应清洁,无锈蚀、麻点或划痕等缺陷。
3.2 焊缝的焊波应均匀,不得有裂缝、夹渣、咬边、烧穿等缺陷。
4 应注意的质量问题4.1钢板止水带在安装前应尽量接长,以减少就位后的焊接工作量,钢板止水带就位后为立焊,焊接难度较大,此时应安排熟练焊工进行操作,并应加强跟踪检查。

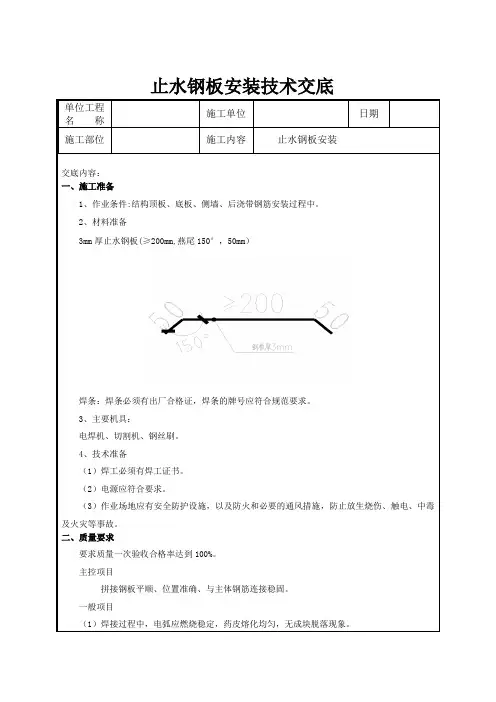

技术交底记录编号工程名称交底日期施工单位分项工程名称地下室止水钢板交底提要地下室止水钢板安装交底内容:一、概况:本工程地下部分地下室砼墙施工缝止水钢板,防水采用3mm厚300mm宽的止水钢板止水带。
二、施工准备:2.1机具准备: 电焊机、无齿锯等。
2.3止水钢板不得有裂缝、锈蚀、斑痕、变形,其断面尺寸和机械性能符合设计要求。
2.3材料准备: 按规格加工好的钢板止水带、直径为φ12,长度同墙厚钢筋。
2.4焊条:焊条的性能应符合现行国家标准《碳钢焊条》GB/T5117或《低合金钢焊条》GB/T5118的规定,必须有出厂合格证。
焊接过程中,电弧应燃烧稳定,药皮熔化均匀,无成块脱落现象。
三、作业条件:3.1焊工必须持有有效的上岗证。
3.2电源应符合要求,接地线、焊接连接安全,双线到位。
3.3焊前止水钢板表面必须去除油污、水分、铁锈和氧化皮。
3.4已经清楚所需设置止水钢板的位置。
3.5基础底板底铁钢筋绑扎完毕,外墙钢筋绑扎完成,经过验收合格。
四、操作方法4.1砼墙板预埋止水钢板在砼墙中间上下垂直焊接在暗柱箍筋上。
4.2把暗柱箍筋做成开口箍筋,分别焊在止水钢板上焊接固定。
(如图)4.3在没有暗柱的地方用直径为φ10@300,两侧对称设置,长度同墙厚的钢筋焊接固定。
(如图)4.4转角部位其中一侧的伸出长度不小于50mm。
4.5止水钢板搭接长度为100mm。
搭接位置四周满焊,且焊缝饱满无气孔、夹渣等。
钢板焊接应分两遍成活,接缝处应留 2mm 焊缝,第一遍施焊时,首先在中间、两端点焊固定,然后从中间向上施焊直到上端,然后再从下端向中间施焊,第一遍完成后立即将药皮用焊锤敲掉,检查有无砂眼、漏焊处,如有应进行补焊。
第二遍应从下端开始施焊。
五、质量标准5.1钢板的品种和质量,焊条的牌号、性能均必须符合设计要求。
检验方法:检查出厂证明书和试验报告单。
5.2电弧焊接头的强度检验必须合格。
5.3电弧焊接头清渣后逐个进行外观检查,其检查结果应符合下列要求:5.3.1焊缝表面应平整,不得有凹陷或焊瘤。
1、 本表由施工单位填写,交底单位与接受交底单位各存一份。
2、 当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
第 1 页 共 1 页 技 术 交 底 记 录
编 号
表C2-1 工程名称

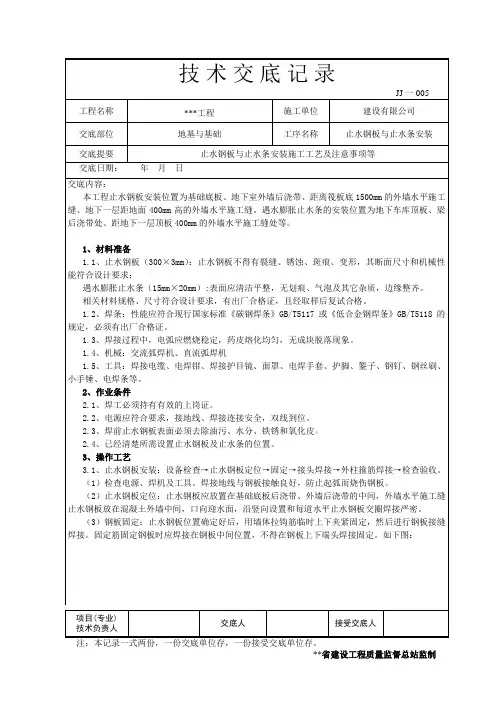

0801-1#商业楼等6项(大兴区黄村镇DX00-0101-0801等地块C2商业项目)(0804-1#楼(开闭站)、0804-2#商业楼) 交底日期 2015年5月7日 施工单位 天元建设集团有限公司 分项工程名称 施工缝止水钢板安装 交底提要 止水钢板安装技术交底
审核人 交底人 接受交底人
交底内容:
一、根据地下防水要求,在筏板地梁剪力墙生根高30cm 施工缝及后浇带两侧安装止水钢板。
二、施工工艺
采用30cm 宽3mm 厚的镀锌止水钢板,钢板采用机械切割,止水板安装于混凝土墙厚或板厚的中间位置,止水板中心线稍低于混凝土施工缝位置,这样混凝土施工缝凿毛后止水板中心线与施工缝重合,每边各150mm 。
安装前根据抄测好的平线进行控制,拉线找好水平标高,止水板按标高进行安装。
止水板拼缝采用电弧焊焊接,采用搭接焊,钢板搭接5cm ,双面施焊,焊缝要做到无漏焊,无气孔、夹渣。
止水板用钢筋点焊固定,安装止水钢板时切断的钢筋采用搭接焊的方法与止水钢板相连,进行补强。
后浇带止水钢板与墙体水平施工缝内止水钢板相连,形成封闭止水带。
如下图:
三、安全注意事项
1、安装止水钢板时必须遵守焊接安全操作规程,防止发生火灾和烧伤,做好个人防护。
2、电缆线路不得拖地,防止漏电事故发生。
止水钢板安装安全技术交底1. 前言止水钢板是一种用于防水处理的重要材料,广泛应用于建筑工程、水利工程等领域。
为了保障施工的安全性,本文将详细介绍止水钢板的安装安全技术要点。
2. 安装前的准备工作在进行止水钢板安装前,施工人员需要做好以下准备工作:2.1 安全培训所有参与止水钢板安装工作的施工人员必须经过相关安全培训,了解施工过程中可能出现的风险和应对措施。
2.2 工作区域布置在施工现场,需要将工作区域清理干净,确保没有杂物堆放。
同时需要设置明显的安全警示标志,引导人员避免进入工作区域。
2.3 安全装备施工人员需要佩戴符合规定的安全装备,例如安全帽、防滑鞋、手套等。
同时,需要准备好相应的施工工具和机械设备,并确保其正常运行。
3. 施工过程中的安全要点3.1 防止坠落在止水钢板安装过程中,施工人员应严禁站在钢板上进行施工,以免发生坠落事故。
应通过搭建脚手架、使用安全绳索等方式来确保施工人员的安全。
3.2 防止切割伤害在进行止水钢板的切割工作时,需要使用专用的切割工具,并佩戴防护眼镜和防护面罩,以防止切割过程中的金属碎片伤人。
3.3 防止电击止水钢板安装中常涉及电焊作业,施工人员应确保电焊设备的绝缘性能良好,并正确使用绝缘手套和绝缘鞋。
3.4 防止物体打击在进行止水钢板安装期间,应设立安全警戒区域,并加装防护栏杆,以防止坠落物体伤及施工人员。
3.5 防止火灾火灾是一个严重的安全风险,施工人员应保持施工区域的清洁整齐,禁止在施工现场吸烟或使用明火。
同时,应配备消防器材,并定期进行消防器材的检查和维护。
4. 施工结束后的安全措施在结束止水钢板安装工作后,施工人员需要注意以下安全措施:4.1 清理工作区域及时清理工作区域,将施工过程中产生的垃圾和废料清除干净,确保施工现场的整洁与安全。
4.2 保养维护工具对使用过的切割工具、焊接设备等进行清洁和保养,确保其正常工作状态。
4.3 安全回顾与总结及时进行安全回顾与总结,总结施工过程中的安全经验和教训,以便在今后的施工过程中能够更好地避免安全事故。
一、交底目的为确保止水钢板施工过程中的安全,提高施工质量,保障施工人员生命财产安全,特进行止水钢板安全技术交底。
二、交底对象所有参与止水钢板施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工准备(1)材料准备:确保止水钢板、钢筋、焊条等材料符合设计要求和规范标准。
(2)机具准备:检查电焊机、切割机、气泵等机具设备,确保其性能良好。
(3)人员准备:对施工人员进行安全技术培训,提高安全意识。
2. 施工工艺(1)止水钢板安装:按照设计要求,确保止水钢板中心线与施工缝重合,安装于1/2板(墙)厚,先浇混凝土和后浇混凝土各一半,保证钢板的水平度和垂直度。
(2)钢筋焊接:采用合适的焊条,按照规范要求进行焊接,确保焊缝质量。
(3)钢板搭接:钢板搭接长度为5cm,贴合边焊接,钢板交叉部位采用贴合四边满焊,确保钢板焊缝严密。
(4)锚固与结合:底板止水钢板开口向上,确保钢板与混凝土间无杂物,提高防水效果。
3. 安全措施(1)施工人员必须佩戴安全帽、防护眼镜、手套等个人防护用品。
(2)高空作业时,必须系好安全带,并配备安全绳。
(3)焊接作业时,必须保持通风良好,防止一氧化碳中毒。
(4)切割作业时,必须佩戴防护眼镜和口罩,防止切割粉尘伤害。
(5)施工过程中,必须遵守操作规程,严禁违章作业。
4. 应急措施(1)发生火灾时,立即切断电源,使用灭火器进行灭火。
(2)发生触电事故时,立即切断电源,使用绝缘物品进行救援。
(3)发生高处坠落事故时,立即进行救援,并报告相关部门。
四、交底要求1. 施工人员必须认真听取安全技术交底,并签字确认。
2. 施工过程中,必须严格执行安全技术交底内容。
3. 施工负责人应定期检查施工现场的安全状况,确保施工安全。
4. 施工人员发现安全隐患,应立即报告相关部门。
五、交底时间[填写交底时间]六、交底人[填写交底人姓名]七、接收人[填写接收人姓名]八、参加交底人员[填写参加交底人员姓名]九、备注本安全技术交底内容仅供参考,具体施工过程中,应根据实际情况进行调整。
一、交底目的为确保止水钢板施工过程中的安全,预防事故发生,提高施工人员的安全意识,特进行安全技术交底。
二、交底对象参与止水钢板施工的所有工人。
三、交底内容1. 安全意识教育(1)增强安全意识,充分认识到止水钢板施工过程中的安全重要性。
(2)遵守国家有关安全生产的法律法规和操作规程。
(3)自觉接受安全教育和培训,提高自身安全素质。
2. 施工现场安全要求(1)进入施工现场必须佩戴安全帽,穿好工作服,严禁穿拖鞋、高跟鞋。
(2)高空作业时,必须系好安全带,并采取防坠落措施。
(3)禁止酒后作业,禁止在施工现场吸烟、使用明火。
(4)施工现场严禁攀登、跨越防护设施。
(5)注意用电安全,严禁私拉乱接电线,使用电器设备时必须确保设备完好。
3. 止水钢板施工安全要点(1)施工前,认真检查施工设备和工具,确保其完好。
(2)止水钢板安装过程中,严格按照设计要求进行,确保安装牢固。
(3)焊接过程中,注意焊接设备的通风和散热,防止火灾事故发生。
(4)焊接作业人员必须佩戴防护眼镜、手套等防护用品。
(5)防止焊接火花飞溅,对周围环境进行清理,避免引起火灾。
(6)注意钢板焊接过程中的高温作业,避免烫伤。
4. 事故处理(1)发生事故时,立即停止作业,保护现场。
(2)迅速组织救援,拨打急救电话。
(3)按照事故处理程序,妥善处理事故。
5. 其他注意事项(1)加强施工过程中的沟通与协调,确保施工顺利进行。
(2)定期对施工人员进行安全检查,及时发现和消除安全隐患。
(3)施工结束后,做好现场清理工作,确保施工场地整洁。
四、交底人(此处填写交底人姓名及职务)五、交底时间(此处填写交底时间)六、接收人(此处填写接收人姓名及职务)七、备注本安全技术交底适用于所有参与止水钢板施工的工人,请认真阅读并遵守。
如有疑问,请及时向交底人咨询。
