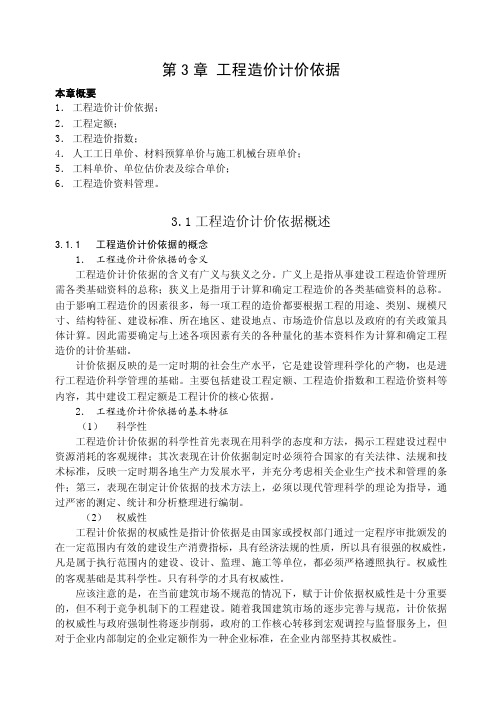

第3章 工程造价计价依据本章概要1.工程造价计价依据;2.工程定额;3.工程造价指数;4.人工工日单价、材料预算单价与施工机械台班单价;5.工料单价、单位估价表及综合单价;6.工程造价资料管理。
3.1工程造价计价依据概述3.1.1工程造价计价依据的概念1.工程造价计价依据的含义工程造价计价依据的含义有广义与狭义之分。
广义上是指从事建设工程造价管理所需各类基础资料的总称;狭义上是指用于计算和确定工程造价的各类基础资料的总称。
由于影响工程造价的因素很多,每一项工程的造价都要根据工程的用途、类别、规模尺寸、结构特征、建设标准、所在地区、建设地点、市场造价信息以及政府的有关政策具体计算。
因此需要确定与上述各项因素有关的各种量化的基本资料作为计算和确定工程造价的计价基础。
计价依据反映的是一定时期的社会生产水平,它是建设管理科学化的产物,也是进行工程造价科学管理的基础。
主要包括建设工程定额、工程造价指数和工程造价资料等内容,其中建设工程定额是工程计价的核心依据。
2.工程造价计价依据的基本特征(1) 科学性工程造价计价依据的科学性首先表现在用科学的态度和方法,揭示工程建设过程中资源消耗的客观规律;其次表现在计价依据制定时必须符合国家的有关法律、法规和技术标准,反映一定时期各地生产力发展水平,并充分考虑相关企业生产技术和管理的条件;第三,表现在制定计价依据的技术方法上,必须以现代管理科学的理论为指导,通过严密的测定、统计和分析整理进行编制。
(2) 权威性工程计价依据的权威性是指计价依据是由国家或授权部门通过一定程序审批颁发的在一定范围内有效的建设生产消费指标,具有经济法规的性质,所以具有很强的权威性,凡是属于执行范围内的建设、设计、监理、施工等单位,都必须严格遵照执行。
权威性的客观基础是其科学性。
只有科学的才具有权威性。
应该注意的是,在当前建筑市场不规范的情况下,赋于计价依据权威性是十分重要的,但不利于竞争机制下的工程建设。
第三章工程造价的计价依据和方法本章提要通过学习,掌握定额计价的基本原理,特点和具体应用,掌握工程量清单计价的基本原理,特点和具体应用,并能灵活应用和区别两种计价方法。
一、工程造价依据概述1、计价依据的含义:有广义和狭义之分广义:指从事工程造价管理所需各类基础资料的总称。
狭义:指用于计算和确定工程造价各类基础资料的总称。
计价依据包括:工程定额、工程造价指数和工程造价资料。
其中,工程定额是工程计价的核心依据。
2、工程造价计价依据的分类工程造价依据有六类(1)计算工程量的依据1)建设项目可行性研究资料2)初步设计,扩大初步设计,施工图设计等设计图纸和资料。
3)工程量计算规则(2)计算分部分项工程人工、材料、机械台班消耗量及费用的依据。
1)企业定额、预算定额、概算定额、概算指标和估算指标等各项指标。
2)人、材、机等资源的价格要素。
(3)计算建筑安装工程费用的依据1)措施费费率2)间接费费率3)利润率4)税率5)工程造价指数6)计价程序(4)计算设备费的依据设备和运杂费率等(5)计算工程建设其他费用的依据1)建设工程项目用地指标2)各项工程建设其他费用定额(6)与计算造价相关的法规和政策依据1)包括在工程造价内的税费等相关税率2)相关取费标准3)利率和汇率4)其他计价依据/??? 3、工程造价计价依据的基本特征(1)科学性(2)权威性(3)统一性(4)系统性(5)稳定性和实效性4、工程造价计价依据的主要作用(1)它是编制计划的基本依据施工计划及下达生产任务单都是以计价依据来计算人工、材料、机械、资金等需要的数量,合理地平衡和调配人力、物力、财力等各项资料,以保证提高投资与企业经济效益。
(2)它是计算和确定工程造价的依据工程造价的计标和确定必须依赖定额等计价依据。
如估算指标用来计标和确定投资估算,概算定额用于计算和确定设计概算,概算定额用于计算和确定设计概算,预算定额用于计算和确定施工图预算,施工定额用于计算确定施工项目成本。
《工程估价》案例练习第三章工程估价依据一、人工挖二类土1m3的基本工作时间为6h,辅助工作时间占工序作业时间的2%。
准备与结束时间、不可避免中断时间、休息时间分别占工作日的3%、2%、18%。
问题:试确定该人工挖二类土的时间定额及产量定额。
二、某砖混结构建筑物:基础采用人工挖土方,每挖1m3需消耗的基本工作时间为60分钟,辅助工作时间占工作延续时间的2%,准备与结束时间占工作延续时间的2%,不可避免中断时间占工作延续时间的1%,休息时间占工作延续时间的15%。
问题:试确定人工挖土方的时间定额及产量定额。
三、某砖混结构建筑物:砌筑砂浆用400L搅拌机现场搅拌,其资料如下:运料200s、装料40s、搅拌40s、卸料30s、正常中断10s,机械正常利用系数0.8。
问题:试确定砂浆搅拌机的产量定额及时间定额。
四、某毛石护坡砌筑工程,定额测定资料如下:1、完成每立方米毛石护坡砌体的基本工作时间为7.9h;2、辅助工作时间、准备与结束时间、不可避免中断时间和休息时间等,分别占毛石砌体的工作延续时间3%、2%、2%和16%;3、每10m3毛石砌体需要M5水泥砂浆3.93m3,毛石11.22m3,水0.79m3;‘4、每10m3毛石砌体需要200L砂浆搅拌机0.66台班;5、该地区有关资料的现行价格如下:人工工日单价为:50元⁄工日;M5 水泥砂浆单价为:120 元⁄ m3 ;毛石单价为:58 元⁄ m3 ;水单价为:4 元⁄ m3 ;200L 砂浆搅拌机台班单价为:88.50 元⁄台班。
问题:1 、确定砌筑每立方米毛石护坡的人工时间定额和产量定额。
2 、若预算定额的其他用工占基本用工12% ,试编制该分项工程的预算工料单价。
3 、若毛石护坡砌筑砂浆设计变更为M10 水泥砂浆。
该砂浆现行单价130 元⁄ m3,定额消耗量不变,应如何换算毛石护坡的工料单价?换算后的新单价是多少?五、定额换算练习1、某楼地面工程中,基本定额厚度为3cm,每l00M2基价为527元,且规定厚度每增减0.5cm,则基价增减48.40元,现设计厚度为4cm或2cm,则每100平方米的基价为多少?2、某民用工程一砖内墙工程量为150M3,设计要求用M5混合砂浆砌筑,计算分项工程直接费。
