钢筋电渣压力焊介绍说明
- 格式:doc
- 大小:69.02 KB
- 文档页数:15
钢筋电渣压力焊钢筋电渣压力焊是一种常见的钢筋连接方法,也是一种省时省力,安全可靠的连接方式。
它主要通过高压电弧的作用,在焊缝处将钢筋熔化并连结起来。
本文将介绍钢筋电渣压力焊的工艺和优点。

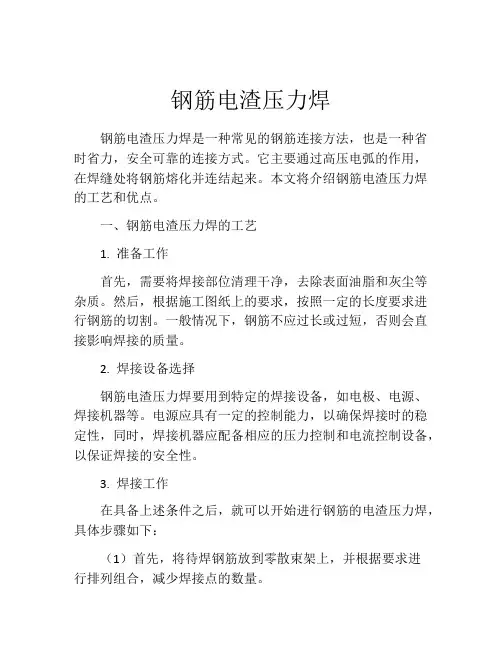

一、钢筋电渣压力焊的工艺1. 准备工作首先,需要将焊接部位清理干净,去除表面油脂和灰尘等杂质。
然后,根据施工图纸上的要求,按照一定的长度要求进行钢筋的切割。
一般情况下,钢筋不应过长或过短,否则会直接影响焊接的质量。
2. 焊接设备选择钢筋电渣压力焊要用到特定的焊接设备,如电极、电源、焊接机器等。
电源应具有一定的控制能力,以确保焊接时的稳定性,同时,焊接机器应配备相应的压力控制和电流控制设备,以保证焊接的安全性。
3. 焊接工作在具备上述条件之后,就可以开始进行钢筋的电渣压力焊,具体步骤如下:(1)首先,将待焊钢筋放到零散束架上,并根据要求进行排列组合,减少焊接点的数量。
(2)将切割后的钢筋直径进行测量,确认电极直径。
(3)调整焊机电流和压强,并调整焊接时间。
这一步非常重要,调整不当会导致焊接质量的下降或其他的不良结果。
(4)然后,用电极将焊接位置预热,直至钢筋温度达到适当数值,再开始进行焊接。
(5)将电极轻轻压在钢筋上,发出电弧,使钢筋开始熔化。
熔化后的钢筋会和其他焊接位置的钢筋熔合在一起,直至整个焊接完成。
二、钢筋电渣压力焊的优点1. 保证焊接质量可靠钢筋电渣压力焊焊接时采用强电弧的作用,经过熔化、冷却后,钢筋之间的角度差异能被补偿,最终能达到稳定可靠的连接效果。
这种焊接方式在传统的钢筋连接中所存在的问题,如堆积、畸变和缺陷等,都能得到有效的解决。
2. 施工速度快相较于传统的钢筋连接方式,钢筋电渣压力焊因为施工速度快而受到广泛青睐。
大型建筑工程中,焊接的钢筋数量非常庞大,若采用传统的绑扎或折叠的方式,就会量大而慢,耗时又费力,而钢筋电渣压力焊却能一次性完成焊接任务,能够有效提高工作效率。
3. 结构牢固在电渣压力焊的焊接过程中,因为焊接点的粘合和熔化的独特特点,使钢筋之间的连接变得牢固,强度高,闪还会在造成焊接点的断裂位其他部位发生,极为稳定。
电渣压力焊机使用说明MH—36、40竖向钢筋电渣压力焊机使用说明书(竖向钢筋埋弧对焊机)一.用途与使用范围:在高楼林立的当今世界,建筑业迅速发展、钢筋混凝土框架结构,箱型结构日益增多,大量钢筋需要现场对焊,MH—36、40型竖向钢筋电渣压力焊机是完成建筑工程中竖向钢筋焊接的理想设备,从而抛弃了旧工艺绑条焊、搭接焊、坡口焊等工艺。
该设备具有功效高,节省能源,节约钢筋,改善了工人的劳动环境,焊接质量高,而且可降低工程成本。
该焊接装置能对焊国产Φ14—Φ40的Ⅰ,Ⅱ,Ⅲ级钢筋(或进口钢筋),经大量试件抗拉实验结果表明,均符合“中华人民共和国城乡建设环境保护部颁布标准《钢筋焊接及验收规程》(JGJ18—84)的规定。
二.技术参数:三.工作原理:1.本装置对焊钢筋可分为四个过程,即:引弧、电弧、电渣、顶压。
其连续工作过程:在近80V空载电压的作用下,钢筋端头起弧熔化,电弧热熔化周围的431焊剂,熔态焊剂导电率增大,产生更高的电阻热,因而导致更多的焊剂熔化,逐渐形成渣池。
使上下钢筋端部,在电渣熔池中加大熔化量,当上下钢筋熔化量达到一定数值(约20mm)时,施加大于3000N顶锻压力,压到底时同时断电,焊接过程完毕,冷却后敲去渣壳,现出有光泽的焊包。
2.电气工作原理(以齿轮式为例)当焊接准备完毕后,按下该机具的白色按钮使焊机或控制箱内的中间继电器动作,接触器吸合,电焊机通电,同时定时装置开始计时。
夹在上下钢筋的焊把接通电源,立即反时针转动手柄引弧,保持电压表指示在35—45V范围内。
电压偏高上提钢筋,电压偏低下送钢筋,保持电压稳定,蜂鸣器响,电弧时间达到电渣时间开始时下送上钢筋,进入电渣过程,保持电压表指示在22V—27V之间。
当指示灯灭,蜂鸣器不响,既顺时针转动摇柄,进行焊件的加压。
当手柄往下摇不动时,按下红色按钮,断电,从而使中间继电器失电,接触器断电,这样电焊机初级断电,焊接过程结束。
四.操作与使用1.根据所购机型,按附图3或附图4接好线。
钢筋电渣压力焊钢筋电渣压力焊是将两根钢筋安放成竖向对接形成,利用焊接电流通过两根钢筋端面间隙,在焊剂层下形成电弧过程和电渣过程,产生电弧热和电阻热,熔化钢筋,加压完成的一种压焊方法。
这种焊接方法比电弧焊节省钢材、工效高、成本低,适用于现浇钢筋混凝土结构中竖向或斜向(倾斜度在4:1范围内)钢筋的连接。
电渣压力焊在供电条件差、电压不稳、雨季或防火要求高的场合应慎用。

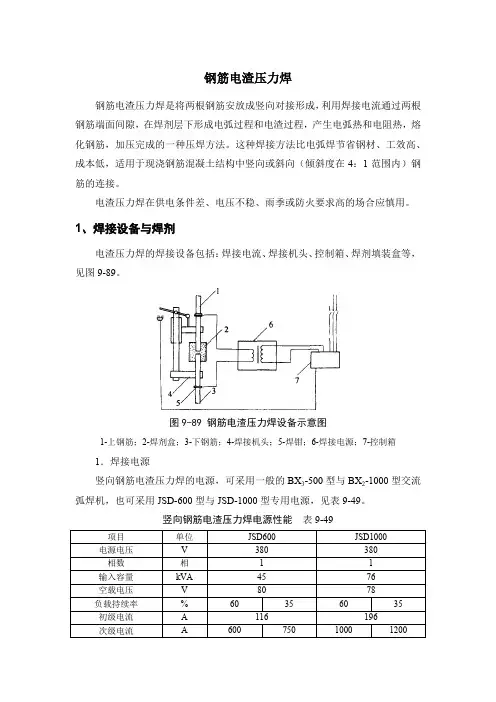

1、焊接设备与焊剂电渣压力焊的焊接设备包括:焊接电流、焊接机头、控制箱、焊剂填装盒等,见图9-89。
图9-89 钢筋电渣压力焊设备示意图1-上钢筋;2-焊剂盒;3-下钢筋;4-焊接机头;5-焊钳;6-焊接电源;7-控制箱1.焊接电源竖向钢筋电渣压力焊的电源,可采用一般的BX3-500型与BX2-1000型交流弧焊机,也可采用JSD-600型与JSD-1000型专用电源,见表9-49。
竖向钢筋电渣压力焊电源性能表9-49一台焊接电源可供数个焊接机头交替用电,电缆线与机头的连接采用插接式,以获得较高的生产效率。
空载电压应较高(≥75V),以利引弧。
2.焊接机头焊接机头有杠杆单柱式、丝杆传动双柱式等。
(1)LDZ型杠杆单柱焊接机头(图9-90)由单导柱、夹具、手柄、监控仪表、操作把等组成。
下夹具固定在钢筋上,上夹具利用手动杠杆可沿单柱上、下滑动,以控制上钢筋的运动和位置。
图9-90 杠杆式单柱焊接机头1-钢筋;2-焊剂盒;3-单导柱;4-固定夹头;5-活动夹头;6-手柄;7-监控仪表;8-操作把;9-开关;10-控制电缆;11-电缆插座(2)MH型丝杆传动式双柱焊接机头(图9-91)由伞形齿轮箱、手柄、升降丝杆、夹具、夹紧装置、双导柱等组成。
上夹具在双导柱上滑动,利用丝杆螺母的自锁特性使上钢筋易定位;夹具定位精度高,卡住钢筋后无需调整对中度。
图9-91 丝杆传动式双柱焊接机头1-伞形齿轮箱;2-手柄;3-升降丝杆;4-夹紧装置;5-上夹头;6-导管;7-双导柱;8-下夹头;9-操作盒YJ型焊接机头,利用梯形螺纹传动和单柱导向,也取得良好的效果。

HYS-630型钢筋电渣压力焊机使用说明书一、安全注意事项为了避免重大人身事故,请遵守以下事项:1.本焊机的设计、制作充分考虑安全性,使用时请务必关注本说明书的注意事项,否则会引起死亡或重伤等重大人身事故。
2.输入侧动力源的施工、设备场所的选定、高压气体的使用、保管的配置、焊接后的工件保管和废弃物的处理等,请遵照有关规定及贵公司的内部标准进行。
3.无关人员请勿进入焊接作业场所内。
4.使用心脏起搏器的人员,未经专业医护人员同意,不得从事焊接作业及靠近正在使用中的焊机,因焊机通电时产生的磁场会对起搏器的工作产生不良的影响。
5.请有专业资格的人或内行人员对焊机进行安装、检修和保养。
6.为确保安全,请正确理解本说明书的内容,并请有安全使用知识与技能的人员进行本机的操作。
7. 不得将本机用于焊接以外的作业。
为了避免触电危险,请遵守以下事项:一旦接触带电部位可能会引起致命的电击和电灼伤1.请勿接触带电部位。
2.请由电气人员按规定将焊机、母材接地。
3.安装、检修时,须先关闭配电箱电源,5分钟后再进行作业。
4.请勿使用容量不足及损伤了绝缘套使导体外露的电缆。
5.电缆连接部位,请确保绝缘。
6.请勿在卸下机壳的情况下使用焊机。
7.请使用干燥的绝缘手套。
8. 高处作业时,请使用安全网。
9. 定期保养检修,损伤部位修理完好后再使用。
10.不用时,请关闭所有的输入电源。
11.在狭窄场所或高处使用交流弧焊机时,请使用防触电装置。
为了避免焊接弧光、飞溅、焊渣、噪音等对您及他人的危害,请使用规定的防护用具●弧光会引起眼部发炎或皮肤灼伤。
●飞溅、焊渣会灼伤眼睛、烧伤皮肤。
●焊接产生的烟尘和气体会危及身体健康。
●在狭窄场所焊接作业,如果缺氧会导致窒息。
1.进行焊接监督焊接时,请使用具有足够遮光度的保护用具。
2.请佩戴保护眼镜。
3.请着用焊接用皮制保护手套、长袖衣服、护脚、围裙等保护用具。
4.焊接场所周围设置保护屏障,防止弧光危及他人。
钢筋电渣压力焊接工程一、背景介绍钢筋电渣压力焊接是一种常用的钢筋连接方式,主要应用于各类建筑结构、桥梁、港口码头等大型工程的钢筋连接。
其优点在于:焊接速度快、焊接强度高、不受环境影响、无需使用其他连接件等。
二、焊接原理钢筋电渣压力焊接的原理是利用电弧产生高温,将钢筋表面融化,并加上熔体钢渣,通过压力将两根钢筋连接在一起。
具体的焊接流程如下:1.准备工作:首先需要准备好焊接机器、焊接工具等设备,并对焊接部位进行清理和准备工作。
2.建立电弧:接通电源后,将两个钢筋的端面放在一起,并使之相互靠近,形成电弧。
3.焊接处理:电弧熔化钢筋表面,产生熔融池,熔融池中加入钢渣,钢渣与钢筋发生化学反应,产生新的结晶,达到了焊接目的。
4.施加压力:当熔融池降温时,将准备好的压力台移动到焊接部位上,施加必要的焊接压力,使两个钢筋永久连接在一起。
三、设备和材料1.焊接机:钢筋电渣压力焊接机是一种专业的电气设备,主要由电源、控制系统、焊接台等组成,用于产生电弧并控制焊接流程。
2.焊接材料:焊接材料主要包括焊接电极、钢渣等。
3.焊接手套、面罩等防护设备:焊接过程中产生大量的热辐射和气体,需要戴上防护手套、面罩等防护设备,保障焊工的人身安全。
四、焊接质量控制钢筋电渣压力焊接的焊缝质量受多种因素的影响,如焊接工艺参数、加热时间、压力大小等。
因此,在焊接过程中需要严格控制焊接质量,保证焊缝的质量和稳定性。
具体的控制措施如下:1.固定焊接参数:在焊接前,需要根据焊接材料、钢筋直径等情况确定适当的焊接参数,如电流、电压、焊接速度等,保证焊接质量。
2.控制焊接热输入量:焊接热输入量是指在给定时间内,向焊接金属单位长度内输入的焊接热量。
过高或者过低的焊接热输入量都会影响焊接质量,因此需要根据实际情况进行调整。
3.检查焊接质量:焊接过程完成后,需要进行焊缝外观检查和焊缝的拉伸试验等多项检查,确保焊接质量符合标准。
五、应用现状钢筋电渣压力焊接技术在现代建筑领域得到了广泛应用。
钢筋电渣压力焊最新规范标准钢筋电渣压力焊是一种在建筑领域广泛应用的连接技术,它通过电渣的方式将两根钢筋焊接在一起,确保了结构的稳定性和安全性。
以下是钢筋电渣压力焊的最新规范标准:1. 适用范围本规范适用于工业与民用建筑中,直径为16mm至40mm的普通钢筋或钢筋混凝土结构中的钢筋电渣压力焊接作业。
2. 材料要求- 钢筋应符合国家相关标准,具有良好的机械性能和焊接性能。
- 焊接材料应选用符合标准的电渣焊剂,确保焊接质量。
3. 设备与工具- 焊接设备应定期进行维护和校准,确保其正常运行。
- 焊接工具应保持清洁,无油污和锈蚀。
4. 焊接工艺- 焊接前应对钢筋进行清理,去除表面的油污、锈蚀和杂质。
- 钢筋的端头应平整,无弯曲和损伤。
- 焊接过程中应控制好焊接电流、电压和焊接时间,确保焊接质量。
5. 焊接质量检验- 焊接完成后,应对焊接接头进行外观检查,不得有裂纹、气孔、夹渣等缺陷。
- 必要时应进行无损检测,如超声波检测,确保焊接接头的内部质量。
6. 安全与环保- 焊接作业应符合国家安全生产的相关规定,采取必要的安全防护措施。
- 焊接过程中产生的烟尘和有害气体应通过有效的通风系统排出,保护作业人员的健康。
7. 质量记录- 焊接作业应有完整的质量记录,包括焊接日期、焊接人员、焊接参数等。
- 焊接质量检验结果应详细记录,并存档备查。
8. 后续处理- 焊接完成后,应对焊接接头进行适当的冷却处理,防止过热影响结构性能。
- 对于有特殊要求的结构,焊接接头应进行后续的热处理或机械加工。
9. 培训与资质- 焊接作业人员应接受专业培训,并取得相应的资质证书。
- 焊接作业单位应定期对焊接人员进行技能培训和考核。
10. 规范更新- 本规范应根据国家相关标准和行业发展趋势进行定期更新,以确保焊接技术的先进性和安全性。
以上规范标准旨在确保钢筋电渣压力焊作业的质量和安全,适用于各类建筑结构的施工和维护。
希望各施工单位和作业人员能够严格遵守,共同推动建筑行业的健康发展。

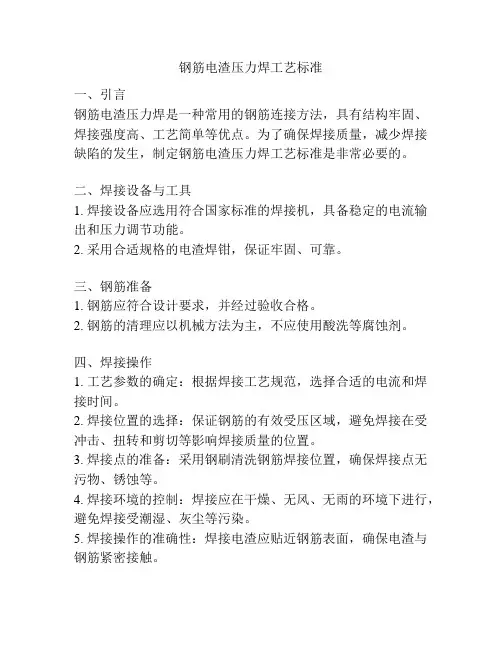

钢筋电渣压力焊工艺标准一、引言钢筋电渣压力焊是一种常用的钢筋连接方法,具有结构牢固、焊接强度高、工艺简单等优点。
为了确保焊接质量,减少焊接缺陷的发生,制定钢筋电渣压力焊工艺标准是非常必要的。
二、焊接设备与工具1. 焊接设备应选用符合国家标准的焊接机,具备稳定的电流输出和压力调节功能。
2. 采用合适规格的电渣焊钳,保证牢固、可靠。
三、钢筋准备1. 钢筋应符合设计要求,并经过验收合格。
2. 钢筋的清理应以机械方法为主,不应使用酸洗等腐蚀剂。
四、焊接操作1. 工艺参数的确定:根据焊接工艺规范,选择合适的电流和焊接时间。
2. 焊接位置的选择:保证钢筋的有效受压区域,避免焊接在受冲击、扭转和剪切等影响焊接质量的位置。
3. 焊接点的准备:采用钢刷清洗钢筋焊接位置,确保焊接点无污物、锈蚀等。
4. 焊接环境的控制:焊接应在干燥、无风、无雨的环境下进行,避免焊接受潮湿、灰尘等污染。
5. 焊接操作的准确性:焊接电渣应贴近钢筋表面,确保电渣与钢筋紧密接触。
五、质量检验1. 外观检查:焊接表面不应有翘焊、焊缝裂纹、气孔等明显缺陷,焊接大小应符合设计要求。
2. 抽样检验:对焊接接头进行强度和韧性的抽样检验,根据国家标准进行评定。
3. 焊接缺陷处理:对于发现的焊接缺陷,应及时进行修补或重新焊接。
六、记录与报告1. 焊接记录:对每次焊接进行记录,包括焊接日期、焊接参数、焊接位置、焊接人员等。
2. 检验报告:对焊接质量进行定期检验,并出具符合质量要求的检验报告。
七、安全措施1. 焊接操作人员应熟悉焊接设备的操作规程,佩戴防护用具,确保人身安全。
2. 焊接设备应定期检修,保证设备的正常运行,防止事故发生。
八、工艺改进1. 对于常见的焊接缺陷进行分析,总结经验,探索工艺改进的可能性。
2. 定期召开技术交流会议,分享经验,提高焊接工艺水平。
以上是钢筋电渣压力焊工艺标准的基本要求,通过严格遵守和实施,可以确保焊接质量,提高工艺水平,将钢筋连接的安全性和可靠性提升到更高的水平。

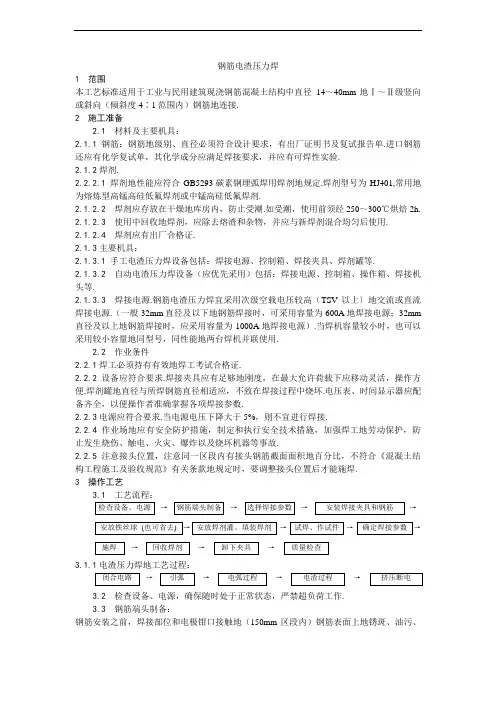

钢筋电渣压力焊1 范围本工艺标准适用于工业与民用建筑现浇钢筋混凝土结构中直径14~40mm地Ⅰ~Ⅱ级竖向或斜向(倾斜度4∶1范围内)钢筋地连接.2 施工准备2.1 材料及主要机具:2.1.1钢筋:钢筋地级别、直径必须符合设计要求,有出厂证明书及复试报告单.进口钢筋还应有化学复试单,其化学成分应满足焊接要求,并应有可焊性实验.2.1.2焊剂.2.2.2.1 焊剂地性能应符合GB5293碳素钢埋弧焊用焊剂地规定.焊剂型号为HJ401,常用地为熔炼型高锰高硅低氟焊剂或中锰高硅低氟焊剂.2.1.2.2 焊剂应存放在干燥地库房内,防止受潮.如受潮,使用前须经250~300℃烘焙2h.2.1.2.3 使用中回收地焊剂,应除去熔渣和杂物,并应与新焊剂混合均匀后使用.2.1.2.4 焊剂应有出厂合格证.2.1.3主要机具:2.1.3.1 手工电渣压力焊设备包括:焊接电源、控制箱、焊接夹具、焊剂罐等.2.1.3.2 自动电渣压力焊设备(应优先采用)包括:焊接电源、控制箱、操作箱、焊接机头等.2.1.3.3 焊接电源.钢筋电渣压力焊宜采用次级空载电压较高(TSV以上〕地交流或直流焊接电源.(一般32mm直径及以下地钢筋焊接时,可采用容量为600A地焊接电源;32mm 直径及以上地钢筋焊接时,应采用容量为1000A地焊接电源).当焊机容量较小时,也可以采用较小容量地同型号,同性能地两台焊机并联使用.2.2 作业条件2.2.1焊工必须持有有效地焊工考试合格证.2.2.2设备应符合要求.焊接夹具应有足够地刚度,在最大允许荷载下应移动灵活,操作方便.焊剂罐地直径与所焊钢筋直径相适应,不致在焊接过程中烧坏.电压表、时间显示器应配备齐全,以便操作者准确掌握各项焊接参数.2.2.3电源应符合要求.当电源电压下降大于5%,则不宜进行焊接.2.2.4作业场地应有安全防护措施,制定和执行安全技术措施,加强焊工地劳动保护,防止发生烧伤、触电、火灾、爆炸以及烧坏机器等事故.2.2.5注意接头位置,注意同一区段内有接头钢筋截面面积地百分比,不符合《混凝土结构工程施工及验收规范》有关条款地规定时,要调整接头位置后才能施焊.3 操作工艺3.1 工艺流程:→→→→→→→→→3.1.1电渣压力焊地工艺过程:→→→→3.2 检查设备、电源,确保随时处于正常状态,严禁超负荷工作.3.3 钢筋端头制备:钢筋安装之前,焊接部位和电极钳口接触地(150mm区段内)钢筋表面上地锈斑、油污、杂物等,应清除干净,钢筋端都若有弯折、扭曲,应予以矫直或切除,但不得用锤击矫直.3.4 选择焊接参数:钢筋电渣压力焊地焊接参数主要包括:焊接电流、焊接电压和焊接通电时间,参见表4-23. 不同直径钢筋焊接时,按较小直径钢筋选择参数,焊接通电时间延长约10%.3.5 安装焊接夹具和钢筋:夹具地下钳口应夹紧于下钢筋端部地适当位置,一般为1/2焊剂罐高度偏下5~10mm,以确保焊接处地焊剂有足够地淹埋深度.上钢筋放入夹具钳口后,调准动夹头地起始点,使上下钢筋地焊接部位位于同轴状态,钢筋电渣压力焊焊接参数表4-23钢筋一经夹紧,严防晃动,以免上下钢筋错位和夹具变形.3.6 安放引弧用地铁丝球(也可省去).安放焊剂罐、填装焊剂.3.7 试焊、作试件、确定焊接参数:在正式进行钢筋电渣压力焊之前,必须按照选择地焊接参数进行试焊并作试件送试,以便确定合理地焊接参数.合格后,方可正式生产.当采用半自动、自动控制焊接设备时,应按照确定地参数设定好设备地各项控制数据,以确保焊接接头质量可靠.3.8 施焊操作要点.3.8.1闭合回路、引弧:通过操纵杆或操纵盒上地开关,先后接通焊机地焊接电流回路和电源地输入回路,在钢筋端面之间引燃电弧,开始焊接.3.8.2电弧过程:引燃电弧后,应控制电压值.借肋操纵杆使上下钢筋端面之间保持一定地间距,进行电弧过程地延时,使焊剂不断熔化而形成必要深度地渣池.3.8.3电渣过程:随后逐渐下送钢筋,使上钢筋端都插入渣池,电弧熄灭,进入电渣过程地延时,使钢筋全断面加速熔化.3.8.4挤压断电:电渣过程结束,迅速下送上钢筋,使其端面与下钢筋端面相互接触,趁热排除熔渣和熔化金属.同时切断焊接电源.3.8.5接头焊毕,应停歇20~30s后(在寒冷地区施焊时,停歇时间应适当延长),才可回收焊剂和卸下焊接夹具.3.9 质量检查:在钢筋电渣压力焊地焊接生产中,焊工应认真进行自检,若发现偏心、弯折、烧伤、焊包不饱满等焊接缺陷,应切除接头重焊,并查找原因,及时消除.切除接头时,应切除热影响区地钢筋,即离焊缝中心约为 1.1倍钢筋直径地长度范围内地部分应切除.4 质量标准4.1 保证工程;4.1.1钢筋地品种和质量,必须符合设计要求和有关标准地规定.注:进口钢筋需先经过化学成分检验和焊接实验,符合有关规定后方可焊接.检验方法:检查出厂质量证明书和实验报告单.4.1.2钢筋地规格,焊接接头地位置,同一区段内有接头钢筋面积地百分比,必须符合设计要求和施工规范地规定.检验方法:观察或尺量检查.4.1.3电渣压力焊接头地力学性能检验必须合格.力学性能检验时,从每批接头中随机切取3个接头作拉伸实验.4.1.3.1 在一般构筑物中,以300个同钢筋级别接头作为一批.4.1.3.2 在现浇钢筋混凝土多层结构中,以每一楼层或施工区段地同级别钢筋接头作为一批,不足300个接头仍作为一批.检验方法:检查焊接试件实验报告中.4.2 基本工程:钢筋电渣压力焊接头应逐个进行外观检查,结果应符合下列要求:4.2.1焊包较均匀,突出部分最少高出钢筋表面4mm.4.2.2电极与钢筋接触处,无明显地烧伤缺陷.4.2.3接头处地弯折角不大于4°.4.2.4接头处地轴线偏移应不超过0.l倍钢筋直径,同时不大于2mm.外观检查不合格地接头应切除重焊、或采取补救措施.检验方法:目测或量测.5 成品保护接头焊毕,应停歇20~30s后才能卸下夹具,以免接头弯折.6 应注意地质量问题6.1在钢筋电渣压力焊生产中,应重视焊接全过程中地任何一个环节.接头部位应清理干净;钢筋安装应上下同心;夹具紧固,严防晃动;引弧过程,力求可靠;电弧过程,延时充分,电渣过程,短而稳定;挤压过程,压力适当.若出现异常现象.应参照表4-24查找原因,及时清除.6.2电渣压力焊可在负温条件下进行,但当环境温度低于-20℃时,则不宜进行施焊. 雨天、雪天不宜进行施焊,必须施焊时,应采取有效地遮蔽措施.焊后未冷却地接头,应避免碰到冰雪.7 质量记录本工艺标准应具备以下质量记录:7.1 钢筋出厂质量证明书或实验报告单.7.2 焊剂合格证.7.3 钢筋机械性能复试报告.7.4 进口钢筋应有化学成分检验报告和可焊性实验报告.国产钢筋在加工过程中发生脆断、焊接性能不良和机械性能明显不正常地,应有化学成分检验报告.7.5 钢筋接头地拉伸实验报告.钢筋电渣压力焊接头焊接缺陷与防止措施表4-24。
电渣压力焊验收规范电渣压力焊连接工艺简介:1工作原理钢筋电渣压力焊是将两钢筋安放成竖向对接形式,利用焊接电流通过两钢筋间隙,在焊剂层下形成电弧过程和电渣过程,产生电弧热和电阻热,熔化钢筋,加压完成的一种压焊方法。
电渣压力焊的焊接过程包括四个阶段:引弧过程、电弧过程、电渣过程和顶压过程。
焊接开始时,首先在上、下两钢筋端面之间引燃电弧,使电弧周围焊剂熔化形成空穴;随之焊接电弧在两钢筋之间燃烧,电弧热将两钢筋端部熔化,熔化的金属形成熔池,熔融的焊剂形成熔渣(渣池),覆盖于熔池之上,此时,随着电弧的燃烧,上、下两钢筋羰部逐渐熔化,将上钢筋不断下送,以保持电弧的稳定,继续电弧过程;随电弧过程的延续,两钢筋端部熔化量增加,熔池和渣池加深,待达到一定深度时,加快上钢筋的下送速度,使其端部直接与渣池接触,这时,电弧熄灭而变电弧过程为电渣过程;待电渣过程产生的电阻热使上、下两钢筋的端部达到全截面均匀加热的时候,迅速将上钢筋向下顶压,挤出全部熔渣和液态金属,随即切断焊接电源,完成了焊接工作。
电渣压力焊适用于现浇钢筋混凝土结构中竖向或斜向(倾斜度在 4:1 范围内)钢筋的连接,特别是对于高层建筑的柱、墙钢筋,应用尤为广泛。
2焊接设备和材料1、焊接机具(1)焊接电源电渣压力焊可采用交流或直流焊接电源,焊机容量应根据所焊钢筋的直径选定。
由于电渣压力焊机的生产厂家很多,产品设计各有不相同,所以配用焊接电源的型号也同,常用的多为弧焊电源(电弧焊机),女口BX3-500型、BX3-630型、BX3-750型、BX3-1000型等。
( 2)焊接夹具焊接夹具由立柱、传动机械、上、下夹钳、焊剂筒等组成,其上安装有监控器,即控制开关、次级电压表、时间显示器(蜂鸣器)等,焊接夹具应具有足够的刚度,在最大允许荷载下应移动灵活,操作便利;焊剂筒的直径应与所焊钢筋直径相适应;监控器上的附件(如电压表、时间显示器等)应配备齐全。
( 3)控制箱控制箱的主要作用是通过焊工操作,使弧焊电源的初级线接通或断开,控制箱正面板上装有初级电压表、电源开关、指示灯、信号电铃等,也可刻制焊接参数表,供操作人员参考。
一、钢筋的电渣压力焊柱钢筋采用电渣压力焊,电渣压力焊钢筋头12Omm范围内应除锈,清除油污,水泥浆等。
焊剂必须烘干。
不得过早拆除卡具,防止接头弯曲变形。
焊后不准砸钢筋接头,不准往刚焊完的接头上浇水。
上下钢筋要同心垂直,焊包圆球要均匀、无气孔及夹渣。
电渣压力焊一次成型后,如发现有缺陷,应切断重新施焊,并做好记录,以备查询追溯。
施工时应注意:①焊接时应加强对电源的维护管理,严禁钢筋接触电源;焊接导线及钳口接线处应有可靠绝缘;变压器和焊机不得超负荷作业。
②焊接工作电压和焊接时间是两个重要焊接参数,在施焊时不得任意变更参数,以免影响焊接质量。
当变换其他品种、规格的钢筋进行焊接时,其焊接工艺的参数亦应相应调整,经试验、鉴定合格后方可采用。
③焊接用焊剂要妥善存放保管,以防受潮变质,造成气孔多,影响焊接质量。
④在整个焊接过程中,要认真掌握准焊接通电时间,注意道渣工作电压和电渣工作电压的变化,并根据其变化提升或下降钢筋,使焊接工作电压稳定在规定参数范围内。
在顶压钢筋时,要保持压力数秒钟后方可松开操纵杆,以免接头偏斜或接合不良。
在施焊时,要注意扶正钢筋上端,以防止上、下钢筋错位和夹具变形。
钢筋焊接完毕,应注意检查钢筋是否竖直。
如不顺直,应立即趁热将它拨正,然后稍停l~2min后拆下夹具,以免钢筋弯曲。
⑤焊接过程中,如出现较严重的质量通病问题,不能满足使用要求,要分析原因,采取措施及时纠正。
如接头出现咬边,主要原因是焊接电流太大,钢筋熔化过快;停机太晚,通电时间过长;或上钢筋端头未压入熔池中或压入深度不够。
如接头未熔合,主要原因是焊接时上钢筋提升过大或下送速度过慢,钢筋端部熔化不良或形成断弧;或焊接电流过小或通电时间不够,使钢筋端部未能得到适宜的熔化量。
如接头焊包不匀,主要原因是钢筋端头倾斜过大,或铁丝圈安放不正,而熔化量又不足,顶压时熔化金属在接头四周分布不匀而致。
如接头夹渣,主要原因是通电时间短,上钢筋在熔化过程中还未形成凸面即行顶压,熔渣无法排出所致。
电渣压力焊1.特点在现浇钢筋混凝土结构的柱子等竖向构件中,一般钢筋直径较大,间距较小,用此方法施工,不但可以减少钢筋绑扎搭接长度造成的钢筋浪费,降低成本,而且对钢筋及混凝土的施工都较易操作,有利于保证工程质量。
2.适用范围凡现浇钢筋混凝土柱、墙板等竖向结构中的I、_级钢筋(或类似材性的进口钢筋),倾斜度在4:1 范围内,直径在16~32mm,都可采用本方法焊接。
3.工艺原理(1)焊接原理:竖向钢筋电渣压力焊的基本原理是:借助被焊钢筋端头之间形成的电弧熔化焊剂而获得2000_左右的高温溶渣,将被焊端头均匀地熔化,再经挤压而形成焊接接头。
(2)焊接操作控制原理:可采用自控和手控相结合的方式。
即在造渣过程和电渣过程中,钢筋的上提和下送是靠人工控制,而造渣过程和电渣过程中所需时间则靠自动控制,当满足要求时间时,就自动报出信号,以便及时挤压,从而保证焊接质量。
(3)焊接采用“431”焊剂,其主要作用是保护金属熔化避免氧化,以促进焊头的形成,并使熔渣形成渣池。
4.工艺流程5.操作要点(1)焊前准备清除钢筋端部约100mm 长度的铁锈,钢筋端部扭曲、弯折给以调直或切除掉。
固定机头于下钢筋上(使下钢筋伸出下夹钳约80mm 左右),辅助工将上钢筋扶正找直并对准下钢筋固定于机头上夹钳上(保证上夹钳有提升空隙30mm 左右),要求上下钢筋同心竖肋对齐。
在两钢筋接触处放入引弧钢丝圈,套上焊药盒,在焊剂盒斜底与下钢筋间隙处塞严石棉布垫,最后将干燥431 焊剂灌入药盒。
(2)施焊1)准备:接通电源,调节好电流和通电时间。
2)施焊:按下对焊开关,立即将上钢筋提升2~4mm 引燃电弧,使上、下钢筋受电弧热而局部熔化,周围焊剂形成熔渣,根据操作箱上电压表控制上下钢筋间隙,确保规定渣池电压,待钢筋熔化量及通电时间达到预定程度后,自动停电,铃声信号响,操作箱的电压表指示消失,迅速顶压,焊接过程完成。
3)卸机头:待钢筋冷却2min 后即松开上夹钳,打开焊剂药盒回收焊剂,然后松开下夹具,取下机头,敲去渣壳,露出焊包,到此,焊头过程即全部结束。
竖向钢筋电渣压力焊 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】竖向钢筋电渣压力焊工程作业标准电渣压力焊是利用电流通过渣池产生的电阻热将钢筋端部熔化,然后施加使钢筋焊合。
本工艺标准适用于工业与民用建(构)筑物的钢筋混凝土结构中的大直径竖向钢筋连续接头的焊接。
(一)施工准备1、材料(1)钢筋:应有出厂合格证,试验报告性能指标应符合有关标准或规范的规定。
钢筋的验收和加工,应按有关的规定进行。
(2)电渣压力焊焊接使用的钢筋端头应平直、干净,不得有马蹄形、压扁、凹凸不平、弯曲歪扭等严重变形。
如有严重变形时应用手提切割机切割或用氧焊切割、矫正,发保证钢筋端面垂直轴线。
钢筋端部200㎜范围不应有锈蚀、油污、混凝土浆等污染,受污染的钢筋应清理干净后才能进行电渣压力焊焊接。
处理钢筋时应在当天进行,防止处理后再生锈。
(3)电渣压国焊焊剂:须有出厂合格证,化学性能指标应任命有关规定。
在使用前须经恒温250℃烘焙1~2小时。
焊剂回收重复使用时,应除去熔渣和杂物并经干燥,一般采用431焊药。
2、机具设备(1)电渣焊机。
(2)焊接夹具:应具有一定刚度,使用灵巧,坚固耐用,上、下钳口同心。
焊接电缆的断面面积应与焊接钢筋大小相适应。
焊接电缆以及控制电缆的连接处必须保持良好接触。
(3)焊剂盒:应与所焊钢筋的直径大小相适应。
(4)石棉绳:用于填塞焊剂盒安装后的缝隙,防止焊剂盒焊剂泄漏。
(5)铁丝球:用于燃电弧。
用22号或20号镀锌铁丝绕成直径约为10mm 的圆球,每焊一个接头用一颗。
(6)秒表:用于准确掌握焊接通电时间。
(7)切割机或圆片锯:用于切割钢筋。
3、作业条件(1)焊工应经过有关部门的培训、考核,持证上岗。
焊工上岗时,应穿戴好焊工鞋、焊工手套等劳动防护用品。
(2)电渣压力焊的机具设备以及辅助设备等应齐全、完好。
施焊前必须认真检查机具设备的否处于正常状态。
焊机要按规定的方法正确接通电源,并检查其电压、电流是否符合施焊的要求。
钢筋电渣压力焊施工监理细则一、材料质量要求1、所用钢筋的性能应符合现行国家标准的规定,材料进场后要进行见证取样复验。
2、所用焊剂可用HJ431型,应存放在干燥库房内,若受潮使用前应经250-300C O烘焙2h。
3、使用中回放的焊剂应清除熔渣杂物,并应与新焊剂混合均匀后再使用。
二、施工准备1、电渣压力焊适用于墙、柱等现浇砼结构中竖向受力钢筋的连接,不得用于梁板等结构中水平钢筋的连接。
2、在工程开工或每批钢筋正式焊接前,应进行现场条件下的焊接性能验试合格后,才能正式生产。
3、焊接前应清除钢筋表面的锈斑油污杂物,若钢筋端部有弯折扭曲应予矫直或切除。
4、焊接操作工人应经考试合格执有效证件上岗。
5、焊接要执行国家标准,并制定和执行安全技术措施三、焊接质量要求1、焊接夹具应具有刚度,焊剂筒的直径与所焊钢筋直径相适应。
2、焊接参数包括焊接电流、电压和通电时间应符合焊接规程规定。
3、接头焊毕应停歇后,方可回收焊剂和卸下焊接夹具,并敲去渣壳。
4、接头四周焊包应均匀凸出钢筋表面高度应≥4mm。
5、焊工在生产中发现有偏心弯折烧伤等焊接缺陷时应查找原因和采取措施及时消除6、电渣压力焊接头焊接缺陷及消除措施四、验收的要求1、电渣压力焊接头应逐个进行外观检查,要求如下:①四周焊包凸出钢筋表面的高度≥4mm。
②钢筋与电极接触处应无烧伤缺陷③接头处的弯折角不得>40④接头处的轴线偏移不得大于钢筋直径的0.1倍且不得>2mm。
⑤外观检查不合格的接头应切除重焊或采取补强焊接措施。
2、力学性能试验以300个同级别钢筋接头为一检验批,从每批接头中随机切取3个试件做拉伸试验。
3、力学性能试验结果,3个接头试验的抗拉强度均不得小于该级别钢筋规定的抗拉强度。
当试验结果有一个试件抗拉强度低于规定值时应再取6个试件进行复验。
复验结果仍有一个试件拉抗强度小于规定值时应确定该批接头为不合格品。
五、质量控制点1、焊剂筒的直径配套2、焊接参数的选用3、接头外观质量4、力学性能检验结果5、焊工有效证件。
电渣压力焊焊包厚度要求摘要:一、电渣压力焊简介二、电渣压力焊的规范要求1.焊包厚度要求2.接头处的轴线偏移要求3.外观检查不合格的处理4.电渣压力焊接头拉伸试验要求三、电渣压力焊的操作步骤四、电渣压力焊的安全措施正文:电渣压力焊是一种高效的焊接方法,它在建筑施工中被广泛应用。
这种焊接方法具有工效高、成本低的优点,能够在竖向或斜向(倾斜度在4:1的范围内)将两根钢筋进行对接焊接。
在进行电渣压力焊时,有几个规范要求需要遵守。
首先,焊包厚度要求是四周焊包均匀凸出钢筋表面的高度应大于或等于4mm。
这是为了确保焊包有足够的厚度,以承受焊接过程中的压力。
其次,接头处的轴线偏移不得大于钢筋直径的0.1倍,且不得大于2mm。
这是为了保证接头的稳定性,防止因为轴线偏移过大导致接头处的强度降低。
再次,外观检查不合格的接头应切除重焊,或采取补强焊接措施。
这是为了确保焊接质量,消除潜在的安全隐患。
最后,电渣压力焊接头的拉伸试验结果,3个试件的抗拉强度均不得小于该级别钢筋规定的抗拉强度。
这是为了验证焊接接头的强度是否达到要求。
在操作电渣压力焊时,需要按照以下步骤进行:首先,根据所选机型按附录的接线图接好线路,并根据待焊钢筋直径,参照出厂说明书提供的技术参数调整弧焊机电流至所需位置。
然后,打开控制电源开关,观察电源指示灯是否正常。
接下来,用焊机机头的下夹具夹住固定的下钢筋,下钢筋端头伸在焊剂筒中偏下位置。
对于齿轮式机头则将上夹具摇到距上止点15mm处,把待焊钢筋夹在上夹具上;对于杠杆式机头则是将杠杆置于水平位置,把待焊钢筋夹在上夹具上。
在整个操作过程中,需要注意安全措施。
例如,在引燃电弧之后,需注意整个电弧过程,上钢筋下送的速度要加快,这样才能让钢筋的断面接触到液态渣池。
而在断电的时候,需将上钢筋给压住,以防止电弧继续燃烧。
总之,电渣压力焊是一种在建筑施工中广泛应用的焊接方法。
钢筋电渣压力焊规范钢筋电渣压力焊是一种常用的钢筋连接方式,为确保焊接质量,提高工程的稳定性和可靠性,需遵循以下规范:一、焊接前的准备工作:1. 钢筋的准备应满足技术要求,包括钢筋的选材、尺寸、表面质量等。
2. 设备的准备要达到使用要求,包括电焊机、钢筋焊接机、电缆、电极等。
3. 焊接现场应保持干燥、通风良好,无易燃、易爆物品。
二、焊接工艺要求:1. 电焊机的参数要根据焊接件材料和直径合理调整,包括焊接电流、电压、焊接速度等。
2. 钢筋的焊接要求应满足规范的工艺要求,包括预热温度、焊接时间、熔透度等。
3. 焊接电缆的选用要符合要求,包括电缆截面积、防护措施等。
4. 焊接工艺中应避免出现过热、过冷、裂纹、扭曲等缺陷,保证焊接质量。
三、焊接质量控制:1. 焊接过程中,要及时检查焊接质量。
焊接缺陷如出现,应及时停机,查找原因并进行修复。
2. 焊接好的钢筋应经过视觉检查、尺寸检查等合格后,方可验收。
四、焊接后的处理:1. 焊接后的钢筋应冷却后,进行清理、研磨等处理,确保焊缝的质量。
2. 焊接后的焊缝应达到规范的要求,包括焊缝外观、尺寸、强度等。
五、安全措施:1. 在焊接作业期间,操作人员应穿戴好防护设备,如焊接手套、面具、护目镜等。
2. 若有化学药品或易燃物质,应远离焊接现场,保持安全距离。
3. 电焊机等设备应固定牢固,接地良好,确保不会发生漏电、短路等危险。
总结:钢筋电渣压力焊需要严格按照规范进行操作,包括焊接前的准备工作、焊接工艺要求、焊接质量控制、焊接后的处理和安全措施等。
只有遵守规范要求,才能确保钢筋电渣压力焊的质量稳定,保证工程的可靠性和安全性。
电渣压力焊接能焊接的最大钢筋电渣压力焊接是一种高效、节能、环保的现代化钢筋焊接方法,已经在施工中得到广泛的应用。
钢筋焊接有许多优点,如强度高、质量稳定、接头紧密、施工速度快等等。
根据国家标准《混凝土结构用钢筋》(GB/T 1499),钢筋的直径一般从 6mm 到 50mm 不等,其中 6mm、8mm、10mm、12mm 为常用规格。
根据实际操作经验,电渣压力焊接能够焊接的最大钢筋直径为 40mm。
电渣压力焊接是将钢筋的两端放入焊机内,通过电弧的作用使钢筋加热,再施加一定的压力使钢筋接头达到焊接的目的。
这种方法不仅可以焊接直径较小的钢筋,也可以焊接直径较大的钢筋,焊接质量也较为稳定。
但是,对于大直径的钢筋,焊接时也会存在一些问题,如如呈现晕焊、裂纹等缺陷。
因此在进行钢筋焊接时,应该注意以下几点:1. 选择合适的焊接材料合适的焊接材料能够提高焊接质量,保证焊接接头的强度。
在进行电渣压力焊接时,应该选择具有相同化学成分和力学性能的焊接材料,以保证焊接接头具有良好的冲击韧性和耐热性。
2. 控制焊接参数在进行电渣压力焊接时,需要控制好焊接电流、电压和焊接速度等参数,以保证焊接质量。
同时,在焊接过程中,也要注意控制钢筋的预热温度和焊接压力,避免产生过度变形或裂纹等问题。
3. 保证焊接设备的质量焊接设备质量是决定焊接质量的重要因素。
在使用电渣压力焊接设备时,应该使用符合国家标准的设备,并定期检修和维护设备,以确保设备正常运行。
总之,电渣压力焊接技术是一种高效、可靠的钢筋焊接方法,能够焊接直径为 40mm 的钢筋。
在进行钢筋焊接时,应该遵循相关标准和操作规范,选择合适的焊接材料,控制好焊接参数,并保证焊接设备的质量。
这样才能够保证焊接接头的强度和稳定性,从而确保工程质量的安全和可靠。

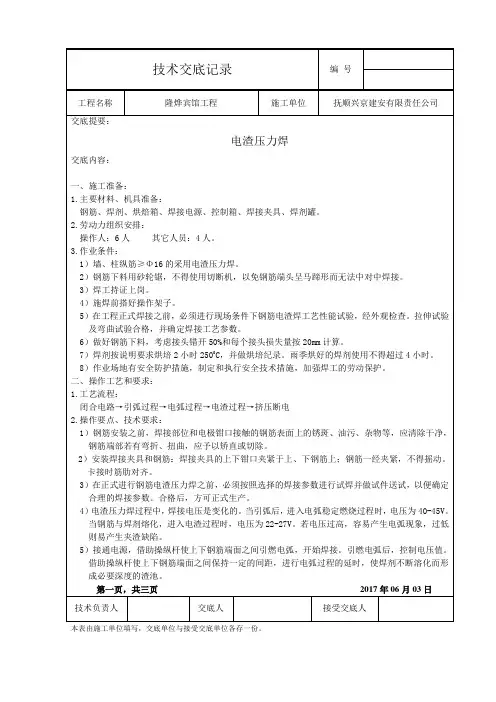

钢筋电渣压力焊一、材料要求1.1钢筋:钢筋的等级、型号、直径必须符合设计要求,有出厂证明书及复试报告单。
1.2焊剂:焊剂的性能应符合GB5293碳素钢埋弧焊用焊剂的规定。
焊剂型号为HJ431,常用的为熔炼型高锰高硅低氟焊剂或中锰高硅低氟焊剂。
焊剂应存放在干燥的库房内,防止受潮。
如受潮,使用前须经250℃~300℃烘焙2h。
并有烘焙记录。
使用中回收的焊剂,应除去熔渣和杂物,并应与新焊剂混合均匀后使用。
焊剂应有出厂合格证。
二、主要机具2.1手工电渣压力焊设备包括:焊接电源控制箱、焊接夹具、焊剂罐等。
2.2焊接电源。
钢筋电渣压力焊采用次级空载电压较高(TSV以上)的交流焊接电源(一般32mm直径及以下的钢筋焊接时,采用容量为600A的焊接电源)。
当焊机容量较小时,也可以采用较小容量的同型号,同性能的两台焊机并联使用。
2.3无齿锯切割机:用于切割钢筋。
三、作业条件3.1焊工必须持有有效的焊工考试合格证。
3.2设备应符合要求。
焊接夹具应有足够的刚度,在最大允许荷载下应移动灵活,操作方便。
焊剂罐的直径与所焊钢筋直径相适应,不致在焊接过程中烧坏。
电压表、时间显示器应配备齐全,以便操作者准确掌握各项焊接参数。
3.3电源应符合要求。
当电源电压下降大于5%时,不宜进行焊接。
3.4作业场地应有安全防护措施,制定和执行安全技术措施,加强焊工的劳动保护,防止发生烧伤、触电、火灾、爆炸以及烧坏机器等事故。
3.5注意接头位置,注意同一区段内有接头钢筋截面面积的百分比,不符合《混凝土结构工程施工质量验收规范》有关条款的规定时,要调整接头位置后才能施焊。
3.6钢筋端头已用无齿锯切割,且端头要平;第一组接头距楼地面≥500mm;第一、二组接头相互错开≥35d,且≥500mm。
四、操作工艺4.1工艺流程:4.2电渣压力焊的施焊过程:4.3检查设备、电源,确保始终处于正常状态,严禁超负荷工作。
4.4钢筋端部检查:钢筋安装之前,应将钢筋焊接部位和电极钳口接触(150mm区段内)位置的锈斑、油污、杂物等清除干净,钢筋端部若有弯折、扭曲,应予以调直或切除,但不得用锤击调直。
4.5选择焊接参数:1)钢筋电渣压力焊的焊接参数主要包括:焊接电流、焊接电压和焊接通电时间,参见下表。
钢筋电渣压力焊焊接参数2)不同直径钢筋焊接时,按较小直径钢筋选择参数,焊接通电时间延长约10%。
4.6安装焊接夹具和钢筋:1)夹具的下钳口应夹紧于下钢筋端部的适当位置,一般为1/2焊剂罐高度偏下5~10mm,以确保焊接处的焊剂有足够的淹埋深度。
2)上钢筋放入夹具钳口后,调准动夹头的起始点,使上下钢筋的焊接部位位于同轴状态,方可夹紧钢筋。
注意应钢筋棱对棱,同时要考虑顶层钢筋拐尺的方向也能满足要求。
不要到顶层时顾了拐尺,顾不了对棱。
3)钢筋一经夹紧,严防晃动,以免上下钢筋错位和夹具变形。
4.7安放引弧用的钢丝球(可省去)。
安放焊剂罐、填装焊剂。
4.8试焊、做试件、确定焊接参数:在正式进行钢筋电渣之前,必须按照选择的焊接参数进行试焊并作试件送试,以便确定合理的焊接参数。
合格后,方可正式生产,确保焊接接头质量可靠。
4.9施焊操作要点:1)闭合电路、引弧:通过操作杆或操纵盒上开关,先后接通焊机的焊接电流回路和电源的输入回路,在钢筋端面之间引燃电弧,开始焊接。
2)电弧过程:引燃电弧后,应控制电压值。
借助操纵杆使上下钢筋端面之间保持一定的间距,进行电弧过程的延时,使焊剂不断熔化面形成必要深度的渣池。
3)电渣过程:随后逐渐下送钢筋,使上钢筋端部插入渣池,电弧熄灭,进入电渣过程的延时,使钢筋全断面加速熔化。
4)挤压断电:电渣过程结束,迅速送上钢筋,使其断面与下钢筋端面相互接触,趁热排出熔渣和熔化金属。
同时切断焊接电源。
5)接头焊毕,应停歇20~30s后,才可回收焊剂和卸下焊接夹具。
4.10质量检查:在钢筋电渣压力焊的焊接生产中,焊工应认真进行自检,若发现偏心、弯折、烧伤、焊包不饱满等焊接缺陷,应切除接头重焊,并应查找原因,及时消除。
切除接头时,应切除热影响区的钢筋,即离焊缝中心约为1.1倍钢筋直径的长度范围内部分应切除。
五、质量标准5.1主控项目:1)钢筋的品种和质量必须符合设计要求和有关标准的规定。
2)钢筋的规格、焊接接头的位置、同一截面内接头的百分率,必须符合设计要求和施工规范的规定。
3)电渣压力焊接头的力学性能检验必须合格。
4)力学性能检验时,应从每批接头中随机切取3个试件做拉伸试验。
3个试件有1个不合格,加倍取样。
6个试件有1个不合格,该批判废。
5)在现浇钢筋混凝土结构中,应以300个同牌号钢筋接头作为一批。
6)在房屋结构中,应在不超过二楼层中300个同牌号钢筋接头作为一批。
不足300个接头仍应作为一批。
5.2一般项目:钢筋电渣压力焊接头应逐个进行外观检查,结果应符合下列要求:1)焊包均匀,突出部分最少高出钢筋表面4mm。
2)电极与钢筋接触处,无烧伤缺陷。
3)接头处的弯折角不大于3o,即52mm/1000mm。
4)接头处的轴线偏移应不大于0.1倍钢筋直径,同时不大于2mm。
5)外观检查不合格的接头应切除重焊、或采取补救措施。
6)钢筋电渣压力焊的接头距楼地面至少500mm,相邻钢筋接头应错开≥35d,且≥500mm。
7)钢筋电渣压力焊接完成后的焊渣应及时清除干净。
六、成品保护接头焊毕后,应停歇20~30s后才能卸下夹具,以免接头弯折。
七、应注意的问题7.1在钢筋电渣生产中,应重视焊接全过程中的任何一个环节。
接头部位应清理干净;钢筋安装应上下同轴;夹具紧固,严防晃动;引弧过程,力求可靠;电弧过程,延时充分;电渣过程,短而稳定;挤压过程,压力适当。
若出现异常现象,应参照附表查找原因,及时清除。
7.2电渣压力焊在雨天不宜进行施焊,必须施焊时,应采取有效的遮蔽措施,焊后未冷却的接头,应避免碰到雨水。
附表:钢筋电渣压力焊接头焊接缺陷与防治措施钢筋闪光对焊一、材料要求1.1钢筋:钢筋的等级、型号、直径必须符合设计要求,有出厂证明书及复试报告单。
1.2焊剂:焊剂的性能应符合GB5293碳素钢埋弧焊用焊剂的规定。
焊剂型号为HJ431,常用的为熔炼型高锰高硅低氟焊剂或中锰高硅低氟焊剂。
焊剂应存放在干燥的库房内,防止受潮。
如受潮,使用前须经250℃~300℃烘焙2h。
并有烘焙记录。
使用中回收的焊剂,应除去熔渣和杂物,并应与新焊剂混合均匀后使用。
焊剂应有出厂合格证。
二、主要机具2.1焊设备包括:闪光对焊机(UN2-150型)。
2.2焊接电源、冷却水源。
2.3无齿锯切割机:用于切割钢筋。
三、作业条件3.1焊工必须持有有效的焊工考试合格证。
3.2设备应符合要求。
焊接夹具应有足够的刚度,在最大允许荷载下应移动灵活,操作方便。
当电源电压下降大于5%时,不宜进行焊接。
3.4作业场地应有安全防护措施,制定和执行安全技术措施,加强焊工的劳动保护,防止发生烧伤、触电、火灾、爆炸以及烧坏机器等事故。
3.5钢筋端头已用无齿锯切割,且端头要平。
四、操作工艺4.1工艺流程:4.2闪光对焊的施焊过程:4.3检查设备、电源,确保始终处于正常状态,严禁超负荷工作。
4.4钢筋端部检查:钢筋安装之前,应将钢筋焊接部位和电极钳口接触(150mm 区段内)位置的锈斑、油污、杂物等清除干净,钢筋端部若有弯折、扭曲,应予以调直或切除,但不得用锤击调直。
4.5选择焊接参数:闪光对焊的焊接参数主要包括:调伸长度、烧化留量、顶锻留量、变压级数和焊接顶锻力。
调伸长度一般为40-60mm 。
烧化留量为钢筋端头受损部分加8 mm 。
顶锻留量为4-10 mm ,并随钢筋直径增大而增加。
钢筋闪光对焊焊机参数4.6安装钢筋:1)钢筋放入夹具钳口后,调准动夹头的起始点,使钢筋的焊接部位位于同轴状态,方可夹紧钢筋。
注意应使钢筋棱对棱。
2)钢筋一经夹紧,严防晃动,以免钢筋错位和夹具变形。
4.7 试焊、做试件、确定焊接参数:在正式进行钢筋对焊之前,必须按照选择的焊接参数进行试焊并作试件送试,以便确定合理的焊接参数。
合格后,方可正式生产,确保焊接接头质量可靠。
4.9施焊操作要点:1)闭合电路、引弧闪光:通过操作杆上开关,先后接通焊机的焊接电流回路和电源的输入回路,移动动夹头在钢筋端面之间引燃电弧,形成连续闪光开始焊接。
2)加热过程:引燃电弧形成连续闪光后,钢筋端头被加热,待接头被烧平,闪去杂质和氧化膜,达到焊接温度后,立即进行带电顶锻和断电顶锻,使两根钢筋牢固连接。
3)焊接参数应根据不同钢筋直径进行调整。
4)被焊钢筋必须经过除锈,保证平直,牢固夹紧在焊机上,保证两钢筋的紧密接触。
5)焊接时烧化过程应稳定、强烈,防止钢筋氧化;顶锻应有力,保证焊口闭合良好并使接头产生足够的镦粗变形。
4.10质量检查:在钢筋的焊接生产中,焊工应认真进行自检,若发现偏心、弯折、烧伤、焊包不饱满等焊接缺陷,应切除接头重焊,并应查找原因,及时消除。
切除接头时,应切除热影响区的钢筋,即离焊缝中心约为1.1倍钢筋直径的长度范围内部分应切除。
五、质量标准5.1主控项目:1)钢筋的品种和质量必须符合设计要求和有关标准的规定。
2)钢筋的规格、焊接接头的位置、同一截面内接头的百分率,必须符合设计要求和施工规范的规定。
3)焊接头的力学性能检验必须合格。
4)力学性能检验时,应从每批接头中随机切取3个试件做拉伸试验。
3个试件有1个不合格,加倍取样。
6个试件有1个不合格,该批判废。
5)在现浇钢筋混凝土结构中,应以300个同牌号钢筋接头作为一批。
6)在房屋结构中,应在不超过二楼层中300个同牌号钢筋接头作为一批。
不足300个接头仍应作为一批。
5.2一般项目:钢筋焊接头应逐个进行外观检查,结果应符合下列要求:1)焊缝均匀,突出部分最少高出钢筋表面4mm。
2)电极与钢筋接触处,无烧伤缺陷。
3)接头处的弯折角不大于3o,即52mm/1000mm。
4)接头处的轴线偏移应不大于0.1倍钢筋直径,同时不大于2mm。
5)外观检查不合格的接头应切除重焊、或采取补救措施。
六、成品保护接头焊毕后,应停歇20~30s后才能卸下夹具,以免接头弯折。
七、应注意的问题7.1附表:钢筋闪光对焊接头焊接缺陷与防治措施钢筋电弧焊一、材料要求1.1钢筋:钢筋的等级、型号、直径必须符合设计要求,有出厂证明书及复试报告单。
二、主要机具2.1焊接设备包括:交流弧焊机(BX1-400型)。
三、作业条件3.1焊工必须持有有效的焊工考试合格证。
3.2设备应符合要求,并经过检验。
3.4作业场地应有安全防护措施,制定和执行安全技术措施,加强焊工的劳动保护,防止发生烧伤、触电、火灾、爆炸以及烧坏机器等事故。
3.5钢筋端头已提前弯折好角度,保证焊后两钢筋轴线一致。
四、操作工艺4.1工艺流程:4.2电弧焊的施焊过程:4.2.1检查设备、电源,确保始终处于正常状态,严禁超负荷工作。
