安装绞车安全技术措施(通用版)
- 格式:docx
- 大小:53.11 KB
- 文档页数:18
《绞车安装及安全运行技术措施》xx年xx月xx日CATALOGUE 目录•绞车安装技术措施•绞车安全运行总体要求•绞车安全操作技术•绞车安全事故预防与处理措施01绞车安装技术措施根据绞车型号和载荷,设计基础的结构和尺寸,确保其承载能力。
基础设计按照设计要求进行基础施工,确保混凝土强度和稳定性。
基础施工绞车基础建设准备工作检查基础是否干燥、平整、牢固,准备好安装工具和材料。
传动装置安装根据设计图,安装传动装置,如变速箱、链条等。
底座安装将底座放置在基础上,调整水平度和位置,确保稳定。
滚筒装置安装将滚筒装置安装在传动装置上,连接钢丝绳等。
电机安装将电机安装在底座上,连接电源线和水管等。
安全保护装置安装安装限位开关、过载保护等安全保护装置,确保绞车安全运行。
绞车安装流程检测对绞车的各项性能进行检测,如电机运转、传动效率、钢丝绳张力等。
验收由专业人员进行验收,确保绞车安装质量符合要求。
安装质量检测与验收02绞车安全运行总体要求1安全管理责任制度23建立完善的安全管理责任制度,明确各级管理人员和操作人员的安全职责,确保安全管理的有效实施。
定期进行安全检查和评估,及时发现和处理安全隐患,防止事故的发生。
加强安全宣传和教育,提高员工的安全意识和操作技能,增强员工的安全责任感和防范意识。
03发现设备故障或安全隐患时,及时采取措施进行处理,确保设备的安全性和稳定性。
绞车检查与维护制度01制定绞车检查与维护制度,明确检查内容和标准,确保绞车的安全运行。
02定期对绞车进行检修和维护,包括润滑、紧固、调整等,确保设备的正常运转。
制定绞车操作规程,明确操作步骤和注意事项,规范操作人员的操作行为。
对操作人员进行培训和考核,确保操作人员掌握正确的操作方法和安全注意事项。
制定应急预案,对可能出现的突发事件进行预先规划和应对措施,确保在紧急情况下能够迅速、有效地处理问题。
绞车操作规程与应急预案03绞车安全操作技术绞车操作前的准备按照规定要求进行绞车安装,确保设备稳固、可靠。

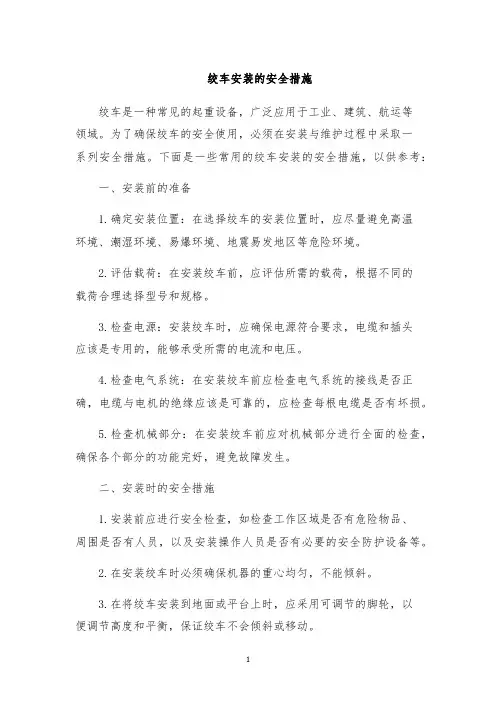

绞车安装的安全措施绞车是一种常见的起重设备,广泛应用于工业、建筑、航运等领域。
为了确保绞车的安全使用,必须在安装与维护过程中采取一系列安全措施。
下面是一些常用的绞车安装的安全措施,以供参考:一、安装前的准备1.确定安装位置:在选择绞车的安装位置时,应尽量避免高温环境、潮湿环境、易爆环境、地震易发地区等危险环境。
2.评估载荷:在安装绞车前,应评估所需的载荷,根据不同的载荷合理选择型号和规格。
3.检查电源:安装绞车时,应确保电源符合要求,电缆和插头应该是专用的,能够承受所需的电流和电压。
4.检查电气系统:在安装绞车前应检查电气系统的接线是否正确,电缆与电机的绝缘应该是可靠的,应检查每根电缆是否有坏损。
5.检查机械部分:在安装绞车前应对机械部分进行全面的检查,确保各个部分的功能完好,避免故障发生。
二、安装时的安全措施1.安装前应进行安全检查,如检查工作区域是否有危险物品、周围是否有人员,以及安装操作人员是否有必要的安全防护设备等。
2.在安装绞车时必须确保机器的重心均匀,不能倾斜。
3.在将绞车安装到地面或平台上时,应采用可调节的脚轮,以便调节高度和平衡,保证绞车不会倾斜或移动。
4.安装绞车前应使用合适的千斤顶和起重设备,确保所有部件都能够安全吊装,避免掉落或损坏。
5.在绞车安装完毕后,应进行负载测试,以确保绞车的安全性能符合要求。
三、安装后的安全措施1.每天使用前必须检查绞车的各个部件是否正常运转,并及时修理磨损或故障部件。
2.在使用绞车时,必须根据所需的载荷选择合适的滑轮和绞车的线速,避免超载和过速。
3.在使用绞车时,应当站在一个安全的位置,以确保自身的安全。
4.在绞车停止运转后,应及时切断电源,避免意外发生。
5.在绞车运转过程中,应使用必要的防护设备,以确保人员的安全。
以上这些安全措施可以保证绞车的安全运行,同时也保护了使用绞车的人员的安全。
在使用绞车时,一定要严格按照规定操作,遵守安全规程,确保绞车的安全使用。
绞车拆除和运输及安装安全技术措施一、绞车拆除的安全技术措施在绞车的拆除过程中,需要做好以下安全技术措施:1.组织技术鉴定:对绞车的各个部件进行技术鉴定,确保设备不会因拆卸而损坏或对设备进行了检修以确保安全。
2.明确拆除工作范围:在开始拆除绞车之前,必须确定好拆除的范围和具体步骤,让工人明确工作内容,避免出现误解或混乱。
3.切断电源:拆除绞车之前,必须先切断电源,以避免意外的触电事故。
4.卸除吊具:将绞车需要卸除的吊具卸下来,避免它们干扰工人的操作。
5.拆卸螺帽和螺钉:为保证安全,必须先拆卸掉绞车上的螺帽和螺钉,这样才能更方便地进行拆卸工作,工人也更容易操作。
6.拆卸后的维护:拆卸完成后,应该对绞车进行维修,毕竟它已经被拆卸并且不在使用状态。
二、绞车运输的安全技术措施在绞车的运输过程中,需要做好以下安全技术措施:1. 注意绞车的尺寸和重量:绞车非常重,通常需要用特别工具来运输,如果不遵守相关规定,会对工人、设备和环境造成巨大的潜在危险。
2. 安装并固定适当的运输设备:在运输中,必须使用适当的运输设备,并对绞车进行固定,这样可以避免设备在运输过程中产生异常。
3. 遵守交通规则:在运输时,严格遵守交通规则,保证绞车不会成为道路交通事故的原因。
4.注意交通管制:在运输过程中,要严格遵守有关交通管制规定,如路段封闭、设备限制高度等,避免因不遵守规定而发生意外。
三、绞车安装的安全技术措施在进行绞车的安装过程中,需要做好以下安全技术措施:1. 完备检查:在安装绞车前,必须进行充分的检查,确保设备不出现存在异常问题。
2.安全间距:保持适当的安全间距,以免在安装过程中工人受伤或设备受损。
3.采取适当的固定和支撑措施:在安装过程中,必须采取适当的固定和支撑措施,以避免设备滑落造成事故。
4.确保使用合适的工具:在安装绞车时,务必使用适当的工具和设备,保证工人的安全和设备正常操作。
5.专业技术人员进行操作:在安装绞车之前,应详细阅读安装操作指南。
井下安装调试小绞车(回柱绞车)安全技术措施为保证井下帮助运输正常运转,部分地段需安装调度小绞车(或回柱绞车),绞车安装完毕必需调试运转正常。
为确保此工作能够平安顺当的完成,特编写本平安技术措施。
一、重大危急源及危急因素辨识1、钻机与风管联接部用铁丝代替U型卡,风管甩脱发生事故;2、操作钻机,作业人员抓不牢,造成事故;3、倒链起吊时,捆绑不牢,造成事故;4、工具不完好,使用过程中发生事故;5、绞车底座固定不牢靠,造成事故;6、绞车不完好,造成事故。
二、施工内容:安装调度小绞车(或回柱绞车)并调试三、施工前预备工作1、工具:撬棍、扳手、手镐、铁锹、风镐、帮锚机、倒链等。
2、材料设备:地锚螺栓、小绞车(回柱绞车)等。
四、小绞车(回柱绞车)安装技术要求及平安技术措施1、先确定绞车安装的位置方向,然后开头挖绞车基础。
用铁锹协作风镐在巷道底板处,向地下挖出绞车基础坑,基础坑挖好后将预先制作好的地锚螺栓摆放进坑内进行混凝土浇筑。
打设地锚螺栓时,钻机、风管(或风镐、风管)联接部必需使用U型卡,严禁用铁丝代替。
操作钻机必需是两人操作。
绞车基础方正,基础面高于轨面100mm,安装绞车其最突出部分与轨道之间的距离不少于500mm。
绞车的安装待绞车基础混凝土凝固符合要求后(至少72小时)进行安装。
绞车钢丝绳配备:回柱绞车用619-21.5mm的钢丝绳;调度绞车用619-18.5mm或21.5mm的钢丝绳。
使用倒链起吊绞车时,必需使用专用的起吊锚杆或锚索。
起吊过程中,绞车四周1米范围内严禁有人站立或作业。
安装在轨道旁的绞车,其机体最突出部位距运行矿车的最小平安距离不小于500mm,安装要稳定坚固,操作便利。
绞车安装好后,巷道内平安设施、"一坡三档'装置及绞车声光信号必需同时安装好,数量齐全。
确保完好并投入正常使用。
8、绞车各部件联接紧固详细要求;(1)地锚螺栓固定坚固;(2)运转无特别响声,电机不过热,无甩油现象;(3)各部件紧固坚固,联接件锁紧,零件齐全并符合规定的要求。
绞车安装的安全技术措施在工业生产中,绞车是一种常用的机械装置。
它具有简单、可靠、稳定的特点,在各个领域均有广泛应用。
然而,绞车的不当使用和安装不规范会给生产过程带来一些危险和风险。
因此,在绞车的安装和使用过程中,应采取一系列安全技术措施,以避免事故的发生。
安装前的准备工作在绞车的安装前,应进行以下准备工作:1.选用合适的绞车选择适合使用环境的绞车是非常必要的。
应该根据具体场合和需要选择负载能力适宜、类型符合要求的绞车。
同时,要确保绞车的制造厂商和产品牌号符合规范和标准,以避免质量问题。
2.检查场地和环境绞车应该安装在坚固平稳、宽敞空旷的场地上。
同时,要确保场地和环境无爆炸、易燃、有毒等隐患,以避免意外事故。
3.确定安装位置和固定方式绞车的安装位置和固定方式应在预先规划时确定,不得随意更改。
具体安装应根据不同类型和不同位置,选择合适的安装方式和固定方法。
安装前应检查所有固定螺栓,并密封紧固。
4.合理规划电路在绞车安装前,应确定电路规划,确保电压稳定、接线正确、线路整洁、电器装置安全可靠。
同时,还要特别注意地面电气工作的安全,确保接地可靠。
安装过程中的技术要求1.择优选择材料在绞车的制造、安装和维修中,应选择质量可靠、操作简便、安全可靠的材料。
例如:钢丝绳、链条、吊钩、制动器等都应该选择质量好的。
2.安装前必须个检查绞车在进行安装前都要进行全面检查,包括各种零部件是否齐全、工作状态是否正常、制动器是否灵敏、传动机构是否正确安装等。
检查后确定各项参数符合规定要求。
3.固定绞车机构绞车机构必须按照设计要求进行牢固的固定,保证不会因受力而移动或下滑,确保滑车的相对位置不变化。
4.注意工人和其他人员的安全在绞车的搬运、装卸和安装过程中,应确保工人和其他人员的安全。
要加强安全防护意识,保持工作场所整洁、干燥、稳定。
同时,还要进行安全教育和培训,让工人和其他人员熟知绞车的使用规程和安全操作细节。
安全使用者技术要求1.进行必要的保养绞车在使用期间应定期进行保养,预防绞车的各零部件出现故障。
变频绞车安装安全技术措施一、安装前的准备工作1.检查绞车及其附件的零部件是否齐全,各种设施是否符合规定要求。
2.检查安装绞车的地方是否水平,坚硬、平稳,并预留好电源和控制箱的安装位置。
3. 确认绞车的安装位置,放置支架,进行固定。
支架安装要求稳固、不易变形,预留浇筑混凝土的位置和固定膨胀螺栓孔。
4.根据设备和现场要求,分别布置接线、水、气等管线及设备支撑架,孔位要保证准确、完整。
二、设备的安装1.在绞车安装位置上加固支架并预留基础浇注孔、膨胀螺栓孔,并用测量仪器保持良好的水平。
2.在设备安装位置设置支架接线孔和气管孔。
3. 传输绞车的主机和现场控制箱应保持清洁干燥,并处理好接地,避免发生电气隐患。
4. 在现场控制箱内部配备好所需元器件和接线板,并加热,使室内温度尽量稳定在-10℃以上,保证元器件的工作能力和寿命。
5. 在现场安装的所有轮轴都应装上轴承,以便轴承油脂能够完成滚动摩擦的减摩作用。
6.现场应挂牌警示并做好相应的门禁控制装置。
三、安全技术措施1. 安装检讨确认在绞车安装设备之前应进行工作书面检讨并确认。
此确认列表包括以下元素:(1)工作许可证(2)安全测量(3)相应的设备工作负载表,比如电力线的容量和路段连通性,设备的负载率等等。
在每个检讨总结中要列出所有发现的问题和建议、报告审计,以及可能遇到的缺陷和不足之处和整改计划,以及供应商和客户的回应。
2. 操作人员要分级要严格区分不同工人的操作级别来避免误操作造成的危害,指明只是相关人员应该对设备有什么级别的掌握技能,并赋予输出权。
3. 安全指导在安装变频绞车之前,所有工人应该经过相应的政策和适当的安全指导,此外,每个建筑现场及时应该悬挂安全警示标识和用品区。
4. 注意照明要根据现场做防爆、防火处理,设立消防通道、隧道、水源等设施,绞车工作场所应设置足够的照明设施,以满足操作人员相关任务的视觉需求。
五、保护电路和电源控制1. 电源接线和控制箱的安全装置要符合施工服务端要求。
绞车安装及打运安全技术措施一、概述根据矿工作安排,由综采安装队安装15103工作面jsdb-30双速绞车两部、jsdb-19双速绞车一部、jsdb-13双速绞车三部、jh-14双速绞车二部、jd-16调度绞车一部、jd-11.4kw绞车一部为工作面打运综采设备使用,为保障施工安全,特编写本措施。
二、绞车的安装1、绞车安装方法(1)安装绞车:绞车整体下井,将绞车运到安装位置后,jsdb-30双速绞车用两台10吨手拉葫芦将设备移动到基础上,再固定地脚螺栓,打好四压两戗压车柱。
jsdb-19双速绞车一部、jsdb-13双速绞车三部、一米皮带机头处jh-14双速绞车用两台5吨手拉葫芦将设备移动到基础上,再固定地脚螺栓,打好四压两戗压车柱。
jd-16调度绞车、jd-11.4kw打好固定地脚螺栓。
(2)安装钢丝绳:钢丝绳放在绞车旁边,先将绞车供电后再将钢丝绳缠绕在绞车滚筒上,再将钢丝绳头固定好。
(3)安装电气系统:严格按矿提供的电气供电图安装与接线。
2、绞车试运行(1)试运行前的准备a、检查各部位连接螺栓、钢丝绳固定点等部位是否紧固。
b、检查电气连接是否正常。
c、轨道上是否有影响车辆运行的杂物。
d、车辆之间的连接是否牢固,车辆是否超载和偏载。
(2)试运行及注意事项开始先试验低速运行,再试验高速运行;先轻载运行,再重载运行。
在试运行时发现异常情况要及时停车处理。
3、绞车操作前的检查(1)检查绞车电机电源线接线是否正确;(2)检查起动器等电控设备是否正常;(3)检查斜巷信号装置是否正常;(4)检查轨道中有无影响车辆运行的杂物,检查轨道质量是否满足行车要求,如有问题必须整改好后方可行车。
(5)检查各车辆之间的连接是否可靠;(6)检查车辆是否超载和偏载;(7)检查绞车的电器和机械各部件是否正常;4、绞车安装质量要求(1)绞车必须下基础或打地锚固定。
(2)各地滚齐全有效。
(3)各部件安装、固定螺栓、弹垫、垫圈齐全有效。
绞车安装技术安全措施绞车是一种重要的起重设备,广泛应用于建筑工地、港口、矿山等领域。
在安装绞车时,必须严格遵守安全措施,以确保操作人员的安全和设备的正常运行。
本文将重点介绍绞车安装技术以及相应的安全措施。
一、绞车安装技术1.选定安装位置:安装绞车时首先要确定它的位置,应先规划好站点的位置,尽量在平坦、结实、宽敞的场地上。
根据绞车的高度和承重能力,选择适配的位置。
2.固定支架:在安装绞车之前,必须先准备好支架,并将其安装牢固。
支架应由角钢、水泥和膨胀螺栓等材料制成,表面应清洁光滑,松动和油脂等污物应清除干净。
3.固定滑轮、钢丝绳等部件:在安装绞车之前,需要事先固定滑轮、钢丝绳等部件,确保它们能够牢固地固定在支架上,并且不能存在任何松动。
4.安装电机:在安装绞车时,还需要将电机进行调整和安装。
电机应与绞车连成同一电路,电缆应固定在支架上,避免钢丝绳碰到电缆。
二、绞车安装安全措施1.安全检查:在安装绞车之前,应进行彻底的安全检查,检查所有固定件和连接部分是否松动。
检查滑轮和钢丝绳是否正确调整,避免出现不必要的摩擦,确保绞车能够正常工作。
2.穿越装置:在安装绞车时,必须使用穿越装置,使钢丝绳穿过终端,确保钢丝绳能够到达安全位置,避免工人接触到绞车运转的部件。
3.固定钢丝绳:在安装绞车时,钢丝绳应固定,确保能够在绞车正常工作时不被缠绕。
钢丝绳应垂直放置,不应与其他物体发生摩擦。
钢丝绳的强度应与绞车相匹配。
4.使用防护设备:在安装绞车时,操作人员应穿戴好适当的安全防护设备,包括安全帽、防护眼镜、防护手套等。
使用安全设备和正确的操作方法保证安全工作。
5.指定专人操作:在绞车正在安装和运行时,应指定专人负责操作,不得让其他人靠近绞车进行任何操作,避免人员被绞车卷入造成伤害。
绞车安装时必须严格遵守以上安全措施,以确保操作人员的安全和设备的正常运行。
在使用绞车过程中,也应定期进行维护和检查,及时处理故障,避免事故的发生。

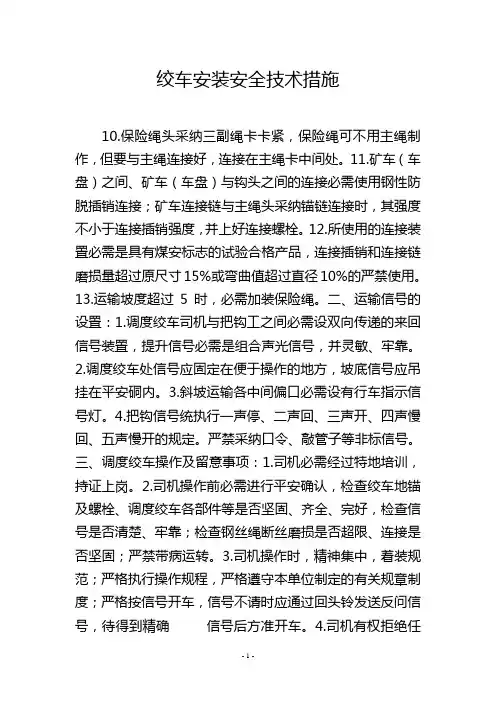

绞车安装安全技术措施10.保险绳头采纳三副绳卡卡紧,保险绳可不用主绳制作,但要与主绳连接好,连接在主绳卡中间处。
11.矿车(车盘)之间、矿车(车盘)与钩头之间的连接必需使用钢性防脱插销连接;矿车连接链与主绳头采纳锚链连接时,其强度不小于连接插销强度,并上好连接螺栓。
12.所使用的连接装置必需是具有煤安标志的试验合格产品,连接插销和连接链磨损量超过原尺寸15%或弯曲值超过直径10%的严禁使用。
13.运输坡度超过5时,必需加装保险绳。
二、运输信号的设置:1.调度绞车司机与把钩工之间必需设双向传递的来回信号装置,提升信号必需是组合声光信号,并灵敏、牢靠。
2.调度绞车处信号应固定在便于操作的地方,坡底信号应吊挂在平安硐内。
3.斜坡运输各中间偏口必需设有行车指示信号灯。
4.把钩信号统执行一声停、二声回、三声开、四声慢回、五声慢开的规定。
严禁采纳口令、敲管子等非标信号。
三、调度绞车操作及留意事项:1.司机必需经过特地培训,持证上岗。
2.司机操作前必需进行平安确认,检查绞车地锚及螺栓、调度绞车各部件等是否坚固、齐全、完好,检查信号是否清楚、牢靠;检查钢丝绳断丝磨损是否超限、连接是否坚固;严禁带病运转。
3.司机操作时,精神集中,着装规范;严格执行操作规程,严格遵守本单位制定的有关规章制度;严格按信号开车,信号不请时应通过回头铃发送反问信号,待得到精确信号后方准开车。
4.司机有权拒绝任何人的违章指挥,严禁盲目开车。
司机离开绞车,必需切断调度绞车电源并闭锁和上附加铁锁。
5.矿车在坡中停车,司机不准离开工作岗位,要锁好闸把。
下运时,必需带电回车,要掌握速度,严禁放飞车;滚筒余绳不少于3圈。
6.绞车司机运输过程中,若发觉负荷突然增大或拉不动时,必需立刻停车,刹紧闸把,但不得离开操作岗位。
7.运输过程中人员要躲开绳道及绳的三角区,防止甩钩、断绳、崩绳等造成的伤人事故。
四、施工过程中的平安保证措施:1.由跟班区长现场跟班指导。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改安装绞车安全技术措施(通用版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes安装绞车安全技术措施(通用版)一、重大危险源及有害因素辨识序号活动/产品/工作危害因素危害结果控制措施控1班前会没有开班前会下井人员失误操作伤亡必须参加班前会身体状况不佳下井人员失误操作导致伤害严禁下井心理状况不佳下井人员失误操作导致伤害严禁下井2信号操作信号装置不灵敏可靠跑车人员伤亡、设备损坏及时更换信号误操作人员伤亡、设备损坏严格执行操作规程不按规定发送信号人员伤亡、设备损坏严格执行操作规程3运输阻车器失灵伤人更换阻车器未及时关闭阻车器伤人处于常闭状态绞车提升速度不均匀断绳伤人匀速提升4检修带电检修、搬迁电器设备人员被电击停电后操作没有采用专人停送电误送电伤人专人送电二、概况在井底车场一号交岔点东帮安装一台JD-11.4型调度绞车,该绞车服务于+977水平轨道大巷掘进期间的排矸、运输支护材料等任务,为了确保安装及运输过程中安全运行,特制定本安全技术措施。
三、绞车安装施工1、调度绞车安装地点应平整、宽敞,便于操作与观察。
必须保证不漏矸、不漏水、不片帮;无存水、无淤泥、无杂物。
绞车前方不得影响司机的视线,后面必须留有700mm以上的司机操作空间。
2、JD-11.4型调度绞车采用地锚固定的方式固定,锚杆杆体直径不得小于16mm,锚杆的锚固深度不得小于1.4m,锚杆下部应为倒楔型,锚杆应垂直机座,螺母、垫圈、弹簧垫应齐全有效,螺杆在螺母紧固后应留有3~5个螺距。
陕西彬长矿业集团煤化工分公司文家坡煤矿主井JD-40绞车安装安全技术措施编制人:翟伟华施工单位:中煤五建31工程处文家坡项目部施工负责人:王兆文编著日期:2012年9月7日项目部施工作业规程(安全技术措施)审批记录表40KW绞车安装安全技术措施一、概述陕西彬长集团文家坡煤矿上仓斜巷由我项目部51队施工,为了保证正常提升运输,需在上仓斜巷上变坡点绞车硐室安装一台40KW绞车,为保证绞车的安装的安全,特编制本安全技术措施。
二、施工步骤(一)、设备的装车1、设备装车前必须认真检查绞车的完好状况,不完好的绞车不得装车。
2、绞车装在大平板车上必须固定牢固,大平板车必须完好。
3、装车后的绞车不得超高、超宽。
4、以上各条经安全确认后,绞车方可装车入井。
(二)、设备运输及安装要进行安全确认,包括以下内容1、班队长对施工地点顶板及后路巷道支护等情况进行检查,如果施工地点、后路巷道存在安全隐患,必须及时整改;确保施工点及后路的巷道支护完好,瓦斯不超限。
2、所有的工具、拴拉起吊用具和生根点要安全可靠,并确保有足够的安全系数。
3、绞车运行时要对所使用绞车、安全设施及信号进行确认。
4、起拉吊卸时,要对起吊用具、起吊点的稳固,重心的位置进行全面确认。
5、要对运输过程中的巷道及轨道进行确认,确保巷道不影响设备运输,轨道铺设质量符合要求。
三、绞车的安装及使用1、首先,由测量放线确定绞车的安装位置,使绞车滚筒中心线与上仓斜巷内铺设的轨道中心线相对应,然后开始挖绞车基础。
2、绞车基础必须使用C40砼浇灌,基础面高于轨面100mm。
3、施工前要在需安装绞车的上方顶板上打设2根起吊锚杆进行加固处理,每根锚杆拉力不小于50KN,用于起吊绞车,严禁在支护锚杆(索)上起吊重物。
4、绞车安装地点必须满足设备安装、方便检修、便于操作的地方,距巷帮不小于800mm,该绞车滚筒垂直面向轨道。
5、绞车固定:固定方式采用混凝土浇灌基础生根地脚螺栓固定,地脚螺栓的要求:数量4根,规格为M24×900,基础为:2000 mm ×1500mm×1000mm(长×宽×深),固定螺栓要紧固、牢固可靠。
安装队使用绞车临时安全措施
依据矿任务支配,由我队回收-600东机二队的皮带及电缆。
在运输过程中必需使用-600东轨沿线绞车进行运输,由于综一队不能派出专职绞车司机,现有领导协调,由我队绞车司机进行操作,为确保使用期间的平安,特制定以下平安措施:
1、安装的绞车必需坚固牢靠,红灯信号齐全,确保正常使用。
2、挡车杠要完好,并准时使用。
3、绞车司机和把钩工要持证上岗。
4、每班接班先检查绞车钩头、钢丝绳及电器,不完好不准作业。
5、开关等通电设备要绝缘好,杜绝失爆。
6、拉放车时,必需挂好保险绳。
7、车辆在提升和下放时,无关人员要撤到平安处。
车辆拉到主道上时,并实行封闭管理,防止发生撞车伤人事故。
8、巷道内,确因有平巷段不利轻车下放时,需人力助推时,必需在该处设置信号,确保联系牢靠,班组长必需在现场指挥。
9、每班现场必需有一名班组长指挥。
10、在联巷运输期间,严禁两道风门同时打开。
11、经过拐弯巷道时,推车人员严禁站在拐角区域内及
钢丝绳受力范围内。
12、绞车使用期间,由安装队负责维护、检修机械设备。
13、此措施不详之处,按煤矿平安规程及领导审批看法一并执行。
领导审批看法:。
绞车安装及安全运行技术措施一、绞车安装1. 安装要求在安装绞车时,首先要保证设备的平稳和牢固,不能存在松动或偏移的情况。
其次,要保证电源的可靠性和稳定性,以避免设备过载、短路等电气故障。
此外,还要对绞车各个部件进行检查,确保其处于正常工作状态。
2. 安装方法绞车的安装方法与具体设备的型号和结构有关,一般需要参照设备的使用手册进行操作。
在安装时应注意以下几点:•选取安装地点时,要保证耐磨、耐腐蚀、耐压等特性,以保证绞车的长期稳定运行。
•将电源接线正确连接,检查电源电压是否符合设备要求。
•将液压系统、机械链接和传动系统正确连接,按照设备手册调整绞车的工作模式。
•检查绞车的制动器、限位器等安全装置是否有效,保证其在使用中的安全性和稳定性。
二、安全运行技术措施绞车是一种高危险性的设备,使用前必须要进行详细的安全检查和操作规程的学习。
以下为绞车安全运行的技术措施:1. 常规检查在使用绞车之前,需要进行以下常规检查,以确保绞车的安全运行:•检查电源电压是否正常,电缆是否接地、接续可靠。
•检查传动链、制动器、限位器等安全装置是否有效。
•检查链条和绞盘是否正确装载,是否存在扭曲和损坏。
•检查绞车制动器是否工作正常,测试制动器是否能够迅速、可靠地停止绞车。
•检查回转限位器,测试限位器是否能够正常工作。
2. 操作规范在使用绞车时,必须遵守以下操作规范,以保证绞车的安全运行:•在使用绞车之前,需要对预设的安全高度进行检查,确保操作人员的身体、手和头不会受到损伤。
•在操作过程中,要定期检查绞车的状态,发现异常情况及时处理。
•在绞车启动前,确保绞车传动链及关键零部件处于正常状态,否则需要进行修理或维护。
•在使用绞车过程中,操作人员应该保持专注,防止操作失误或因粗心大意造成事故的发生。
•操作人员需要妥善保管绞车钥匙,避免非授权人员操作引发事故。
三、维修保养定期的维修保养能够有效地保证绞车的正常运行和安全性。
以下是常见的维修保养措施:•每年对设备进行一次全面维修和检查,发现异常的零部件应及时更换或修理。
绞车安装安全技术措施绞车是一种用来提升和搬运重物的机械设备,在使用过程中要严格按照相关的安全技术措施进行安装,以确保操作人员的安全。
下面是一些常见的绞车安装安全技术措施:1.选址安全:在安装绞车前,要选择一个平坦、坚固的地面,以确保绞车的稳定。
同时,应避免在地下管道、隐蔽电线等地方安装绞车,以免损坏管线和导致事故发生。
2.安装固定:绞车在安装时需要固定在地面或固定平台上,以确保其稳定性。
安装固定方法可以采用膜法孔和铆钉等方式,确保绞车不会在使用过程中发生移动或倾斜。
3.安装位置合理:绞车应根据实际需求进行合理的安装位置选择。
安装位置应远离人员通道,并保持足够的操作空间,以便操作人员可以自由移动和操作绞车,防止被绞车的活动部件碰伤。
4.输送系统保护:如果绞车安装在悬挂轨道上,并用于运输物料,在装载位置和输送位置之间应设置绞车保护装置。
这可以是防撞装置、限位装置等,以防止绞车在行驶过程中与其他物体相撞或超出设定的行驶范围。
5.电力供应:绞车的电源应符合电气安全标准,并且要求可靠的接地。
绞车的电线应保持完好无损,并通过专门施工人员进行接线和调试,确保绞车的电气系统正常运行。
6.控制系统安全:绞车的控制系统应采用可靠的开关和按钮,并应正确安装在容易被操作人员接触到的位置。
控制系统需要提供急停按钮,以便操作人员在紧急情况下能够迅速停止绞车的运行。
7.限制负荷:在安装绞车时,要确保绞车的运行负荷不超过其额定负荷。
如果负荷过大,绞车可能会出现意外断裂或失控,导致严重的事故。
8.维护和检修:定期对绞车进行维护和检修是确保其安全运行的重要措施。
在检修期间,应按照操作手册和相关安全规定进行操作,确保操作人员和技术人员的安全。
9.培训和教育:在安装绞车之前,应对操作人员进行培训和教育,使其了解绞车的工作原理、操作方法和安全注意事项。
只有经过培训和合格考核的人员才能进行绞车的操作。
10.防止超载:绞车的额定负荷是指设计安装时所规定的最大负荷,操作人员在使用绞车时要严格按照额定负荷进行操作,不得超过绞车的负荷限制。
无极绳绞车安装安全技术措施为了确保无极绳绞车在安装期间的安全及顺利完成安装特编写以下措施,经审批后严格执行。
一、安装方案:1、安装工序基础浇灌绞车主机安装张紧尾轮、重锤等安装导向轮、尾轮固定运行部件安装梭车安装钢丝绳安装液压系统安装电气系统安装试运转。
2、安装方法(1)在基础浇灌时,预先留出二次浇灌的孔,用来固定螺栓。
基础浇灌须待5-6天方可安装绞车。
(2)牵引绞车需解体时做好记号,安装时按记号顺序安装,在安装地点组装好,然后用手动葫芦起吊,移动到基础上,再固定地脚螺栓。
(3)拉紧部安装首先将拉紧油缸用销柱固定在绞车本体上,张紧尾轮安装在基础上,然后用钢丝绳将拉紧歪轮用钢丝绳通过张紧尾轮与拉紧油缸上拉紧绳轮连接起来,用绳卡将钢丝绳固定。
(4)运行部件安装托绳轮一般按30米一组布置安装,在坡度发生凸变的地段时一般3米一组布置,主压绳轮、副压绳轮在凹变处一般按3米一组布置,拐弯时一般按4.5度一组布置安装并打地锚固定。
(5)梭车安装井下组装好,然好用手动葫芦移动到轨道上。
(6)钢丝绳安装将钢丝绳的一端经前压绳轮、绞车本体上缠绕3圈、拉紧歪轮、再经绞车本体缠绕3圈、过另一前压绳轮、梭车梭头、插爪先固定于绞车上后剩余绳缠绕在滚筒上并固定好滚筒。
(7)液压系统的安装先用油管将液压站与拉紧油缸,安全闸连接在一起:连接处用U型卡固定。
(8)电气系统安装按图接线。
二、安全技术措施1、对安装地点的巷道严格执行"敲帮问顶'制度。
2、安装时,有负责人现场指挥,所有作业人员听从负责人的统一指挥,确保安装工作顺利进行。
3、牵引绞车组装好,用10吨手动葫芦起吊,起吊时严禁左右摆动,作业人员严禁身体部位在牵引绞车下方。
导链吊挂必须牢固可靠,手动葫芦操作人员必须站在起吊物的侧面。
长柄工具操作时必须远距离进行,严禁身体部位接触起吊物件。
4、拉运钢丝绳过程中,由专人指挥,防止钢丝绳扭折、打折和伤人。
5、用绳卡固定钢丝绳时,不少于三副绳卡。
绞车安装及安全运行技术措施绞车是一种用于吊装和运输重物的机械设备,它具有体积小,操作简单,易于移动和安装等优点,因此在建筑、矿山、码头、工地和仓库等场合广泛应用。
然而,由于绞车具有很高的危险性,一旦安装和使用不当,就会造成重大的人员伤亡和财产损失。
因此,在安装和使用绞车时,必须严格遵守安全技术措施,确保安全生产。
一、绞车的安装1.1、基础施工绞车的安装前,必须选择平稳,坚硬,无积水的地面,进行基础施工。
施工前,必须清理施工区域内的杂物和建筑垃圾等障碍物,确保基础施工质量。
施工时要按照设计要求进行基础开挖,注浆灌浆,混凝土浇筑等各个环节,确保基础的稳定和承载能力。
1.2、机械安装绞车的机械安装过程需要具备专业技术人员,按照操作规程进行。
首先,需要根据设计要求,在基础上立起支架,并将绞车的底座与支架紧密拼接,接着再固定其它部件,如:底座螺栓,限位器等。
在安装完成后,必须进行清洁,涂漆和标识等步骤,并进行试运行,查看设备运行是否正常,并进行必要的调整,或者变化,以保证设备性能达到标准要求。
二、绞车的运行2.1、操作前的准备在使用绞车前,必须进行安全检查,包括检查电源线路,开关箱,电动机,过载保护装置,钢绳,回旋间隙,制动器,液压系统等,并确保每个环节都正常并可靠,以确保设备的正常运行。
特别是要检查钢绳是否损坏或磨损,是否扭曲或绳头变形,必要时应立即更换。
2.2、运行中的注意事项绞车运行时,必须遵循相关操作规程和安全标准,严禁超载或者将物品吊装高度超过限制。
同时,在操作过程中,要保持专注,确保无人在操作区域内,并按照标准的指令进行操作。
如果发现设备异常,应立即停止使用,并检查,排除故障。
三、绞车的安全技术措施3.1、绞车应设置限位器和过载保护装置为了避免绞车因为超载或其他原因造成设备损坏,应该在绞车上设置限位器和过载保护装置。
当绞车运行时超过了限制,限位器将会关闭设备,停止运行。
3.2、设备应有预警装置绞车运行时可能发生意外事故,为了及时避免危险,应该配备警报装置,以发出警报信号,提示操作人员,同时设备也会自动停止运行,以避免损坏设备。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改安装绞车安全技术措施(通用版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes安装绞车安全技术措施(通用版)一、重大危险源及有害因素辨识序号活动/产品/工作危害因素危害结果控制措施控1班前会没有开班前会下井人员失误操作伤亡必须参加班前会身体状况不佳下井人员失误操作导致伤害严禁下井心理状况不佳下井人员失误操作导致伤害严禁下井2信号操作信号装置不灵敏可靠跑车人员伤亡、设备损坏及时更换信号误操作人员伤亡、设备损坏严格执行操作规程不按规定发送信号人员伤亡、设备损坏严格执行操作规程3运输阻车器失灵伤人更换阻车器未及时关闭阻车器伤人处于常闭状态绞车提升速度不均匀断绳伤人匀速提升4检修带电检修、搬迁电器设备人员被电击停电后操作没有采用专人停送电误送电伤人专人送电二、概况在井底车场一号交岔点东帮安装一台JD-11.4型调度绞车,该绞车服务于+977水平轨道大巷掘进期间的排矸、运输支护材料等任务,为了确保安装及运输过程中安全运行,特制定本安全技术措施。
三、绞车安装施工1、调度绞车安装地点应平整、宽敞,便于操作与观察。
必须保证不漏矸、不漏水、不片帮;无存水、无淤泥、无杂物。
绞车前方不得影响司机的视线,后面必须留有700mm以上的司机操作空间。
2、JD-11.4型调度绞车采用地锚固定的方式固定,锚杆杆体直径不得小于16mm,锚杆的锚固深度不得小于1.4m,锚杆下部应为倒楔型,锚杆应垂直机座,螺母、垫圈、弹簧垫应齐全有效,螺杆在螺母紧固后应留有3~5个螺距。
3、调度绞车必须有完善合格的行车红灯。
4、牵引钢丝绳必须用专门的绳卡压牢,不得系在滚筒上,钢丝绳型号要求必须按规定使用,长度以保证松绳至终点滚筒上至少保留三圈绳,收绳后滚筒边沿应高出最外一层钢丝绳不少于2.5倍绳径高度。
钢丝绳应从下方出绳,钢丝绳绳头必须上绳皮,绳皮应有足够强度(绳头上绳环时绳皮应穿过绳环)。
绳头卡绳长度不得小于600mm,绳卡不得少于3道,间距均匀,正反相间。
5、调度绞车安装完毕后,还要在绞车旁悬挂管理牌板,标明绞车的性能参数和操作规程要点。
6、在进车侧和出车侧设置一副双轨挡车器。
车辆过后及时关闭挡车器,挡车器处于常闭状态。
四、运输作业工序㈠、开车前的检查1、检查小绞车安装地点,5m范围顶帮支护必须安全可靠,便于操作和瞭望,无杂乱异物。
2、检查调度绞车的安装固定应平稳牢固,检查地锚、基础螺栓是否松动、变位,目视查看滚筒中线是否与轨道中线一致,绞车其最突出部位距轨道外侧不小于500mm。
3、检查调度绞车制动闸和工作闸(离合闸)。
闸带必须完整无断裂,磨损余厚不得小于4mm,铜或铝铆钉不得磨闸轮,闸轮磨损不得大于2mm,表面光洁平滑,无明显沟痕,无油泥。
各部螺栓、销、轴、拉杆螺栓及前帽、限位螺栓等完整齐全,无弯曲、变形。
施闸后闸把位置在水平线以上30°~40°即应闸死,闸把位置严禁低于水平线。
4、检查钢丝绳:无弯折、打结、严重锈蚀(不合格钢丝的断面积与钢丝总断面积之比达25%)、断丝超限(如有一个节距内断丝超过10%时应予以更换),绳皮绳卡是否符合要求,在滚筒上绳端固定要牢固,不准剁股穿绳,在滚筒上的排列应整齐,无严重咬绳、爬绳现象。
缠绕绳长不得超过绞车规定允许容绳量,绳径符合要求。
松绳至终点,滚筒上余绳不得少于3圈。
保险绳直径与主绳直径应相符,并连结牢固。
5、检查调度绞车控制开关,操纵按钮、电机、信号装置等无失爆。
设置位置应便于操作,信号声光兼备,声音清晰、可靠。
6、试空车:将绞车工作闸(离合闸)松开,制动闸刹紧,启动绞车空转,应无异常响声或震动,无甩油现象。
7、通过以上检查,发现问题必须及时处理,处理好后方可开车。
㈡、启动绞车1、司机在收到准确的信号后,首先应送上红灯示警。
闸紧制动闸,松开离合闸,按信号指令方向启动绞车空转。
2、缓缓压紧离合闸把,同时缓缓松开制动闸把,使滚筒慢转,平稳起动加速,最后压紧离合闸,松开制动闸,达到正常运行速度。
3、在绞车作业过程中,如欲使绞车暂时停止运转,应将离合闸松开,同时将制动闸刹紧;如需微调重物的位置时,只需交替提上或下压左右刹车把,使滚筒时转时停即可。
4、司机必须在护绳板后操作,严禁在绞车侧面或滚筒前面(出绳侧)操作,严禁一手开车,一手处理爬绳。
5、禁止两个闸把同时压紧,以防烧坏电机。
6、如启动困难时,应查明原因,不准强行起动。
㈢、绞车运行1、小绞车运行中,司机应集中精力,注意观察,手不离闸把,如收到不明信号应立即停车查明原因。
2、注意小绞车各部运行情况,如发现下列情况之一,必须立即停车,采取措施,等处理好后再运行。
⑴、有异常响声、异味、异状;⑵、钢丝绳有异常跳动,负载增大或突然松驰;⑶、严重咬绳、爬绳现象;⑷、电机单相运转或冒烟;⑸、断电或有其它险情时。
3、司机根据提放煤、矸、设备、材料等载荷不同及斜巷的变化起伏、酌情掌握车速。
严禁不带电放飞车。
㈣、停车1、接近停车位置,应先慢慢闸紧制动闸,同时逐渐松开离合闸,使绞车减速。
听到停车信号后,闸紧制动闸,松开离合闸,待收到车辆停放的信号后,稍做松绳,确认松绳无牵引力后停车、停电。
2、上提矿车,车过上口变坡点后,司机应停车准确。
3、正常停车后(指较长时间停止运行),司机需离岗时,必须将控制开关停电闭锁。
任务完成后,司机还应将绞车上、电机上堆积的灰尘进行清理。
五、绞车与钢丝绳受力验算+977水平轨道大巷绞车及钢丝绳拉力验算:该区段最大坡度为 2.5°,JD-11.4型调度绞车最大静张力F=10KN,钢丝绳径f15.5㎜,验算其能承受的最大滚动摩擦力和牵引重量。
由Qj=g·M·L(sina+ƒ2cosa)+g·Q0(sina+ƒ1cosa)公式推出:Q0=〔Qj-g·M·L(sina+ƒ2cosa)〕∕g(sina+ƒ1cosa)Qj:钢丝绳最大静张力,N;Q0:最大载荷;a:巷道最大坡度,2.5°;ƒ1:运行阻力系数,0.015;ƒ2:钢丝绳阻力系数,0.4;M:钢丝绳单位长度重量,f15.5㎜钢丝绳取84.57㎏∕百米;g:重力加速度,取9.8m∕s;钢丝绳最大长度:L=2.0(百米)查得:钢丝绳(f15.5㎜)最小破断拉力为125KN QZ′=QZ∕m=125∕3.5=35.71KNF=10KNQZ:所选钢丝绳各钢丝拉断力总和KNm:钢丝绳安全系数,查《煤矿安全规程》取3.5;∵QZ′﹥F∴以F值为Qj;计算得:Q0=〔Qj-g·M·L(sina+ƒ2cosa)〕∕g(sina+ƒ1cosa)﹦〔10×1000-9.8×84.57×2.0(sin2.5°+0.4×cos2.5°)〕∕〔9.8×(sin2.5°+0.015×cos2.5°)〕≈17.9×103㎏=17.9t矿车载重量:容积1.7m3×矸石容重1600㎏×0.716(装载系数)=1950㎏+977水平轨道大巷调度绞车牵引矿车数量为4个,每个矿车自重710㎏,矸石最大重量1950㎏,一个矿车总重量2660㎏(2.66t)四个矿车总重为10.7t。
17.9t﹥10.7t由此可见用该绞车于该区段最大可牵引17.9t重的设备车辆。
大于所牵引4个矿车总重(10.7t),满足要求。
六、安全技术措施㈠、挂车数量规定由绞车和钢丝绳的承载力验证计算值,规定+977水平规定大巷运输挂车数量为四辆。
㈡、信号规定+977水平轨道大巷运输按要求设置声光信号装置。
㈢、绞车司机操作规定1、调度绞车司机必须经过技术培训,考试合格,取得《合格证》后,持有效《合格证》方可上岗操作。
2、调度绞车司机必须掌握本设备的结构、性能、原理、主要技术参数,及完好标准等,并会一般性检查、维修、润滑保养及故障处理。
3、必须了解该绞车运输巷道的基本情况,如:长度、坡度、变坡的地段、中间水平车场(甩车场)、支护方式、轨道状况、安全设施配置、信号联系方式、牵引长度及各类货载的规定牵引车数等。
4、绞车司机必须穿工作服,扎紧袖口,精力集中,谨慎操作,不得擅自离岗,不做与本岗位无关的事,行车时不准与他人交谈。
5、绞车作业完毕后,必须切断电源,松开制动手把,封锁开关。
6、绞车司机严格按照操作规程和《岗位标准》作业。
㈣、摘挂钩的操作规定1、摘挂钩工作地点必须为平段。
2、摘挂钩必须是在车辆处于停止状态且前后有可靠支设情况下进行,作业时人员必须将双脚站在距离轨道300㎜以外的一侧。
3、作业前人员必须观察周围有无安全隐患,确保安全无误后,作业人员迅速进行作业,作业完毕后离开车辆周围。
㈤、轨道质量标准1、轨道允许偏差,直线段和加宽后的曲线段轨距上偏差为±5㎜,下偏差-2㎜。
2、接头平整度,轨面及内侧错差不大于2㎜,不应有硬弯。
3、轨面水平误差,直线段不大于5㎜,曲线段加高后不大于5㎜。
4、轨道接头的间隙不大于5㎜,高低和左右错差不大于2㎜。
5、轨枕质量合格,接头处轨枕无失效。
6、扣件齐全,密贴紧固,轨枕无失效。
7、充填不超过枕面,不低于枕面2∕3,轨枕长度范围内确保充填,钢轨下面两侧200㎜范围内加强充填。
8、尖轨尖端与基本轨密贴,间隙不大于2㎜,岔尖端高出基本轨顶,尖轨顶面宽20㎜处与基本轨高低差不大于2㎜,岔尖开程度80-110㎜摆动灵活可靠。
㈥、车辆掉道事故处理1、矿车掉道,禁止用调度绞车硬拉复位。
2、将下方防跑车安全防护装置关闭,封锁开关。
3、若下方车辆发生落道,应先对该车辆实施可靠的支掩(上双轨卡轨式阻车器),而后处理落道。
4、若中间车辆发生落道,应先对该车上下方各车辆实施可靠的支掩(上双轨卡轨式阻车器),而后处理落道。
5、若上方车辆发生落道,应先对下方各车辆实施可靠的支掩(上双轨卡轨式阻车器),而后处理落道。
6、条件允许时,应优先选用卸载上道方式处理落道事故。
7、上道作业时,应采用手动千斤顶上道,其吨位应与上道车辆货载重量相符。
每次抬起高度应略高枕木高度,并应及时用枕木垫好、垫稳。
千斤顶应底端接触实处,上端有防滑物支垫,应有车辆两端平衡支顶,切忌一边倾。
㈦、运输安全措施1、运输前必须先检查车辆是否完好,装载(高度、宽度合理,无超载、偏载现象)及刹车情况,有问题先处理后运输。
