绞车安装安全技术措施
- 格式:doc
- 大小:51.00 KB
- 文档页数:10

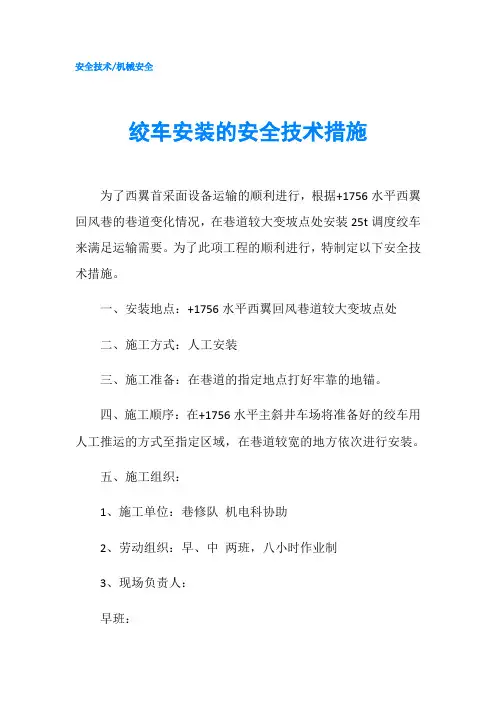

安全技术/机械安全绞车安装的安全技术措施为了西翼首采面设备运输的顺利进行,根据+1756水平西翼回风巷的巷道变化情况,在巷道较大变坡点处安装25t调度绞车来满足运输需要。
为了此项工程的顺利进行,特制定以下安全技术措施。
一、安装地点:+1756水平西翼回风巷道较大变坡点处二、施工方式:人工安装三、施工准备:在巷道的指定地点打好牢靠的地锚。
四、施工顺序:在+1756水平主斜井车场将准备好的绞车用人工推运的方式至指定区域,在巷道较宽的地方依次进行安装。
五、施工组织:1、施工单位:巷修队机电科协助2、劳动组织:早、中两班,八小时作业制3、现场负责人:早班:中班:4、施工工期:2天5、组织机构:分管矿领导:区队负责人:施工人员:巷修队人员、机电科电工六、绞车安装固定的工序及标准:1、绞车按要求下放到指定地点摆好,然后用钢丝绳或用40t 刮板输送机链子固定到已打好的地锚上。
要求必须上双螺帽,上紧固定。
紧固用的螺栓、螺母、垫圈等齐全、坚固、无锈蚀。
2、绞车的安装应在指定地点安装,可采用压柱加戗柱的固定方式(四压两戗)。
采用四压两戗式固定,即绞车前,后两边各打一根压车柱。
绞车的压柱,用木点柱作为压柱,但每次使用前必须检查木点柱的承压力情况,并有可靠的防倒装置。
各柱下部均匀支撑在绞车底盘上,柱顶要有不小于100㎜的柱窝,压柱要垂直顶板。
3、加齿轮油、加润滑油:绞车就位安装前或使用中必须按规定周期内进行加油、加润滑油,做好保养保修工作,油型、油量和加油周期必须达到标准要求,加润滑油按设备的润滑要求执行。
4、接地线电气设备的金属外壳和铠装电缆接线盒的外接地螺栓应齐全完整。
绞车和其开关主接地极的接地母线,用扁钢制作的,其截面积应不小于254mm2 。
5、卷钢丝绳:⑴卷钢丝绳必须排列整齐、无咬绳现象,钢丝绳强度及截面必须满足该工作面安装设备最重的设备抗拉摩擦阻力。
⑵使用钢丝绳必须完好无损,无痕无伤,钢丝绳断丝不超过截面10-15%。
绞车拆除和运输及安装安全技术措施一、绞车拆除的安全技术措施在绞车的拆除过程中,需要做好以下安全技术措施:1.组织技术鉴定:对绞车的各个部件进行技术鉴定,确保设备不会因拆卸而损坏或对设备进行了检修以确保安全。
2.明确拆除工作范围:在开始拆除绞车之前,必须确定好拆除的范围和具体步骤,让工人明确工作内容,避免出现误解或混乱。
3.切断电源:拆除绞车之前,必须先切断电源,以避免意外的触电事故。
4.卸除吊具:将绞车需要卸除的吊具卸下来,避免它们干扰工人的操作。
5.拆卸螺帽和螺钉:为保证安全,必须先拆卸掉绞车上的螺帽和螺钉,这样才能更方便地进行拆卸工作,工人也更容易操作。
6.拆卸后的维护:拆卸完成后,应该对绞车进行维修,毕竟它已经被拆卸并且不在使用状态。
二、绞车运输的安全技术措施在绞车的运输过程中,需要做好以下安全技术措施:1. 注意绞车的尺寸和重量:绞车非常重,通常需要用特别工具来运输,如果不遵守相关规定,会对工人、设备和环境造成巨大的潜在危险。
2. 安装并固定适当的运输设备:在运输中,必须使用适当的运输设备,并对绞车进行固定,这样可以避免设备在运输过程中产生异常。
3. 遵守交通规则:在运输时,严格遵守交通规则,保证绞车不会成为道路交通事故的原因。
4.注意交通管制:在运输过程中,要严格遵守有关交通管制规定,如路段封闭、设备限制高度等,避免因不遵守规定而发生意外。
三、绞车安装的安全技术措施在进行绞车的安装过程中,需要做好以下安全技术措施:1. 完备检查:在安装绞车前,必须进行充分的检查,确保设备不出现存在异常问题。
2.安全间距:保持适当的安全间距,以免在安装过程中工人受伤或设备受损。
3.采取适当的固定和支撑措施:在安装过程中,必须采取适当的固定和支撑措施,以避免设备滑落造成事故。
4.确保使用合适的工具:在安装绞车时,务必使用适当的工具和设备,保证工人的安全和设备正常操作。
5.专业技术人员进行操作:在安装绞车之前,应详细阅读安装操作指南。
绞车安装技术安全措施绞车是一种可以用于升降和拉拽重物的机械设备。
由于其作用特殊,因此需要特殊的安装技术与安全措施来避免事故发生。
本文主要介绍绞车安装技术及其安全措施,旨在提高施工人员的安全意识,减少因绞车使用不当而导致的事故发生。
绞车安装技术在安装绞车之前,需要先评估目标工作区域的地形状况、工作条件、需求负载和弯曲半径等因素,以确保绞车的安装位置和方法最大限度地提高工作效率。
安装位置选择绞车的安装位置应该位于离地面较高的台架上或者安装在墙体或柱子上,且安装的位置必须能承受绞车的负载并且具有充分牢固的稳定性。
如果支撑物不稳定或不坚固,容易导致绞车在使用过程中出现震动或者崩塌等严重事故,甚至可能导致生命危险。
另外,安装的位置应该考虑绞车的工作范围和绞车使用的方向,如需要提升物体,则应将绞车安装在物体上方,以便能够更好地控制提升过程,并降低绞车启动的风险。
安装方法在安装绞车时,要确保设备的支撑和固定是均匀且牢固的。
可以通过以下几个步骤来正确安装绞车:1.确保绞车并处于关闭状态,以免意外启动导致事故发生。
2.首先检查绞车的各部件是否完整无损,并按照说明书要求安装。
3.根据所需工作条件和承受的负载,选定绞车的支撑部位,选择合适的固定方法,以固定绞车的底座。
4.安装绞车的支架板,安装固定器管在墙壁上。
5.在设备支座的顶部进行固定,使支座增加额外的牢固性。
在安装过程中,一定要遵循相关的安全规定和要求。
如果不熟悉设备的安装方法或存在疑问,应该咨询专业人士或者生产商的技术工程师,并严格按照操作手册进行安装。
绞车使用时的安全措施除了正确安装绞车之外,使用时的安全措施也是至关重要的。
以下是一些应该注意的安全措施:绞车操作员绞车使用时,必须有操作员在现场负责控制操作。
操作员必须经过培训,并符合国家和企业的相关要求。
在操作过程中,操作员要始终关注各个环节的安全情况,避免因疏忽或不当操作导致人员或设备受伤。
对于需要进行高空或深井作业的绞车使用,操作员需要具备特殊的技能和经验,并要在操作过程中佩戴适当的安全设备以确保自身安全。
主井绞车安装安全技术措施安装主井绞车是矿井和工矿企业中常见的作业工艺,它的安装维护对于保障矿井安全和提高生产效率至关重要。
在进行主井绞车的安装工作时,必须严格遵守安全技术措施,以确保操作人员和设备的安全。
本文将介绍主井绞车安装时需要注意的安全技术措施。
1. 操作人员安全•安全培训:所有从事主井绞车安装工作的人员必须接受全面的安全培训,了解绞车的工作原理、安装过程及相关安全规范。
•个人防护装备:操作人员必须佩戴符合标准的个人防护装备,包括安全帽、安全鞋、耳塞、防护眼镜等。
并确保装备的完好和正确使用。
•临时工作平台:在安装绞车过程中,应配置稳固的临时工作平台,以便操作人员进行安装工作。
平台的材料和结构必须经过合理的计算和检验。
2. 设备安全•设备校验:在安装绞车之前,需要对所使用的设备进行校验。
包括对各部件的外观、结构、连接方式等进行仔细检查,确保设备符合要求,并记录相关信息。
•起重设备:安装绞车过程中需使用起重设备进行吊装。
起重设备应经过合理的设计和校验,并由具备相应资质的人员进行操作。
起重设备的额定载荷要大于绞车的总质量,以确保安全。
•安全锁装置:在绞车安装过程中,应配备安全锁装置,确保绞车不会在未经授权情况下启动或停止。
安全锁装置的选择应符合相关安全标准,并经过实践验证。
3. 现场安全•施工现场:在安装绞车的施工现场,应设置明显的警示标志和安全警戒线,以便提醒人员注意安全及禁止未经授权的人员进入施工区域。
•进场作业管理:严格控制进入施工现场的人员,确保只有经过必要培训和授权的人员才能进入作业区域,并佩戴指定标识。
•施工计划:制定详细的施工计划,合理安排施工任务和时间,减少安装过程中的意外和风险。
4. 安全监测•监测仪器:在主井绞车安装的过程中,应配备相应的安全监测仪器,如应力计、震动计、温度计等,用于监测设备的工作状态、环境参数等。
•安全检查:安装过程中需定期进行安全检查,包括设备连接、固定件、电气线路等,确保设备安装牢固可靠。
绞车安装的安全技术措施在工业生产中,绞车是一种常用的机械装置。
它具有简单、可靠、稳定的特点,在各个领域均有广泛应用。
然而,绞车的不当使用和安装不规范会给生产过程带来一些危险和风险。
因此,在绞车的安装和使用过程中,应采取一系列安全技术措施,以避免事故的发生。
安装前的准备工作在绞车的安装前,应进行以下准备工作:1.选用合适的绞车选择适合使用环境的绞车是非常必要的。
应该根据具体场合和需要选择负载能力适宜、类型符合要求的绞车。
同时,要确保绞车的制造厂商和产品牌号符合规范和标准,以避免质量问题。
2.检查场地和环境绞车应该安装在坚固平稳、宽敞空旷的场地上。
同时,要确保场地和环境无爆炸、易燃、有毒等隐患,以避免意外事故。
3.确定安装位置和固定方式绞车的安装位置和固定方式应在预先规划时确定,不得随意更改。
具体安装应根据不同类型和不同位置,选择合适的安装方式和固定方法。
安装前应检查所有固定螺栓,并密封紧固。
4.合理规划电路在绞车安装前,应确定电路规划,确保电压稳定、接线正确、线路整洁、电器装置安全可靠。
同时,还要特别注意地面电气工作的安全,确保接地可靠。
安装过程中的技术要求1.择优选择材料在绞车的制造、安装和维修中,应选择质量可靠、操作简便、安全可靠的材料。
例如:钢丝绳、链条、吊钩、制动器等都应该选择质量好的。
2.安装前必须个检查绞车在进行安装前都要进行全面检查,包括各种零部件是否齐全、工作状态是否正常、制动器是否灵敏、传动机构是否正确安装等。
检查后确定各项参数符合规定要求。
3.固定绞车机构绞车机构必须按照设计要求进行牢固的固定,保证不会因受力而移动或下滑,确保滑车的相对位置不变化。
4.注意工人和其他人员的安全在绞车的搬运、装卸和安装过程中,应确保工人和其他人员的安全。
要加强安全防护意识,保持工作场所整洁、干燥、稳定。
同时,还要进行安全教育和培训,让工人和其他人员熟知绞车的使用规程和安全操作细节。
安全使用者技术要求1.进行必要的保养绞车在使用期间应定期进行保养,预防绞车的各零部件出现故障。

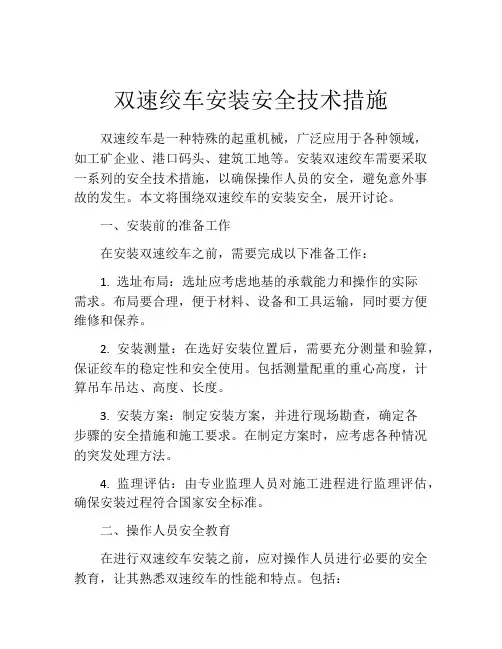

双速绞车安装安全技术措施双速绞车是一种特殊的起重机械,广泛应用于各种领域,如工矿企业、港口码头、建筑工地等。
安装双速绞车需要采取一系列的安全技术措施,以确保操作人员的安全,避免意外事故的发生。
本文将围绕双速绞车的安装安全,展开讨论。
一、安装前的准备工作在安装双速绞车之前,需要完成以下准备工作:1. 选址布局:选址应考虑地基的承载能力和操作的实际需求。
布局要合理,便于材料、设备和工具运输,同时要方便维修和保养。
2. 安装测量:在选好安装位置后,需要充分测量和验算,保证绞车的稳定性和安全使用。
包括测量配重的重心高度,计算吊车吊达、高度、长度。
3. 安装方案:制定安装方案,并进行现场勘查,确定各步骤的安全措施和施工要求。
在制定方案时,应考虑各种情况的突发处理方法。
4. 监理评估:由专业监理人员对施工进程进行监理评估,确保安装过程符合国家安全标准。
二、操作人员安全教育在进行双速绞车安装之前,应对操作人员进行必要的安全教育,让其熟悉双速绞车的性能和特点。
包括:1. 熟悉机器参数:了解双速绞车的承重能力、速度、安全装置等参数,按照要求进行操作。
在使用绞车时,必须按照规定的最大承重重量进行操作。
2. 熟悉安全技术:了解取货和放货的安全技术要求和操作程序,掌握应急处理的方法。
3. 熟悉紧急停车系统:了解如何使用紧急停车系统,保障机器在危险条件下的安全性。
三、安装过程中的安全措施1. 安装材料的检查:在组装绞车前,必须对材料进行检查,确保所有材料符合要求。
包括各类螺栓、卡环、钩子、滚轮系统等。
2. 安装前试运转:在安装之前,重点开展检测工作,进行试运转。
确保双速绞车的各项指标和机械部件的性能符合设计要求,而且接线牢固,传动部件顺畅无误。
3. 现场测量:在施工过程中,要进行现场测量,检查机械部件的安装质量和错误,保证装置后双速绞车的稳定性,且能承受负荷和运行。
4. 安全设施的布置:在安装双速绞车时,要在负荷传输点上装置专用安全保护设施,如防护罩、防止扭转的夹子和保护罩,以提高绞车操作的安全性。
变频绞车安装安全技术措施一、安装前的准备工作1.检查绞车及其附件的零部件是否齐全,各种设施是否符合规定要求。
2.检查安装绞车的地方是否水平,坚硬、平稳,并预留好电源和控制箱的安装位置。
3. 确认绞车的安装位置,放置支架,进行固定。
支架安装要求稳固、不易变形,预留浇筑混凝土的位置和固定膨胀螺栓孔。
4.根据设备和现场要求,分别布置接线、水、气等管线及设备支撑架,孔位要保证准确、完整。
二、设备的安装1.在绞车安装位置上加固支架并预留基础浇注孔、膨胀螺栓孔,并用测量仪器保持良好的水平。
2.在设备安装位置设置支架接线孔和气管孔。
3. 传输绞车的主机和现场控制箱应保持清洁干燥,并处理好接地,避免发生电气隐患。
4. 在现场控制箱内部配备好所需元器件和接线板,并加热,使室内温度尽量稳定在-10℃以上,保证元器件的工作能力和寿命。
5. 在现场安装的所有轮轴都应装上轴承,以便轴承油脂能够完成滚动摩擦的减摩作用。
6.现场应挂牌警示并做好相应的门禁控制装置。
三、安全技术措施1. 安装检讨确认在绞车安装设备之前应进行工作书面检讨并确认。
此确认列表包括以下元素:(1)工作许可证(2)安全测量(3)相应的设备工作负载表,比如电力线的容量和路段连通性,设备的负载率等等。
在每个检讨总结中要列出所有发现的问题和建议、报告审计,以及可能遇到的缺陷和不足之处和整改计划,以及供应商和客户的回应。
2. 操作人员要分级要严格区分不同工人的操作级别来避免误操作造成的危害,指明只是相关人员应该对设备有什么级别的掌握技能,并赋予输出权。
3. 安全指导在安装变频绞车之前,所有工人应该经过相应的政策和适当的安全指导,此外,每个建筑现场及时应该悬挂安全警示标识和用品区。
4. 注意照明要根据现场做防爆、防火处理,设立消防通道、隧道、水源等设施,绞车工作场所应设置足够的照明设施,以满足操作人员相关任务的视觉需求。
五、保护电路和电源控制1. 电源接线和控制箱的安全装置要符合施工服务端要求。
绞车安装技术安全措施绞车是一种重要的起重设备,广泛应用于建筑工地、港口、矿山等领域。
在安装绞车时,必须严格遵守安全措施,以确保操作人员的安全和设备的正常运行。
本文将重点介绍绞车安装技术以及相应的安全措施。
一、绞车安装技术1.选定安装位置:安装绞车时首先要确定它的位置,应先规划好站点的位置,尽量在平坦、结实、宽敞的场地上。
根据绞车的高度和承重能力,选择适配的位置。
2.固定支架:在安装绞车之前,必须先准备好支架,并将其安装牢固。
支架应由角钢、水泥和膨胀螺栓等材料制成,表面应清洁光滑,松动和油脂等污物应清除干净。
3.固定滑轮、钢丝绳等部件:在安装绞车之前,需要事先固定滑轮、钢丝绳等部件,确保它们能够牢固地固定在支架上,并且不能存在任何松动。
4.安装电机:在安装绞车时,还需要将电机进行调整和安装。
电机应与绞车连成同一电路,电缆应固定在支架上,避免钢丝绳碰到电缆。
二、绞车安装安全措施1.安全检查:在安装绞车之前,应进行彻底的安全检查,检查所有固定件和连接部分是否松动。
检查滑轮和钢丝绳是否正确调整,避免出现不必要的摩擦,确保绞车能够正常工作。
2.穿越装置:在安装绞车时,必须使用穿越装置,使钢丝绳穿过终端,确保钢丝绳能够到达安全位置,避免工人接触到绞车运转的部件。
3.固定钢丝绳:在安装绞车时,钢丝绳应固定,确保能够在绞车正常工作时不被缠绕。
钢丝绳应垂直放置,不应与其他物体发生摩擦。
钢丝绳的强度应与绞车相匹配。
4.使用防护设备:在安装绞车时,操作人员应穿戴好适当的安全防护设备,包括安全帽、防护眼镜、防护手套等。
使用安全设备和正确的操作方法保证安全工作。
5.指定专人操作:在绞车正在安装和运行时,应指定专人负责操作,不得让其他人靠近绞车进行任何操作,避免人员被绞车卷入造成伤害。
绞车安装时必须严格遵守以上安全措施,以确保操作人员的安全和设备的正常运行。
在使用绞车过程中,也应定期进行维护和检查,及时处理故障,避免事故的发生。
绞车安装安全技术措施10.保险绳头采纳三副绳卡卡紧,保险绳可不用主绳制作,但要与主绳连接好,连接在主绳卡中间处。
11.矿车(车盘)之间、矿车(车盘)与钩头之间的连接必需使用钢性防脱插销连接;矿车连接链与主绳头采纳锚链连接时,其强度不小于连接插销强度,并上好连接螺栓。
12.所使用的连接装置必需是具有煤安标志的试验合格产品,连接插销和连接链磨损量超过原尺寸15%或弯曲值超过直径10%的严禁使用。
13.运输坡度超过5时,必需加装保险绳。
二、运输信号的设置:1.调度绞车司机与把钩工之间必需设双向传递的来回信号装置,提升信号必需是组合声光信号,并灵敏、牢靠。
2.调度绞车处信号应固定在便于操作的地方,坡底信号应吊挂在平安硐内。
3.斜坡运输各中间偏口必需设有行车指示信号灯。
4.把钩信号统执行一声停、二声回、三声开、四声慢回、五声慢开的规定。
严禁采纳口令、敲管子等非标信号。
三、调度绞车操作及留意事项:1.司机必需经过特地培训,持证上岗。
2.司机操作前必需进行平安确认,检查绞车地锚及螺栓、调度绞车各部件等是否坚固、齐全、完好,检查信号是否清楚、牢靠;检查钢丝绳断丝磨损是否超限、连接是否坚固;严禁带病运转。
3.司机操作时,精神集中,着装规范;严格执行操作规程,严格遵守本单位制定的有关规章制度;严格按信号开车,信号不请时应通过回头铃发送反问信号,待得到精确信号后方准开车。
4.司机有权拒绝任何人的违章指挥,严禁盲目开车。
司机离开绞车,必需切断调度绞车电源并闭锁和上附加铁锁。
5.矿车在坡中停车,司机不准离开工作岗位,要锁好闸把。
下运时,必需带电回车,要掌握速度,严禁放飞车;滚筒余绳不少于3圈。
6.绞车司机运输过程中,若发觉负荷突然增大或拉不动时,必需立刻停车,刹紧闸把,但不得离开操作岗位。
7.运输过程中人员要躲开绳道及绳的三角区,防止甩钩、断绳、崩绳等造成的伤人事故。
四、施工过程中的平安保证措施:1.由跟班区长现场跟班指导。
无极绳绞车拆除及安装安全技术措施无极绳绞车是一种常用于建筑、工程、捕捞等行业的机械设备,它主要用于将各种物品拉升、提升或下降。
大部分情况下,绞车都能正常运转,但当需要对其进行拆卸或安装时,必须采取一系列的安全技术措施,以确保工人的安全和设备的完整性。
本文将探讨无极绳绞车拆除及安装的安全技术措施。
一、拆卸安全技术措施1. 停止使用绞车。
在开始拆卸绞车之前,必须停止使用该设备,切断电源,以避免发生任何意外。
2. 确定绳缆的位置。
在拆卸绞车之前,必须先确定绞车上绳缆的位置,并将其缩回到极限位置。
这样,可以尽可能减少工作人员受到绳缆损伤的风险。
3. 安全地固定绞车。
在进行拆卸操作之前,必须使用恰当的支撑和固定装置,将绞车安全地固定在一个稳定且易于操作的位置。
这有助于避免绞车在操作过程中失去平衡,从而对人员和设备造成伤害。
4. 使用适当的工具。
拆卸绞车时,必须使用适当的工具,并确保这些工具是完好无损的。
例如,扳手、螺丝刀、板手、锤子等都是经常使用的工具。
5. 穿戴个人防护装备。
在拆卸绞车的过程中,所有的工作人员都必须穿戴个人防护装备,包括头盔、手套、眼镜、防护鞋等,以避免发生任何意外伤害。
二、安装安全技术措施1. 停止使用绞车。
在进行安装操作之前,必须停止使用该设备,切断电源,以避免发生任何意外。
2. 确定绳缆的位置。
在安装绞车时,必须先确定绞车上绳缆的位置,并将其缩回到极限位置。
这样,可以尽可能减少安装人员受到绳缆损伤的风险。
3. 确保安装基础牢固。
在进行安装操作之前,必须确保绞车的安装基础牢固,以避免在使用中出现倾斜或滑动的情况。
4. 绳缆检查。
在绞车的安装过程中,必须检查所有绳缆的完整性和安装是否正确。
如果任何一条绳缆出现磨损、裂纹或其他异常情况,必须及时更换。
5. 保持清洁。
在绞车安装完成后,必须将工作区域保持干净和整洁,以避免在使用过程中绞车受到污染或损坏。
综上所述,无极绳绞车是一种重要的机械设备,但在拆卸和安装时需要采取严格的安全技术措施以确保工人的安全和设备完整性。
绞车安装及安全运行技术措施一、绞车安装1. 安装要求在安装绞车时,首先要保证设备的平稳和牢固,不能存在松动或偏移的情况。
其次,要保证电源的可靠性和稳定性,以避免设备过载、短路等电气故障。
此外,还要对绞车各个部件进行检查,确保其处于正常工作状态。
2. 安装方法绞车的安装方法与具体设备的型号和结构有关,一般需要参照设备的使用手册进行操作。
在安装时应注意以下几点:•选取安装地点时,要保证耐磨、耐腐蚀、耐压等特性,以保证绞车的长期稳定运行。
•将电源接线正确连接,检查电源电压是否符合设备要求。
•将液压系统、机械链接和传动系统正确连接,按照设备手册调整绞车的工作模式。
•检查绞车的制动器、限位器等安全装置是否有效,保证其在使用中的安全性和稳定性。
二、安全运行技术措施绞车是一种高危险性的设备,使用前必须要进行详细的安全检查和操作规程的学习。
以下为绞车安全运行的技术措施:1. 常规检查在使用绞车之前,需要进行以下常规检查,以确保绞车的安全运行:•检查电源电压是否正常,电缆是否接地、接续可靠。
•检查传动链、制动器、限位器等安全装置是否有效。
•检查链条和绞盘是否正确装载,是否存在扭曲和损坏。
•检查绞车制动器是否工作正常,测试制动器是否能够迅速、可靠地停止绞车。
•检查回转限位器,测试限位器是否能够正常工作。
2. 操作规范在使用绞车时,必须遵守以下操作规范,以保证绞车的安全运行:•在使用绞车之前,需要对预设的安全高度进行检查,确保操作人员的身体、手和头不会受到损伤。
•在操作过程中,要定期检查绞车的状态,发现异常情况及时处理。
•在绞车启动前,确保绞车传动链及关键零部件处于正常状态,否则需要进行修理或维护。
•在使用绞车过程中,操作人员应该保持专注,防止操作失误或因粗心大意造成事故的发生。
•操作人员需要妥善保管绞车钥匙,避免非授权人员操作引发事故。
三、维修保养定期的维修保养能够有效地保证绞车的正常运行和安全性。
以下是常见的维修保养措施:•每年对设备进行一次全面维修和检查,发现异常的零部件应及时更换或修理。
绞车安装安全技术措施绞车是一种用来提升和搬运重物的机械设备,在使用过程中要严格按照相关的安全技术措施进行安装,以确保操作人员的安全。
下面是一些常见的绞车安装安全技术措施:1.选址安全:在安装绞车前,要选择一个平坦、坚固的地面,以确保绞车的稳定。
同时,应避免在地下管道、隐蔽电线等地方安装绞车,以免损坏管线和导致事故发生。
2.安装固定:绞车在安装时需要固定在地面或固定平台上,以确保其稳定性。
安装固定方法可以采用膜法孔和铆钉等方式,确保绞车不会在使用过程中发生移动或倾斜。
3.安装位置合理:绞车应根据实际需求进行合理的安装位置选择。
安装位置应远离人员通道,并保持足够的操作空间,以便操作人员可以自由移动和操作绞车,防止被绞车的活动部件碰伤。
4.输送系统保护:如果绞车安装在悬挂轨道上,并用于运输物料,在装载位置和输送位置之间应设置绞车保护装置。
这可以是防撞装置、限位装置等,以防止绞车在行驶过程中与其他物体相撞或超出设定的行驶范围。
5.电力供应:绞车的电源应符合电气安全标准,并且要求可靠的接地。
绞车的电线应保持完好无损,并通过专门施工人员进行接线和调试,确保绞车的电气系统正常运行。
6.控制系统安全:绞车的控制系统应采用可靠的开关和按钮,并应正确安装在容易被操作人员接触到的位置。
控制系统需要提供急停按钮,以便操作人员在紧急情况下能够迅速停止绞车的运行。
7.限制负荷:在安装绞车时,要确保绞车的运行负荷不超过其额定负荷。
如果负荷过大,绞车可能会出现意外断裂或失控,导致严重的事故。
8.维护和检修:定期对绞车进行维护和检修是确保其安全运行的重要措施。
在检修期间,应按照操作手册和相关安全规定进行操作,确保操作人员和技术人员的安全。
9.培训和教育:在安装绞车之前,应对操作人员进行培训和教育,使其了解绞车的工作原理、操作方法和安全注意事项。
只有经过培训和合格考核的人员才能进行绞车的操作。
10.防止超载:绞车的额定负荷是指设计安装时所规定的最大负荷,操作人员在使用绞车时要严格按照额定负荷进行操作,不得超过绞车的负荷限制。
无极绳绞车安装安全技术措施为了确保无极绳绞车在安装期间的安全及顺利完成安装特编写以下措施,经审批后严格执行。
一、安装方案:1、安装工序基础浇灌绞车主机安装张紧尾轮、重锤等安装导向轮、尾轮固定运行部件安装梭车安装钢丝绳安装液压系统安装电气系统安装试运转。
2、安装方法(1)在基础浇灌时,预先留出二次浇灌的孔,用来固定螺栓。
基础浇灌须待5-6天方可安装绞车。
(2)牵引绞车需解体时做好记号,安装时按记号顺序安装,在安装地点组装好,然后用手动葫芦起吊,移动到基础上,再固定地脚螺栓。
(3)拉紧部安装首先将拉紧油缸用销柱固定在绞车本体上,张紧尾轮安装在基础上,然后用钢丝绳将拉紧歪轮用钢丝绳通过张紧尾轮与拉紧油缸上拉紧绳轮连接起来,用绳卡将钢丝绳固定。
(4)运行部件安装托绳轮一般按30米一组布置安装,在坡度发生凸变的地段时一般3米一组布置,主压绳轮、副压绳轮在凹变处一般按3米一组布置,拐弯时一般按4.5度一组布置安装并打地锚固定。
(5)梭车安装井下组装好,然好用手动葫芦移动到轨道上。
(6)钢丝绳安装将钢丝绳的一端经前压绳轮、绞车本体上缠绕3圈、拉紧歪轮、再经绞车本体缠绕3圈、过另一前压绳轮、梭车梭头、插爪先固定于绞车上后剩余绳缠绕在滚筒上并固定好滚筒。
(7)液压系统的安装先用油管将液压站与拉紧油缸,安全闸连接在一起:连接处用U型卡固定。
(8)电气系统安装按图接线。
二、安全技术措施1、对安装地点的巷道严格执行"敲帮问顶'制度。
2、安装时,有负责人现场指挥,所有作业人员听从负责人的统一指挥,确保安装工作顺利进行。
3、牵引绞车组装好,用10吨手动葫芦起吊,起吊时严禁左右摆动,作业人员严禁身体部位在牵引绞车下方。
导链吊挂必须牢固可靠,手动葫芦操作人员必须站在起吊物的侧面。
长柄工具操作时必须远距离进行,严禁身体部位接触起吊物件。
4、拉运钢丝绳过程中,由专人指挥,防止钢丝绳扭折、打折和伤人。
5、用绳卡固定钢丝绳时,不少于三副绳卡。
绞车安装及安全运行技术措施绞车是一种用于吊装和运输重物的机械设备,它具有体积小,操作简单,易于移动和安装等优点,因此在建筑、矿山、码头、工地和仓库等场合广泛应用。
然而,由于绞车具有很高的危险性,一旦安装和使用不当,就会造成重大的人员伤亡和财产损失。
因此,在安装和使用绞车时,必须严格遵守安全技术措施,确保安全生产。
一、绞车的安装1.1、基础施工绞车的安装前,必须选择平稳,坚硬,无积水的地面,进行基础施工。
施工前,必须清理施工区域内的杂物和建筑垃圾等障碍物,确保基础施工质量。
施工时要按照设计要求进行基础开挖,注浆灌浆,混凝土浇筑等各个环节,确保基础的稳定和承载能力。
1.2、机械安装绞车的机械安装过程需要具备专业技术人员,按照操作规程进行。
首先,需要根据设计要求,在基础上立起支架,并将绞车的底座与支架紧密拼接,接着再固定其它部件,如:底座螺栓,限位器等。
在安装完成后,必须进行清洁,涂漆和标识等步骤,并进行试运行,查看设备运行是否正常,并进行必要的调整,或者变化,以保证设备性能达到标准要求。
二、绞车的运行2.1、操作前的准备在使用绞车前,必须进行安全检查,包括检查电源线路,开关箱,电动机,过载保护装置,钢绳,回旋间隙,制动器,液压系统等,并确保每个环节都正常并可靠,以确保设备的正常运行。
特别是要检查钢绳是否损坏或磨损,是否扭曲或绳头变形,必要时应立即更换。
2.2、运行中的注意事项绞车运行时,必须遵循相关操作规程和安全标准,严禁超载或者将物品吊装高度超过限制。
同时,在操作过程中,要保持专注,确保无人在操作区域内,并按照标准的指令进行操作。
如果发现设备异常,应立即停止使用,并检查,排除故障。
三、绞车的安全技术措施3.1、绞车应设置限位器和过载保护装置为了避免绞车因为超载或其他原因造成设备损坏,应该在绞车上设置限位器和过载保护装置。
当绞车运行时超过了限制,限位器将会关闭设备,停止运行。
3.2、设备应有预警装置绞车运行时可能发生意外事故,为了及时避免危险,应该配备警报装置,以发出警报信号,提示操作人员,同时设备也会自动停止运行,以避免损坏设备。
无极绳绞车安装技术措施绳绞车是一种常用于起重和拉曳物体的设备,它由一个电动机、齿轮装置和绳索组成。
在安装绳绞车时,有一些关键的技术措施需要注意,以确保其安全可靠地运行。
本文将介绍无极绳绞车的安装技术措施。
1. 安全检查在安装绳绞车之前,首先要进行安全检查。
检查绳绞车的所有部件和操作装置是否正常工作,包括电动机、操纵杆、减速器等。
确保绳绞车负载能力与工作场地要求相匹配,并且符合相关安全标准。
2. 安装位置选择选择一个稳固的位置安装绳绞车。
确保安装地点水平,能够承受绳绞车的重量和运动产生的力。
避免在不稳定的表面或有可能发生沉陷的地方安装绳绞车。
此外,确保安装地点允许绳索在运行过程中不受任何阻碍。
3. 安全间距要求在安装绳绞车时,必须考虑周围设备和结构物之间的安全间距要求。
确保设备的运动范围不会与其他设备或结构物发生碰撞。
根据绳绞车的尺寸和工作要求,确定适当的安全间距,并遵守相关安全标准和规定。
4. 固定安装绳绞车必须进行牢固的固定安装,以防止其在操作过程中发生移动或倾斜。
使用适当的螺栓和支架来固定绳绞车,确保其稳定性。
根据绳绞车的尺寸和安装要求,选择合适的支架类型和数量。
在安装过程中,要使用扭力扳手按照制造商提供的规定进行正确的拧紧。
5. 绳索安装安装绳绞车的绳索时,必须保证绳索的负载能力足够强大,并符合相关标准和规定。
检查绳索的状态,确保没有磨损、断裂或其他潜在的质量问题。
正确安装绳索,确保其正确缠绕在绞车的滑轮上,并避免交叉或扭结。
6. 电气连接在绳绞车的安装过程中,必须正确连接电气线路。
根据制造商提供的电气连接图,按照正确的步骤进行连接。
检查电气连接是否牢固,确保断路器和保险丝的额定容量与绳绞车的需求相匹配。
7. 操纵杆和控制面板安装根据绳绞车的设计和安装要求,正确安装操纵杆和控制面板。
将操纵杆和控制面板放置在操作员能够舒适操作的位置,并确保其与绞车的电气系统正确连接。
总结:无极绳绞车的安装是非常重要的,正确的安装可以确保绳绞车在使用过程中的安全和可靠性。
安装主、副斜井凿井绞车安全技术措施一、编制说明:根据工程进度安排,我项目部开始安装主、副斜井凿井绞车,为保证施工期间施工人员的人身安全及设备安装质量,特编制下列措施:二、施工内容:JTD-提升机三、施工日期:2012年3月四、施工现场管理人员:施工负责人:技术负责人:安全负责人五、编制依据《煤矿安装工程质量检验评定标准》(MT5010-95)《电气装置安装工程施工及验收规X》GB50171-92《电气装置安装工程盘、柜及二次回路结线施工及验收规X》GB50171-92《煤矿安全规程》六、施工准备材料及主要机具:1、绞车安装所使用的主要材料,成品或半成品应有出厂合格证或质量鉴定文件。
2、绞车开箱检查应符合设计要求。
有无缺损等情况。
3、绞车轴承清洗,充填润滑剂其粘度应符合设计要求,不应使用变质或含有杂物的润滑剂。
4、地脚螺栓灌注时,应使用与混凝土基础同等级混凝土,决不能使用失效水泥灌注。
5、20T吊车、撬棍、活动扳手,铁锤、钢丝钳、螺丝刀、水平仪、钢板尺、钢卷尺、线坠、油桶、刷子、棉布、棉丝、手拉葫芦、木楔、油枕等。
七、作业条件:1、施工现场环境要求基本具备安装条件。
2、绞车安装应按照设计要求进行。
八、绞车安装技术要求:1、工艺流程:施工准备→定位放线→基础验收→机械设备安装→电器设备安装→二次灌浆→设备调试→空负荷试运转→负荷试运转→竣工验收移交。
2、基础验收①绞车安装前应根据设计图纸对设备基础进行全面检查,是否符合尺寸要求。
②绞车安装前、应在基础表面铲出麻面,以使二次浇灌的混凝土或水泥砂浆能与基础紧密结合。
③绞车开箱检查应符合下列规定:④卷筒旋转方向应符合设备技术文件的规定。
⑤绞车设备搬运应配合起重工专人指挥使用的工具及绳索必须符合安全要求。
3、设备清洗:①绞车设备安装前,应将轴承、传动部位及调节机构进行拆卸、清洗,装配后使其转动,调节灵活。
②用煤油或汽油清洗轴承时严禁吸烟或用火,以防发生火灾。
4、安装:①绞车设备安装就位前,按设计图纸并依据建筑物的轴线、边线线及标高线放出安装基准线。
将设备基础表面的油污、泥土杂物清除和地脚螺栓预留孔内的杂物清除干净。
②整体安装的绞车,搬运和吊装的绳索不得捆缚在转子和机壳或轴承盖的吊环上。
③整体安装绞车吊装时直接放置在基础上,用垫铁找平找正,垫铁一般应放在地脚螺栓两侧,斜垫铁必须成对使用。
设备安装好后同一组垫铁应点焊在一起,以免受力时松动。
④现场组装的绞车、绳索的捆缚不得损伤机件表面,转子、轴颈和轴封等处均不应作为捆缚部位。
5、主轴安装:①主轴装置的安装采用将底座、主轴和滚筒全部组装后,在进行整体操平找正。
②主轴装置全部安装好后,用手搬动滚筒应转动轻松,如果搬动,还得从新进行调整。
6、滚筒组装:①组装滚筒时,连接螺栓必须拧紧。
拧紧后应露出螺母2-4个螺距。
②连接螺栓的型号、规格、数量和防松装置,必须符合设备文件的规定。
③连接螺栓装配时,螺栓、螺母与连接件的接触应紧密。
④轮毂组装时,轮毂与大轴必须贴紧,两半轮毂的结合面处应对齐和接触紧密,并严禁加垫。
⑤切向键与键槽的配合必须严密,工作面的接触面积不应小于总面积的60%;挡扳与键靠紧,严禁有间隙。
7、减速机的安装:①根据厂家要求不需解体检查,整体吊运、安装。
8、制动系统安装:①制动各销轴在装配前必须清洗干净,油孔应畅通装配后应转动灵活,无阻滞现象。
②同一制动轮两闸瓦中心平面的重合度严禁超过2mm。
③同一付制动器两闸瓦工作面平行度:不应超过0.2mm。
④制动器支架端面与制动盘中心线的平行度,不应超过0.5mm。
且两端平行度对称相等。
⑤闸瓦与制动器的间隙:不应超过1.mm。
⑥闸瓦与制动盘的接触面不小于60%且在全格的基础上接触面分布均匀。
9、绞车试运转;经过全面检查手动盘车,供应电源相序正确后方可送电试运转,运转前必须加上适度的润滑油;并检查各项安全措施;卷筒旋转方向必须正确;在额定转速下试运转时间不得少于2h。
运转后,再检查绞车基础有无移位和损坏现象,做好记录。
10、质量标准1、保证项目:①地脚螺栓必须拧紧,并有防松装置;垫铁放置位置必须正确,接触紧密,每组不超过三块。
检验方法:小锤轻击,扳手拧拭和观察检查。
②试运转时,卷筒旋转方向必须正确。
经不少于2h的运转后,滑动轴承温升不超过35℃,最高温度不超过70℃,滚动轴承温升不超过40℃,最高温度不超过80℃。
检验方法:检查试运转记录或试车检查。
2、允许偏差项目:绞车安装的允许偏差和检验方法应符合规定。
绞车安装的允许偏差和检验方法①主轴轴心线在水平面内的位置偏差允许偏差:10/2000L检验方法:检查施工记录或尺量检查②主轴轴心标高(mm)允许偏差:±50检验方法:检查施工记录或尺量检查③提升中心线的位置(mm):允许偏差:5mm检验方法:检查施工记录或尺量检查④主轴轴心线与提升中心线的垂直度允许偏差:0.15/1000检验方法:检查施工记录或水平仪检查⑤轴承座沿主轴方向的水平度允许偏差:0.1/1000检验方法:检查施工记录或水平仪检查⑥轴承座垂直于主轴方向的水平度允许偏差:0.15/1000检验方法:检查施工记录或水平仪检查九、设备起吊安全技术措施:1、所用工具、材料必须在使用前逐一详细检查,确认无问题后,方可投入使用。
2、采用吊车进行起吊,都必须设专人负责指挥。
3、所有施工人员必须听从施工负责人的统一指挥,不得盲目行动。
4、需要用人力抬动时,必须统一指挥,用力一致。
5、如果起吊失败,所用过的工具、材料必须重新详细检查,不得凑合使用,确认无误,才能继续进行工作。
否则必须更换。
6、精神恍惚、神志不清者,禁止参加该项工作,严禁酒后上岗操作。
7、工作中,所有施工人员必须齐心协力、互相关心,发现异常情况,立即通知施工负责人,并停止作业,待所存隐患处理结束后,方可重新投入工作。
8、起重机的工作场地:地面应坚实平整、承压能力不小于3.5MPa、整机应水平、作业过程中支撑地面不得下陷;若地面较软,要在支脚板下垫上结实的木块。
9、起重机作业时,所有轮胎应支离地面。
10、支腿与支承面必须垂直,支腿与地面间应铺垫80mm厚的硬木板。
11、吊重作业中,不准扳动支腿手柄,如果要调整支腿,一定要先将所吊重物放落地面。
12、作业前应检查起重机安全保护装置及钢丝绳、吊钩等吊具,均应保持完好,起动后应空载运转,检查各部件工作是否正常。
13、必须按起重特性表所规定起重量及吊距X围内操作。
严禁超负荷作业。
14、负荷在空中,司机不准离开驾驶室,吊臂下不准站人和行人通过。
吊重作业时应有专职起重工负责指挥,在作业现场有其它人员操作时,当起吊及放下时必须发出信号。
15、操作人员操作时必须集中精力,不得与其他人员闲谈;一般情况下,只对指挥人员的信号作出反映,但是对于停止信号,不管是谁发出的,在任何时候均应服从。
16、不符合操作规程的指令,司机应拒绝执行,有人往起重机上攀登时,必须停车。
17、操作人员在身体不适或精神不佳时,不应操作起重机,严禁酒后作业。
十、安装安全技术措施:1、施工人员施工前,必须按规定穿戴劳保用品。
2、设备运抵现场后要依据装箱单进行清点和检查,看是否存在因装卸、运输等原因造成的损伤和丢失3、严格按安装工艺流程施工。
4、施工人员必须持证上岗。
5、安装绞车时,操作人员要相互配合、协调一致,并有专人指挥,6、设备进入施工现场后加强防盗管理,防止配件、器材的丢失和设备的损坏。
7、严禁作业人员在主轴装置下面拆除轨道和木垛,吊件下面严禁站人和人员行走。
8、安装时,在设备吊装过程中,应加强指挥,避免设备碰撞梁、墙、柱。
重要的设备指定专人管理、保管与存放。
9、进行有污染的作业时,各种设备、阀门等均需进行覆盖保护。
10、对有传动轴的设备在吊装时,不能将传动轴作为吊点,防轴承变形。
11、在设备吊装时,钢丝绳不能直接捆绑在设备上,要在钢丝绳与设备之间垫软木来保护设备表面不受损坏。
12、进入施工现场不许吸烟。
13、施工现场备有数量、质量合格的消防工具,除非消防急用,任何人不准挪作它用。
14、易燃品、要单独储存。
码放整齐。
油料、油漆等要隔离封闭存放,专人保管,并建立防火制度。
15、配电室及用电气设备集中的地点、必须放置四氯化碳、干粉等不导电灭火器。
16、焊工必须严格执行各项焊接操作规程和焊接设备、工具的使用要求;17、操作前必须认真检查工具、设备是否完好,安全装置是否安全有效;18、绞车安装后,要做到各部件连接紧固。
19、停、送电需派专人负责,严格执行停送电制度。
20、不得带电检修、搬移电器设备和电缆,特殊情况带电作业时,必须采取安全措施。
21、施工过程中,必须有现场负责人在现场统一协调,指挥作业,所有参加施工人员必须搞好自主保安、互保联保,严禁违章指挥、违章作业。
22、其他事项严格执行《煤矿安全规程》、《煤矿安全技术操作规程》、《煤矿矿井机电设备完好标准》等相关规定。
23、所有参加施工人员施工前必须在技术员带领下认真学习本措施,学习后在措施上签字方可上岗作业。
