工作井沉井下沉记录
- 格式:doc
- 大小:58.50 KB
- 文档页数:1
沉井工序资料范本一、沉井工序资料范本沉井这事儿啊,听起来就很专业呢。
那咱就开始说说这个沉井工序资料该咋弄哈。
首先呢,工程概况得写清楚呀。
这就像是给这个沉井工程画个像一样。
得写清楚这个沉井是干啥用的,是用于建筑基础呢,还是有其他特殊用途。
比如说要是在水边建个啥东西,那这个沉井可能就是为了稳固基础啦。
这里面还要写清楚这个沉井的位置,是在哪个地块儿呀,周围有没有啥特殊的环境之类的。
就像如果旁边有个老建筑,那施工的时候就得小心点儿,这些都得在工程概况里体现出来。
然后呢,沉井的设计部分。
这个设计可太重要啦,就像给沉井定制一个合身的衣服一样。
要写清楚这个沉井的尺寸,多高多宽多深得精确到小数点后几位呢。
还有这个沉井的形状,是圆形的呢,还是方形的,或者是其他奇奇怪怪的形状。
另外,这个沉井的结构设计也要详细说,它的墙壁有多厚呀,是用啥材料做的,是钢筋混凝土呢,还是其他新型材料。
这里面还要涉及到一些设计的计算过程,比如说这个沉井的承载能力是怎么算出来的,依据的是啥标准,是国家的建筑标准呢,还是行业内的一些特殊规定。
再说说这个沉井的施工准备工作。
这就像是一场大战前的粮草准备一样。
要写清楚施工队伍的组建情况,都有哪些工种的工人参与,像挖土工、钢筋工、混凝土工这些都得有吧。
还有施工设备的准备,挖掘机、起重机这些大型设备是不是都准备好了,它们的型号、数量啥的都要写清楚。
另外,施工场地的准备也不能少,场地是不是平整呀,有没有通水通电,这些都是影响施工的重要因素呢。
接下来就是沉井的施工工序啦。
这可是重中之重呢。
首先是地基处理,这个地基要是不处理好,那沉井可就站不稳啦。
要写清楚是采用啥方法处理地基的,是夯实呢,还是用其他化学药剂加固之类的。
然后是刃脚的制作,刃脚就像沉井的脚一样,它的形状、尺寸、制作工艺都得详细说。
制作好了刃脚,就开始第一节沉井的制作啦。
这里面要写清楚模板的安装、钢筋的绑扎、混凝土的浇筑这些具体的步骤。
比如说混凝土浇筑的时候,是一次性浇筑呢,还是分层浇筑,每层的厚度是多少,振捣的要求是啥,这些细节都很重要。
工作井沉井制作检验批质量检验记录一、检验项目:工作井沉井制作二、检验日期:XXXX年XX月XX日三、检验人员:XXX四、检验目的:本次检验旨在对工作井沉井制作过程进行全面检查,确保其符合相关标准和要求,提高工作井沉井制作质量,保障施工安全。
通过本次检验,全面了解施工过程、材料选择与使用、工艺控制等方面,并对施工过程中出现的问题进行记录与整改。
五、检验内容:1. 材料质量检验:- 检查沉井井筒材料的规格、型号是否与设计要求一致;- 检查井筒钢筋与钢骨架的材质是否符合要求;- 检查沉井水泥是否符合相关标准,并进行取样送检;2. 施工工艺检验:- 检查施工过程中的基坑开挖情况,包括基底平整度、土壤回填情况等;- 检查井筒浇筑过程中的模板支撑和固定情况,以及钢筋的布置;- 检查混凝土的浇筑工艺控制,包括振捣时间、振捣频率等;- 检查沉井井盖的安装情况,包括井盖大小、井盖连接处的密封等;3. 环境检验:- 检查施工现场的卫生与安全情况;- 检查施工现场的通风与照明情况;六、检验结果:1. 材料检验结果:- 沉井井筒材料规格、型号与设计要求一致;- 井筒钢筋与钢骨架材质符合要求;- 沉井水泥符合相关标准;2. 工艺检验结果:- 基坑开挖情况良好,基底平整度达到要求;- 井筒浇筑过程中模板支撑和固定符合要求,钢筋布置符合设计要求;- 混凝土浇筑工艺控制良好,振捣时间和频率适当;- 沉井井盖安装良好,井盖大小符合要求,连接处密封良好;3. 环境检验结果:- 施工现场卫生与安全状况良好;- 施工现场通风与照明状况良好;七、存在问题及整改措施:在工作井沉井制作检验过程中,发现以下问题:1. 部分沉井井筒材料采购不符合规格要求,需更换材料;2. 某些井筒浇筑现场存在模板支撑不稳定的情况,需加强支撑措施;3. 混凝土振捣时间和频率不够均匀,需要加强工艺控制;4. 井盖连接处存在漏水现象,需采取密封措施。
针对以上问题,制定如下整改措施:1. 更换不符合规格要求的沉井井筒材料,确保质量符合要求;2. 加强井筒浇筑现场的模板支撑,确保不出现松动或倾斜现象;3. 加强混凝土振捣工艺控制,确保振捣时间和频率均匀;4. 加强井盖连接处的密封措施,防止漏水现象的发生。
沉井配重下沉方案一、引言沉井配重下沉方案是指在建筑或桥梁等工程施工中,为了保持结构的稳定性以及提高施工效率,采用一定的沉井配重技术,降低工程设施的浮动性,增加其稳定性和安全性。
本文将介绍沉井配重下沉方案的工作原理、实施步骤以及注意事项。
二、沉井配重下沉的工作原理沉井配重下沉是通过在结构下部添加一定重量的沉井,使得整个结构的重心下移,从而提高结构的稳定性。
这种方法常用于高大建筑物、桥梁、塔楼等工程的施工过程中。
沉井的基本原理是利用重力将结构的重心下移,并通过沉井与结构之间的联结件来实现受力传递和支撑。
一般情况下,沉井由混凝土、钢筋混凝土或钢材制成,具有足够的自重,以确保整个结构的稳定。
三、沉井配重下沉的实施步骤1. 施工筹备阶段在进行沉井配重下沉之前,需要进行相应的施工筹备工作。
包括确定沉井的位置和数量、制定沉井的施工方案、准备所需的材料和设备等。
2. 沉井的制作和安装沉井可以根据具体工程的需求进行制作。
一般情况下,沉井的形状可以是圆形、方形或多边形。
制作时需要确保沉井的质量和强度,以承受所需的荷载。
完成沉井的制作后,需要将其安装到结构下部。
在安装过程中,需要保持沉井与结构之间的连接牢固,并采取一定的防护措施,确保安全施工。
3. 沉井的下沉沉井下沉是整个沉井配重下沉方案的核心步骤。
在下沉过程中,需要控制沉井的速度和平稳度,以防止发生意外情况。
可以利用液压或机械设备来实现沉井的下沉,同时要进行监测和调整,确保沉井下沉的平衡性。
4. 沉井的固定和保护在成功完成沉井下沉后,需要对沉井进行固定和保护。
可以利用锚杆、钢筋或混凝土等方法,将沉井与结构牢固地连接在一起,以保证整个结构的稳定性。
同时,还需要注意对沉井的防腐、防水和监测等工作,确保其长期的使用寿命和安全性。
四、沉井配重下沉的注意事项在进行沉井配重下沉时,需要注意以下几点事项:1.根据具体工程的需求,合理确定沉井的位置、尺寸和数量,以确保结构的稳定。
沉井下沉方案一、下沉施工沉井下沉采用不排水下沉,第一次下沉至0.11m后采用不排水下沉工艺,然后采用不排水继续下沉至-10.26m设计刃脚底标高。
1、不排水下沉为确保道路的安全,保证在沉井下沉过程中井体四周土体的稳定,最有效的办法就是采用不排水下沉的下沉工艺。
不排水下沉取土方式为空气吸泥机出土下沉。
采用我公司自制的专用冲吸设备出土下沉。
利用25T汽车吊起吊冲吸泥设备,进行移动吸泥达到清除井内各个位置上的土体。
空气吸泥吸出的泥浆通过管道直接排放到泥浆池,经沉淀池沉淀后把上层清水排至业主指定区域。
①、冲吸设备和工作原理冲吸主要设备装置由10m3空压机、180KV高压水泵、进气管路、空气吸泥器,排泥管路、高压射水装置等,以及供水、供气、吸泥等的配套设备组成,是沉井不排水下沉施工的必要设备。
空气吸泥器包括约500mm×600mm的圆柱状空气箱、Ф200mm吸泥管、Ф50mm进气管,并有二根Ф50mm的高压射水管,在空气吸泥器上打设直径为Ф5mm小眼孔,其中孔眼总截面积为进气管截面积的1.2~1.4倍。
当空气吸泥装置工作时,压缩空气沿气管进入空气箱以后,通过内管壁上的一排排向上倾斜的小孔眼进入混合管,在混合管内与水和泥形成容重小于1的气水混合物,当送入的压缩空气足够充足,空气箱在水面以下又有相当的深度时,混合管内的混合物在管外水气压力的作用下,使顺着排泥管上升而排出井外。
由此可知:供气量越大,气、水、土混合物的容重越小,压差增大,吸泥效果越好;水深越大,吸泥效果也越好。
②、穿越硬土层的技术如果下沉过程中遇到较硬的土层,要采取必要的技术措施,确保沉井快速、平稳、安全地下沉至设计标高。
a、增大水枪压力,加大破坏该土层的力度。
b、增大气压使块石等障碍物能顺利吸出井外。
c、潜水员配合施工,对井下泥面标高情况作出较为准确的反应,并清除井底垃圾,石块等障碍物。
d、刃脚预埋高压射水管破坏该土层。
e、吸泥器底部设置水平水枪,增大破坏范围。

浅谈沉井下沉常见问题的原因和处理办法摘要:沉井,是一种在地面上制作、通过取除井内土体的方法使之沉到地下某一深度的井体结构。
利用沉井作为挡土的支护结构,可以建造各种类型或各种用途的地下工程构筑物。
本文将对沉井施工过程中常见的问题(如沉井下沉倾斜、沉井下沉过快、沉井下沉过慢、沉井内流砂等)展开原因分析,并提出处理办法。
关键词:沉井介绍、不排水下沉、下沉常见问题、解决办法0引言沉井作为建造地下工程构筑物或深基础的一种方法,与大开挖方法相比,具有施工场地面积小,节省开挖支护费用,节省降水排水费用等明显优点,地下构筑物或深基础深度越大,沉井的优点越为突出。
且当新建构筑物附近存在已有建筑物,开挖施工可能对已有建筑产生不利影响时,或者江心和岸边的井式构筑物排水施工有困难时,采用沉井都是最佳选择。
因此,沉井这一由古老的掘井作业发展而来的技术,由于其在建造地下构筑物或深基础工程中显示的优越性,随着施工技术以及施工机具的不断发展而获得越来越广泛的应用。
1 沉井介绍沉井基础是以沉井法施工的地下结构物和深基础的一种型式。
是先在地表制作成一个井筒状的结构物(沉井),然后在井壁的围护下通过从井内不断挖土,使沉井在自重作用下逐渐下沉,达到预定设计标高后,再进行封底,构筑内部结构。
广泛应用于桥梁、烟囱、水塔的基础;水泵房、地下油库、水池竖井等深井构筑物和盾构或顶管的工作井。
沉井按用途分类可分为构筑物类、基础类和基坑支护类;按材料分类可分为混凝土沉井、钢筋混凝土沉井和钢沉井;按平面形状分类可分为圆形沉井、矩形沉井、尖端沉井和多格沉井;按场地分类可分为陆地沉井、筑岛沉井和浮运沉井。
2沉井组成沉井主要有刃角、井壁、内隔墙、取土井、凹槽、封底、顶板等组成。
(1)井壁:沉井的外壁,是沉井的主要部分,它应有足够的强度,以便承受沉井下沉过程中及使用时作用的荷载;同时还要求有足够的重量,使沉井在自重作用下能顺利下沉.(2)刃脚:井壁下端一般都做成刀刃状的“刃脚”,其功用是减少下沉阻力。
.

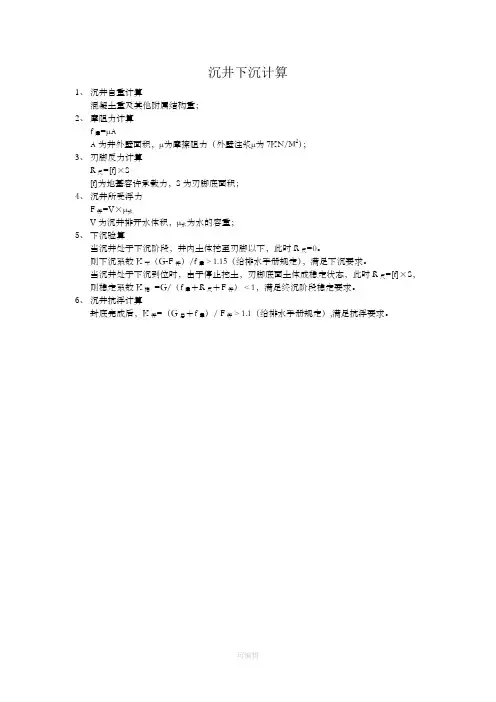

沉井下沉计算
1、沉井自重计算
混凝土重及其他附属结构重;
2、摩阻力计算
f摩=μA
A为井外壁面积,μ为摩擦阻力(外壁注浆μ为7KN/M2);
3、刃脚反力计算
R反=[f]×S
[f]为地基容许承载力,S为刃脚底面积;
4、沉井所受浮力
F浮=V×μ水
V为沉井排开水体积,μ水为水的容重;
5、下沉验算
当沉井处于下沉阶段,井内土体挖至刃脚以下,此时R反=0。
则下沉系数K下(G-F浮)/f摩﹥1.15(给排水手册规定),满足下沉要求。
当沉井处于下沉到位时,由于停止挖土,刃脚底面土体成稳定状态,此时R反=[f]×S,则稳定系数K稳=G/(f摩+R反+F浮)﹤1,满足终沉阶段稳定要求。
6、沉井抗浮计算
封底完成后,K浮=(G总+f摩)/ F浮﹥1.1(给排水手册规定),满足抗浮要求。
可编辑。
沉井下沉记录范文第一天:根据计划,今天开始我们将进行沉井下沉工作。
早上8点,我们在工地聚集,提前做好了所有准备工作。
沉井是一个关键的工程环节,它将为我们的建筑提供坚实的基础支撑。
9点,我们集中力量开始下沉工作。
首先,我们使用隆起法挖掘机挖掘出开口的一个小坑,目的是使下沉工作更加顺利。
随后,我们转向使用沉底法进行下沉操作。
沉底法是一种将沉井自身下沉入土体的方法。
我们使用了大型吊车将沉井吊装,然后通过加重对沉井进行推力,使其下沉入土体。
此过程需要非常细致的操作,以确保沉井的平稳下沉和垂直度。
中午,我们进行了简短的休息,恢复体力和精神。
然后继续进行下沉工作。
下午4点,我们完成了当天的下沉任务。
整个过程顺利进行,沉井下沉了3米,达到了我们预期的进度。
我们为今天的工作成果感到骄傲,但也清楚这只是冰山一角,后续的工作还需继续努力。
第二天:今天,我们继续进行沉井下沉工作。
由于昨天的工作进展顺利,我们对今天充满了信心。
8点,我们再次开始了下沉工作。
根据计划,今天的目标是让沉井下沉5米。
我们使用了同样的方法,先挖掘小坑,然后通过隆起法挖掘机将沉井拖入坑中。
在下午的时候,我们遇到了一个小问题。
由于土壤的情况发生了变化,沉井的下沉速度变慢了。
我们停下来分析情况,随后调整了沉井下沉的方式。
我们决定增加沉井的加重压力,并将推力施加到沉井的不同部位,以提高下沉速度。
经过一番努力,我们终于完成了今天的下沉任务。
沉井成功地下沉了5米,达到了我们的目标。
尽管遇到了一些困难,但我们团队的合作和智慧最终克服了一切。
我们对今天的工作成果感到非常满意。
第三天:今天是沉井下沉工作的最后一天。
我们已经下沉了8米,离我们最终的目标还有2米。
我们非常期待今天能够顺利完成工作,将沉井下沉到位。
早上8点,我们开始进行最后一次下沉工作。
我们使用了更大的吊车来提供更大的推力,保证沉井能够顺利下沉。
经过几个小时的紧张操作,终于让沉井下沉到最终位置。
中午,我们欢庆了一下这个重大的里程碑。
沉井下沉施工方法一、沉井下沉准备1、沉井下沉前封堵井壁全部预留孔洞,对较大的孔洞可用水泥砂浆砌砖封堵,并在靠土的一侧用水泥砂浆抹面。
封堵孔洞用的砂浆强度满足下沉时能抵抗土压力和水压力的要求,还要考虑便于拆除。
2、沉井下沉前检查降、排水效果,当达到设计的要求后方可开始下沉。
3、放线定位。
沉井下沉前,先在内外井壁上各对称弹出4条垂线,以测定沉井下沉时的倾斜度。
在沉井内部4条垂线的顶端,悬挂垂球,并在刃脚处设标盘,沉井下沉施工时,随时观测沉井偏斜,以便及时纠偏。
在沉井外壁,沿4条垂线绘制水平测量标尺以此测定沉井的下沉量及下沉偏差。
4、检查沉井下沉使用的挖土、出土、运土等机械、设备、工具是否完好,数量是否能满足要求。
5、当沉井附近有已建成的建筑物或管线时,在有关位置处设置沉降变形观测点,并在沉井下沉和施工排水期间定期观测其变形情况,直至沉井封底完毕施工停止抽水满3个月为止。
6、砼垫层凿除前,对所有的砼垫层进行间隔对称分组编号,在凿除砼时分组、对称、同步地进行工作,待同一编号的砼垫层凿除完并进行回填后,方可凿除下一组编号砼垫层,每砼垫层凿除一组必须及时回填,回填材料采用中粗砂。
二、沉井下沉施工方法1、沉井下沉的施工方法根据沉井所通过地层和地下水的情况,采用不排水挖土下沉。
2、挖土的方法:本工程采用长臂挖土机挖土,土直接装车外运。
挖土时有专人指挥,统一操作。
3、分层挖掘,每层厚度约为40cm,中央部分的土面始终高于四周的土面40cm以上,呈反锅底状,沿刃脚内壁保留土台,土台宽度可根据沉井内的土质决定,当土质松软时土台宽度大些。
土质坚硬时土台宽度可小些,一般为2m左右。
沉井下沉时,按平面轴线的位置逐层沿外边四周挖去土台。
当土台经不住沉井刃脚的挤压时土体破坏坍落,沉井便均匀地下沉,每次下沉宜控制在20cm左右。
在挖除刃脚附近和刃脚下部的土时要求对称均衡,挖土的速度要相同,土面的高程要保持一致(纠偏时除外)。
要加强施工力量,争取在最短的时间挖完,以保持沉井的均匀下沉。
第1篇一、工程概况本项目为某大型桥梁工程,位于我国某城市,桥梁全长为X米,其中沉井基础长Y 米,宽Z米,高W米。
沉井基础采用钢筋混凝土结构,平面尺寸为YZ米,高度为W米,沉井内部分为多个仓格,井壁厚X米。
本工程于2023年3月1日开始施工,预计于2023年12月31日完成。
二、施工准备1. 施工人员:本项目共需施工人员100人,其中技术人员10人,施工人员90人。
2. 施工设备:主要包括挖掘机、混凝土搅拌站、泵车、汽车吊、潜水泵等。
3. 施工材料:主要包括钢筋混凝土、钢筋、水泥、砂石等。
三、施工步骤1. 沉井基础制作:首先进行沉井基础模板的安装,然后进行钢筋绑扎,最后进行混凝土浇筑。
浇筑过程中,要严格控制混凝土的质量和浇筑速度,确保沉井基础的强度和稳定性。
2. 沉井基础预压:在沉井基础混凝土达到一定强度后,进行预压处理。
预压过程中,要确保沉井基础稳定,避免发生变形。
3. 沉井基础下沉:沉井基础下沉采用排水下沉法,先在沉井基础内部设置排水系统,然后进行抽水,使沉井基础下沉。
下沉过程中,要严格控制下沉速度和偏位,确保沉井基础与周围土体紧密结合。
4. 沉井基础接高:沉井基础下沉到设计标高后,进行接高施工。
接高过程中,要确保接高部分的强度和稳定性,与沉井基础紧密结合。
5. 沉井基础封底:沉井基础接高完成后,进行封底施工。
封底过程中,要确保封底部分的强度和稳定性,与沉井基础紧密结合。
四、施工记录1. 2023年3月1日:开始沉井基础制作,完成模板安装。
2. 2023年3月5日:完成钢筋绑扎,开始混凝土浇筑。
3. 2023年3月10日:混凝土浇筑完成,进行预压处理。
4. 2023年3月15日:预压处理完成,开始沉井基础下沉。
5. 2023年3月20日:沉井基础下沉至设计标高,开始接高施工。
6. 2023年3月25日:接高施工完成,开始封底施工。
7. 2023年3月30日:封底施工完成,沉井基础下沉施工结束。
沉井顶管危大工程巡视检查记录范文一、工程基本信息。
工程名称:[具体工程名称]检查日期:[年/月/日]天气状况:[晴/雨/多云等]二、巡视检查人员信息。
姓名:[检查人员名字]职务:[如质检员、安全员等]三、巡视检查内容。
# (一)沉井部分。
1. 沉井外观。
今天来到沉井施工现场,先瞅了瞅沉井的外观。
井壁看起来还挺结实的,没有发现明显的裂缝或者破损的地方。
就像一个强壮的大汉,稳稳地站在那儿呢。
不过呢,在沉井的一个小角落,发现有一小块地方的混凝土表面有点粗糙,好像是浇筑的时候没处理得特别完美。
这就好比大汉脸上有个小疤,虽然不影响整体,但也得关注一下。
2. 下沉情况。
沉井下沉可是个关键事儿。
我看了看测量数据,这沉井下沉的速度还算正常,就像一个慢条斯理的乌龟,按照自己的节奏在往下走呢。
但是呢,在下沉过程中,发现沉井有点微微倾斜,这可就有点像走路有点歪歪扭扭了。
倾斜的角度虽然不大,目前大概只有[X]度,可也得赶紧找找原因,是不是周围土压力不均匀之类的。
3. 周边土体。
沉井周边的土体就像它的小伙伴,关系可密切了。
我在周围转了一圈,发现靠近沉井一侧的土体有一点点松动的迹象,就像小伙伴有点站不稳了。
这可能是沉井下沉过程中对土体产生了扰动。
这要是不管它,说不定会影响到沉井的稳定呢。
# (二)顶管部分。
1. 顶管设备。
来到顶管设备这边,这些设备就像一群勤劳的小蜜蜂,正在努力工作呢。
首先看了看顶管机,机器运转得挺顺畅,没有发出那种奇怪的嘎吱嘎吱的声音,这就挺好。
但是呢,发现顶管机的一个液压油管接口处有点渗油,虽然渗得不多,就像小蜜蜂身上沾了一点点花粉,可也得擦干净,不然时间长了可能会影响设备的性能。
2. 顶进方向。
顶管的方向就像船航行的方向,可不能偏了。
经过测量,目前顶进的方向大体上是正确的,不过还是有一点点偏差,偏差值在[X]毫米左右。
这就好比船稍微有点偏离航线,得赶紧调整一下,不然到最后就可能到达不了目的地了。
3. 管节连接。
沉井下沉测量要求
(1)在凿除垫层枕木前,必须在井顶及井壁上画出沉井的纵横中线,中线用于沉井垂直度与位移的监测。
(2)凿除斜面底模时,要加强垂直度,下沉量测量,发现倾斜立即纠正。
(3)沉井初沉时,每班至少作两次监测,(中线位移、垂直度、下沉量),每开挖一层土均应作一次下沉量、垂直度测量。
(4)挖土下沉时,视下沉速度,每两班测l-2次,发现异常现象及时采取相应技术措施。
(5)在纠偏过程中要增加监测次数。
(6)沉井接近设计标高时,应放慢下沉速度,沉井沉至距设计标高100mm时停止挖土下沉,并加强监测直至稳定。
1.4沉井制作与下沉施工工艺标准1 适用范围本工艺标准适用工业与民用建筑、市政公路、桥梁涵洞等的深坑、地下室、水泵房、设备基础、桥墩、码头等沉井工程。
2 施工准备2.1 材料要求2.1.1 水泥:宜用42.5 级或52.5 级普通或矿渣硅酸盐水泥。
使用前必须查明其品种、标号及出厂日期。
凡过期水泥、受潮或结块水泥不准使用。
2.1.2 细骨料:选用质地坚硬的中粗沙,含泥量不大于3%,不得含有垃圾、泥块、草根等杂物。
2.1.3 粗骨料:应采用质地坚硬的碎石或卵石。
石子粒径以5~40mm 为宜,含泥量不大于25%。
2.1.4 水:一般为饮用水或干净的天然水。
2.1.5 钢材:有出厂合格证和复验报告,符合设计要求方可使用2.1.6 外加剂:根据沉井抗渗要求及混凝土浇筑要求选用,并通过试验确定后应用。
2.2 主要工机具2.2.1 沉井制作机具设备:钢筋加工机具、模板加工机具、混凝土搅拌机械、混凝土输送机械、混凝土振捣机具、自卸汽车等。
2.2.2 沉井下沉机具设备:20~50 吨履带式起重机、出土吊斗、水力机械等。
2.2.3 排水机具设备:离心式水泵或潜水泵。
2.3 作业条件2.3.1 按施工总平面图布置,修建临时设施,修筑道路、排水沟、截水沟,安装临时水、电线路,安设施工设备,并试水、试电、试运转。
2.3.2 按照设计总图和沉井平面布置要求,已设置测量控制网和水准基点,进行定位放线,定出沉井中心轴线,作为沉井制作和下沉的定位依据。
2.3.3 收集现场勘察地质资料,根据土的力学指标、休止角、摩擦系数、地质分层构造,绘制地质剖面图,确定沉井地基处理和筑岛方案。
2.3.4 根据工程结构特点、地质水文情况、施工设备条件,编写切实可行的施工组织设计和施工技术措施。
2.3.5 材料的产品合格证和复验报告、进厂验收记录已完成。
2.3.6 有关工艺套管和铁件已外委加工。
2.4 作业人员主要作业人员: 钢筋工、混凝土工、模板工、水利机械操作工、运转工、壮工。
