水下浇筑混凝土施工技术要点水下浇筑混凝土是一种常见的施工方式,用于在水下环境中建造各种水利、港口和海洋工程等。
它是通过将混凝土材料输送至水下,并在水中形成均匀的混凝土体,从而实现水下建设的目的。
本文将介绍水下浇筑混凝土施工的关键技术要点。
一、施工准备阶段在进行水下混凝土浇筑之前,需要进行充分的施工准备工作。
首先,需要对施工现场进行水下测量和勘测,确定施工范围和深度。
其次,需要清理施工现场,清除杂物和水下障碍物,确保施工区域干净整洁。
同时,还需设置合适的水下导向设施,以引导混凝土材料流向预定位置。
二、混凝土配制在水下浇筑混凝土时,需要特别注意混凝土的配制。
由于水下环境的特殊性,混凝土的材料和配比需要根据具体情况进行调整。
一般情况下,水下混凝土的配比应具有较低的水胶比,以确保混凝土的流动性和可泵性。
同时,还需添加适量的减水剂和增稠剂,以提高混凝土的流动性和减少水分流失。
三、混凝土输送水下混凝土的输送是整个施工过程中最关键的环节。
一般采用泵送方式将混凝土输送至施工现场。
为了确保混凝土顺利输送,需要选用适合水下环境的泵送设备,并进行充分的试验和演练。
同时,还需设置合适的输送管道和导流装置,以确保混凝土能够准确无误地流向预定位置。
四、水下浇筑水下浇筑混凝土时,需要注意以下几点。
首先,要保持混凝土的流动性,避免混凝土发生堵塞或凝结。
其次,要控制混凝土的坍落度,避免过于稀薄或过于粘稠。
在浇筑过程中,还需及时调整混凝土的流量和速度,以适应水下环境的变化。
五、养护措施水下浇筑混凝土后,还需要进行养护措施,以确保混凝土的强度和耐久性。
一般情况下,可以采用水下养护和水上养护相结合的方式。
水下养护主要通过保持施工现场的湿度和温度,防止混凝土过早干燥和龟裂。
而水上养护则可以通过设置养护板和覆盖物等措施,保持混凝土表面的湿润和温度稳定。
六、安全措施水下施工存在一定的安全风险,需要采取相应的安全措施。
首先,要对施工人员进行专业的培训和指导,提高其水下作业的技能和意识。
混凝土水下浇筑的技巧一、前期准备工作混凝土水下浇筑是在水下进行的建筑施工工艺之一,需要进行一系列的前期准备工作,以确保施工的顺利进行。
1.选择合适的混凝土材料在进行混凝土水下浇筑前,需要根据具体的施工环境选择合适的混凝土材料,例如强度、流动性、韧性等指标。
2.准备好必要的工具与设备混凝土水下浇筑需要使用到一系列的工具与设备,例如混凝土搅拌机、输送泵、浮子等,需要提前准备好并确保其正常运作。
3.进行水下勘测在进行混凝土水下浇筑前,需要进行水下勘测,包括水下地形、水流速度、水下物体等,以便确定具体的施工方案。
4.制定详细的施工方案根据勘测结果以及具体的施工需求,制定详细的施工方案,包括浇筑深度、浇筑速度、混凝土配合比等。
二、混凝土水下浇筑技巧混凝土水下浇筑需要注意一些技巧,以确保施工的质量与效率。
1.控制浇筑速度混凝土水下浇筑需要控制浇筑速度,以避免混凝土流失或者过早凝固。
浇筑速度需要根据混凝土配合比、水流速度等因素进行调整。
2.控制混凝土流动性混凝土水下浇筑需要控制混凝土的流动性,以确保其能够在施工过程中顺利地流动。
可以通过调整混凝土配合比等方式来控制混凝土的流动性。
3.控制混凝土的坍落度混凝土水下浇筑需要控制混凝土的坍落度,以确保其能够在浇筑后迅速凝固。
可以通过调整混凝土配合比等方式来控制混凝土的坍落度。
4.使用浮子在混凝土水下浇筑过程中,可以使用浮子来控制混凝土的流动,以确保其能够顺利地流动到指定的位置。
浮子需要根据具体的施工需求选择合适的型号和数量。
5.使用输送泵在混凝土水下浇筑过程中,可以使用输送泵来输送混凝土,以避免混凝土流失或者过早凝固。
输送泵需要根据具体的施工需求选择合适的型号和数量。
6.使用加热器在混凝土水下浇筑过程中,可以使用加热器来加热混凝土,以加快其凝固速度。
加热器需要根据具体的施工需求选择合适的型号和数量。
三、注意事项在进行混凝土水下浇筑时,需要注意一些事项,以确保施工的安全与顺利。
水下混凝土浇筑施工作业指导书一、技术要求11水下混凝土灌注前,需对混凝土的塌落度、含气量、入模温度等指标进行测试,满足要求后方可进行混凝土浇注。
1.2现场混凝土满足首批封底混凝土灌注埋深≥1米要求,并有保证连续灌注的混凝土供应。
二、施工程序与工艺流程2.1 施工程序导管水密性试验及安装一二次清孔T混凝土现场检测T首批封底混凝土T灌筑混凝土T导管和导管随混凝土灌筑进程的提拔T埋深控制T导管拆卸、清洗T填写灌筑作业记录。
2.2 工艺流程三、施工要求3.1导管安装1、导管首次使用前须进行导管水密性试验检测。
1)检查每节导管有无明显孔洞,检查每节导管的密封圈完整情况,所有导管制作应力求坚固,内壁应光滑、顺直、光洁和无局部凹凸缺陷。
各节导管内径应大小一致,偏差不大于土2mm。
现场发现缺少或破旧的导管,要及时拆除更换或添加,并在钢索槽中涂适当的黄油。
2)选择场地,使导管在地面上平整对接,对接时就各节导管按顺序编号(导管首尾对接顺序为4.0m∕¼+2.7m岸*15节=44.5m)先把导管首尾用密封扣件相连。
导管可在钻孔旁预先分段拼装,在吊放时再逐段拼装。
分段拼装时应仔细检查。
3 )对导管两端安装封闭装置,封闭装置采用既有施压套。
安装时使两孔位于管道的正上方,以使注水时空气从空中溢出。
4 )安装水管向导管内注水,注水至管道另一端出水时停止,并应保证导管内冲水达70%以上,方可停止。
5)将一端注水孔密封,另一端与空气压力机连接,检杳导管连接处封闭端安装情况,检查合格后压风机充压,进行水密试验的水压不应小于孔内水深或泥浆深度的1.3倍压力,也不应小于导管壁和焊建可能承受灌注混凝土时最大压力的1.3倍,保持压力15分钟。

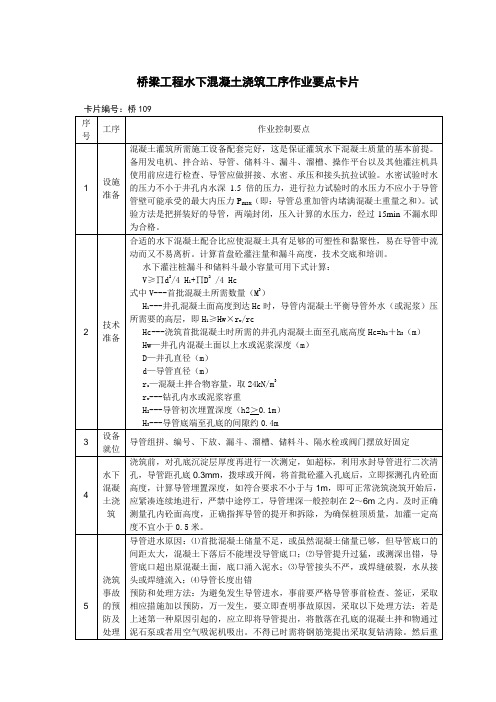

计算导管能承受的最大内压力P,可按下式计算:P=Yc*hc-Yw*Hw式中:P—导管可能受到的最大压力(KPa);Yc-混凝土拌合物的重度(取p=2500kg∕m3);he—导管内混凝土柱的最大高度,以导管全长计(m);Yw一桩孔内水或泥浆的容重(取p=1200kg∕m3);HW一桩孔内水或泥浆的深度(m)。
混凝土水下浇筑的工艺要点一、前期准备1. 确定施工地点和混凝土使用量。
2. 对施工现场进行勘测和测量,确定混凝土浇筑高度和坡度。
3. 确定混凝土的配合比和强度等级。
4. 确定混凝土的材料和设备,保证施工质量。
二、水下模板的搭设1. 水下模板应该具有良好的耐水性能和结构稳定性。
2. 水下模板的搭设应该根据施工要求和浇筑高度来确定。
3. 在模板上设置水平和垂直控制点,保证混凝土的浇筑高度和坡度。
三、混凝土的搅拌和输送1. 混凝土的搅拌应该按照配合比和强度等级进行。
2. 混凝土的输送应该选择适合水下浇筑的输送方式,如泵送和水下管道输送等。
3. 混凝土的输送应该保证流动性和均匀性,避免混凝土分层和堆积。
四、混凝土的浇筑1. 在混凝土浇筑前,应该进行泵送管道的检查和清洗,确保混凝土的流动畅通。
2. 混凝土的浇筑应该从低处向高处进行,避免混凝土的波动和流失。
3. 混凝土的浇筑应该保证均匀性和流动性,避免混凝土分层和堆积。
4. 在混凝土浇筑过程中,应该不断进行坡度和高度的检查和调整,保证混凝土的均匀性和整体性。
五、混凝土的养护1. 混凝土浇筑后,应该及时进行养护,保证混凝土的强度和耐久性。
2. 混凝土的养护应该根据混凝土的强度等级和浇筑环境来确定,如覆盖保温和喷水养护等。
3. 混凝土的养护时间应该根据混凝土的强度等级和浇筑环境来确定,一般不少于28天。
六、施工安全1. 水下混凝土浇筑作业应该由具有相关经验和技能的工人进行。
2. 在混凝土浇筑过程中,应该注意安全,如防止混凝土波动和流失等。
3. 在混凝土浇筑过程中,应该配备必要的安全设备和救援设备,确保安全。
七、混凝土浇筑的质量检测1. 在混凝土浇筑过程中,应该对混凝土进行质量检测,如测定坍落度、密度和强度等。
2. 混凝土的强度检测应该在混凝土养护期结束后进行,确保混凝土的强度达到设计要求。
八、工程验收1. 在混凝土浇筑过程结束后,应该进行工程验收,确保施工质量和安全。
混凝土水下浇筑施工工艺流程与方法的步骤混凝土水下浇筑施工工艺流程与方法的步骤在现代建筑工程中,混凝土是一种常用的建筑材料,而水下混凝土施工工艺则是一项针对水下施工场景的特殊工艺。
本文将深入探讨混凝土水下浇筑施工工艺的步骤与方法,帮助读者全面理解该工艺的具体流程以及其中的关键要点。
1. 准备工作混凝土水下浇筑施工的准备工作至关重要。
需要对施工场地进行测量和勘察,以确保场地平整且适合水下施工。
接下来,施工队需要准备各种必要的设备和工具,如水下混凝土泵、输送管道和喷射枪等。
施工队还需要准备适当的防水措施,以确保混凝土在浇筑过程中不会与周围的水体混合。
2. 钢筋加固在进行混凝土水下浇筑前,钢筋的加固工作是必不可少的。
在施工现场,施工队需要根据设计要求将钢筋按照一定的布置方式进行搭建,并使用钢筋焊接或绑扎等方法将钢筋连接起来。
这样可以增强混凝土的强度和稳定性,防止其在水下环境中受到水流冲刷的影响。
3. 混凝土预制在进行水下施工前,混凝土的预制工作也是非常重要的一步。
预制混凝土的主要目的是减少在水下进行施工时的工作量和时间。
在预制混凝土时,施工队需要根据设计要求将混凝土与水泥、骨料等原材料按照一定的比例进行拌和,并借助特定的模具将混凝土制成预制块或预制板。
4. 水下浇筑在进行混凝土水下浇筑时,施工队需要将预制的混凝土块或板运送至工地,并用专用的水下混凝土泵将混凝土注入到目标位置。
为了提高注入效果,施工队通常会使用高压水射流将目标位置的水体清除,以确保混凝土与水不会混合。
在注入混凝土时,施工队还需要使用喷射枪将混凝土均匀地喷洒在目标位置上,以确保混凝土的密实性和牢固性。
5. 浇筑后处理完成混凝土水下浇筑后,施工队还需要进行一些后处理工作以确保施工质量。
施工队需要对浇筑后的混凝土进行固化处理,以提高其强度和耐久性。
施工队还需要对水下施工场地进行清理,确保将所有的设备和材料带离施工现场,同时对周围的环境进行修复和保护。
混凝土水下浇筑施工工艺流程与方法一、前期准备工作1.确定混凝土水下浇筑的具体位置、深度和面积。
2.对水下施工环境进行勘察,了解水下的水质、水流、水温等情况,以便制定相应的施工方案。
3.准备好所需的材料和设备,包括水泥、石子、砂、水、混凝土搅拌机、输送泵等。
二、混凝土配合比设计1.根据混凝土水下浇筑的具体情况,确定配合比设计。
2.按照标准要求进行混凝土试验,确定混凝土的强度等指标。
3.根据混凝土的强度等指标,调整配合比设计,确保混凝土的质量。
三、混凝土水下浇筑施工工艺流程1.搅拌混凝土将水泥、石子、砂和水按照配合比的比例放入混凝土搅拌机中,搅拌均匀。
2.输送混凝土利用输送泵将混凝土输送到水下施工的位置,确保混凝土的均匀性和流动性。
3.防止混凝土流失在混凝土输送的过程中,要注意防止混凝土流失,可采用钢筋网等材料进行固定。
4.混凝土水下浇筑将混凝土从输送管中注入到水下施工的位置,可以采用手动或机械注入的方式。
5.养护混凝土混凝土水下浇筑后,要及时进行养护,保持混凝土湿润状态,确保混凝土的强度和耐久性。
四、混凝土水下浇筑施工方法1.手动注入适用于深度较浅的水下施工,由工人手持注射枪进行注入。
2.机械注入适用于深度较深的水下施工,采用机械注入可以提高效率和施工质量。
3.钢管注入钢管注入是一种常用的水下混凝土施工方法,可以保证混凝土的均匀性和流动性。
4.充填法充填法是将混凝土从船上直接倒入水中,然后再进行砌块或挤出成型。
五、注意事项1.水下施工环境复杂,需要注意安全事项,如潜水员的安全、设备的安全等。
2.混凝土的质量对工程质量有重要影响,要严格按照配合比设计和标准进行施工。
3.混凝土水下浇筑后要及时进行养护,保证混凝土的强度和耐久性。
4.在水下施工时,要注意防止混凝土流失,采用钢筋网等材料进行固定。
水下浇筑混凝土施工技术要点水下浇筑混凝土是一种在水下进行的特殊施工工艺,广泛应用于水下桩基、码头、海底管道、水下隧道等工程中。
本文将介绍水下浇筑混凝土的施工要点。
一、施工前准备在进行水下浇筑混凝土施工之前,需要做好充分的施工准备工作。
首先,应根据实际情况设计施工方案,并进行必要的水下勘测和测量工作,以确定施工的具体位置和深度。
其次,需准备好必要的施工设备和工具,如水下泵送设备、混凝土搅拌机、水下输送管道等。
同时,还需要配备专业的施工人员,熟悉水下施工工艺和操作技巧。
二、混凝土配制水下浇筑混凝土的配制要根据实际工程要求进行。
一般情况下,应选择适合水下施工的特殊混凝土,如水下坍落度较高的自流平混凝土或水下可抗水压较强的高性能混凝土。
在配制混凝土时,应根据具体情况控制水灰比、砂浆含量和骨料粒径,以保证混凝土的均匀性和流动性。
三、施工工艺1. 封闭施工区域:在施工前,需要将施工区域封闭,防止水流的干扰。
可以采用建立临时围堰或使用水下密封剂等方法来实现。
2. 泵送输送:混凝土的泵送是水下浇筑的关键环节。
在泵送过程中,应控制好泵送速度和泵送压力,避免混凝土的分层和堵塞现象。
同时,还需要合理设置输送管道,保证混凝土的均匀性和流动性。
3. 混凝土坍落度控制:水下浇筑混凝土的坍落度一般较高,以保证混凝土的流动性和充实性。
但坍落度过高会导致混凝土的流失和分层,因此需要控制好混凝土的坍落度,一般控制在17~20cm左右。
4. 混凝土的抗水压性能:水下浇筑混凝土需要具备良好的抗水压性能,以抵御水压对混凝土的冲击和侵蚀。
为此,可以在混凝土中添加特殊的掺合料和添加剂,提高混凝土的抗渗性和抗水压性能。
5. 浇筑和振捣:在进行水下浇筑时,需要将混凝土均匀地倾倒到施工位置,避免混凝土的分层和露筋现象。
同时,还需要采用合适的振捣方法,将混凝土振捣密实,以提高混凝土的强度和密实性。
6. 混凝土的养护:水下浇筑混凝土在浇筑完成后,需要进行适当的养护措施,以保证混凝土的强度和稳定性。
水下混凝土浇筑一、引言水下混凝土浇筑是在水下环境中进行的特殊施工过程。
此技术被广泛应用于桥梁、码头、水库等水工建筑物的建设中。
由于水下施工的特殊环境,水下混凝土浇筑需要考虑诸多因素,如水压、水深、流速等。
本文将探讨水下混凝土浇筑的工艺流程和技术要点。
二、水下混凝土浇筑工艺流程1、施工准备:在进行水下混凝土浇筑前,需进行充分的施工准备。
这包括对施工区域进行勘探,确定合理的施工方案,选择合适的施工设备,并对施工人员进行技术交底。
2、模板安装:在水中安装模板需要特别注意。
常用的方法包括围堰法、沉箱法等。
模板应具有足够的强度和稳定性,以抵抗水流的冲击。
3、钢筋工程:钢筋是混凝土结构的重要组成部分。
钢筋的安装和固定需要特别注意,以确保其位置准确,间距合理。
4、混凝土搅拌与运输:水下混凝土的搅拌和运输有其特殊之处。
通常需要使用特殊的搅拌设备,以确保混凝土具有良好的流动性和稳定性。
混凝土的运输也需考虑到水的流速和深度。
5、混凝土浇筑:在浇筑过程中,需要保持混凝土的连续供应,并控制好浇筑速度,以防止混凝土出现离析或早凝现象。
6、养护与拆模:混凝土浇筑完成后,需要进行适当的养护,以确保其达到设计强度。
当混凝土达到一定强度后,可以拆除模板。
三、水下混凝土浇筑技术要点1、导管法浇筑:导管法是水下混凝土浇筑的一种常用方法。
通过导管将混凝土输送至浇筑部位,需要注意导管的位置和深度,以及混凝土的流动速度。
2、泵送浇筑:对于大体积的水下混凝土结构,通常采用泵送浇筑。
这需要使用专门的潜水泵或高压泵将混凝土输送至浇筑部位。
在此过程中,需要严格控制泵送压力和速度,以防止混凝土出现离析或早凝现象。
3、粗骨料选择与处理:在水下混凝土中,粗骨料的选择和处理十分重要。
通常选用具有良好级配和强度的粗骨料,并对其进行水洗或干洗处理,以去除附着物和提高骨料与水泥的粘结力。
4、配合比设计:水下混凝土的配合比设计需要考虑多方面的因素,如强度、耐久性、抗腐蚀性等。
水下混凝土浇筑施工技术水下混凝土浇筑是一种特殊的浇筑技术,广泛应用于各种水下工程中,如海洋工程、桥梁基础、港口码头等。
本文将详细介绍水下混凝土浇筑的施工技术。
一、概述水下混凝土浇筑是指在水下进行混凝土浇筑工作。
与陆地上的浇筑相比,水下混凝土浇筑存在着更多的挑战和难点,需要采用特殊的施工方法和装备。
二、水下浇筑工艺1. 预制构件法预制构件法是一种较为常见的水下混凝土浇筑方法。
在陆地上制作好预制构件后,采用潜水员或机械设备将其运输至水下,并通过打桩或螺旋钻等方式将其安装在预定位置。
2. 管道浇注法管道浇注法采用管道将混凝土输送至水下施工区域。
通过控制管道出口的位置和斜度,能够准确地将混凝土送到目标位置。
这种方法适用于较为浅水的施工场景。
3. 碟盖法碟盖法是一种将混凝土装入特制的碟盖中,然后通过下沉的方式将其放置到目标位置的方法。
在下沉过程中,通过控制浮力和下沉速度,确保碟盖能够准确地放置在预定位置。
三、水下施工设备1. 混凝土泵车混凝土泵车是实现管道浇注法的主要设备之一。
通过混凝土泵车,混凝土能够在一定距离内被输送到目标位置,大大提高了施工效率。
2. 混凝土搅拌机混凝土搅拌机用于在陆地上制作混凝土,确保混凝土的质量。
为了适应水下施工需求,混凝土搅拌机需要具备密封性能和防水功能。
3. 水下作业装备水下潜水员需要配备专业的作业装备,如潜水服、呼吸器等。
同时,还需要配备潜水通讯设备,以确保与陆地上的指挥中心保持正常的沟通。
四、质量控制1. 混凝土配合比设计在水下浇筑混凝土之前,需要对混凝土的配合比进行设计,并进行实验室试验验证。
同时,还需要考虑水下浇筑对混凝土的影响,如水压、水质等。
2. 施工过程监测在水下混凝土浇筑过程中,需要进行实时监测和数据记录,以确保施工过程的控制和质量的管控。
监测内容包括混凝土浇筑速度、浇筑厚度等。
3. 质量检测水下混凝土浇筑完成后,需要进行质量检测,以确保施工结果符合设计要求。
