中南大学湘雅医学院新校区教学中心大楼施组
- 格式:pdf
- 大小:3.12 MB
- 文档页数:146
中南大学新校区图书馆施工及质量情况介绍中南大学新校区图书馆工程位于湖南省长沙市靳江路南侧中南大学新校区内,是一座可容纳5500个阅览位的标准化、智能化的大型现代化图书馆,由中南大学筹建、湖南建筑设计院设计、湖南**建设集团有限公司施工,总造价17507.5万元。
于2007年9月30日开工,2009年9月28日竣工验收。
一、工程概况该工程为框架结构,总建筑面积38981.7㎡,总建筑高度33.9m,地上七层,为阅览室、多功能报告厅、开架式书库、同声翻译室、光控声控室、办公用房、咖啡厅等。
局部地下一层,为藏书库、设备机房和车库等。
共设有垂直电梯7台,其中客梯2台、观光电梯4台、货梯1台。
设有中央空调系统、智能化监控系统、网络系统、消防报警系统等。
设计独特、注重“绿色建筑”理念,造型别致。
基础采用锤击预应力管桩;主体为框架结构;外装饰以石材幕墙为主,辅以玻璃幕墙和铝遮阳格栅等;内墙面主要以墙漆、石材饰面;天棚以铝扣板和埃特板吊顶;地面采用大理石、玻化砖、塑胶铺贴。
二、工程难点与新技术应用情况1、工程施工难点及技术措施1) 基础构造复杂±0:00以下由全地下室、半地下室、非地下室构成,全地下室部分采用Φ400、Φ500预应力管桩,半地下室部分采用承台、整板、剪力墙,非地下室部分采用承台、地梁结构体系。
2) 地下室防水要求高地下室建筑面积6764.3㎡,迎水面积1435㎡,设置为设备机房和藏书库、车库等,设计防水等级为一级。
3) 设备管道密布交叉地下室管线较为密集且存在给排水、消防、电气、通风、空调各专业管道交叉施工的难题。
4) 防火要求高本工程为大型图书馆,学生停留时间长、流量大,阅览座位5500个,藏书300万册,防火等级为一级。
5) 主体结构复杂层高分别为1.92m、4.5m、4.6m、3.6m等。
6) 高大支模体系的处理难度大本工程设有两个井字梁采光屋顶,屋顶分别为12308 ×28000㎜,12758× 28000㎜,屋顶梁主梁的截面尺寸为300×900、梁底支模高度为32.7 m,根据层高高、荷载大等特点,从高大支模体系的稳定性等环节入手,编制了高大支模体系专项施工方案,采用荷载传递法,在一层楼面搭设支模架,利用地下室支撑一层的支模体系,将上部荷载传递到地下室整板基础上,上部每层用钢管将支模架与混凝土柱进行刚性连接,设置纵横及水平剪刀支撑,保证了高大支模的安全性和稳定性,保证了梁的整体性、完好性。

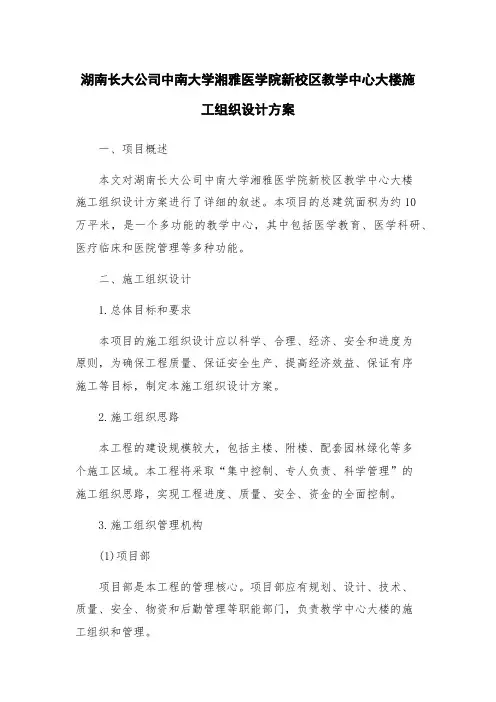

湖南长大公司中南大学湘雅医学院新校区教学中心大楼施工组织设计方案一、项目概述本文对湖南长大公司中南大学湘雅医学院新校区教学中心大楼施工组织设计方案进行了详细的叙述。
本项目的总建筑面积为约10万平米,是一个多功能的教学中心,其中包括医学教育、医学科研、医疗临床和医院管理等多种功能。
二、施工组织设计1.总体目标和要求本项目的施工组织设计应以科学、合理、经济、安全和进度为原则,为确保工程质量、保证安全生产、提高经济效益、保证有序施工等目标,制定本施工组织设计方案。
2.施工组织思路本工程的建设规模较大,包括主楼、附楼、配套园林绿化等多个施工区域。
本工程将采取“集中控制、专人负责、科学管理”的施工组织思路,实现工程进度、质量、安全、资金的全面控制。
3.施工组织管理机构(1)项目部项目部是本工程的管理核心。
项目部应有规划、设计、技术、质量、安全、物资和后勤管理等职能部门,负责教学中心大楼的施工组织和管理。
(2)生产部生产部是项目部的主动执行机构。
它主要负责教学中心大楼各施工区域的生产组织和实施,包括现场施工、工序安排、人员配置、安全与质量控制等。
(3)科技部科技部是负责工程技术支持和现场技术管理的职能部门。
主要负责配套方案的编制、现场技术方案的制定、工艺流程的审查、机械设备的选择等。
4.施工工艺方法(1)土石方施工技术土石方施工技术是所有建设工程中比较基本和关键的工程,故其施工质量和效率的高低直接影响着整个工程的进度和质量。
本工程需要进行大量的土方和石方施工,应采用大型机械化施工方式,在保证质量的前提下,提高施工速度和效率。
(2)混凝土施工技术混凝土施工技术在本工程中也是非常关键的一项工程,对工程的质量要求非常高,应采用分段施工、分层浇筑以及护面板、钢筋套筒等措施,保证混凝土外观的平整度和光滑度。
(3)结构钢施工技术在这个工程中,钢结构的施工也是不可或缺的。
钢结构的施工应预先设计并制作部件,在现场进行钢骨架的组装和焊接。

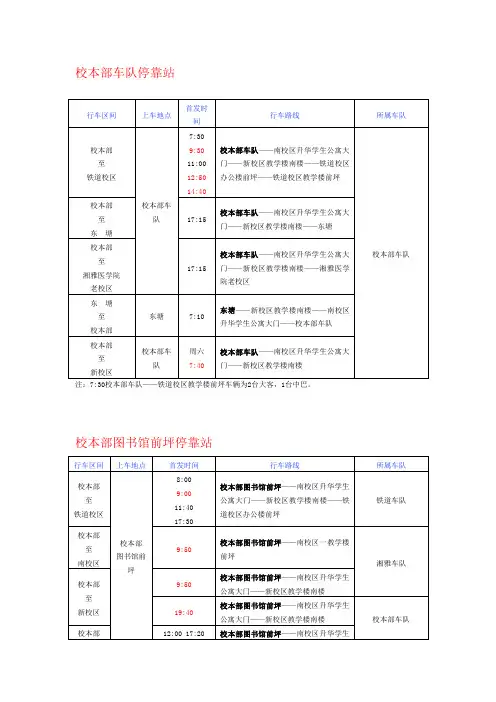

校本部车队停靠站行车区间上车地点首发时间行车路线所属车队校本部至铁道校区校本部车队7:309:3011:0012:5014:40校本部车队——南校区升华学生公寓大门——新校区教学楼南楼——铁道校区办公楼前坪——铁道校区教学楼前坪校本部车队校本部至东塘17:15校本部车队——南校区升华学生公寓大门——新校区教学楼南楼——东塘校本部至湘雅医学院老校区17:15校本部车队——南校区升华学生公寓大门——新校区教学楼南楼——湘雅医学院老校区东塘至校本部东塘7:10东塘——新校区教学楼南楼——南校区升华学生公寓大门——校本部车队校本部至新校区校本部车队周六7:40校本部车队——南校区升华学生公寓大门——新校区教学楼南楼注:7:30校本部车队——铁道校区教学楼前坪车辆为2台大客,1台中巴。
校本部图书馆前坪停靠站行车区间上车地点首发时间行车路线所属车队校本部至铁道校区校本部图书馆前坪8:009:0011:4017:30校本部图书馆前坪——南校区升华学生公寓大门——新校区教学楼南楼——铁道校区办公楼前坪铁道车队校本部至南校区9:50校本部图书馆前坪——南校区一教学楼前坪湘雅车队校本部至新校区9:50校本部图书馆前坪——南校区升华学生公寓大门——新校区教学楼南楼19:40校本部图书馆前坪——南校区升华学生公寓大门——新校区教学楼南楼校本部车队校本部12:00 17:20 校本部图书馆前坪——南校区升华学生至科教新村17:30 公寓大门——新校区教学楼南楼——科教新村校本部至湘雅医学院老校区11:4017:30校本部图书馆前坪——南校区升华学生公寓大门——新校区教学楼南楼——湘雅医学院老校区湘雅车队11:4011:5017:2017:30校本部图书馆前坪——南校区升华学生公寓大门——新校区教学楼南楼——杏林小区——湘雅医学院老校区南校区至铁道校区9:5011:3011:5015:1017:20南校区一教学楼前坪——校本部图书馆前坪——新校区教学楼南楼——铁道办公楼前坪铁道车队铁道校区至南校区9:2011:0012:4014:1014:40铁道办公楼前坪——新校区教学楼南楼——校本部图书馆前坪——南校区一教学楼前坪循环班车10:0515:10校本部图书馆前坪——南校区升华学生公寓大门——新校区教学楼南楼——湘雅三医院——湘雅医学院老校区——湘雅二医院——校本部校本部车队注:17:30校本部图书馆前坪——铁道校区办公楼前坪车辆为3台大客;17:30校本部图书馆前坪——湘雅医学院老校区车辆为1台大客,1台面包车。

一、施工方案1、工程概况:中南大学湘雅医院新医疗区药学楼建安工程位于湖南省长沙市湘雅路与芙蓉路交叉处西南向的中南大学湘雅医院新疗区内的南面,东面为卫生部肝胆肠中心科教大楼的基坑,南向为留芳宾馆,西面为医院办公楼,北面为新建的医疗大楼。
工程由圣帝国际建筑工程有限公司设计,为钢筋混凝土框架结构七层、地下一层。
总建筑面积4853平方米,其中地上4137平方米,地下716平方米。
建筑高度为36.8米。
1.1基础:本工程采用人工挖孔灌注桩基础,桩端持力层为强风化板岩,桩端阻力特征值为2500kpa,桩身长度进入持力层深度不小于1.5米,且桩长不小于8米。
桩身、桩帽及护壁混凝土强度为C30。
地下室层高6.5米。
1.2主体:主体为现浇框架结构,砼标号:垫层C15;基础梁、地下室底板、墙及一至五层梁板、柱C35(地下室部分底板、侧壁砼抗渗等级为S12);五层以上梁板、柱为C30。
钢筋采用HPB235、HRB335和HRB400三种。
填充墙砌体材料:外墙采用MU10粘土多孔砖(P型)、M7.5混合砂浆砌筑;内墙选用160厚钢丝网架整体珍珠岩夹心板和加气砼砌块墙(楼梯、电梯间、防火间及风井围护墙等选用200厚加气混凝土砌块和M5.0混合砂浆砌筑;消火栓处采用300厚加气混凝土砌块和M5.0混合砂浆砌筑)。
1.3装饰:外墙装饰外墙贴面砖、外墙干挂花岗岩和氟碳涂层铝包板三种;内墙面包括涂乳胶漆、花岗石墙面和贴面砖;室内天棚部分采用轻钢龙骨埃特平板吊顶和涂乳胶漆;楼地面包括花岗石楼地面、陶瓷地砖楼地面以及耐酸瓷砖地面等。
1.4门窗工程:门包括夹板门、防火门、全玻门、铝合金门连窗等,窗为铝合金窗以及少量矩形木百叶窗。
1.5屋面:本工程的屋面防水等级为一级,三道防水设防。
分为上人屋面与不上人屋面两种。
其中不上人屋面除了表层刷绿色丙稀酸涂料两遍外,其他构造同上人屋面。
上人屋面具体做法如下:结构层→20厚1:3水泥砂浆找平层→氯化聚乙烯防水卷材防水层(双层做法3.0厚,满贴)→50厚挤塑聚苯板→1:8水泥珍珠岩找坡2%,最薄处20厚→40厚刚性防水层→8-10厚彩色广场砖,20厚聚合物砂浆铺卧。

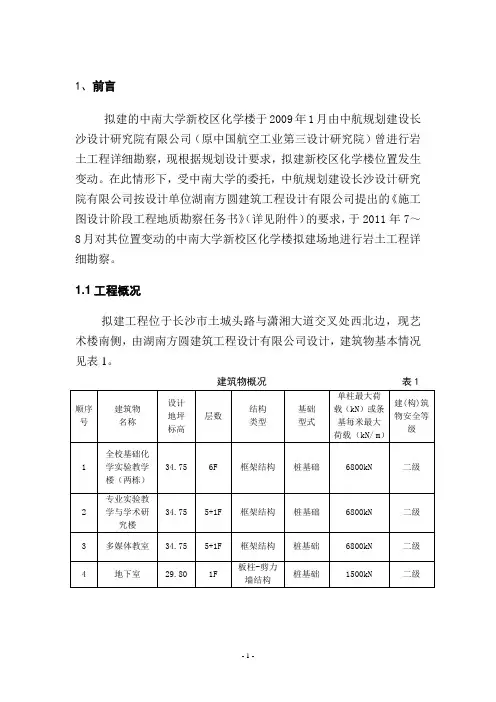

1、前言拟建的中南大学新校区化学楼于2009年1月由中航规划建设长沙设计研究院有限公司(原中国航空工业第三设计研究院)曾进行岩土工程详细勘察,现根据规划设计要求,拟建新校区化学楼位置发生变动。
在此情形下,受中南大学的委托,中航规划建设长沙设计研究院有限公司按设计单位湖南方圆建筑工程设计有限公司提出的《施工图设计阶段工程地质勘察任务书》(详见附件)的要求,于2011年7~8月对其位置变动的中南大学新校区化学楼拟建场地进行岩土工程详细勘察。
1.1工程概况拟建工程位于长沙市土城头路与潇湘大道交叉处西北边,现艺术楼南侧,由湖南方圆建筑工程设计有限公司设计,建筑物基本情况见表1。
建筑物概况表11.2 勘察任务、目的和要求本次勘察的任务和要求:1.严格执行《岩土工程勘察规范》(GB50021-2001)(2009版)及《建筑地基基础设计规范》(GB50007-2002);2.查明场地各层岩土的类别、结构、厚度、坡度、工程特征、计算和评价地基的稳定性,提供各层土(岩)的地基承载力特征值及桩端、桩侧阻力特征值;3.提供各层土(岩)的各项物理学性质指标(包括:容重、压缩模量、粘结力(C)、内摩擦角(φ)等);4.查明地下水的埋藏条件、变化幅度、渗透指数,提出防水设计水位,抗浮设计水位,判别地下水对建筑材料的腐蚀性;5.划分场地土的类型和场地类别,分析地震效应,有无不良地质现象;6.对建筑物的地基作出岩土分析评价,对基础设计、地基处理、不良地质现象的防治等具体方案作出结论和建议。
具体勘察要求详见附件1《施工图设计阶段工程地质勘察任务书》。
1.3 勘察技术标准本次勘察工作的依据和遵循的技术标准、规程、规范、要求有:(1)《岩土工程勘察规范》(GB50021-2001)(2009年版);(2)《建筑地基基础设计规范》(GB50007-2002);(3)《土工试验方法标准》(GB/T50123-1999);(4)《建筑桩基技术规范》(JGJ94-2008);(5)《中国地震动参数区划图》(GB18306-2001);(6)《建筑抗震设计规范》(GB50011-2010)等。
中南大学湘雅医院新医疗区建设项目一标段大体积砼施工技术方案编制人:审核人:中南大学湘雅医院新医疗区大楼建设项第一标段湖南省第六工程公司项目经理部2004年10月制中南大学湘雅医院新医疗大楼建设项目一标段大体积砼施工方案一、大体积砼工程概况:本工砼工程中,地下室直线加速区墙、板砼厚度1.1~2m,电梯井承台砼为1.2m厚,属大体积砼。
直线加速区墙板位于地下室1/31轴~○33轴/○J轴~○W轴主跨内,1/31轴~○33轴/○J轴~○W轴的直线加速区墙、板大体积砼的施工任务,其平面尺寸为14.85m×14.3m,底板厚度为1.5m,顶板厚度为2.0m,墙宽为1.1~2.0m,砼强度等级为C35重晶石砼,总砼方量约1060m3。
电梯井承台平面尺寸为10.75 m×11.25m,承台高度为1.2m,砼强度等级为C35S12防水砼,总重量约290m3,依据最不利原则,本工程大体积砼的温度验算及应力计算均以直线加速区底板为例。
二、大体积砼施工内容:钢筋制作与安装、重晶石砼试配、砼浇灌、养护、测温监控及降温保湿处理。
三、大体积砼工程施工时间:2004年11月下旬,日常气温约20℃,夜间约13℃。
四、大体积砼工程施工组织:管理人员:施工总负责:常旗技术负责:常科龙生产协调:贺伟刚现场施工:刘竹华现场质安:罗天佑后台负责:张军养护、测温监控:杨凡、张军施工班组:钢筋班:栗文班木工班:任寿华班砼班:疗新文班养护:苏国强班五、施工材料选择:“韶峰牌”P.O32.5水泥、重晶石、重晶砂、二级粉煤灰、BY-8型复合缓凝泵送剂、洁净自来水六、温度计算与养护方式的确定一﹥、砼的绝热温升计算与裂缝计算:所用材料:普通硅酸盐水泥P.O42.5,每立方米水泥用量340Kg,重晶砂每立方米用量1102Kg,重晶石每立方米用量798Kg,自来水每立方米用量205Kg,矿渣超细粉每立方米用量60Kg,UNF-3B缓凝高效减水剂掺量每立方米4Kg。
编制说明一.工程概况:湘雅医院教学科研楼拟建于湘雅医院总体规划的教学科研区内,现场址内为原有行政办公用房和住院病房楼,该区域西邻蔡锷北路,北邻医院老病栋,东邻住宅区的1栋高层住宅,南邻多层集体宿舍。
项目占地面积16590M2,总建筑面积78691 M2(地上:59227.64M2,地下:19463.36M2),建筑层数:塔楼25 层,裙房4层,地下室3 层;建筑高度:99.60 M。
项目塔楼采用框架剪力墙结构体系;裙房采用框架结构体系,其中4、5层大跨度部分采用预应力框架梁;地下室采用框架剪力墙结构;基础采用人工挖孔灌注桩。
本工程概算包括土建、室内装饰、给排水、通风空调(含燃气管线)、电气、防雷、消防、弱电、电梯及净化空调设备及工艺、室外景观绿化、总图管网等专业工程费用,并包括场址内原有建筑物拆除费用。
概算总投资及单位技术经济指标详见概算汇总表。
本项目可研批复总投资为62888万元(其中2882.65万元为全科医生培养学员宿舍改造投资,本栋科研教学楼新建投资为60005.57万元),本工程概算满足可研批复总投资控制要求。
二.编制依据:1.本院设计图及相关资料。
2.湘建价计[2014]113号文件(概算取费程序)。
3.2001《湖南省建筑工程概算定额》及相关配套定额。
4.2014《湖南省安装工程消耗量标准》。
5.省、市近期建设造价及有关市场参考价。
6.人工工资暂按湘建价[2014]112号文执行(土建82元/工日,装饰98元/工日)。
7.国家及湖南省现行取费文件及相关费率。
三.其他:1.室内外装修按设计。
2.电梯按合资厂家安装暂定价。
3.本概算包括建设用地上原有老建筑物拆除费用。
4.本概算未包括;医疗设备、设施,办公实验家具设备等费用。
5、基坑土石方弃运按20KM计取。
6、本说明书未尽事项详见设计说明。

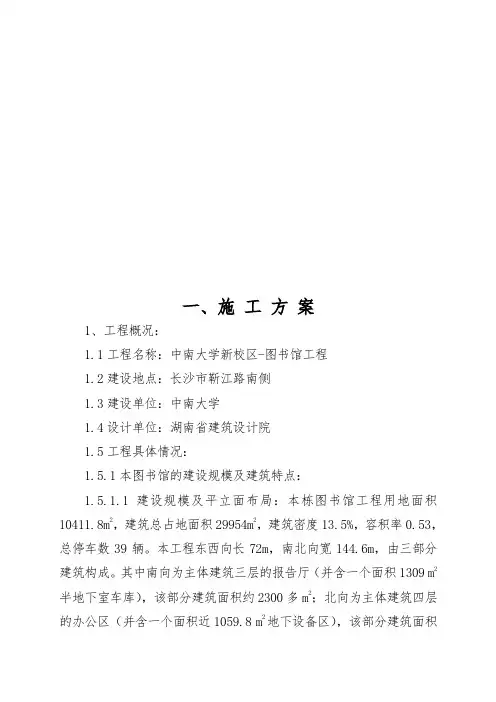

一、施工方案1、工程概况:1.1工程名称:中南大学新校区-图书馆工程1.2建设地点:长沙市靳江路南侧1.3建设单位:中南大学1.4设计单位:湖南省建筑设计院1.5工程具体情况:1.5.1本图书馆的建设规模及建筑特点:1.5.1.1建设规模及平立面布局:本栋图书馆工程用地面积10411.8m2,建筑总占地面积29954m2,建筑密度13.5%,容积率0.53,总停车数39辆。
本工程东西向长72m,南北向宽144.6m,由三部分建筑构成。
其中南向为主体建筑三层的报告厅(并含一个面积1309 m2半地下室车库),该部分建筑面积约2300多m2;北向为主体建筑四层的办公区(并含一个面积近1059.8 m2地下设备区),该部分建筑面积约4600 m2;中部为主体建筑七层的图书馆(并含一个面积4395.5 m2半地下室书库),该部分建筑面积约22995多m2,图书馆藏书300万册,阅览座位约5500个,整个建筑物的面积约为38981.7m2。
各层层高及建筑物高度如下:报告厅一层层高1.92m,二层层高4.5m;图书馆部分层高4.5m;办公区一层层高4.6m,二~四层层高为3.6m,总建筑高度33.6m。
图书馆北临靳江路,西临生态公园,东、南紧靠榨泥湖。
1.5.1.2屋面工程:屋面防水按Ⅱ级设防,防水层合理使用年限为15年,上人屋面采用UEA补偿收缩砼刚性防水和SBS高聚物改性沥青卷材防水,不上人屋面采用聚合物水泥基复合防水涂膜柔性防水,报告厅网架结构复合铝塑板屋面和图书馆局部玻璃平顶屋面均由专业厂家制作安装。
1.5.1.3门窗工程:本工程门主要包括夹板门、铝合金平开门及地弹簧门、防火门等;窗为铝合金推拉窗及铝板幕墙和铝合金玻璃幕墙。
铝合金选用墨绿色普通铝合金,玻璃选用灰绿色中空镀膜玻璃和灰绿色安全玻璃。
1.5.1.4装饰工程:(1)室外装饰:外墙采用彩砂涂料和干挂暖灰色石材,外墙石材保温采用XPS保温层。
(2)室内装饰:楼地面:密集书库、空调设备间、自行车停放、变电所、值班间、工具维修间、水泵房、休息室、安全监控机房、自行车小汽车库、外卖部、管理处采用环氧树脂薄涂地面;临水平台、报告厅、存包间、阅览厅、过刊室、自修室、同声翻译室、光控声控室、教师自修室、文献检索工具室、检索教研室、资源建设部采用PVC卷材楼面;楼梯间、前室、门厅、阳光厅、走道、休息厅、贵宾休息室、会议室、咖啡休息吧、大厅、办公室、流通办公室、办公区门厅、室外通道休息室、走道、存包间采用花岗石楼地面;卫生清洁人员休息室、化妆间、道具间、准备间、消防控制室、分拣室、工作间、采编部、办公室、储藏、保卫休息室、验收采购、光盘存放室、科技查新及信息咨询、接待室、档案室、教工活动室、空调设备室采用地砖楼面;男、女卫生间、电开水房、工具室采用防滑地砖防水楼面;多媒体教师、信息咨询教师、电子阅览及微机房采用平铺型网络地板。
湘雅医院新医疗区大楼基本情况简介新医疗大楼建筑面积285926平方米,地下2层,地上裙楼5层,有5栋塔楼组成。
日门诊接待量设计8000~10000人次,急诊600人次,共有57个病区,其中干部医疗科9个、219张床位,普通区48个,总床数达到2500张。
整栋大楼设有5个主要出入口,分别为普通门诊、儿科门诊、急诊、住院部、干部医疗科。
有关大楼层简要介绍:地下第2层:主要为车库,可停车700余台。
地下第1层:主要为餐厅、放射治疗中心、病室药房、消毒供应中心、超市及后勤水、电、空调等保障系统。
地上裙楼:从门诊进入大厅左侧1~5层全部为门诊:1楼外科、神经内外科;2楼内科、妇产科;3楼眼科、皮肤科、乳腺科、中西医结合科、心理卫生中心;4楼耳鼻咽喉科、口腔科、专家门诊;5楼康复科、整形美容科、体检中心和其它专业专病门诊。
门诊大厅右侧1~5层:1楼为西药房、放射科、核医学科、住院结算中心、儿科门急诊、急诊科;2楼为检验科、抽血室、B超影像科、内科检查治疗室、门诊输液室、急诊留观病房和急诊ICU,3楼为中药房、血液净化中心、病理科、ICU(共分外科中心、胸外、移植、神内、神外、呼吸6个区,计93张床位),另外儿科、新生儿科、骨髓移植、心血管、老干在相应病区设了ICU和CCU,所有的ICU病房全部设置了空气净化;4楼为手术室,共计49间(其中两间为DSA介入室),全部为空气净化。
普通区5楼以上、老干6楼以上全部为病房。
另外,在新区还设了职工保健科、网络信息中心、病案信息管理中心、院感监控中心、远程会诊中心。
同时,门诊1楼还设有咖啡座、银行;地下1楼设有超市;所以区域及病房均设有直饮水系统;所以科室和病房都有专门的更衣室,所以检查医政科室和病房都有物流自动传输系统,所以值班室都相应配有卫生间。
以后所有科室、病室大门都实行门禁卡,所以公共区域都设置了监视系统。
确实体现了医疗大楼一体化、现代化、智能化、人性化的理念。
中南大学湘雅三医院科教大楼冬季施工专项施工方案湖南东方红建设集团有限公司中南大学湘雅三医院科教大楼项目部2015年11月1日目录一、概述 (2)1.1编制依据 (2)1.2编制目的 (2)1.3施工概况 (2)1.4长沙地区天气概况 (2)1.5冬期施工遵循原则 (3)1.6冬期施工施工部署 (3)二、冬期施工准备 (4)2.1组织准备: (4)2.2现场准备: (4)2.3技术准备 (4)2.4物资准备 (4)2.5机械准备 (5)2.6冬期施工的组织管理 (5)三、冬期施工主要分部、分项工程技术措施 (6)3.1钢筋工程 (6)3.2模板工程 (7)3.3混凝土工程 (8)3.7电气工程 (15)3.8现场给排水保温措施 (14)四、冬期施工安全技术措施 (165)4.1冬期施工各项保证措施 (16)4.2冬期施工关于‘五防’的特殊规定: (16)4.3生活区冬期安全要求........................................ .174.4冬期施工应对雨雪天气的措施................................. .18 附表: 冬期施工部位表冬期施工主要材料计划表中南大学湘雅三医院科大楼冬季施工方案一、概述1.1 编制依据1.1.1 中南大学湘雅三医院科教大楼工程施工图纸1.1.2《混凝土结构施工及验收规范》(GB50204-2015)1.1.3《混凝土强度检验评定标准》(GBJ107-2010)1.1.4《建筑工程施工质量验收统一标准》(GB50300-2013)1.1.5《建筑工程冬期施工规程》(JGJ104-2011)1.2编制目的1.2.1加强冬期施工技术管理,提高技术管理水平。
1.2.2确保施工质量,避免由于技术措施不当引起不必要的返工、返修、资源浪费。
1.2.3确保施工安全,达到国家、地方、公司规定的目标。
1.2.4采取正确的冬期施工技术措施,有效降低工程成本,提高经济效益。
中南大学湘雅医学院发展历程:第四章建成新校区挥部办公室,罗桂求任指挥长,常显宜、陈光亮任副指挥长,翁学东任办公室主任。
国土局划拨土地后,省政府将土地征购和道路投资费用900万元和148万元分别拨给了长沙市城建开发公司和西湖渔场。
1989年11月,国土局正式办理土地划拨交付使用手续,省计委、省教委、省建委、省政府正式批准第三附属医院门诊楼开工建设报告,11月28日,附三医院正式破土动工。
二、“重点西移”战略根据卫生部(85)卫计字274号和(90)卫计字27号文件及1990年下达的关于速报《编制部属高等院校基本建设规划工作计划安排》等精神,结合实际情况,学校经反复商讨,提出了“重点西移”的战略部署和“把湖南医科大学建成全国第一流医科大学”的战略目标,并结合1989年学校委托机械工业部第八设计院(简称“八院”)所作的新校区建设规划提供的技术数据,围绕这一战略目标于1990年提出了40万字的十年规划,以(90)校行字18号文上报至卫生部。
次年卫生部正式批准其十年规划(卫计发(91)第8号文),准许湖南医科大学“八五”、“九五”期间有计划新建292980平方米、总投资20317万元的房屋建筑。
三、新、老校区规划的初衷根据卫生部下达的指标,学校进行了全盘规划。
当时的设想为,附二院和附三院按各自下达的指标和确定的规划单独实施,对新、老校区建设及附一院、口腔医院和附设卫校的建设则按“统筹调整、集中新建”的原则进行,即将老校区已有的房屋在满足老校区教学需要的前提下,逐步调整给附一院、口腔医院和卫校,新建房屋指标全部集中到新校区,这样既解决了附一院、口腔医院和卫校建设用地难的困难,又能集中力量尽快建设好新校区。
此设想曾以(90)校行字第18号文上报卫生部,在部领导视察学校时也详细作了汇报,得到了部领导的支持与肯定。
“八院”经过反复论证,提出了“新校区总用地量为247530平方米,其中包括职工住宅建设用地61634平方米,总建筑面积为121850平方米”的校园规划设计。
中南大学湘雅二医院内科楼临时用电施工组织设计一、工程概况中南大学湘雅二医院内科楼工程位于中南大学湘雅二医院内,医院以南为城市主要道路(人民路),以西为城市次要道路(南元宫)路,东靠韶山路。
本次新建的内科大楼拟设在拆除的原有内科楼基地上。
新建内科楼总建筑面积40784.4平方米,其中地下建筑面积为12131.1平方米,地上建筑面积为28653.3平方米,建筑地上十层,地下二层,建筑物总高度41.7m,为一类高层建筑。
建筑物耐火等级为一级,建筑结构安全等级为二级,结构使用年限为50年。
抗震设防烈度为6度。
工程采用框架剪力墙结构。
本工程施工用电采用TN-S接地系统,设专用保护接零并与工作接零严格分开。
二、施工用电管理目标施工用电按部标《施工现场临时用电安全技术规范》(JGJ46-2005)规范GB50194-93《建筑工程施工现场供电安全规范》和JGJ59-99规范的要求,采用三相五线制,实施TN-S保护接地系统,确保安全用电,创长沙市安全文明工地。
三、配电线路布置1、根据施工总平面布置图及现场安全标准化管理要求。
本工程采用VV型五芯电缆架空或埋地敷设,将施工用电从建设单位提供的电源点接送到施工现场的一级配电房,其线路布置见平面图。
2、本工程采用TN-S三相五线制供电系统,在总配电箱处设置重复接地,其接地电阻的测试值不大于10Ω。
二级配电箱距一级配电箱超过30米,二级配电箱也做重复接地装置,开关箱末端做第三组重复接地。
3、楼层砼振捣施工采用垂直供电方式,二级配电箱设置在底层或技术层中,采用电缆穿管树干式供电,每层设置三级配电箱,要求动力和照明严格分开供电。
4、施工现场的施工机械用电,按照安全、合理、节约的原则全部采用TN-S系统,设置总箱、分箱、开关箱,用VV型五芯电缆连接。
交流电动机,采用三相四线制,同时设重复接地保护。
四、配电柜设置1、本工程采用TN-S供电系统,甲方已提供经变压的电路系统,经计量箱接我方总配电柜然后引至户外Ⅱ级配电箱。
旗开得胜
中南大学湘雅医院教学科研楼
初步设计
第一分册:设计说明
(修订版)
1
湖南省建筑设计院
2014 年 12月
2
工程代号:2012-E006-01
工程项目名称:中南大学湘雅医院教学科研楼
设计单位名称:湖南省建筑设计院
资格等级与证书编号:建设部甲级A143000700
单位法定代表人:陈忻
总建筑师:杨瑛
3
旗开得胜总工程师:王四清
设计总负责人:许赤士罗明彰
一级注册建筑师:许赤士
一级注册结构工程师:彭爱萍
4
旗开得胜
各专业设计人员
项目负责人:
设计总负责人:
专业建筑结构给排水电气暖通智能化造价
专业负责人
设计
校对
5。
中南大学湘雅医学院新校区教学中心大楼施工组织设计编制:审核:湖南长大建设集团股份有限公司中南大学项目经理部二○○○年十月编制说明中南大学湘雅医学院新校区教学中心大楼位于长沙市河西桐梓坡路,附三医院西侧,由长沙市规划设计院设计,全部土建、安装工程由我公司于 2000 年7 月中标兴建。
我公司于 2000 年7 月10 日进场进行施工准备和施工临时设施的建设工作,包括场内原有建筑物拆除、障碍清除、场地初平、围墙设置、铺设施工临时道路、开通施工出入口、接通施工用水、用电管线等,同时进行大型机械设备进场工作,并对现场道路、水文、地质、周围环境进行调查了解。
因工期紧,建设单位要求尽早开工,争取在冬雨期来临之前多完成一些工作,9 月 22 日由建设单位组织进行了南栋桩基技术交底,24 日我司即进行南栋桩基施工。
因设计图纸分次交付,我公司一直缺乏对工程整体的全面了解和认识,在前期施工中未编制周全的施工组织设计,在施工程序的安排上随图纸进度随时进行调整和部署,对具体施工方案和具体施工方法,我公司分别编制了《人工挖孔灌注桩施工方案》、《南栋承台及地梁施工方案》、《北栋基础施工方案》、《Ⅶ 区地下室施工方案》等四个阶段性施工方案,用以指导施工。
设计图纸全部到齐后,我公司即着手进行全面的施工组织设计,根据我公司对设计图纸的初步理会,对工程量的初步估算,结合现场施工条件及我司施工力量,力求对施工中人力、物力和方法,时间和空间,需求与可能,局部与整体,阶段与过程,前方与后方等给予周密的安排和布置。
在进度安排上,已完成的工作按实计入,在施工方案和方法上,已完成部分按阶段性施工方案和实际施工情况实录。
由于编者水平所限加上时间仓促,缺乏对设计意图周全而深入的了解,因而不足之处在所难免,敬请有关领导及专家提出宝贵意见,具体施工中,我公司将据领导及专家意见随时改进。
目录1 工程概况……………………………………………………………1.1 建筑设计特征………………………………………………1.2 结构设计特征………………………………………………1.3 工程附属系统………………………………………………1.4 施工条件及合同要求………………………………………2 施工部署及施工管理体系…………………………………………2.1 施工部署……………………………………………………2.2 工地施工管理体系…………………………………………3 施工进度计划及保证措施…………………………………………3.1 施工进度计划横道图………………………………………3.2 保证施工进度措施…………………………………………4 分项工程施工方案…………………………………………………4.1 工程测量放线及沉降观测点设置方案……………………4.2 土方工程……………………………………………………4.3 人工挖孔灌注桩施工方案…………………………………4.4 承台及地梁施工方案………………………………………4.5 脚手架搭设方案……………………………………………4.6 模板施工方案………………………………………………4.7 混凝土浇捣方案……………………………………………4.8 外墙干挂花岗岩施工方案…………………………………4.9 GRC 轻质墙板安装施工方案………………………………4.10 地下室防水工程施工方案………………………………4.11 分项工程施工要求和注意事项…………………………5质量保证措施………………………………………………………5.1 保质量职责………………………………………………5.1 质量管理双系统…………………………………………5.2 施工质量控制系统………………………………………6 施工平面布置……………………………………………………7主要工程量清单及主要材料用量………………………………7.1 主要工程量清单…………………………………………7.2 主要材料用量计划………………………………………8主要机具及施工用水、用电计划………………………………8.1 主要设备、机具进场计划………………………………8.2 施工用水、用电计划……………………………………9 劳动力安排计划…………………………………………………10 保证安全主要措施………………………………………………11 文明施工主要措施………………………………………………12 冬雨期施工主要措施……………………………………………1 工程概况中南大学湘雅医学院新校区教学中心大楼位于长沙市桐梓坡路,长沙市高新技术产业开发区岳麓山科技园的上部,东靠医科大学附三医院,西接本校运动场,北临湘雅制药厂及动力设备用房,南面为宽广的校区广场。
