(完整版)工程项目管理成虎考试重点
- 格式:doc
- 大小:44.74 KB
- 文档页数:6
(工程项目管理成虎第三版)总复习提纲第一部分选择题(10题,每题2分)1.考虑项目的生命周期,项目的前期费用投入情况和对工程寿命期的影响情况分别是哪项?(A)P35A.小,大B.大、小C.小、小D.大、大2.不属于工程项目组织设计的基本原则的是哪一项?(D)P88A.责权利平衡B.适用性和灵活性原则C.减少管理层次,组织扁平化D.职能部门和项目部门边界模糊化3.项目管理的国际化趋势在全世界越来越明显,工程项目管理的国际惯例通常不包括?(C)P7A.推行工程可行性研究B.推行FIDIC合同条件C.推行代建制模式D.世界银行的采购条件4.业主通常以项目所有者身份进行项目全过程总体管理工作,其在工程项目组织中所处的层次是属于?(A)P85 A. 战略管理层 B. 战略决策层 C. 项目管理层 D. 实施层5.在工程项目里,有代表不同利益方的项目管理,其中哪方的项目管理是管理的核心?(A)P9A. 业主方B. 投资方C. 设计方D. 承包方6.工程项目的生态目标是环境保护、对污染治理的要求,在工程项目的目标系统中,这目标一般属于?(A)P45 A. 系统目标 B. 子目标 C. 可执行目标 D. 功能目标7.对于独立的项目和单个中小型的工程项目,通常采用的项目形式是?(A)P102A. 直线式B. 职能式C. 矩阵式D.混合式8.设计单位一般属于工程项目组织的?(A)P85A. 实施层B. 战略决策层C. 战略管理层D. 项目管理层9.双代号网络图的三要素是指(C )。
A.节点、箭杆、工作作业时间B.紧前工作、紧后工作、关键线路C.工作、节点、线路D.工期、关键线路、非关键线路10.某项工作有两项紧后工作C、D,最迟完成时间:C=20天,D=15天,工作持续时间:C=7天,D=12天,则本工作的最迟完成时间是(B )。
A. 13天B. 3天C. 8天D. 15天11.双代号网络图中的虚工作(C)。
A.即消耗时间,又消耗资源B.只消耗时间,不消耗资源C.即不消耗时间,又不消资源D.不消髦时间,又消耗资源12.关于自由时差和总时差,下列说法中错误的是(A)。
工程项目管理2一次性;3具有一定的约束条件;4具有生命周期。
:由以建筑物为代表的房屋建筑工程何以公路、铁路、桥梁等为代表的土木工程共同构成,也称为建设工程项目。
1具有特定的对象2有时间限制3有资金限制和经济性要求4管理的复杂性和系统性5特殊的组织和法律条件。
在项目的界定范围内以书面的形式对项目的性质、用途和建设内容进行的描述。
建设项目从开始到终的整个过程构:项目发展阶段的策划、项目实施阶段的策划和项目运营阶段的策划;按策划对象分:新建项1项目的发展策划,在项目建设前期制定项目开发总体策略的过程,包括项目的构思策划和项目的融资策划;1,.3.1建设项目有无必要2需要多长时间建3需要多少人力、物力资源4需要多少资金,能否筹到5项目经利润多少6项目对环境及生态的影响如何7对国名经济发展影响如何?对社会人文发展影响如.1有施工企业管理层针对某个招标工程编制“项目管理规划大纲”,目的是获得施工权;2获得工程后,1业主把相关的项目部分承包给相应的承包商,;3CM模式和非代理型CM模式)。
.1建立和完善工程质量管理方法;2建立和落实工程质量责任制;3建立和落实施工安全责任制;工程承发包市场管理;6控制工程建设程序.指针对建设工程项目,具有相应资质的工程监理企业接受建设单位的委托和授权,依据国家批准的工程建设文件、有利于提高建设工程投资的科学化;2有利于规范参与工程投资决策的科学化;3有利于保证建设工程质,并经注册取得《监理工程师注1复合型的知识结构和丰富的工程建设实践经验;2良好的品德和职业道德。
3健康的体魄和充沛的精力.4规律效应性原理。
4弹性和流动性原则。
—--组织形式:权力系统至上而一个上级对下级直接行使管理和监督权力,即直线职权,一般不能越级下达指令;②具有独特的项目组织优点。
③信息流通快,决策迅速,项目容易控制。
④项目任务分配明确,责权利关系清楚。
缺点:①当项目比较多、比较大时,每个项目对应一个组织,使企业资源不能达到合理使用;②项目经理责任较大,一切决策信息都决策于它处,这要求他能力强、知识全面、经验丰富,否则决策较难、较慢,容易出错;③由于权力争执会使单位之间合作困难,不能保证项目参与单位之间信息流通的速度和质量;④企业各项间缺乏信息交流,⑤在直线式组织中,如果专业化分工太细,会造成多分级分包,进而造成组织层次的增加.2—组织形式:项目任务分配给相应的职能部门,职能部门经理对分配到部门:①由于部门是按职能来划分的,因此各职能部门的工作具有很强的针对性,可以最大程度的发挥人员的专业才能;②如果各职能部门能做好互相协作的工作,对整个项目的完成会起到事半功倍的效果。

一、项目策划阶段1. 工程项目的全过程分为几个阶段?分别包含哪些工作内容?答:工程项目的全过程分为四个阶段:项目策划阶段、设计与计划阶段、施工阶段、项目验收与交付阶段。
项目策划阶段:从项目构想到同意立项为止。
主要任务是提出项目并定义项目,最后做出项目决议。
设计与计划阶段:从项目立项到现场动工为止。
主要任务是对建设项目的产出物和建设项目的工作做出全面的设计和规定。
施工阶段:从现场动工到工程完工并经过查收为止。
是工程项目建设过程的结束阶段。
项目验收与交付阶段:建设项目的完工与交托、营运阶段。
2. 如何才能算作一个成功的工程项目?如何才能获得工程项目的成功?答:一个成功的工程项目至少满足以下条件:(1)满足预约的使用功能要求;(2)在估算的范围内达成,节俭花费;(3)在预约的时间内按计划、有次序、顺利地达成工程的建设;(4)项目有关各方面都感觉满意;(5)与环境协调;(6)工程拥有可连续发展的能力和远景。
获得项目成功的条件:(1)做好战略管理;(2)工程的技术设计科学、经济、切合要求,采纳先进、安全、经济、高效率,切合法律、市场和用户要求的生产工艺和施工技术方案;(3)有高质量、高水平的管理团队。
二、设计与计划阶段1. 设计与计划阶段的主要任务是什么?答:设计与计划阶段的主要任务是对建设项目的产出物和建设项目的工作做出全面的设计和规定。
2. 设计与计划阶段包括哪些工作?答:设计与计划阶段包括以下工作:(1)编制设计文件;(2)制定施工组织设计;(3)编制施工进度计划;(4)编制材料、设备计划;(5)编制质量控制计划;(6)编制安全管理计划。
三、施工阶段1. 施工阶段的主要任务是什么?答:施工阶段的主要任务是按照设计文件、施工组织设计和施工进度计划进行施工,确保工程质量、进度和成本。
2. 施工阶段包括哪些工作?答:施工阶段包括以下工作:(1)施工准备;(2)施工过程;(3)施工质量控制;(4)施工进度控制;(5)施工成本控制;(6)施工安全管理。

一、单项选择题1. 工程项目管理的核心是()。
A. 项目成本控制B. 项目进度控制C. 项目质量控制D. 项目组织管理【答案】D【解析】工程项目管理涉及多个方面,但核心是项目组织管理,即如何合理组织项目团队,确保项目顺利实施。
2. 下列不属于工程项目管理四大目标的是()。
A. 进度B. 成本C. 质量D. 安全【答案】D【解析】工程项目管理四大目标包括进度、成本、质量和安全,安全不属于这四大目标之一。
3. 以下哪个阶段是工程项目管理中风险最高的阶段?()A. 设计阶段B. 施工阶段C. 投资决策阶段D. 交付使用阶段【答案】C【解析】投资决策阶段是工程项目管理的起始阶段,涉及项目可行性研究、投资估算、资金筹措等,风险相对较高。
4. 下列关于工程项目管理组织结构的说法,错误的是()。
A. 项目组织结构应与项目规模、类型和复杂程度相适应B. 项目经理是项目组织中的最高领导者C. 项目组织结构应保证项目目标的实现D. 项目组织结构可由多个部门组成【答案】B【解析】项目经理是项目组织中的最高领导者,负责整个项目的管理和决策,但并非项目组织结构中的最高领导者。
5. 以下关于工程项目进度控制的说法,正确的是()。
A. 进度控制应只关注项目关键线路的进度B. 进度控制应保证项目进度计划的实施C. 进度控制应只关注项目实施过程中的进度D. 进度控制应忽略项目实施前的进度计划【答案】B【解析】进度控制应保证项目进度计划的实施,确保项目按计划完成。
二、多项选择题1. 工程项目管理的任务包括()。
A. 项目策划B. 项目决策C. 项目实施D. 项目评估【答案】ABCD【解析】工程项目管理的任务包括项目策划、决策、实施和评估等全过程。
2. 工程项目管理的原则包括()。
A. 目标导向B. 系统性C. 动态性D. 可持续发展【答案】ABCD【解析】工程项目管理的原则包括目标导向、系统性、动态性和可持续发展等。
3. 工程项目质量控制的方法包括()。

第一章3、工程项目的全过程分为几个阶段?分别包含哪些工作内容?项目的前期策划阶段:从项目构思到批准立项为止。
主要任务是提出项目并定义项目和最终做出项目决策。
项目的设计与计划阶段:从项目立项到现场开工为止。
主要任务是对建设项目的产出物和建设项目的工作做出全面的设计和规定。
施工阶段:从现场开工到工程竣工并通过验收为止。
工程项目建设过程的结束阶段。
即建设项目的完工与交付、运营阶段。
6、怎样才能算作一个成功的工程项目?如何才能取得工程项目的成功?工程项目的成功至少必须满足如下条件:1、满足预定的使用功能要求。
2、在预算的范围内完成,节省费用。
3、在预定的时间内按计划、有秩序、顺利地完成工程的建设。
4、项目相关者各方面都感到满意。
5、与环境协调。
6、工程具有可持续发展的能力和前景。
取得项目成功的条件:1、做好战略管理。
2、工程的技术设计科学、经济、符合要求。
选用先进、安全、经济、高效率,符合法律、市场和用户要求的生产工艺和施工技术方案。
3、有高质量、高水平的项目管理。
7、什么是项目的对象系统、目标系统、行为系统和行为主体系统?它们之间有什么联系?项目的对象系统:工程项目的目标最终是通过工程的建设和运营实现的,这个工程系统是项目的可交付成果,是项目的对象。
目标系统:是工程项目所要达到的最终状态的描述系统。
项目任务书、技术规范、合同。
行为系统:是由实现项目目标、完成工程建设任务所有必需的工程活动构成的,包括各种设计、施工、供应和管理等工作。
组织系统:是由项目的行为主体构成的系统。
项目组织是一个目标明确、开放的、动态的、自我形成的组织系统。
联系:项目管理系统总体上应完成如下工作:1、对项目的目标系统进行策划、论证、控制,通过项目和项目管理过程保证项目目标的实现。
2、对项目的对象系统进行策划、评价和质量的控制。
3、对项目的行为系统进行计划和控制。
4、对项目组织系统进行沟通、协调和指挥。
第二章1、工程项目的目标因素是由什么决定的?项目的目标因素通常由如下几方面决定:1、问题的定义,即按问题的结构,解决其中各个问题的程度,即为目标因素。

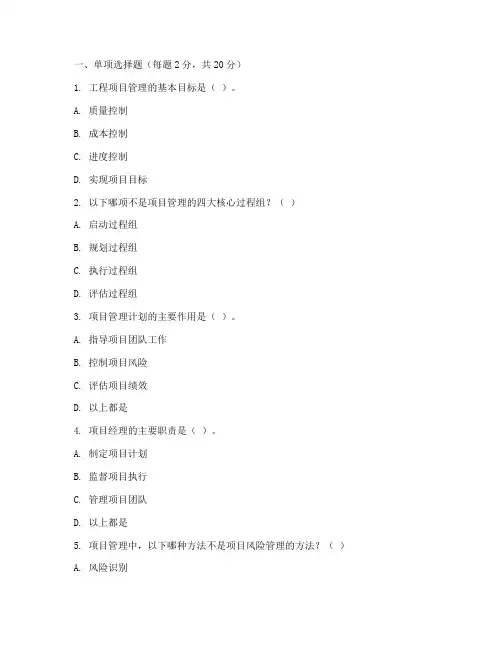

一、单项选择题(每题2分,共20分)1. 工程项目管理的基本目标是()。
A. 质量控制B. 成本控制C. 进度控制D. 实现项目目标2. 以下哪项不是项目管理的四大核心过程组?()A. 启动过程组B. 规划过程组C. 执行过程组D. 评估过程组3. 项目管理计划的主要作用是()。
A. 指导项目团队工作B. 控制项目风险C. 评估项目绩效D. 以上都是4. 项目经理的主要职责是()。
A. 制定项目计划B. 监督项目执行C. 管理项目团队D. 以上都是5. 项目管理中,以下哪种方法不是项目风险管理的方法?()A. 风险识别B. 风险评估C. 风险应对D. 项目预算6. 以下哪项不是项目质量管理的关键活动?()A. 质量规划B. 质量保证C. 质量控制D. 项目进度控制7. 项目进度控制的主要目的是()。
A. 确保项目按时完成B. 控制项目成本C. 确保项目质量D. 以上都是8. 项目沟通管理的主要目的是()。
A. 确保项目信息传递准确及时B. 控制项目成本C. 确保项目质量D. 以上都是9. 项目采购管理的主要目的是()。
A. 确保项目资源得到有效利用B. 控制项目成本C. 确保项目质量D. 以上都是10. 项目收尾管理的主要目的是()。
A. 确保项目顺利交付B. 控制项目成本C. 确保项目质量D. 以上都是二、多项选择题(每题3分,共30分)1. 项目管理的基本职能包括()。
A. 规划B. 组织C. 领导D. 控制2. 项目管理过程组包括()。
A. 启动过程组B. 规划过程组C. 执行过程组D. 监控过程组3. 项目管理计划的内容包括()。
A. 项目范围B. 项目目标C. 项目预算D. 项目进度4. 项目风险管理的方法包括()。
A. 风险识别B. 风险评估C. 风险应对D. 风险监控5. 项目质量管理的关键活动包括()。
A. 质量规划B. 质量保证C. 质量控制D. 质量审计6. 项目进度控制的方法包括()。

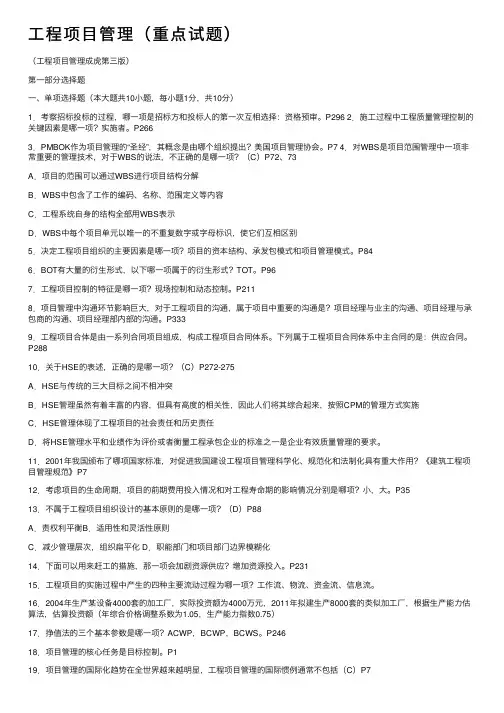

⼯程项⽬管理(重点试题)(⼯程项⽬管理成虎第三版)第⼀部分选择题⼀、单项选择题(本⼤题共10⼩题,每⼩题1分,共10分)1.考察招标投标的过程,哪⼀项是招标⽅和投标⼈的第⼀次互相选择:资格预审。
P296 2.施⼯过程中⼯程质量管理控制的关键因素是哪⼀项?实施者。
P2663.PMBOK作为项⽬管理的“圣经”,其概念是由哪个组织提出?美国项⽬管理协会。
P7 4.对WBS是项⽬范围管理中⼀项⾮常重要的管理技术,对于WBS的说法,不正确的是哪⼀项?(C)P72、73A.项⽬的范围可以通过WBS进⾏项⽬结构分解B.WBS中包含了⼯作的编码、名称、范围定义等内容C.⼯程系统⾃⾝的结构全部⽤WBS表⽰D.WBS中每个项⽬单元以唯⼀的不重复数字或字母标识,使它们互相区别5.决定⼯程项⽬组织的主要因素是哪⼀项?项⽬的资本结构、承发包模式和项⽬管理模式。
P846.BOT有⼤量的衍⽣形式,以下哪⼀项属于的衍⽣形式?TOT。
P967.⼯程项⽬控制的特征是哪⼀项?现场控制和动态控制。
P2118.项⽬管理中沟通环节影响巨⼤,对于⼯程项⽬的沟通,属于项⽬中重要的沟通是?项⽬经理与业主的沟通、项⽬经理与承包商的沟通、项⽬经理部内部的沟通。
P3339.⼯程项⽬合体是由⼀系列合同项⽬组成,构成⼯程项⽬合同体系。
下列属于⼯程项⽬合同体系中主合同的是:供应合同。
P28810.关于HSE的表述,正确的是哪⼀项?(C)P272-275A.HSE与传统的三⼤⽬标之间不相冲突B.HSE管理虽然有着丰富的内容,但具有⾼度的相关性,因此⼈们将其综合起来,按照CPM的管理⽅式实施C.HSE管理体现了⼯程项⽬的社会责任和历史责任D.将HSE管理⽔平和业绩作为评价或者衡量⼯程承包企业的标准之⼀是企业有效质量管理的要求。
11.2001年我国颁布了哪项国家标准,对促进我国建设⼯程项⽬管理科学化、规范化和法制化具有重⼤作⽤?《建筑⼯程项⽬管理规范》P712.考虑项⽬的⽣命周期,项⽬的前期费⽤投⼊情况和对⼯程寿命期的影响情况分别是哪项?⼩,⼤。
《工程项目管理》考前必背知识点第一章工程项目管理概论1.工程项目监理的主要内容(★重点掌握)2.建设程序(★重点掌握)3.综合应用:(1)建设工程项目管理程序(★重点掌握)第二章施工项目管理概述1.施工项目经理的工作内容(★重点掌握)2.施工项目管理规划大纲(★重点掌握)3.施工组织设计的基本内容(★重点掌握)4.施工项目组织形式(★重点掌握)第三章流水施工方法1.组织工程施工的基本方式(★重点掌握)2.流水施工主要参数(★重点掌握)3.成倍节奏流水施工进度计划的编制(★重点掌握)4.异节奏流水施工进度计划的编制(★重点掌握)5.无节奏流水施工进度计划的编制(★重点掌握)案例一成倍节奏流水施工的组织方法某工程项目由A、B、C三个施工过程组成,各施工过程的流水节拍分别为:2周、4周、6周,试组织成倍节拍流水施工。
案例二无节奏流水施工的组织方法某项工程项目分解为甲、乙、丙、丁4个施工过程,在组织施工时划分为4个施工队,各施工过程在各个施工段的流水节拍如下表,试组织流水施工。
第四章工程网络计划技术1.单双代号网络图的绘图规则(★重点掌握)2.单双代号网络计划时间参数的计算(★重点掌握)3.单双代号网络图进度计划的编制(★重点掌握)案例一网络计划的资料如下表所示,试绘制双代号网络计划图,计算A、B、C、G四项工作的六个时间参数,并找出关键路线,求出总工期。
时间参数表第五章施工组织纲要和施工组织总设计的编制1.总体施工准备的内容(★重点掌握)2.技术经济指标的计算(★重点掌握)3.施工组织总设计的编制内容、编制程序(★重点掌握)4.主要资源配置计划的编制(★重点掌握)5.施工总平面布置图设计步骤和设计要点(★重点掌握)第六章单位工程施工组织设计及施工方案编制1.施工方案编制内容(★重点掌握)2.施工流向和施工程序的确定(★重点掌握)3.单位工程施工组织设计的技术经济指标体系(★重点掌握)4.资源配置计划的种类(★重点掌握)5.单位工程施工平面图的设计要点(★重点掌握)第七章施工项目管理实务1.施工项目成本管理的环节(★重点掌握)2.绿色施工的内容(★重点掌握)3.施工项目中的风险类别(★重点掌握)4.《建设工程安全生产管理条例》的主要规定(★重点掌握)5.质量管理的数理统计方法(★重点掌握)6.施工项目进度检查(★重点掌握)7.对危险源的控制方法(★重点掌握)8.施工项目风险管理的程序(★重点掌握)9.施工进度计划调整及进度管理分析与总结(★重点掌握)第八章工程项目收尾管理1.工程项目保修与回访(★重点掌握)2.工程项目竣工验收程序和内容(★重点掌握)参考样卷A工程项目管理(课程代码06087)一、单项选择题(本大题共15小题,每小题2分,共30分)在每小题列出的四个备选项中只有一个是符合题目要求的,请将其代码填写在题后的括号内。

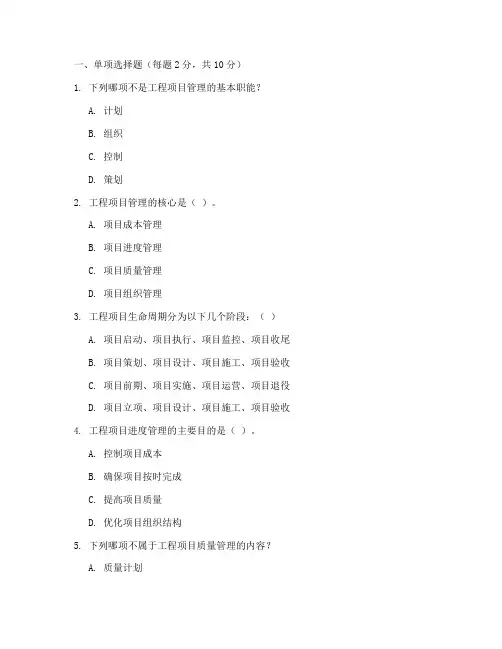

一、单项选择题(每题2分,共10分)1. 下列哪项不是工程项目管理的基本职能?A. 计划B. 组织C. 控制D. 策划2. 工程项目管理的核心是()。
A. 项目成本管理B. 项目进度管理C. 项目质量管理D. 项目组织管理3. 工程项目生命周期分为以下几个阶段:()A. 项目启动、项目执行、项目监控、项目收尾B. 项目策划、项目设计、项目施工、项目验收C. 项目前期、项目实施、项目运营、项目退役D. 项目立项、项目设计、项目施工、项目验收4. 工程项目进度管理的主要目的是()。
A. 控制项目成本B. 确保项目按时完成C. 提高项目质量D. 优化项目组织结构5. 下列哪项不属于工程项目质量管理的内容?A. 质量计划C. 质量控制D. 质量评估二、多项选择题(每题3分,共15分)1. 工程项目管理的原则包括()。
A. 系统性原则B. 动态性原则C. 整体性原则D. 目标性原则E. 适应性原则2. 工程项目组织结构的主要形式有()。
A. 项目型组织B. 部门型组织C. 矩阵型组织D. 函数型组织E. 职能型组织3. 工程项目进度控制的主要方法有()。
A. 进度计划B. 进度预测C. 进度跟踪D. 进度调整E. 进度优化4. 工程项目质量管理的主要内容包括()。
B. 质量保证C. 质量控制D. 质量评估E. 质量改进5. 工程项目成本管理的主要内容包括()。
A. 成本估算B. 成本预算C. 成本控制D. 成本核算E. 成本分析三、简答题(每题5分,共15分)1. 简述工程项目管理的特点。
2. 简述工程项目进度控制的方法。
3. 简述工程项目质量管理的主要内容。
四、论述题(10分)试论述工程项目管理的意义。
答案:一、1. D 2. B 3. C 4. B 5. D二、1. ABCDE 2. ABCDE 3. ABCDE 4. ABCDE 5. ABCDE三、1. 工程项目管理具有系统性、动态性、整体性、目标性、适应性等特点。

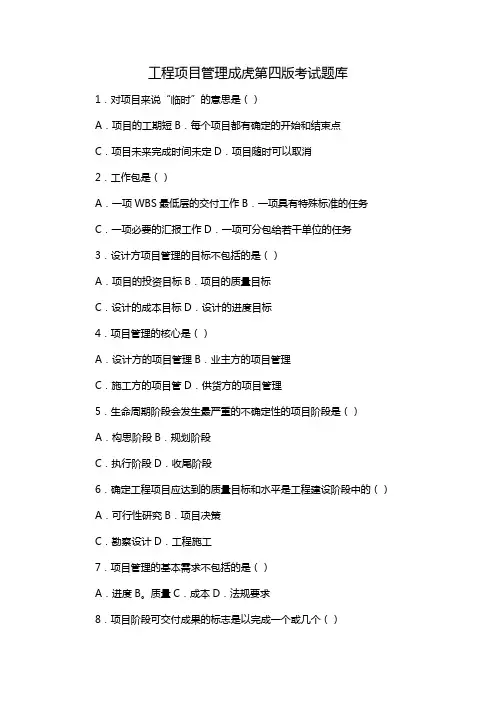

工程项目管理成虎第四版考试题库1.对项目来说“临时”的意思是()A.项目的工期短B.每个项目都有确定的开始和结束点C.项目未来完成时间未定D.项目随时可以取消2.工作包是()A.一项WBS最低层的交付工作B.一项具有特殊标准的任务C.一项必要的汇报工作D.一项可分包给若干单位的任务3.设计方项目管理的目标不包括的是()A.项目的投资目标B.项目的质量目标C.设计的成本目标D.设计的进度目标4.项目管理的核心是()A.设计方的项目管理B.业主方的项目管理C.施工方的项目管D.供货方的项目管理5.生命周期阶段会发生最严重的不确定性的项目阶段是()A.构思阶段B.规划阶段C.执行阶段D.收尾阶段6.确定工程项目应达到的质量目标和水平是工程建设阶段中的()A.可行性研究B.项目决策C.勘察设计D.工程施工7.项目管理的基本需求不包括的是()A.进度B。
质量C.成本D.法规要求8.项目阶段可交付成果的标志是以完成一个或几个()A.里程碑式B.系统设计C.技术工作D.构建工程9.甘特图中反映任务进度的图横坐标是()A.时间B.工区C.生产进度D.生产效率10.项目控制中的活动不包括的是()A.寻找偏差B.原因和趋势分析C.采取纠偏行动D.项目跟踪11.双代号网络计划中节点是网络中箭线之间连接点。
网络图中既有内向箭线,又有外向箭线的节点称为()A.中间节点B.起点节点C.终点节点D.交接12.流水施工中施工过程的划分主要按照()A.建造类B.运输类C.制备类D.物质供应类13.从有利于业主投资的角度看,最适合采用的合同是()A.最大成本加费用合同B.固定总价合同C.固定单价合同D.成本固定加酬金合同14.正常的直方图的分布特征是()A.中间低、两边高、呈对称B.中间高、两边低、呈对称C.中间高、两边低、不对称D.中间低、两边高、不对称15.PDCA循环中,质量计划阶段的主要任务是()A.明确目标并制定实现目标的行动方案B.展开工程的作业技术活C.对计划实施过程进行各种检查D.对质量问题进行原因分析,采取措施予以纠正。
第1篇一、工程项目管理概述1. 工程项目管理的定义工程项目管理是指运用科学的管理理论、方法和技术,对工程项目进行全过程、全方位、全要素的管理,以确保工程项目按预定目标、质量、进度、成本和风险要求顺利完成。
2. 工程项目管理的特点(1)复杂性:工程项目涉及多个学科、专业领域,具有复杂性。
(2)动态性:工程项目在实施过程中,会不断出现新的问题,需要动态调整管理策略。
(3)综合性:工程项目管理需要综合考虑人力、物力、财力、技术、信息等多个方面。
(4)风险性:工程项目在实施过程中,可能面临各种风险,如技术风险、市场风险、政策风险等。
3. 工程项目管理的任务(1)确保项目目标的实现;(2)提高项目效益;(3)控制项目成本;(4)降低项目风险;(5)提高项目管理水平。
二、工程项目策划与决策1. 工程项目策划(1)项目策划的概念:项目策划是指在项目实施前,对项目进行全面、系统的规划和设计。
(2)项目策划的内容:项目策划主要包括项目目标、项目范围、项目组织、项目进度、项目成本、项目质量、项目风险等方面。
(3)项目策划的方法:项目策划方法包括头脑风暴法、SWOT分析法、PMP(项目管理计划)等。
2. 工程项目决策(1)项目决策的概念:项目决策是指在项目策划的基础上,对项目进行投资决策、建设决策、运营决策等。
(2)项目决策的原则:项目决策应遵循科学性、可行性、经济性、合理性、创新性等原则。
(3)项目决策的方法:项目决策方法包括定量分析法、定性分析法、决策树法、专家调查法等。
三、工程项目组织与管理1. 工程项目组织(1)项目组织的概念:项目组织是指在项目实施过程中,为实现项目目标而设立的组织形式。
(2)项目组织的类型:项目组织类型包括直线型、职能型、矩阵型、项目型等。
(3)项目组织的设计:项目组织设计应遵循合理分工、高效协作、灵活适应等原则。
2. 工程项目人力资源管理(1)人力资源管理的概念:人力资源管理是指在项目实施过程中,对人力资源进行有效配置、使用、开发和激励。
成虎、陈群《工程项目管理》部分课后题答案第一章3、工程项目的全过程分为几个阶段?分别包含哪些工作内容?项目的前期策划阶段:从项目构思到批准立项为止。
主要任务是提出项目并定义项目和最终做出项目决策。
项目的设计与计划阶段:从项目立项到现场开工为止。
主要任务是对建设项目的产出物和建设项目的工作做出全面的设计和规定。
施工阶段:从现场开工到工程竣工并通过验收为止。
工程项目建设过程的结束阶段。
即建设项目的完工与交付、运营阶段。
6、怎样才能算作一个成功的工程项目?如何才能取得工程项目的成功?工程项目的成功至少必须满足如下条件:1、满足预定的使用功能要求。
2、在预算的范围内完成,节省费用。
3、在预定的时间内按计划、有秩序、顺利地完成工程的建设。
4、项目相关者各方面都感到满意。
5、与环境协调。
6、工程具有可持续发展的能力和前景。
取得项目成功的条件:1、做好战略管理。
2、工程的技术设计科学、经济、符合要求。
选用先进、安全、经济、高效率,符合法律、市场和用户要求的生产工艺和施工技术方案。
3、有高质量、高水平的项目管理。
7、什么是项目的对象系统、目标系统、行为系统和行为主体系统?它们之间有什么联系?项目的对象系统:工程项目的目标最终是通过工程的建设和运营实现的,这个工程系统是项目的可交付成果,是项目的对象。
目标系统:是工程项目所要达到的最终状态的描述系统。
项目任务书、技术规范、合同。
行为系统:是由实现项目目标、完成工程建设任务所有必需的工程活动构成的,包括各种设计、施工、供应和管理等工作。
组织系统:是由项目的行为主体构成的系统。
项目组织是一个目标明确、开放的、动态的、自我形成的组织系统。
联系:项目管理系统总体上应完成如下工作:1、对项目的目标系统进行策划、论证、控制,通过项目和项目管理过程保证项目目标的实现。
2、对项目的对象系统进行策划、评价和质量的控制。
3、对项目的行为系统进行计划和控制。
4、对项目组织系统进行沟通、协调和指挥。
《工程项目管理》考前必背知识点第一章工程项目管理概论1.工程项目监理的主要内容(★重点掌握)2.建设程序(★重点掌握)3.综合应用:(1)建设工程项目管理程序(★重点掌握)第二章施工项目管理概述1.施工项目经理的工作内容(★重点掌握)2.施工项目管理规划大纲(★重点掌握)3.施工组织设计的基本内容(★重点掌握)4.施工项目组织形式(★重点掌握)第三章流水施工方法1.组织工程施工的基本方式(★重点掌握)2.流水施工主要参数(★重点掌握)3.成倍节奏流水施工进度计划的编制(★重点掌握)4.异节奏流水施工进度计划的编制(★重点掌握)5.无节奏流水施工进度计划的编制(★重点掌握)案例一成倍节奏流水施工的组织方法.1某工程项目由A、B、C三个施工过程组成,各施工过程的流水节拍分别为:2周、4周、6周,试组织成倍节拍流水施工。
案例二无节奏流水施工的组织方法某项工程项目分解为甲、乙、丙、丁4个施工过程,在组织施工时划分为4个施工队,各施工过程在各个施工段的流水节拍如下表,试组织流水施工。
第四章工程网络计划技术1.单双代号网络图的绘图规则(★重点掌握)2.单双代号网络计划时间参数的计算(★重点掌握)3.单双代号网络图进度计划的编制(★重点掌握)案例一网络计划的资料如下表所示,试绘制双代号网络计划图,计算.2A、B、C、G四项工作的六个时间参数,并找出关键路线,求出总工期。
时间参数表第五章施工组织纲要和施工组织总设计的编制1.总体施工准备的内容(★重点掌握)2.技术经济指标的计算(★重点掌握)3.施工组织总设计的编制内容、编制程序(★重点掌握).34.主要资源配置计划的编制(★重点掌握)5.施工总平面布置图设计步骤和设计要点(★重点掌握)第六章单位工程施工组织设计及施工方案编制1.施工方案编制内容(★重点掌握)2.施工流向和施工程序的确定(★重点掌握)3.单位工程施工组织设计的技术经济指标体系(★重点掌握)4.资源配置计划的种类(★重点掌握)5.单位工程施工平面图的设计要点(★重点掌握)第七章施工项目管理实务1.施工项目成本管理的环节(★重点掌握)2.绿色施工的内容(★重点掌握)3.施工项目中的风险类别(★重点掌握)4.《建设工程安全生产管理条例》的主要规定(★重点掌握)5.质量管理的数理统计方法(★重点掌握)6.施工项目进度检查(★重点掌握)7.对危险源的控制方法(★重点掌握)8.施工项目风险管理的程序(★重点掌握)9.施工进度计划调整及进度管理分析与总结(★重点掌握)第八章工程项目收尾管理.41.工程项目保修与回访(★重点掌握)2.工程项目竣工验收程序和内容(★重点掌握)参考样卷A工程项目管理(课程代码06087)一、单项选择题(本大题共15小题,每小题2分,共30分)在每小题列出的四个备选项中只有一个是符合题目要求的,请将其代码填写在题后的括号内。

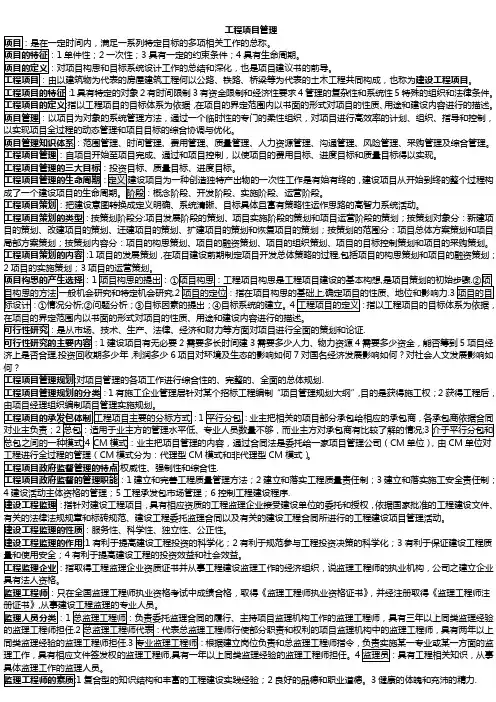

工程项目管理复习提纲第一篇工程项目系统第一章工程项目和项目管理1、工程项目:为了达到预期的目标,以投资一定的资本在一定的约束条件下经过决策与实施等程序从而形成固定资产的一次性事业。
2、工程项目的特点:(1)、具有特定的对象,即目标明确,为具有一定功能要求的技术系统。
(2)、具有时间限制,工程项目的持续时间是一定的,项目的实施必须在一定的时间范围内。
(3)、具有资金限制和经济型要求。
(4)、任何工程项目作为总体来说是一次性,不可重复,不可逆的。
(5)、在特殊的组织和法律条件下运作。
(6)、工程项目越来越趋向于复杂性和系统性。
3、工程项目管理:项目主体在有限的资源约束条件下,为实现其目的,运用现代管理理论和方法对项目活动进行系统的管理的过程。
4、工程项目管理的基本(具体)目标:在限定的时间内,在限定的资源条件下,以尽可能快的速度,尽可能低的费用圆满完成项目任务。
项目管理的目标主要有三个方面:专业目标(功能、质量、生产能力等)、工期目标和费用目标(成本、投资)。
三个目标通常由项目任务书、技术设计和计划文件、合同文件来定义。
5、现代项目管理的特点:(1)、项目管理理论、方法、手段的科学化;(2)、项目管理的社会化和专业化;(3)、项目管理的标准化和规范化;(4)、项目管理的国际化。
6、工程项目管理的工作内容:(1)、按照系统工程方法可以分为:确定目标、制定方案、实施方案、跟踪检查等工作;(2)、按照项目实施工程可分为:A 、工程项目目标设计,项目定义及可行性研究;B 、工程项目系统分析,包括项目外部系统分析和内部系统分析;C、工程项目计划管理,包括项目的实施方案、总体计划、工期计划、成本计划、资源计划及其优化;D、工程项目的组织管理,包括项目组织机构设置、人员组成、更方面工作于职责的分配,项目管理规章的制定;E、工程项目的实施控制,包括进度控制、成本控制、质量控制、风险控制、变更管理等;F、工程项目后工作,项目验收、移交、运行准备、项目后评估、项目总结等。
工程项目管理2一次性;3具有一定的约束条件;4具有生命周期。
:由以建筑物为代表的房屋建筑工程何以公路、铁路、桥梁等为代表的土木工程共同构成,也称为建设工程项目。
1具有特定的对象2有时间限制3有资金限制和经济性要求4管理的复杂性和系统性5特殊的组织和法律新建项目的策划、改建项目的策划、迁建项目的策划、扩建项目的策划和恢复项目的策划;按策划的范围分:项目总体方案策划和项目局部方案策划;按策划内容分:项目的构思策划、项目的融资策划、项目的组织策划、项目的目标控制策划和项目的采购1项目的发展策划,在项目建设前期制定项目开发总体策略的过程,包括项目的构思策划和项目的融1是项目策划的初始步骤。
341建设项目有无必要2需要多长时间建3需要多少人力、物力资源4需要多少资金,能否筹到5项目经济上是否合理,投资回收期多少年,利润多少6项目对环境及生态的影响如何7对国名经济发展影响如何?对社会人文发展1有施工企业管理层针对某个招标工程编制“项目管理规划大纲”,目的是获得施工权;2获得工13CM单位),由CM模式分为:代理型CM模式和非代理型CM模式)。
1建立和完善工程质量管理方法;2建立和落实工程质量责任制;3建立和落实施工安全责5工程承发包市场管理;6控制工程建设程序。
1有利于提高建设工程投资的科学化;2有利于规范参与工程投资决策的科学化;3有利于保证建设4有利于提高建设工程的投资效益和社会效益。
企业具有法人资格。
,并经注册取得《监理工程1方面的监理工作,具有相应文件签发权的监理工程师,具有一年以上同类监理经验的监理工程师担任。
4知识,从事具体监理工作的监理人员。
1复合型的知识结构和丰富的工程建设实践经验;2良好的品德和职业道德。
3健康的体魄和充沛的精4规律效应性原理。
4弹性和流动性原则。
1组织形式:权力系统至上而下形成直线控制,权责分明,适合独立的项目和单个中小型工程项目。
优点:①保证单头领导,每个组织单元仅向一个上级负责,一个上级对下级直接行使管理和监督权力,即直线职权,一般不能越级下达指令;②具有独特的项目组织优点。
1.00jm项目:在特定的环境中为满足某种事先确定的要求而有待完成的各项任务或努力。
侧重的是'过程"2工程项目:单项工程(办公楼,教学楼),单位工(建筑工程,设备安装工程,工业管道工程),分部工程(地基与基础,主体结构,装饰与装修,给排水,混凝土结构,钢结构,电梯工程,通风与空调工程),分项工程(俺主要工种材料,施工工艺设备划分:混凝土结构分为:模板工程,混凝土工程,钢筋工程)3.工程项目成功的标准:1功能标准2费用标准,3时间标准,4相关者满意标准,5环境标准,6可持续发展标准4.工程项目的前期策划是指从公司到项目批准立项阶段发生的工作。
前期策划不等于可行性研究5.强制性目标:必须满足的目标因素常包括法律法规的限制技术规范期望的目标:尽可能满足的有一定弹性范围的目标因素比如:总投资,投资回报率,吸纳的社会就业人数定量目标包括:投资回报率,市场份额,生产规模产值优势在于便于考核,易受上层组织的重视定性目标包括;改善环境提高人员素质,提高文化生活水品,提升政府形象不便于考核6.工程项目系统的特点:1结合性2相关性3目的性4开放性5动态性6不确定性7.单价合同:是相对于总价合同而言的,是指承包人在投标时,按招投标文件就分部分项工程所列出的工程量表确定分部分项工程费用的合同类型。
8.设计—采购-施工属于总承包合同EPC9.WBS按照项目的范围的大小从上到下逐步分解(项目,子项目,任务,工作包)工程结构分解方法(1自上而下法2头脑风暴法3两者结合法4模板法)10.工程项目所有者(投资者和业主)11.B建筑O运营或拥有T移交12.工程项目承发包模式(1平行承发包2EPC总承包关系3设计-管理总承包合同关系4NEC合同确定的管理模式5CM承包模式13.组织结构类型:1直线型(规模小独立性)2职能型(规模大但子项目不多)3矩阵型(规模大子项目多)14企业中的组织形式:1寄生式(规模小重要性差,前期规划,高效科研)2独立式(环境特别敏感,特大型,持续时间长,目标要求高)3矩阵式(企业同时承担多个项目的实施和管理)15单个工序的持续时间=工作量/(一个班次投入的人数*每天的班次*8H*产量效率)16三种时间的估算方法:持续时间=(OD+4HD+PD)/617工程活动逻辑关系类型:1强制依赖关系2自由依赖关系3外部依赖关系18挣值法:三个基本参数项目计划完成工作的预算成本BCWS=计划工作量*该工作量的预算定额项目已完成工作的实际成本ACWP=已完工作量*实际单位成本项目已完成工作的预算成本BCWP=已完工作量*该工作量的预算定额成本偏差CV=BCWP-ACWPcv大于零节约成本,CV小于零超支CPI=BCWP/ACWP CPI大于一效益好CPI小于一效率低CPI等于一达到预期目标、进度偏差值SV=BCWP-BCWSSV大于零进度提前,小于零进度延误进度执行指标SPI=BCWP/BCWSSPI大于一进度提前,小于一进度延误临界指数=SPI*CPI 临界指数大于一时有利小于一时不利19工程项目成本分析法:对比法、连环替代法、差额分析法、比率法。
名词解释1工程项目生命周期:一个项目从开始到结束经历的全部时间或过程,可以建设项目的生命周期为代表。
2相邻两项目工作之间的时间间隔:本工作的最早完成时间与其紧后工作最早开始之间可能存在的差值3工程项目:是以建筑物或建筑物为目标产出物的,有开工时间和竣工时间的相互关联的活动所组成的特定过程,又称土木工程项目或者建筑工程项目。
4项目组织:是指为了完成某个特定的项目任务而由不同部门,不同专业的人员所组成的一个特别的工作组织,通过计划、组织、领导、控制等过程,对项目的各种资源进行合理配置,来保证项目目标的成功实现。
5工程项目管理的概念:项目管理者为了取得项目的成功,对工程项目运用系统的观念、理论和方法,自项目开始至项目完成,进行有序、全面、科学、目标明确的管理,使得项目弟弟费用目标、进度目标和质量目标得以实现。
填空题1BOT是建造-运营-移交模式。
它适用于大型基础设施。
需要大量资金进行建设的工程项目。
2政府对项目实施的监督主要体现在工程项目和建设市场两个方面3工程项目合同的类型按工程建设阶段分:工程勘察合同、工程设计合同、工程施工合同。
4工程项目的类型按承包工程计价方式分:固定价格合同、可调价格合同、工程成本加酬金合同。
5工程项目按性质分类为:基本建设项目和更新改造项目。
按专业分:建筑工程项目、土木工程项目、线路管道安装工程项目、装饰装修工程项目。
按设计生产能力或投资规模分:大、中、小、型项目。
6按项目交易方式分类,按获得承包任务的途径分:直接委托方式、招标方式、指令方式。
7工程项目管理的基本内容是:“四控制,三管理,一协调”即进度、质量、成本、安全控制,现场(要素)、信息、合同管理和组织协调。
8工程项目的系统特点:1、结合性2、相关性3、目的性4、开放性、5动态性9当已规定了要求工期,计划工期不应超过要求工期,当未规定要求工期,可令计划工期等于计划工期。
10工作的六个时间参数:最早开始时间、最早完成时间、最迟完成时间、最迟开始时间、总时差和自由时差。
一、单项选择题(每题2分,共20分)1. 下列哪项不是工程项目管理的核心任务?()A. 环境管理B. 信息管理C. 目标控制D. 组织协调2. 项目经理在项目实施过程中,主要负责以下哪项工作?()A. 制定项目计划B. 组织项目实施C. 控制项目成本D. 以上都是3. 工程项目管理的组织结构模式中,以下哪项不是矩阵组织结构的特点?()A. 项目经理和职能部门双重领导B. 项目成员同时接受项目经理和职能部门经理的领导C. 项目经理负责项目的整体管理D. 职能部门经理负责本部门的专业管理4. 以下哪项不是工程项目管理的方法论?()A. 项目目标的策划B. 项目目标的动态控制C. 项目管理的目标D. 项目管理的信息化5. 在工程项目管理中,以下哪项不属于项目目标控制的方法?()A. 组织措施B. 技术措施C. 经济措施D. 政策措施6. 以下哪项不是工程项目管理的合同管理内容?()A. 合同签订B. 合同履行C. 合同变更D. 合同纠纷处理7. 在工程项目管理中,以下哪项不属于人力资源管理的范畴?()A. 人员招聘B. 人员培训C. 人员绩效评估D. 人员离职8. 以下哪项不是工程项目管理的信息化手段?()A. 项目管理软件B. 网络通信C. 电子邮件D. 项目管理手册9. 以下哪项不是工程项目管理的质量管理体系内容?()A. 质量策划B. 质量控制C. 质量保证D. 质量改进10. 以下哪项不是工程项目管理的风险管理内容?()A. 风险识别B. 风险评估C. 风险应对D. 风险监控二、多项选择题(每题3分,共15分)1. 工程项目管理的目标包括哪些?()A. 时间目标B. 质量目标C. 成本目标D. 安全目标E. 环境目标2. 工程项目管理的组织结构模式主要有哪几种?()A. 线性组织结构B. 矩阵组织结构C. 职能组织结构D. 事业部组织结构E. 项目组织结构3. 工程项目管理的合同管理包括哪些内容?()A. 合同签订B. 合同履行C. 合同变更D. 合同纠纷处理E. 合同执行4. 工程项目管理的风险管理包括哪些步骤?()A. 风险识别B. 风险评估C. 风险应对D. 风险监控E. 风险评价5. 工程项目管理的质量管理体系包括哪些内容?()A. 质量策划B. 质量控制C. 质量保证D. 质量改进E. 质量监控三、简答题(每题10分,共30分)1. 简述工程项目管理的核心任务。
工程项目管理复习提纲第一篇工程项目系统第一章工程项目和项目管理1、工程项目:为了达到预期的目标,以投资一定的资本在一定的约束条件下经过决策与实施等程序从而形成固定资产的一次性事业。
2、工程项目的特点:(1)、具有特定的对象,即目标明确,为具有一定功能要求的技术系统。
(2)、具有时间限制,工程项目的持续时间是一定的,项目的实施必须在一定的时间范围内。
(3)、具有资金限制和经济型要求。
(4)、任何工程项目作为总体来说是一次性,不可重复,不可逆的。
(5)、在特殊的组织和法律条件下运作。
(6)、工程项目越来越趋向于复杂性和系统性。
3、工程项目管理:项目主体在有限的资源约束条件下,为实现其目的,运用现代管理理论和方法对项目活动进行系统的管理的过程。
4、工程项目管理的基本(具体)目标:在限定的时间内,在限定的资源条件下,以尽可能快的速度,尽可能低的费用圆满完成项目任务。
项目管理的目标主要有三个方面:专业目标(功能、质量、生产能力等)、工期目标和费用目标(成本、投资)。
三个目标通常由项目任务书、技术设计和计划文件、合同文件来定义。
5、现代项目管理的特点:(1)、项目管理理论、方法、手段的科学化;(2)、项目管理的社会化和专业化;(3)、项目管理的标准化和规范化;(4)、项目管理的国际化。
6、工程项目管理的工作内容:(1)、按照系统工程方法可以分为:确定目标、制定方案、实施方案、跟踪检查等工作;(2)、按照项目实施工程可分为:A、工程项目目标设计,项目定义及可行性研究;B、工程项目系统分析,包括项目外部系统分析和内部系统分析;C、工程项目计划管理,包括项目的实施方案、总体计划、工期计划、成本计划、资源计划及其优化;D、工程项目的组织管理,包括项目组织机构设置、人员组成、更方面工作于职责的分配,项目管理规章的制定;E、工程项目的实施控制,包括进度控制、成本控制、质量控制、风险控制、变更管理等;F、工程项目后工作,项目验收、移交、运行准备、项目后评估、项目总结等。
(3)、按照项目管理工作的任务可分为:成本管理、工期管理、工程管理、组织和信息管理、合同管理。
第二章工程项目的前期策划1、工程项目前期策划的内容(过程、主要工作):(1)、工程项目构思的产生和选择;(2)、工程项目目标设计和项目定义,主要通过进一步研究上层系统情况和存在的问题,提出项目的目标因素,进而构成项目目标系统,通过对目标的书面说明形成项目定义,具体工作包括:情况分析和问题的研究、项目的目标分析、项目定义、项目的审查;(3)、可行性研究,即提出实施方案,并对实施方案进行全面的技术经济论证,看能否实现目标。
2、项目前期策划工作的重要作用:(1)、项目的前期策划工作主要是产生项目的构思;确立目标,并对目标进行论证,为项目的批准提供依据;(2)、项目前期策划工作是项目的决策过程;(3)、项目前期策划工作不仅对项目的整个生命期,对项目的实施和管理起着决定性作用,而且对项目的整个上层系统都有及其重要的影响。
3、工程项目前期策划工作的主要任务:是寻找并确立项目目标、定义项目,并对项目进行详细的技术经济论证,使整个项目建立在可靠的,坚实的,优化的基础上。
第三章工程项目的系统分析第二篇项目组织第四章工程项目组织概论1、工程项目组织(概念):是由负责完成特定的工程项目结构图中的各项工作的个人、单位、部门按一定的规则或规律组织起来的群体。
2、工程项目管理组织(概念):主要是由完成项目管理工作的人、单位、部门组织起来的群体,特指由业主委托或指定的负责整个工程管理的项目管理部或者项目管理小组。
3、工程项目组织的基本原则:(1)、目标统一原则;(2)、责权利平衡原则;(3)、适用性和灵活性原则;(4)、组织制衡原则;(5)、保证组织人员和责任的连续性和统一性;(6)、减少管理跨度,减少管理层次,使组织趋于扁平化原则;(7)、合理的授权与分权原则。
4、工程项目组织的特点:(1)、项目组织是为了完成项目总目标和总任务,所以具有目的性,项目目标和任务是决定组织结构和组织运行的最重要因素;(2)、项目组织的设置应能完成项目的所有工作和任务,即通过项目结构分解得到的所有单元,都应无一遗漏地落实完成责任者;(3)、每一个具体的项目都是一次性的,暂时的,所以项目组织也是一次性的,暂时的,具有临时组合性特点;(4)、项目组织与企业组织之间有复杂的关系;(5)、项目组织受环境的制约,例如,政府部门,质监部门等按照法律对项目的干预;(6)、工程项目有自身的组织结构,项目内的组织管理有多种形式;(7)、项目组织是柔性组织,具有高度的弹性、可变性、不稳定性;(8)、由于项目的一次性和项目组织的可变性,很难像企业组织一样建立自己的组织文化。
第五章工程项目的组织形式1、工程项目分标策划:就是决定将整个工程项目任务分为多少个包或者标段,以及如何划分这些标段。
2、工程项目主要分标方式:A、分阶段分专业工程平行承包,即业主将涉及、设备供应、土建、电气安装、机械安装、装饰等工程施工分别委托给不同的承包商。
B、全包(统包、揽子承包、“交钥匙”工程、“设计—施工—供应”总承包),即由一个承包商承包建筑工程项目的全部工作,包括设计、供应、各专业工程的施工以及管理工作,甚至包括前期筹划、方案选择、可行性研究。
C、分阶段分专业平行承包与全包的中间形式,即将工程委托给几个主要的承包商,如设计总承包商、施工总承包商、供应总承包商等。
D、非代理型的CM(Construction Management)承包方式,CM承包商直接与业主签订合同,接受整个工程施工的委托,再与分包商、供应商签订合同。
3、企业组织中的项目组织:寄生式项目组织形式、独立的项目组织形式4、弱矩阵式组织达到顶点形成寄生式项目组织;强矩阵式组织达到顶点形成独立式组织。
5、寄生式项目组织的应用:在采用职能型组织形式的公司内部经常被用,是一种弱化的非正式组织形式,项目的功能和作用很弱,项目经理对项目组织成员没有正规的指令权、指挥权和决策权。
该项目组织不需要组织规划、项目成员都是兼职,发生矛盾和冲突通常由组织协调解决,通常在项目的前期策划阶段采用这种组织形式。
6、寄生式项目组织的优点:(1)、由于项目寄生于企业组织之上,不需要建立新的组织机构,对企业原组织机构影响小;(2)、项目管理成本较低。
7、寄生式项目组织的缺点:(1)、项目经理没有组织上的权力,无法对最终目标负责,项目目标无法保证;(2)、由于项目由职能部门负责,常常比较狭隘、不全面,项目中的决策可能有助于项目经理自己的职能部门,而不反映整个项目的最佳利益和公司的总目标;(3)、对环境变化的适应性差;(4)、项目管理作为人们的一项附带工作,它没有挑战性,企业和项目的人员对其不重视,限制了管理人员的发展;(5)、存在其他方面对项目的非正式影响,有拖延决策的危险,缺少对项目的领导和有序的项目实施,无法进行有效的控制。
8、独立的项目组织的应用:是对寄生式项目组织的硬化,即在企业中成立专门的项目机构,独立的承担项目管理任务,对项目目标负责,专门的项目经理专门承担管理职能,对项目组织拥有完全的权力,项目管理权力集中,与其他项目、与其他企业部门没有优先权的问题,该项目组织形式一般为线性组织。
9、独立的项目组织的优点:(1)、完全将项目参加者的力量集中于项目实施上,能独立地为项目工作,决策简单、迅速,对项目受到的外界干扰反应迅速,协调容易,内部争执较少,避免权力争执和资源分配的争执,具有直线型组织的优点;(2)、独立的项目组织的设置能迅速有效地对项目目标和顾客需求做出反应,更好地满足顾客要求;(3)、适用于企业进行特别大的、持续时间长的项目,或要求在短时间内完成且费用压力大、经济型要求高的项目。
10、独立的项目组织的缺点:(1)、独立的项目组织效率低,成本高;(2)、由于项目的任务是波动的不均匀的,带来资源计划和供应的困难;(3)、难以集中企业的全部资源优势进行项目;(4)、组织的可变性和适应性不强。
11、直线式项目组织的应用:通常用于独立的项目和单个中小型的工程项目。
12、直线式项目组织的优点:(1)、保证单头领导,每个组织单元仅向一个上级负责,一个上级对下级直接行使管理和监督的权力即直线职权,一般不能越级下达指令;(2)、具有独立的项目组织的有点;(3)、信息流通快,决策迅速,项目容易控制;(4)、组织结构形式与项目结构分解图式基本一致;(5)、项目任务分配明确,权责利关系清楚。
13、直线式项目组织的缺点:(1)、当项目较多较大时,此时企业资源不能达到合理使用;(2)、项目经理责任较大,一切决策信息都集中于此,对项目经理提出较高要求;(3)、企业部门之间信息流通滞后,质量无保证,由于权力争执会使项目和企业部门之间合作困难;(4)、企业各项目之间缺乏交流,项目之间的协调、计划、控制比较困难;(5)若专业化分工太细,会造成多级分包,进而造成组织层次的增加。
14、矩阵式组织形式的应用(两种情况):(1)、企业同时承担许多项目的实施和管理,各个项目起始时间不同,规模及复杂程度也不同;此外应用在灵活的小组式的工作任务很多的企业中;(2)、进行特大项目的实施,而该项目可分解为许多自成体系,能独立实施的子项目。
15、矩阵式组织形式的优点:(1)、能够形成以项目任务为中心的管理,集中全部的资源为各项目服务,项目目标能够得到保证,能够迅速反应和满足顾客要求,对环境有较好适应能力;(2)、各种资源统一管理,能最有效地、均衡地、节约地、灵活地使用资源,尤其是只能部门人员和专门人才;(3)、能保证组织和项目工作的稳定性,使得人们有机会在职能部门中发展;(4)、该结构富有弹性,能自我调节,更好的适应动态管理和优化组合;(5)、能在保证项目经理对项目最有控制力的前提下充分发挥各专业只能部门的作用;(6)、打破传统的以权力为中心的思想,树立了以任务为中心的思想;(7)、促进人们相互学习,交流知识和信息,促进良好的沟通;(8)、组织层次少,具有大跨度组织的优点。
16、矩阵式组织形式的缺点:(1)、存在组织上的双重领导、双重职能、双层汇报关系、双重的信息交流、工作流和指令界面;(2)、信息处理量大,会议多,报告多;(3)、必须具有足够数量的强有力的项目领导;(4)、多项目同时进行,导致项目时间竞争专业部门资源;(5)、易导致对已建立的企业组织规则产生冲击;(6)、需要很强的计划性和控制系统,否则易造成混乱、低效率,损害项目目标;(7)、矩阵组织成功的关键在于准确的项目工作结构分解和定义。
第六章工程项目管理组织1、项目管理模式:(1)、业主全权管理。
项目所有者委托一个业主代表,成立以他为首的项目经理部,以业主的身份进行项目的整个管理工作,业主直接管理承包商、供应商、设计单位;(2)、“设计—施工—供应”总承包方式,由工程的总承包商负责项目上的具体的管理工作,业主仅承担项目的宏观管理与高层决策。
