巷道掘进的炸药单耗计算表
- 格式:xls
- 大小:30.00 KB
- 文档页数:6
巷道掘进爆破设计设计条件:一、工程概况:1、工程名称:某煤矿—750m水平大巷2、工程地址:3、工程特点:该矿半圆拱断面的运输大巷宽3.2米,高3.2米,本地下巷道的岩性为整体较坚固的砂岩,岩石坚固系数f=8,该巷道不具有沼气与矿尘爆炸的危险,整个工作面无裂隙水渗透或其它潮湿有水现象。
该工程的工期短,要求每循环进尺达1.6米。
由于该巷道服务年限达3年,因此巷道围壁采取光面爆破,必须达到光面爆破的技术质量要求。
4、工程内容:巷道的断面面积为形10.15m2,每一循环进尺的工程量为16.24m3。
实例:工程概况:1、工程名称:2、工程地址:3、工程特点:该矿三心拱断面的运输大巷宽3.5米,高3.2米(墙高2.0米,拱高1.2米),本地下巷道的岩性为整体较坚固的砂岩,岩石坚固系数f=8,该巷道不具有沼气与矿尘爆炸的危险,整个工作面无裂隙水渗透或其它潮湿有水现象。
该工程的工期短,要求每循环进尺达1.8米。
由于该巷道服务年限达3年,因此巷道围壁采取光面爆破,必须达到光面爆破的技术质量要求。
4、工程内容:巷道的断面面积为10.31m2,每一循环进尺的工程量为18.56m3。
二、设计依据:1、根据设计断面图和说明以及要求。
2、根据现场的实际测量及工程特点。
3、参照爆破安全规程执行。
三、设计方案选择:1、掏槽形式的选择:根据每一循环的进尺要求,此次采取直掏槽形式(小孔桶形掏槽)。
(见炮孔掏槽形式放大图)2、爆破器材的选择:由于该工程无裂隙水渗透和其它潮湿有水现象,所以选用2#岩石铵梯炸药,雷管选用毫秒延期导爆管雷管。
3、起爆网路选择:选择串并联起爆网路。
4、装药结构:采用连续不耦合意志装药结构,周边眼及光面孔采用不耦合装药结构,采用人工装药法。
5、施工方法:采用风动凿岩机钻孔,机械挖装出碴。
6、钻凿设备选择:本次选择气腿式风动凿岩机。
型号YT28,气腿型号FT160BC/BD。
7、施工流程图:按现场环境作出施工方案→进行爆破方案设计→申请报批→施工准备→现场施工测量放线→布孔→成孔检查→装药→堵塞→防护→警戒→敷设网路→起爆→检查→解除警戒→效果分析。
岩土爆破常用公式一、浅孔台阶爆破常用公式、各参数取值范围:1、主爆孔:(1)、孔径:d=(36-42)mm (2)、抵抗线:w=(20-40)或w=(0.4-1)H(3)、阶高度:H≤5m (4)、孔距:a=(1-2)w (5)、排距:b=(0.8-1)w。
(6)、炸药单耗:q=(0.35-0.45)kg/m3 (石灰岩、常用)。
(7)、单孔装药量:Q=q.a.b.H2、预裂孔:(1)、孔距:a=(8-12)d (2)、超深:h=(0.1-0.15)H(3)、单孔装药量:Q预=Q主的(1/2-1/3)岩石整体性好取小值、反之取大值。
(4)、线装药密度:L线=4Q预/∏d2⊿单位:kg/m d:炮孔直径、炸药密度、膨化炸药:800kg/m3乳化炸药:1000kg/m33、安全控制方面公式:(1)、爆破震动公式:V=k(Q1/3/R)a k取150、a取1.5(2)、爆破飞石公司:R f=20k f n2w k f=(1-1.5)安全系数、n:爆破作用指数:松动爆破:(0.35-1.0)。
抛掷爆破:(1-3)。
(3)、爆破爆破冲击波安全距离公司:R=kQ1/3单位m ,k:与装药途径和爆破程度有关的系数,对建筑物k=1-2 对人员:取k=10.二、深孔台阶爆破常用公式、各参数取值范围:1、主爆孔:(1)、孔径:d≥50mm (2)、抵抗线:w=(20-40)(3)、孔距:a=(0.6-1.4)w (4)、排距:b=0.8a (5)、孔深:H≥5m一般取10-15m(6)、超深:h=(0.15-0.35)w 其它同浅孔台阶爆破三、井巷掘进爆破常用公式、各参数取值范围:(1)、孔径:d=(32-42)mm(2)、孔深:L:巷道断面积:s≥12m2取(1.5-2.2)m s≤12m2取(1.2-1.8)m(3)、炮孔个数:N=3.3(fs2)1/3f取(7-20)s:巷道断面积。
(4)、炸药单耗:q=1.1k0(f/s)1/2 k0=525/p p:炸药爆力、乳化炸药p=260、f.s同上。

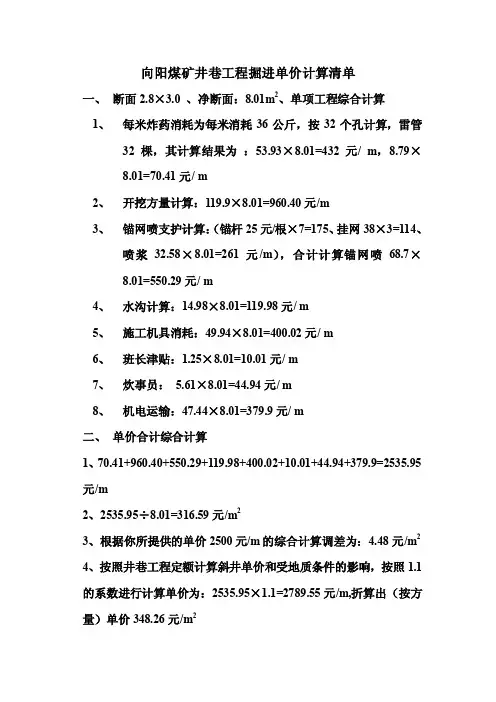

向阳煤矿井巷工程掘进单价计算清单一、断面2.8×3.0 、净断面:8.01m2、单项工程综合计算1、每米炸药消耗为每米消耗36公斤,按32个孔计算,雷管32棵,其计算结果为:53.93×8.01=432元/ m,8.79×8.01=70.41元/ m2、开挖方量计算:119.9×8.01=960.40元/m3、锚网喷支护计算:(锚杆25元/根×7=175、挂网38×3=114、喷浆32.58×8.01=261元/m),合计计算锚网喷68.7×8.01=550.29元/ m4、水沟计算:14.98×8.01=119.98元/ m5、施工机具消耗:49.94×8.01=400.02元/ m6、班长津贴:1.25×8.01=10.01元/ m7、炊事员:5.61×8.01=44.94元/ m8、机电运输:47.44×8.01=379.9元/ m二、单价合计综合计算1、70.41+960.40+550.29+119.98+400.02+10.01+44.94+379.9=2535.95元/m2、2535.95÷8.01=316.59元/m23、根据你所提供的单价2500元/m的综合计算调差为:4.48元/m24、按照井巷工程定额计算斜井单价和受地质条件的影响,按照1.1的系数进行计算单价为:2535.95×1.1=2789.55元/m,折算出(按方量)单价348.26元/m2三、综合以上数据均为综合计算价,不含税收。
四、按照平均每天进尺2.7米,预计8个月完成500米的进尺。
某铁矿水平巷道掘进爆破设计崟仂一、基本情况某一地下铁矿,掘进分段下盘联络道,用于1.0m³电铲运搬矿石及行人,断面为宽2.8米,高2.6米的矩形断面,岩石硬度系数f=10,岩石结构稳定,无节理,渗水很小。
二、爆破器材和钻机炸药采用乳化炸药,雷管采用毫秒导爆管雷管,传爆用塑料导爆管,起爆器用gygn-2000fz型非电导爆管电子激发起。
钻机为气腿式YT28凿岩机,钻头直径40mm。
三、爆破参数1、炮孔直径炮孔直径D=42mm2、炮孔深度掏槽孔炮孔深度2.7米,其他孔炮孔深度2.5米。
3、炮孔数目N=3.3(fs2)1/3式中:N—炮孔数目,个f—岩石坚硬系数,10s—巷道掘进断面面积,2.6*2.8 m2矩形断面N=3.3(fs2)1/3=3.3(10*(2.6*2.8)2)1/3=27个另在掏槽孔加3个不装药孔,共30个。
3、炸药单耗q=1.1K0(f/s)1/2式中:q—单位炸药消耗量,kg/m3f—岩石坚硬系数,10s—巷道掘进断面面积,2.6*2.8 m2矩形断面K0—炸药爆力校正系数。
(525/300=1.75),得2.25 kg/m3因炸药爆力校正系数,无法求取,经查阅资料,炸药单耗确定为2.42kg/m34、炸药消耗量Q=qSLη式中:Q—每循环应使用的炸药量,kgq—单位炸药消耗量,kg/m3S—开挖断面积,m2L—平均炮孔深度,mη—炮孔利用率,取90%-95%围岩的炸药消耗量q取2.42kg/m³,经验值选取。
S为7.28m2L设计为2.5m故Q=2.42×7.28×2.5×90%=39.63kg炸药采用环保乳化炸药,选用φ32规格药卷。
5、炮孔、药卷直径炮孔直径为42,mm,药卷直径 d=32mm。
不耦合系数K=D/d=1.316、凿岩布孔掏槽孔布置:桶形掏槽周边孔布置:周边孔原则上应布置在设计轮廓线上。
炮孔间距水平方向(W1)a=650mm,竖直方向(E)a=600mm 掘进用全断面开挖法光面爆破,其开挖爆破布孔示意图和起爆顺序见图1。
巷道掘进单价测算一、净宽2.7米岩巷:U25型棚:4100*25/1000*7.65=784.125 取800元卡子: 35*4=140元背板小料: 0.55*40/150*850=125元道木26元工具油料65元炸药16*10.589=170元雷管31*1.9=59元以上每架棚材料费合计1385元轨道81*2=162元每米巷道材料费合计: 1385/0.8+162=1893.25元掘进人工费: 7.25*226[115+25+6+20]=1638.5元则直接费: 1893.25+1638.5=3531.75元辅助人工费: 1638.5*3/7=702元则直接工程费: 3531.75+702=4231.75元考虑管理费后每米巷道掘进单价:4231.75*1.05=4443.3元若每米巷道掘进人工费按实际承包单价计算, 掘进单价: [1893+545+545*3/7]*1.05=2805元注: 545为现净宽2.7米岩巷掘进人工费单价.二、净宽3.6米岩巷(车场):U25型棚:4100*25/1000*8.7=891.7 取900元卡子: 35*4=140元背板小料: 0.55*40/150*850*1.44=180元道木26元工具油料65*1.44=94元炸药16*10.589*1.44=244元雷管31*1.9*1.44=85元以上每架棚材料费合计1669元轨道81*4=324元每米巷道材料费合计: 1669/0.8+324=2410元掘进人工费: 8.85*226[115+25+6+20]=2000元则直接费: 2410+2000=4410元辅助人工费: 2000*3/7=857元则直接工程费: 4410+857=5267元考虑管理费后每米巷道掘进单价:5267*1.05=5530元若每米巷道掘进人工费按实际承包单价计算, 掘进单价: [2410+676+676*3/7]*1.05=3545元注: 676为现净宽3.6米岩巷掘进人工费单价.。

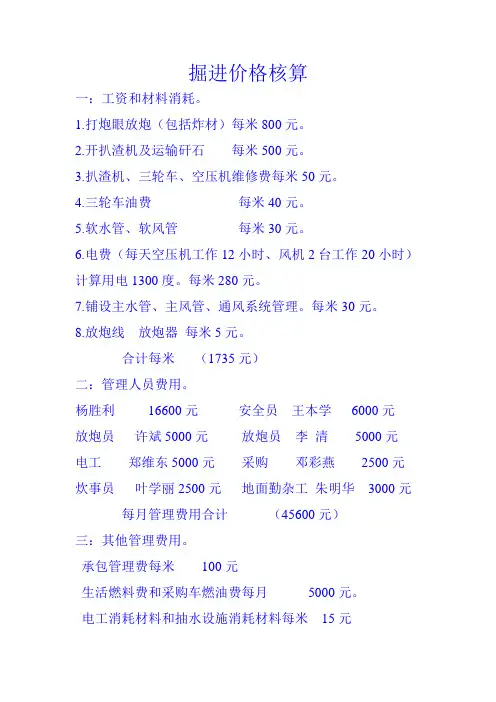

掘进价格核算
一:工资和材料消耗。
1.打炮眼放炮(包括炸材)每米800元。
2.开扒渣机及运输矸石每米500元。
3.扒渣机、三轮车、空压机维修费每米50元。
4.三轮车油费每米40元。
5.软水管、软风管每米30元。
6.电费(每天空压机工作12小时、风机2台工作20小时)计算用电1300度。
每米280元。
7.铺设主水管、主风管、通风系统管理。
每米30元。
8.放炮线放炮器每米5元。
合计每米(1735元)
二:管理人员费用。
杨胜利16600元安全员王本学6000元
放炮员许斌5000元放炮员李清5000元
电工郑维东5000元采购邓彩燕2500元炊事员叶学丽2500元地面勤杂工朱明华3000元每月管理费用合计(45600元)
三:其他管理费用。
承包管理费每米100元
生活燃料费和采购车燃油费每月5000元。
电工消耗材料和抽水设施消耗材料每米15元
四:以上核算未包括各种保险费用和炸材配送费用。
管理人员生活费。
2013年6月19日。

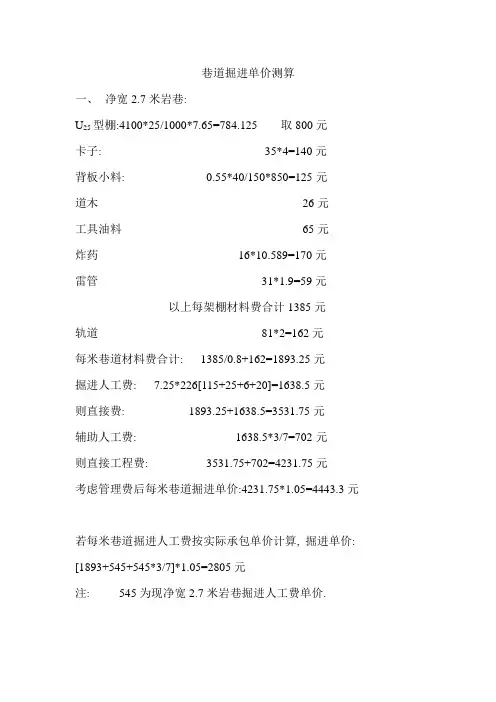

巷道掘进单价测算一、净宽2.7米岩巷:U25型棚:4100*25/1000*7.65=784.125 取800元卡子: 35*4=140元背板小料: 0.55*40/150*850=125元道木26元工具油料65元炸药16*10.589=170元雷管31*1.9=59元以上每架棚材料费合计1385元轨道81*2=162元每米巷道材料费合计: 1385/0.8+162=1893.25元掘进人工费: 7.25*226[115+25+6+20]=1638.5元则直接费: 1893.25+1638.5=3531.75元辅助人工费: 1638.5*3/7=702元则直接工程费: 3531.75+702=4231.75元考虑管理费后每米巷道掘进单价:4231.75*1.05=4443.3元若每米巷道掘进人工费按实际承包单价计算, 掘进单价: [1893+545+545*3/7]*1.05=2805元注: 545为现净宽2.7米岩巷掘进人工费单价.二、净宽3.6米岩巷(车场):U25型棚:4100*25/1000*8.7=891.7 取900元卡子: 35*4=140元背板小料: 0.55*40/150*850*1.44=180元道木26元工具油料65*1.44=94元炸药16*10.589*1.44=244元雷管31*1.9*1.44=85元以上每架棚材料费合计1669元轨道81*4=324元每米巷道材料费合计: 1669/0.8+324=2410元掘进人工费: 8.85*226[115+25+6+20]=2000元则直接费: 2410+2000=4410元辅助人工费: 2000*3/7=857元则直接工程费: 4410+857=5267元考虑管理费后每米巷道掘进单价:5267*1.05=5530元若每米巷道掘进人工费按实际承包单价计算, 掘进单价: [2410+676+676*3/7]*1.05=3545元注: 676为现净宽3.6米岩巷掘进人工费单价.。
开掘工作面主要材料消耗一、11020风、机巷(回采巷道煤巷)巷道断面为斜矩形12.6m2,巷宽4.2m,巷道中高3.0m,上帮高度3.5m,下帮高度2.5m,现为锚网支护,采用直径20×2000mm等强锚杆。
锚杆布置方式:锚杆排距为800mm,顶板6根,上帮5根,下帮4根,每排共15根锚杆,每根锚杆使用2支锚固剂。
锚网布置方式:每排锚杆铺设一排锚网,顶板锚网使用 4.5m×1.0m,上帮使用3.5m×1.0m,下帮使用2.5m×1.0m,每排锚杆共铺设锚网10.5m2。
每米为 13.13m2。
主要材料延米消耗1、锚杆每米耗:18.75根/m×38.4元/根=720元/m2、锚网铺设:13.13m2/m×30元/m2=393.9元/m3、锚固剂每米耗:37.5支/m×2.8元/支 =105元/m共计:1218.9元/m。
(不含其它材料)二、I采区总回风平巷(开拓工程半煤岩巷)巷道断面为斜矩形12m2,巷宽4.0m,巷道中高3.0m,上帮高度3.5m,下帮高度2.5m,现为锚网支护,采用直径20×2000mm等强锚杆。
锚杆布置方式:锚杆排距为800mm,顶板6根,上帮5根,下帮4根,每排共15根锚杆,每根锚杆使用2支锚固剂。
锚网布置方式:每排锚杆铺设一排锚网,顶板锚网使用 4.5m×1.0m,上帮使用3.5m×1.0m,下帮使用2.5m×1.0m,每排锚杆共铺设锚网10.5m2,每米为 13.13m2。
梯子梁:每排锚杆布置一排梯子梁28Kg圆钢,梯子梁采用14号圆钢加工而成,每米巷道35Kg圆钢。
锚索:使用直径17.8mm的钢绞线,每根锚索长度6.3m,锚索间排距为2.0×2.0m,每米使用1套锚索,每根锚索使用一个锚索盘(旧矿工钢加工)、一套单孔锁具和4支锚固剂。
主要材料延米消耗1、锚杆每米耗:18.75根/m×38.4元/根=720元/m2、锚网铺设:13.13m2/m×30元/m2=393.9元/m3、锚索每米:1根/m×107.1元/根 +18元/个=125.1元/m(钢绞线每米17元,单孔锁具18元/个)4、锚固剂每米耗:41.5支/m×2.8元/支 =116.2元/m(加锚索用4支)5、梯子梁每米耗:35kg/m×4.0元/kg =140元/m(14号圆钢每公斤4.0元。
1、炸药,工作面按2x2.2巷道布置,共布置21个响炮,7个空心眼。
其中1个眼10管药,其余装8管药,合计170管炸药,合计金额293.25元。
折合146.7元/m.
2、导爆管,22个导爆管,合计金额60.5元,折合30.25元/m.
3、签字头30元一个,一个班一个,折合15.0元/m.
4、签字钢,一个月4个,720元,折合13.0元/m.
5、机油,一个班5元,折合2.5元/m.
6、凿岩工的工资,180元/天,二人,折合工资180元/m.
7、凿岩机零星小件
8、风水管路15元/m.
合计工作面直接成本,403.45元/m.
1、炸药,工作面按1.2x1.6规格布置,共布置12个响炮,5个空心眼。
其中1个眼10管药,其余装8管药,合计98管炸药,合计金额169元。
折合94元/m.
2、导爆管,13个导爆管,合计金额35.75元,折合20.0元/m.
3、签字头30元一个,两个班一个,折合15.0元/m.
4、签字钢,一个月4个,720元,折合13.0元/m.
5、机油,一个班5元,折合2.5元/m.
6、凿岩工的工资,180元/天,二人,折合人员工资200元/m.
7、凿岩机零星小件
8、风水管路15元/m.
合计工作面直接成本,359.5元/m.。
2010年10月3日至2011年8月1日隧道炸药及雷管使用数量1、隧道使用炸药及雷管情况:从2010年10月3日至2011年8月1日为止隧道使用的炸药数量为34479.6公斤,其中膨化炸药504公斤、乳化炸药33975.6公斤,电雷管1915发,毫秒管37187发。
2、炸药及雷管单价如下:膨化炸药13000元每吨,乳化炸药13500元每吨。
毫秒管:5米线,1、3、5号段每发4.85元;7、9号段每发5元;11、13、15号段5.3元每发。
7米线:1、3、5号段每发7.6元;7、9号段每发7.75元;11、13、15号段8.06元每发。
3、计算:①乳化炸药:33.9756吨×13500元/吨=458670.6(元)②膨化炸药:0.504吨×13000元/吨=6552(元)③电雷管:1915发×2.1元/发=4021.5(元)④毫秒管及电雷管计算如下表:⑤运费按吨平均计算:59.2026/64.056*96100=88819(元)总计:①+②+③+④+⑤=458670.6+6552+4021.5+199177.68+88819=757240.78(元)4、总明细台账详见附表5、预付款详见附表2011年10月8日2010年10月3日至2011年8月1日路基炸药及雷管使用数量1、路基使用炸药及雷管情况:从2010年10月3日至2011年8月1日为止路基使用的乳化炸药数量为894.4公斤,电雷管2052发,毫秒管7米5段33发。
2、炸药及雷管单价如下:乳化炸药13500元每吨。
7米线:5号段每发7.6元。
3、计算:①乳化炸药:0.8944吨×13500元/吨=12074.4(元)②电雷管:2052发×2.1元/发=4309.2(元)③毫秒管:33发×7.6元/发=250.8(元)④运费按吨平均计算:4.8534/64.056*96100=7281(元)⑤安全员服务费:44天×200元/天=8800(元)⑥爆破员服务费:8天×200元/天=1600(元)⑦铜导线:210(元)总计:①+②+③+④+⑤+⑥+⑦=12074.4+4309.2+250.8+7281+8800+1600+210=34525.4(元)4、总明细台账详见附表5、预付款详见附表2011年10月8日。
