不同标号混凝土应该如何浇筑
- 格式:docx
- 大小:55.21 KB
- 文档页数:3

6.7."11不同强度等级混凝土浇筑(1)按不同强度等级混凝土设计的现浇构件相连接时,两种混凝土的接缝应设置在低强度等级的构件中,并离开高强度等级构件一段距离(参见图6."7.11-1)。
图6."7.11-1不同强度等级混凝土接缝(2)当接缝两侧的混凝土强度等级不同且分先后施工时,可沿预定的接缝位置设置固定的钢板网或快易网作永久模板处理施工缝,先浇筑高强度等级混凝土,后浇筑低强度等级混凝土。
(3)当接缝两侧的混凝士强度等级不同且同时浇筑时,可沿预定的接缝位置设置隔板,随着两侧混凝土浇入逐渐提升隔板并同时将混凝土振捣密实,也可沿预定的位置设置胶囊,冲气后在其两侧同时浇入混凝土,待混凝土浇筑完毕后排气并取出胶囊,同时将混凝土振捣密实。
(4)当柱子混凝土强度等级高于楼层梁板时,经设计单位验算同意,可参考以下方法浇筑:1)以混凝土强度5N/mm2为一级。
凡柱子混凝上强度高于梁板混凝土强度不超过一级者,梁柱节点处的混凝土,可随梁一同浇筑。
2)柱子混凝土强度高于梁混凝土强度不超过两级,且柱子四边皆有现浇梁者,梁柱节点处的混凝土,可随梁一同浇筑。
3)当不满足1)、2)的条件,但柱子节点处的竖向荷载承载力及考虑地震作用时的抗剪能力通过采取措施能够满足要求时,可以将梁柱节点处的混凝土强度,改为与梁相同,以方便施工,井保证节点处的混凝土施工质量参见图6."7.11-2。
"图6."7.11-2梁柱节点加强①解决竖向荷载承载力不足的问题,可以采取:a.在节点区内增加纵向钢筋,可在柱子周边设置,也可在中心区用螺旋箍筋做成集束钢筋笼;b.在节点区内设置型钢。
②解决抗剪能力不足的问题,可以采取:a.节点内设置型钢;b.增加节点范围内的箍筋。
建筑施工时不同标号混凝土浇筑需要注意哪些问题从施工的角度来说,不同标号混凝土浇筑需要格外注意,不过施工现场经常会遇到节点构造复杂,钢筋绑扎密集,甚至高空作业,特别是中间柱子钢筋纵横交错,给施工造成许多麻烦,稍有疏忽质量就难以保证。
为此,我们对不同标号混凝土浇筑做了以下内容培训。
一、施工方法1、不同等级混凝土邻接面的留设:柱顶留水平施工缝则应留于梁底,同时为避免商品混凝土有浮浆,接触面过于光滑,柱振捣完成后在柱顶面撒10~30mm粒径石渣,加强摩擦力。

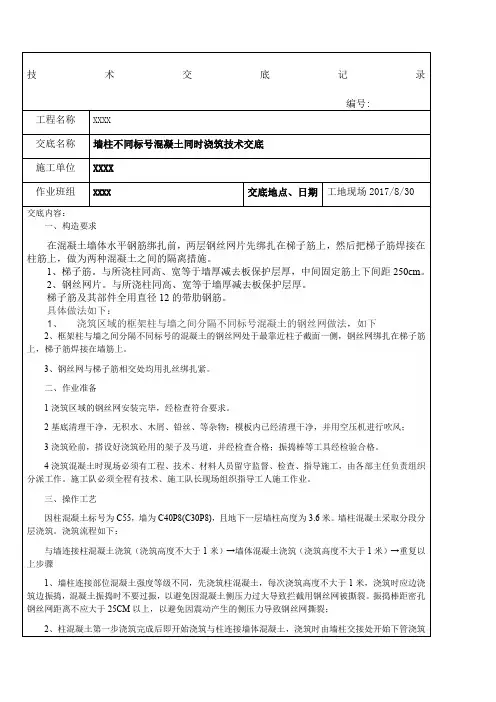

2、梁柱节点混凝土邻接面隔离措施:梁柱节点处主梁钢筋绑扎时,在梁柱节点附近离开柱边≥500㎜,且≥1/2梁高处,沿45°斜面从梁顶面到梁底面用2㎜网眼的密目铁丝网分隔(做为高低等级混凝土的分界),铁丝网绑扎ɸ12钢筋上,钢筋数量同梁箍支数。
(具体见下图)3、梁柱节点核心区的混凝土浇捣方法:事先作好技术交底和准备工作。
施工时,混凝土实行“先高后低”的浇捣原则,即先浇高强度等级混凝土,后浇低强度等级混凝土,严格控制在先浇柱混凝土初凝前继续浇捣梁、板混凝土,先用塔吊吊斗或混凝土泵输送剪力墙等级的混凝土就位,分层振捣,在楼面梁板处留出45度斜面。
在混凝土初凝前,使用混凝土泵,尽快浇筑楼面柱梁板的混凝土,在混凝土初凝前重点控制高低强度等级混凝土的邻接面不能形成冷缝,故应在墙顶梁底处留设施工缝,避免高低强度等级混凝土的邻接面之间形成冷缝。
同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣,坚决杜绝漏振死角,避免形成蜂窝麻面,以确保节点核心区混凝土的密实性和设计强度。
随之泵送浇筑楼面梁板的混凝土。
应重点控制高低强度等级混凝土的邻接面不能形成冷缝。
同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣。
商品混凝土配合比中,高强度等级混凝土的水泥用量偏多,水灰比、含砂率、坍落度偏大,梁板的混凝土采用二次振捣法,即在混凝土初凝前再振捣一次,增强高低强度等级混凝土交接面的密实性,减少收缩。
梁柱节点标号不一致混凝土浇筑施工方案在混凝土结构施工中,梁柱节点的标号不一致可能导致严重的施工质量问题。
因此,制定一份合理的混凝土浇筑施工方案对于避免潜在的施工风险至关重要。
本文将重点探讨在梁柱节点标号不一致情况下的混凝土浇筑施工方案。
一、问题描述在建筑工程中,梁柱节点的标号通常用来表示建筑结构中各个构件的连接关系。
如果梁柱节点的标号不一致,会给混凝土浇筑工作带来困难和不确定性,可能导致结构强度不足、裂缝产生等问题。
二、问题影响梁柱节点标号不一致可能带来以下影响:1.结构强度不足:混凝土浇筑时,梁柱节点的标号不一致会导致连接性能不完善,从而影响整体结构的强度。
2.裂缝产生:施工中由于梁柱节点标号不一致而导致的误差,容易引发混凝土结构的裂缝问题,进而影响建筑结构的使用寿命。
3.工程延期:需要调整梁柱节点标号不一致的施工方案,可能导致工程进度延误,增加工程施工成本。
三、解决方案要有效解决梁柱节点标号不一致的混凝土浇筑问题,可以采取以下施工方案:1.严格对照设计图纸:深入了解设计图纸中的梁柱节点标号信息,确保施工过程中按照设计要求进行浇筑。
2.加强沟通协调:在施工前期,与设计、监理等相关部门加强沟通协调,明确梁柱节点标号的准确性,避免出现混乱。
3.现场复核标号:在混凝土浇筑前,现场进行梁柱节点标号的复核,要确保与设计意图一致,避免出现混淆。
4.调整施工顺序:如果发现梁柱节点标号存在不一致情况,及时调整施工顺序,合理安排施工流程,防止误差扩大。
四、总结梁柱节点标号不一致可能会给混凝土浇筑工作带来严重问题,因此建立合理的施工方案至关重要。
通过加强对设计图纸的了解、加强沟通协调、现场复核标号以及调整施工顺序等措施,可以有效解决梁柱节点标号不一致的混凝土浇筑问题,确保施工质量和工程进度的顺利进行。
只有严格执行施工方案,方能确保混凝土结构的安全性和可靠性。
以上提出的混凝土浇筑施工方案,将对梁柱节点标号不一致问题的解决提供一定参考,希望能在实际工程施工中起到一定的指导作用。
砼标号不一致的处理措施
梁板与墙柱混凝土标号相差二个或二个以上的解决措施:对于不同标号混凝土,可采用先浇捣柱墙砼及柱梁节点砼,再浇捣梁板砼。
柱墙模板支设完毕后,待整个楼面具备浇捣条件时,先浇捣柱梁及节点高强度等级砼,再浇筑梁板低等级砼。
在浇筑过程中,应根据现场实际,调整高标号砼运输节奏。
在该处砼初凝之前,梁板泵送砼随后跟上,将其覆盖连接,避免砼产生“冷缝”,影响砼施工质量。
采用此方法时,最好采用两个混凝土泵,或梁板砼采用塔吊吊运。
(见下图方案一)。
方案一
梁板与墙柱混凝土标号相差一个的解决措施:
对于柱与梁板砼标号只相差一级的部位,虽采用方案一可以解决砼浇捣问题。
但它给施工增加许多的不便,增加了许多工序增加了施工上、管理上的难度,且质量控制难度加大,稍有不慎,就会造成质量缺陷。
如设计同意我方将按下图所示的方案二执行
方案二
墙与柱混凝土混凝土标号不一致的解决措施:浇筑前用钢丝网进行隔离如下图所示:
由于楼层高度比较高,先浇筑高标号混凝土一次性到位钢丝网承受的测压力非常大很容易破裂。
在现场条件具备2台混凝土输送泵时,高低标号同时浇筑,控制好混凝土运输节奏与现场混凝土流量,使墙柱混凝土始终保持在一个水平面直至浇满。
在现场不具备条件只有一台混凝土输送泵时,先浇筑高标号混凝土,浇筑高度控制在1.5米左右防止钢丝网承受不住而破裂,然后再浇筑低标号混凝土浇筑高度与高标号混凝土一致,完成后再浇筑高标号混凝土如此循环施工直至浇满。
如高标号柱子混凝土在地下室外墙的,柱子混凝土应加入抗渗外加剂,抗渗等级与外墙一致。
广州福利建安广钢新城项目部
2015年6月9日。

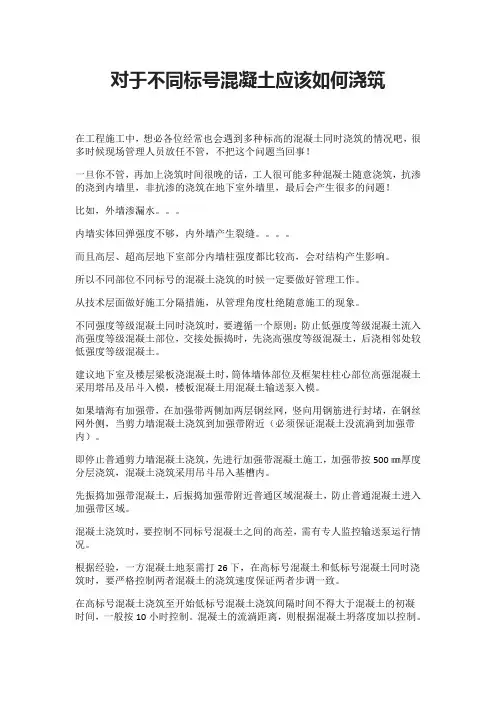

对于不同标号混凝土应该如何浇筑在工程施工中,想必各位经常也会遇到多种标高的混凝土同时浇筑的情况吧,很多时候现场管理人员放任不管,不把这个问题当回事!一旦你不管,再加上浇筑时间很晚的话,工人很可能多种混凝土随意浇筑,抗渗的浇到内墙里,非抗渗的浇筑在地下室外墙里,最后会产生很多的问题!比如,外墙渗漏水。
内墙实体回弹强度不够,内外墙产生裂缝。
而且高层、超高层地下室部分内墙柱强度都比较高,会对结构产生影响。
所以不同部位不同标号的混凝土浇筑的时候一定要做好管理工作。
从技术层面做好施工分隔措施,从管理角度杜绝随意施工的现象。
不同强度等级混凝土同时浇筑时,要遵循一个原则:防止低强度等级混凝土流入高强度等级混凝土部位,交接处振捣时,先浇高强度等级混凝土,后浇相邻处较低强度等级混凝土。
建议地下室及楼层梁板浇混凝土时,筒体墙体部位及框架柱柱心部位高强混凝土采用塔吊及吊斗入模,楼板混凝土用混凝土输送泵入模。
如果墙海有加强带,在加强带两侧加两层钢丝网,竖向用钢筋进行封堵,在钢丝网外侧,当剪力墙混凝土浇筑到加强带附近(必须保证混凝土没流淌到加强带内)。
即停止普通剪力墙混凝土浇筑,先进行加强带混凝土施工,加强带按500㎜厚度分层浇筑,混凝土浇筑采用吊斗吊入基槽内。
先振捣加强带混凝土,后振捣加强带附近普通区域混凝土,防止普通混凝土进入加强带区域。
混凝土浇筑时,要控制不同标号混凝土之间的高差,需有专人监控输送泵运行情况。
根据经验,一方混凝土地泵需打26下,在高标号混凝土和低标号混凝土同时浇筑时,要严格控制两者混凝土的浇筑速度保证两者步调一致。
在高标号混凝土浇筑至开始低标号混凝土浇筑间隔时间不得大于混凝土的初凝时间,一般按10小时控制。
混凝土的流淌距离,则根据混凝土坍落度加以控制。
举个栗子来说说不同部位不同标号混凝土如何进行浇筑吧:地下室外墙C30P6,地下室内墙柱C45,地下室顶板C35施工时候如何进行浇筑?正常情况下浇筑肯定是先浇筑外墙,再浇筑内墙,最后是梁板的混凝土,先来说说外墙抗渗与内墙非抗渗混凝土如何进行隔断施工吧:来个施工节点see see:一外墙与内墙不同标号如何浇筑解说一下:1 在绑扎剪力墙钢筋的时候,在距离外墙内侧200处设置一道剪力墙纵向梯子筋,在纵向梯子筋的靠外墙方向从上至下设置快易收口网,并加固牢靠。
施工单位:中有限公司2020年5月10日编号:施工单位:中有限公司2020年5月10日编号:工程名称千晴交底部位不同标号混凝土及抗渗和非抗渗混凝土浇筑技术交底共3 页交底内容:第2页间歇时间应尽量缩短,并在下层砼初凝前浇筑上层砼。
(2)浇筑砼时为防止砼分层离析,砼由料斗、泵管出料时,砼自由倾落高度不得超过1.5米。
(3)浇筑砼前,墙柱底部先填3~5㎝厚的同配比砂浆。
(4)浇筑砼时应设专人看模,经常观察模板、支架、钢筋、预埋件和预留孔洞的情况,当发生变形移位时应立即停止浇筑砼,并在已浇筑的砼初凝前修整完好。
3、墙、柱混凝土浇筑墙、柱混凝土浇筑前要先填不大于30mm与混凝土同配比减石子砂浆。
柱、墙混凝土应分层浇筑,分层振捣,每次浇筑厚度根据现场使用振捣棒而定,为其有效长度的1.25倍。
振捣棒不得触动钢筋和预埋件,除上面振捣外下面要有人随时敲打模板检查是否漏振。
4、梁、板混凝土浇筑梁板按框架格顺序浇筑,先将梁浇筑,当达到板底位置时即与板的混凝土一起浇捣,倾倒混凝土方向与浇筑方向相反。
梁底部位要用Φ30、Φ50托入式振捣棒振捣密实,振捣时不得触动钢筋和预埋件。
梁、柱节点钢筋较密时要用小直径振捣棒振捣,并加密棒点。
浇筑板的混凝土虚铺厚度要略大于板厚,振捣完毕后用2-3m刮械刮平,用木抹子抹平,并拉线检查砼面标高,严格控制平整度。
5、楼梯混凝土浇筑楼梯混凝土自下而上浇筑,先振实底板混凝土,达到踏跳位置后再与踏步混凝土一起浇筑,不断连续向上推进,并随时用木抹子将踏步上表面抹平。
6、混凝土浇筑完毕及浇筑过程中设专人清理落地灰及玷污钢筋、模板上的混凝土颗粒。
7、混凝土养护(1)浇筑完楼层砼后立即铺设塑料薄膜, 24小时后浇水养护,柱子拆模后进行浇水养施工单位:中有限公司2020年5月10日编号:。
梁柱节点不同标号混凝土浇筑施工工法梁柱节点不同标号混凝土浇筑施工工法一、前言梁柱节点是建筑结构中的关键部位,对于结构的承载能力和稳定性具有重要影响。
梁柱节点不同标号混凝土浇筑施工工法是一种适用于不同标号(不同强度等级)混凝土的节点浇筑工法。
本文将重点介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点梁柱节点不同标号混凝土浇筑施工工法的主要特点有:1. 适应性强:该工法适用于各种不同标号的混凝土,包括不同强度等级的混凝土。
2. 节点连接性好:通过采用特殊的节点连接方式,能够有效提高梁柱节点的连接性能,增加结构的整体稳定性。
3. 施工效率高:采用先施工梁再施工柱的顺序,可以节约时间,提高施工效率。
4. 节点负荷传递性能好:通过采用适当的节点设计,能够保证节点的负荷传递性能,提高结构的整体承载能力。
三、适应范围该工法适用于各种不同标号的混凝土梁柱节点的浇筑施工,包括建筑、桥梁、隧道等各种工程项目。
四、工艺原理梁柱节点不同标号混凝土浇筑施工工法的工艺原理是根据不同标号混凝土的性能特点和节点连接的要求,采取相应的技术措施。
具体分析和解释如下:1. 施工工法与实际工程之间的联系:通过对不同标号混凝土节点连接的要求进行分析,选择适当的施工工法,确保施工质量。
2. 采取的技术措施:通过调整混凝土配合比、采用适当的施工工艺、使用合适的施工材料等技术措施,保证节点连接的可靠性和稳定性。
五、施工工艺梁柱节点不同标号混凝土浇筑施工工法的施工工艺分为以下几个阶段:1. 准备工作:包括施工方案的编制、材料准备、施工队伍组织等。
2. 模板安装:按照设计图纸进行模板安装,确保梁柱节点的外形和尺寸符合设计要求。
3. 钢筋加工和布置:对梁柱节点的钢筋进行加工和布置,保证节点连接的强度和稳定性。
4. 混凝土浇筑:按照相应的施工工艺,对梁柱节点进行混凝土浇筑,确保浇筑质量和连接性能。
梁柱节点不同标号混凝土浇筑施工工法一、前言梁柱节点不同标号混凝土浇筑施工工法是一种广泛应用于建筑工程中的施工技术。
该工法通过采用不同标号的混凝土进行梁柱节点的浇筑,能够满足结构的强度要求,提高工程的施工效率和质量,减少施工周期和成本。
本文将对该工法的工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例等方面进行详细介绍。
二、工法特点梁柱节点不同标号混凝土浇筑施工工法的主要特点如下:1. 在节点处采用不同标号的混凝土进行浇筑,以满足节点部位的强度要求。
2. 通过在节点部位使用不同标号的混凝土,可以降低混凝土的用量和成本。
3. 该工法可以减少施工过程中的节点加固措施,简化施工工艺,提高施工效率。
4. 通过合理设计混凝土配比和施工工艺,能够确保节点部位的施工质量和工程的整体稳定性。
三、适应范围梁柱节点不同标号混凝土浇筑施工工法适用于各类建筑工程,尤其适用于多层和高层建筑结构中的梁柱节点处。
该工法适用于不同类型的梁柱节点,如悬臂节点、交叉节点、框架节点等。
四、工艺原理1.施工工法与实际工程之间的联系:梁柱节点不同标号混凝土浇筑施工工法是基于梁柱节点的结构强度需求和施工工艺的要求,结合混凝土浇筑施工的实际情况而设计的。
2.采取的技术措施:根据节点部位的强度要求,设计合理的混凝土配比,使用不同标号的混凝土进行浇筑。
在施工过程中,通过合理控制浇筑速度、振捣密实、防止温度裂缝等措施,确保浇筑质量和节点部位的稳定性。
五、施工工艺梁柱节点不同标号混凝土浇筑施工工法的具体施工工艺如下:1.节点处的准备工作:清理节点部位的杂物和灰尘,将节点部位的模板安装好。
2.混凝土配制:根据设计要求和节点部位的强度需求,将不同标号的混凝土进行配制。
3.混凝土浇筑:根据施工计划,将不同标号的混凝土逐层浇筑至节点部位,并进行振捣密实,保证浇筑质量。
4.养护处理:节点浇筑完成后,对混凝土进行适当的养护处理,以保证混凝土的强度和稳定性。
梁柱节点标号不一致混凝土浇筑施工方案混凝土浇筑施工是建筑工程中非常重要的一项工作,其中梁柱节点的施工方案更是关乎整个结构的稳定性和安全性。
然而,在实际施工过程中,往往会出现梁柱节点标号不一致的情况,这对后续的施工工作产生了一定的困扰。
梁柱节点标号不一致主要是指设计图纸和实际情况存在差异,在浇筑施工过程中,需要对节点进行标记,以便后续施工的精确对接。
节点标号不一致会导致施工人员在浇筑混凝土时无法准确地辨认出节点位置,从而导致浇筑位置错位,影响梁柱节点的整体稳定性。
因此,我们需要制定一套施工方案来解决这个问题。
首先,在施工前,需要对设计图纸进行仔细审查,确保设计图纸中的梁柱节点标记与实际情况一致。
如果发现节点标号存在错误或者不一致的情况,及时向设计单位反馈,要求进行修正。
同时,与施工方案编制单位和监理单位进行沟通,明确施工方案的要求和节点标号的准确性。
其次,在施工前,需要进行现场勘察,确保实际施工情况与设计图纸一致。
特别是在节点位置不明显或者存在标记错误的情况下,可以采用人工测量和绘制节点坐标图的方式,以便明确每个节点的具体位置和编号。
通过这种方式,可以避免因设计图纸与实际情况不符导致的节点标号不一致问题。
接下来,针对梁柱节点标号不一致的问题,可以采用以下几种施工方案来解决:1.核准施工方案:施工单位可以根据实际情况编制一套节点标号准确的施工方案,提交给设计单位和监理单位审批。
在获得核准后,按照核准的施工方案进行浇筑施工。
2.临时修改标号:在梁柱节点标号不一致的情况下,施工单位可暂时调整节点的编号,以便在浇筑混凝土时能够准确识别节点位置。
但需要特别注意,在临时修改标号后,必须对修改后的标号进行记录和归档,以便后续施工和维护。
并在施工完成后,及时将节点标号恢复到设计图纸上的原始标号。
综上所述,针对梁柱节点标号不一致的混凝土浇筑施工问题,我们可以通过审查设计图纸、现场勘察和修复标号等方法来解决。
只有保证节点标号的准确性和一致性,才能确保梁柱节点的施工质量和结构的稳定性,为建筑工程的安全运营提供可靠保障。
剪力墙、梁、板交界位置混凝土浇筑方案
本工程剪力墙混凝土设计标号为:基础顶~第5层:C45;第6层~第11层:C40;第12层~第17层:C35;第18层以上:C30。
梁板混凝土标号均为C30。
根据设计以及规范要求,剪力墙与梁、板节点位置混凝土标号与剪力墙相同。
在浇筑第18层以下混凝土过程中,剪力墙与梁板标号存在标号差。
根据本工程质量要求高、进度快、工期紧的特点,为确保剪力墙、梁板混凝土标号不低于设计标号,我司拟定以下两种方案以解决墙、梁板混凝土标号差引起的施工问题:
1、采用钢丝网拦断方法。
(200)钢
筋骨架,将双层孔径3mm的筛网绑牢于骨架上,防止柱墙内先浇混凝土向梁板内流动所形成的坡度过小使混凝土产生离析现象,坡脚处应注意振捣密实。
浇筑梁(板)混凝土前,应将筛网上的杂物清除干净,并在结合面上洒水湿润,浇筑时结合部位振捣时间适当延长。
2、通过设计更改混凝土标号方法。
通过设计把梁(板)混凝土标号改为同层剪力墙混凝土标号,这样可以实现剪力墙、梁(板)混凝土连续浇筑,不需用钢丝网拦断,可以加快浇筑速度,从而缩短工期并确保质量。
以上两种方法中,第1种方案由于钢丝网的拦断工序操作极其复杂,每层楼板平均延长工期一天,且容易造成交接位置的混凝土断层和浇筑不密实。
第2种方法对进度、质量均有利。
请甲方审核并指示我司具体采用何种方案施工。
在4#、5#、6#楼施工混凝土过程中,我司计划采用每栋2台混凝土泵进行浇筑,1#、2#、3#楼均为每栋1
台。
湖南省第六工程有限公司
湘海城项目经理部
2014年3月4日。
2024年高低标号混凝土同时浇筑施工方案混凝土建筑施工是建筑工程中非常重要的一环,施工过程中严格按照设计要求进行施工,确保混凝土的质量,达到工程要求。
对于大型混凝土建筑工程,如高低标号混凝土同时浇筑施工方案更是至关重要。
本文将为您详细介绍____年高低标号混凝土同时浇筑施工方案,以便工程能够顺利进行。
一、前期准备1. 混凝土材料准备:根据设计要求,准备好高低标号混凝土所需的水泥、沙子、骨料等材料。
选择质量优良的材料,严格按照配合比进行准备。
2. 超早强剂材料准备:根据需要,准备好超早强剂材料,用于加速混凝土的凝固和硬化过程。
确保超早强剂的质量可靠。
3. 施工设备准备:准备好各种混凝土施工所需的设备,包括搅拌机、混凝土输送泵、输送管道、模板、钢筋等。
二、施工步骤1. 模板安装:按照设计要求将模板安装到施工现场,确保模板的牢固稳定。
2. 钢筋布置:按照设计图纸的要求进行钢筋的布置,确保钢筋的位置准确,数量充足。
3. 混凝土搅拌:将预先准备好的水泥、沙子、骨料等材料加入搅拌机中进行搅拌,搅拌时间根据需要进行控制,确保混凝土的均匀性和流动性。
4. 超早强剂加入:在混凝土搅拌过程中,根据需要将超早强剂加入搅拌机中进行混合。
超早强剂的加入可以加速混凝土的凝固和硬化过程。
5. 混凝土输送:将搅拌好的混凝土通过输送泵和管道输送至施工现场,确保混凝土的连续性和稳定性。
6. 混凝土浇筑:混凝土到达施工现场后,按照设计要求进行浇筑,控制浇筑速度和浇筑厚度,确保混凝土的均匀性和密实性。
7. 养护:混凝土浇筑完成后,进行及时养护,控制养护时间和养护条件,以确保混凝土的强度和耐久性。
三、质量控制1. 混凝土配合比控制:严格按照设计要求进行配合比控制,确保混凝土的强度和稳定性。
2. 施工现场监理:配备专业的监理人员对施工现场进行监督和检查,及时发现并解决施工中的问题。
3. 技术指导:配备专业的技术人员进行技术指导,解答施工过程中遇到的问题,确保施工质量。
梁柱混凝土标号不同的浇筑方法梁柱混凝土的标号不同,浇筑方法也会有所区别。
一般来说,常用的梁柱混凝土标号为C25、C30、C35等。
1. C25标号的梁柱混凝土浇筑方法:a. 在开始浇筑前,先进行模板的安装和调整,确保模板的准确度和稳定性。
b. 在模板安装好后,进行钢筋的绑扎,根据设计图纸和相关要求进行布置,并确保钢筋的位置和间距准确。
c. 在钢筋绑扎完毕后,开始进行混凝土的搅拌和运输。
搅拌过程中要注意水灰比、搅拌时间和搅拌均匀度。
d. 将混凝土倒入模板内,并使用振捣器进行振捣,保证混凝土的密实性和均匀性。
e. 浇筑完成后,进行初期养护,包括遮阳、喷水、覆盖等措施,以防止混凝土过早干燥和开裂。
2. C30标号的梁柱混凝土浇筑方法:a. 与C25标号相比,C30标号的混凝土需要更高的强度,因此可以适当增加混凝土的配合比,如水泥用量、砂石比例等。
b. 在混凝土搅拌和运输过程中,要更加注意控制搅拌时间和搅拌均匀度,以确保混凝土的强度和均匀性。
c. 浇筑完成后的初期养护措施也要相应加强,以确保混凝土的早期强度发展和防止开裂。
3. C35标号的梁柱混凝土浇筑方法:a. 与前面两个标号相比,C35标号的混凝土需要更高的强度和稳定性,因此在混凝土配合比的设计和控制上要更加严格。
b. 混凝土搅拌和运输的过程中,要更加注重搅拌时间、搅拌均匀度和混凝土的密实性,以确保混凝土的强度和稳定性。
c. 初期养护措施也要更加细致,保持湿润和避免日晒和风侵。
需要注意的是,以上浇筑方法只是一般性的建议,在具体项目中要根据设计要求、现场条件和施工经验等进行具体调整和安排。
同时,还要严格按照相关标准和规范进行施工,以确保梁柱混凝土的质量和使用性能。
不同标号混凝土浇筑注意事项混凝土是建筑中常用的材料之一,它的性能直接关系到整个建筑结构的牢固程度和使用寿命。
而混凝土浇筑是建筑中一个重要的工序,对于不同标号的混凝土浇筑要注意以下几个方面。
首先,不同标号的混凝土所需的材料比例是不同的,因此在浇筑过程中首先要确定好所用混凝土的标号,并准确计算出各种原材料的用量。
这包括水泥、砂、石子、掺合料等。
一般来说,高强度的混凝土所需的水泥用量较多,而石子和砂石的配比要更加精确。
所以在浇筑前要根据设计要求准确计算用料比例。
其次,混凝土浇筑前要进行充分的试验和检验。
检验主要包括混凝土的抗压强度、抗渗性能、流度等,通过试验数据来确定混凝土的配比和施工工艺。
试验过程中还需注意水胶比、标准堆养时间等关键参数的掌控。
再次,混凝土浇筑过程中要注意控制浇筑速度和浇筑厚度。
对于初凝时间较长的高标号混凝土,要加强对浇筑时间的控制,以免混凝土在浇筑过程中已初凝而无法完成整个浇筑工序。
同时,要注意控制浇筑厚度,过厚易出现坍落,过薄则易出现卷边等问题。
另外,浇筑过程中还需注意混凝土的布料和振捣。
布料要均匀,不宜过于浓缩或稀疏,以免产生空鼓等质量问题。
振捣要坚持“先浅后深、先内后外”的原则,确保混凝土的密实度和均匀度。
此外,混凝土浇筑还要注意温度和湿度的控制。
在夏季高温环境下,要采取降温措施,如增加混凝土中水的用量或添加降温剂以减缓混凝土的早期水化速度。
在寒冷季节,为保证混凝土的强度和早期硬化,可采取加热的措施或在混凝土中添加加热剂。
最后,混凝土浇筑完后要进行养护。
养护是提高混凝土硬化强度和耐久性的关键环节。
养护条件包括温度和湿度,要根据混凝土材料的特性和使用环境确定养护时间和方法。
总之,不同标号混凝土的浇筑要注意材料配比、试验和检验、浇筑速度和浇筑厚度、布料和振捣、温湿度控制以及养护等方面的要求。
这些注意事项的合理执行可以确保混凝土结构的质量和使用寿命。
竭诚为您提供优质文档/双击可除不同标号混凝土浇筑规范篇一:多标号混凝土浇筑方案新地中心楼层多种标号混凝土浇筑方案目录一、概述:............................................... ................................................... ..................2二、施工顺序................................................. ................................................... ............2三、施工措施:............................................... ................................................... ..........4四、劳动力组织措施................................................. ...................................................6五、机械设备投入................................................. ................................................... ....6六、冬季混凝土的保温养护................................................. .......................................7七、质量控制................................................. ................................................... ............7八、安全、环保措施................................................. (9)新地中心楼层多种标号混凝土浇筑方案新地中心楼层多种标号混凝土浇筑方案一、概述:新地中心住宅部分1-5号楼,由于设计混凝土的强度等级较多,造成施工管理工作较困难,地下室部分主楼墙体混凝土强度等级c60;9号楼内墙、柱混凝土强度等级c45;地下室外墙混凝土强度等级c35p8;梁板混凝土强度等级c30;连续式加强带混凝土强度等级c35。
混凝土强度差两个等级方案
当混凝土强度等级不同时,施工方案需要根据具体情况制定。
以下是一些可能的方案:
1. 分层浇筑法:将高标号混凝土浇筑在低标号混凝土的位置,形成明显的分界面。
浇筑时需要确保高标号混凝土能够充分覆盖低标号混凝土,以保证整体结构的稳定性。
2. 插筋加强法:在低标号混凝土的位置插入钢筋,以提高该部位的承载力和抗剪能力。
这种方案需要在施工前进行详细的结构设计,并确保钢筋的安装位置和数量符合规范要求。
3. 机械加固法:采用机械加固设备对混凝土结构进行加固。
这种方案需要考虑到设备的尺寸和重量,以及操作方便性等因素。
4. 粘贴加固法:采用粘贴钢板或碳纤维布等材料对混凝土结构进行加固。
这种方案需要选择合适的粘贴材料,并确保粘贴质量和耐久性。
无论采用哪种方案,都需要考虑到施工安全和质量问题,并遵循相关规范和标准。
同时,在施工过程中还需要进行监测和质量控制,确保施工质量和安全。

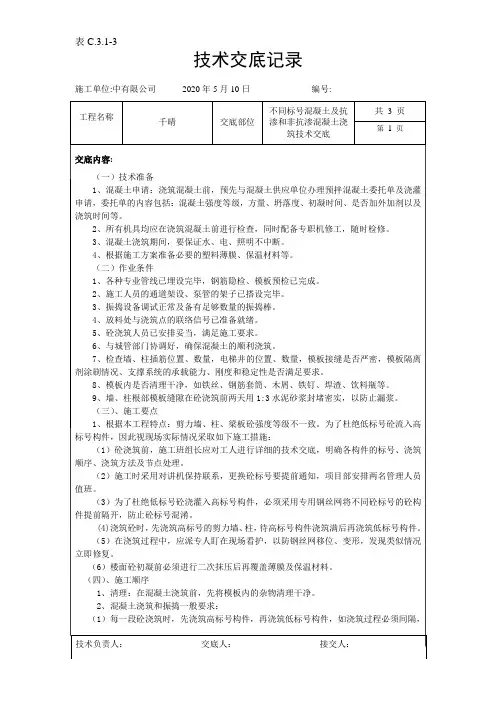

嘉祥山水龙城、经开区梁柱节点混凝土标号不一致浇筑专项施工措施一、编制依据:1、建筑地基基础工程施工质量验收规范GB50202-20022、混凝土结构工程施工质量验收规范GB50204-20023、施工图纸及相关规范二、工程概况:本工程九巨龙山水龙城项目位于山东济宁市嘉祥县运祥路南,萌山路西求知路北。
本次设计的主要B区范围和内容.各主楼地下均一层住宅楼地上层高均为2.9m地上层教分别为;11#地上7层12#地上8层10#地上9层20#21#22#25#26#地上11层6#8#23#地上17层5#32#33#地上18层。
三、混凝土强度等级设计要求:地下室37#楼垫层为C15;基础、筏板及外挡土墙均采用防水混凝土C35 ;抗渗等级P6。
其37#、47#主楼基础顶~11.48m墙柱为C50,11.48m~20.18m墙柱为C45,20.18m~28.88m墙柱为C40,28.88m~69.60m墙柱为C40,基础顶~-0.900m 梁板C35;-0.900m~69.60m梁板为C30。
地上部分裙房-0.050m以上墙柱、梁板、楼梯全部为C30。
四、处理措施钢丝网背面用¢14钢筋固定,固定钢筋的间距为100mm。
混凝土浇筑时,墙柱混凝土浇筑至梁板顶部标高处,在进行顶板混凝土的浇筑。
▲图1▲图2梁柱节点处的混凝土实行“先高后低”的浇捣原则,即先浇高强度等级混凝土,后浇低强度等级混凝土,严格控制在先浇柱混凝土初凝前继续浇捣梁板的混凝土,事先作好技术交底和准备工作。
梁板的混凝土采用二次振捣法,即在混凝土初凝前再振捣一次,增强高低强度等级混凝土交接面的密实性,减少收缩。
五、安全文明施工1、拌制混凝土的原材料均需进行检验,合格后方可使用。
同时要注意各项原材料的温度,以保证混凝土的入模温度与理论计算基本相近。
2、在混凝土搅拌站设专人掺入外加剂,掺量要准确。
3、施工现场对商品混凝土要逐车进行检查,测定混凝土的坍落度和温度,检查混凝土量是否相符。
不同标号混凝土应该如何浇筑
在工程施工中,想必各位经常遇到多种标高的混凝土同时浇筑的情况吧,很多时候现场管理人员放任不管,不把这个问题当回事,一旦你不管,再加上浇筑时间很晚的话,工人很可能多种混凝土随意浇筑,抗渗的浇到内墙里,非抗渗的浇筑在地下室外墙里,最后会产生很多的问题:
比如,外墙渗漏水,内墙实体回弹强度不够,内外墙产生裂缝,而且高层、超高层地下室部分内墙柱强度都比较高,会对结构产生影响,所以不同部位不同标号的混凝土浇筑的时候一定要做好管理工作。
从技术层面做好施工分隔措施,从管理角度杜绝随意施工的现象。
举个栗子来说说不同部位不同标号混凝土如何进行浇筑吧:
地下室外墙C30P6,地下室内墙柱C45,地下室顶板C35
施工时候如何进行浇筑?
正常情况下浇筑肯定是先浇筑外墙,再浇筑内墙,最后是梁板的混凝土,先来说说外墙抗渗与内墙非抗渗混凝土如何进行隔断施工吧:
来个施工节点see see:
一、外墙与内墙不同标号如何浇筑
主页君来解说一下:
1、在绑扎剪力墙钢筋的时候,在距离外墙内侧200处设置一道剪力墙纵向梯子筋,在纵向梯子筋的靠外墙方向从上至下设置快易收口网,并加固牢靠(PS:过几天会讲讲剪力墙水平梯子筋和纵向梯子筋的制作要求)
2、快易收口网两端各留半公分,避免拆模后露出快易收口网返锈
3、浇筑时现将外墙抗渗混凝土浇筑完成后再进行内墙混凝土浇筑
二、内墙柱与梁板不同标号混凝土如何浇筑
注意要点:
1、浇筑混凝土前在混凝土板内、梁内设置快易密目钢丝网,上口距离柱边500,与板底成45度角,下表面预留半公分不触底,防止露出返锈;
2、使用钢筋进行加固,避免浇筑时胀开而使混凝土外流;
3、浇筑时应先浇筑墙柱C45高等级标号的混凝土(图中绿色的部分),然后浇筑梁板C35的混凝土。
当然,并不是所有的内墙柱与梁板不同标高的混凝土都这样施工,还是有更简单的方法,会使用一些现场制作钢筋留下来的短钢筋,不过这个需要联系设计出洽商变更了。
如何施工呢呢?
通过对低强混凝土部位进行增加插筋的方式来进行补强,可以使用钢筋废料,可以使浇筑更加方便,加插的短钢筋与制作45度快易收口网固定用的钢筋基本差不多,从成本、施工工艺上来说,这个肯定是高能低耗的做法。
以上是从技术措施的角度来控制不同混凝土标号的浇筑,从管理角度来说,在浇筑前一定要跟工人、带班详细做好技术交底工作,明确浇筑顺序、浇筑方法;并且与泵站联系好,不同标号混凝土的发料应及时跟进,做到不乱浇、不随意浇,各种标号的混凝土对应相应的浇筑部位,保证混凝土的最终成型质量。
