墙柱不同标号混凝土同时浇筑技术交底
- 格式:doc
- 大小:235.00 KB
- 文档页数:7
目录一、编制依据 (1)二、工程概况 (1)三、混凝土强度等级设计及施工要求: (1)四、处理措施 (3)五、安全文明施工 (3)一、编制依据1、《混凝土结构工程施工质量验收规范》(GB50204—2015)2、《建筑工程施工质量验收统一标准》(GB50300—2013)3、《砼结构设计规范》(GB50010-2015)4、《混凝土结构施工图平面整体表示方法制图规则和构造详图》(16G101—1)5、本项目设计图纸及相关规范和标准6、施工组织设计二、工程概况本工程共计5栋单体,总建筑面积为42223.06㎡。
结构设计使用年限为50年,抗震设防烈度为7度。
14#、15#、20#、21#楼结构抗震等级为三级,地下室抗震等级为二级,13#楼抗震等级为二级。
地下室防水等级为二级,屋面防水等级为1级。
采用1.5厚单面反应高分子防水卷材。
三、混凝土强度等级设计及施工要求:墙柱混凝土标号为C50,C45,C40,C35,C30,C25、梁板砼标号为C30、C25 根据施工组织设计,本项目实行柱与梁板砼分开浇筑,先浇筑墙柱,后浇筑梁板,当墙柱混凝土强度等级相差不高于梁板混凝土一个等级(相差不大于5MPa)时,梁柱节点处混凝土可随梁板砼强度等级浇筑;当墙柱混凝土强度等级相差高于梁板砼强度一个等级(相差大于5MPa)时,梁柱节点处混凝土应按墙柱混凝土强度等级浇筑。
墙柱高于梁板等级混凝土浇筑范围见下表。
当墙柱混凝土强度等级高于梁板一个等级(相差大于5MPa)时,也可通过在梁柱节点区加插短筋,节点区砼强度等级同梁板的砼强度等级浇筑,短筋的布置应对称均匀,加插短筋构造做法见详图,施工措施如下图:四、处理措施根据规范规定在梁柱节点不同砼交界区域采取分隔措施。
分隔位置应在低强度等级的结构梁中,且距柱边不应小于500mm和二分之一的柱宽;采用钢丝网片进行分隔,钢丝网背面用¢14钢筋固定,固定钢筋的间距为双向@150mm。
混凝土浇筑时,先按柱标号浇筑分隔范围内的柱梁节点混凝土至梁板顶部标高处,再进行梁板标号混凝土的浇筑。
墙、柱混凝土浇筑技术交底一、施工准备:1、材料要求及主要机具1.1、使用商品砼,砼强度为地下室外墙C35,S6;内墙、柱C35、C60。
混凝土中氯化物和碱含量符合施工合同及有关国家规范的技术要求,放射值符合规范要求,商砼到现场要有试配单、开盘鉴定、出厂小票;砂、石、水泥、外加剂原材要有检验报告;砼初凝时间为6h,砼坍落度为180±20mm,引气量不大于4%。
1.2、主要机具:地泵2台,汽车泵1台、砼罐车40辆,50振捣棒10条,30振捣棒2条,铁锹、木抹子、砼吊斗、方形料斗、扳手、小白线、水管、塑料薄膜。
2、施工条件:2.1、钢筋绑扎完验收合格,办完隐检手续。
2.2、墙柱模板支设完毕,预检合格。
2.3、在每个柱子钢筋上抄50cm控制线。
2.4、施工面内各种杂物清理干净。
2.5、各种用电工具检修正常,夜间照明设施完善,施工道路通畅。
2.6、砼浇筑前的各项技术准备到位,管理人员到位及施工班组、技术、质检人员到位,第一次及特殊部位浇筑前进行现场技术交底。
2.7、专业各种管线预埋完毕,办完隐检手续。
2.8、砼输送泵位置确定后,要有完善进车、存车、出车、冲洗车的路线,保证连续有车,现场指挥车辆人员要清楚,不能形成混乱局面,专人指挥。
二、施工工艺:1、墙、柱砼采取2台地泵泵送,必要时安排汽车泵配合施工,作业面配以塔吊直接吊运。
根据工程施工流水段分四段进行浇筑。
2、浇筑前应先将润管的同砼强度的砂浆,沿墙铺设50mm,并用铁锹均匀入模,不能直接用泵管入模内。
3、墙体砼应分层连续浇筑,每层浇筑厚度不大于400mm,下料点应分散布置,上下层混凝土浇注间隔时间不应超过混凝土的初凝时间。
4、振捣棒操作时应快插满拔,插点均匀排列,逐点移动,移动距离应小于400mm,每振点的延续时间以表面泛浆不冒泡、不下沉为度,约20-30s。
为使上下层混凝土结合成整体,振捣棒应插入下层砼50cm。
振捣时应注意钢筋密集及洞口位置,根据实际情况采用垂直插振或斜向插振,既不漏振也不过振。
梁柱节点标号不一致混凝土浇筑施工方案在混凝土结构施工中,梁柱节点的标号不一致可能导致严重的施工质量问题。
因此,制定一份合理的混凝土浇筑施工方案对于避免潜在的施工风险至关重要。
本文将重点探讨在梁柱节点标号不一致情况下的混凝土浇筑施工方案。
一、问题描述在建筑工程中,梁柱节点的标号通常用来表示建筑结构中各个构件的连接关系。
如果梁柱节点的标号不一致,会给混凝土浇筑工作带来困难和不确定性,可能导致结构强度不足、裂缝产生等问题。
二、问题影响梁柱节点标号不一致可能带来以下影响:1.结构强度不足:混凝土浇筑时,梁柱节点的标号不一致会导致连接性能不完善,从而影响整体结构的强度。
2.裂缝产生:施工中由于梁柱节点标号不一致而导致的误差,容易引发混凝土结构的裂缝问题,进而影响建筑结构的使用寿命。
3.工程延期:需要调整梁柱节点标号不一致的施工方案,可能导致工程进度延误,增加工程施工成本。
三、解决方案要有效解决梁柱节点标号不一致的混凝土浇筑问题,可以采取以下施工方案:1.严格对照设计图纸:深入了解设计图纸中的梁柱节点标号信息,确保施工过程中按照设计要求进行浇筑。
2.加强沟通协调:在施工前期,与设计、监理等相关部门加强沟通协调,明确梁柱节点标号的准确性,避免出现混乱。
3.现场复核标号:在混凝土浇筑前,现场进行梁柱节点标号的复核,要确保与设计意图一致,避免出现混淆。
4.调整施工顺序:如果发现梁柱节点标号存在不一致情况,及时调整施工顺序,合理安排施工流程,防止误差扩大。
四、总结梁柱节点标号不一致可能会给混凝土浇筑工作带来严重问题,因此建立合理的施工方案至关重要。
通过加强对设计图纸的了解、加强沟通协调、现场复核标号以及调整施工顺序等措施,可以有效解决梁柱节点标号不一致的混凝土浇筑问题,确保施工质量和工程进度的顺利进行。
只有严格执行施工方案,方能确保混凝土结构的安全性和可靠性。
以上提出的混凝土浇筑施工方案,将对梁柱节点标号不一致问题的解决提供一定参考,希望能在实际工程施工中起到一定的指导作用。
对于不同标号混凝土应该如何浇筑在工程施工中,想必各位经常也会遇到多种标高的混凝土同时浇筑的情况吧,很多时候现场管理人员放任不管,不把这个问题当回事!一旦你不管,再加上浇筑时间很晚的话,工人很可能多种混凝土随意浇筑,抗渗的浇到内墙里,非抗渗的浇筑在地下室外墙里,最后会产生很多的问题!比如,外墙渗漏水。
内墙实体回弹强度不够,内外墙产生裂缝。
而且高层、超高层地下室部分内墙柱强度都比较高,会对结构产生影响。
所以不同部位不同标号的混凝土浇筑的时候一定要做好管理工作。
从技术层面做好施工分隔措施,从管理角度杜绝随意施工的现象。
不同强度等级混凝土同时浇筑时,要遵循一个原则:防止低强度等级混凝土流入高强度等级混凝土部位,交接处振捣时,先浇高强度等级混凝土,后浇相邻处较低强度等级混凝土。
建议地下室及楼层梁板浇混凝土时,筒体墙体部位及框架柱柱心部位高强混凝土采用塔吊及吊斗入模,楼板混凝土用混凝土输送泵入模。
如果墙海有加强带,在加强带两侧加两层钢丝网,竖向用钢筋进行封堵,在钢丝网外侧,当剪力墙混凝土浇筑到加强带附近(必须保证混凝土没流淌到加强带内)。
即停止普通剪力墙混凝土浇筑,先进行加强带混凝土施工,加强带按500㎜厚度分层浇筑,混凝土浇筑采用吊斗吊入基槽内。
先振捣加强带混凝土,后振捣加强带附近普通区域混凝土,防止普通混凝土进入加强带区域。
混凝土浇筑时,要控制不同标号混凝土之间的高差,需有专人监控输送泵运行情况。
根据经验,一方混凝土地泵需打26下,在高标号混凝土和低标号混凝土同时浇筑时,要严格控制两者混凝土的浇筑速度保证两者步调一致。
在高标号混凝土浇筑至开始低标号混凝土浇筑间隔时间不得大于混凝土的初凝时间,一般按10小时控制。
混凝土的流淌距离,则根据混凝土坍落度加以控制。
举个栗子来说说不同部位不同标号混凝土如何进行浇筑吧:地下室外墙C30P6,地下室内墙柱C45,地下室顶板C35施工时候如何进行浇筑?正常情况下浇筑肯定是先浇筑外墙,再浇筑内墙,最后是梁板的混凝土,先来说说外墙抗渗与内墙非抗渗混凝土如何进行隔断施工吧:来个施工节点see see:一外墙与内墙不同标号如何浇筑解说一下:1 在绑扎剪力墙钢筋的时候,在距离外墙内侧200处设置一道剪力墙纵向梯子筋,在纵向梯子筋的靠外墙方向从上至下设置快易收口网,并加固牢靠。
主体结构混凝土施工技术交底一、适用范围:适用于剪力墙结构混凝土墙和柱的施工等二、适用规范《混凝土结构工程施工质量验收规范》(GB50204—2002)《硅酸盐水泥、普通硅酸盐水泥》(GB175—1999)《混凝土用碎石或卵石质量标准及检验方法》(JGJ53)《混凝土外加剂》(GB146—90)《混凝土泵送剂》(JC473-2001)《混凝土外加剂应用技术规范》(GB50119—88)《混凝土拌合用水标准》(JGJ63—89)《混凝土配合比设计规程》(JGJ55—2000)《混凝土质量控制标准》(GB50164)《混凝土泵送技术规程》(JGJ/T10—95)《混凝土强度检验评定标准》(GBJ107—87)《混凝土外加剂》(GB146—90)《普通混凝土拌合物性能试验方法标准》(GB/T50080-2002)《普通混凝土力学性能试验方法标准》(GB/T50081—2002)三、基本规定1、现浇混凝土结构施工现场质量管理应有相应的技术标准、健全的质量管理体系、施工质量控制和质量验收制度。
2、现浇结构工程应根据单位工程划分若干检验批进行质量验收.3、现浇混凝土结构验收应包含下列内容:(1)对原材料的进行复检,应按进场的批次和产品的抽样检验规定执行。
(2)对混凝土强度应按国家有关标准和〈混凝土结构工程施工质量验收规范〉规定的抽样检验方案执行.结构构件的混凝土强度应按〈混凝土强度检验评定标准〉的规定分批进行检验评定。
评定结构构件的混凝土强度应采用标准试件的混凝土强度。
应按《普通混凝土力学性能试验方法标准》进行试验。
(3)评定结构构件的混凝土强度应采用标准试件的混凝土强度。
项目部可根据混凝土所用石子的最大粒径.选用不同规范的试模,桉标准方法制作立方体试件,在温度为20℃±5℃的环境中静置1~2d,然后编号、拆模。
拆模后应立即放入20℃±2℃,相对湿度为95%以上的标准养护室中养护。
一般情况下,混凝土试件养护至28天龄期,按标准方法进行试压.(4)混凝土强度应分批进行验收。

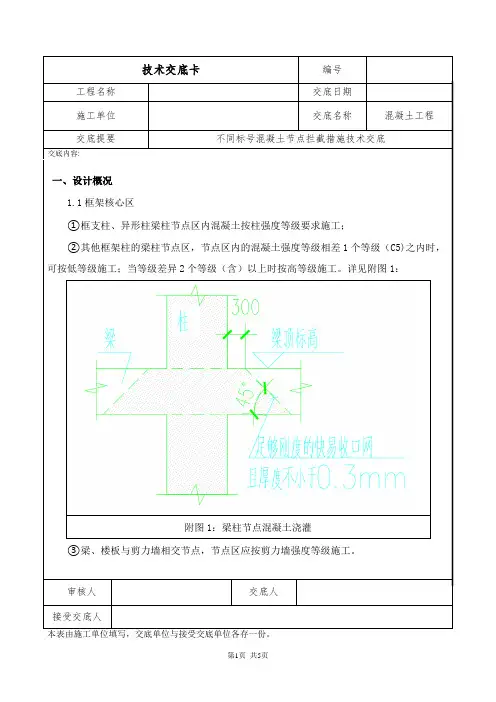

工程名称交底日期施工单位交底名称混凝土工程交底提要不同标号混凝土节点拦截措施技术交底交底内容:一、设计概况1.1框架核心区①框支柱、异形柱梁柱节点区内混凝土按柱强度等级要求施工;②其他框架柱的梁柱节点区,节点区内的混凝土强度等级相差1个等级(C5)之内时,可按低等级施工;当等级差异2个等级(含)以上时按高等级施工。
详见附图1:附图1:梁柱节点混凝土浇灌③梁、楼板与剪力墙相交节点,节点区应按剪力墙强度等级施工。
审核人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各存一份。
工程名称交底日期施工单位交底名称混凝土工程交底提要不同标号混凝土节点拦截措施技术交底交底内容:二、施工工艺2.1工艺流程:支设梁底模板→梁钢筋绑扎→钢筋网架及快易收口网安装→梁侧模安装2.2高标号墙柱与低标号梁间拦截梁柱节点处主梁钢筋绑扎时,在梁柱节点附近离开柱边≥300 ㎜,且≥1/2 梁高处,沿45°斜面从顶面到梁底面用快易收口网(两层)分隔(作为高低等级砼的分界),快易收口网绑扎于ɸ12 钢筋网架上,钢筋网架采用焊接,并与梁钢筋点焊牢固。
(具体见附图2)附图2:分割网做法示意图审核人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各存一份。
工程名称交底日期施工单位交底名称混凝土工程交底提要不同标号混凝土节点拦截措施技术交底交底内容:附图3:梁柱不同等级砼分隔节点样板展示2.3高标号墙柱与低标号板间拦截高标号墙柱与低标号板间拦截采用钢丝网片绑扎于板底筋与楼板面筋。
楼板面筋绑扎完毕后立即插入钢丝网片,钢丝网片绑扎位置于距离墙柱边线500mm处。
审核人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位各存一份。
工程名称交底日期施工单位交底名称混凝土工程交底提要不同标号混凝土节点拦截措施技术交底交底内容:附图4:柱混凝土分割做法附图5:柱混凝土分割做法2.4先浇筑梁柱核心区混凝土,初凝前浇筑梁板混凝土,该部位混凝土振捣密实,混凝土接槎不能形成冷缝。

地下室墙、柱、梁、板混凝土施工技术交底1. 前言地下室建设在现代建筑中越来越常见,成为高档住宅、办公楼、商业综合体等建筑的标配。
地下室混凝土结构的质量将决定建筑的使用寿命、使用安全等重要因素,因此,合理、规范施工地下室混凝土结构是建设高品质工程的核心要求。
本文档将针对地下室墙、柱、梁、板混凝土施工技术进行详细交底。
2. 墙体施工2.1 墙体浇筑地下室墙体采用二次浇筑工艺,即先浇筑基础墙,再在其上浇筑立柱与隔墙。
其中基础墙高度至少为1米,浇筑时应先将底部模板平整对齐,钢筋接头应设置于模板内。
选用C30和C35混凝土,采用塔吊进行浇筑。
用振动棒及时振捣以避免空鼓、砂浆脱落等情况,保证混凝土密实。
2.2 墙体表面处理墙体浇筑完毕后,应经过适当时间养护,待其初凝后进行表面处理。
表面处理包括三道工序:地布、初刮和二刮。
地布过程中需要保持墙体清洁,避免在表面刮泥前在墙体表面留下灰烬、渣滓等杂物。
初刮时,用专业刮铲进行磨砂处理;二刮时,再次使用磨砂刮铲进行二次刮涂。
二次刮涂之后,需要检查表面的光洁度和密实度是否达到标准要求。
3. 柱梁施工3.1 钢筋制作地下室混凝土支撑结构由钢筋混凝土组成。
钢筋制作应根据设计要求进行,钢筋长度、直径、根数等应符合设计规定。
同时,制作钢筋时需要进行检验,保证合格质量达到规定标准。
3.2 梁柱浇筑柱、梁部位采用混凝土二次浇筑工艺,先进行形成基础柱,再搭设模板浇筑柱和层板。
梁的制作需要注意;模板和钢筋的安装需要细心、负责,保证模板的规整平整、钢筋的密实牢固。
浇筑时,尽量按照一定的规律进行,避免浇筑面积过大或者过小,以防止混凝土质量不均、结构受损等问题。
3.3 梁和柱的错位想定在某些情况下需要对于地下室梁、柱的位置相互协调,以达到合适的结构设计。
其中错位想定是一种常用的结构设计方案。
在施工过程中,需要仔细检查梁柱的连接部位,保证错位想定的设计要求得到满足。
4. 层板施工4.1 层板钢筋制作铺设层板需要接口的钢筋制作也十分关键,必须按照标准要求进行制作。
技术交底记录
编号:
工程名称 XXXX
交底名称 墙柱不同标号混凝土同时浇筑技术交底 施工单位 XXXX
作业班组
XXXX
交底地点、日期 工地现场2017/8/30
交底容:
一、构造要求

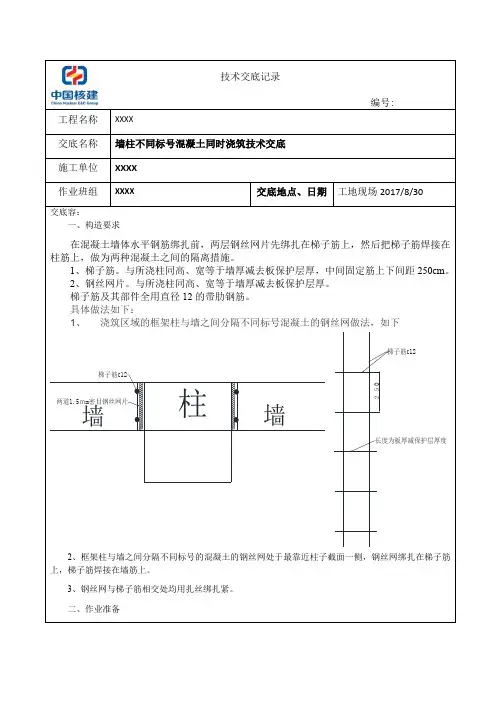

在混凝土墙体水平钢筋绑扎前,两层钢丝网片先绑扎在梯子筋上,然后把梯子筋焊接在柱筋上,做为两种混凝土之间的隔离措施。
1、梯子筋。
与所浇柱同高、宽等于墙厚减去板保护层厚,中间固定筋上下间距250cm 。
2、钢丝网片。
与所浇柱同高、宽等于墙厚减去板保护层厚。
梯子筋及其部件全用直径12的带肋钢筋。
具体做法如下:
1、 浇筑区域的框架柱与墙之间分隔不同标号混凝土的钢丝网做法,如下
墙
墙
柱
梯子筋c 12
两道1.5mm 密目钢丝网片
梯子筋c 12
250
长度为板厚减保护层厚度
2、框架柱与墙之间分隔不同标号的混凝土的钢丝网处于最靠近柱子截面一侧,钢丝网绑扎在梯子筋上,梯子筋焊接在墙筋上。
3、钢丝网与梯子筋相交处均用扎丝绑扎紧。
二、作业准备
附图1
隔离设施示意图
隔离效果示意图
双F筋
梯子筋
技术交底记录
编号:
工程名称XXX
交底名称墙柱不同标号混凝土同时浇筑技术交底
施工单位XXXXX
作业班组交底地点、日期工地现场2017/8/30序号名字单位/部门专业/工种签到时间。

不同标号混凝土浇筑方案技术交底不同标号混凝土浇筑方案(安全)技术交底本工程混凝土用量大,凡混凝土强度等级超过一个标号以上必须有钢丝网封隔开,确保混凝土强度等级不混用。
对于墙和柱混凝土与梁、板混凝土要分开浇筑。
按照先在梁与墙柱的分界面进入梁端500㎜左右的梁断面上加密封钢丝网进行隔离。
在浇筑过程中要求做好施工顺序和时间的对接,对于管中低强度等级的混凝土要彻底排空后才能进行高强度等级混凝土的输送。
一、施工方法1.1、不同等级砼邻接面的留设柱顶留水平施工缝则应留于梁底,同时为避免商品砼有浮浆,接触面过于光滑,柱振捣完成后在柱顶面撒10~30mn粒径石渣,加强摩擦力。
1.2、梁柱节点砼邻接面隔离措施梁柱节点处主梁钢筋绑扎时,在梁柱节点附近离开柱≥500mm,且≥1/2梁高处,沿45°斜面从梁顶面到梁底面用2mm网眼的密目铁丝网分隔(作为高低等级砼的分界),铁丝网绑扎在12钢筋上,钢筋数量同梁箍支数。
(具体见下图)1.3、梁柱节点核心区的混凝土浇筑振捣方法1.3.1、事先作好技术交底和准备工作。
1.3.2、施工时,混凝土实行“先高后低”的浇捣原则,即先浇高强度等级混凝土,后浇低强度等级混凝土,严格控制在先浇柱砼初凝前继续浇捣梁、板砼,先用塔吊吊斗或混凝土泵输送剪力墙等级的混凝土就位,分层振捣,在楼面梁板处留出45度斜面。
1.3.3、在混凝土初凝前,使用混凝土泵,尽快浇筑楼面柱梁板的混凝土,在混凝土初凝前重点控制高低强度等级混凝土的邻接面不能形成冷缝,故应在墙顶梁底处留设施工缝,避免高低强度等级混凝土的邻接面之间形成冷缝。
1.3.4、同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣,坚决杜绝漏振死角,避免形成蜂窝麻面,以确保节点核心区混凝土的密实性和设计强度。
1.3.5、随之泵送浇筑楼面梁板的混凝土。
应重点控制高低强度等级混凝土的邻接面不能形成冷缝。
同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣。
目录一、编制依据 (1)二、工程概况 (1)三、混凝土强度等级设计及施工要求: (1)四、处理措施 (3)五、安全文明施工 (3)一、编制依据1、《混凝土结构工程施工质量验收规范》(GB50204—2015)2、《建筑工程施工质量验收统一标准》(GB50300—2013)3、《砼结构设计规范》(GB50010-2015)4、《混凝土结构施工图平面整体表示方法制图规则和构造详图》(16G101—1)5、本项目设计图纸及相关规范和标准6、施工组织设计二、工程概况本工程共计5栋单体,总建筑面积为42223.06㎡。
结构设计使用年限为50年,抗震设防烈度为7度。
14#、15#、20#、21#楼结构抗震等级为三级,地下室抗震等级为二级,13#楼抗震等级为二级。
地下室防水等级为二级,屋面防水等级为1级。
采用1.5厚单面反应高分子防水卷材。
三、混凝土强度等级设计及施工要求:墙柱混凝土标号为C50,C45,C40,C35,C30,C25、梁板砼标号为C30、C25 根据施工组织设计,本项目实行柱与梁板砼分开浇筑,先浇筑墙柱,后浇筑梁板,当墙柱混凝土强度等级相差不高于梁板混凝土一个等级(相差不大于5MPa)时,梁柱节点处混凝土可随梁板砼强度等级浇筑;当墙柱混凝土强度等级相差高于梁板砼强度一个等级(相差大于5MPa)时,梁柱节点处混凝土应按墙柱混凝土强度等级浇筑。
墙柱高于梁板等级混凝土浇筑范围见下表。
当墙柱混凝土强度等级高于梁板一个等级(相差大于5MPa)时,也可通过在梁柱节点区加插短筋,节点区砼强度等级同梁板的砼强度等级浇筑,短筋的布置应对称均匀,加插短筋构造做法见详图,施工措施如下图:四、处理措施根据规范规定在梁柱节点不同砼交界区域采取分隔措施。
分隔位置应在低强度等级的结构梁中,且距柱边不应小于500mm和二分之一的柱宽;采用钢丝网片进行分隔,钢丝网背面用¢14钢筋固定,固定钢筋的间距为双向@150mm。
混凝土浇筑时,先按柱标号浇筑分隔范围内的柱梁节点混凝土至梁板顶部标高处,再进行梁板标号混凝土的浇筑。
梁柱节点混凝土标号不一致浇筑专项施工措施编制:审核:审批:福建省来宝建设工程有限公司目录一、编制依据 (2)二、工程概况 (2)三、混凝土强度等级设计要求 (2)四、处理措施 (3)五、安全文明施工: (4)梁柱节点混凝土标号不一致浇筑专项施工措施一、编制依据:1、建筑地基基础工程施工质量验收规范GB50202-20022、混凝土结构工程施工质量验收规范GB50204-20023、升龙城2号院施工图纸及相关规范二、工程概况:本工程结构形式为剪力墙结构,属于一类高层住宅建筑。
总建筑面积19651㎡,其中地下部分建筑面积3640㎡,地上部分建筑面积16011㎡。
1#楼建筑层数为地下二层,地上三十四层,建筑高度99.40m ;2#楼建筑层数为地下二层,地上34层,建筑高度99.40m ;建筑耐火等级地下部分和地上部分均为一级,抗震设防烈度为7度。
三、混凝土强度等级设计要求:地下室、1#、2#、3#、4#、5#楼垫层为C15;筏板及楼梯、条形基础、独立基础均采用防水混凝土C35 ;抗渗等级P8。
其1#、2#、3#、4#、5#楼主楼墙柱为c45,梁板C35;-5.5以下抗渗等级P8,-5.5~-0.050为P6。
地下室裙房部分基础顶~-0.05区间墙柱为c40,梁板为c35。
地上部分1#、2#、3#、4#、5#楼-0.05~13.40墙柱为c45,梁板及楼梯为c35;13.40~27.65墙柱为c40,梁板及楼梯为c30,27.65~56.15墙柱为c35,梁板及楼梯为c30,56.15以上墙柱梁板及楼梯均为C30。
地上部分裙房-0.050m以上墙柱、梁板、楼梯全部为C30。
四、处理措施钢丝网背面用¢14钢筋固定,固定钢筋的间距为100mm。
混凝土浇筑时,墙柱混凝土浇筑至梁板顶部标高处,在进行顶板混凝土的浇筑。
梁柱节点处的混凝土实行“先高后低”的浇捣原则,即先浇高强度等级混凝土,后浇低强度等级混凝土,严格控制在先浇柱混凝土初凝前继续浇捣梁板的混凝土,事先作好技术交底和准备工作。
技术交底记录
编号:
工程名称XXXX
交底名称墙柱不同标号混凝土同时浇筑技术交底
施工单位XXXX
作业班组XXXX交底地点、日期工地现场2017/8/30
交底内容:
一、构造要求
在混凝土墙体水平钢筋绑扎前,两层钢丝网片先绑扎在梯子筋上,然后把梯子筋焊接在柱筋上,做为两种混凝土之间的隔离措施。
1、梯子筋。
与所浇柱同高、宽等于墙厚减去板保护层厚,中间固定筋上下间距250cm。
2、钢丝网片。
与所浇柱同高、宽等于墙厚减去板保护层厚。
梯子筋及其部件全用直径12的带肋钢筋。
具体做法如下:
1、浇筑区域的框架柱与墙之间分隔不同标号混凝土的钢丝网做法,如下
附图1
隔离设施示意图
隔离效果示意图
双F筋
梯子筋
技术交底记录
编号:
工程名称XXX
交底名称墙柱不同标号混凝土同时浇筑技术交底
施工单位XXXXX
作业班组交底地点、日期工地现场2017/8/30序号名字单位/部门专业/工种签到时间。
